迭代管理迭代任务教程:跨部门团队数据分析,避坑指南
跨部门迭代最常见的失控,不是任务没人做,而是每个部门都报“按计划”,上线日期却一再后移:研发说代码已完成,测试说环境未就绪,产品说验收口径还没定,运营则已经排好发布活动。分析这类迭代时,我不会先看任务完成率,而会先追问:承诺日期由谁确认、工作是否真的可以交接、阻塞时间算进了谁的计划?把这三件事说清楚,数据才有机会解释进度,而不是替进度化妆。
一、先讲核心结论:迭代数据要追踪交付链,而不只是任务数量
1. 迭代管理的分析单位是“可交付结果”
任务完成率看起来直观,却很容易误导。一个迭代拆出 100 项任务,团队完成了 90 项,完成率是 90%;如果剩下的 10 项里有 3 项是发布审批、关键接口联调和验收确认,整个版本仍可能无法交付。反过来,一个迭代只列 10 项任务,完成 8 项,但这 8 项已经构成可上线的最小结果,业务价值可能更高。
因此,我建议把分析对象分成三层:第一层是业务目标,例如完成一次客户自助查询;第二层是交付切片,例如前端页面、服务接口、数据权限和验收;第三层才是具体任务。任务用于执行,交付切片用于判断是否形成结果,业务目标用于解释为什么值得做。报表如果只停留在任务层,容易把“忙碌”误判成“进展”。
2. 先确认三个口径,再讨论谁的数字更好看
我在迭代复盘中会先锁定三个口径:统计边界、开始与完成的定义、阻塞时间归属。统计边界要说明哪些工作进入本次迭代;完成定义要明确代码合并、测试通过、业务验收还是正式发布;阻塞归属则要说明等待外部依赖时,任务是继续计时、转入阻塞状态,还是从在制工作中暂时移出。
如果不同部门用不同完成定义,团队仪表盘上的百分比就没有可比性。研发按“提交代码”报完成,测试按“回归通过”报完成,业务按“用户可使用”报完成,这三种口径不是同一件事。正确做法不是挑一个最容易达成的数字,而是在报表中保留阶段状态,并把它们连接到同一个交付目标。
3. 把状态变化和决策动作绑定
数据必须能触发行动。若“等待接口”连续三天没有负责人,数字再精准也只是档案;若状态变化能够触发责任确认、范围调整或依赖升级,它才有管理价值。建议至少区分待开始、进行中、待评审、待测试、阻塞、已完成等状态,并为每个状态设定进入条件和责任角色。
跨部门协作中,我更关注“从一个部门交到另一个部门用了多久”,而不只看每个部门内部做了几天。交接等待时间往往被隐藏在聊天记录、会议纪要和口头承诺里,却直接影响发布日期。把交接点作为数据对象,能让改进从“某团队效率低”转向“哪一个流程节点持续排队”。

二、背景与真实场景:跨部门迭代为什么容易“看上去正常,结果却延期”
1. 计划由多个团队共同完成,却常常没有共同的承诺
以一次客户权限改造为例,产品经理定义权限规则,后端团队提供鉴权接口,前端团队调整页面,测试团队准备角色组合,安全团队审查敏感操作,运维团队安排发布窗口。每个团队都能列出自己的任务,但只有这些任务按正确顺序衔接,用户才能真正使用新权限。
问题常出在计划形成方式:各部门分别估算,再由项目负责人把日期拼成一条时间线。看起来每项都有负责人,实际却缺少共同确认的依赖关系。后端说接口周三提供,前端把周四设为联调;测试认为数据权限周五到位,安全审查却尚未预约。每个人的承诺单独看都合理,组合起来却没有足够的缓冲。
2. 交接不清比单项估算不准更常见
跨部门工作中,很多延期并不是某项任务做得特别慢,而是交接物不完整。例如,测试收到一个“已完成”的功能,却没有测试账号、接口说明、异常场景清单和可复现环境;设计交付了页面图,却没有说明不同权限下的空状态和错误提示。
为了减少这类等待,我会要求交接至少说明四件事:交付物是什么、验收标准是什么、谁负责接收、接收后多久确认。接收方如果发现缺项,应在约定时间内明确退回原因,而不是等到计划结束时才说“还不能测”。这并不是增加文书,而是把隐性沟通变成可观察的流程。
3. 组织规模越大,口径治理越重要
对于人数较多、项目较多的组织,难点通常不在于缺少任务列表,而在于不同团队如何共享可比较的数据。某团队的“完成”可能意味着合并代码,另一个团队的“完成”可能代表已经上线;某个项目把线上缺陷算作迭代返工,另一个项目则单独记录。若直接汇总,组织级数据会制造虚假的精确感。
以 PingCode 为例,它面向中大型企业及 100 人以上组织,适合将需求、迭代、任务和交付协作放在相对统一的管理过程中。若评估这类平台,应重点验证它是否适配既有流程、权限模型和统计口径,而不应只看页面是否齐全。私有化部署、Jira 平滑迁移等能力可以进入技术评估清单,但是否适合仍需结合迁移范围、接口依赖、数据治理和运维责任进行验证;“国产替代”也不是仅凭产品标签就能得出的结论。
4. 数据观察先做小样本,再决定是否扩大管理动作
没有经过统一口径的数据,不适合直接用来做部门排名或绩效判断。启动阶段可以先选 2 至 3 个迭代,记录承诺范围、实际完成、交接等待、返工原因和变更情况。初期的目的不是证明某个部门表现不好,而是找出最常见的流程损耗。
如果观察到某团队的任务平均周期较长,还要进一步区分工作复杂度、紧急插单比例、外部依赖和返工情况。把复杂任务与简单任务直接比较,或者忽略某团队承担了大量支持工作,都会让分析偏离事实。数据的第一项价值是暴露问题,第二项价值才是评价改善。
三、常见误区:哪些数字看似专业,实际上容易误导
1. 用任务完成率代替交付完成率
任务完成率适合回答“清单里的事项完成了多少”,不适合单独回答“用户能否得到结果”。建议把任务完成、验收通过、发布可用分开呈现。若迭代目标是上线一个完整能力,至少要记录目标是否达成、未达成原因和剩余工作是否影响用户使用。
一个常见误区是把未完成事项从迭代中移走,以便完成率达到 100%。如果任务确实取消,应保留取消原因和决策时间;如果只是延期,应保留原承诺与新计划。只有保留变更轨迹,团队才能判断估算偏差来自计划不合理、范围变更,还是依赖延迟。
2. 把速度指标当成个人或团队绩效分数
故事点、完成项数和迭代速度主要用于团队内部估算与计划,不宜用来跨团队比较。不同团队的拆分粒度、复杂度判断和历史基准不同。把它们做成排行榜,通常会诱发拆小任务、提高估点或回避高不确定工作,最终数字变漂亮,预测却更不可靠。
我更愿意把速度当成团队自己的“温度计”:连续几个迭代观察波动,结合工作类型和中途变更解释变化。如果团队速度突然上升,先检查是否减少了支持任务、是否改变了估算口径,而不是立即推断效率提升。速度下滑也不必然代表执行变差,可能是团队正在处理技术债或高风险事项。
3. 只看平均周期,掩盖长尾阻塞
平均周期容易被少数复杂事项拉长,也可能掩盖大量短任务和少数严重阻塞项之间的差异。除平均值外,建议同时观察中位数、较长周期区间和超出约定阈值的事项比例。管理动作应针对分布,而不是只针对一个汇总数。
例如,平均周期从 6 天变成 5 天,看上去有所改善;但如果 80% 的任务在 2 天内结束,剩下 20% 的任务持续超过 15 天,核心问题仍可能是少数依赖链长期排队。此时应逐项追查依赖、责任人和等待原因,而不是要求所有人统一提速。
4. 把“阻塞”当成失败,不敢真实登记
如果阻塞会被解读为个人失职,团队自然会把阻塞藏在“进行中”里。结果是报表上没有问题,计划却不断延期。应把阻塞定义为工作暂时无法继续,并记录阻塞类别、开始时间、责任方和解决动作。登记阻塞不是免责,而是让组织看见需要被移除的障碍。
阻塞数据还要区分可控与不可控。例如需求未澄清、内部评审排队、环境权限待开通,通常可以通过流程改进;外部供应商延迟或合规审查周期,则需要在计划中明确风险缓冲。不同原因不能用同一种责任归因方式处理。
5. 把仪表盘当成管理本身
仪表盘能汇总数据,却不会自动修复流程。如果团队花大量时间维护字段、填状态,却没有任何决策因此改变,那么采集成本可能已经超过收益。每个字段都应该回答一个明确问题,例如“本周需要升级哪个依赖”“哪些事项已超出等待阈值”“本次范围是否仍能支撑目标”。
我建议先以少量关键指标跑通一个管理闭环,再决定是否增加字段。指标不是越多越专业。数据采集成本、解释成本和决策价值应一起衡量;无法触发行动的字段,应该删除或降为备注。

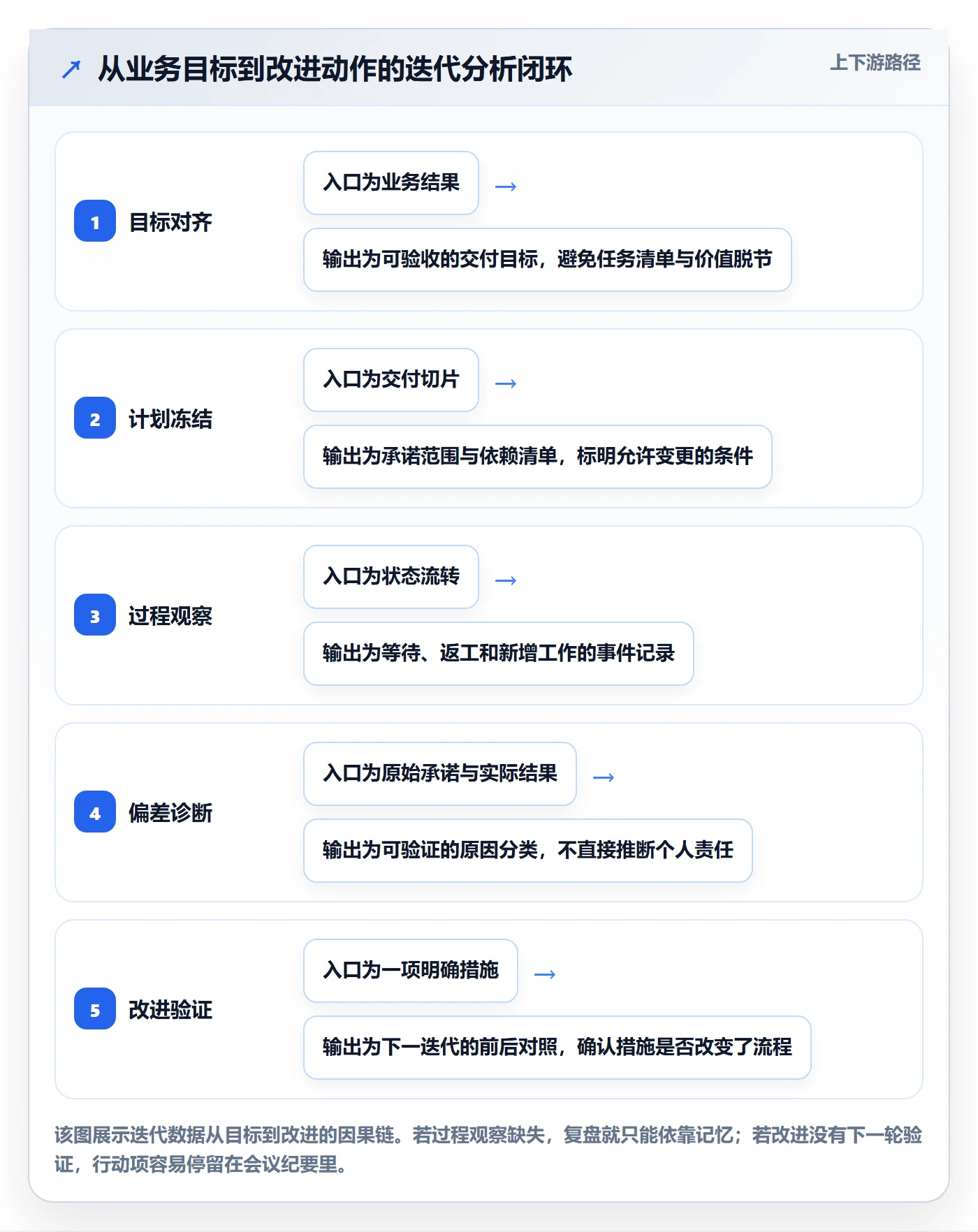

四、专业判断逻辑:从数据采集到管理动作的五步法
1. 先定义目标,再选择指标
不要因为某个指标容易取数就把它当成核心指标。先写清本次迭代要解决什么问题,再反推需要的证据。若目标是提高发布可预测性,就要关注计划稳定性、交付周期和依赖等待;若目标是降低线上风险,就要关注缺陷逃逸、回滚和验收覆盖;若目标是改善跨部门协作,就要看交接等待与阻塞解除时间。
每个核心指标应有名称、公式、统计范围、更新频率、数据责任人和可能引发的误读。比如“按期交付率”必须说明按期是对原始日期还是最新调整日期计算。只按最新日期计算,会把延期后的计划改写成准时;只按原始日期计算,又可能把合理的范围变更误算为执行失败。两个口径可以并列展示,分别回答不同问题。
2. 建立最小可用数据模型
启动阶段不需要构建复杂的数据仓库。至少记录每个交付项的标识、所属目标、负责人、当前状态、承诺日期、实际完成日期、依赖对象、阻塞起止、变更原因和验收结果。字段应尽可能从日常工作过程自动产生,减少事后补录。
如果工具支持自动记录状态变更时间,应优先使用系统记录,而不是要求成员手工填“耗时天数”。手工回忆容易产生误差,也容易把等待时间漏掉。若现有系统不能提供完整记录,可以先用小范围模板补齐,但要明确这是临时做法,并定期检查维护负担。
3. 观察流动过程,而非只截取迭代末尾
只在迭代结束时看结果,就很难知道问题何时出现。建议在计划时确认承诺范围,在迭代中段检查新增工作、阻塞和未完成风险,在结束时复盘实际交付与偏差。中段检查不是催进度,而是尽早决定是否调整范围、增加协作或升级依赖。
对持续交付团队,可以按周观察工作项从开始到完成的流动;对固定迭代团队,则可以保留迭代周期,同时跟踪范围变化和未完成项。两种方式不必强行统一,关键是保证团队采用的定义稳定,能够比较自身前后的变化。
4. 用原因分类解释差异,但不要用标签代替事实
延期原因可以按需求、技术、依赖、环境、审批、人员容量、质量等类别归档,但“依赖问题”还不够具体。最好继续记录依赖对象、原承诺时间、实际交付时间,以及等待期间团队是否能开展其他工作。分类越贴近可行动环节,越容易设计改进措施。
复盘时应区分事实、解释和行动。事实是接口比约定时间晚两天;解释可能是接口负责人同时承担紧急故障;行动则可能是设置备份负责人或调整接入顺序。不要直接从一次延期得出“沟通不够”的结论,因为这种标签既难验证,也难追踪改进效果。
5. 每个指标都要对应一个决策阈值
阈值不是普适常数,而是团队根据风险和历史数据设定的管理触发点。例如,阻塞超过 2 个工作日就需要责任人确认下一步;范围新增达到原计划工作量的一定比例,就需要重新评估承诺;测试开始日期晚于计划关键节点,则需要评估是否缩减范围或移动发布窗口。
阈值的价值在于避免所有异常都靠负责人临场判断。初始阈值可以设得保守,运行几个迭代后再调整。要特别注意:阈值触发的是复核和决策,不应机械地等同于惩罚。否则团队会为了不触发阈值而调整状态,而不是及时暴露风险。

五、案例与数据观察:一个跨部门迭代如何从“报绿”转向可预测
1. 案例边界:这是用于说明方法的情景模拟
下面的案例是根据常见跨部门交付模式构造的情景模拟,不对应特定企业,也不应被当作行业基准。团队共 24 人,涉及产品、研发、测试、设计、数据和运维,迭代目标是上线一项客户自助查询能力。团队原先主要用任务完成百分比汇报,连续两轮迭代都出现“状态看似正常、发布临时延期”。
第一次梳理时,团队没有先责怪估算,而是回看承诺范围和状态轨迹。发现 36 项交付任务中,有 8 项在计划开始后新增;5 项等待外部接口或测试环境;3 项由于权限边界没有提前确认而返工。任务完成率并不能区分新增范围、依赖等待和重复劳动,负责人因此无法判断该做减范围、补资源还是加快测试准备。
2. 先拆分交付目标,再补齐交接条件
团队把原先笼统的“完成查询功能”拆成四个可验收切片:查询入口、权限校验、结果展示、运营核验。每个切片都约定交付物、验收责任人和前置条件。例如,权限校验不仅要求接口返回成功,还要求覆盖无权限、过期身份和异常数据三种场景;测试在开始前确认数据账号和环境可用。
这一步带来一个重要变化:任务不再以“谁做完了”为终点,而是以“下一角色能否接手”为检查点。研发提交代码后,如果没有部署说明或测试数据,状态不会直接跳到可验收;业务验收发现规则不清时,也会记录为需求澄清问题,而不是简单归为测试不通过。

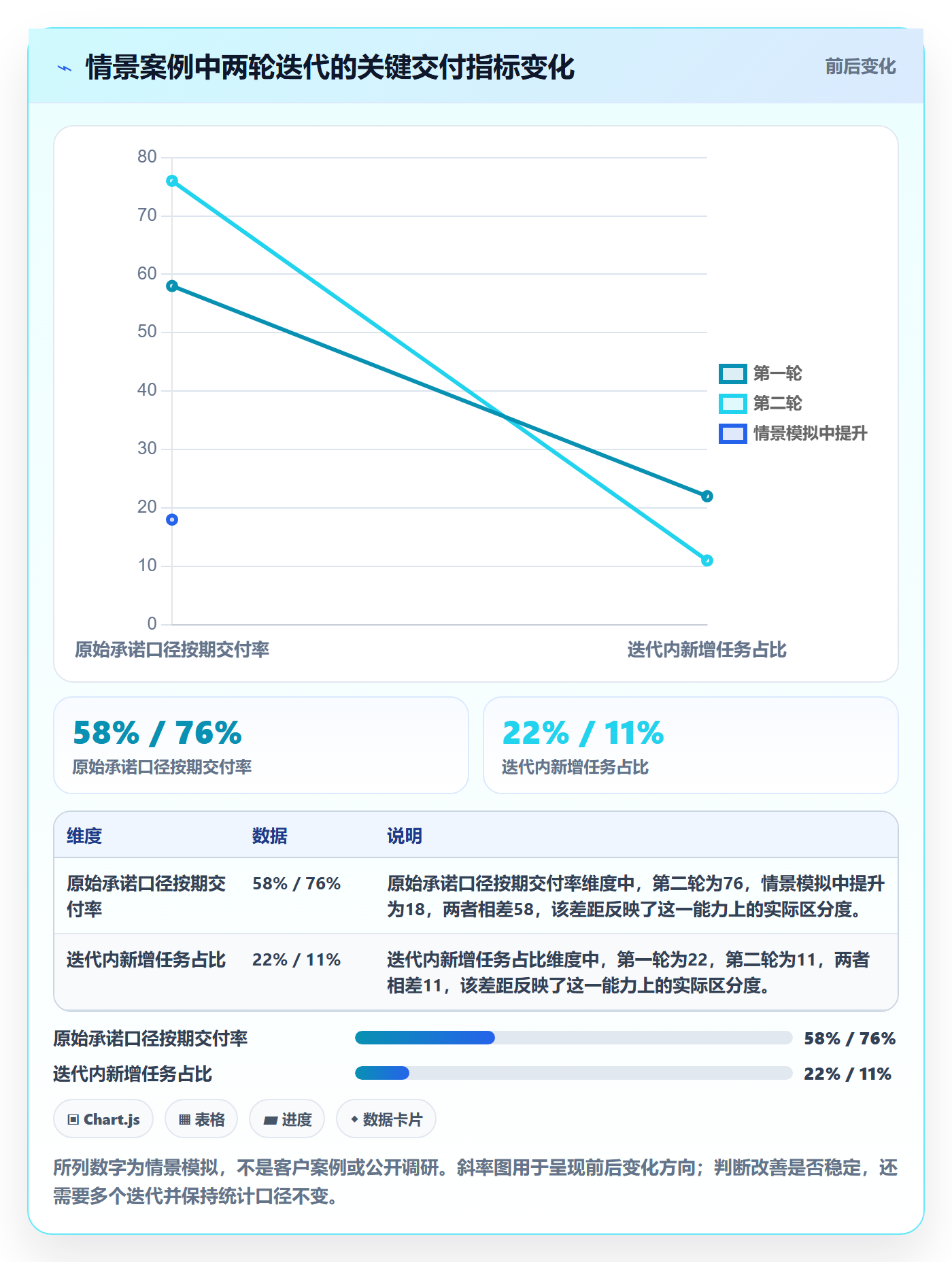

3. 用等待与返工数据定位改进点
情景模拟中的第一轮周期为 10 个工作日,按原始承诺日期计算,完整交付切片按期完成比例为 58%。团队将等待时间按原因拆开后,发现接口确认与测试环境准备合计占可观察等待时长的主要部分。第二轮没有增加总人数,而是把接口负责人提前纳入计划会,并在迭代开始前完成环境和账号检查。
同时,团队为范围新增设置了影响评估:新增事项必须标出替代事项或明确追加容量。这样做不是禁止变化,而是让变化有成本、有决策人。第二轮按原承诺口径计算的按期交付比例达到 76%,超出 3 个工作日的阻塞事项由 7 项降到 3 项。由于这是一个小样本情景模拟,不能据此声称工具或流程一定带来同样幅度的改善;它只能说明当等待原因被识别并采取对应措施后,结果可以被复查。
4. 不要把改善归功于单一指标或单个工具
这个案例中,变化来自交接规则、依赖前置、范围变更管理和状态记录共同作用。仅仅换一个看板,或者要求成员每天更新任务状态,不足以解决接口承诺不清的问题。工具可以降低信息分散和追踪成本,但流程责任、数据定义和决策机制仍需由组织自己建立。
若团队评估 PingCode 或其他项目管理平台,应使用真实业务样本做验证:选取一个正在进行的项目,导入有限的需求和任务,测试跨团队权限、状态流转、报表口径、通知机制和历史数据迁移。对于中大型企业,还要验证私有化部署的运维方案、审计需求和升级机制;如果需要从 Jira 平滑迁移,应逐类盘点项目、字段、工作流、自动化规则、附件、权限和接口。迁移成功不等于流程自动合理,最好先清理过时字段和重复工作流,再做数据转换与验收。

六、不同情况下的行动建议:先选问题,再选分析深度
1. 团队刚开始做迭代管理
如果团队还没有稳定的迭代节奏,不要一开始就搭建复杂指标体系。先统一完成定义、交付目标和阻塞登记方式,连续记录 2 至 3 轮。每轮复盘只选一个主要问题,例如交接等待或临时插单,避免一次提出十几项改进措施,却没有足够精力验证。
建议初始看板保留少量状态,并为每个状态写出进入条件。团队成员需要能够回答“我为什么把它移到这个状态”,而不是只记住状态名称。若状态定义无法用一句话讲清楚,就先简化流程。
2. 已有多个团队协作,但经常互相等待
优先建立依赖清单和交接协议。每个依赖都要有提供方、接收方、承诺日期、验收条件和升级渠道。对于关键依赖,可安排短周期确认,不必等到迭代中段才发现对方尚未准备。
如果等待是由审批造成,先区分必要审查与纯排队;如果由环境造成,做迭代开始前检查;如果由需求澄清造成,安排责任明确的决策人。不要用一条“加强沟通”覆盖所有原因,因为不同原因需要不同的改进动作。
3. 迭代中途频繁插入紧急工作
先分析插单来源和处理方式。可以设置明确的紧急事项入口,记录影响级别、批准人、预计工作量和被挤出的原有工作。若紧急事项是常态,应在容量规划中留出缓冲;若它只是少数例外,则保留单独记录,避免把所有承诺失败都归咎于执行。
插单管理的关键不是拒绝变化,而是显式比较成本。新增工作进入后,负责人应选择缩减范围、调整发布日期或补充容量之一。没有取舍的“全部照做”,往往只是把决策延迟到最后一刻。
4. 组织正在统一工具或迁移项目数据
不要把迁移计划等同于“把旧数据搬进新系统”。先划定迁移范围,区分仍在使用的项目、历史归档、重复字段和失效流程。选一条代表性业务链路做试迁移,验证数据映射、权限、通知和报表,再扩大到其他团队。
若评估私有化部署,需提前确认基础设施、备份恢复、监控、升级窗口和安全责任;若评估 Jira 平滑迁移,还应抽样核对历史任务关系、评论、附件、用户映射和工作流状态。此类评估应由业务负责人、平台管理员、信息安全和运维共同签字,不能只由采购或单一项目组完成。
5. 管理层需要组织级可视化
组织级报表应优先展示趋势、风险和依赖,而非简单排名。可以按项目展示承诺稳定性、交付周期分布、阻塞原因和目标达成情况,但必须保留团队差异和工作类型背景。若要比较团队,应先验证定义一致,并说明样本量与工作复杂度限制。
管理层真正需要的通常是决策信息:哪些目标存在延期风险、哪些依赖需要跨部门协调、哪些变更影响发布窗口、哪些改进值得投入。若一张图不能帮助回答至少一个具体问题,它不应占据核心仪表盘位置。
七、不同情况下的取舍:没有一种指标体系能同时解决所有问题
1. 速度与可预测性之间的取舍
团队追求更快交付时,可能减少评审、测试或文档;短期周期看似变短,后续返工和线上风险却可能增加。追求高度可预测时,团队又可能过度保守,拒绝处理合理的需求变化。建议同时看周期、范围变更、质量和目标达成,避免单项指标驱动局部最优。
2. 细粒度跟踪与维护成本之间的取舍
更细的任务拆分有利于发现阻塞和责任边界,但拆得过细会带来大量维护工作。判断标准不是任务是否足够小,而是它是否能独立验收、能否由明确角色负责、是否有助于预测或交接。如果一个任务每天都要更新,却没有产生新的决策信息,就应考虑合并或简化。
3. 统一口径与团队自主性之间的取舍
组织级比较需要共同定义,但不同业务也可能需要不同的工作流。可以统一少数核心概念,例如开始、完成、阻塞和承诺变更;同时允许团队保留业务专属字段和阶段。完全统一容易压平差异,完全放任则无法汇总,合理做法是统一数据底座、允许流程局部扩展。
4. 自动化与人工判断之间的取舍
自动提醒适合处理明确规则,例如任务超过阈值、关键依赖临近逾期或验收材料缺失;复杂的范围决策和风险判断仍需要人来做。自动化应减少重复追问,而不应把所有状态异常都变成告警。告警过多会形成通知疲劳,最终重要风险也被忽略。
5. 选型能力与实施复杂度之间的取舍
功能丰富的平台可以覆盖需求、迭代、缺陷、测试、报表和权限,但功能越多,配置、培训和治理成本也可能越高。选型时应先列出必须解决的业务问题,再逐项验证是否能在当前组织里落地。对于中大型团队,扩展能力、权限和部署方式很重要;对于小团队,易用性、维护成本和上手速度可能更重要。
| 当前情形 | 优先关注 | 建议先做 | 暂缓事项 |
|---|---|---|---|
| 计划常延期 | 原承诺与实际差异、阻塞时长 | 保留原始日期,记录变更和等待原因 | 跨团队速度排名 |
| 任务很多但价值不清 | 目标达成与交付切片 | 把任务关联到可验收业务结果 | 继续细分所有任务 |
| 协作交接频繁失败 | 交接条件、接收确认时间 | 建立交付物清单和责任人 | 增加泛化的沟通要求 |
| 插单不断 | 新增来源、容量影响、替代范围 | 建立紧急事项决策入口 | 假设所有范围都能按时完成 |
| 准备更换平台 | 流程适配、数据迁移、权限和运维 | 试点迁移并逐项验收 | 未经盘点就全量切换 |
八、总结:数据不是证明团队努力,而是帮助团队更早做取舍
1. 把“红黄绿”追溯到可行动的原因
迭代报表最有用的地方,不是告诉所有人项目已经变红,而是说明变红发生在哪个交接点、由什么条件触发、谁能采取下一步行动。任务完成率可以作为入口,但不能代替对交付链的分析。越是跨部门项目,越要把等待、变更和验收过程纳入视野。
2. 从一个流程损耗开始,逐轮验证改进
下一步可以选一个正在执行的迭代,先确认承诺范围和完成定义,再记录依赖等待、范围新增与返工。结束时不要急着评价个人,先选出一个最主要的流程损耗,设计一项可验证的改进,在下一轮观察它是否改变了等待或交付结果。
我更看重的不是一张看起来很完整的仪表盘,而是团队能不能用同一组事实更早发现风险,并愿意在范围、日期和容量之间做明确取舍。当数据让责任变得清楚、让等待能够被看见、让改进可以复核,迭代管理才从“报进度”真正走向“管理交付”。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:迭代管理迭代任务教程:跨部门团队数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/564808
读者评论
我们之前也只看任务完成率,结果清单快清完了,验收和发布准备还没跟上。把“代码完成”和“用户可用”分开统计后,复盘确实更容易找出卡点。
阻塞时间怎么归属,实际操作里不太容易统一。尤其是等待外部团队时,本团队可能还能做别的事;如果整段都算作等待,周期数据会不会显得过长?
小样本先跑几轮的做法比较稳妥。我会特别关注原始承诺日期和调整后的日期是否同时保留,否则只看最新计划,很难判断延期是否真的减少。
