迭代计划完成率达到 90%,不代表项目真的按期交付:如果剩余工作集中在测试、数据迁移和跨部门验收,团队可能只是把“开发完成”误读成“迭代完成”。做迭代管理时,我更关注进度数字背后的工作流、依赖关系和变更记录,而不是单独盯着燃尽图。本文按从目标设定、需求准备、执行跟踪到复盘改进的顺序,讲清跨部门团队怎样定义进度、识别偏差、安排干预,并用可核验的数据口径判断管理动作是否有效。

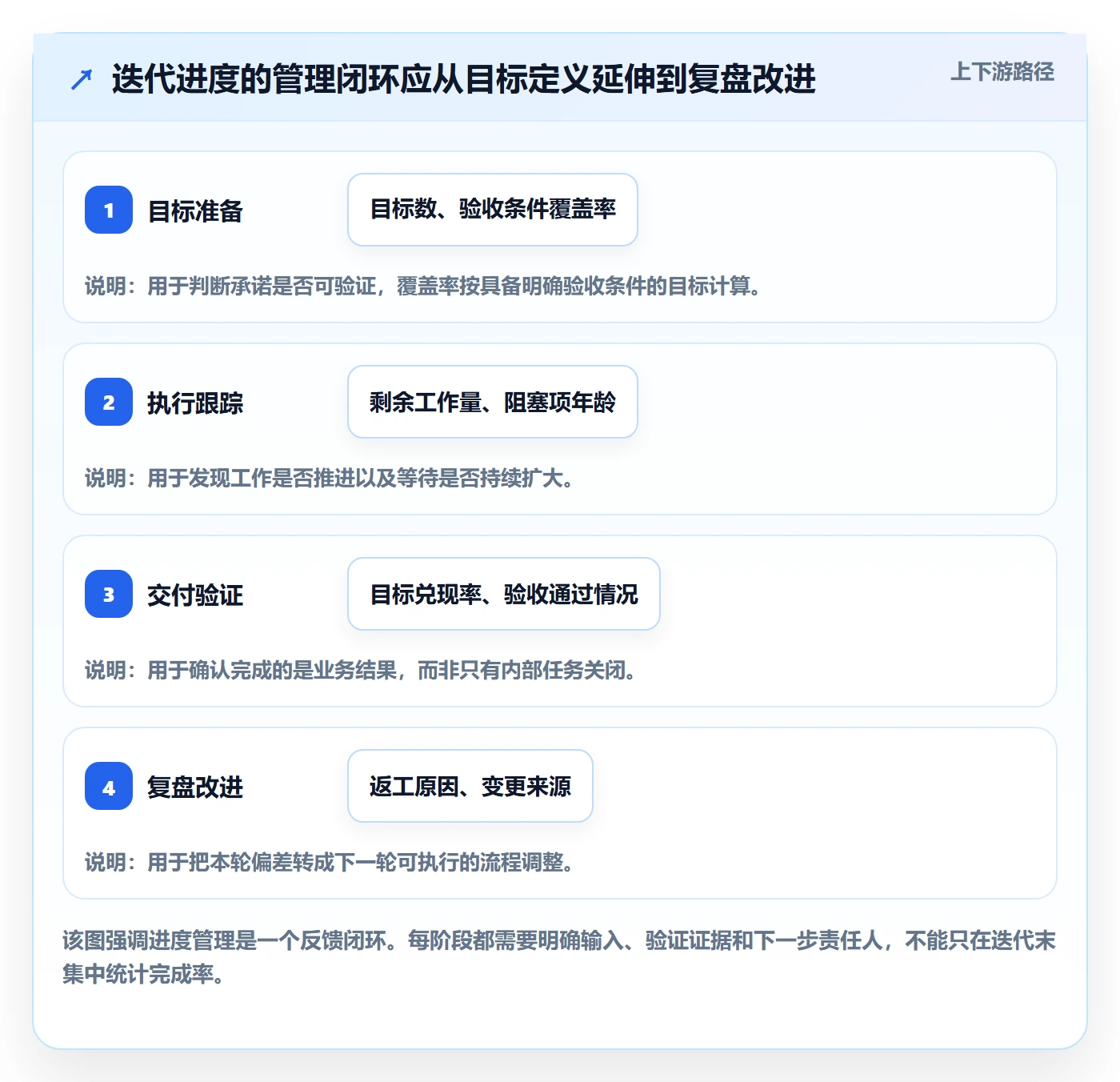

一、核心结论:进度不是一个百分比,而是一条可追溯的交付链
1. 先统一“进度”到底指什么
跨部门团队最常见的进度争议,不是某个人报错了数字,而是每个部门使用了不同的完成定义。研发说代码已合并,测试说关键用例还没跑完,业务说验收口径尚未确认,项目负责人却把这项工作记成了 100%。这时,仪表盘看起来完整,交付状态却并不真实。
我建议把进度定义为:已验收的迭代目标完成情况,加上未完成工作的剩余量、依赖风险和变更影响。其中,目标完成情况回答“承诺交付了什么”,剩余量回答“还要做多少”,依赖风险回答“卡在哪里”,变更影响回答“原计划是否仍然成立”。四者缺一,单一百分比就容易制造虚假的确定感。
2. 用三个视角替代单一完成率
团队管理至少需要区分目标、工作项和交付链路。目标层看本迭代承诺的业务结果是否达成;工作项层看故事、缺陷、测试任务等的状态和剩余量;交付链路层看设计、开发、测试、发布、验收之间有没有等待或返工。它们相互关联,但不能互相替代。
- 目标视角:用“已验收目标数 ÷ 承诺目标数”衡量目标兑现,避免只统计关闭任务。
- 工作项视角:用剩余工作量、未完成项和阻塞时长观察执行状态,不把已投入工时误当成已完成产出。
- 链路视角:看工作项从进入开发到验收的流转时间,尤其是排队、等待评审、等待测试和等待业务确认的时间。
如果只能在周会上展示三项信息,我会选择:目标兑现率、剩余工作量趋势、阻塞项年龄。它们分别回答“交付结果如何”“工作是否在消化”“问题是否正在变老”。团队可以按需增加缺陷逃逸率、变更比例等指标,但不要为了仪表盘丰富而堆砌数字。
3. 把状态更新变成决策,不是汇报仪式
进度会议的价值不在于每个人轮流说“昨天做了什么”,而在于识别计划与实际的差异,并决定下一步动作。每次更新至少要回答:哪个目标可能受影响、影响来自哪里、谁能消除阻塞、需要调整范围还是资源,以及何时重新检查。
如果一个进度指标不能触发任何决策,它很可能只是装饰。例如“完成率下降”本身不是行动方案;进一步确认是需求范围扩大、测试环境不可用,还是关键人员被临时抽调,才可能导向有效处理。

二、背景与真实场景:跨部门协作为什么让进度更难看清
1. 同一个迭代里,团队其实在跑多条节奏
一个中型产品版本可能同时涉及产品、设计、研发、测试、运维、数据和业务运营。产品需要在计划会前完成需求澄清,设计需要给出可评审稿,研发要处理接口和代码,测试依赖稳定环境,业务则要准备规则确认和验收人员。这些工作并不总是按部门顺序整齐衔接。
因此,团队看似在管理一个迭代,实际管理的是多条相互依赖的工作流。某项功能的研发任务已进入“完成”,并不意味着它在交付链路中已经越过测试和验收。若管理者只看部门各自的任务板,就容易遗漏部门之间的等待时间。
2. 计划误差常从“未准备好”开始累积
迭代中途频繁出现需求补充,并不一定是团队执行力差。更常见的原因是进入迭代时,验收条件、外部接口、数据口径或异常场景还没有被确认。团队先以乐观假设开工,之后再用会议、返工和临时协调偿还这笔准备不足的成本。
我会把未准备好的需求视为“计划不确定性”,而不是直接归咎于某个岗位。比如需求说明缺失边界条件,研发估算就只能建立在假设上;测试用例晚到,开发完成也无法快速转成可验收结果;业务规则未确认,则验收阶段可能重新打开已关闭的任务。
3. 进度可视化要呈现交接,而不只呈现部门工作量
当团队出现“研发说已完成,测试说没收到”“业务说没确认,项目经理说已关闭”时,问题通常在交接标准不清。每个状态都应说明进入条件、退出条件和责任人。例如,进入“待测试”需要代码合并、部署包可用、变更说明齐全;进入“待验收”需要测试结论明确、业务验收材料可访问。
这种设计不是为了增加流程负担,而是让工作状态可验证。若一个状态没有明确的进入条件,成员可能按照个人理解更新;若没有退出条件,工作就容易长期滞留,或在没有证据时被直接关闭。
| 交接节点 | 容易出现的模糊表达 | 可核验的交接证据 | 建议责任方 |
|---|---|---|---|
| 需求转开发 | 需求大致明确 | 范围、验收条件、关键依赖、未决问题清单 | 产品与研发共同确认 |
| 开发转测试 | 代码差不多好了 | 合并记录、部署版本、变更说明、已知限制 | 研发提交,测试确认接收 |
| 测试转业务验收 | 测试基本通过 | 测试结论、遗留缺陷分级、验收环境及数据准备情况 | 测试与业务共同确认 |
| 验收转发布 | 业务应该没问题 | 验收记录、发布窗口、回滚方案、责任人 | 业务、研发与运维确认 |
4. 数据观察要先声明样本边界
下面涉及的示例数字均为情景模拟,用于说明指标口径和管理判断,不代表行业调查结果,也不构成某个工具的效果承诺。真实团队应使用自己的历史迭代数据,并记录团队人数、迭代周期、工作项规模、缺陷口径和变更规则。
如果团队只有两三个迭代的数据,不宜据此宣布趋势改善。项目规模、人员构成和需求类型变化都会影响结果。更稳妥的做法,是先建立至少数个连续周期的基线,再比较同类迭代,必要时将重大版本、常规迭代和维护迭代分开分析。
三、常见误区:看起来像管理,实际会掩盖风险
1. 用已完成任务比例代表真实进度
任务数量不等于工作量。一个迭代里,十个小修复和一个复杂数据迁移可能都各算一项;按任务数计算的完成率会把复杂工作的重量抹平。即使改用故事点,也不应把不同团队、不同尺度的估算直接拿来横向排名。
更合理的做法是同时看目标兑现、剩余工作量和未完成项的性质。尤其要区分“未开始”“进行中”“待外部确认”和“已开发待验收”,因为它们对应的风险和可采取的动作完全不同。
2. 把燃尽图当作预测结论
燃尽图是一种观察工具,不是对未来的保证。若工作项在迭代中频繁增删、估算口径不断调整,曲线就会反映记录方式的变化,而不只是交付能力变化。曲线下降较快,也可能只是任务被拆小或提前关闭,未必代表价值已交付。
我会先检查图表背后的三件事:范围是否稳定、剩余量是否在相同口径下更新、完成条件是否包含测试和验收。若其中任一项改变,图表应附上注释,而不能只让管理者自行解读。
3. 用加班填补估算或依赖问题
当测试环境、外部接口或业务决策成为瓶颈时,增加开发工时未必能让整体交付更快。局部加班可以暂时提高某个环节的投入,却可能造成测试堆积、交接质量下降和缺陷回流。管理者应先识别瓶颈所在,再判断增援、削减范围或调整顺序哪种更有效。
如果瓶颈不在当前团队,加班往往只是把等待从一个阶段搬到下一个阶段。项目看起来短期提速,最终却可能在验收、发布或线上稳定性上付出代价。
4. 把“百分之百完成”当作团队目标
所有任务都必须在迭代末关闭,容易鼓励团队把工作拆得过细、延迟暴露风险,或把未完项挪到下一轮而不说明原因。更好的目标是提高承诺的可信度、减少未完成工作的原因不明,并确保未交付范围经过明确决策。
对未完成项,至少记录原计划、当前状态、偏差原因、对业务目标的影响和后续处理方式。重要的是保持可追溯,而不是把所有颜色都涂成绿色。
5. 用个人速度排名代替系统改进
速度估算适合团队内部进行计划参考,不适合直接作为个人绩效排名。估算单位是团队协作下的相对尺度,受到任务拆分和经验判断影响。强行横向比较,可能让成员倾向于报小任务、拒绝不确定工作,或降低估算透明度。
进度管理的对象应是系统:工作是否被及时澄清、阻塞是否能迅速升级、测试是否能跟上开发、需求变更是否有决策。团队需要改进的,通常不是某个人的“数字表现”,而是这些环节的运行方式。
四、专业判断逻辑:从目标到风险,按顺序设计管理机制
1. 先定义迭代目标,再拆分任务
计划会不应从“每个人还能接几个任务”开始,而应先说明本轮要解决的用户或业务问题。目标要能被观察和验收,例如完成某类用户的关键操作闭环、降低某条流程的失败情形,或交付可被业务验证的功能边界。
目标确定后,再拆出设计、开发、测试、迁移、文档和验收等工作。若只能列出开发任务,却没有测试准备、数据准备和发布验证,计划本身就漏掉了交付成本。
2. 给每个工作项补齐最小可管理信息
不是所有项目都需要复杂表单,但跨部门工作项至少应有负责人、当前状态、验收条件、依赖对象、剩余工作量和目标迭代。对高风险或跨团队任务,还应记录风险说明和决策责任人。
- 负责人说明谁推动工作闭环,不代表所有工作由该人独自完成。
- 验收条件用于统一“完成”的含义,避免开发、测试和业务各自判定。
- 依赖对象说明等待谁或什么条件,便于提前升级,而不是在截止日才发现。
- 剩余工作量应随新信息更新,并区分已完成、未完成和新增范围。
- 变更记录用于说明范围变化、批准人和对目标的影响。
3. 用稳定的状态流管理队列
状态设计应尽量反映工作真实流转,而不是照搬组织架构。一个简化流程可以包括:待澄清、就绪、进行中、待评审、待测试、待验收、已完成;具体团队可以合并或增加状态,但要避免状态过多、含义重叠。
我尤其建议标出“待外部输入”或“阻塞”状态,并从普通进行中工作里分开。否则,等待时间会被误认为执行时间,管理者无法分辨任务是没人做,还是团队正在等待业务决策、环境或供应方响应。
4. 设定更新节奏,而不是要求高频填报
更新频率要足以支持决策,又不能把成员变成数据录入员。多数团队可在每日短会检查阻塞和当天目标,每周复核目标风险与范围变化,迭代结束后复盘趋势。若任务变化很快或发布窗口紧迫,可提高关键状态的更新频率,但应优先通过工作流自动记录。
任何自动化都要配合规则说明。例如,状态由代码合并事件触发,并不代表测试通过;缺陷关闭也不代表业务目标实现。自动同步能减少重复操作,但不能替代对业务含义的判断。
5. 用偏差阈值触发行动
偏差阈值不是统一的行业标准,而是团队根据历史数据设置的管理约定。初期可以使用简单规则:关键目标连续两个检查点没有可验证进展,立即评估范围和依赖;阻塞超过团队约定时限,升级给有决策权的人;新增工作超过预留容量,必须明确接受、替换还是延期。
阈值的意义在于让升级动作可预期,而不是等管理者凭感觉介入。团队运行一段时间后,应检查阈值是否过于敏感或迟钝,再依据实际的阻塞时长、变更率和交付结果调整。
6. 区分管理指标与诊断指标
管理指标用于判断整体是否偏离,例如目标兑现率、迭代范围变化、迭代末未完成比例。诊断指标用于解释偏差,例如等待评审时长、阻塞项年龄、缺陷返工比例。只展示管理指标,团队知道出了问题却不知道原因;只展示诊断指标,容易陷入局部优化而忘记业务结果。

五、案例与数据观察:把“快慢”拆成可以处理的原因
1. 情景案例:计划按期,验收却延后
以下为一支 24 人跨职能团队的情景模拟:一个两周迭代承诺 8 个业务目标,涉及产品、研发、测试、数据和运营。迭代开始时,研发任务拆分完整,但其中 3 个目标的业务验收条件不明确;另有 2 项依赖测试环境和历史数据准备。
迭代中段,团队报告开发任务完成率接近八成,管理层据此判断进度正常。到了末尾,只有 5 个目标完成业务验收,2 个目标处于待测试状态,1 个目标因数据口径未确认而暂停。问题不是团队没有做事,而是“开发工作量进展”和“可验收目标进展”被混为一谈。
2. 诊断过程:先看流入,再看等待,最后看交付
如果只问“谁没完成”,容易把讨论引向个人责任。我会先检查迭代中的范围变化,再按工作状态统计等待时间,最后抽查未交付目标的验收证据。这样的顺序可以区分计划质量、流程瓶颈和执行偏差。
在这个模拟案例中,团队把新增需求单独标记后发现:迭代中新增工作约占计划工作量的 12%;测试等待中位数为 2.5 个工作日;被退回补充验收条件的目标有 2 个。三项问题分别对应变更治理、测试排队和需求准备,不应被笼统归结为“估算不准”。
3. 用前后两个模拟周期观察机制变化

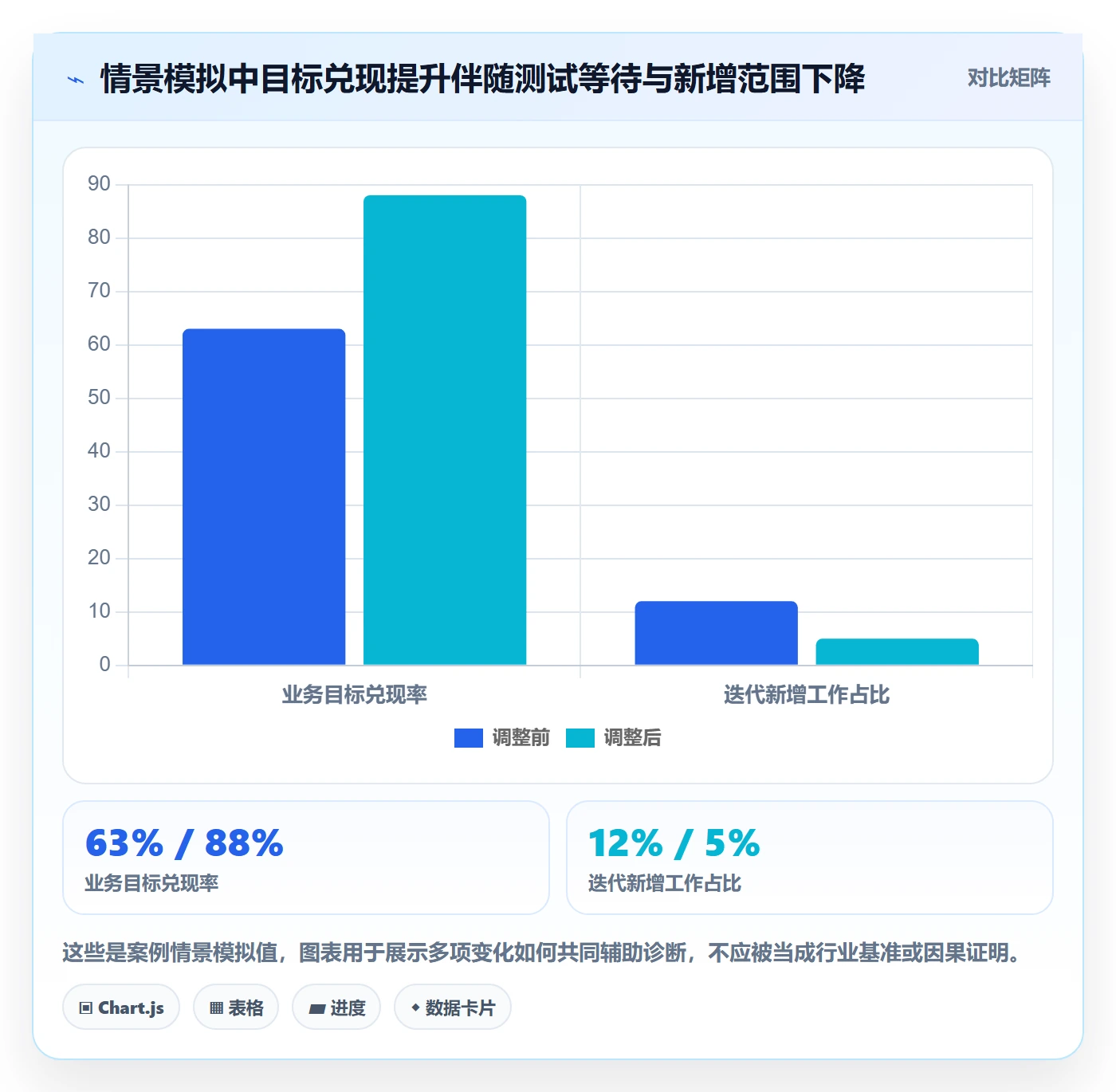

团队随后采取三项动作:计划会前确认目标与验收条件;为关键环境和数据准备设置责任人及完成时间;新增工作进入迭代时必须说明替换哪项承诺或为什么增加容量。下面数字仍是情景模拟,用于展示应如何读数,而不是宣称某种方法必然产生相同收益。
| 观察指标 | 调整前模拟值 | 调整后模拟值 | 解读方式 |
|---|---|---|---|
| 业务目标兑现率 | 5/8,约 63% | 7/8,约 88% | 观察目标是否通过验收,不以任务关闭替代 |
| 迭代新增工作占比 | 12% | 5% | 变化可能反映变更入口更清晰,也需确认紧急事项是否被隐藏 |
| 测试等待中位数 | 2.5 个工作日 | 1.2 个工作日 | 反映测试队列等待,不能单独推断测试质量提升 |
| 未完成项中验收条件不完整占比 | 2/3 | 1/4 | 用于判断需求准备是否改善,仍需结合目标复杂度解释 |
4. 读数据时避免把相关变化说成因果
调整后兑现率上升,并不能直接证明三项动作都有效。迭代任务可能更简单,团队也可能暂时减少了风险更高的需求。要判断改进是否稳定,应连续观察多个可比周期,并记录范围、人员、任务类型和重大依赖的变化。
数据分析的重点不是给方法贴上“成功”标签,而是形成可验证的假设。例如“提前准备测试数据能缩短排队”可以通过测试等待时长、数据准备延迟和返工情况联合验证。若等待减少但返工明显增加,说明速度改善可能以质量为代价。

5. 用帕累托思路找到最值得先改的少数原因
复盘时,团队可以把未完成项按原因分类,例如需求未澄清、外部依赖、测试排队、范围变更、返工、人员冲突。连续几轮后统计各原因的出现次数和影响工作量,优先处理贡献最大的少数原因,而不是同时启动十项流程改造。
原因分类要允许“其他”,并定期检查类别定义。若所有问题都被归入“沟通不足”,这个分类就失去了改进价值。更有用的记录是具体到事件:等待哪个决策、耗时多久、由谁解决、后来是否重复发生。
六、不同情况下的行动建议:按风险类型选择干预动作
1. 目标持续延期,但团队工作量很高
先检查是否存在任务堆积和交接等待,而不是立即增加人手。查看进行中任务数量、评审队列、测试队列和阻塞项年龄;如果大量工作同时处于进行中,尝试限制并行量、优先完成已开始的目标,减少切换成本。
若工作量高但目标仍延期,也要检查范围是否不断增加。新增需求应通过明确决策进入迭代:接受并替换原范围、接受并追加容量,或放到后续迭代。不要让团队在没有记录的情况下默默吞下新增工作。
2. 开发完成率高,测试和验收总是堆积
把“待测试”和“待验收”作为独立队列观察,检查测试资源是否集中在迭代末期、环境是否可提前准备、业务人员是否已预约验收时间。必要时调整工作顺序,让高风险或高价值目标尽早进入测试,而不是所有开发完成后一起排队。
还可以在计划阶段为测试、数据准备和验收留出明确容量。若只给开发工作排期,却把测试和业务确认视为“顺手做”,团队的计划就会系统性低估交付周期。
3. 需求经常变化,计划会逐渐失去意义
区分探索性工作和承诺型工作。探索性工作可以设定时间盒和验证问题,目标是降低不确定性;承诺型工作则应有明确范围和验收条件。两种工作可以并存,但不能用同一套完成率来解释。
为变更建立最小记录:提出人、原因、影响目标、预计工作量、批准者、接受或替换的范围。记录不必复杂,关键是让团队和管理者知道“为什么改、代价是什么”。
4. 团队规模扩大,靠会议同步越来越吃力
先检查是否有统一的工作项结构、状态规则和权限边界,再决定是否需要工具升级。中大型企业和 100 人以上组织,往往需要项目、产品、研发、测试及交付团队之间共享视图,同时处理不同团队的流程差异、权限管理和审计要求。
例如,PingCode 面向中大型企业及 100 人以上组织提供项目协作与研发管理能力。其产品资料提及支持私有化部署和 Jira 平滑迁移。对有国产化替代、数据驻留或现有流程迁移需求的组织,这些可以作为初筛条件;实际选择前仍应通过供应商演示、迁移验证、权限测试、接口核查和合同条款确认能力边界,不宜仅凭宣传表述做结论。
迁移工具时,我会优先做小范围试点:选择一个有代表性的团队,盘点字段、状态、历史记录、附件、权限和自动化规则,迁移后抽查数据完整性,并安排新旧流程短期并行验证。迁移成功的标准不是数据导入完成,而是团队能继续按真实业务流程完成协作和审计。
5. 管理层要求“一个数字看全公司进度”
可以提供高层视图,但必须保留下钻路径。汇总层展示目标健康度、关键里程碑和重大依赖;下钻后能看到具体目标、责任人、阻塞原因和变更记录。若汇总数字无法追溯,管理者很难判断风险是个别团队的问题,还是共同依赖造成的系统性问题。
不同团队的估算单位不一定可比。公司层面更适合比较承诺兑现、交付周期分布、阻塞和变更情况,而不是把各团队故事点相加后当作总产能。
七、不同情况下的取舍:速度、稳定性、可见性不可能无限同时最大化
1. 迭代长度:短周期更早反馈,长周期减少协调成本
短迭代让团队更快发现偏差,适合需求变化快、交付路径短、可以频繁验收的产品;但如果每轮都要经过复杂审批、跨团队联调和发布窗口,过短的周期可能把大量时间花在规划与交接上。
较长周期适合外部依赖较多、集成成本较高的工作,但必须用里程碑和中间验证防止风险积压。取舍的关键不是追求固定长度,而是看团队能否在周期中段获得足够证据,及时改变计划。
2. 透明度:看得见不等于有用,过度监控会扭曲行为
团队需要足够透明,才能发现依赖和风险;但把每个人的工时、任务数量和速度都用于排名,会诱导成员优化数字而非交付。建议优先公开工作状态、目标和阻塞,把个人层面的敏感信息限定在必要管理场景中,并说明数据用途。
若成员担心暴露风险会受到惩罚,阻塞就会被晚报或改写成“正常进行中”。透明机制必须配合对风险上报的支持:及时提出问题应被视为管理输入,而不是个人失误的证据。
3. 标准化与灵活性:统一核心口径,允许工作流有差异
组织需要统一目标定义、完成证据、变更记录和关键指标口径,才能做跨团队分析。但不同团队的工作类型可能不同:产品探索、基础设施改造、缺陷维护和合规项目并不适合完全相同的状态和预测方式。
我倾向于“核心统一、边缘可配置”:统一组织层面必须回答的问题,允许团队根据工作性质调整细节。若所有团队被迫使用完全相同的流程,短期统计更整齐,长期可能增加无意义维护成本。
4. 自动化与人工判断:自动记录重复事实,人工负责解释例外
状态同步、代码关联、提醒和报表可以自动化,减少手工重复录入;目标是否达成、风险是否可接受、变更是否值得纳入,仍需要业务和团队共同判断。自动化越强,越要定义事件的含义、异常处理方式和数据责任人。
不要为了追求实时仪表盘,把未经核验的状态自动汇总成高层结论。对重要里程碑,保留人工确认或审核步骤通常更稳妥。

八、落地检查清单:从下一轮迭代开始做小步改进
1. 计划会前:确认目标是否具备承诺条件
- 每个目标是否有业务价值说明和可验证的验收条件?
- 需求、接口、数据、环境等关键依赖是否已识别,并有责任人?
- 工作项是否覆盖测试、发布、迁移和业务验收,而不只有开发?
- 团队是否留出处理不确定性和突发事项的容量?
- 新增范围是否有明确的接受、替换或延期规则?
2. 迭代中:让风险尽早暴露并有人负责
- 每日更新是否聚焦阻塞和目标风险,而不是重复汇报活动?
- 是否有人持续关注待评审、待测试和待验收队列?
- 工作项进入阻塞后,是否记录原因、等待对象和升级时间?
- 范围变化是否保留决策记录,并说明对原承诺的影响?
- 团队是否定期检查剩余工作量,而不是只累计已完成工时?
3. 迭代结束:复盘事实,不追求表面全绿
- 哪些目标按原验收条件完成,哪些只完成了部分阶段?
- 未完成项的主要原因是什么,是否集中在少数几个瓶颈?
- 新增需求、外部依赖和返工分别造成了多少影响?
- 本轮采取的改进动作是否有明确负责人和检查时间?
- 指标口径或样本条件是否变化,能否与之前的迭代公平比较?
4. 按团队成熟度安排改进顺序
刚开始建立迭代管理的团队,先统一目标、状态和完成定义,不要急着做复杂预测。已有稳定流程的团队,再分析阻塞时长、范围变更和交付周期分布。流程成熟后,可以做不同类型工作的同期对比,识别系统瓶颈,但要保留样本边界和解释说明。
每轮优先选择一到两个改进假设,明确要改变什么、观察什么、何时复核。改进项太多时,团队很难知道哪些动作产生了影响;改进项没有负责人和复核时间,则很容易停留在复盘纪要里。
九、总结:管理迭代进度,真正要缩短的是“发现偏差到采取行动”的时间
1. 进度透明不是把所有任务都变成数字
一个可信的迭代管理系统,应能说明目标是否兑现、剩余工作为何未完成、风险在哪个交接点积累、谁有能力做出决策。数字的价值在于揭示偏差和支持行动,而不是替代业务判断,更不是用来证明团队看起来很忙。
2. 先建立可验证的完成定义,再讨论效率
如果团队对“完成”的理解不一致,任何速度比较都缺乏基础。先把验收条件、状态流、依赖记录和范围变更规则做清楚,再逐步观察目标兑现、等待时间和返工趋势,才有可能判断改进是否真正有效。
3. 下一步:选一轮迭代做口径试运行
下一轮计划会前,先为每个目标补齐验收条件和关键依赖;迭代中单独记录阻塞、等待与新增范围;迭代结束后用目标兑现、剩余工作量和阻塞原因复盘。不要一开始就追求完美仪表盘,也不要把模拟示例当作团队基准。
我认为,迭代进度管理的核心不是“准确预测一切”,而是让不确定性更早显形、让交接更可验证、让每次偏差都能转化为下一次更好的决策。当团队能做到这一点,进度数据才从汇报材料变成真正的管理工具。
常见问题解答(FAQ)
1. 迭代进度到底应该按完成任务数,还是按工作量统计?
我在跨部门迭代中经常遇到这种情况:开发完成了很多小任务,但测试和业务验收仍然积压,单看任务数量会误判进度。我想知道怎样设置统一口径,才能让不同团队的进度数据可以比较。
建议以估算工作量作为主口径、任务状态作为辅助口径,不要只看已完成任务数。可以使用故事点、工时或人日统计计划工作量、已完成工作量和剩余工作量,并固定计算公式:进度率=已完成工作量÷计划总工作量;同时单独展示阻塞项、逾期项和未验收项,避免“开发完成”被误认为“迭代交付完成”。
2. 跨部门迭代中,如何判断进度落后是执行问题还是需求变更造成的?
我曾遇到迭代中途不断增加需求,最后团队被认为交付慢,但实际完成量一直在增长。遇到这种情况,我需要一套能区分原计划、临时变更和返工的分析方法。
建立基线版本,在迭代开始时锁定计划任务、工作量和目标日期;后续新增、删除或拆分的事项全部标记为范围变更。复盘时分别计算原计划完成率、变更需求完成率和返工占比:如果原计划完成率稳定但范围持续增加,主要是需求管理问题;如果范围未明显变化而剩余工作量持续上升,则应重点排查执行效率、依赖阻塞或估算偏差。
3. 迭代过程中每天看哪些数据,才能及时发现进度风险?
我不希望等到迭代评审时才发现任务集中堆在最后几天,也不想被大量看板数据分散注意力。我更关心哪些指标能在日常管理中快速提示风险,并且能对应到具体动作。
每天至少关注四项数据:剩余工作量趋势、逾期任务数、阻塞任务持续时长和测试或验收队列。如果迭代过半时剩余工作量下降幅度明显低于时间消耗比例,或阻塞任务连续两天未解除,就应立即调整优先级、补充资源或拆分范围;不要只看完成任务数,因为它无法反映未开始的大任务和跨团队等待。
4. 迭代结束后,怎样用数据判断下一轮是否需要调整团队容量?
我在做迭代复盘时常见一种误区:本轮没完成就简单要求团队下轮加班,结果连续几轮仍然延期。我想知道应该根据哪些数据判断是容量不足、估算不准,还是流程效率出了问题。
连续观察至少三轮迭代,记录计划工作量、实际完成工作量、临时需求量、返工量和阻塞时长。若实际投入稳定但完成工作量长期低于计划,应先修正容量估算和依赖管理;若返工量超过已完成工作量的约20%,应优先解决需求澄清、评审或验收标准问题;
只有在需求范围稳定、返工和阻塞可控且完成能力持续超过计划时,才适合提高下一轮承诺量。
核心关键词
文章包含AI辅助创作:迭代管理迭代进度全流程:跨部门团队数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/564799
读者评论
之前项目里确实遇到过开发任务都关了,但测试和业务验收还卡着的情况。把目标兑现率和阻塞时长分开看比较有用,不过前提是各部门对状态的定义能达成一致,否则数据还是容易失真。
比较认同不要单纯用加班解决进度问题。我们有时开发已经做完,实际是在等外部接口或业务确认,继续催研发也没什么效果。想了解的是,阻塞超过约定时限后,具体由谁负责推动升级,最好能在项目开始时就明确。
文章把剩余工作量、阻塞项年龄和目标兑现率放在一起分析,这个思路比只看燃尽图更实际。不过跨部门项目的历史数据往往不够稳定,人员和需求类型一变,前后迭代就未必能直接比较。建议先固定统计口径,再积累几轮数据判断趋势。
