迭代计划排满了,为什么团队还是总在延期?我见过最常见的情况,不是成员不够努力,而是团队把“可用人天”直接当成“可承诺工作量”:假设一个 8 人团队、两周迭代有 80 人天,就把 80 人天的任务全塞进去,却没有扣除会议、支持工作、跨部门等待、休假和返工。迭代容量管理的关键,不是把日历填满,而是算清楚团队在既定时间内真正能完成多少可验收的工作,并为不确定性留出空间。

一、先讲结论:容量管理的目标不是满载,而是可靠交付

1. 容量、速度和承诺量不是一回事

我会先把三个容易混淆的概念分开。容量是团队在某个迭代里实际可投入的工作时间;速度是团队过去若干迭代实际完成的工作量;承诺量则是团队基于当前能力、需求清晰度和风险判断,决定承担的工作量。

容量是当期输入,速度是历史观察,承诺量是团队作出的决策。它们可以彼此校验,却不能互相替代。特别是跨部门协作时,同一团队的可用时间可能相似,但依赖等待、审批节奏和需求变化会让实际完成量显著波动。

我的判断标准是:计划的好坏,不看任务是否排满,而看团队能否在不靠持续加班的情况下稳定完成,并且交付结果能被业务验收。如果团队每个迭代都把所有人排到 100%,任何临时线上问题、接口变更或评审延迟都会把计划推向失控。

2. 先算净容量,再确定承诺范围

一个可执行的估算顺序是:先确认迭代工作日,再扣除个人缺席和固定事务;然后估计支持工作与跨团队协作占用;最后结合历史完成情况、任务准备程度和风险,确定承诺量。这里的每一步都应能解释,而不是由一个“经验折扣”包办。

比如,8 人团队开展 10 个工作日的迭代,理论上有 80 人天。但若平均每人每天只有 5.5 小时可用于迭代交付,总可投入时间约为 55 个有效人天。再扣除预计 6 人天的线上支持和 4 人天的跨团队评审、联调,适合用于计划内开发与测试的时间约为 45 人天。这个数字仍需结合历史完成情况,不能直接等同于可以承诺的工作量。

迭代管理如何做好迭代容量?跨部门团队效率提升与操作步骤

3. 把可靠性看得比利用率更重要

容量利用率高,不代表团队效率高。若成员大部分时间都被排满,任务之间的等待、代码审查、测试返工和跨团队阻塞反而更容易累积。迭代管理的目标应该是缩短从需求进入到价值验收的周期,而不是证明每个人每天都很忙。

我通常建议先追求“承诺可信度”,再逐步提高容量利用率。若连续几个迭代都能按计划完成,且没有大量加班、遗留缺陷或未验收任务,团队才有理由谨慎增加计划量。反过来,如果计划完成率很低,首先要找出需求变化、依赖等待或估算偏差,而不是简单要求成员加速。

二、为什么跨部门团队更容易把容量算错

1. 日历上的空闲时间不等于可交付时间

产品、研发、测试、设计、数据、运维和业务部门的工作节奏往往不同。研发人员看起来没有会议,不代表上游需求已经明确;测试人员有空,也不代表待测版本已经可用。只按成员出勤天数计算,会忽略工作是否能按依赖顺序发生。

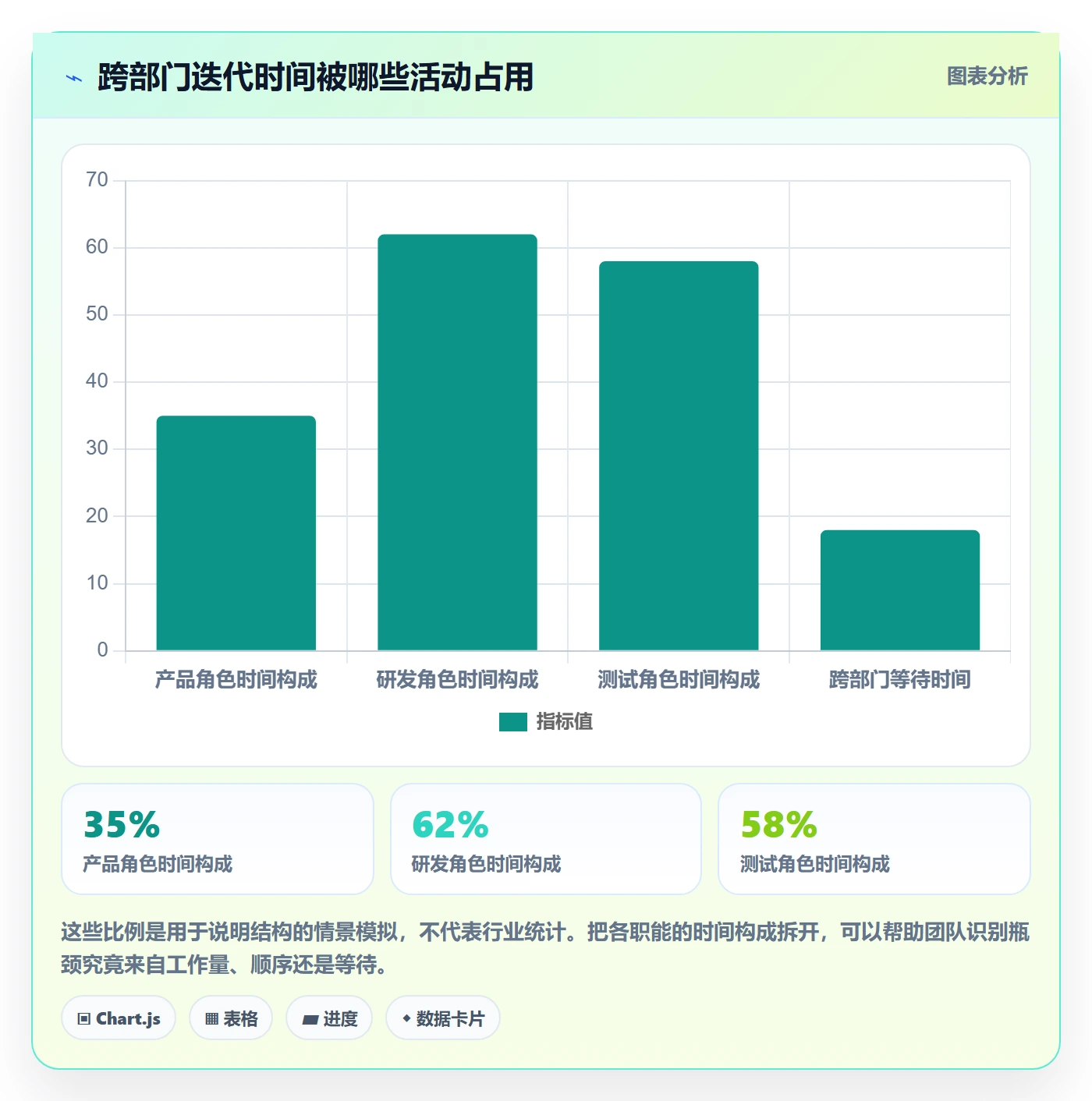

跨部门协作里,容量经常被“等待时间”悄悄消耗。需求要等业务确认,接口要等另一个团队评审,测试环境要等运维准备,最后每个团队都觉得自己没超时,但整体交付仍然延迟。这不是单个成员工作速度的问题,而是端到端流程中存在等待和交接。

2. 不同职能不能简单相加

一个需求可能需要产品分析、设计、开发、测试和安全评审。即使每个职能都各自有可用工时,也不代表任务可以并行完成。若设计稿尚未冻结,开发的可用时间可能无法转化成有效交付;若测试只在迭代末集中进行,测试容量再充足,也无法弥补前面排队造成的拥堵。

因此,容量不是“团队成员时间总和”这么简单。对跨职能工作,我会同时看职能容量和关键路径:哪个环节最容易形成队列,哪个角色只能由少数人承担,哪个外部团队的交付时间会影响整体完成。团队中最稀缺的角色,常常比团队总人天更能决定迭代上限。

3. 临时工作通常不是随机出现的

团队把线上支持、客户问题、数据核查和管理层临时需求都归为“意外”,会导致容量估算一再失真。若这些事情连续几个迭代发生,就不应继续当作纯随机事件,而应记录来源、数量、处理时长和影响范围,纳入正常容量规划。

我会把临时工作分成两类:一类是不可预见的突发事件,适合保留弹性;另一类是重复出现的支持负荷,应通过轮值、专门服务时段或固定容量池管理。两者混在一起,团队既看不出真实负荷,也无法判断是否需要调整人员配置或流程。

迭代管理如何做好迭代容量?跨部门团队效率提升与操作步骤

三、容量规划中最常见的四个误区

1. 把理论人天全部塞进迭代

这是最直接、也最容易被误认为“管理严格”的做法。8 个人乘以 10 天得到 80 人天,计划就安排 80 人天的任务。问题在于,理论出勤时间包含会议、休假、支持工作、协作和上下文切换,不等于能持续投入交付的时间。

这种算法往往让团队在迭代开始时看似很有把握,到了中段却发现开发、评审和测试都在排队。随后成员通过加班弥补,下一次计划又沿用被加班抬高的完成量,形成“计划过满,加班补齐,估算继续变大”的循环。

2. 用过去最高速度当作下次承诺

速度是历史观察值,不是必须复刻的配额。团队过去某次完成量高,可能来自需求特别稳定、支持工作较少、任务规模偏小,也可能是验收标准较宽松。直接拿最高值作为常态承诺,相当于忽略了当次环境差异。

我更愿意观察多个可比迭代的完成量分布,而不是盯着最高值或简单平均。团队可以看中位数、低位区间和异常迭代,并为每次明显偏离寻找原因。若历史记录口径不一致,先统一统计规则,比急着计算漂亮的平均值更重要。

3. 把故事点换算成固定工时

故事点适合表达相对规模与不确定性,不宜在缺乏稳定数据和统一口径时直接换算成固定工时。若团队规定“一个点等于半天”,看似易于管理,实际上会诱导成员为了满足换算表而修改估点,反而削弱点数对复杂度和风险的表达能力。

如果组织需要工时数据,可以单独记录实际投入与等待时间,供容量和流程分析使用;若使用相对估算,则应在同一团队内保持方法一致,用实际完成情况持续校准。不要让一种度量承担所有管理目的。

4. 把未完成任务从报表中抹掉

迭代结束时,未完成工作不应被当作“差一点就完成”而自动计入速度。它可能只差一次验收,也可能仍有集成、性能或安全问题;两者对业务的价值并不相同。只有达到团队定义的完成标准并经过验收,才适合计入已交付工作量。

未完成任务应该被拆解复盘:是需求范围扩大、外部依赖延迟、测试返工,还是估算不足?如果每次都把剩余工作无条件滚入下一迭代,团队会看不见计划与交付之间的真实缺口。

迭代管理如何做好迭代容量?跨部门团队效率提升与操作步骤

四、专业判断逻辑:从人数计算转向交付约束分析

1. 判断本次迭代是否具备可计划条件

在估容量之前,我会先问:需求是否足够清晰?验收条件是否明确?关键依赖是否已确认?如果其中任何一项没有答案,给出的容量数字就会掩盖不确定性,而不是帮助决策。

对尚未准备好的需求,不必为了填满迭代而强行估算。可以安排需求澄清、技术验证或原型测试,但要把这些工作作为独立任务,明确产出和完成标准。这样团队消耗的时间才能被看见,也更容易判断未来是否值得投入完整开发。

2. 先识别瓶颈,再计算可承诺量

我会为关键职能建立简明的容量视图。例如,研发可投入 40 人天,测试可投入 18 人天,设计可投入 8 人天。若计划中有 25 人天的测试工作,却只有 18 人天测试容量,那么团队总共还有多少研发人天并不能解决这个瓶颈。

瓶颈可能是人数不足,也可能是任务集中、技能分布不均、交接太晚或环境准备延迟。每种原因对应的行动都不同:缺人时考虑范围或资源;技能单点时安排结对与知识转移;交接太晚时改变工作顺序;环境不稳定时先解决工程基础问题。

3. 用历史区间替代单点预测

过去几个迭代的完成量,最好按相近团队组成、工作类型和迭代长度进行比较。如果团队成员变化明显,或一个迭代主要做探索性工作,和稳定维护迭代直接对比就会失真。

实际操作中,可以用最近 4 至 6 个相对可比迭代的中位数作为参考,同时观察低位和高位。中位数帮助减少单次异常的影响,低位提醒团队计划的下行风险,高位则用于判断在条件较好时可能达到的范围。这是管理上的校准方法,不是统计承诺。

4. 把风险转成可讨论的预留,而不是一句“留点余量”

预留容量要有来源。团队可以依据近期线上支持工单、缺陷修复耗时、依赖延期频率和需求变更记录,估计哪些风险需要占用多少时间。若没有数据,可先做一两个迭代的记录,再逐步校准,而不是随意规定统一的预留百分比。

对于高不确定性工作,预留不只意味着少接任务,也可以意味着先做技术验证、拆小范围或明确回退方案。把风险放在计划里讨论,能让业务方理解为什么不能把所有需求都承诺到同一迭代。

五、一个可复用的容量案例:8 人团队如何从 80 人天得到合理计划

1. 场景与数据口径

下面是一组用于演示方法的情景模拟,不是某家企业的真实运营数据。团队有 8 人,迭代长度为 10 个工作日,人员包括产品、研发、测试和设计。两周内有 1 人休假 2 天,团队预计要处理线上支持和两个外部接口联调。

先以 80 人天作为理论出勤上限,扣除休假 2 人天,再按会议、日常沟通和工作切换折算有效投入时间。假设每人每天平均 5.5 小时可用于迭代交付,则 80 个出勤人天约对应 55 个有效人天。接着根据最近支持记录预留 6 人天,跨团队评审与联调预留 4 人天,剩余约 45 人天用于计划内交付。

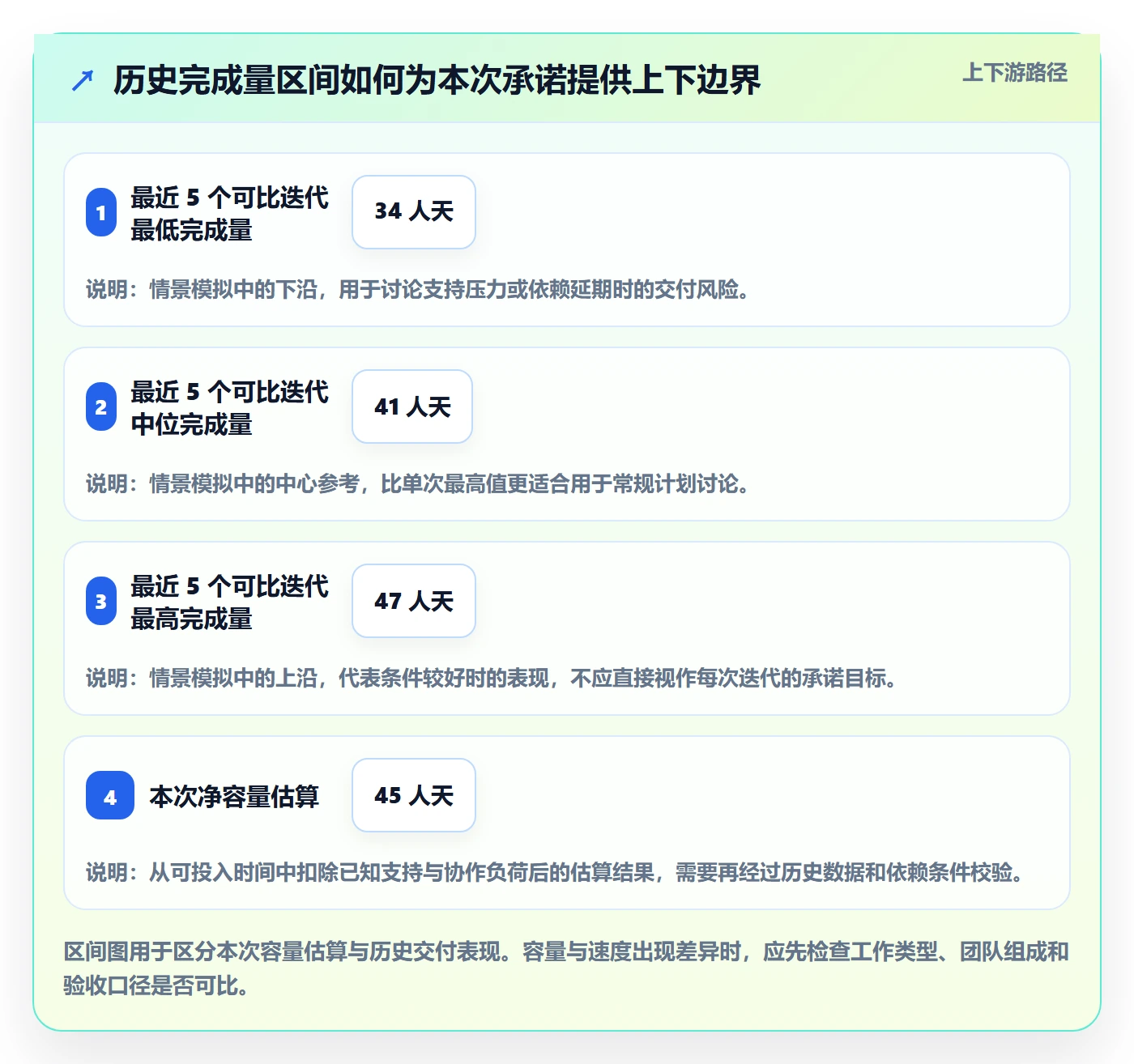

但 45 人天并不自动等于 45 人天承诺。假设最近 5 个可比迭代中,已验收完成量的中位数折算为 41 人天,最低值为 34 人天,最高值为 47 人天,那么本次计划可先以约 38 至 41 人天作为讨论区间,再根据需求准备度和依赖风险确定最终范围。折算方式仅适用于该案例内部,不建议跨团队照搬。

2. 按职能检验工作是否能流动

容量检查不能只看总量。假设计划中的需求需要产品澄清 5 人天、设计 6 人天、研发 26 人天、测试 11 人天,合计 48 人天。虽然团队净容量约为 45 人天,但更重要的是,测试容量是否足够、设计产出是否能在研发开始前完成,以及接口团队的交付时间能否支持集成。

如果测试只有 9 人天可用,团队可考虑减少首轮范围、把测试左移,或将部分验收自动化;如果设计只有 4 人天,则应先确认哪些需求可以复用现有模式,哪些必须完整设计。调整的目标是让工作按依赖顺序流动,而不是把不足隐藏在总人天里。

迭代管理如何做好迭代容量?跨部门团队效率提升与操作步骤

3. 迭代结束后,复盘未完成原因而不只复盘数字

案例中,若团队最终验收完成 37 人天,不能只得出“少完成 4 人天”的结论。需要逐项检查:有多少时间被线上支持占用,接口等待是否超过预期,需求是否中途改动,测试是否集中在最后几天,以及未完成任务是否过大、过于耦合。

如果 37 人天主要来自原先预留不足,下一次应调整支持容量;如果是外部依赖延期,应该建立更早的依赖确认和替代方案;如果是测试积压,则优先调整交付顺序。容量估算的价值在于让团队下一次计划更贴近现实,而不是给过去的偏差贴上责任标签。

六、迭代容量的具体操作步骤:从数据收集到复盘校准

1. 统一迭代统计口径

先明确每个团队使用什么单位统计工作,以及什么状态才算完成。若团队使用人天,应区分有效投入、等待和支持时间;若使用故事点,应确保估点规则在团队内部一致,并明确只有达到完成定义的工作才计入已完成量。

同时要确认迭代长度、成员变动、休假、线上值班和工作类型是否被记录。口径不一致时,历史数据看起来精确,实际却无法用于判断。

2. 收集成员和职能层面的当期约束

在计划会前,逐个确认成员的休假、轮值、培训、固定会议和跨项目职责。对于兼职成员,不要把其全部出勤时间都计入本迭代;对于关键角色,也要标注是否存在单点依赖或工作冲突。

  • 记录迭代工作日和团队成员变动。
  • 记录休假、值班、培训及明确的部门事务。
  • 估算产品、研发、测试、设计等关键职能的可用时间。
  • 单独记录对外依赖和预计评审、联调时间。
  • 标注已有支持工作和已知风险,不把重复出现的负荷都视作意外。

3. 估算有效容量并预留必要空间

对每个人而言,理论出勤时间是起点,不是答案。团队可以通过一段时间的记录,了解会议和日常协作占用,再用相同口径折算有效投入。对于临时支持,结合工单与值班历史估算;对于外部依赖,则看实际交付和等待记录。

如果团队刚开始建立数据,不要追求小数点精度。可以先用区间记录,例如“本次支持工作预计 4 至 7 人天”,随后在迭代结束后对照实际消耗。估算范围能够揭示不确定性,也比一个看似精确但没有根据的数值更诚实。

4. 用历史完成量检验计划范围

将本次净容量与近期可比迭代的已完成量并排查看。若本次计划明显高于历史常态,就要说明理由:团队组成是否增加、需求是否更成熟、技术债是否减少,或者本次任务是否与过去不同。解释不出来的增量,往往是过度承诺的信号。

如果团队历史数据很少,可先采用小范围承诺,并将实际投入和完成情况记录下来。连续几个迭代之后,再观察工作量分布和完成率变化。数据不完整时,保守计划比假装精准更有管理价值。

5. 将容量转成可验收的任务组合

计划时不应只把任务堆成总人天,还要确认每项工作有明确负责人、验收条件和依赖关系。优先处理价值较高、依赖已确认、可以在迭代内形成可验收结果的工作。大任务应拆到能被独立验证的范围,避免一项工作占满整个迭代,却到最后仍无法交付。

跨部门团队可以把待确认事项列入计划,但要标记它们是探索、澄清还是正式交付。没有验收条件的“协调一下”很难复盘,也无法判断容量到底消耗在哪里。

6. 迭代中监控变化,不机械守住原计划

迭代中出现新工作时,先判断它是否必须立即处理。若是紧急线上问题,应说明影响并重新评估范围;若只是优先级变化,则需要业务方在新增工作与原承诺之间作出取舍。不要一边不断加需求,一边要求原任务和交付日期都保持不变。

团队可以在固定节奏中检查剩余工作、阻塞时长和验收进度。检查的重点不是催问每个人“做完了没有”,而是发现工作是否排队、依赖是否失效、是否需要缩小范围或调整顺序。

7. 迭代结束后校准估算模型

复盘时比较计划、实际投入、验收完成量和未完成原因。若有效容量估算准确而完成量偏低,问题可能在工作拆分、依赖或质量返工;若容量估算本身持续偏高,则重新检查会议、支持负荷和兼职占用。

只在找到稳定原因后才调整容量假设。例如,连续多个迭代都出现同类支持工作,就把它纳入固定预留;若某次只是一次性事件,则记录为特殊情况,不必立刻改写长期基准。

迭代管理如何做好迭代容量?跨部门团队效率提升与操作步骤

七、不同情况下怎么调整:稳定期、探索期和高支持负荷

1. 需求稳定、团队组成稳定时

这种情况下可以更充分地使用历史完成量,并逐步减少无依据的人工折扣。若连续多个迭代的团队构成、工作类型和验收标准相近,历史中位数能提供较好的计划参考,但仍要检查休假、支持轮值和关键依赖是否发生变化。

团队可以尝试提高工作可见性和任务拆分质量,而非直接增加承诺量。稳定期的价值,是建立可重复的估算基线,并找出研发、测试和验收中的等待环节。

2. 新团队、人员变化或技术探索较多时

团队刚组建、关键成员变动或承担陌生技术任务时,历史速度的参考意义较弱。此时可以降低计划范围,将一部分容量用于技术验证、环境搭建、知识共享和需求澄清,并优先选择能尽早验证假设的工作。

探索任务的完成标准应是产生可用于决策的结果,例如完成原型验证、明确性能边界或确认集成方案,而不是把“做研究”留成无法验收的模糊项。随着不确定性下降,团队再逐步扩大正式交付范围。

3. 线上支持和业务中断频繁时

如果线上问题每个迭代都会出现,应考虑建立轮值或专门支持容量,减少所有成员同时被打断。轮值人员可以集中处理问题,其余成员维持相对稳定的交付节奏。若事件量超过专门预留,团队应同步调整计划范围,而不是把额外支持变成隐性加班。

支持工作还应分类统计:故障、咨询、数据修正和小型改动的处理成本不同。分类之后,团队才能判断负荷是否来自系统质量、用户培训不足或需求通道设计不合理。

4. 外部依赖经常延期时

若主要风险来自别的部门,单纯给本团队“多留点时间”不一定有用。要把依赖拆成明确交付物和日期,提前设置确认点,并准备可独立推进的替代任务。对于无法控制的外部交付,计划中应体现其风险,而不是默认对方一定按时完成。

当依赖长期成为瓶颈,可以讨论服务级别、接口契约、提前评审或资源排期。若这些机制暂时无法建立,则应缩小本迭代范围,避免把尚未到位的依赖工作算成团队可以直接完成的承诺。

5. 管理层要求提高承诺量时

面对“同样的人为什么不能多做一些”的问题,先用事实说明容量构成、历史完成区间和当前瓶颈,再给出可选方案:减少低优先级需求、增加明确角色资源、降低非必要会议、改善依赖流程或接受更高的延期风险。

关键是把容量讨论转换成业务取舍,而不是让团队在没有变化的条件下承担更多责任。若业务选择提高工作量,就应同步调整范围、资源、时间或风险接受度,不能要求四者都不变。

八、不同情况下的取舍:承诺更少,还是承担更高风险

1. 需求价值高但不确定性也高

这类工作不适合一开始就按完整范围承诺。可先安排小规模验证,明确假设、成本上限和继续投入条件。若验证结果支持方向,再进入后续迭代;若结果不成立,及时停止比把不确定性包进一个大项目更节省容量。

取舍重点是速度与确定性:先做验证会牺牲一部分短期功能数量,却能降低大范围返工的风险。

2. 截止日期固定、范围可以调整

若上线日期由市场活动、合同或外部窗口决定,应优先明确最小可交付范围。把必须满足的需求与可延后需求分层,提前定义降级方案。这样一旦依赖或质量风险显现,团队可以调整范围,而不是在最后一周临时砍功能。

固定日期不代表所有功能都必须固定。把范围管理前置,是在既定时间内保持质量和可验收性的现实做法。

3. 范围固定、日期可协商

若范围来自法规、合同或关键业务流程,且难以缩减,就应公开讨论时间和资源约束。可以增加适当资源,但要考虑新成员熟悉系统、评审和协作的成本;也可以延长迭代或分阶段发布,避免通过过度并行和加班制造表面进度。

4. 质量要求不可妥协

涉及资金、隐私、安全或关键业务流程时,测试、评审和回滚准备不能当作可随意压缩的“缓冲”。如果容量不足,应该减少范围或调整时间,而不是把必要验证从计划中移除。短期看似多交付的功能,可能会以更高的线上修复成本偿还。

迭代管理如何做好迭代容量?跨部门团队效率提升与操作步骤

九、用什么工具支撑容量管理:先让数据可信,再谈自动化

1. 工具首先要解决协作事实不可见的问题

当团队人数增加、多个部门共享交付链路时,容量问题常常不在计算公式,而在信息分散:休假在日历里、支持工作在工单里、依赖状态在聊天记录里、验收结果在测试系统里。计划人员很难用同一口径回答“本次到底能做多少”。

工具的价值应体现在把工作项、负责人、状态、依赖、工时或估点、验收结果连接起来,让团队能够回看计划与实际之间的差异。若数据录入负担太重,或状态更新不及时,再复杂的报表也只会提高维护成本。

2. 大型组织更需要统一口径和权限边界

中大型企业或 100 人以上组织,常见挑战是多个团队对“完成”“延期”“支持工时”和“速度”的定义不同。要先建立组织级的基础口径,再允许团队保留适合自身工作的补充字段。强行统一所有估算方式,可能损害团队本地判断;完全不统一,又无法形成跨团队依赖视图。

在工具选型时,我会关注是否支持按团队查看迭代计划、识别跨项目依赖、追踪阻塞与变更、区分团队和个人工作,以及输出可复盘的数据。对于有合规或部署要求的组织,也要核对私有化部署、权限控制、审计能力和现有数据迁移方案。

3. 迁移工具时,不要把历史数字直接搬成管理目标

一些团队从现有项目管理系统迁移到新平台时,会把历史估点、状态和完成率原样导入,然后立即用于评估新团队表现。这容易把旧系统里的口径差异和流程问题一起带过去。迁移前应抽样检查任务字段、状态流转、迭代边界和验收规则,明确哪些数据可信、哪些只能作为参考。

例如,旧记录中的“已完成”是否包含待验收工作?支持工单是否混入迭代任务?需求拆分粒度是否发生过变化?这些问题不解决,迁移后的速度曲线只是格式更整齐,并没有变得更可靠。

4. PingCode适合放在什么语境下评估

如果组织正在评估面向中大型企业的研发与项目协作平台,可以把 PingCode 纳入候选清单,结合实际团队规模、协作流程和治理要求进行验证。它面向中大型企业及 100 人以上组织,支持私有化部署,也支持 Jira 平滑迁移;对于正在评估国产替代方案的团队,这些能力值得纳入需求核对。

但“支持迁移”不等于迁移后无需治理,“支持私有化部署”也不等于自动满足所有安全、运维和审计要求。我的建议是用一个真实迭代做小范围验证:导入代表性工作项,跑通依赖、迭代、验收和报表流程,再确认权限、字段映射、数据保留和管理员维护成本。工具选择应由真实流程验证决定,而不是由功能清单数量决定。

十、最后的执行清单:让下一次迭代容量更接近现实

1. 计划会之前准备好五类信息

  • 本迭代工作日、成员变化、休假和值班安排。
  • 产品、研发、测试、设计等关键角色的可用容量。
  • 近期可比迭代的已验收完成量及未完成原因。
  • 线上支持、跨部门依赖、评审和联调的历史消耗。
  • 候选需求的验收条件、优先级、风险和依赖状态。

2. 计划会上坚持三个问题

第一,计划中的工作能否在本迭代形成可验收结果?第二,最紧张的职能或关键路径是什么?第三,如果临时工作增加,团队和业务方准备牺牲什么?这三个问题比单纯追问“还能不能再塞一项”更能提高计划质量。

3. 迭代中跟踪三类信号

我会重点关注阻塞时长、未开始工作堆积和验收进度。如果大量任务停在等待状态,新增并行工作通常只会增加上下文切换;如果测试在迭代末集中积压,问题可能在工作流设计,而不只是测试人员容量不足。

遇到新增需求时,记录它从何而来、占用多少时间、替换了什么工作。对固定日期的项目,这一步尤其重要,因为没有替换关系的新增工作,往往意味着隐性加班或质量风险。

4. 复盘时只调整有证据支持的假设

不要因为一个迭代完成率低,就立即给所有团队统一加折扣;也不要因为一次表现好,就提高每个人的常规目标。把估算偏差拆成容量、依赖、需求变化、工作拆分和质量返工,再针对重复出现的原因调整流程或预留。

如果团队需要对外报告,可以同时呈现承诺量、已验收量、支持工作和未完成原因。透明呈现比只报告一个完成率更能帮助管理者理解限制条件,也更容易推动资源和优先级决策。

结语:容量不是一个数字,而是一套能持续校准的判断

迭代容量管理最容易走偏的地方,是把一个复杂的协作系统压缩成“人数乘天数”。对跨部门团队来说,真正决定交付能力的,往往是关键角色是否可用、需求是否准备充分、依赖能否按时交付,以及支持工作是否被诚实记录。

我更愿意把容量看成一项组织承诺:团队说明在当前条件下能够可靠交付什么,业务方则对范围、时间和风险作出取舍。这比追求满载更接近效率,也更能保护质量与长期节奏。

下一步可以从最近三个迭代开始:统一完成口径,记录支持与等待时间,按职能核对容量,再用历史完成区间校准本次承诺。先让数据能解释现实,再逐步优化计划;当团队能说清楚“为什么承诺这个范围”,迭代容量管理才真正开始发挥作用。

常见问题解答(FAQ)

1. 迭代容量应该如何计算,才能避免排期过满?

我以前做迭代计划时,常把团队人数乘以工作天数当作总容量,结果每次都因为会议、沟通和临时支持任务延期。尤其是跨部门团队,名义上的人力并不等于真正可投入的开发时间。

建议用“有效工时×专注系数”估算容量:先统计每个人本周期可工作的小时数,扣除会议、休假、值班和固定支持,再按0.6至0.8的专注系数折算。若团队过去3至5个迭代的平均完成量只有计划量的75%,下个迭代应按历史完成量或其80%作为承诺上限,而不是继续按理论工时排满。

2. 跨部门迭代中,如何处理依赖事项对容量的影响?

我在跨部门项目里经常遇到这样的情况:本团队任务已经排好,但接口、设计、测试环境或业务确认没有按时到位,最终导致大量时间被等待占用。表面上看是执行效率低,实际上是依赖没有被计入迭代容量。

可以在排期前建立依赖清单,为每项依赖标注负责人、最晚完成时间和阻塞后的替代方案,并把等待风险折算成容量预留。一般建议为跨部门依赖预留10%至20%的缓冲;如果某项依赖没有明确负责人或交付日期,就不要把后续任务计入本轮的确定承诺,只列为候选任务。

3. 迭代开始后临时需求不断增加,应该怎样保护迭代容量?

我遇到过业务方在迭代中途不断插入紧急需求的情况,团队看起来一直很忙,但原定目标几乎没有按时完成。后来我发现,真正的问题不是团队不努力,而是没有为临时事项设定容量边界和进入规则。

应先设定固定的变更阈值,例如只允许使用预留容量处理紧急任务,预留比例通常为10%至15%。当新增任务超过预留容量时,必须同步移除同等工作量的原任务,并由产品、技术和业务负责人确认优先级;所有临时任务都要记录预计工时、实际工时和替换掉的任务,避免隐性加班被误认为团队效率。

4. 如何通过数据判断迭代容量设置得是否合理?

我以前只看迭代是否按时结束,后来发现这个指标无法解释返工、延期和团队加班的原因。对跨部门团队来说,我更关注承诺完成率、阻塞时长和计划外工作占比,因为这些数据能直接反映容量是否真实。

每个迭代至少跟踪四项指标:承诺完成率、计划外工作占比、阻塞等待时长和返工工时。连续3个迭代承诺完成率低于80%,通常说明容量过高、依赖管理不足或任务拆分过粗;如果完成率超过95%但团队长期加班,说明容量设置并不健康,应把加班工时和支持工作纳入下一周期的有效容量计算。

核心关键词

读者评论

周
周启航

我们团队以前也把出勤天数当成迭代容量,结果测试和联调总在最后堆积。后来按角色分别看可用时间,计划确实保守了些,但延期明显减少。比较难的是跨部门等待时间不太好记录,容易被漏算。

贺
贺川

用最近几次迭代的完成情况做参考比盯着最高速度靠谱。不过不同迭代的需求类型差异很大,探索性任务和常规开发混在一起时,中位数也未必有代表性,最好再按工作类型分组。

蔡
蔡天佑

我认同不要把人员排到满负荷,但预留多少空间仍然需要数据支撑。我们曾经统一预留百分之十,后来发现线上支持在不同周期波动很大,固定比例并不准确,按工单和缺陷记录动态调整更实际。

文章包含AI辅助创作:迭代管理如何做好迭代容量?跨部门团队效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/564720

赞 (0)
飞飞飞飞
迭代管理迭代计划全流程:跨部门团队效率提升与一文讲清
上一篇 45分钟前
迭代任务最佳实践:跨部门团队迭代管理效率提升,常见问题
下一篇 42分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
