迭代管理如何做好迭代目标?跨部门团队制度设计与操作步骤

迭代目标写成“完成 12 个需求、关闭 30 个缺陷”,看起来可量化,实际上仍可能让产品、研发、测试和运营各自忙碌,却没人能回答:这一轮结束后,用户或业务究竟会有什么变化?我判断迭代管理的关键,不是把任务塞进周期,而是把跨部门团队约定成一套可检验的目标制度:先说清结果,再确认证据、责任和取舍,最后用迭代中的变化持续校准。

一、核心结论:迭代目标不是任务清单,而是可验证的结果承诺

1. 先把“做什么”改成“改变什么”

“完成会员中心改版”是交付范围,不是迭代目标;“让新会员能在 3 分钟内完成注册,并把首次注册成功率从 72% 提高到 82%”才是结果目标。前者由团队内部宣布完成,后者需要用户行为数据来证明是否有效。

这一区分不是文字游戏。任务清单回答团队要投入什么,结果目标回答投入是否值得。迭代计划必须保留任务,但任务应当成为达成目标的路径,而不是目标本身。

2. 一轮迭代只设一个主结果,配少量护栏

跨部门团队容易把目标越写越多:提升转化、缩短交付周期、降低缺陷、完善数据、支持销售。目标一多,优先级就会被会议声量和临时需求决定。我通常建议每个稳定团队每轮设一个主结果,最多再配一至两个明确的次目标;同时用质量、合规、成本或稳定性指标作护栏。

主结果说明本轮最重要的变化,护栏说明不能用什么代价换取变化。例如注册成功率提升,但不能通过跳过必要身份校验实现;发布速度加快,但线上严重故障率不得突破既定阈值。

3. 目标必须同时具备基线、目标值、口径和负责人

“提升活跃度”无法验收,因为活跃的定义、统计窗口、数据来源都不明确。一个可执行的目标至少要回答四件事:当前从哪里出发,期望到哪里,怎样计算,谁负责拿到可信证据。

如果指标在迭代开始时没有可靠基线,不要用精确数字装饰目标。可以把本轮目标定义为“补齐事件埋点并验证漏斗口径”,把指标提升作为下一轮目标。先建立可测量性,有时比承诺一个未经验证的增长数值更专业。

4. 用结果衡量成功,用交付衡量执行,用护栏衡量代价

团队需要三种不同视角。结果指标判断目标有没有发生变化;交付指标判断团队是否按计划完成了关键工作;护栏指标判断结果是否以不可接受的质量、风险或成本换来。三者不能互相替代。

指标类别 要回答的问题 示例 常见误用
结果指标 用户或业务发生了什么变化? 注册成功率、首次响应时间、续费率 只报完成了多少需求
交付指标 团队按什么路径推进? 关键流程上线、接口联调完成、测试通过 把所有任务数量当作价值
护栏指标 为了结果付出了什么代价? 严重缺陷数、回滚率、合规例外数 结果达标就忽略风险

目标制定应从预期结果倒推交付路径。若本轮想改善首次使用体验,团队先拆解用户在哪个环节流失,再决定需要产品设计、前端改造、数据埋点、测试验证或运营触达,而不是先把各部门提交的事项合并成一张大表。

迭代管理如何做好迭代目标?跨部门团队制度设计与操作步骤

二、背景与真实场景:跨部门目标为什么容易在执行中变形

1. 业务目标跨过多个部门,责任却常停在部门边界

设想一支由产品、研发、测试、数据和运营组成的团队,业务负责人希望缩短新用户从注册到首次使用的时间。产品负责流程,研发负责改造,数据负责埋点,测试负责验证,运营负责触达。每个部门都能完成自己的任务,但只要事件口径没对齐、运营名单没准备好,最终仍无法判断用户是否更快完成了首次使用。

这类问题不是某个岗位“不配合”,而是目标从业务层传到执行层时丢失了共同定义。部门目标看起来分别合理,拼起来却可能没有闭环:产品以界面上线为终点,研发以代码合并为终点,测试以用例通过为终点,运营以消息发送为终点。

2. 迭代周期短,不代表目标可以不做假设管理

迭代往往只有一至数周,团队容易认为周期短、试错便宜,因此先做再说。但如果成功标准不清,团队会在周期末临时争论“这个算不算完成”。更严重的是,数据延迟或埋点错误可能让团队把错误判断带入下一轮。

我会把目标拆成三个时间点:迭代开始前确认问题和基线,迭代中检查关键假设与依赖,迭代结束后验收交付并观察结果。结果指标可能需要更长时间才能稳定,因此“交付完成”和“业务效果已证实”可以是两个不同状态,不能为了结项强行合并。

3. 100 人以上组织需要的不是更多审批,而是更清楚的接口

团队规模扩大后,目标沟通的成本会随依赖关系增加。多支团队可能共享同一套接口、数据平台、合规评审或发布窗口。若每个团队各自优化局部速度,整体交付仍可能被公共依赖拖住。

对于中大型组织,迭代目标制度至少要定义团队边界、跨团队依赖负责人、决策升级路径和目标变更规则。工具能帮助呈现关系、状态和责任,但无法替管理者决定哪些依赖优先,也无法替业务方承担取舍。

4. 目标不是承诺预测,必须区分“想达成”与“确定交付”

管理者有时把目标直接当作硬性承诺,团队于是倾向于把数值定得保守,或者通过压缩测试、隐藏范围变化来维持表面达成率。另一种极端是把目标写成口号,完全不承担交付责任。

更可行的做法,是在目标卡中分别标出结果目标、关键交付和信心等级。结果目标说明团队想验证的变化;交付范围说明本轮明确承诺的工作;信心等级暴露团队对依赖、数据和技术方案的把握程度。这样,管理者看到的是可讨论的风险,而不是迭代末才出现的意外。

迭代管理如何做好迭代目标?跨部门团队制度设计与操作步骤

三、常见误区:看起来量化,实际无法指导决策

1. 用任务数量替代用户或业务结果

“完成 20 个需求”只描述产出数量。需求大小、风险和影响差异很大,完成 20 个低价值事项不一定胜过解决一个关键漏斗阻塞。任务数量适合用于检查工作量和交付节奏,不适合单独充当迭代目标。

纠正方法是先写一句结果陈述,再列交付路径。例如“让客服首次响应时间降低”是结果方向;补充排班看板、自动分流和数据统计是可能路径。若交付路径完成但结果不变,复盘应检查假设,而非宣布成功。

2. 把功能上线当成业务效果已经发生

上线是一个事件,效果是用户行为或业务指标的变化。功能上线后,用户可能没有发现入口,运营可能尚未触达目标人群,数据也可能缺少对照组。因此,不能把“发布成功”直接写成“转化提升”。

在目标中应明确观察窗口和证据来源。例如上线后观察 14 天,按新注册用户计算完成率,并排除内部测试账号。若样本不足,应报告方向性信号和不确定性,不要把小样本波动写成确定结论。

3. 目标写得太多,最后只剩下进度汇报

当一轮迭代同时追逐多个结果,团队会在资源紧张时被迫临时排序。通常最有话语权的事项先得到资源,而不是对整体目标贡献最大的事项先完成。目标数量过多还会令复盘变成逐项报喜或解释延期。

我建议把事项分为主目标、必要护栏、可选工作和明确不做四类。尤其要写清“本轮不做什么”,这样遇到临时需求时才有可比较的取舍依据。

4. 只设目标值,不讲基线和口径

“缺陷率低于 2%”听上去具体,但缺陷率可能按需求数、发布次数、用户会话或代码变更计算。不同口径下结果不可比。如果数据采集方式在迭代中途变化,表面改善可能只是统计规则改变。

目标卡应记录指标定义、统计范围、数据源、负责人和刷新频率。若本轮调整口径,必须标记断点,并明确新旧数据不能直接比较。

5. 把所有不确定性都推给执行团队

当目标依赖外部审批、合作方接口、共享平台或业务决策时,要求团队对结果百分之百负责并不公平。团队可以负责识别依赖、提前提出方案、按约定升级,但不能独自控制外部资源。

应给每项关键依赖指定对接人、承诺日期、替代方案和升级条件。若依赖未按约定解除,目标需要重新评估,而不是直到迭代结束才把它记作团队执行不力。

6. 用工具状态代替真实协作

看板显示“进行中”,不代表团队知道阻塞原因;任务负责人已填,不代表跨部门决策有人拍板。工具记录应当支持协作,而不是制造信息完备的假象。管理者要抽查“状态变化是否带来决策”,而不是只检查字段是否填满。

迭代管理如何做好迭代目标?跨部门团队制度设计与操作步骤

四、专业判断逻辑:怎样判断一个迭代目标是否值得承诺

1. 先看目标是否对应真实问题

目标不是为了填满计划表。先问:谁遇到了什么问题?问题出现在哪个流程节点?若不解决,会造成什么可观察的损失?如果回答停留在“业务提出了需求”,团队还没有完成问题定义。

我会要求目标提出者提供至少一种证据:用户反馈、业务漏斗、运营记录、故障数据、成本变化或合规要求。证据不必完美,但需要足以解释为什么现在做、为什么由这支团队做。

2. 再看结果是否在团队影响范围之内

目标结果不一定完全由团队控制,但团队必须对关键影响路径有实质作用。若指标主要受季节、投放预算、渠道政策或其他团队排期影响,应将它降为观察指标,另设团队可直接验证的近端结果。

例如季度营收受多种因素影响,单支交付团队未必能承诺营收增长;但它可以承诺降低关键流程流失、缩短申请处理时间,并验证这些变化是否改善后续转化。这样既不逃避业务结果,也不把不可控因素假装成团队承诺。

3. 用“目标,信号,交付,风险”四层检查

一个成熟目标要形成闭环:目标描述变化,信号证明变化,交付说明团队怎样促成变化,风险说明哪些条件可能使路径失效。任何一层缺失,都会使计划变得难以执行或验收。

检查层 自问问题 不合格信号 补救动作
目标 这轮希望改变什么? 只有功能名或项目名称 改写为用户或业务结果
信号 什么数据能证明变化? 没有基线或口径 补测量方案,必要时先做基线迭代
交付 团队能控制哪些行动? 只有部门愿望清单 拆出关键路径和负责人
风险 哪些条件会让目标失效? 依赖无人跟进 设负责人、日期、备选方案和升级条件

4. 用信心等级暴露不确定性,不用承诺数字遮掩它

可用高、中、低三个等级表达目标信心。高信心意味着基线可靠、方案验证充分、依赖可控;中信心意味着存在可管理假设;低信心则通常意味着数据、技术或外部条件尚未验证。低信心目标并非不能做,但应缩小承诺范围,优先安排验证工作。

不要把信心等级变成团队绩效标签。它的用途是帮助管理者决定是否增加支持、拆分探索任务、调整范围或保留缓冲,而不是惩罚诚实暴露风险的人。

5. 分开判断目标达成与团队表现

结果未达标,不必然意味着团队表现差;结果达标,也不必然意味着团队做得好。外部因素可能带来好运,压缩测试也可能让短期指标变好却增加后续故障。

复盘应分别回答:目标结果是否发生?关键交付是否完成?团队对变化的解释是否有证据?质量护栏是否保持?这种拆分可以避免只用一个达成率评价复杂工作。

迭代管理如何做好迭代目标?跨部门团队制度设计与操作步骤

五、制度设计与操作步骤:从目标提案到迭代复盘

1. 建立一页式目标卡,强制把关键定义写在一起

目标卡不应变成审批材料,而应是团队共同工作的最小协议。建议字段控制在一页可读范围:目标名称、问题陈述、基线、目标值、指标口径、观察窗口、主责人、协作角色、关键交付、依赖与风险、护栏、信心等级、明确不做事项。

字段的价值不在于齐全,而在于让争议提前暴露。如果一个目标卡需要多页解释才能看懂,通常意味着范围过大、指标混杂,或决策权限不清。

2. 迭代开始前按固定顺序开目标评审

  1. 提出问题。业务或产品负责人说明问题、受影响对象及证据,不先展示解决方案清单。
  2. 确认结果。团队共同定义主结果和护栏,识别指标是否可测、观察窗口是否现实。
  3. 拆解路径。列出关键交付、实验或验证工作,说明每项与目标的关系。
  4. 登记依赖。确认跨部门负责人、所需决策、截止日期和依赖失败时的备选方案。
  5. 评估容量。将维护、故障、支持和计划外工作纳入容量,而非把可用时间全部排满。
  6. 做取舍。明确本轮不做事项,并由有决策权的人确认变更规则。

3. 迭代中只在出现决策信号时调整目标

日常同步不必重复朗读所有任务状态。有效的检查应聚焦三类信号:关键路径是否受阻,指标或用户反馈是否推翻原假设,新增需求是否值得替换既定工作。若没有新信号,团队只需更新状态,不必反复重开目标讨论。

当必须调整时,记录调整前后的目标、触发原因、决策人、被移出的事项和潜在影响。这样做不是增加文书,而是让组织能分辨合理适应与无声扩范围。

4. 设定目标变更门槛,避免“所有事情都紧急”

可以把变更分为三类。第一类是澄清,不改变结果和范围,由团队直接处理。第二类是范围交换,新增事项必须替换同等容量的既有事项,并由目标负责人确认。第三类是目标重设,适用于关键假设失效、重大风险发生或业务方向变化,需要由有权限的业务负责人重新确认。

若遇到安全、合规或严重线上故障,团队应优先处置,但同时标记对原目标的影响。安全例外不应被当作普通计划变更,也不应因为目标承诺而延迟必要修复。

5. 迭代结束分三段验收,不把“完成”压成一个勾

  • 交付验收:关键功能、流程或实验是否按约定完成,质量门槛是否满足。
  • 结果验收:目标指标在约定窗口内如何变化,数据是否足够可靠,是否需要延长观察。
  • 学习验收:哪些假设被证实或推翻,下一轮应该继续、调整还是停止。

如果交付已完成而结果尚未显现,状态应写成“已上线,效果观察中”,不要为了结项声称业务目标已经达成。反过来,如果指标恰好改善但交付路径没有验证,也要防止把外部波动误当成团队方案有效。

6. 用工具承载透明度,不让工具替代制度

当团队跨越多个职能或地点,迭代目标、需求、缺陷、测试、发布和依赖分散在不同系统里,管理者很难看清端到端状态。工具选型应检查是否支持目标与工作项关联、权限治理、跨团队视图、历史追踪、数据导出、集成能力和组织需要的部署方式。

例如 PingCode面向中大型企业及 100 人以上组织,提供研发项目协作相关能力,并支持私有化部署及 Jira 平滑迁移。它适合进入企业工具评估清单,但是否适用仍应通过实际流程验证:迁移字段能否映射、权限模型能否承接、历史数据是否可追溯、跨团队报表是否符合管理口径。把工具描述成“国产替代不二选择”并不足以完成选型,决定应以试点结果和组织约束为准。

评估时我会安排一个真实迭代做试点,而不是只看演示环境。选取有跨部门依赖的目标,记录计划信息维护耗时、状态追踪遗漏、依赖响应时间和复盘取数时间。若工具上线后只是增加重复录入,就应先调整流程或集成方式,而不是要求团队多填表。

迭代管理如何做好迭代目标?跨部门团队制度设计与操作步骤

六、案例与数据观察:一个注册流程目标如何跨部门落地

1. 场景设定:需求不是“重做页面”,而是减少首次使用流失

下面是一个情景模拟,用于展示目标制度如何落地,并非任何企业的真实经营数据。某软件服务团队发现,新注册用户完成资料填写后,只有一部分人进入首次使用流程。团队最初提出“重做注册页并增加引导”,但评审发现问题可能来自字段过多、验证等待、权限说明不清,也可能是新手不知道下一步做什么。

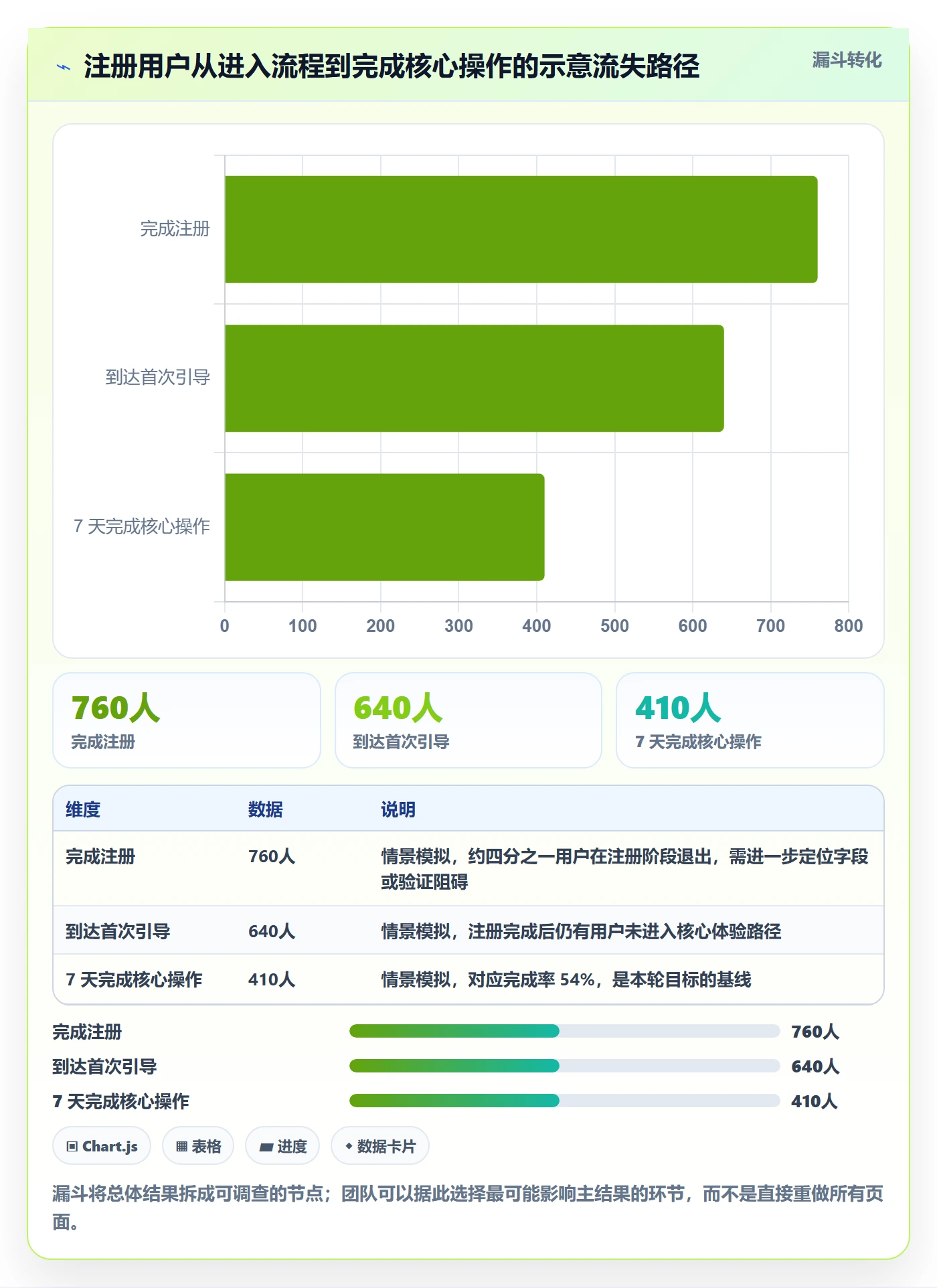

团队于是先统一统计口径:以首次注册成功的非内部用户为分母,以 7 天内完成核心操作为分子;排除重复账号与测试流量。样本观察后,将本轮主目标设为把 7 天核心操作完成率从 54% 提升至 62%。这个数字是情景模拟中的目标设定,不是对外部行业水平的描述。

2. 目标拆解:每个部门对同一结果负责,但承担不同工作

角色 本轮责任 交付证据 可能风险
产品 识别主要流失环节并调整引导 流程原型、事件定义、决策记录 把多个用户问题一次性扩成大改版
研发 完成关键流程改造与数据事件接入 发布记录、接口验证、异常日志 埋点与功能同时上线,难以区分问题来源
测试 验证主路径、边界条件与回归影响 测试结果、缺陷分级、发布建议 只覆盖页面操作,未验证数据事件
数据 确认口径、校验事件完整性并输出结果 指标定义、数据校验、观察报表 事件命名不一致导致漏斗断裂
运营 对目标用户提供必要触达或说明 触达名单、内容版本、发送记录 把触达效果混入产品改造效果

3. 设置护栏和变更规则,避免用体验债换短期提升

团队同时设定护栏:关键注册错误率不高于 1.5%,严重线上缺陷为零,必要隐私告知不得删除。示意数字应由组织自己的历史数据、风险政策和发布标准确定;它们不能直接当作通用行业标准。

如果运营提出新增一套欢迎页,团队必须解释它对主目标的贡献,并说明会替换哪项既有工作。如果外部审批延迟,数据负责人和业务负责人在约定时点评估是否先开展小范围验证。这样既保留调整空间,也避免每个新想法都自动进入迭代。

4. 观察结果:把交付、结果和护栏分开报告

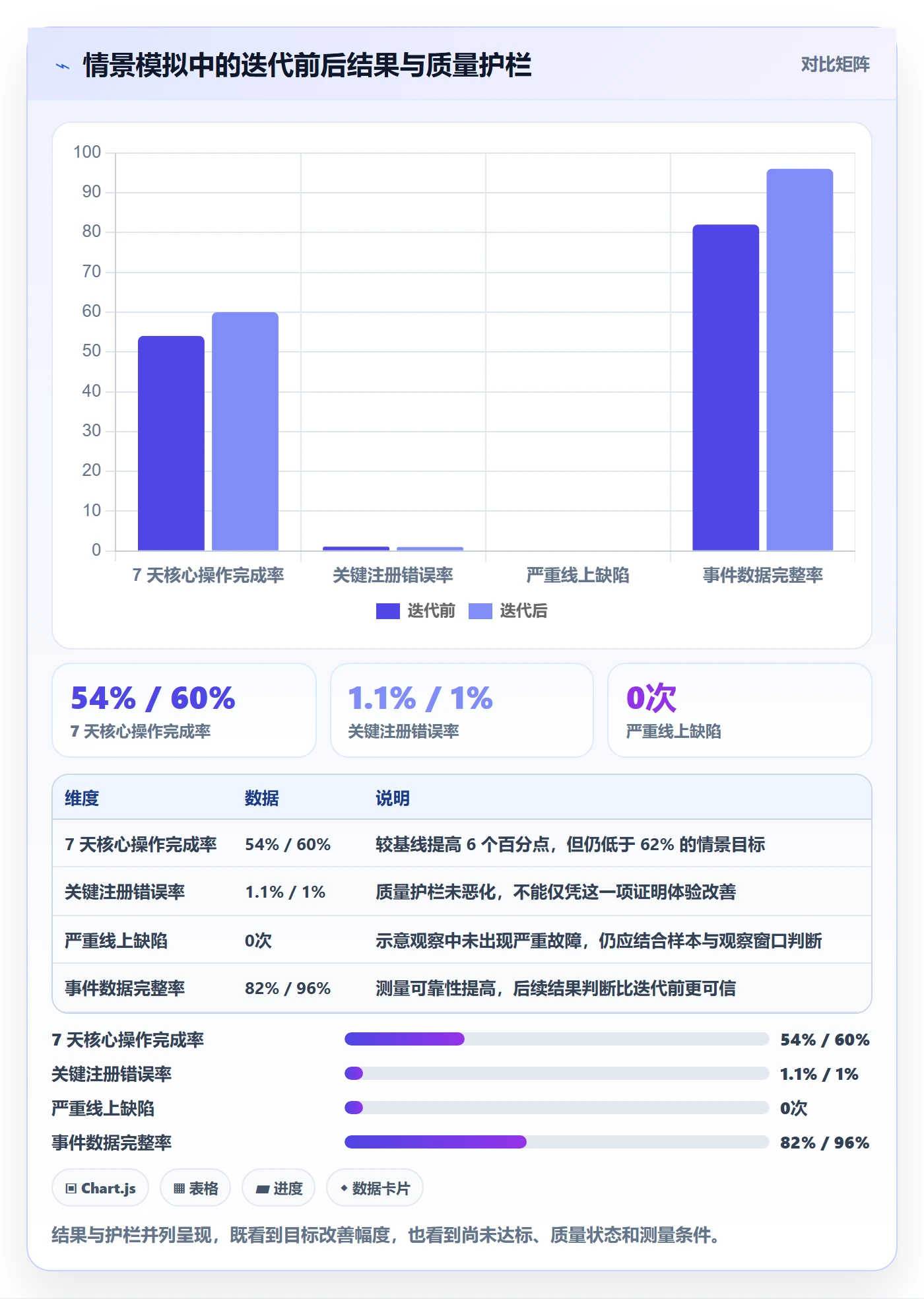

假设本轮完成了引导改造和关键事件埋点,7 天完成率从 54% 变为 60%,但未达到 62%;关键注册错误率从 1.1% 变为 1.0%,严重缺陷为零。团队不能简单地说“目标完成”,也不能把 60% 直接判为失败。需要进一步查看样本量、不同渠道表现、流程节点转化和数据完整性。

若结果改善主要来自某个渠道,而其他渠道不变,下一轮可能需要缩小目标人群;若入口点击增加但核心操作完成没有提升,说明问题可能转移到后续步骤;若埋点缺失集中在特定设备,则应先修复测量。复盘的价值在于缩小下一步决策范围,而不是给团队找一个漂亮的百分比。

迭代管理如何做好迭代目标?跨部门团队制度设计与操作步骤

迭代管理如何做好迭代目标?跨部门团队制度设计与操作步骤

七、不同情况下的行动建议:按目标成熟度选择做法

1. 业务方向明确、基线可靠:直接承诺结果并保留护栏

当用户问题清楚、指标连续可测、团队拥有主要交付能力时,可以设定明确结果目标,按周期开展计划、检查和复盘。此时重点不是再增加分析环节,而是控制范围,确保关键交付与指标之间有清楚因果假设。

若团队已经积累多轮数据,应使用趋势和分群结果判断目标值是否合理。不要只看总平均值;新老用户、渠道、设备或客户规模差异,可能让总体改善掩盖局部退化。

2. 业务方向明确、基线缺失:先做测量型迭代

如果大家认同问题,但无法可靠测量,不建议强行承诺业务增长。先安排事件设计、数据校验、日志补齐或人工抽样,目标设为建立可复核的基线和决策规则。

测量型迭代不是“没有业务价值”。它降低后续投资的盲目性。但要防止无限埋点:每个新增数据项都应对应一个决策问题,并设定完成标准。

3. 技术路径不确定:把探索和交付拆开

若关键技术方案尚未验证,可先设短周期探索目标,例如完成性能原型、压力验证或迁移演练,再决定是否进入全面交付。探索任务的验收标准应是获得可用决策证据,而不是“研究了一段时间”。

不确定性很高时,避免把所有功能都承诺到同一轮。可优先交付最小可验证切片,明确其适用范围和后续扩展条件。

4. 依赖跨团队或外部审批:目标拆为可控部分与协作条件

先确认依赖是否可以在本轮开始前解除。不能解除时,记录责任人和最晚决策时间,并准备替代路径。例如先完成接口契约验证,待审批通过后再进入生产发布。

当依赖方无法承诺日期时,不能把“等待对方”伪装成确定计划。应选择降低范围、延后目标或改变团队优先级,并由业务负责人明确承担机会成本。

5. 团队长期被紧急事项打断:先恢复计划可信度

若团队频繁被线上故障、客户问题或管理层临时需求打断,先统计过去数个周期的非计划工作占比,按类别识别来源。之后在容量中预留合理缓冲,设置紧急事项入口和决策人,不要把所有突发工作都当作“额外加班可以解决”。

若突发工作持续占据主要容量,说明问题可能在系统稳定性、产品质量、需求入口或团队边界。此时再精细优化目标卡片,收益有限;应先处理造成计划失真的上游原因。

迭代管理如何做好迭代目标?跨部门团队制度设计与操作步骤

八、不同情况下的取舍:速度、确定性与组织治理

1. 结果目标与交付目标:成熟团队优先结果,新团队可先建立交付可靠性

团队尚未形成稳定交付能力时,短期内以可控交付目标为主,可能比承诺业务指标更诚实。但交付目标不能长期成为终点。随着数据和协作能力成熟,必须逐步把目标转向用户或业务结果,否则组织会持续生产功能,却不验证价值。

2. 单一主目标与多目标平衡:优先降低上下文切换

若一个周期同时存在多个必须交付的法规、安全或客户承诺,可以将其列为硬性约束,再选一个主结果目标。若只是多个业务愿望并列,应由有决策权的人排序,而不是每个部门各占一个目标名额。

单一主目标并不意味着忽视其他工作。维护、缺陷修复和支持可以作为容量类别和护栏管理,不必都包装成战略目标。

3. 精确目标值与方向性目标:数据质量决定精度上限

基线稳定、样本量充分时,目标值可以较精确;样本少、季节性强或测量刚建立时,方向性目标加明确的观察方法更可靠。精确数字如果没有测量条件,只会让复盘看似客观、实则误导。

4. 统一流程与团队自治:统一底线,允许局部简化

大型组织需要统一目标字段、变更记录、风险等级和结果口径,才能跨团队对齐;但不同团队的工作特征不同,执行仪式不必完全一致。平台团队、客户交付团队和探索型团队可以使用不同的计划节奏,但应共享目标变更和结果复盘的基本规则。

5. 工具集中与多工具协作:治理成本要纳入总成本

集中式平台可以减少重复维护、增强跨团队视图,但迁移成本、定制成本和用户学习成本不可忽略;多工具并存可能保留专业能力,却增加数据对账和权限治理负担。决策时要比较全生命周期成本,而不只看许可价格或功能清单。

涉及私有化部署、历史数据迁移、国产化要求或复杂权限治理时,应先做受控试点,再评估数据完整性、运行维护能力、接口适配和用户采用情况。某项目管理平台是否适合组织,最终取决于流程与约束的匹配程度,而不是单一功能标签。

九、结尾:让目标成为取舍依据,而不是周期末的评分表

做好迭代目标,核心不是把数字写得更漂亮,而是让团队在开始前达成同一份关于问题、结果、证据、责任和边界的约定。目标要能指导今天做什么,也要能在新证据出现时支持合理调整。

我更看重一条容易被忽略的原则:目标制度的成熟,不体现在每轮都达标,而体现在团队能更早发现假设错误、更透明地处理依赖,并把有限容量投向最值得验证的变化。如果每轮都“达成”,但没人能解释用户或业务发生了什么改变,达成率就只是表格里的胜利。

下一步可以从一个真实跨部门目标开始:选一项当前有争议的工作,写清问题、基线、结果指标、交付路径、护栏和依赖;用一次迭代试运行,记录目标变更原因、数据质量和复盘结论。先让一支团队形成可重复的闭环,再把有效规则扩展到更多团队,比一次性推出厚重制度更容易落地。

常见问题解答(FAQ)

1. 迭代目标应该怎么写才算清晰?

我以前写目标时,经常把“完成若干需求”当成目标,结果迭代结束了,团队却说不清这些工作带来了什么变化。尤其是跨部门协作时,我想知道怎样写才能让研发、产品和业务对成功标准达成一致。

用“目标用户或业务场景+预期变化+衡量指标+完成时限”来写,并区分目标与交付清单。例如:“本迭代结束前,让新用户能独立完成首次配置,使配置完成率从基线值提升到目标值。”如果暂时没有可靠基线,先标注“待测量”,并明确由谁、何时补齐,避免把未经验证的数字当成承诺。

2. 跨部门团队如何共同确认迭代目标?

我做跨部门项目时遇到过这样的情况:业务部门认为目标是上线功能,研发团队却认为目标是完成技术改造,到了验收时才发现双方理解不同。我想知道在正式开工前,怎样让各方确认的不是一句口号。

安排一次目标确认会,由目标负责人说明要解决的问题,各部门分别确认交付物、依赖事项、负责人和验收口径。把结论记录在同一份迭代计划中,并要求每项跨部门依赖明确负责人、承诺日期及阻塞升级路径;关键负责人未确认前,不应把相关事项视为已承诺。

3. 迭代过程中需求变化,应该怎样处理才不影响目标?

我担心迭代计划一旦调整,团队就会陷入不断加需求、不断延期的循环;但如果完全不接变化,又可能错过紧急的业务问题。实际操作中,我该用什么标准决定是否换入新工作?

先判断变化是否影响核心目标、合规要求或重大线上问题,再评估新增工作的价值、工期和依赖。若必须换入,应同步移出等量或更大工作量,并更新目标风险、负责人和完成日期;如果无法明确替换项,就由目标负责人决定是否调整目标或迭代范围,不要默认团队无条件扩容。

4. 迭代结束后用什么指标判断目标是否达成?

我曾经用“按时完成了多少任务”评价迭代,但任务都关闭了,业务效果却没有明显变化。我想知道跨部门团队该怎么区分交付完成和目标实现,也想避免复盘时只凭印象下结论。

同时检查交付指标和结果指标:前者看约定工作是否按验收标准完成,后者看目标对应的业务或用户变化是否发生。开始前记录指标基线、数据来源、统计范围和观察时间;结束时按同一口径对比,并记录未达成原因、后续验证日期及责任人。若效果需要更长时间显现,应标记为“待观察”,不要直接判定成功。

核心关键词

读者评论

汪
汪依诺

以前团队也常把“完成多少需求”当作迭代成果,后来发现上线不少,用户关键流程却没改善。文中把结果指标、交付指标和护栏指标分开,这点很实用。不过业务指标通常有滞后性,建议同时约定阶段性信号,避免迭代结束时只能等最终数据。

罗
罗安

跨部门项目里,最容易被忽略的确实是数据口径和依赖责任。指标负责人不一定是执行负责人,最好把取数、解释数据和推动改进分别写清楚。否则目标卡看起来完整,复盘时还是会陷入“数据不准、责任不明”的争论。

郑
郑思源

我比较认同先做基线再谈提升,但实际工作中很难每轮都只设一个主结果,尤其同时承担线上稳定性和业务需求的团队。可以保留主目标,但把合规、故障和紧急支持列为明确的约束条件,避免为了追求单一指标而忽略必要工作。

文章包含AI辅助创作:迭代管理如何做好迭代目标?跨部门团队制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/564677

赞 (0)
飞飞飞飞
迭代任务流程与规范:跨部门团队迭代管理制度设计关键指标
上一篇 48分钟前
迭代复盘管理方法大全:跨部门团队迭代管理制度设计落地清单
下一篇 47分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
