迭代计划写得很满,到了迭代结束却发现:任务状态显示“已完成”,关键功能仍不能交付;开发说需求变了,产品说验收条件早就写过,测试则在最后两天才拿到可测版本。迭代管理的难点,往往不是任务不够细,而是团队没有把承诺、依赖、验收和变更放进同一套可执行规则里。本文从项目成员的日常操作出发,给出一套能落地的迭代任务方案,并说明什么时候该借助项目管理平台、什么时候流程本身才是问题。
一、先讲核心结论:迭代管理不是“把任务排进两周”
1. 先对齐交付,再拆任务
我判断一次迭代是否管理到位,首先不看任务数量、燃尽图是否漂亮,而看团队能不能回答四个问题:本轮要交付什么可验证的结果?谁对每项工作负责?哪些工作依赖外部输入?出现变化时,谁有权调整承诺?这四个问题答不清楚,任务看板越完整,越可能只是把混乱展示得更清楚。
迭代管理的基本闭环是:从需求池选出目标,拆成可执行任务,明确责任人与验收条件,按日跟踪阻塞和范围变化,最后用可运行的成果验收并复盘。每一步都要产生下一步所需的信息,而不是为了填写字段而填写字段。
我的核心判断是:一个迭代能否兑现承诺,主要取决于工作是否足够小、依赖是否提前暴露、验收是否具体、变更是否有代价。工具可以把这些信息集中起来,但不能代替团队作出取舍。
2. 以“可验收结果”作为任务颗粒度
“优化订单页面”不是好的迭代任务,因为它没有明确边界。“订单详情页增加退款状态展示,覆盖待处理、处理中、已完成三种状态,并通过接口联调和测试”更接近可执行任务。前者可能被多人理解成不同工作,后者至少能讨论范围、责任、依赖和完成条件。
任务颗粒度不宜单纯按工时划分。对多数团队而言,超过三天且无法拆解的任务,值得在计划会上继续追问;但把一个半天内完成的动作拆成十个任务,也会增加维护成本。我的建议是:任务应当能在一到两个工作日内产生可检查的进展,同时保留足够上下文,让接手者知道为什么做、做到什么程度算完成。
| 检查对象 | 可落地的判断标准 | 常见反例 |
|---|---|---|
| 迭代目标 | 用一句话描述用户或业务可观察到的变化 | “完成本期开发” |
| 任务 | 有负责人、完成条件和可追踪进展 | “跟进一下”“持续优化” |
| 验收 | 能通过示例、测试或演示确认是否满足 | “产品觉得可以” |
| 变更 | 说明新增工作影响了什么承诺 | 需求插入后仍要求原目标不变 |
二、背景和真实场景:计划会不是风险消失的地方
1. 典型场景:每个人都忙,迭代却没有稳定产出
设想一个由产品、前后端开发、测试和设计组成的团队,计划周期为两周。计划会结束时,任务都已分配,成员也表示没有问题。第一周中段,接口字段尚未定稿;前端先按猜测开发,测试环境又缺少可用数据;第二周临近结束,产品提出补充异常状态,团队一边加需求,一边承诺原定上线时间不变。
这类场景很容易被归因于成员执行力不够,但我更愿意先检查计划输入。需求是否经过澄清?接口依赖是否有明确责任人和截止时间?测试是否在开发开始前参与验收条件讨论?本轮预留了多少空间处理线上问题和跨团队协作?如果这些问题没有答案,成员再努力也只是把风险推迟到迭代后半段。
2. 先区分“忙碌”与“流动”
任务数量和个人忙碌程度不能直接说明交付能力。一个人同时开始六项任务,看起来利用率很高,却可能因为频繁切换、等待评审和等待依赖,导致每项都迟迟不能完成。项目管理里常被忽视的不是“还有多少工作”,而是工作在队列中停留了多久、阻塞多久、返工几次。
团队不一定要马上引入复杂指标。每个迭代记录三项数据,通常就能发现一部分问题:承诺任务完成率、任务从开始到完成的周期、阻塞事项处理时长。数据应按相同口径连续记录;只看一个迭代的百分比,很容易被任务难度和临时事件误导。

3. 多团队环境里,接口问题会放大
十几人的小组可以在会议中快速确认很多细节;当项目涉及多个产品小组、平台团队、测试团队或外部供应方时,口头共识很难持续传递。一个接口字段调整,可能同时影响前端展示、数据校验、测试用例和上线说明。此时,迭代任务不只是个人待办,还要表达跨团队的依赖关系。
对于中大型企业或 100 人以上组织,项目管理平台的价值通常不在于“多一个任务看板”,而在于建立跨团队的信息边界:哪些需求已经评审,哪些迭代已承诺,哪些变更影响多个团队,哪些问题需要升级处理。比如使用 PingCode 这类面向较大组织的研发管理平台时,应先确认组织是否需要统一的需求、迭代和缺陷视图,再评估部署方式、权限模型、迁移工作量和既有流程适配程度,而不是仅凭功能列表作决定。
三、常见误区:看板有状态,不代表项目有控制力
1. 误区一:把所有工作都塞进迭代
计划会中常见的压力是“这件事也很重要,能不能顺手放进去”。每个需求单独看都有理由,累加之后却超出团队真实容量。团队若不愿意明确舍弃,往往会用加班、降低测试深度或推迟验收来隐性支付超载成本。
解决方法不是把任务估得更乐观,而是把容量算得更诚实。先扣除休假、固定会议、值班、已知支持工作,再考虑跨团队协作和突发问题。初期可以参考最近三个迭代的实际完成量,作为容量讨论的依据,不要把理想状态下每个人的全部工作时间都当成可用于新需求的时间。
2. 误区二:任务拆得越细,控制就越强
任务拆分过粗,无法发现进度偏差;拆分过细,成员要花大量时间维护状态,任务之间还会形成一串无意义的前后依赖。好拆分不是把每个动作都单独建卡,而是让团队能够及时观察进展、识别阻塞,并判断工作是否偏离验收目标。
判断一项任务是否值得继续拆,我会问:如果它延期两天,团队能否知道具体卡在哪里?如果答案是否定的,而且任务跨度超过数天,就应该继续拆解。若拆分后只得到“打开页面”“点击按钮”一类操作步骤,却没有独立交付或检查价值,就没有必要增加任务。
3. 误区三:任务完成等于需求交付
开发把代码提交了,不等于功能已经可以交付。代码可能还未合并,测试环境可能不可用,验收用例可能没有覆盖异常路径,发布说明也可能尚未确认。团队应把“完成”的定义讲清楚,避免每个角色用不同标准判断进度。
对研发类迭代而言,完成标准可以包括代码审查通过、自动化检查通过、测试结果记录、产品验收确认、必要文档更新等。标准不必对所有任务一刀切,但不能只靠“我做完了”作为结束信号。
4. 误区四:每日站会变成逐人报流水账
站会的目的不是让每个人轮流复述昨天做了什么,而是让团队及时发现影响迭代目标的偏差。更有效的讨论围绕三件事展开:当前哪项任务最可能阻塞目标?需要谁在今天采取什么动作?哪些变更会挤占已承诺工作?细节问题可以在会后由相关成员单独处理。
如果每次站会都超过半小时,却没有责任人、下一步动作和处理时限,会议只是把问题重复说了一遍。可以尝试限制站会时间,并把阻塞事项单独记录,超过约定时间仍未解决时,升级到有决策权的人。
| 表面现象 | 更可能的根因 | 优先采取的动作 |
|---|---|---|
| 迭代末尾集中加班 | 计划容量按满负荷估算,且验收工作后置 | 复核历史完成量,提前安排测试与验收 |
| 任务经常卡在“进行中” | 并行任务过多,任务边界或依赖不清 | 限制同时进行数量,补充阻塞原因和下一步 |
| 需求频繁插入 | 优先级决策没有对应的范围调整机制 | 新需求进入时明确替换项或延期影响 |
| 测试集中在最后几天 | 测试未参与需求澄清,交付切片过大 | 在需求阶段补验收条件,尽早交付可测部分 |
四、专业判断逻辑:用四个门槛决定任务能否进入迭代
1. 第一关:目标是否能被业务或用户观察
迭代目标应描述变化,而不是工作动作。“完成会员模块开发”描述的是团队做了什么;“会员可以查看积分变动记录,并能识别每笔积分的来源”描述的是用户能获得什么。后者更方便产品、开发和测试围绕同一结果讨论范围。
一个迭代可以有多个任务,但最好只有少数几个清晰目标。目标太多时,团队容易把注意力平均分散,到了周期末每项都做到一点,却没有一项完整达到可验收状态。
2. 第二关:需求是否具备可执行的输入
我会检查四类输入:需求背景、边界条件、验收例子、外部依赖。不是每个细节都必须在计划会前写成文档,但关键条件不能依赖成员各自猜测。涉及权限、异常状态、数据迁移、接口约束或合规要求的需求,尤其应在进入迭代前安排澄清。
如果输入还不充分,可以先放入需求澄清任务,而不是把未确认的完整开发工作直接算作承诺。澄清任务的产出应包括待决问题、决策人、截止时间和对范围的影响,不能以“再研究一下”结束。
3. 第三关:团队是否有真实容量
计划容量可以用历史完成量做起点。比如一个团队最近三个两周迭代,分别完成 34、31、36 个估算点,粗略中位数为 34。若下一轮有两名成员休假、需要承担生产支持,就不应仍按 34 点满额承诺。估算点是团队内部相对尺度,不应拿来比较不同团队的个人效率。
数据少时,可以先用任务数、工作日和在手事项做低成本记录。关键不是找到一套看起来精确的算法,而是让计划与实际不断校正。记录口径变了、团队组成变了、工作类型变了,都要在解释趋势时说明。
4. 第四关:失败信号是否足够早出现
一个好任务设计应当能尽早暴露失败,而不是等到迭代最后一天才发现整体不可用。例如接口联调任务应在开发早期验证关键字段;数据迁移应先用小样本验证映射;复杂验收应在开发前与测试共同确认边界。越昂贵、越不可逆的风险,越应该更早验证。
可以把任务状态简化为待开始、进行中、待评审或测试、已完成、已阻塞。状态数量不是重点,每次状态变化都应有共同定义。例如“待测试”究竟是代码已部署到测试环境,还是开发只提交了代码?定义不一致,报表就会产生虚假的进度感。

五、案例拆解:把“做一个报表”变成可以验收的迭代任务
1. 模拟案例:运营需要订单退款分析报表
以下是用于展示方法的样本推演,不对应某个真实客户或实际项目。运营提出“做退款分析报表”,产品认为需要退款金额、原因和处理时长,开发担心历史订单数据口径不一致,测试则不知道异常订单如何计入。若直接把这句话放进迭代,团队很可能在开发过程中反复修改统计口径。
我会先把目标收窄为:“运营人员可以按日期区间查看退款申请量、退款完成量和平均处理时长,并能按退款原因筛选;统计范围仅包含状态已确认的退款记录。”这里仍有待确认项,但至少把用户、主要指标、筛选方式和数据范围提了出来。
2. 拆分为任务时,把依赖放到任务前面
先确认统计口径和数据来源,再开发报表接口和页面,并尽早用测试数据联调。测试不应等到所有开发任务结束后才开始设计用例。若历史记录存在空值或状态映射问题,就要把数据校验或异常展示作为明确任务,而不是指望上线前临时补齐。
- 口径确认:产品与运营确认指标计算方式、日期边界和状态范围,输出例子及反例。
- 数据核对:开发与数据负责人核验数据字段、缺失值和历史状态映射。
- 接口实现:按已确认口径提供汇总数据,明确无数据、超范围和权限不足时的响应。
- 页面实现:支持日期筛选、原因筛选、加载状态和空结果提示。
- 联调验收:使用固定样本核对指标计算,并由运营确认典型场景。
- 发布准备:确认权限、监控、使用说明及出现统计偏差时的反馈渠道。
任务依赖不是简单地写“等数据”。更有用的描述是:数据团队需在某个日期前确认字段映射,负责人是谁,未按期完成时是否改用样本数据先行联调。依赖一旦有责任人和触发后的备选方案,风险才从“大家都知道”变成可管理的事项。
3. 用验收样例减少跨角色解释成本
验收标准最好包含具体例子。例如某日期区间有 10 笔已确认退款、2 笔处理中退款,若统计口径只包含已确认记录,页面显示的退款量应为 10,而不是 12。再补充跨日时区、无结果、原因为空等边界条件,产品、开发和测试就能基于同一组输入讨论。
| 验收情景 | 输入条件 | 预期结果 |
|---|---|---|
| 正常查询 | 选择有退款记录的日期区间 | 汇总值与约定口径一致 |
| 无数据区间 | 选择没有已确认退款记录的日期 | 展示明确空状态,不显示误导性的零值解释 |
| 处理中记录 | 同时存在处理中和已确认记录 | 仅按约定范围计入指标,并可说明排除规则 |
| 权限不足 | 使用无报表权限的账号访问 | 阻止查看敏感数据,并提供明确提示 |
4. 用过程数据复盘,而不是只问“为什么没做完”

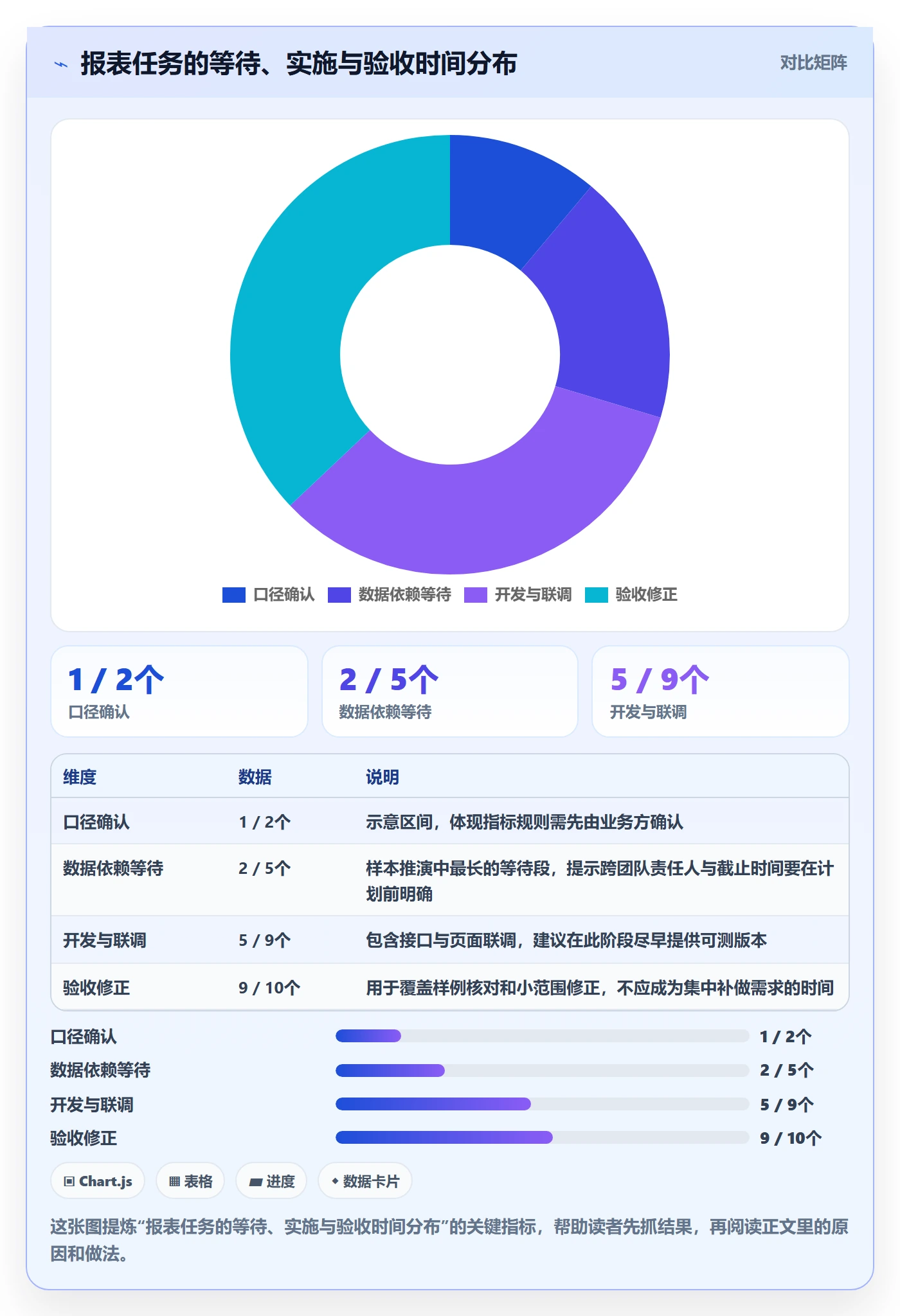

这个样本推演可以记录的指标包括:口径确认耗时、依赖等待时长、开发到可测的周期、验收返工次数。假设口径确认用了两个工作日,数据依赖等待三天,开发和联调四天,验收修正一天,团队就可以讨论下一轮是否应提前安排数据核对,而不是笼统地要求开发提速。

六、项目成员的落地方案:从进入迭代到完成验收
1. 计划会前:准备可讨论的输入
产品负责人应提前整理候选需求的背景、优先级、关键边界和验收示例;开发成员确认技术依赖、拆分方式和风险;测试成员指出异常场景、数据条件与环境要求。项目负责人或迭代协调者则核对容量、跨团队事项和未解决决策。
- 需求没有业务目标,先补背景,不急着估时。
- 外部依赖没有责任人,先确认责任归属和响应时间。
- 验收条件无法描述,先安排澄清,不把不确定性藏进开发任务。
- 容量已经接近上限,先讨论替换或延期,不默认靠加班解决。
2. 计划会上:明确承诺边界
计划会需要讨论“为什么做、做多少、怎样算完成、有什么风险”,而不只是给任务分配工时。估算争议较大时,应优先讨论未知项和依赖;不要通过反复投票逼成员给出看似精确的数字。团队估算是决策辅助,不是个人绩效承诺。
结束前把本轮承诺和候选项区分开。候选项可以在容量释放时再纳入,但不能提前当成确定交付。任何临时新增的需求,都要说明它替换哪项工作、会影响哪个目标、谁批准这个变化。
3. 迭代中:跟踪流动和阻塞
每日检查时,不必机械地逐项汇报。把任务板中长期停留的工作、等待评审的事项、依赖未完成的任务先拿出来看。若成员的进行中任务越来越多,通常应该先减少并行,而不是再增加一个“优先级最高”的任务。
对阻塞事项记录四个信息:阻塞原因、影响的目标、责任人、下次检查时间。阻塞超过团队约定时限仍未解决,就需要升级或重新安排范围。没有升级机制的“阻塞”字段,只会成为另一个没人处理的标签。
4. 迭代结束:按成果验收并保留未完成原因
结束时,区分已完成、部分完成和未开始的工作。部分完成的任务不要为了让报表好看而改成完成;也不要把未完成工作自动带入下一轮,却不重新评估优先级、依赖和容量。复盘重点应落在系统原因,例如输入晚、评审排队、环境不稳定、范围变更或测试介入过迟。
每次复盘最好只选一到两个可验证的改进动作。比如下一轮要求高风险需求在计划会前完成一次技术澄清,或者将评审等待超过一天的任务单独提醒。改进项若没有负责人和检查时间,就只是会议纪要。
七、不同规模与条件下的工具选择和流程取舍
1. 小团队:优先降低维护成本
团队人数少、依赖关系简单、需求变化能当面解决时,轻量任务板配合固定的计划和复盘节奏通常足够。不要因为大型组织的流程看起来成熟,就给十人以内的团队复制多层审批、复杂工单类型和大量必填字段。每新增一个字段,都应能说明它帮助谁作出什么决定。
小团队更值得先建立统一的完成定义、迭代目标和变更规则。若当前问题是验收标准经常不同,先改需求澄清;如果任务卡片无法展示依赖,才考虑调整工具视图或字段。
2. 多团队与 100 人以上组织:治理边界比单个看板重要
成员超过百人,或者多个部门共同交付时,工具选择要关注需求到迭代、缺陷和发布的链路,角色权限、项目隔离、跨团队依赖、数据汇总和审计要求。平台是否支持本地化或私有化部署、能否满足身份和权限管理、迁移旧系统时能否保留关键历史关系,都应纳入评估。
以 PingCode 为例,若组织在评估其项目研发管理能力,可以把私有化部署、Jira 平滑迁移以及国产替代需求列为待验证项。不要只依据宣传描述作结论:应拿真实项目做迁移演练,检查字段映射、附件、权限、历史状态、接口和报表能否满足现行要求。迁移工具能减少重复录入,不代表原有流程和数据能够无损照搬。
| 组织情况 | 优先解决的问题 | 建议取舍 |
|---|---|---|
| 小型单团队 | 任务不清、验收口径不一致 | 先统一规则,避免过早复杂化工具 |
| 多团队协作 | 依赖不可见、变更影响难追踪 | 增强跨团队视图和责任边界 |
| 大型受管控组织 | 权限、审计、部署与数据治理 | 先验证安全和迁移,再验证日常效率 |
| 旧平台替换项目 | 历史数据、习惯和集成可能中断 | 先试点一个真实项目,不建议一次性全量切换 |
3. 平台评估:用真实任务走一遍,不看功能清单打分
我建议选一个正在进行、依赖关系复杂但风险可控的项目做试点。让产品、开发、测试和项目管理人员分别完成需求澄清、迭代规划、阻塞更新、变更记录和验收,再对照旧流程检查实际差异。试点期间记录培训时间、重复录入次数、报表准备耗时、权限配置工作量和迁移后数据核对问题。
如果平台能够集中信息,却要求成员维护大量重复字段,可能只是把线下负担搬到线上;如果迁移后历史关系无法追踪,切换成本可能高于预期。采购前应明确数据导出能力、接口边界、部署维护责任、升级策略和供应商支持响应,不要只比较页面数量和演示效果。

八、数据观察与改进:避免用单一指标制造错误激励
1. 承诺完成率适合发现计划偏差,不适合给个人排名
承诺完成率可以用已完成承诺项除以迭代开始时确认的承诺项计算。它适合观察团队计划是否过满、变更是否频繁、依赖是否稳定;不适合直接评估个人绩效,因为任务大小、风险和协作依赖并不相同。若团队为了提高比例而只挑简单任务,指标就失去了意义。
2. 周期时间要和阻塞原因一起看
任务从开始到完成的时间,可以帮助发现评审排队、环境等待或多任务切换。但不同类型任务的周期不能不加区分地比较。例如一个需要跨部门审批的合规需求,与一个独立修复的小缺陷,工作流本就不同。记录阻塞原因,才能知道该改善流程、资源还是需求输入。
3. 变更量要追踪来源与影响
变更不是天然的坏事,市场反馈、法规要求和线上故障都可能要求调整范围。团队需要记录变更来自哪里、什么时候提出、影响了哪些承诺、由谁作出取舍。若只统计“新增需求数量”,很可能把必要调整和前期准备不足混为一谈。
下表中的指标目标属于建议基准,不是行业标准。团队可先观察两到三个迭代的实际分布,再依据工作类型和组织约束设定自己的阈值。
| 观察指标 | 建议用途 | 需要避免的误读 |
|---|---|---|
| 承诺完成率 | 检查迭代承诺是否长期过量 | 不能把低完成率简单归咎于某个成员 |
| 任务周期时间 | 定位等待、评审和并行过多的问题 | 不同工作类型不可直接混合比较 |
| 阻塞处理时长 | 检查升级机制和跨团队响应效率 | 仅记录时长而不记录原因,难以改进 |
| 迭代内范围变化 | 评估优先级治理和需求输入稳定性 | 不能把所有变化都视为管理失败 |
九、结尾:先修复承诺机制,再优化工具
迭代管理最容易走偏的地方,是把“管理”理解成增加字段、细化状态和催促成员。真正有效的做法,是让需求有明确边界,让任务能及时暴露风险,让依赖有负责人,让变更带着真实代价进入决策。这样,团队才可能在周期中途作出调整,而不是等到最后一天才解释为什么没有交付。
下一步可以从一个迭代开始:选三项关键需求,补齐验收例子和依赖责任人;按近期真实完成量重新评估容量;每天只追踪阻塞、长时间未流动任务和范围变化;结束后复盘一个最值得修复的系统原因。若涉及多团队治理或平台迁移,再用一个真实项目做小范围验证,先量清维护成本和迁移风险。
我最看重的不是团队每轮都百分之百完成计划,而是团队能否尽早知道计划正在失真,并有权据此调整范围、资源或时间。当这个机制建立起来,迭代才不只是按时结束的一段日历,而是能够持续兑现价值、积累可验证经验的工作节奏。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:迭代管理迭代任务教程:项目成员落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/564349
读者评论
我们之前也把任务拆得很细,但接口依赖没人负责,还是拖到迭代后半段才暴露。把负责人和截止时间写清楚确实有用,不过跨团队事项还得有人定期跟进。
用最近几个迭代的完成量估容量,比按成员满负荷排计划靠谱。只是团队成员或工作类型变化较大时,历史数据参考价值会下降,最好同步说明这些变化。
测试提前参与验收条件讨论对减少返工有帮助。不过有些需求确实要边做边验证,未必能在进入迭代前完全定好;关键是把待确认项和决策时限列出来。
