Sprint管理最容易被误解的地方,是把它当成“把需求塞进两周,再开几次会”。我复盘迭代时更关注另一个问题:团队能否在承诺之前看清容量、在执行中尽早暴露偏差、在结束后把经验变成下一轮的改进。如果 Sprint 结束时功能看似完成,却仍有大量未验收、待联调或临时补测的工作,那么问题通常不在成员“不够努力”,而在管理流程把不确定性藏到了最后。
一、核心结论:Sprint管理的目标是兑现可验证的结果
1. 先管理交付结果,再管理任务数量
我判断一次迭代是否管理得好,不先看燃尽图是否漂亮,也不先看关闭了多少任务,而是看团队是否交付了一个可以验证、符合质量标准的增量。任务关闭只是过程信号;用户问题是否解决、验收是否通过、发布风险是否可控,才是结果。
因此,Sprint计划不应只是任务清单,而应是一份有边界的交付假设:团队预计在固定周期内,为特定用户或业务目标交付哪些可验收结果;哪些前提尚未确认;发生什么情况时需要重新协商范围。
2. 迭代管理是一条闭环,而不是几场会议
完整流程至少包括目标澄清、待办梳理、容量评估、计划承诺、每日协作、验收与发布、回顾改进。任何一个环节缺失,团队都可能把问题向后传递:需求不清在开发中变成反复确认,测试时间不足在末尾变成质量风险,回顾没有行动项则让同一种延误不断重演。
- 计划阶段:确认目标、验收条件、依赖和可用容量。
- 执行阶段:围绕阻塞和剩余工作调整,而不是只汇报忙碌程度。
- 收尾阶段:验收增量、解释未完成项、记录改进责任人和检查日期。
3. 稳定节奏比追求满负荷更重要
计划时把每个人的时间排满,看起来利用率很高,实际上会让小故障、评审等待和临时业务事项直接冲击交付。迭代计划应为不确定性留出空间。容量不是“团队人数乘工作日”,而是扣除休假、会议、支持任务、跨团队等待等因素之后,团队可以实际投入的时间与能力。
| 管理对象 | 只看表面时容易误判 | 更值得追踪的信号 |
|---|---|---|
| 任务完成 | 关闭数量很多 | 验收通过的增量及其质量 |
| 团队效率 | 每个人都很忙 | 工作流动是否顺畅、等待是否减少 |
| 计划准确性 | 承诺点数越多越好 | 承诺范围与实际交付的偏差原因 |
| 过程透明度 | 看板上有很多状态 | 阻塞是否及时被发现并有人负责 |
这里的关键判断是:不要用“忙碌”替代“进展”,也不要用“完成率”替代“价值”。例如,一个功能开发卡片虽然显示完成,但若接口未联调、验收条件未满足,它仍不能算作可交付结果。
二、背景与真实场景:为什么迭代总在最后几天失速
1. 需求进入迭代时,确定性往往被高估
常见场景是产品需求在评审会上口头讲清了,团队便开始估时。真正进入开发后,成员才发现权限规则没有定、异常流程没有画、数据口径存在歧义。此时团队一边实现,一边补需求定义,计划中原本看似明确的工作量便失去参考价值。
我会把“需求明确”拆成可检查的问题,而不是依赖一句“大家都懂了”:谁是使用者?什么行为算成功?边界条件有哪些?依赖哪个系统或团队?验收由谁完成?如果这些问题没有答案,任务就不适合直接进入承诺清单,至少应先安排澄清或技术验证。
2. 多角色协作让等待时间变成隐形成本
成员各自完成任务,并不意味着工作流动顺畅。开发完成后等待代码评审,评审通过后等待测试环境,测试通过后等待业务确认,这些等待往往没有被记录为工作量,却会消耗迭代周期。团队看到任务“正在进行”,却看不到它连续几天没有发生实质变化。
因此,管理时要区分“工作时间”和“流动时间”。工作时间是成员实际处理任务的时间;流动时间则从工作开始到结果可交付的总时长。若一个任务实际只需两天处理,却因等待跨越八天,优化重点不是要求开发再快一点,而是处理评审、环境或决策瓶颈。
3. 中大型组织需要治理边界,也需要执行透明
在 100 人以上的组织中,迭代不仅是单个小组的节奏问题,还涉及项目组合、跨团队依赖、权限、审计和不同工作流的协同。团队若只靠个人表格,信息容易分散;但若为了统一管理,把所有团队强行塞进同一套字段、状态和估算规则,也会制造新的摩擦。
工具能帮助团队记录目标、待办、缺陷、依赖和状态,却不能替代决策。选型时应先问:组织需要统一哪些信息,哪些流程允许差异,哪些数据必须留在自有环境,历史项目和问题记录如何迁移。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持 Jira 平滑迁移;适不适合某团队,仍需结合部署、安全、流程适配和迁移验证来判断,而不能只凭功能清单下结论。
4. 用数据先定位“等待在哪里”
下面是用于说明诊断方法的情景模拟,不代表行业基准。假设某团队连续三轮发现,开发工作量并未明显增加,但从开始到可验收的平均周期变长。若把周期拆开,就可能看到评审等待、测试环境排队和需求澄清占去了大部分时间。这样的拆分比笼统地说“团队速度下降”更能指导行动。

三、常见误区:看起来在管流程,实际上在制造噪声
1. 把计划会议变成任务分配会
如果计划会议只剩下“谁做什么、几点前做完”,团队会很快得到一张清单,却未必对迭代目标形成共识。遇到范围冲突时,成员不知道哪些工作可以延后;出现技术风险时,也缺乏调整计划的共同依据。
更好的做法是先讲目标和约束,再拆工作。团队先确认本轮要解决的用户或业务问题,然后讨论可交付切片、验收条件、依赖和风险,最后才分配责任。任务负责人不是孤立承包人,任务交付仍由团队共同保障。
2. 把每日同步变成逐人汇报
逐人回答“昨天做了什么、今天做什么、有没有问题”,如果没有围绕目标和阻塞组织讨论,很容易变成对管理者的状态汇报。更有效的同步方式是先看迭代目标和看板,找出停滞、超期、等待评审或存在依赖的工作,再明确谁在何时采取什么动作。
每日同步不必解决所有问题。复杂讨论可以另约相关人员处理,避免让整个团队旁听;但阻塞的负责人、下一步动作和回看时间应留下记录。否则“我会跟进”并不等于问题已进入管理闭环。
3. 把速度指标当成个人绩效尺子
故事点或团队吞吐量是团队内部规划与观察工具,不是跨团队排名标准,也不适合直接衡量个人贡献。不同团队对复杂度的估算尺度不同;把指标绑定奖惩,会诱导成员抬高估算、拆分任务或回避高风险工作。
我更愿意看同一团队一段时间内的趋势,并同时观察质量、返工、未完成工作和依赖影响。如果点数上升,但缺陷和返工同步增加,不能据此得出效率提高的结论。指标应帮助团队提问,而不是替团队下结论。
4. 把“完成”定义为开发代码写完
只把编码结束算作完成,会把集成、测试、文档、业务验收和发布准备挤到迭代末尾。结果是看板上完成很多,真正可交付的内容却很少。团队需要共享的完成定义,明确代码评审、自动化测试、缺陷处理、文档更新和验收要求。
完成定义不必复杂,但必须能操作、能检查。若不同类型工作需要不同标准,可以保留共同底线,再为数据迁移、基础设施或合规工作增加专属检查项,避免用一套笼统规则掩盖风险差异。
5. 把回顾会开成情绪宣泄或问题清单
回顾会如果只收集“沟通不畅”“需求变化快”“测试太晚”等结论,下一轮通常不会改变。每个改进项都要足够小,写清楚试验动作、负责人、验证指标和检查日期。一次迭代先验证一到两个改进,往往比列出十条无人跟进的建议更有效。
四、专业判断逻辑:按工作流证据做决策
1. 用目标、容量、风险三项校验计划
计划是否可信,可以用三个问题交叉检查。第一,本轮目标能否用用户行为或业务结果验证?第二,团队的实际可用容量是否扣除了休假、支持工作和既有承诺?第三,最大的依赖与不确定性是否有人负责,是否有替代方案?三项都答不清时,不应通过增加任务数量来表现“有计划”。
容量估算可以从历史完成情况开始,但要剔除异常周期并说明口径。若团队最近几轮产出波动较大,应采用较保守的范围,并将波动原因拆分;如果历史数据不足,不要假装估算精确,先记录可用工时、任务类型和未完成原因,逐步形成自己的基线。
2. 用工作项老化识别“正在进行”中的风险
在制品过多是迭代失速的常见先兆。团队同时开启太多任务,成员频繁切换上下文,评审和测试也会排队。比起每天问“完成了几个任务”,更有用的问题是:“哪些工作已经开始却迟迟没有流到下一状态?它们卡在哪里?”
可以为工作项设置基于团队历史的提醒阈值,例如某类任务超过其常见周期上界时触发检查。阈值不是处罚线,而是调查信号。先确认是否存在依赖、需求变化、估算错误、环境问题,再决定拆分、协助或调整范围。
3. 用流动效率区分能力不足与系统等待
流动效率可用“实际处理时间除以总流动时间”作近似观察。它不是跨团队排行榜,也不能独立解释绩效;它的价值在于提醒团队,周期中有多少时间真正用于推进工作。若流动效率低,优先调查等待和交接;若处理时间本身偏高,再看任务拆分、自动化、技术债和技能支持。
下表中的数值是建议基准示例,不是普遍适用的行业标准。团队应先用自己的数据建立基线,再设定改善目标。
| 信号 | 可能原因 | 先采取的动作 | 避免的误判 |
|---|---|---|---|
| 工作项停滞时间持续增加 | 等待评审、外部依赖或决策 | 标注阻塞类型、责任人和跟进时间 | 直接归因于成员执行力不足 |
| 未完成项反复滚入下一轮 | 计划过满、拆分过粗或需求不稳 | 复盘滚动原因并缩小交付切片 | 只增加估算工时、不改承诺方式 |
| 缺陷和返工同步上升 | 验收标准不足、测试后置或变更频繁 | 前移测试设计,检查完成定义 | 以压缩测试时间换取表面完成率 |
| 目标完成但业务价值不清 | 目标与用户结果脱节 | 补充使用数据或业务验收证据 | 把按期发布当作价值已实现 |
4. 指标要成组看,避免单项优化伤害全局
若只追求速度,团队可能降低验收门槛;若只追求缺陷数量低,团队可能减少发布频率;若只看计划完成率,团队可能把高不确定性工作排除在外。因此,至少同时观察交付、质量、流动和稳定性信号,并结合上下文解释变化。
例如,交付数量增加、周期缩短,同时线上缺陷保持稳定,才更接近正向改善。若吞吐量增加但返工翻倍,或发布延误显著上升,就应先检查是否把成本转移到了下游。

五、具体案例与数据观察:用三轮迭代找到真正的瓶颈
1. 先说明案例口径,避免把示例包装成行业事实
以下是一个匿名化情景案例,用于演示分析方法,数字为样本推演,不代表特定客户或行业平均水平。某个跨职能产品小组共 8 人,采用两周迭代。连续三轮都出现任务滚动,团队最初认为主要原因是开发估时偏低,于是准备增加计划缓冲。
进一步复盘后,团队发现问题并非单一的工作量低估:需求澄清常延迟到开发中;工作项切片偏大;评审和测试集中在周期末;另有一名成员持续处理线上支持,却没有在计划容量中扣除。也就是说,团队把多种系统性损耗统称为“估算不准”。
2. 用同一口径比较改进前后

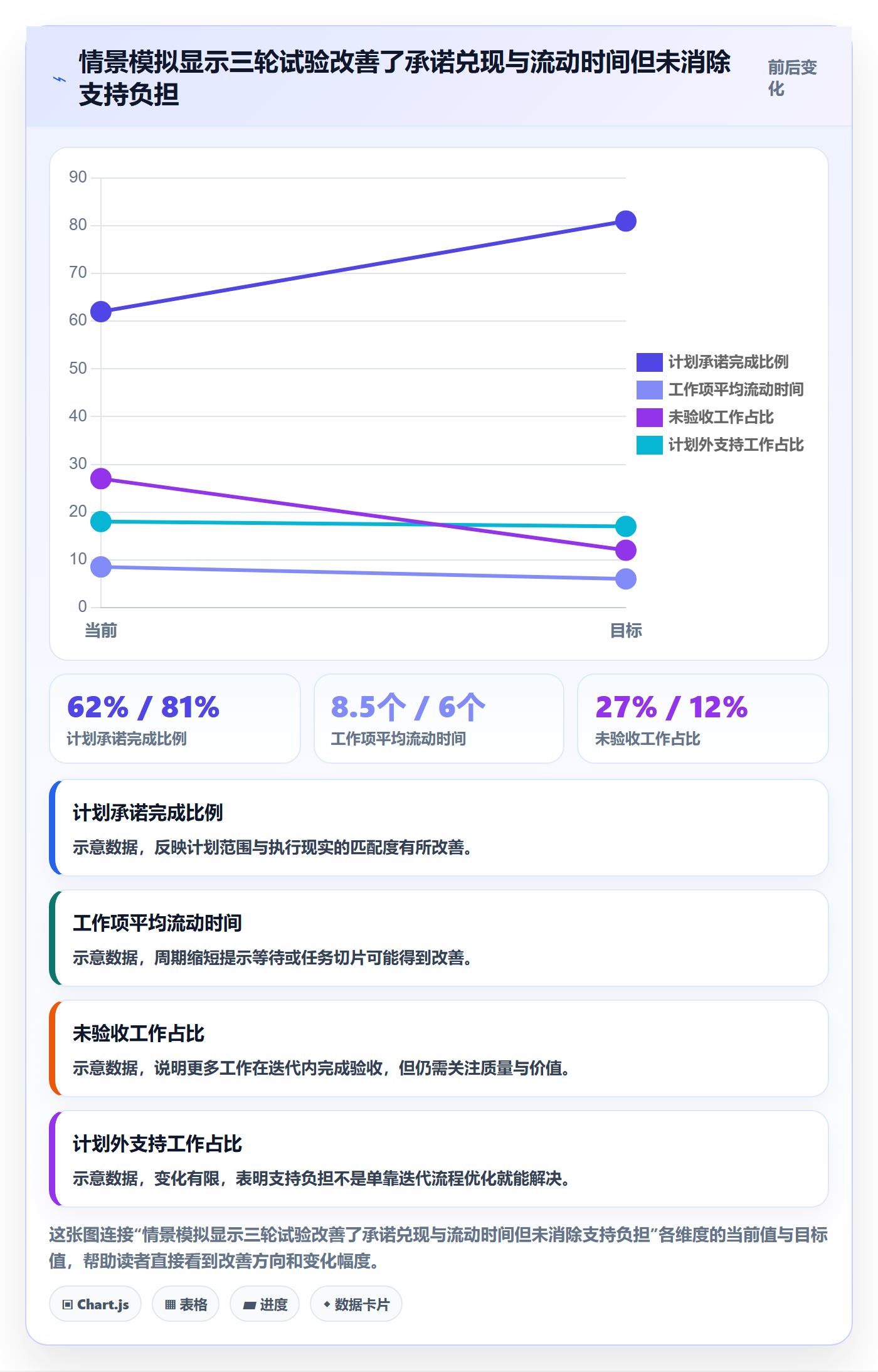

团队没有立刻调整所有流程,而是连续三轮做小范围试验:计划前补齐验收条件;把可独立验收的工作拆成更小切片;设定每日评审时段;将线上支持容量单独记录;测试人员从需求澄清阶段参与风险讨论。以下数字是情景模拟,用来展示如何评价改进,不应被解读为真实组织的公开数据。
| 观察项 | 改进前基线 | 三轮试验后 | 解释方式 |
|---|---|---|---|
| 计划承诺完成比例 | 约 62% | 约 81% | 检查范围是否更可信,不单独作为绩效指标 |
| 工作项平均流动时间 | 约 8.5 个工作日 | 约 6 个工作日 | 结合等待阶段变化判断改进来自哪里 |
| 迭代内未验收工作占比 | 约 27% | 约 12% | 关注交付切片与验收协作是否改善 |
| 计划外支持工作占比 | 约 18% | 约 17% | 支持负担仍高,需另行讨论轮值或容量保护 |
3. 结果改善不代表所有问题已经解决
这组模拟数据中,完成比例与流动时间改善,但计划外支持工作占比几乎没有变化。这意味着团队对迭代内工作流的管理更清晰了,却没有消除外部支持负担。若只展示前两项,容易把阶段性改善说成整体效率提升;将未改善的因素也摆出来,才便于做下一轮决策。

4. 从案例中提炼可迁移的做法
第一,不要只记录“没完成”,还要记录未完成原因。需求变化、依赖等待、容量估算、技术风险和外部支持,分别需要不同的管理动作。第二,改进项要有试验边界,例如只对高风险需求增加技术验证,而不是要求所有任务增加会议。第三,比较前后数据时保持统计口径一致,并说明样本周期和例外情况。
对于跨团队依赖,还应增加依赖提出时间、承诺时间、实际完成时间等字段。若依赖反复迟到,团队可提前建立协作约定、缩短交付接口,或为关键依赖准备替代路径。把责任归给“对方团队不配合”并不能缩短等待,明确接口和反馈时限才可能改变结果。
六、执行全流程:从迭代前准备到结束复盘
1. 迭代开始前:让待办达到可讨论、可估算
计划会之前,产品负责人或需求提出者应整理优先级,研发与测试共同识别风险。团队不必追求每条需求都写成巨型规格文档,但至少要知道目标用户、预期行为、验收条件、主要依赖和未决问题。无法确认的部分应显式标为风险,不要用乐观估算把不确定性藏起来。
- 核对上一轮遗留项,决定继续、拆分、降级或移出本轮。
- 检查待办优先级与业务目标是否一致,确认谁有权处理优先级冲突。
- 由开发、测试和相关角色共同审查验收条件与技术依赖。
- 标记高不确定性工作,必要时先安排原型、技术验证或需求澄清。
- 按实际可用容量选择工作,保留应对支持任务与未知问题的空间。
2. 计划会议中:从目标推导承诺范围
先用一两句话说明本轮目标,再让团队讨论哪些工作构成最小可验收增量。之后核实容量和依赖,把超出能力范围或风险过高的工作放回待办,而不是为了“看起来有产出”强行承诺。计划承诺应体现团队判断,不应由单人把任务分配给其他人后直接宣布完成。
若团队没有稳定的历史数据,可以先用相对估算和实际完成记录建立观察基线。不要在数据不足时同时引入复杂公式、精细点数和严格绩效门槛。管理机制的价值在于支持更好的对话,不在于制造看似精密的数字。
3. 执行期间:围绕阻塞、目标偏差和质量协作
每日检查的重点不是“每个人是否有事做”,而是迭代目标是否仍可实现。团队查看哪些工作已开始、哪些等待时间变长、哪些验收条件可能变化。阻塞出现后,明确责任人和下一步行动;若范围变化影响目标,应及时讨论替换工作,而不是悄悄叠加到原计划上。
- 发现阻塞:写明阻塞类型、影响范围、负责人和预计复查时间。
- 出现新需求:说明业务紧急程度,并讨论替换哪项已承诺工作。
- 任务过大:拆成可独立验证的切片,优先交付风险较高的部分。
- 质量风险上升:尽早安排评审、测试和验收,不把检查集中到最后一天。
4. 迭代结束时:验收结果与计划偏差分别复盘
结束时先检查哪些增量达到完成定义、哪些通过业务验收、哪些适合发布。未完成项要明确真实状态,不能为了提高完成率把部分工作标记完成。然后再回看计划偏差:哪些是可预见的容量约束,哪些是未知风险,哪些是流程等待,哪些来自优先级变化。
回顾会可按“事实,原因假设,试验动作,验证时间”组织。比如事实是“评审等待时间中位数增加”,原因假设是“评审请求集中在周四”,试验动作是“每天固定两个评审窗口”,验证时间是下一轮结束。这样,回顾产生的是可验证改进,而非抽象口号。
5. 用一张轻量看板形成共同语言
看板状态不宜越多越好。可以从待办、就绪、进行中、评审中、测试中、待验收、完成等基本状态开始,再根据真实瓶颈增加必要状态。每个状态都应说明进入和离开的条件,否则成员会用不同理解更新状态,数据也失去比较价值。
建议同时设置在制品限制或提醒机制。限制不是为了卡住成员,而是推动团队先完成已开始的工作,减少多任务切换。若任务长期停留在某个阶段,先调查该阶段的能力、规则与依赖,别简单增加一个新状态把等待重新命名。
七、不同情况下的行动建议与取舍
1. 新团队:先建立节奏,不急着追求精确预测
新团队缺少稳定的历史数据,最重要的是形成共同的完成定义、可用容量记录和定期复盘。前几轮可以选择较小的承诺范围,记录工作项类型、实际周期、未完成原因和支持负担。不要过早把估算数字当作团队能力的固定承诺。
取舍:早期可能显得保守,短期产出不如强行塞满计划,但能减少连续滚动带来的信任损耗。数据积累后,再逐步提高计划颗粒度。
2. 需求变化频繁:保护目标,允许范围协商
若业务优先级经常变化,团队不应假装迭代范围不会变。可以保护本轮目标,同时预留明确的变更入口:新事项进入时,业务方说明时效和影响,团队共同决定替换内容。对真正紧急的事项建立快速通道,但需记录它对原承诺的影响。
取舍:允许变更能回应业务现实,但会降低固定范围的可预测性。若组织要求严格固定承诺,应同步承担延迟响应新需求的代价,不能既要求范围不变,又要求团队无成本吸收全部变化。
3. 跨团队依赖多:优先减少等待,不只增加会议
依赖多时,先建立可见的依赖清单,注明提供方、需要的输入、期望时间、风险和替代方案。关键接口可通过提前联调、模拟数据或契约测试降低等待。对重复出现的依赖延误,复盘协作约定和责任边界,而不是不断增加同步会议。
取舍:提前协调会增加前期沟通成本,但通常能降低迭代后段的集中风险。若依赖低频且影响有限,保持轻量记录即可,不必为所有协作建立繁重流程。
4. 受监管或安全要求高:提高证据完整性,不压缩必要检查
在安全、隐私或合规要求较高的项目中,验收证据、变更记录、权限和审计追踪应作为交付的一部分。自动化测试和流水线可以减少重复劳动,但不能替代必须由授权角色完成的检查。计划时要把验证和审批时间纳入容量,而不是把它们当作迭代外的“收尾工作”。
取舍:更完整的控制会增加交付前置成本,却能降低返工、审计和发布风险。具体控制强度应按风险等级设定,低风险改动不必套用最高等级流程。
5. 100 人以上组织:优先统一可协作信息,保留合理流程差异
大规模组织需要跨项目视图、权限治理、数据口径和审计能力,但各团队的研发方式可能不同。建议先统一目标、工作项关联、依赖、状态含义和关键指标,再允许团队在细分流程、估算方式和会议安排上保留空间。工具评估要用真实团队和真实迁移样本验证。
若考虑 PingCode,应把评估拆成业务流程适配、权限与审计、私有化部署条件、数据迁移、集成能力和运维责任。其支持 Jira 平滑迁移,但“支持迁移”不等于历史数据无需清理或映射;应抽取项目、工作项、用户、附件和状态流做试迁移,检查字段映射、权限继承、关联关系和报表口径,再决定推广范围。国产替代也不是只比较功能名称,更要验证组织能否稳定运行和持续治理。
6. 远程或分布式团队:让异步信息可追踪
远程协作不必把所有沟通搬进更多视频会议。需求决策、阻塞、验收结果和范围变化应留下可检索记录;同步会议用于需要共同判断的事项,异步文档用于背景和过程信息。跨时区团队还要明确响应时限,避免把“在线状态”误当作协作承诺。
取舍:异步记录需要更清楚的书面表达,但能降低重复解释和时区等待。紧急事件仍需快速通道,不过事后应补齐决策记录,以免关键上下文只留在聊天中。
八、下一步怎么做:从一轮可验证的小改进开始
1. 先建立一页迭代管理基线
不必先全面改造流程。选取最近三轮,统一统计口径,记录计划承诺完成比例、工作项流动时间、未验收工作、缺陷或返工、计划外支持和主要阻塞。数据不完整时明确标注缺口,不要通过估算补出看似精确的结果。
2. 只选一个最影响交付的瓶颈
根据基线,选择一个最值得优先处理的问题。例如评审等待明显,试验固定评审时段;未验收工作偏多,试验将测试提前参与需求澄清;支持任务冲击计划,则为支持工作建立容量预算。一次同时改五个流程,团队很难判断哪项变化产生了效果。
3. 写清试验规则与停止条件
改进方案应说明负责人、适用范围、观察周期、成功信号和停止条件。比如连续两轮试行评审时段,观察评审等待时间是否下降,同时检查缺陷率是否恶化。如果等待减少但缺陷增加,就不能只凭一个指标宣布成功,应调整评审方式或补充质量检查。
4. 把工具用于透明协作,而不是流程装饰
无论使用表格还是项目管理平台,最重要的是信息能否支持团队行动:目标是否明确、工作项是否可追踪、阻塞是否有人负责、验收是否留下证据、改进是否能回看。选择工具时先画出真实流程,再用试点验证;不要为了填满工具字段而创造没人使用的管理动作。
5. 用连续改进替代一次性“流程升级”
Sprint管理没有一套适用于所有团队的最佳配置。团队规模、产品不确定性、质量要求、依赖结构和组织治理都会改变合理做法。真正值得沉淀的不是某个固定会议模板,而是团队能否基于证据识别瓶颈、提出小型试验、观察副作用,并在有效时持续采用。
我的独特判断是:迭代管理的成熟度,不在于团队能承诺多少工作,而在于团队能多早说清楚“什么可能交付、什么仍不确定、偏差出现后如何调整”。下一步可以从最近一轮未完成项开始,逐项标注原因,再选出最常见的一类做小实验。先让一个瓶颈变得可见,才有机会让整个交付流程真正变快、变稳。
常见问题解答(FAQ)
1. Sprint开始前如何确定迭代目标和工作量?
我以前做迭代计划时,常遇到需求看起来都很重要,但团队接下来两周究竟能完成多少并不清楚。尤其是成员经验不同、还有线上支持任务时,我担心承诺过多会导致迭代目标落空。
先把需求拆到通常不超过1至2天可完成的任务,再由实际执行成员估算工作量,并参考最近3至5个Sprint的平均完成量,而不是按理想工时排满。预留约10%至20%的容量处理支持和不确定事项;只有团队能说明每项工作如何支撑一个明确目标时,才纳入本次Sprint。
2. Sprint进行中如何发现进度偏差,而不是等到最后才补救?
我参加过一些迭代,站会每天都开,直到临近结束才发现关键任务卡在联调或评审上。遇到这种情况,我会想知道站会应该关注什么,才能尽早采取行动而不是单纯汇报进度。
站会围绕Sprint目标检查已完成内容、当天计划和阻塞项,重点看任务是否持续流动、未完成工作是否集中在少数成员或环节。可每天更新剩余工作量或任务状态;若连续两天没有进展,或关键路径任务出现阻塞,当天明确负责人和解除阻塞的时间,并评估是否需要调整范围。
3. Sprint中途新增需求时,应该直接插入迭代吗?
我曾遇到业务方在迭代中提出紧急需求,团队一边答应插入,一边又被要求按原计划交付。这样做几次后,迭代目标和延期原因都变得难以判断。
先由产品负责人判断需求是否必须立即处理,并说明不做的影响;如果确属紧急事项,应与团队协商移除等量工作,或明确调整Sprint目标,不能把新增内容当作零成本任务。非紧急需求进入待办列表,在下一次计划会议评估;同时记录变更原因和对交付的影响,便于复盘计划准确性。
4. Sprint结束后用哪些指标判断迭代管理是否有效?
我发现只看完成了多少任务,很容易把拆分方式不同的迭代拿来比较,也看不出质量问题。作为团队成员,我更希望用一组能指导改进、又不会变成个人考核的指标。
优先检查Sprint目标达成情况、计划工作与实际完成工作的差异、周期时间、未完成事项及缺陷趋势,并结合团队讨论解释变化原因。若连续多个Sprint出现大量工作溢出,可检查需求是否过大、估算是否缺少历史依据或评审环节是否拥堵;不要把速度指标用于个人排名,也不要仅靠提高完成量判断质量。
核心关键词
文章包含AI辅助创作:Sprint管理指南:项目成员如何做好迭代管理,流程优化全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/563916
读者评论
我们以前也把开发完成当作任务完成,结果每轮末尾都堆着联调和验收。后来把完成标准写进看板,滚动项确实少了些,不过业务确认仍常常排队,这部分怎么提前安排比较合适?
容量评估里扣除线上支持很实用。我们团队的支持工作每天都有波动,单靠上一轮数据不太够;目前按值班安排预留容量,比平均摊到每个人头上更接近实际。
文章强调不要用速度指标给个人排名,我认同。但只看团队趋势也可能掩盖不同工作类型的差异。我们会把缺陷处理和新功能分开统计,再结合等待时间看,解释起来更清楚。
