迭代开始第二天,任务看板上已经有十几张卡片标着“进行中”,但没人说得清哪些工作能按时完成、哪些已经卡住。这个场景里,问题往往不是成员不努力,而是任务没有拆到可执行、可验收的程度。对项目成员来说,迭代管理不是把工作搬进工具,而是持续回答三个问题:本轮要交付什么、我现在负责什么、出现偏差后谁需要知道。
一、先讲核心结论:迭代任务不是待办清单
1. 一张任务卡片必须能回答四个问题
我判断一张迭代任务是否可执行,通常不先看它写得多完整,而是检查四件事:交付物是什么、完成标准是什么、由谁负责、遇到依赖找谁。卡片若只有“优化接口”“完善页面”这类标题,团队无法判断它是否完成,更无法在进度会上判断延期风险。
一个可执行任务,应该描述成员在一个有限周期内能够完成并验证的工作。例如,“为订单详情页增加取消订单入口”比“优化订单体验”清楚;再补上“仅待支付订单展示入口,点击后弹出确认框,取消成功后状态更新为已取消”,验收才有共同依据。
2. 迭代计划是承诺边界,不是愿望清单
计划的价值不在于把所有想做的事情塞进一个周期,而在于明确团队愿意承担哪些交付,以及有哪些条件成立时才能交付。需求范围、可用人力、技术依赖和验证时间必须一起考虑。只估开发、不留联调和测试空间,表面上任务排满了,实际是在把风险藏到周期末。
成员不需要为所有计划偏差背锅,但需要尽早暴露自己负责范围内的偏差。一张任务卡片变红并不可怕;卡片仍显示正常,而阻塞已经持续三天,才会让团队失去调整机会。
3. 工具记录状态,团队负责判断
看板、燃尽图和提醒功能可以让信息更容易被看见,却不会自动替团队做取舍。成员的核心动作是及时更新事实、补全验收依据、标出依赖和风险;负责人则根据这些信息调整范围、顺序或资源。工具里有数据,不等于项目已经透明。

二、背景和真实场景:成员为什么会把迭代做成追进度
1. 计划会上说得顺,开始执行后才发现不成立
常见场景是:需求在会议上被口头描述为“改一下列表筛选”,成员按经验估了半天;开始开发后,才发现还涉及权限、旧数据兼容、移动端布局和接口字段变更。此时卡片虽然已经进入迭代,真正的工作边界却还没有形成。
这不是单纯的估算失误,而是输入条件不足。估算只能针对已知范围;范围尚未澄清时,报出的工时往往只是一个听起来令人安心的数字。成员要做的不是假装知道答案,而是把未知项变成明确问题,并指出这些问题会影响哪项交付。
2. 远程协作让“我以为你知道”变成进度风险
在同一办公室里,成员可以临时走到同事工位确认接口细节;跨城市或异步团队则常常要等下一次会议。依赖没有写在任务里,就容易出现“开发完成了,测试环境还没准备好”“页面做好了,文案还没确认”这样的等待。
我会把依赖分成输入依赖、协作依赖和决策依赖。输入依赖是接口、数据或设计尚未给到;协作依赖是其他成员需要先完成工作;决策依赖是产品或业务需要确认规则。三类依赖的解决人和处理路径不同,笼统地写一句“等确认”很难推动问题。
3. 迭代中途变化不可避免,但变化要有账
业务优先级会变化,线上问题也可能突然插队。成熟的管理并不要求迭代期间一项工作都不能调整,而是要求团队看清变化的代价:新增工作从哪里来、原范围是否移出、验证时间是否受影响、谁批准了调整。
若任务只增不减,计划就从承诺变成了无上限的工作池。成员每天都很忙,周期结束时却只能解释“事情太多”。记录变更不是为了追责,而是为了在下一次计划时看见真实的工作负荷。
三、常见误区:看起来很忙,实际没有管理到任务
1. 把“进行中”当成进度
状态只是标签,不是完成百分比。“进行中”可能意味着刚开始,也可能意味着只差一次复核。如果团队把每张卡片都长期放在进行中,就无法识别真正的瓶颈。
更有用的更新方式是描述已完成的事实和下一步动作,例如“接口主体已完成,等待测试数据;今天补齐异常返回逻辑”。这样的信息能让同事判断是否需要协助,也能让负责人区别正常推进与等待阻塞。
2. 把任务拆得越小,管理就越细
一项工作被拆成几十张只有几分钟的小卡片,未必更透明。成员要花时间维护卡片,负责人则要在碎片状态中寻找真正的交付。任务粒度过细,会让管理成本超过信息价值;过粗,则会掩盖依赖与风险。
我的实用判断是:一个任务最好有单一负责人、清晰结果和可检查的进展节点。若一张卡片需要多个角色连续交接,或预计数日都看不到任何可验证进展,就值得拆分;若拆出来的卡片没有独立验收意义,则不必为了“细”而拆。
3. 只报百分比,不报证据
“完成了八成”听起来精确,实际可能没有统一口径。有人按代码量估,有人按自我感觉估,另一个人则把测试和发布也算进去。没有证据的百分比既不能用于预测,也容易制造虚假的安全感。
与其报百分比,不如说清剩余工作:“主流程已通过本地验证,异常场景还未测试,缺少一组权限数据。”如果确实需要估算剩余量,也应说明估算依据和风险,而不是把数字当作事实。
4. 把阻塞留到例会再说
每日同步不是每天等一次汇报的理由。若一个依赖已经影响当天工作,应该在发现时通知相关人,并把阻塞对象、影响范围和需要的决策写清楚。等到例会才提,可能已经失去调整顺序或借调资源的窗口。
5. 用加班掩盖计划失真
周期末集中加班,有时能救急,却不能证明计划有效。如果每次都靠加班消化范围膨胀,团队会逐渐把临时投入当成正常产能,估算和承诺也会越来越偏离现实。复盘时要区分偶发故障、输入不完整和长期超载,不能把所有问题都归结为“执行不够努力”。

四、专业判断逻辑:如何把任务写到可执行、可协作、可验收
1. 用交付物界定任务,而不是用活动名称命名
“开会讨论”“继续开发”“跟进一下”描述的是活动,不是交付。成员应尽量把任务写成一个可观察的结果:新增了什么、修改了什么、确认了什么、验证了什么。这样做能减少任务结束时的争论,也便于其他人接手。
例如,“跟进支付失败问题”可以改为“复现移动端支付失败,记录错误码与触发条件,并提交可复测步骤”。如果修复本身需要另一张卡片,就分开记录:一张负责定位,一张负责修复,避免把调查和交付混在一起。
2. 用验收标准把“做好”翻译成可验证条件
验收标准不必写成很长的规格文档,但至少要让执行者和验收者对结果有一致理解。可以从正常路径、异常路径、权限边界和数据状态四个方向检查,按需求复杂度选择必要项。
- 正常路径:用户按预期操作后,系统产生什么结果。
- 异常路径:网络失败、输入缺失或服务异常时,怎样提示或恢复。
- 权限边界:哪些角色能看见、修改或提交。
- 数据状态:修改前后哪些字段或状态应保持一致。
验收标准的目的不是穷尽所有可能,而是把高风险、容易产生歧义的条件写出来。对小改动,一两条标准可能就够;涉及支付、权限、数据迁移的工作,标准应覆盖关键边界,不能为了卡片简洁而把风险藏起来。
3. 看任务依赖图,而不只看个人任务列表
任务在个人列表里看起来很清楚,放进团队交付链条中却可能互相等待。规划时要标明哪些工作可以并行,哪些必须按顺序完成。负责人可以先处理关键路径上的任务,但成员也应明确自己卡住时需要谁提供输入。
我建议依赖记录至少包含三项:依赖对象、需要时间、延迟后的影响。例如“需要数据团队在周二提供脱敏样本;否则周三无法完成导入验证”。这比“依赖数据团队”更可操作,因为它给出了时间边界和后果。
4. 用剩余工作和阻塞变化判断健康度
迭代进行中,单看完成卡片数容易误判:容易任务先完成,难任务仍然悬而未决。团队应同时观察剩余工作是否在下降、阻塞是否解除、未验收工作是否堆积。若剩余工作持续不降,先检查范围变化和依赖,而不是立即要求成员提高速度。

5. 让更新内容能触发行动
状态更新最好采用“事实,影响,请求”的顺序。事实说明发生了什么;影响说明会影响哪项交付或时间;请求说明需要谁在何时做什么。这样的更新比“遇到问题了”更容易获得有效回应。
例如:“接口联调发现字段为空时返回结构不一致;会影响周四的异常场景验收;请接口负责人今天确认统一响应格式。”如果暂时没有明确的解决方案,也可以先提出需要的决策,而不是等到自己解决不了才汇报。
五、具体案例和数据观察:从一轮迭代复盘看问题在哪里

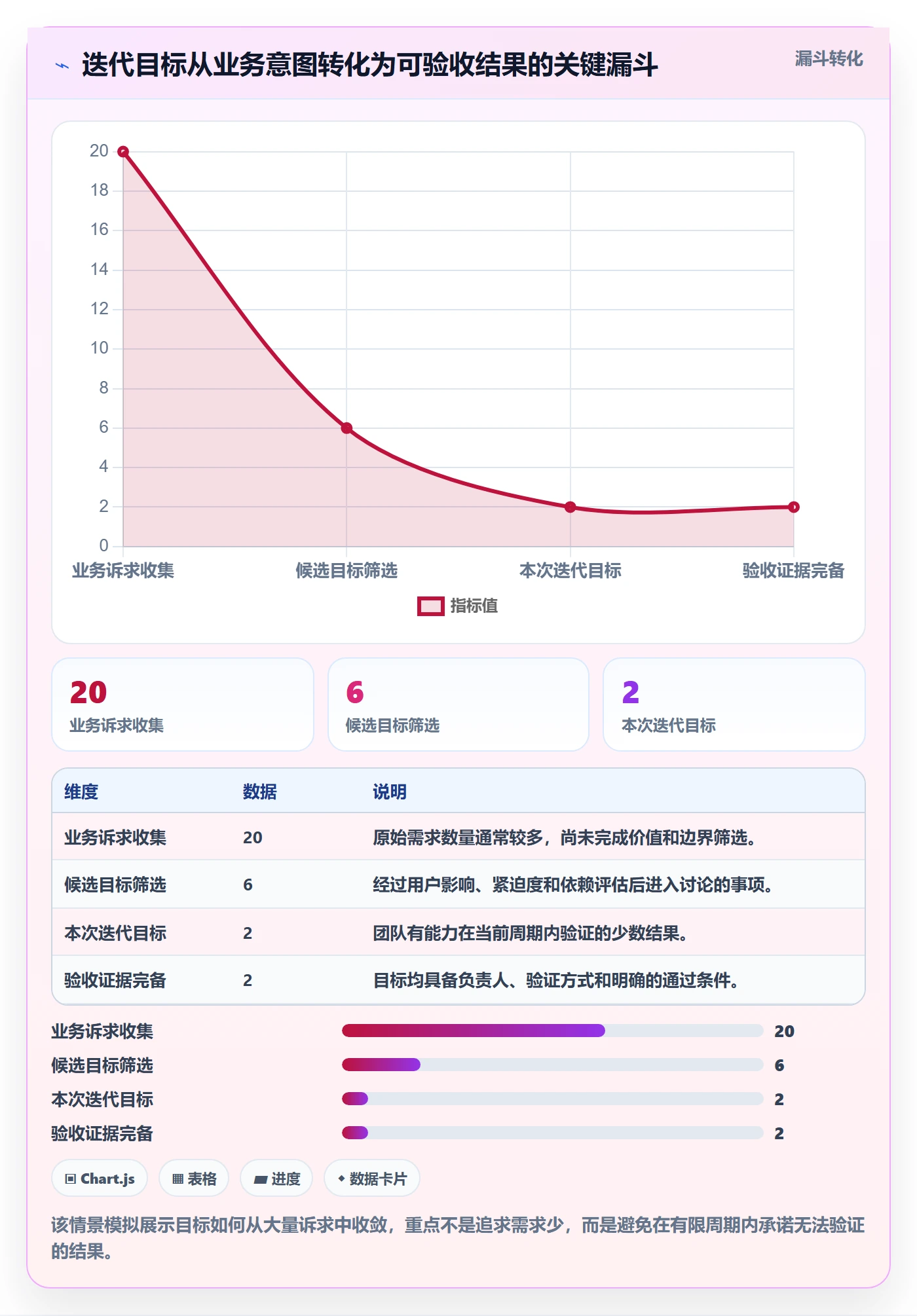

1. 案例设定:十人团队做一次业务流程改造
下面的案例是情景模拟,不是任何企业的真实项目数据。团队有十名成员,一个为期两周的工作周期,目标是调整一段业务申请流程,包含页面修改、接口校验、权限规则、数据验证和上线检查。模拟数据的用途是展示如何读信号,不应被当作行业基准。
计划会上,团队一开始把工作写成六张大卡片,其中三张没有明确验收条件。执行到第三天,成员发现权限规则存在两个未确认分支;第五天,接口测试等待样例数据;周期末,页面开发完成,但异常提示和回归验证没有进入原计划。

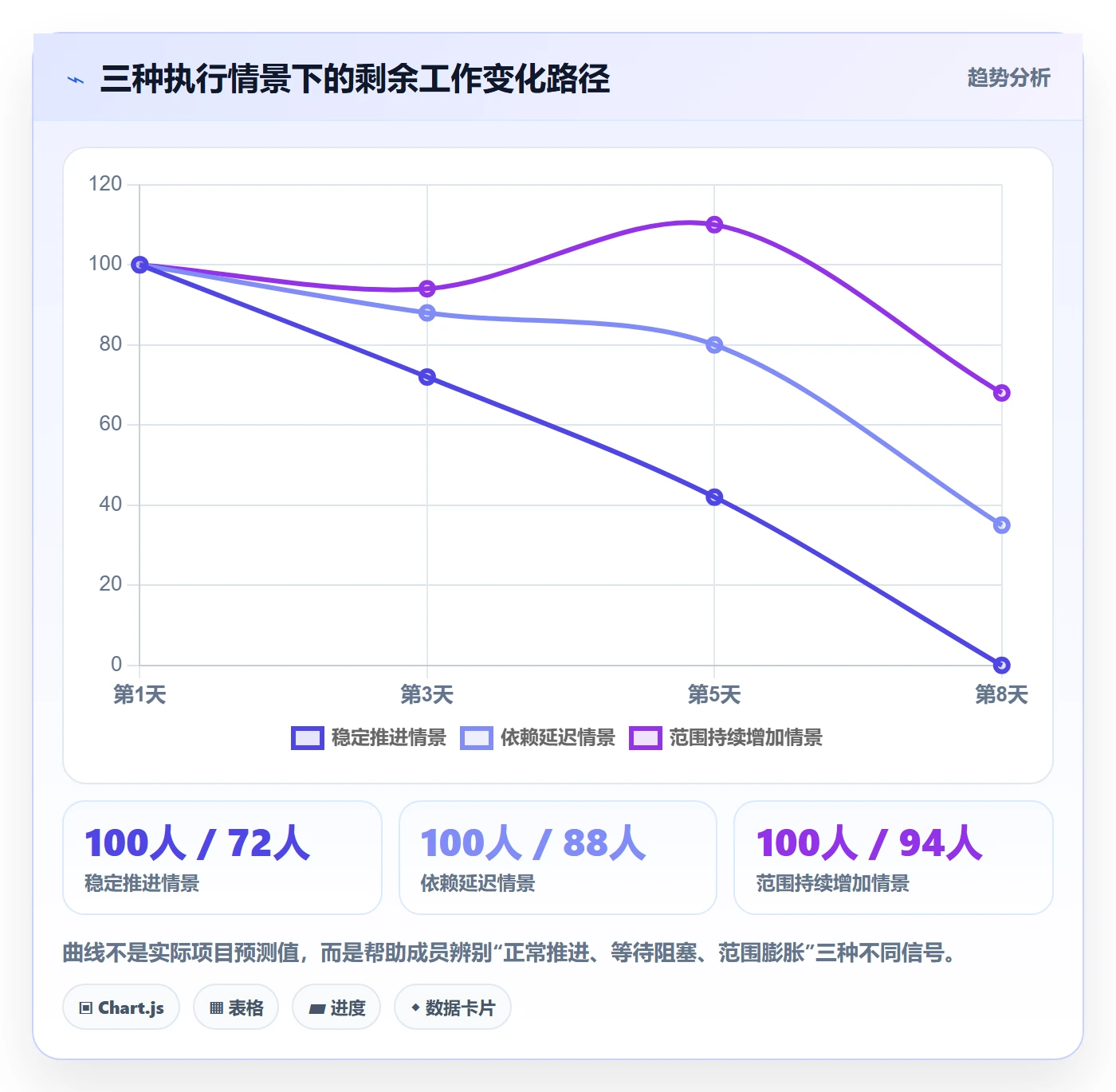

若只看已完成卡片数,团队可能会认为进度不错;若查看剩余任务、阻塞时长和待验收工作,就会发现交付风险集中在规则确认与验证环节。这个差别说明:进度管理不只是问“做了多少”,还要问“未完成的部分是不是仍然可控”。
2. 把现象拆成输入、执行和结果
复盘时,我会先区分三层原因。输入层看需求、样例和决策是否及时;执行层看任务是否具备负责人、验收条件和依赖说明;结果层看周期承诺、缺陷和未验收工作。只盯结果,容易把结构性问题误判为成员执行不力。
| 观察点 | 模拟发现 | 专业判断 | 下一步动作 |
|---|---|---|---|
| 需求验收条件 | 六张任务中三张在计划时缺少边界条件 | 估算建立在不完整输入上,计划精度有限 | 先澄清高风险规则,再确认工作量 |
| 外部依赖 | 样例数据等待约两个工作日 | 依赖没有明确交付人和最晚时间 | 在任务中记录负责人、截止点和替代方案 |
| 验证工作 | 异常提示和回归测试未进入初始范围 | 团队把开发完成误当作交付完成 | 将验证活动纳入计划并明确验收责任 |
| 中途变更 | 新增规则后原任务未移出 | 计划范围只有增加,没有显式取舍 | 变更时同步调整范围、时间或资源 |
3. 观察指标要帮助做决定,不是装饰报表

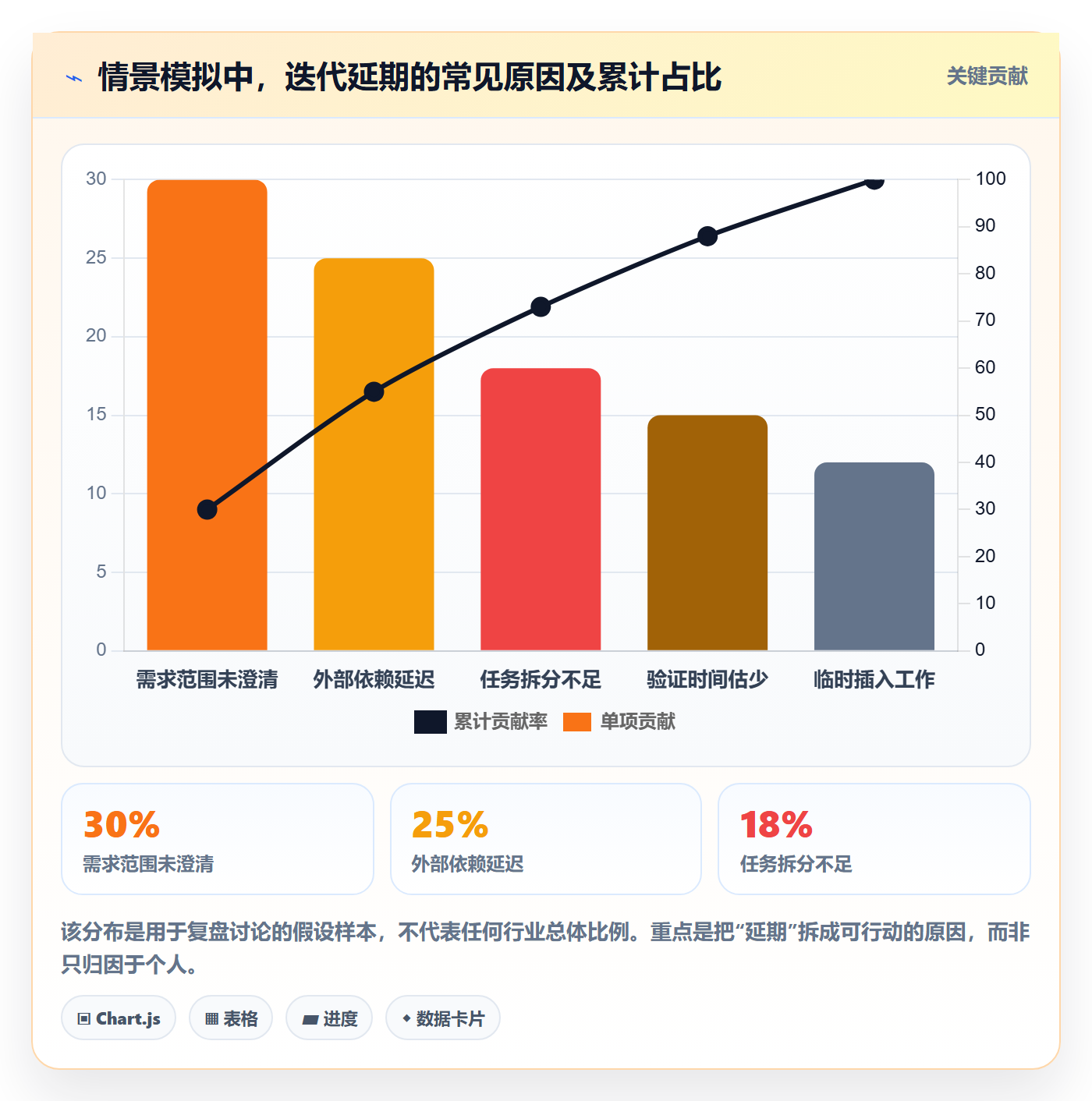

团队可以先选少数可行动的观察项,例如未解决阻塞数、超过预期仍未开始的任务数、待验收工作量、计划外新增工作量。指标不必越多越好;如果一个数字变化后没有人知道应该做什么,它就只是报表装饰。

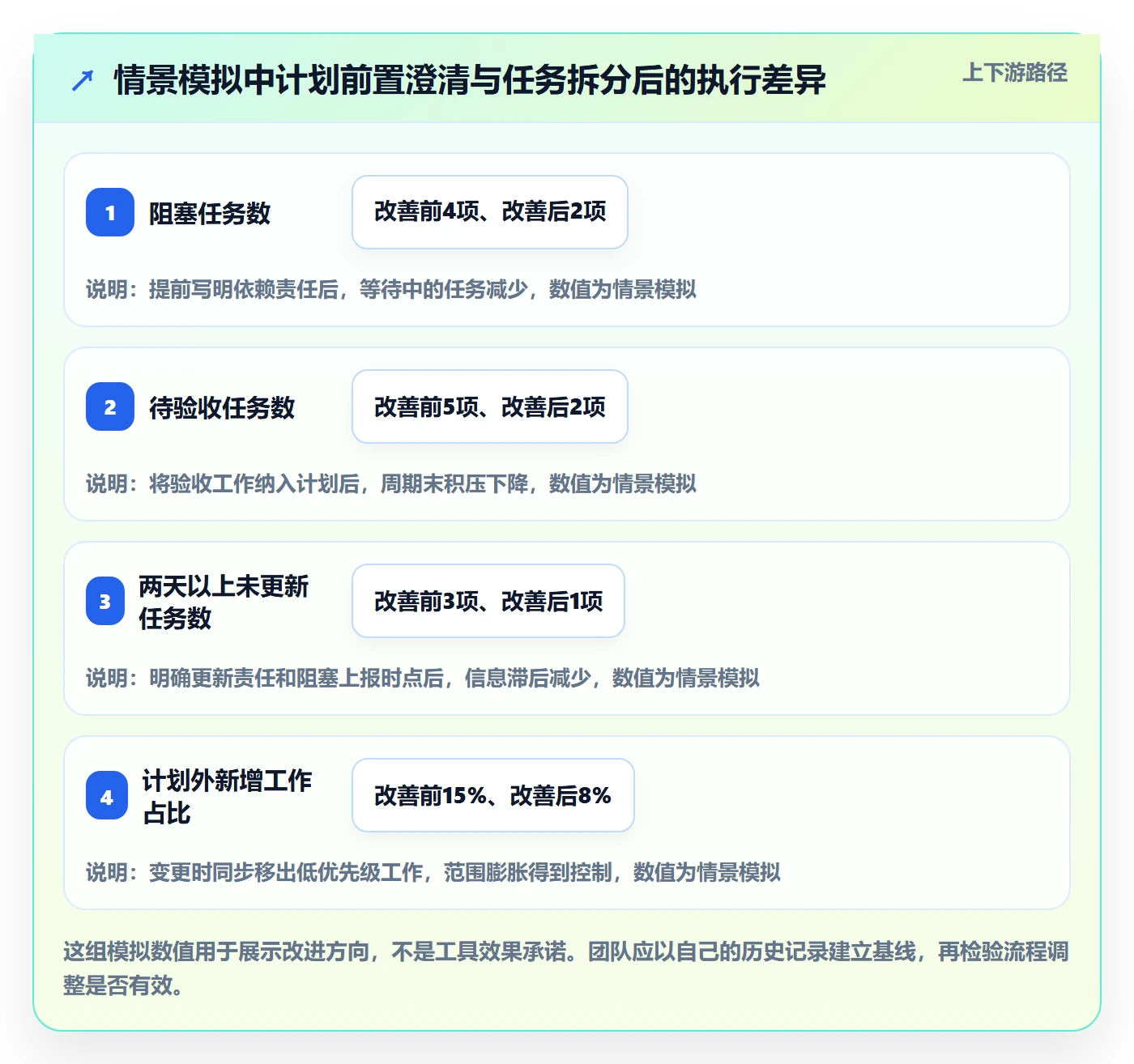

对于模拟案例,假设团队记录到四个变化:阻塞任务由两项升至四项,待验收工作由两项升至五项,计划外新增范围约占原计划工作量的百分之十五,超过两天未更新的任务有三项。这些数值不能直接推出项目一定失败,却足以触发讨论:是否需要缩小本轮范围、补充验证人手,或先解决关键依赖。

4. 工具怎么选:先看组织问题,再看功能清单
小团队可以用轻量看板或共享文档起步,重点是建立任务描述和更新习惯;当团队跨部门、跨地域协作,或需要统一需求、研发、测试、发布和权限治理时,单纯靠个人表格就容易出现数据重复与口径不一致。选型应从实际协作断点出发,而不是先比较功能数量。
以 PingCode 为例,它面向中大型企业及百人以上组织的协作场景,可用于承载跨团队的工作流程;其产品资料说明支持私有化部署,并提供从 Jira 平滑迁移的路径。对有数据治理、部署方式或历史流程迁移要求的组织,这些能力值得进入评估清单,但“适合”仍取决于权限模型、现有流程、集成需求、迁移成本和服务保障。
我不会仅凭“支持私有化”或“支持迁移”就认定某个平台适合采购。建议用一条真实业务链做试点:从需求进入、任务拆分、代码关联、测试验收一直走到发布复盘,再检查历史数据迁移的字段映射、权限继承、附件处理和用户培训成本。国产化替代也不是换一个登录入口,而是要验证流程能否连续运行、数据能否完整留存、团队是否愿意持续使用。
六、不同情况下的行动建议:成员今天就能怎么做
1. 迭代刚开始:先确认自己接手的卡片是否具备条件
开始执行前,成员应快速检查任务目标、验收条件、依赖和负责人。发现描述不清时,不要直接按自己的理解开工后再等待返工;先把缺失的信息列成具体问题,并标记哪些问题会影响估算或交付。
- 用一句话复述预期交付物,请负责人确认。
- 核对验收条件,至少确认关键正常路径和风险边界。
- 找出输入、协作和决策依赖,并确认联系人与需要时间。
- 若任务包含多个独立结果,拆成可分别检查的工作项。
- 确认工作量与剩余可用时间是否匹配,必要时提出调整。
2. 迭代执行中:更新事实,不等别人来问
成员不需要每天写长篇工作日志,但要在状态变化时留下信息。任务开始、关键节点完成、遇到阻塞、发现范围变化、完成验收,都属于值得更新的时刻。更新的目标是让协作者能接着做,而不是证明自己在线。
若一项工作连续多日没有新的可验证结果,应主动检查任务是否过大、依赖是否未解决,或技术路径是否需要讨论。对于等待中的任务,写清等待对象和下一次跟进时间;对于风险不明的任务,尽早安排小范围验证,而不是把未知留到最后几天。
3. 迭代临近结束:优先处理交付闭环,不制造假完成
周期末不要只把开发卡片改成完成。还要确认必要的测试、验收、文档、配置和发布条件是否达到约定。若功能实现了但未验证,应如实标记当前状态,说明剩余验证事项及其影响,避免后续成员误以为可以直接上线。
若无法完成全部范围,团队应尽早协商优先级,选择可独立交付的部分,或明确将剩余事项移入后续周期。不要把未完成工作悄悄留在原卡片里,导致下一轮计划时重复估算或漏掉风险。
4. 每日同步时:控制汇报长度,突出需要协作的事项
每日同步可以围绕三个问题展开:上次更新后完成了什么、接下来处理什么、有什么阻塞或风险。没有阻塞时,不必把所有细节读一遍;有阻塞时,则应点名需要的支持和时间要求,让会议从轮流报状态变成协调资源。
- 有效表达:“主流程已完成,测试环境缺少权限样例;若今天无法补齐,明天下午的验收会受影响,请数据负责人确认样例提供时间。”
- 低效表达:“基本做完了,应该没问题,还在等一下。”
5. 回顾会议中:描述机制,不给个人贴标签
复盘不是寻找谁的卡片写得最差,而是识别团队在哪个环节反复付出额外成本。可以从“哪项假设不成立、我们何时知道、当时为什么没有调整、下一轮怎样提前发现”入手。把改进动作写成可观察的行为,例如“计划会结束前,所有高风险任务必须有验收条件和依赖人”,比“加强沟通”更容易执行。

七、不同情况下的取舍:什么时候拆、什么时候改、什么时候换工具
1. 任务拆分的取舍:按风险和可验证性,不按卡片数量
如果任务范围稳定、交付物单一、成员能在短时间内给出可验证进展,保持一张卡片通常更省维护成本。如果任务持续数日没有检查点、包含多个角色交接,或某个子工作存在独立的技术风险,就应拆分。拆分的目标是让风险更早显形,不是让看板看起来更丰富。
2. 迭代中途变更的取舍:先明确交换条件
新增需求并非一定要拒绝,但必须回答“换掉什么、推迟什么、增加什么资源”。若新增项是线上高风险问题,团队可以调整原计划;若只是优先级提高,则要由负责人明确范围变化及其影响。没有交换条件的新增工作,会让每个成员都承担一份未被记录的额外承诺。
3. 是否继续保留任务的取舍:价值低、风险高的工作要重新评估
若工作依赖迟迟不到位,且其业务价值尚未确认,继续等待不一定合理。团队应比较等待成本、替代方案和延后影响。可以先完成不依赖该输入的部分,也可以暂停任务、转做其他工作,或升级决策;关键是让调整在记录中可见。
| 情况 | 优先考虑 | 不建议做法 |
|---|---|---|
| 任务边界不清 | 补齐验收条件,确认关键规则 | 先按个人理解做完再争论 |
| 外部依赖阻塞 | 明确责任人、截止时间和替代工作 | 每天只更新“仍在等待” |
| 范围中途增加 | 同步调整优先级、资源或原范围 | 只加任务、不改计划 |
| 周期末无法全部交付 | 保住可验收的高价值部分,公开剩余风险 | 把未验证工作标成完成 |
| 跨团队数据和权限复杂 | 先试点真实流程,再评估平台治理能力 | 仅凭功能清单或演示效果决策 |
4. 是否上更完整的平台:看协作复杂度,不看团队规模的单一数字
成员少不代表流程简单,成员多也不必然需要重型系统。若工作流稳定、依赖少、数据敏感性低,轻量工具可能更合适;若涉及多团队权限、审计追踪、复杂交付链和历史迁移,统一平台的治理价值才更明显。评估时要把配置成本、培训成本、数据迁移、日常维护和供应商支持一起纳入总成本。
对于计划从现有系统迁移的团队,可先抽取一小段真实历史数据做验证,检查任务层级、状态、负责人、附件、评论和权限是否按预期映射。试点结束后,询问实际执行成员:他们是否能更快找到责任人、是否减少重复录入、是否更早发现阻塞。不能改善这些日常动作的平台,再多功能也难形成使用价值。
八、把入门动作变成团队习惯:从下一张任务卡开始
1. 成员的最小执行标准
刚加入迭代团队,不必一开始就熟悉所有报表和流程。先养成三个习惯:接任务前确认交付和验收,执行中及时更新事实与阻塞,结束前确认结果已被验证。只要这三件事持续做到,团队的计划质量和交接效率通常就会改善。
2. 负责人的最小管理标准
负责人要提供明确的优先级和决策路径,避免让成员在互相冲突的任务之间自行猜测。计划时检查容量和依赖,执行中处理阻塞,复盘时把问题转化为流程改进。若团队把所有状态更新都交给成员,却不给出范围取舍和资源协调,所谓透明就只是增加了填表工作。
3. 可直接套用的任务描述模板
下面的模板适合先从高风险或跨角色任务开始使用。无需每张卡片都写满所有字段;不适用的内容可以省略,但交付物、验收标准、负责人和关键依赖应尽量明确。
任务名称:
要交付的结果:
验收标准:
负责人:
协作对象:
前置依赖及需要时间:
主要风险:
预计完成时间:
当前状态与下一步:
4. 下一轮迭代的五分钟自查
- 这轮最重要的交付结果是否能用一句话说清楚?
- 高风险任务是否有明确验收条件和负责人?
- 外部依赖是否写明对象、时间和影响?
- 验证、联调和发布相关工作是否进入计划?
- 中途新增工作时,团队是否同步调整原范围?
- 周期结束时,未完成和未验收的工作是否如实处理?
迭代管理真正的分水岭,不是团队有没有看板,而是问题能不能在还来得及调整时被看见。对项目成员而言,最有价值的任务更新不是“我很忙”,而是“我交付了什么、还差什么、需要谁在什么时候协助”。下一步不妨从自己负责的一张卡片开始:补齐验收条件,写出依赖与影响,再在下一次同步中用事实而不是猜测说明进展。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:迭代管理迭代任务教程:项目成员入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/563841
读者评论
我们团队以前也把“进行中”当进度,后来改成写清已完成事项和下一步,确实更容易发现卡点。不过如果成员维护卡片要花太多时间,怎么控制记录成本?
把依赖写上负责人、时间和影响挺实用。实际协作中,外部团队未必接受这个截止时间,遇到对方优先级不同的情况,可能还得补充升级或替代方案。
文中强调验收和验证要进入计划,这点很有共鸣。我们做小改动时也会预留回归时间,但临时插单多了,单靠成员及时更新状态还是不够,最终仍需要负责人明确哪些工作移出本轮。
