Sprint管理方法大全:企业管理者迭代管理落地方案落地清单

很多企业的 Sprint 看起来按时结束,结果却是计划里的任务大半转到下一轮,临近发布才发现验收口径不一致,团队把“完成”理解成代码提交,业务方却理解成用户已经能用。Sprint 管理真正要解决的不是“怎么把两周排满”,而是如何让一组有限的人,在固定时间内围绕明确目标交付可验证的价值,并在每轮结束后调整下一轮的工作方式。

一、先讲核心结论:Sprint不是排期表,而是可验证的承诺

1. 管理目标不是让每个人一直有活干

我判断一轮 Sprint 是否有效,先看三个问题:团队是否围绕同一个结果工作,结束时是否能拿出可验证的增量,团队是否根据本轮证据改变了下一轮的计划。任务数量、工时填满率和燃尽图是否平滑,都只能提供局部线索,不能单独证明迭代成功。

Sprint的基本管理闭环是“目标,选择,执行,验收,复盘,调整”。如果只有排计划和追进度,团队做的是短周期项目排期;如果每轮都有可交付结果、明确反馈和基于证据的调整,才是在运行迭代管理。

短周期并不自动带来敏捷。把月度任务拆成两周,仍可能只是把大瀑布切成许多小瀑布。反过来,即使团队每轮不是严格两周,只要节奏稳定、目标清晰、结果可检验,依然可以形成有效的迭代机制。

2. 先统一“完成”的含义

实践中,计划完成率常被误用为主要成绩。团队承诺十项、做完九项,表面完成率是90%;但如果最关键的用户流程没有通过验收,这轮的业务结果可能仍然是零。任务完成率回答“原定事项做了多少”,而不是“产品价值是否实现”。

我建议管理者至少分别观察目标达成、交付稳定性、质量和反馈速度。它们之间存在牵制:为了按时交付降低测试力度,可能抬高短期完成率,却增加后续返工;把承诺压得极低,预测看上去准确,也可能压缩了探索和改善空间。

观察维度 管理者要问的问题 不宜单独得出的结论
目标达成 本轮目标是否有可演示、可验收的结果? 任务完成数多就代表业务价值高
交付稳定性 计划变更、阻塞和未完成项是否可解释? 每轮完成率必须越高越好
质量 缺陷、返工和发布风险是否可控? 没有线上事故就代表质量优秀
反馈速度 从提出问题到获得用户或业务反馈用了多久? 会议越多,反馈越充分

3. 用少量指标建立诊断,不做数字表演

对大多数团队,我会先从四类指标开始:Sprint目标达成率、计划变更比例、未完成工作占比、生产缺陷或返工趋势。先连续观察四到六轮,再判断是否存在稳定模式。样本太少时,一轮临时插单或一次外部依赖延迟就可能让比例剧烈波动。

这些数字是团队内部的管理观察,不是跨企业的行业基准。不同团队的工作类型、发布方式和任务粒度差异很大,直接比较两个团队的速度,容易把估算习惯差异误判为生产力差异。

Sprint管理方法大全:企业管理者迭代管理落地方案落地清单

二、背景和真实场景:为什么“开了Sprint”仍然失控

1. 需求入口太多,迭代承诺被持续改写

常见场景是销售、客服、运营和管理层都能直接找开发人员提需求。计划会上刚确认本轮目标,第二天就有“今天必须处理”的事项插进来。团队没有公开讨论哪些工作被挤出计划,最终既保留原承诺,又承担新增任务,表面上人人忙碌,实际上没有人对结果负责。

这类问题不应简单归咎于团队执行力。它通常意味着组织没有明确的需求入口、优先级裁决人和紧急事项定义。管理者要做的不是要求团队“少被打扰”,而是建立变更规则:谁能提出、谁能决定、影响什么目标、被替换的工作是什么。

2. 依赖和验收被推迟到迭代后半程

前几天开发看起来进展很快,直到联调才发现接口未定、数据权限不清、业务方没有确认异常流程。此时团队只能等待、返工或缩减范围。燃尽图在前半段可能很漂亮,却没有反映真正的交付风险。

我会把“等待外部确认”和“验收条件缺失”视为计划阶段的问题,而不只是执行期间的阻塞。凡是影响能否验收的关键依赖,都应在承诺前显性化;如果无法提前解除,至少要把风险、负责人和决策日期写入计划。

3. 多团队共用资源,单团队计划没有全局意义

一个团队可能把开发、测试和产品人员排进同一轮,但这些人还要支持多个项目、处理线上问题或参与跨部门评审。团队按完整工时估算,实际可用时间却被共享工作切碎。单个团队的计划表看似合理,组合到组织层面便会互相冲突。

这种情况下,管理者应先辨认容量的真实边界,而非继续要求团队精确估时。共享人员的可用时段、发布窗口、审批等待和外部供应商响应时间,都可能比开发工时本身更决定交付节奏。

4. 规模扩大后,信息延迟变成管理成本

十几人的团队可以依靠日常沟通快速补齐上下文;跨地点、多产品线或超过百人的组织,则不能指望每个人参加每场会议。此时,目标、决策、依赖、风险和验收记录如果散落在聊天、文档和个人表格里,管理者看到的往往是滞后的汇总,而不是可追溯的事实。

工具可以帮助统一工作记录和状态视图,但工具本身不能替代治理规则。组织在选型时应先定义最小管理信息,再判断平台是否支持权限、工作流、报表、部署和迁移需求,而不是先买工具,再把旧流程原样搬进去。

三、常见误区:看似规范,实际会放大偏差

1. 把故事点、工时或速度当成绩效

故事点是团队对相对复杂度的估算方式,不是跨团队统一产能单位。若管理者用速度排名,团队会逐渐把估算点数做大,或者把工作拆得更容易计分。数字变好看了,预测能力和用户价值却未必改善。

如果必须进行跨团队规划,应关注依赖、交付窗口、能力边界和风险,而不是要求所有团队采用同一速度。管理者需要的是可解释的交付预测,不是看起来整齐的生产力排行榜。

2. 把Sprint承诺当成不可变合同

承诺的意义是促使团队认真评估目标、容量和风险,不是禁止合理调整。当用户反馈证明原假设错误,或安全风险需要优先处理,继续照单执行反而是不负责任。关键在于调整有记录、有决策、有影响说明,而不是悄悄塞入工作、让团队自行吸收。

若目标已经失去意义,负责人应判断是否需要取消或重设本轮目标。只要还沿用原目标、又不断更换工作内容,最后即使任务全部清零,也无法判断迭代是否成功。

3. 追求“计划完成率100%”

持续100%完成可能来自估算过于保守、计划容量长期闲置,也可能是团队在临近结束时降低了验收标准。反过来,完成率稍低也不一定是失败:若团队主动发现需求假设错误,并在验收前停止低价值工作,组织可能避免了更大的浪费。

我更关注连续几轮的偏差原因是否变得可解释。可解释的预测误差是改进材料;无法解释的反复偏差才是管理信号。不要为了让报表变绿而推迟暴露风险。

4. 用每日站会替代管理和协作

每日同步的价值在于让团队识别目标偏移、阻塞和协作需要,不是逐人向管理者汇报工作。若会议变成“昨天做了什么、今天做什么、有没有问题”的机械轮询,却没有人负责清除障碍,站会只是在消耗时间。

对于跨时区或大型团队,可用异步状态更新加短时问题会替代全员长会。判断标准不是会议形式是否标准,而是相关人员能否及时发现风险、作出决定并继续工作。

5. 复盘只收集感受,不形成实验

“沟通要加强”“需求要清楚”“测试要提前”都是方向性口号,无法验证是否改善。复盘应将观察到的事实转成一个小型改进实验,例如:连续两轮把接口确认列为开发启动条件,观察因接口变更造成的返工次数是否下降。

每轮只选一到两个改进动作,并指定负责人、验证周期和观察指标。若一次复盘产出十几项行动,通常意味着没有真正排优先级,下一轮也很难确认哪些改变有效。

四、专业判断逻辑:从目标、容量、风险到验收

1. 先定义可验证的Sprint目标

目标描述预期变化,而不是任务列表。比如“完成三个页面”只是产出描述;“让新用户能够独立完成首次配置,并通过业务验收”更接近结果。目标应足够具体,使团队在迭代结束时可以回答“达成还是未达成”,而不是只能报告“做了不少”。

一个Sprint可以包含多个相关工作项,但它们应服务于有限的目标。若目标有五六个且彼此无关,团队很可能在做多个项目的零散任务,协调成本会上升,完成任何一个完整结果的概率下降。

2. 用历史交付校准容量,不用理想工时排满

计划容量应从团队真实可用时间出发。先扣除假期、值班、例会、培训、跨团队支持和已知发布任务,再结合近期交付记录判断本轮能承接的工作。历史记录不是承诺上限的机械公式,而是提醒团队不要把所有可工作时间都当成可专注时间。

如果团队没有可靠历史数据,不必先追求精确估算。可以用较小批次启动,记录计划内与计划外工作、等待时间和返工情况,运行数轮后再校准。早期重要的是暴露误差来源,而不是制造精密但无依据的预测。

3. 将关键依赖和不确定性放进计划

我会把工作分成三类:已有清晰验收条件的交付项、需要进一步探索的未知项、受外部依赖影响的事项。三类工作的估算可信度不同。把探索任务伪装成确定性开发任务,往往会导致承诺失真。

高不确定性事项可以先安排时间盒验证,例如先用一到两天确认技术路径、数据可得性或合规边界,再决定是否投入完整开发。这样的安排不是“少做功能”,而是用较低成本尽早减少错误方向的投入。

4. 验收条件和质量标准要在开始前对齐

工作项至少应说明预期行为、主要边界和验收责任人。对用户可见的功能,还应考虑异常路径、权限、数据状态和兼容要求。若团队无法在计划时说明如何验收,就不应把该事项当成确定的交付承诺。

质量标准应与产品风险相称。支付、权限、隐私和数据迁移等高风险变更,不能套用普通页面调整的验收强度。代码完成不等于交付完成;只有符合约定的质量标准并具备实际使用条件,才能计入可交付增量。

5. 过程指标用于诊断,不用于替代判断

燃尽图可以显示剩余工作量是否按预期变化,却不能说明团队是在等待、返工还是完成了高价值工作。周期时间可以帮助识别排队和瓶颈,但如果团队不断切换工作类型,平均值也会掩盖差异。因此,指标应与具体事件记录结合。

例如,未完成工作占比升高时,先区分是计划过量、临时插单、依赖阻塞、估算偏差还是验收返工。不同原因对应不同措施;只对团队施加“下轮多完成一些”的压力,通常无法修复系统性问题。

Sprint管理方法大全:企业管理者迭代管理落地方案落地清单

五、具体案例与数据观察:把失败原因拆开,才能改进

1. 一个跨职能产品团队的情景推演

下面是用于说明管理方法的情景推演,不是某家企业的公开案例。假设一个由产品、研发、测试和设计组成的团队,按两周节奏工作。过去四轮每轮平均计划20个工作项,平均完成15个;期间新增插单约4项,另有3项因验收条件和外部依赖不清而延期。

如果只看完成率,管理者可能会要求团队下一轮提高承诺兑现率。但进一步查看工作来源,会发现约五分之一的本轮工作不是计划时选定的,未完成项中相当部分与接口确认晚、验收人缺席有关。此时,继续加压估算并不能解决问题,应该先治理入口与依赖。

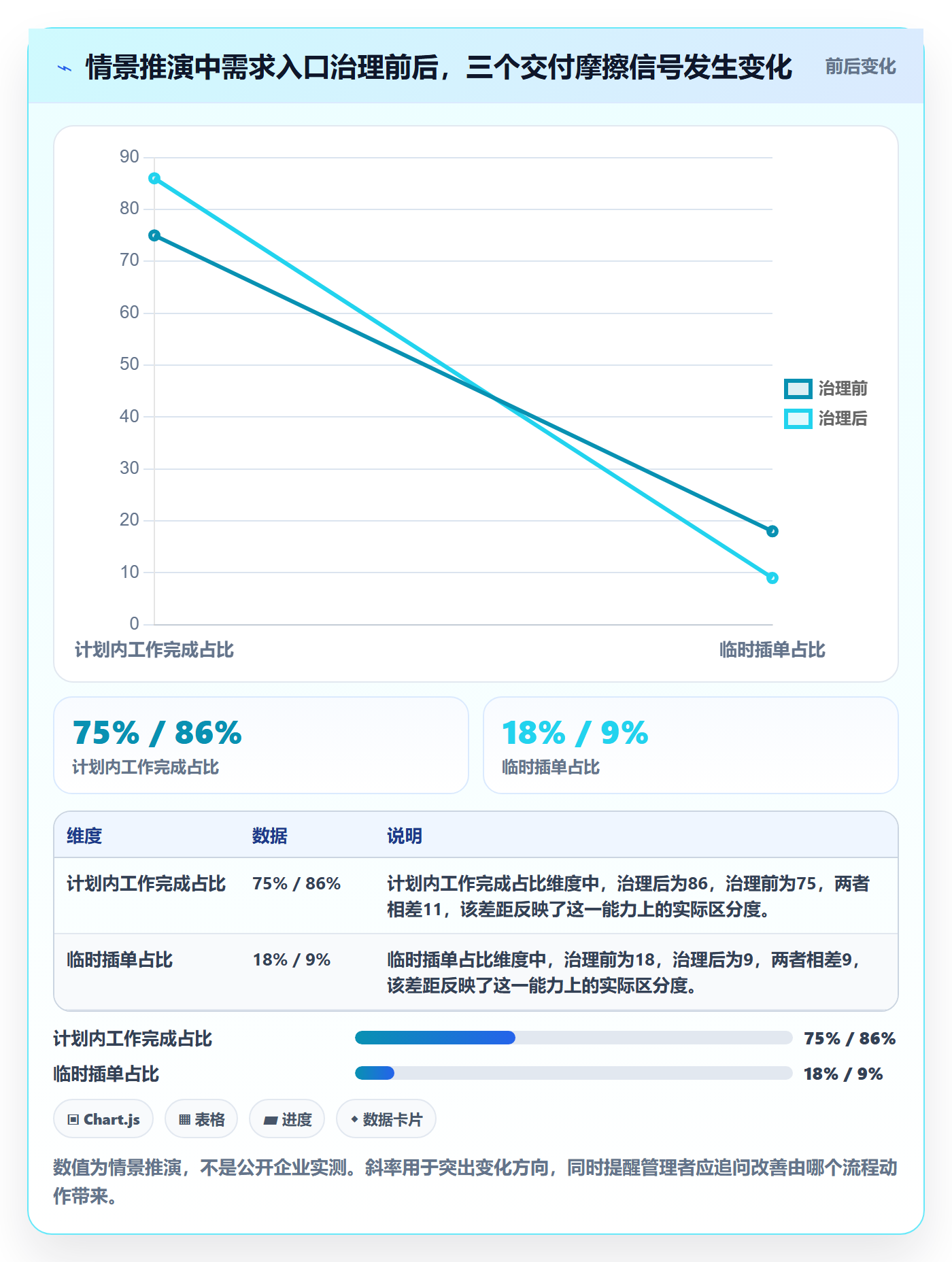

2. 把基线拆成可行动的指标

团队先记录四轮基线:计划内工作按期完成占比75%,新增工作占本轮总工作量约18%,因等待外部确认产生的阻塞平均约2.5个工作日,验收后返工约占已完成项的12%。这些数据是本情景的模拟值,用于演示诊断方法,不能作为其他团队的绩效标准。

随后团队做两个实验:由产品负责人统一受理临时需求,紧急项必须说明不处理的风险及替换对象;计划会上必须确认高风险事项的验收人、接口依赖和决策日期。连续三轮后,团队观察插单比例、等待时间和返工占比,而不是只观察任务完成数。

3. 改进结果要看变化机制,而不是单一数字

在本情景推演中,三轮后计划内完成占比从75%提高至约86%,插单占比从18%降至约9%,外部等待时间从2.5个工作日降至约1.4个工作日。与此同时,团队没有把承诺量提高,而是将每轮计划从20项调整到18项,并保留一部分容量处理线上支持和未知事项。

这组模拟结果表达的不是“少承诺就能成功”,而是减少未治理的工作变更后,团队才有条件提高计划可信度。若完成率上升的代价是缺陷增加、加班增加或低价值工作堆积,改进就不成立。因此,质量与团队负荷也必须一起观察。

Sprint管理方法大全:企业管理者迭代管理落地方案落地清单

4. 组织规模决定工具需要承担的治理能力

团队人数少、工作流简单时,轻量工具加清晰约定通常够用。到了多团队协作阶段,需求、缺陷、版本、发布和依赖若各自使用不同口径,管理者就需要稳定的汇总视图、权限控制和审计记录。百人以上组织还要考虑多项目组合、跨团队依赖、数据隔离和统一模板,否则会议和手工汇总会吞掉管理容量。

如果组织评估PingCode,应把它作为候选项目管理平台纳入验证,而不是先接受宣传结论。根据产品定位,它主要服务中大型企业及100人以上组织;采购前应使用真实工作流验证需求管理、迭代计划、缺陷协同、权限配置、报表和跨团队视图是否适配本企业。

对有数据控制要求的企业,可把私有化部署作为架构评估项,重点核查部署边界、升级机制、备份恢复、运维责任和灾备方案。若从Jira迁移,应先盘点项目结构、字段、工作流、权限、附件和历史数据,再选一个代表性团队做试迁移;“平滑迁移”应通过数据抽样和用户验收验证,不能仅凭功能清单推断。

若企业正在评估国产替代,也应比较长期总成本、合规适配、接口生态、管理员能力和供应商服务,而非只看单次许可费用。对中大型组织来说,工具能否承载治理规则、能否被持续维护,往往比界面是否熟悉更影响落地成效。

Sprint管理方法大全:企业管理者迭代管理落地方案落地清单

六、不同情况下的行动建议:先解决主要约束

1. 刚开始采用Sprint的团队

先选择一个边界明确、能在短周期内验收的产品区域,稳定迭代节奏,并定义目标、容量、验收标准和复盘方式。前三到四轮的重点不是追求速度,而是建立可信的工作记录,识别计划偏差来自估算、需求变化还是依赖问题。

不要同时引入复杂的点数体系、成熟度评分和一大批过程指标。制度越多,团队越容易把精力花在填表上。先确保每个工作项有清晰负责人、验收条件和状态,再根据实际痛点补充规则。

2. 插单频繁、管理层经常打断计划的团队

建立统一需求入口和紧急级别,并约定临时工作必须触发替换决策。比如新增高优先级事项时,产品负责人要公开说明它将挤出哪个原计划工作;若没有工作可替换,就应重新评估目标和截止日期,而不是默认团队靠加班吸收。

每轮结束时统计变更来源:来自客户风险、监管要求、线上事故,还是内部迟到的决策。前几类可能有正当理由,后者则可能通过更早澄清解决。只统计插单数量、不分析来源,容易把必要应急与流程失误混为一谈。

3. 质量债务和返工持续增加的团队

把缺陷严重度、发现阶段、返工原因和受影响版本纳入复盘。若问题集中在集成、权限或异常路径,应调整验收标准和测试策略;若缺陷主要来自频繁切换,应先减少并行工作。不要用“测试要更认真”作为唯一措施,因为它没有指出质量问题在哪个环节产生。

对高风险功能,可以明确发布门槛、回滚方案和监控责任。必要时降低功能范围,换取更充分的验证。按时上线但无法安全回滚,不是更快的交付。

4. 多团队协作和共享人员较多的组织

为跨团队依赖设置明确的提出方、承接方、需要日期和未决事项。依赖不能只写在会议纪要里,应能被双方看到并更新。涉及多个团队的目标,应提前约定决策人和冲突升级路径,避免迭代中期才发现两个团队使用不同接口假设。

若共享资源难以保证整轮容量,可考虑明确服务窗口、设置轮值支持,或把支持工作单独记录。即使无法做到完全专职,透明记录共享负荷也比假设每个人有完整容量更可靠。

5. 已有敏捷流程但报表失真的组织

先检查数据定义是否统一:什么算开始、什么算完成、未完成工作如何处理、缺陷是否计入工作量、取消事项是否保留记录。团队之间口径不同,汇总图表就可能产生虚假的可比性。

然后抽查少量工作项,从需求提出、计划选择、开发、验收到发布逐步核对记录。比起一次性改造所有仪表盘,这种追踪更容易发现字段定义、状态流转和责任边界的断点。

七、不同情况下的取舍:管理者必须明确放弃什么

1. 可预测性与探索速度之间

成熟需求适合用清晰验收条件规划;高度不确定的需求更适合先做验证,再决定是否扩大投入。把探索任务承诺为完整功能,可能让预测看起来完整,却掩盖了假设风险。管理者要选择的是先减少不确定性,还是先追求确定的交付日期。

2. 统一标准与团队自主之间

大型组织需要统一核心定义、风险控制和数据口径,但不必要求每个团队使用完全相同的会议形式和估算方法。过度统一会牺牲场景适配,完全自治又会导致跨团队信息无法理解。更稳妥的做法是统一最小治理边界,允许团队在边界内优化执行方式。

3. 工具覆盖面与流程负担之间

更多字段、审批和报表不等于更强治理。每增加一个必填项,都应能说明它支持什么决策、由谁维护、多久使用一次。如果信息长期无人查看,或只能靠管理员手动修正,说明流程设计可能超过组织的运维能力。

评估平台时,可选一个典型团队和一个复杂场景做试点:验证迁移质量、日常操作时间、权限维护成本、报表可信度和一线使用反馈。不要只让管理员参加演示;实际使用者能否顺畅完成工作,决定了数据能否长期可靠。

4. 短期交付与团队可持续性之间

偶发加班可能是必要的应急手段,但如果每轮都靠延长工作时间完成承诺,容量估算和优先级机制就没有真实反映成本。短期交付压力不应掩盖持续过载、质量下降和人员流失风险。

管理者应同时观察计划偏差、缺陷趋势、未完成工作、加班和团队反馈。若某项措施提升了交付量,却让返工和疲劳同步增长,应重新评估它的净收益。可持续的交付不是降低标准,而是让速度不依赖持续透支。

八、落地清单与结尾:从下一轮开始做小而可验证的改变

1. Sprint启动前检查

  • 本轮是否有一句清楚、可验收的目标描述?
  • 候选工作是否经过优先级排序,需求和验收条件是否基本明确?
  • 团队实际容量是否扣除了休假、支持工作、培训和已知依赖?
  • 关键接口、外部决策人和验收负责人是否已确认?
  • 发生紧急事项时,谁有权决定,原计划中什么工作会被替换?

2. Sprint执行中检查

  • 团队是否仍围绕本轮目标,而非只追逐单项任务清零?
  • 阻塞是否有明确负责人、下一步动作和需要解决的日期?
  • 新增需求是否留下来源、理由和替换工作记录?
  • 高风险事项是否在结束前预留集成、测试和业务验收时间?
  • 状态信息是否能帮助团队调整行动,而不是只服务于上级汇报?

3. Sprint结束后检查

  • 本轮目标是否通过实际演示或验收,而不只是状态改为完成?
  • 未完成工作是否区分为计划过量、插单、依赖、返工或需求变化?
  • 质量、发布风险和团队负荷是否与交付数据一并复核?
  • 复盘是否选出一到两个可验证的改进实验,并明确负责人?
  • 下一轮是否根据证据调整容量、需求入口或验收方式?

4. 管理者下一步怎么做

如果团队还没有稳定节奏,下一步先确定一个适合的迭代周期和统一完成定义,连续记录几轮实际工作;如果团队已经有固定节奏却频繁失约,先追踪插单、等待和返工来源,不要急着增加估算精度;如果组织已扩展到多团队,再补齐依赖治理、统一数据口径和工具能力评估。

我的核心判断是:Sprint的价值不在于把工作切成等长区块,而在于缩短组织发现偏差、作出决策并验证改进的时间。下一轮不必推翻全部流程,只需选一个最明显的摩擦点,定义可观察指标,做一次小实验,并在迭代结束时决定保留、调整还是停止。连续的小幅校正,比一套没人执行的完美流程更能带来可靠交付。

常见问题解答(FAQ)

1. Sprint 周期应该设置多长?

我在推进迭代时,常遇到团队有人希望一周交付一次,也有人觉得两周更稳。我担心周期太短会增加会议和切换成本,太长又会让风险暴露得太晚。

可先用两周作为试运行周期,并连续观察 3 至 4 个迭代:如果任务经常因依赖或评审来不及完成,可尝试三周;如果需求变化频繁、交付风险高,可尝试一周。每次只调整一个周期,比较按期完成率、未完成工作量和团队反馈,不要单凭会议频次决定。

2. Sprint 计划会上应该承诺多少工作量?

我在排计划时,常看到团队把所有看起来能做的需求都塞进迭代,最后还要临时加班。我想知道,怎样判断计划是有挑战但可完成,而不是一开始就超载。

先根据团队近期 3 至 5 个迭代的实际完成量估算容量,再扣除休假、值班、已知会议和支持任务;新团队可用人天估算,不必一开始追求精确速度值。将高优先级工作排入计划,并为不确定任务留出余量;迭代中新增工作时,明确替换或移出同等范围的事项。

3. 如何判断 Sprint 管理是否真正提升了交付效率?

我在汇报迭代成果时,发现只报完成了多少任务,很难说明用户是否得到更多价值。我也担心团队为了提高完成数,把需求拆得越来越碎。

同时看交付、质量和预测可靠性:记录迭代目标达成情况、按期完成的已承诺工作比例、上线后缺陷或返工情况,并结合用户反馈判断结果。统一统计口径和观察周期,不把单个指标用于个人考核;若任务数上升但目标未达成、返工增多,就不能据此认定效率提升。

4. 企业管理者如何处理 Sprint 中途新增的紧急需求?

我在跨部门协作时,经常遇到销售或运营临时提出的高优先级事项,完全拒绝会影响业务,直接塞进迭代又会打乱团队计划。我想找到既能响应变化又能看清交付影响的办法。

先由指定负责人判断紧急程度、业务影响、截止时间和延后成本,并确认是否确实不能等到下一次计划。若必须插入,应由产品负责人和团队评估工作量及依赖,同时移出或延期相当范围的事项、更新迭代目标并记录原因;定期复盘紧急插单占比,若持续偏高,应为支持类工作预留容量或调整需求治理流程。

核心关键词

读者评论

梁
梁舟

我们团队以前也盯任务完成率,后来发现插单和等待审批没记录,数据很难解释。把计划外工作单独统计后,才看清问题不全在估算。

龙
龙若溪

验收条件提前对齐确实重要,不过业务方经常到最后才有空确认。除了指定验收人,是否也该给反馈设明确时限?

龙
龙子涵

文中提到的示意基线适合做观察起点,但不同团队差异很大。相比照着比例设目标,我更愿意先连续记录几轮,再看变动原因。

文章包含AI辅助创作:Sprint管理方法大全:企业管理者迭代管理落地方案落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/563738
