不少企业的 Sprint 看起来很忙:计划会开了,任务也进了看板,到了迭代结束,却发现承诺的功能没交付,测试集中在最后两天,业务方还在追问“这两周到底完成了什么”。这通常不是团队不够努力,而是管理者把 Sprint 当成了固定周期的任务排期,而不是一套控制目标、容量、风险和反馈的工作机制。本文从企业落地视角拆解 Sprint 管理方法,并给出可以直接试行的清单、判断口径与适用边界。

一、先讲核心结论:Sprint 管理的核心不是排满,而是稳定兑现

1. 用一个可验证的目标统领一轮迭代

Sprint 是 Scrum 中有固定时长的工作周期,常见周期为一至四周。周期本身不是价值,价值在于团队能否在有限时间里围绕一个清楚的目标,完成一组可检查、可验收的成果,并根据反馈调整下一轮工作。

我判断一轮 Sprint 管理是否有效,首先不看团队做了多少任务,而看三件事:目标是否清楚,结果是否达到完成标准,团队是否获得了能影响下一轮决策的反馈。三者缺一,迭代容易退化成“每两周重新排一次任务”。

企业管理者要管理的是系统,不是逐条催办。管理者应确保目标有业务依据、团队容量可信、依赖关系可见、质量标准明确,并能在迭代结束后根据事实改变优先级。逐条催任务,短期可能提高紧迫感,长期却会让成员把注意力放在汇报进度而不是尽早暴露风险。

2. 用完成结果而不是任务数量评价迭代

任务关闭数、工时填报率和看板移动速度都能提供线索,却不能单独说明业务成果。一个 Sprint 关闭了 30 个小任务,不代表目标已经达成;一个重要功能完成开发但未通过验收,也不能算交付完成。

管理者应先约定验收口径,再观察进度。对客户功能,可以看是否达到业务验收条件;对平台改造,可以看性能、稳定性或运维成本是否改善;对探索性工作,则应明确要验证的假设和决策期限。不能用同一把“完成多少项”衡量所有类型的工作。

3. 先建立反馈闭环,再讨论工具

工具可以让工作状态更透明,却不能替团队定义目标、切分工作或解决优先级冲突。若工作条目没有负责人、验收条件和依赖信息,换一套系统通常只是把混乱搬到新界面。

我的落地顺序通常是:先明确工作流程与完成定义,再试运行一至两个 Sprint,最后根据实际协作瓶颈决定是否需要更强的项目管理平台。先买工具、后讨论流程,常见结果是字段越来越多,团队反而更难更新信息。

Sprint管理方法大全:企业管理者迭代管理入门指南落地清单

二、背景和真实场景:为什么企业的迭代会“每次都很满,结果总差一点”

1. 需求入口多,优先级却没有统一责任人

在中大型企业里,产品、销售、客户成功、运营和管理层都可能提出需求。每个需求单独看都有理由,叠加后却经常超过团队容量。若团队在 Sprint 中不断接受插单,迭代目标就会被拆散,原本需要连续协作的工作也会反复切换。

这里的症结不是需求方太多,而是缺少明确的决策机制:谁负责排序,什么情况可以打断当前工作,插单后哪些原任务退出。没有这三项约定,所谓“灵活响应”容易变成所有需求都优先,最后由团队通过加班承担取舍成本。

2. 跨团队依赖造成等待,计划却把等待当成产能

一项看似简单的业务改动,可能依赖接口团队、数据团队、安全评审和发布窗口。若这些依赖没有在计划前确认,团队会把“预计两天可以开发”误当成“本 Sprint 可以交付”。实际工作时间还要加上排队、沟通、联调和验收等待。

管理者需要区分个人处理时间与端到端交付时间。前者回答“这个人真正投入了多久”,后者回答“需求从准备到可用经过了多久”。只看个人工时,容易误判团队效率;只看总周期,又可能不知道延误具体卡在哪个环节。

3. 旧有审批和汇报节奏没有随迭代调整

有些组织保留了周报、月报、阶段审批和多层验收,同时又要求团队采用 Sprint。若两套节奏没有明确边界,团队就会重复维护状态:一遍写看板,一遍填汇报表,再一遍向不同管理者解释同一项工作。

我的判断是,不必为了敏捷而取消所有治理。金融、医疗、政企等场景需要审计、权限和变更记录;关键是把必要控制嵌入工作流,让证据在执行中自然产生,而不是在迭代结束后再补材料。

4. 试算团队容量,避免把理想工时当作可用产能

排期时,团队人数乘以工作日并不等于可交付容量。会议、值班、休假、招聘培训、紧急支持和跨团队协作都会占用时间。若团队过去几轮持续出现计划内工作延期,下一轮继续按满负荷排期,通常只是重复同一种预测错误。

可以从最近三至五个迭代中观察团队的实际完成量、未完成原因和突发工作比例。数据不足时,先把可用容量保守估算,再通过两三轮实际结果校准。这个数值是团队的计划参考,不是对个人产出的排名。

Sprint管理方法大全:企业管理者迭代管理入门指南落地清单

三、常见误区:看起来像在管理 Sprint,实际是在放大不确定性

1. 把 Sprint 承诺写成不可更改的合同

Sprint 目标需要稳定,但稳定不等于任何情况下都不允许调整。若目标假设被事实推翻、生产事故改变优先级,或外部依赖确认无法按时提供,管理者应推动团队透明评估影响,而不是要求继续机械执行原计划。

真正需要避免的是没有记录、没有判断依据的随意插单。调整时至少回答:为什么现在必须做,影响哪个目标,哪些工作因此延期,由谁确认取舍。这样既保留响应能力,也防止“紧急”成为绕过优先级管理的通行证。

2. 把速度当成团队绩效排名

故事点或团队完成量是估算和计划的辅助信息,不适合直接跨团队比较。不同团队对复杂度的理解、工作类型、依赖程度和质量责任都不同。把速度和奖金、排名直接绑定,容易诱发虚高估算、拆小任务或减少质量投入。

我更愿意用团队自己的历史趋势做预测:近期承诺与完成是否稳定,未完成工作主要因为什么,缺陷和返工是否增加。速度适合回答“这个团队大致能承接多少类似工作”,不适合回答“哪个团队更努力”。

3. 把站会变成逐人汇报会

站会的重点应是团队如何向迭代目标推进,以及是否存在需要协同解决的阻塞。如果每个人只向管理者汇报昨天做了什么、今天做什么,会议很容易变成监督场景,成员也可能在会上报喜、会后才暴露风险。

可把讨论聚焦于三个问题:目标是否受影响,当前最重要的阻塞是什么,谁需要和谁在会后协作。细节问题另约小会处理,避免十几个人一起听与自己无关的技术讨论。

4. 把未完成的工作自动带到下一轮

未完成项不应不经评估就整体顺延。它可能已经失去价值、验收范围不清、拆分过大,也可能因为外部条件变化而不再值得投入。团队应重新确认价值、范围、剩余工作和优先级,再决定继续、拆分、暂缓或取消。

如果同类工作连续两轮未完成,问题往往不在“大家再努力一点”,而在准备质量、容量估计、依赖治理或切分方式。复盘应找出系统性原因,而不是把延误简单归结为执行力。

5. 只追求迭代内完成,忽略质量债务

如果团队为了在评审会上展示成果,长期把测试、文档、安全检查和可运维性推迟到后续,表面上每轮都在交付,实际却在积累更高的修复成本。完成定义应覆盖必要的质量条件,并按产品风险调整验证力度。

对高风险变更,自动化测试、安全检查、回滚方案和发布审批是交付的一部分;对低风险内部工具,也应有适当但不过度的检查。关键不是流程越多越好,而是控制强度与故障影响匹配。

Sprint管理方法大全:企业管理者迭代管理入门指南落地清单

四、专业判断逻辑:何时适合用 Sprint,何时不必强行套用

1. 判断工作是否适合时间盒迭代

Sprint 更适用于需要持续反馈、可以阶段性交付、优先级可能变化,但又能在短周期内形成可检查成果的工作。产品研发、客户体验改进、内部系统升级等,通常可以通过拆分目标形成可验证增量。

若工作高度重复、输入稳定、处理顺序由到达时间决定,持续流动管理可能更合适;若工作需要长期探索且阶段成果难以按两周切分,可以使用研究里程碑或实验周期,不必为了形式硬造可交付功能。

2. 目标、范围和验收条件要分开定义

Sprint 目标描述这一轮要产生什么变化,例如“降低首次配置失败率”,而不是“完成五个页面”。工作范围是为实现目标而选择的产品条目;验收条件则说明怎样证明结果达到预期。三者混为一谈,团队容易把任务列表误当成目标。

较好的目标通常能回答:服务谁、解决什么问题、期望观察到什么结果。目标不必承诺某个未经验证的业务数值,但应说明验证方式,例如通过测试、业务验收、性能指标或用户反馈来判断。

3. 用风险和不确定性调整计划粒度

越不确定的工作,越不适合提前做精确到小时的长期承诺。可把探索性需求安排成有限时间的验证任务,明确实验假设、观察数据和决策日期;确定性较高的重复工作,则可以用历史周期数据做容量预测。

计划粒度应随工作临近而加细。远期工作只需要足以排序的信息,进入近期迭代前再补充验收条件、依赖和技术方案。过早把大量未来需求拆到极细,会让团队为已经变化的假设付出维护成本。

4. 用多种信号而不是单一分数判断健康度

我会把迭代健康度拆成四组信号:交付可预测性、流动效率、质量稳定性和团队负荷。比如计划完成比例反映承诺与结果的关系,周期时间反映工作流动,缺陷与返工反映质量,插单和加班则提示系统是否超载。

任何单一指标都可能被误读。完成比例高,可能是团队低估承诺;周期时间下降,可能是工作范围变小;缺陷减少,也可能是报告不完整。指标的价值在于提出问题,最终判断仍要结合工作内容与具体原因。

Sprint管理方法大全:企业管理者迭代管理入门指南落地清单

五、案例与数据观察:把一个“功能交付”改造成可验证的迭代目标

1. 案例背景:需求有名称,却没有可验证的问题

以下是用于说明方法的匿名化情景案例,不代表某家企业的真实经营数据。一个拥有多个业务团队的企业提出“优化新用户配置流程”,最初的工作清单包括改版页面、增加提示、调整接口和补充埋点。团队预计两周完成,但需求方没有说明当前失败发生在哪里,也没有约定怎样验收。

如果直接按清单排期,迭代结束很可能只回答“页面上线了没有”,无法回答“配置是否更容易”。管理者先要求团队补齐基线:观察用户在哪一步退出、失败类型是什么、现有流程耗时多长,再确定本轮要验证的问题。

2. 把模糊需求拆成目标、实验和验收

经过讨论,团队把目标改为“减少首次配置过程中因信息缺失造成的失败”。第一轮不承诺整体转化率必然提升,而先验证错误提示和字段说明是否能减少特定类别的配置失败。团队选择了可以在一个 Sprint 内完成的改动,并记录观察窗口、数据口径和回滚条件。

这一拆分的好处是,即便整体业务结果暂时没有明显变化,团队仍能判断假设是否成立。如果失败原因主要来自权限配置,而不是信息理解,那么下一轮就应转向权限引导,而不是继续润色提示文案。

3. 用情景数据说明“完成”与“有效”不是一回事

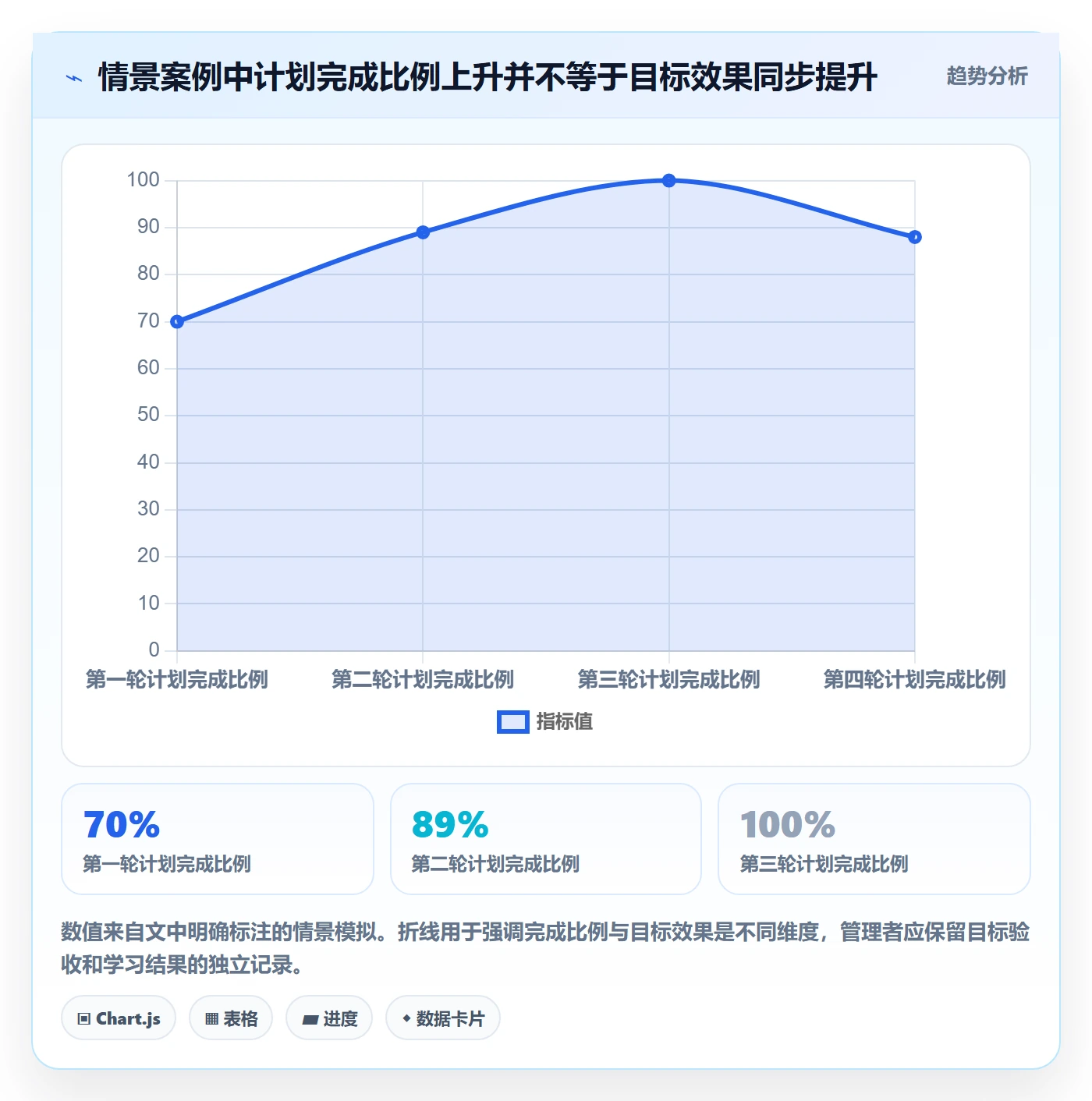

假设试运行团队连续观察四轮,得到以下情景数据。完成比例采用“本轮验收通过的计划条目数÷计划条目数”计算;目标达成则依据每轮事先约定的验收条件判断。该数据是演示口径的模拟样本,不能当作行业基准,也不应用于与其他团队排名。

迭代 计划条目 验收通过条目 完成比例 目标观察 复盘重点
第一轮 10 7 70% 基线问题得到初步定位 跨团队接口确认晚于计划
第二轮 9 8 89% 错误提示实验按计划上线 个别条目切分仍偏大
第三轮 8 8 100% 部分失败类型减少,整体效果待观察 避免把条目完成误当成业务结果
第四轮 8 7 88% 验证出权限配置才是主要障碍 按证据调整下一轮优先级

值得注意的是,第三轮完成比例最高,却不一定最有决策价值;第四轮有一项未完成,但揭示了更关键的问题。迭代的价值不只在于交付数量,还在于减少下一轮的错误投入。管理者应同时看交付结果与学习结果,尤其是探索性工作。

4. 从案例中形成下一轮行动,而不是只写复盘结论

根据这个情景,下一轮可以把权限配置引导作为优先验证方向,先确认相关业务和技术依赖,再决定是否纳入承诺。原先已完成的提示优化仍需持续观察,但不应因为已经投入开发就自动获得更高优先级。

如果连续两轮发现接口等待是主要延误原因,就需要改变协作条件,例如提前安排接口评审、设置依赖负责人或缩小第一阶段交付范围。若瓶颈来自验收争议,则应让业务代表在计划前参与定义标准,而不是让开发团队在结束会上临时寻找验收人。

Sprint管理方法大全:企业管理者迭代管理入门指南落地清单

六、落地清单:从第一次计划会到复盘会的操作步骤

1. 迭代开始前:把工作准备到可讨论、可取舍

准备阶段的目标不是提前把所有细节做完,而是让团队能判断工作价值、规模、依赖和验收方式。管理者需要确保决策者到场,团队能够提出技术风险,并为未澄清的问题安排处理方式。

  1. 明确本轮需要解决的业务问题,以及谁负责确认优先级。
  2. 检查近期工作是否具备背景、验收条件、依赖和风险信息。
  3. 查看休假、值班、培训和支持任务,估算实际可用容量。
  4. 把不确定性高或范围过大的工作拆成可验证的小步。
  5. 约定插单条件、决策人,以及插单后退出或延期的工作。

计划会中先讨论目标,再选工作范围。若团队发现没有足够信息评估某条需求,不应靠猜测强行承诺;可以把澄清和验证本身作为工作,但要明确其输出是什么,例如获得接口确认、完成原型测试或形成技术决策。

2. 迭代执行中:围绕阻塞和目标偏差调整

执行过程中,管理者不必每天要求成员逐项解释进度。更有效的方式是观察工作是否持续流动,阻塞是否有人负责,范围变化是否影响目标。团队可以自行协作,但跨部门决策、资源冲突和优先级冲突需要管理者及时处理。

  1. 用短会识别目标风险与协作阻塞,不把会议变成逐人汇报。
  2. 对等待中的工作标记依赖方、下一步动作和预计反馈时间。
  3. 出现新需求时,先判断紧急程度和业务影响,再决定替换范围。
  4. 对接近完成的工作尽早做集成、测试和业务验收。
  5. 记录范围调整、决策人和原因,避免结束后无法还原过程。

3. 迭代结束时:检查成果、反馈与系统问题

评审关注交付结果和业务反馈,复盘关注团队的工作系统。两者可以安排在同一天,但议题不同。评审要让相关方看到真实成果并提出反馈;复盘要讨论哪些协作条件可以改变,避免演变成追责会议。

  1. 逐项核对完成定义,未达到标准的工作不因“代码已写完”而算完成。
  2. 展示可运行成果、数据观察或实验结论,而不只汇报工时。
  3. 区分未完成原因:容量、依赖、范围变化、估算或质量返工。
  4. 选出一至两个可执行的流程改进项,指定负责人和检查时间。
  5. 把未完成工作重新排序,不自动整体复制到下一轮。

4. 试运行四轮,避免用一轮结果给方法下结论

单轮 Sprint 的偶然因素很多,例如休假、事故或关键依赖延迟。建议先连续观察三至四轮,保持核心口径稳定,再判断流程是否改善。试运行期间不宜同时大幅更改周期、团队构成、估算方式和工具配置,否则难以判断变化来自哪里。

Sprint管理方法大全:企业管理者迭代管理入门指南落地清单

七、不同组织与工作类型的行动建议和取舍

1. 小团队:优先降低管理成本

成员较少、沟通距离短的团队,可以采用轻量流程:一个目标、一个可视化工作板、明确的完成定义,以及固定的检查和复盘节奏。没有必要为了“看起来敏捷”建立大量字段、审批和角色称谓。

取舍在于可见性和低负担之间。团队规模小,不代表不需要记录决策;但记录应服务协作和后续追溯。若成员能直接沟通,过度流程化反而会延迟决策。

2. 100 人以上组织:先解决跨团队对齐,再扩展流程

大型组织的难点通常不是单个团队不会开计划会,而是团队目标相互冲突、共享组件排队、发布窗口有限、管理层无法看清依赖关系。此时应先建立产品目标、团队责任边界、依赖升级路径和共同发布节奏,再考虑扩展统一的项目管理机制。

对于需要集中管理多个团队工作的企业,可以评估适合中大型组织的项目管理平台。例如 PingCode 面向中大型企业及 100 人以上组织的协作场景,可用于集中呈现需求、计划、执行和交付状态;其支持私有化部署,也支持 Jira 平滑迁移。选型时仍应验证实际迁移范围、权限模型、数据治理和团队使用成本,不能只依据功能清单作决定。

国产替代不应只看界面相似,而要看关键流程能否连续运行。迁移评估应覆盖历史数据、工作流映射、账号权限、自动化规则、报表口径、集成接口和运维责任。先选一个业务边界清楚的团队做迁移试点,验证回退方案和数据核对,再决定是否扩大范围。

3. 运维与支持团队:避免把所有工作硬塞进固定承诺

值班、故障处理和临时支持占比高的团队,工作到达时间和规模不稳定。可以保留固定周期作为检查节奏,同时预留容量,或对紧急事项采用显式的服务类别和处理规则。重点是让支持工作可见,避免它长期挤占计划却从不进入复盘。

取舍是预测性与响应能力:预留容量会减少计划功能数量,但能降低反复打断;完全排满则看似产出更多,实际可能持续延期。预留比例应从历史支持记录出发,而不是套用统一百分比。

4. 探索性项目:把学习目标写进计划

新业务、技术验证和用户研究的结果不确定,不能承诺未经验证的市场效果。可以承诺在限定时间内完成访谈、原型测试、性能试验或可行性评估,并明确达到什么证据门槛后继续、转向或停止。

这类工作要防止“研究没有结束日期”。每个实验都应有问题、方法、观察对象、时间边界和决策人。若证据不支持原假设,停止投入也是有效结果,但需要说明其避免了什么后续成本。

5. 高合规场景:把控制点前置,而不是事后补流程

受监管或需要严格审计的团队,可以在工作条目中关联需求来源、风险评估、测试证据、审批记录和发布信息。控制点应与变更风险对应:高风险变更增加验证,低风险改动保持合理效率。

取舍在于可追溯性与交付时延。管理者应识别哪些证据是法规、客户合同或安全要求明确规定的,哪些只是历史习惯。能自动关联和复用的信息,不应要求团队重复手工录入。

工作类型 建议管理方式 首要观察信号 主要取舍
产品研发 固定周期、目标导向、持续验收 目标达成、周期时间、缺陷与反馈 稳定承诺与需求变化
运维支持 固定检查节奏并显式预留支持容量 故障响应、未计划工作占比、恢复时间 计划产出与突发响应
探索研究 时间盒实验、阶段决策 假设验证速度、证据质量、停止决策 探索空间与决策期限
高合规交付 迭代执行并嵌入风险控制和审计证据 审批等待、验证覆盖、变更风险 治理强度与交付时延

八、工具与指标:先看业务是否需要,再看平台是否匹配

1. 先识别工具真正要解决的协作问题

若一个团队用简单看板就能清楚掌握工作,且不需要复杂权限、跨项目依赖、审计和报表,不必为了功能丰富增加维护负担。反之,若企业存在多团队协作、私有化部署要求、历史系统迁移、权限隔离和统一治理,工具就不仅是任务列表,而是工作数据和流程控制的一部分。

选型前,我会把需求分成必须满足、可协商和暂不需要三类。必须满足的内容应通过真实场景演示和试点验证;可协商的内容用于比较总成本;暂不需要的功能不要成为采购阶段的主导因素。

2. 用真实流程做试点,不用演示环境替代验证

试点应选一个边界清晰、参与角色完整、工作量足以暴露问题的团队。至少验证需求进入、计划、执行、验收、复盘和报表几个环节,并检查权限、通知、数据导入、自动化和集成是否适用。

迁移时特别注意:旧系统里的字段和状态不一定能一一对应;看板上的历史状态也可能包含团队自己的约定。先梳理语义,再映射数据,比直接批量搬迁更稳妥。试点期间保留数据核对和回退计划,避免迁移失败后业务无从继续。

3. 指标控制在能触发行动的范围内

不要一开始就建立几十个仪表盘。先挑少量能够回答管理问题的指标,例如目标验收情况、工作周期、阻塞时间、缺陷趋势和未计划工作比例。每个指标都要明确口径、数据来源、查看频率和触发后的负责人。

例如,若阻塞时间连续上升,行动可能是检查依赖排队;若未计划工作比例上升,行动可能是重新设计需求入口;若验收后缺陷增加,行动可能是检查测试策略和完成定义。若指标变化后没有人知道该做什么,它很可能只是装饰性数据。

Sprint管理方法大全:企业管理者迭代管理入门指南落地清单

九、管理者可直接使用的检查清单与下一步

1. Sprint 开始前的检查清单

  • 目标:团队能否用一句话说明本轮要改善什么?目标是否可以通过成果或证据检查?
  • 优先级:是否有明确责任人排序?需求冲突时由谁决策?
  • 准备度:关键条目是否有背景、验收条件、依赖和风险信息?
  • 容量:是否扣除了休假、值班、会议和已知支持工作?
  • 质量:测试、验收、安全和发布要求是否纳入完成定义?
  • 变更规则:何种情况允许插单?插单后如何调整原计划?

2. Sprint 执行中的检查清单

  • 团队是否能在看板或工作空间中看到目标、进展与阻塞?
  • 阻塞是否有负责人、下一步动作和需要管理者介入的时间点?
  • 范围变化是否经过取舍,并记录对目标和其他工作的影响?
  • 是否在周期中持续集成、测试和确认验收,而不是集中到最后?
  • 团队是否出现持续加班、频繁切换或隐性支持工作增加的迹象?

3. 迭代结束后的检查清单

  • 哪些成果达到事先约定的验收条件?哪些只完成了部分工作?
  • 目标是否达成?若没有,主要原因是业务假设、依赖、容量还是质量?
  • 本轮获得了什么证据,是否改变了下一轮的优先级或方案?
  • 团队的质量、负荷和协作状态是否可持续?
  • 下一轮只选择哪些最值得改进的问题,并由谁跟进?

4. 下一步怎么做:先跑通一个闭环

如果企业刚开始采用 Sprint,我建议选一个需求相对稳定、团队边界清楚、业务方愿意参与反馈的团队,先用两周左右作为试行周期。周期长短可按工作性质调整,不必把“两周”当成唯一正确答案。

第一轮先确保目标、容量、验收和复盘都真实发生;第二轮开始记录未完成原因和阻塞时间;第三至第四轮再判断是否需要调整周期、工作切分、协作规则或工具。不要在第一次试行时同时引入复杂估算体系和大量绩效指标。

若团队已经运行迭代,但结果仍不稳定,下一步不是立刻提高承诺量,而是抽查最近三轮:未完成项集中在哪里,插单来自哪里,验收为何延迟,质量返工发生在什么阶段。找到重复出现的一个系统原因,先做小幅改进,再看它是否改变了结果。

十、结语:Sprint 的成熟度,体现在敢于依据事实做取舍

Sprint 不是让所有工作都变得可预测,也不是保证每轮都交付更多。它的价值是把目标、容量、风险和反馈放进一个可观察的短周期里,让组织更早发现错误假设、更快解决协作阻塞,也更有依据地决定继续、调整或停止。

管理者真正要追求的,不是每个 Sprint 都百分之百完成,而是团队越来越少依赖加班和临时协调,越来越能稳定兑现有价值的结果。如果今天只做一件事,就从最近一次迭代的未完成工作开始:按原因分类,找出最高频的一项,明确一个负责人和下一轮的验证动作。一个能被检验的小改进,比一套没人执行的完整流程更有价值。

常见问题解答(FAQ)

1. Sprint 周期设多长比较合适?

我第一次带团队做迭代时,不确定一周和两周的 Sprint 哪个更合适。团队需求变化快、还要留时间验收时,我该怎么选?

可以先从两周开始,通常更容易兼顾计划、开发、测试和评审;如果团队交付节奏快、需求边界清晰,可试行一周。连续运行两到三个周期后,观察未完成工作比例、反馈等待时间和会议负担:若经常因范围过大而延期,缩短周期或减少承诺;若每个周期都在重复大量计划成本,可适当延长,但不建议超过四周。

2. Sprint 计划会上,团队应该承诺多少工作量?

我担心计划排得太满,最后总有任务拖到下个周期;排得太少,又怕管理者觉得团队产出不足。没有稳定历史数据时,我该依据什么估算?

先按可用人天估算,再扣除休假、值班、会议和已知支持工作;首个周期可只承诺团队判断能完成的核心事项,并预留约两成缓冲应对不确定性。运行三到五个周期后,用团队实际完成的工作量校准计划,比较承诺与完成的差距;不要把点数或任务数量当作个人绩效指标。

3. Sprint 进行中出现紧急需求,应该怎样处理?

我遇到过周期中途插入线上问题或管理层临时需求,原计划因此被打乱。此时直接加任务、要求团队加班,还是把原任务挪出去更合理?

先判断是否涉及安全、合规、重大故障或关键客户影响;确属紧急事项时,由产品负责人和团队评估影响,明确加入的工作及被移出的同等工作,并记录原因。普通需求进入待办列表,在下一次计划会排序;若紧急插入频繁,应统计每个周期的插入次数和占用工时,调整支持轮值、缓冲或需求准入机制。

4. 怎样判断一个 Sprint 是否成功?

我发现只看按期上线容易忽略质量和用户反馈,也可能让团队为了完成数量拆出价值很低的任务。复盘时我应该看哪些信号?

先看周期目标是否达成以及交付是否符合完成定义,再结合缺陷、返工、未完成工作和用户反馈判断结果。可连续跟踪目标达成率、周期内需求变更比例、上线后缺陷数等团队级趋势,并注明统计口径;不要单独用速度排名团队或个人,因为估算尺度不同,速度也不等于业务价值。

核心关键词

读者评论

韦
韦景行

我们团队以前也把完成任务数当成迭代成绩,后来发现验收没过的功能也被算进去了。把完成定义提前说清楚确实有帮助,不过业务结果有时要几周才看得出来,短周期里怎么区分交付结果和最终效果?

马
马骏

跨团队依赖这点很实际。我们常在计划会上估开发工时,却没把等接口、评审和发布窗口算进去。若只是记录依赖,没人负责协调的话,似乎还是解决不了等待问题。

黎
黎静怡

不太认同所有团队都要固定两周一轮。我们有不少临时支持和小型运维事项,优先级每天都可能变,时间盒反而增加了重新排期的成本。文章提到持续流动管理,最好能再说说两种方式如何切换。

文章包含AI辅助创作:Sprint管理方法大全:企业管理者迭代管理入门指南落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/563233

赞 (0)
飞飞飞飞
迭代管理迭代教程:企业管理者入门指南,避坑指南
上一篇 46分钟前
迭代目标管理指南:企业管理者如何做好迭代管理,实操方法全流程
下一篇 45分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
