一支团队连续三个迭代都按时开了计划会、站会和复盘会,发布日期却一再推迟:计划里的功能总是做不完,测试缺陷挤到最后几天,业务负责人临时插入的需求又让原有承诺失效。遇到这种情况,问题往往不在于团队“没有执行敏捷”,而在于把迭代管理误解成了排期和开会。对企业管理者来说,迭代管理的核心不是让团队更频繁地汇报,而是建立一套能在有限周期内做出可信承诺、及时发现偏差并安全交付价值的工作机制。

一、先讲核心结论:迭代管理不是把项目切成小块

1. 迭代的价值,在于缩短发现错误的时间

我判断一个团队有没有真正的迭代管理,不看它是否固定每两周开一次计划会,而看它能不能在工作进行中及时暴露问题,并据此调整下一步。如果一个迭代结束时才发现需求理解错了、接口没有准备好、验收口径不一致,那么团队虽然采用了迭代的形式,却仍然在用长周期项目的方式承担风险。

迭代把一段较长的工作拆成若干短周期,每个周期都要形成可检查的结果。检查结果不只是“完成了多少任务”,还包括功能是否可演示、质量是否达到约定、业务方是否认可,以及下一轮计划是否需要根据反馈改变。没有可验证结果的短周期,只是把大项目切成了多个小型延期。

2. 管理者的任务是建立边界,不是替团队逐条排任务

团队缺少管理机制时,管理者常会亲自把需求拆到每个人每天做什么,甚至按小时追问进展。这种做法短期内看起来透明,长期却容易把团队变成“等指令”的执行单元:成员不敢主动调整,风险不愿提前暴露,计划一旦变化就层层等待批准。

管理者更应该明确四个边界:本轮要达成的业务目标、不可妥协的质量要求、团队可自主调整的范围,以及必须升级决策的事项。团队在边界内安排工作,管理者关注结果和风险;只有涉及优先级冲突、资源调配或合规风险时,才需要介入具体决策。

3. 先建立最小闭环,再决定要不要增加流程

一个可运行的迭代闭环至少包括:待办项达到可执行标准、团队共同制定迭代目标、工作过程可视化、质量问题及时处理、迭代结果接受检查、经验转化为下一轮行动。每一环都应当能回答一个具体问题,而不是只为了填表或留下会议记录。

建议企业先用三到五个迭代观察机制是否稳定,再决定要不要加复杂的审批、度量和跨团队治理。初期最需要的通常不是更多流程,而是把“什么算做完”“谁有权改变顺序”“依赖卡住后多久升级”讲清楚。流程的价值在于减少协作摩擦,不在于制造流程痕迹。

迭代管理迭代教程:企业管理者入门指南,避坑指南

二、背景和真实场景:规模一大,迭代就不只是团队内部的事

1. 一个团队的迭代,常常被多个团队共同决定

十几人的产品研发团队,通常可以在日常沟通中发现接口依赖、测试资源冲突和需求变化。但当组织扩展到多个产品线、多个研发团队或多个交付区域时,单个团队的计划会受到共享服务、基础平台、安全评审、采购和客户验收等因素影响。此时,团队即使能按自己的节奏工作,也未必能独立完成对外承诺。

我在评估规模化迭代机制时,会先画出“谁的工作会影响谁”,再讨论统一节奏。只看团队名单,容易漏掉真正的瓶颈:例如一个测试环境由多个团队共用,一个数据团队要同时支持多个业务线,或者关键架构评审只有少数人能完成。组织协同问题不能只靠要求各团队“提高敏捷意识”解决,需要把依赖关系、优先级规则和升级路径显性化。

2. 高频变化的需求,会让承诺方式变得更重要

企业需求通常不是在计划会上一次性定稿。客户反馈、监管要求、经营指标和线上故障都可能改变优先级。若团队把迭代承诺理解成“任何情况下都不能调整任务”,就会在变化出现时陷入僵化;若把承诺理解成“管理者随时可以插入工作”,计划又会失去意义。

更可行的做法,是把承诺分成目标承诺和范围预测。团队尽力实现迭代目标,但范围可以在约定规则下调整。例如,新增紧急需求必须说明业务影响、估算工作量,并由明确的责任人决定替换哪一项工作;如果没有替换项,就要公开说明该需求会怎样影响日期或质量。这样既允许变化,也保留变化的成本。

3. 工具能让协作可见,却不会自动修复协作

企业选择项目管理平台时,常把关注点放在看板、报表、权限和集成能力上。这些能力确实重要,但工具无法替代优先级决策,也不能自动让含糊的需求变清楚。如果需求字段很多,没人负责维护,最终只会形成更漂亮的“信息空壳”。

以服务中大型企业及百人以上组织的 PingCode 为例,评估时可以把它放进真实的迭代场景中验证,而不是只看功能清单。重点检查多团队协作、权限治理、需求到测试的关联、迭代报表、部署方式和迁移过程是否符合组织要求。产品支持能力、版本范围与实施方式可能随具体方案变化,正式决策前应通过厂商当前资料和实际演示确认。

若组织在评估从既有系统迁移的方案,PingCode 支持私有化部署,并可支持从 Jira 平滑迁移的需求场景;但“支持迁移”不等于历史数据可以无损、自动地一键搬完。字段映射、自定义工作流、权限、附件、历史记录、自动化规则和外部集成,都应在试迁移中逐项核对。因此,可以把它作为国产替代的候选平台之一,但不应把“唯一选择”当作未经验证的结论。

4. 多团队迭代的主要成本,常隐藏在等待和返工里

管理者通常能看到任务工时,却不容易看到任务在等待环境、接口、审批或验收的时间。一个开发任务标记为“进行中”十天,不代表团队连续投入了十天;其中可能有两天开发、三天等待外部接口、两天等待测试环境,再加上反复确认需求。只统计投入工时,会把系统性等待误判为个人效率问题。

所以,在团队数量增加后,我建议至少把工作时间拆为主动处理、等待依赖、返工和验收四类。它不一定需要复杂工时系统,先抽取一两个关键需求,记录从进入开发到完成验收的实际流转过程,就足以帮助管理者判断瓶颈更可能出在哪里。

三、常见误区:看起来更敏捷,实际可能更难交付

1. 把迭代长度当作管理成熟度

两周一个迭代并不天然优于四周一个迭代。周期太长,反馈慢、风险积累多;周期太短,若工作无法拆成可验证的增量,就可能把大量时间消耗在会议、切换和重复部署上。周期要根据需求颗粒度、测试能力、发布约束和团队协作成本选择,而不是根据流行做法设定。

如果团队两周内只能完成一个功能的一部分,且部分成果无法演示或测试,管理者应先检查需求拆分和集成条件,而不是强行缩短迭代。反过来,若一个团队四周内才进行一次反馈,线上问题和业务变化常常拖到周期后半段才被发现,缩短反馈间隔可能很有价值。

2. 把速度当成绩效,再用它比较团队

故事点、任务数和完成率可以帮助一个团队观察自身计划是否稳定,但它们通常不适合直接横向比较不同团队。不同团队对工作量的估算尺度不同,需求复杂度、技术债、外部依赖和质量要求也不同。用速度给团队排名,容易诱发估算膨胀、拆分方式改变或只挑容易完成的任务。

我更愿意把速度视为容量预测的内部参考,而不是员工绩效指标。对管理者更有用的问题是:目标是否稳定实现?承诺范围为何频繁变化?未完成工作主要被什么阻塞?缺陷有没有在发布后集中暴露?这些问题能导向机制改进,而不是让团队围绕数字争辩。

3. 把每日站会变成逐人汇报

如果每日站会的主要内容是每个人依次向经理汇报“昨天做了什么、今天做什么”,它就很容易变成状态收集会。团队成员听完也未必知道下一步需要协同什么,管理者则可能得到一份看似完整、却无法暴露风险的口头清单。

更有效的站会围绕迭代目标和看板展开:哪些工作正在阻塞?哪些任务需要两人配合?哪些事项可能影响本轮目标?问题不适合在短会中解决时,明确会后参与者和处理时间即可。站会的目的不是展示忙碌,而是改变当天的协作安排。

4. 把完成率解释成团队努力程度

计划完成率低,可能因为需求临时增加、估算失准、依赖未就绪、测试返工,也可能因为团队容量被会议和支持工作挤占。只用“没完成就是执行差”解释数据,会错过真正的原因;只用“变化太多”解释,也可能让团队不再改善需求准备和风险识别。

分析时要按原因分类,并观察一段时间内的变化。一次未完成不能说明机制失效,连续多轮出现同一类阻塞,才值得调整流程、容量分配或治理方式。指标应当引出问题,而不是代替问题本身。

5. 复盘列出一长串行动,却没有人跟进

复盘常见的失效方式,是大家提出十几条改进意见,最后没有一项能在下个迭代被验证。原因往往不是团队不重视,而是行动项没有责任人、期限和验证方式。把“加强沟通”“提升质量”写进记录,并不能说明下次会发生什么变化。

每轮复盘可以优先选择一至三项改进,写清楚谁负责、何时检查、用什么现象判断有效。例如,把“减少测试晚到”改成“下一轮计划会前由研发与测试共同确认环境和测试数据;迭代中检查等待环境的任务数”。行动越具体,越容易从口号变成组织能力。

四、专业判断逻辑:用目标、容量、风险和反馈做决定

1. 先定义迭代目标,再讨论装入多少工作

计划会不应该从“这轮能塞进多少条需求”开始,而应先回答“本轮结束时,用户或业务会得到什么可验证的改变”。目标最好能说明对象、问题和结果,避免只写“完成模块开发”这类内部活动描述。

例如,“完成订单页改造”是一个工作描述;“让客服能在订单页查看退款进度,减少跨系统查询”则说明了使用者和要解决的问题。后者更容易帮助团队判断,临时需求是否应该替换当前工作,也更容易在迭代评审时检查结果是否达到预期。

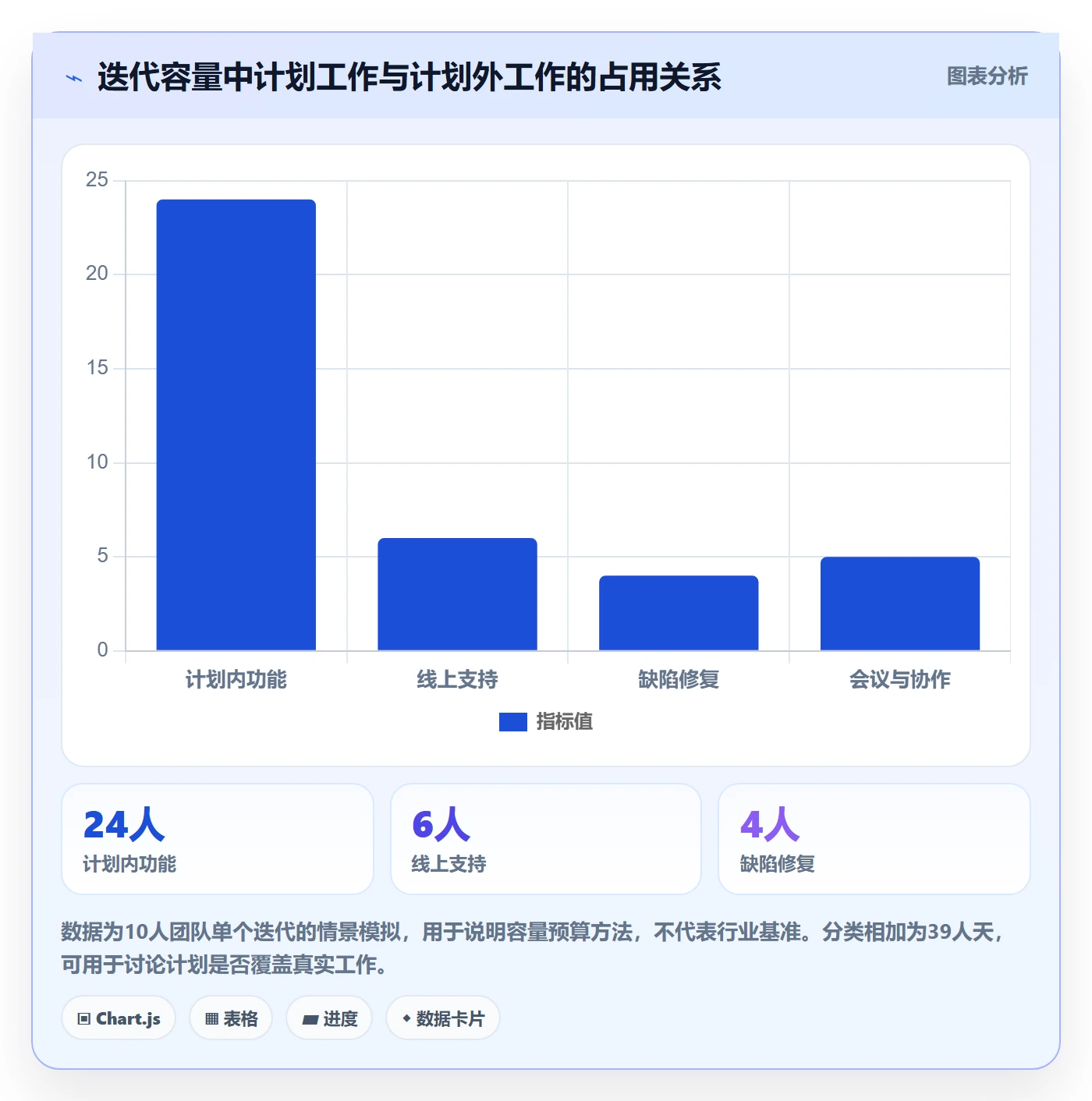

2. 用真实可用容量,而不是人头数估算计划

团队有八个人,不代表一个周期就有八个人完整投入。假期、值班、支持工单、会议、入职指导和跨团队协作都会占用容量。若团队经常在迭代中接收线上支持任务,就应把过去几轮的支持工作作为容量的一部分,而不是每轮都假设“这次不会有突发情况”。

初期不必追求精确到小时。可以先记录每轮的总人天、计划外支持人天和未完成工作量,观察三至五轮后再调整计划容量。容量预测的价值,是让计划更接近现实,不是让团队承诺得更多。

3. 用工作流判断瓶颈,不要只盯个人状态

我通常从任务流转中寻找拥堵:待办项是否长期没有清晰验收条件?开发中任务是否过多?代码已完成但测试排队是否严重?测试通过后是否还要等待业务验收?这些问题对应不同的改善方向,单纯要求成员“抓紧一点”很少能解决它们。

可以先选少量工作类型,观察从“开始”到“完成”的时间,并记录阻塞原因。若等待时间明显高于实际处理时间,优先改善依赖和交接;若返工占比上升,优先检查需求澄清、技术方案和质量门槛。数据不需要一开始就覆盖所有团队,先让关键路径变得可见。

4. 把风险处理前移到计划之前

计划会上临时讨论依赖,常常意味着风险已经来得太晚。对关键任务,团队需要在进入迭代前确认接口方、环境、测试数据、权限和外部审批是否具备。如果某个关键依赖尚未就绪,就应该决定先做探索、调整顺序、缩小范围,或者公开接受延期风险。

风险登记不应该只是一张长表。对每项高影响风险,至少写明发生条件、可能影响、责任人和下一次检查时间。若一条风险记录连续多轮没有变化,管理者要判断它是已失效,还是团队没有能力或权限处理,而不是继续把它留在报表里。

5. 区分可计划工作和必须响应的工作

产品研发、平台运维、客户支持和监管整改的工作形态不同。若一支团队长期承担大量突发工作,却仍以稳定功能开发团队的容量模型制定计划,承诺落空几乎是必然结果。解决方式不一定是禁止突发工作,而是把响应能力作为明确的容量预算。

可以按工作类型拆分统计:计划内功能、缺陷修复、线上支持、技术改进和合规事项。连续观察后,再决定是否设置固定值班人、预留应急容量或调整团队分工。重要的是让不可预测的工作被看见,而不是把它们藏在“临时帮忙”里。

迭代管理迭代教程:企业管理者入门指南,避坑指南

五、具体案例与数据观察:用几轮数据找到真正的交付损耗

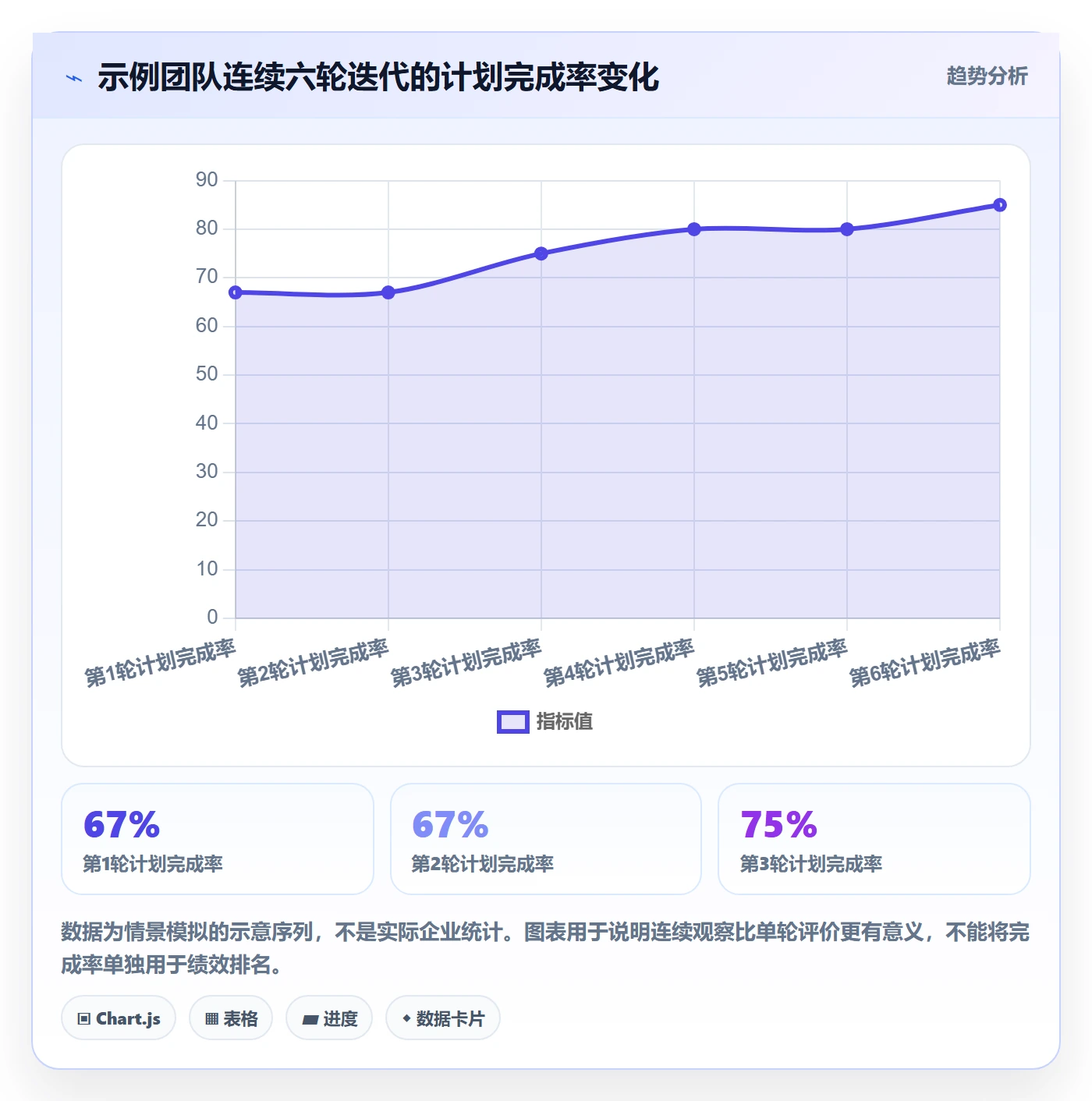

1. 情景案例:功能延期不一定是开发速度慢

下面是一个用于说明分析方法的情景模拟,不是对某家企业的公开案例。一支由产品、研发和测试组成的团队,原计划一个周期交付六项功能,连续两轮只完成四项。管理者最初认为研发估算不准,要求每项任务拆得更细;团队执行后,任务卡变多了,延期却没有改善。

进一步抽样后发现,三项未完成工作都在开发完成后等待测试资源,另有两项因验收条件不明确被退回修改。也就是说,问题不只在估算,更涉及测试排队和需求准备。若只调整开发工时预测,团队会继续在错误的环节上用力。

团队随后采取了三个措施:计划会前由产品和测试共同确认验收条件;限制同时进入测试的未完成工作数量;把测试环境准备情况列为关键依赖。连续三个周期后,未完成工作数下降,等待时间也减少。这里真正值得复制的不是具体比例,而是先追踪工作流,再按瓶颈采取改进。

迭代管理迭代教程:企业管理者入门指南,避坑指南

2. 观察数据要同时看结果和过程

若团队只看迭代目标完成率,无法知道为什么结果变化;若只看在制任务数量,也无法确认用户是否真正获得价值。建议把指标分为三组:结果指标看目标交付和质量;过程指标看等待、返工和流转;治理指标看需求准备度、依赖确认和行动项落实。

指标越多不一定越专业。对一个刚建立迭代机制的团队,我会先选三至五个能推动行动的指标,并给每个指标配一个问题。例如,交付周期变长时,先看等待还是处理时间增加;缺陷上升时,先分开发阶段发现和发布后发现;未完成率上升时,先检查计划外工作和依赖变化。

3. 设定基线,再决定目标,避免先立数字后找理由

企业常希望一开始就定出“完成率达到九成”“缺陷下降一半”等目标。但若没有稳定的历史数据,目标可能只是管理者的愿望。更稳妥的做法是先采集数轮基线,确认统计口径一致,再决定改进目标,并注明哪些因素可能影响比较。

例如,若团队把“代码完成”当作完成,后来改成“测试通过并可验收”,完成率短期下降并不一定代表交付变差,可能只是口径变严格。指标口径发生变化时,要在报表中标明,不要把前后数据直接画成连续趋势。

4. 用复盘验证改进是否起效

每轮复盘要能回到明确的问题。若目标未达成,团队可以先区分需求变化、容量误判、依赖阻塞、返工和质量事件,再挑最值得解决的一项。改进措施应有观察窗口,避免刚调整一周就宣布“新机制有效”,也避免一个月后没人记得最初要改善什么。

数据观察的重点是方向和解释力,不是表格看起来是否精确到小数点。对规模较小的团队,样本量有限,偶然波动很常见。只有持续多个周期、原因分类相对稳定、结果与行动有合理关联时,才适合把变化作为调整机制的依据。

迭代管理迭代教程:企业管理者入门指南,避坑指南

六、不同情况下的行动建议:先按团队问题选择最小改动

1. 刚开始使用迭代的团队

如果团队过去按阶段或项目排期,建议不要一上来引入复杂的多层治理。先明确产品负责人、迭代负责人和团队成员分别负责什么,再选择一个相对稳定的工作范围进行试运行。周期可从两到四周中选择,重点是确保周期内能得到可检查的结果,而不是追求固定时长。

第一个周期重点解决三个问题:需求何时算准备好、什么条件算完成、范围发生变化时由谁做取舍。把这三条形成简短约定,通常比先设计完整的敏捷制度更有效。试运行后再通过复盘调整,而不是把初次方案当成永久规范。

2. 团队经常被临时工作打断

先记录至少数轮计划外工作类型、数量和大致容量占用,再判断是偶发事件还是常态。若线上支持和紧急需求持续占用大量时间,考虑设置轮值、预留容量或明确应急优先级;若工作主要来自频繁变更,则要追踪变更的提出者、原因和被替换的任务。

不要在没有规则的情况下同时要求“所有临时需求都接”与“原计划全部完成”。遇到新增事项时,管理者应要求说明它的业务影响,并共同确认替换项或承诺变化。这样做不是推诿,而是让决策成本回到决策者手中。

3. 多团队之间依赖密集

从关键链路入手,而不是立即建立覆盖所有团队的统一大计划。把依赖双方、交付物、需要时间和升级人列清楚;对于高风险依赖,安排更早的技术验证或接口确认。跨团队会议应处理决策和阻塞,不应重复展示各团队都能在系统里查看的状态。

如果多个团队有共同发布窗口,可以保留团队内部迭代节奏,同时设置有限的集成检查点。统一节奏的目的,是让关键依赖可预测,不是让所有团队强行采用同一套估算和工作方式。

4. 质量问题集中在发布前后

先检查质量活动是否被压到迭代末尾。若开发完成后才集中测试,缺陷就会堆积;若业务验收只在发布前做,需求理解偏差会更晚暴露。可把测试参与前移,尽早准备测试数据和环境,并让团队在周期内完成集成与关键验收。

对于高风险系统,还要结合发布策略和回滚能力管理风险。不是所有功能都需要一次性对所有用户开放。分批发布、功能开关和监控告警可能比单纯增加测试任务更能控制影响,但需要考虑技术成本、合规要求和运维能力。

5. 组织正在更换项目管理平台

迁移前先盘点真实使用方式,而不是只导出需求列表。字段、状态、权限、自动化规则、报表、附件、关联测试、历史记录和接口集成都可能影响团队日常工作。对 PingCode 这类面向中大型企业和百人以上组织的平台进行评估时,应让业务、研发、测试、安全、运维和平台管理员共同参与关键场景验证。

建议选择一个代表性团队做试迁移,至少验证三类问题:核心对象能否正确映射,历史信息是否足以支持审计与追溯,迁移期间团队能否继续工作。私有化部署、现有系统迁移和组织权限治理都应单独评估,不能只依据产品介绍页的功能名称作结论。必要时要求供应商明确迁移边界、实施责任和数据校验方式。

七、不同情况下的取舍:迭代管理没有一套适用于所有团队的答案

1. 短迭代与长迭代的取舍

短迭代能更快获得反馈,适合需求变化快、可频繁验证、团队具备持续集成能力的场景。它的代价是计划和检查更频繁,若每轮都要做大量手工发布或跨部门审批,管理开销可能明显上升。

长迭代适合交付粒度较大、外部验证成本高或发布窗口受限的场景,但需要通过中间检查降低风险。无论选哪种长度,关键都在于周期内是否存在可验证进展。若只有最后一天才有结果,长短迭代都难以提供及时反馈。

2. 统一标准与团队自主的取舍

多团队统一工作流和指标,可以让管理者了解整体状态、资源冲突和风险;过度统一则可能让业务差异被流程抹平,迫使团队填写与实际工作无关的字段。较好的做法是统一少量组织级信息,如目标、责任人、状态定义和关键风险,同时允许团队根据工作性质自定义局部流程。

统一什么,应看组织需要做什么决策。若管理层需要判断跨团队发布风险,就应统一依赖和发布状态;若某些团队使用不同的需求拆分方式,而这种差异不影响组织决策,就没有必要强行消除。

3. 透明度与监控压力的取舍

透明度能帮助团队更早获得资源和决策支持,但如果每个状态变化都用于追究个人责任,成员会倾向于隐藏风险、延迟暴露坏消息。管理者需要清楚区分“用于改进系统的数据”和“用于个人评价的数据”,并谨慎处理两者之间的边界。

如果组织确实要进行绩效管理,应使用更完整的工作背景和长期结果,而不是把单轮完成率、故事点或任务数直接当作个人产出。迭代数据首先描述的是团队系统如何运转,不能简单解释为某个人的能力高低。

4. 自建机制与使用平台的取舍

小团队早期可以用简单看板和约定运行,成本低、调整快;当需求量、团队数、权限要求和追溯要求上升时,分散的文档和个人表格可能让信息难以维护。此时引入平台的价值在于统一工作视图、连接协作链路并支持治理,不是“买了工具就完成转型”。

评估工具时,要把实施和长期维护成本纳入总成本:配置、培训、数据迁移、权限治理、集成、版本升级和管理员投入都需要考虑。功能越多未必越好,真正重要的是核心工作流能否被稳定支持,数据是否可管理,团队是否愿意持续使用。

迭代管理迭代教程:企业管理者入门指南,避坑指南

八、落地清单:用一个周期验证机制是否真的有用

1. 计划会前,准备好可讨论的输入

计划会前,产品负责人应整理优先级和业务背景,团队需要确认需求边界、验收条件和主要依赖。若关键问题尚未回答,就不要为了填满迭代而把工作硬塞进去。可以先做探索、补齐信息,或把需求留在待办列表中等待成熟。

管理者可以用以下问题检查准备质量:

  • 这项工作要解决谁的什么问题?
  • 怎样判断结果可接受?有没有可验证的验收条件?
  • 是否依赖其他团队、系统、环境或审批?责任人是否明确?
  • 出现容量冲突时,哪些事项可以调整,谁来决定?

2. 计划会上,先定目标再核对容量

团队先选出本轮最重要的结果,再根据真实可用容量选择工作。不要把所有高优先级事项都视为“必须进本轮”;如果容量不足,应明确推迟或替换,而不是把过量工作变成团队的隐性压力。

计划结束时,团队应能说清楚本轮目标、关键交付物、主要风险和可能影响目标的依赖。若不同角色对本轮承诺理解不一致,应该在计划会当场澄清,而不是等到中途通过状态汇报才发现分歧。

3. 迭代中,围绕阻塞处理工作

迭代期间要让任务状态真实反映工作流,不要把所有任务长期停留在“进行中”。当任务被依赖阻塞时,应标出阻塞原因和需要谁协助;当新增需求进入时,应同步记录它替换了什么、影响了什么。

管理者无需逐条催进度,但需要为关键阻塞提供帮助,例如协调跨团队优先级、争取测试环境、推动业务方确认方案。若团队连续多日被同一阻塞影响,升级路径应明确,而不应依赖成员私下求人。

4. 迭代结束时,检查交付、质量和实际价值

评审不是单纯汇报完成了多少任务。团队应展示可验证结果,说明哪些目标已达成、哪些未达成,以及原因是什么。业务方需要反馈结果是否解决问题,团队则记录下一步决策;若交付不能演示或验收,应明确还缺少什么。

质量检查也不能只看缺陷总数。缺陷严重程度、发现阶段、重复出现原因和上线影响都很重要。缺陷较少但有高影响事故,不能被“总数下降”掩盖;缺陷数量短期上升,也可能来自测试覆盖提升,应结合背景判断。

5. 复盘只承诺少量、可验证的改进

复盘结束时,把结论转成明确行动。每项行动应有负责人、检查时间和判断标准,并在下一轮复盘时回看。若行动无法对应到可观察变化,就需要改写;如果行动需要其他团队配合,要把协作责任明确下来,不能只留给一个人独自推动。

管理者可以从一个周期后是否更容易识别风险、减少等待或改善交付质量来判断机制是否有效。若会议数量增加了,团队却仍无法说清楚最重要的目标、当前瓶颈和需要的决策,就应该删减低价值流程,而不是继续加表格。

九、结语:迭代管理的成熟度,体现在组织能否更早作出正确调整

迭代管理不是一套会议日历,也不是一组看板字段。它是一种组织在不确定条件下持续交付、验证并调整的能力。判断机制是否有效,不能只看团队是否按时开会、计划完成率是否漂亮,而要看风险有没有更早暴露,决策有没有更接近实际,用户反馈能不能进入下一轮工作。

如果你正准备在企业内启动迭代管理,下一步不必先写一份厚重制度。选一个工作相对稳定、业务方愿意参与的团队,明确本轮目标、完成标准、容量和变更规则;连续观察三至五轮,把等待、返工和计划外工作记录下来,再针对最突出的瓶颈做一次改进。工具可以支持透明与协作,但真正决定成败的,始终是组织是否愿意依据事实调整承诺、流程和资源。

常见问题解答(FAQ)

1. 企业管理者应该如何从零建立迭代管理机制?

我负责的团队过去主要靠临时安排任务,需求一多就容易互相等待。我想开始做迭代管理,但不确定第一步该定流程还是先选工具。

先选一个有明确目标、成员相对稳定的团队,试运行两周左右的迭代周期。开始前由业务负责人说明目标,团队拆分任务并估算工作量;迭代中定期检查阻塞;结束后复盘交付结果和流程问题。先把目标、负责人、任务状态和复盘记录跑通,再考虑是否需要调整流程或引入工具。

2. 迭代计划排得越满,团队交付就越快吗?

我做计划时总担心任务排少了显得效率低,常常把每个人的时间都安排满。实际执行中只要出现临时需求或评审延迟,原定计划就会被打乱。

不应以排满工时作为高效标准。计划时先扣除会议、支持工作和休假等可用时间,再参考团队近几轮实际完成量安排任务;新团队可先留出约两成容量应对不确定事项,之后根据延期和未完成数据调整。若连续多个迭代都有大量任务移出,就应减少承诺量并检查依赖、估算或需求变更,而不是继续加压。

3. 迭代过程中业务方提出紧急需求,管理者该怎么处理?

我遇到过迭代开始后突然插入客户问题,团队既不敢拒绝,也不清楚哪些原计划任务可以延期。最后看起来大家都很忙,但迭代目标没有完成。

先判断需求是否涉及生产故障、合规风险或明确的重大业务损失;普通新增需求进入待办列表,留待下一轮排序。确需立即处理时,由业务负责人和团队共同确认影响,并同步移出等量工作或调整迭代目标,同时记录变更原因和受影响任务。这样既能响应紧急事项,也能避免计划变更被隐藏。

4. 管理者用哪些指标判断迭代管理是否有效?

我发现团队可以按时开会、更新任务状态,但这些动作并不能说明交付真的变好了。我希望找到几项能帮助判断问题、又不会变成个人考核排名的指标。

优先看迭代目标完成情况、承诺任务完成比例、延期或移出任务的原因,以及从开始处理到交付所需的周期。连续观察至少三轮,结合需求变更、依赖等待和返工记录解释趋势,不要单独用任务数量或个人完成量评价绩效。若目标经常落空,先查计划容量和范围变更;若任务完成但业务结果没有改善,则需要重新审视迭代目标是否有价值。

核心关键词

读者评论

唐
唐泽宇

我们团队以前也把完成率当成主要指标,后来发现不少延期来自测试环境排队。把等待时间单独记下来后,才知道光催开发并不能解决问题。

韩
韩文博

文中说每轮复盘保留一至三项行动,我觉得比较实际。我们试过列很多改进项,最后没人跟;不过还得有人在下一轮检查,否则行动清单也容易变成记录。

龚
龚安琪

多团队协作时,临时需求由谁决定、要替换哪项工作,确实比统一迭代周期更影响交付。想请教一个问题:业务方不愿意接受延期或缩减范围时,管理者通常怎么推动取舍?

文章包含AI辅助创作:迭代管理迭代教程:企业管理者入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/563225

赞 (0)
飞飞飞飞
迭代复盘落地方案:企业管理者开展迭代管理的入门指南案例解析
上一篇 46分钟前
Sprint管理方法大全:企业管理者迭代管理入门指南落地清单
下一篇 46分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
