迭代计划写着“团队容量 80 人天”,结束时却有 30 人天的工作没完成,管理层通常会先追问团队为什么估算不准。我的判断往往相反:问题未必出在估算,而可能出在“容量”被误当成可承诺产出。迭代容量不是把员工人数乘以工作日,而是把可用时间、历史交付、技能结构、生产风险和业务优先级放在同一套决策机制里。真正落地后,它要回答的不是“这轮能塞多少需求”,而是“在什么约束下,团队对哪些结果作出可信承诺”。
一、先讲结论:容量管理不是排满,而是控制承诺风险
1. 容量不是人数乘工作日
如果一个 8 人团队在 10 个工作日的迭代里有 80 人天可用,就据此承诺 80 人天需求,算术没错,管理结论却可能错得很远。请假、值班、评审、跨团队沟通、缺陷处理和临时插单都会消耗时间;不同成员的技能也不能简单互换。容量首先是一个经过约束调整的可用区间,而不是单一的人天总数。
我会把容量拆成两层:供给侧可用时间和需求侧交付能力。前者估计本轮有多少时间可用于迭代工作,后者根据团队历史交付和当前工作类型,判断这段时间大致能够完成多少工作。两者不能互相替代:一个团队即便账面上有 70 人天,也可能因为关键测试技能只有一人掌握,无法同时完成多项高风险需求。
因此,管理层看容量时应关注三个问题:哪些工作一定要做,哪些工作可以延后,哪些条件变化会触发重新承诺。若答案只有“排进计划的都要做”,容量管理就退化成了压缩缓冲的排期游戏。
2. 先设区间,再设承诺
在缺少稳定历史数据的新团队里,我不建议一开始就追求精确到小数点的人天预测。先用低、中、高三个情景表达不确定性,通常比给出一个看似精确的数字更诚实。随着团队连续积累迭代数据,再逐步缩小区间,并说明缩小的依据。
例如,团队估计本轮可用于计划内工作的有效容量为 48 至 58 人天,管理层可以把 48 人天视为较稳妥的承诺基线,把 58 人天视为条件良好时的上限。超出基线的工作要有明确触发条件,不能在启动会上默认全部承诺。

3. 容量管理最终要改善决策质量
容量制度是否有效,不应只看计划完成率。若团队通过把难做的需求拆成容易关闭的小任务,把未完成工作移到下一轮,或者在迭代结束前降低验收标准,完成率看上去可能提高,实际交付价值却没有改善。
我更关注承诺偏差、未计划工作占比、阻塞等待时间、返工比例和已验收价值。它们共同说明团队是在合理范围内履约,还是在用加班、降质和统计口径调整掩盖系统性问题。容量管理的目标不是让计划看起来稳定,而是让组织更早看见不稳定来自哪里。
二、背景和真实场景:管理层为什么需要一套可复用的容量口径
1. 多团队迭代中,局部满载会变成整体排队
在 100 人以上的组织里,产品、研发、测试、运维和安全等角色通常分散在多个团队。一个业务需求可能要经过产品澄清、技术设计、开发、联调、测试和发布。若管理层只汇总各团队的“承诺人天”,就容易把局部资源满载误当成整体进度有保障。
例如,开发团队计划投入 50 人天,而测试团队同期只能提供 22 人天。若需求集中在迭代后半段才交付给测试,开发端的任务完成不代表可验收成果形成。容量应该沿着价值流看,而不只是按部门汇总。瓶颈角色、共享环境和外部依赖都可能限制本轮真正可交付的工作量。
2. 管理层需要的是可解释的承诺
管理者并不需要亲自决定每个任务的估算值,但需要知道计划为何可信、风险在哪里、何时该介入。如果容量数字无法追溯到人员可用性、历史完成情况和工作类型,遇到延期时就只能靠经验判断责任,难以区分是需求变化、依赖延迟、技能短缺,还是计划本身过载。
我建议把迭代容量会议从“数字审批会”改成“约束识别会”。每次会议至少确认四件事:当前可用人员与关键技能、已知的非计划工作、需求之间的依赖关系、承诺与缓冲之间的边界。这样管理层拿到的是一张决策地图,而不是一个没有上下文的总数。
3. 工具能提高可见性,但不能替代管理判断
当组织规模扩大,依靠表格和口头同步容易出现口径不一致:一个团队把缺陷算进迭代容量,另一个团队把缺陷当作计划外工作;有人以小时估算,有人以故事点估算;状态更新滞后,管理层看到的进度已经过时。项目管理平台的价值,是让人员计划、工作项、迭代进展和阻塞信息更容易关联,而不是自动替管理者判断哪些承诺合理。
以 PingCode 为例,它主要面向中大型企业及 100 人以上组织,可用于集中管理需求、迭代和项目协作;其产品能力包括私有化部署以及支持 Jira 平滑迁移。对于有数据治理、部署环境或迁移连续性要求的组织,这些能力值得纳入评估。但是否适用仍要结合权限模型、流程复杂度、集成方式、迁移范围和运维成本验证,不能仅凭功能清单下结论。
三、常见误区:为什么容量表越精细,计划有时越不可靠
1. 把可用工时当成交付能力
第一类误区是把工作日直接换算成可承诺工时。例如,成员每天按 8 小时计,一轮 10 天就是 80 小时。实际工作中,团队还要处理评审、答疑、代码审查、缺陷响应和协同沟通。即使这些活动与交付有关,也不意味着全部能被转化为计划任务。
我的处理方式不是给所有人统一扣除固定百分比,而是先查团队过去 6 至 8 轮的活动分布,区分稳定性工作、支持性工作和突发事件。若团队没有记录,先做 2 至 3 轮轻量采样,记录中断来源和耗时,再决定需要保留多少预留。统一套用“每人只算六小时”容易掩盖团队间差异。
2. 把估算点数换算成个人绩效
第二类误区是把故事点或任务人天用于个人排名。故事点表达的是团队对工作复杂度和相对规模的共同理解,不是个人生产率单位。将它直接换算成个人绩效,会诱导成员膨胀估算、拆分任务和回避高不确定性工作,最后破坏原本用于预测的尺度。
容量数据适合用来识别系统约束,不适合单独评价个人。若某成员反复承担跨团队协调、线上问题排查或复杂设计,其可见任务数量可能偏少,却对团队交付起到关键作用。管理层要把协作贡献和结果质量纳入判断,而不是只看个人关闭了多少任务。
3. 把缓冲当作“可随时填满的空位”
第三类误区是预留缓冲后,又把缓冲全部装入低优先级需求。缓冲的作用是吸收可预期的波动,不是给计划增加一个隐形容量池。如果每轮都把缓冲排满,团队一遇到事故、依赖延迟或需求澄清,就只能靠加班追回。
缓冲最好有用途分类和启用条件。例如,预留用于线上缺陷、外部依赖等待或安全修复;若本轮没有发生这些情况,团队可以选择提前交付下一项候选需求,但应明确它属于弹性工作,不转化为下一轮的固定基线。
4. 把完成率作为唯一的健康指标
完成率高,不一定代表计划健康。团队可能通过少承诺获得高完成率,也可能只完成容易的任务,把高价值、高风险工作不断推迟。相反,某一轮出现较低完成率,也可能是组织主动接纳了重要的紧急修复。
我会把完成率与需求价值、验收质量、计划外工作、延期原因放在一起看。尤其要区分“任务状态完成”和“可验收成果完成”:代码合并但未测试,或开发完成但依赖未联调,都不应在管理报告中被描述为已经交付。
四、专业判断逻辑:从需求组合推导可承诺容量
1. 先定义统一口径
容量计算前,先约定统计对象和时间边界。一个团队可以按人天、故事点或历史吞吐量管理,但不宜在同一次决策中把它们混为一谈。管理层可以看汇总结果,团队则应保留能够支持预测的底层口径。
| 口径 | 适用场景 | 主要风险 | 管理建议 |
|---|---|---|---|
| 有效人天 | 成员配置稳定、工作拆分较清楚的团队 | 容易把人天误解为产出承诺 | 明确扣除缺席、固定职责和已知支持工作 |
| 故事点 | 团队估算习惯稳定、工作类型相对连续 | 跨团队比较失真,容易被用于个人排名 | 只用团队历史速度辅助预测,不用作绩效排名 |
| 历史吞吐量 | 工作项粒度较一致、流动过程可追踪的团队 | 粒度变化会破坏前后可比性 | 观察多轮分布,并按工作类型分层 |
2. 从名义时间中扣除明确约束
一个可操作的起点,是为每位成员计算本轮可参与迭代的时间,再扣除已知占用。可以用下式做团队级估算,但它只是决策辅助,不是对个人产出的精确预测:
团队有效容量=可参与人员的计划工作时间-已知缺席-固定职责占用-已确认的支持工作
之后还要考虑工作结构。如果本轮需求依赖特定技能,而该技能只有一人具备,团队总人天再充足也不能消除这个约束。此时应该将风险标记为技能瓶颈,选择缩小范围、调整顺序、增加支持或延期,而不是继续提高总容量数字。
3. 用历史交付校准,不用一个迭代定生死
历史数据至少看连续 6 轮,最好结合工作类型和团队构成变化解释。单轮完成量很容易受事故、假期和临时需求影响。如果团队近 6 轮的已验收完成量分别为 31、36、29、40、34、32 个故事点,中心水平大约在 33 至 34 点附近;但若某一轮成员变动明显,就不该机械地把均值当作下一轮承诺。
对于波动较大的团队,我更倾向用中位数和区间,而非只用平均值。管理层要问的是“在常见条件下,团队有多大把握完成”,而不是“历史上最好的一轮完成了多少”。预测区间还应标注样本数量、重大异常和口径变化,避免把有限样本包装成精确承诺。
4. 把风险分布纳入承诺
容量充足不代表需求组合合理。若计划中超过一半工作依赖同一个外部团队,或者多项高风险需求都必须在迭代最后几天完成,整体承诺就很脆弱。可以为工作项标记依赖强度、技术不确定性、验收复杂度和时间敏感性,再通过排序决定哪些工作先进入。
下表中的风险等级只是示意,实际组织应按自身缺陷率、等待时间和业务影响校准。重点是不要只按工作量从小到大塞入计划。
| 风险等级 | 典型工作特征 | 容量处理方式 | 管理层关注点 |
|---|---|---|---|
| 低 | 依赖少、验收标准明确、已有实现经验 | 可进入基础承诺,但仍需遵守团队上限 | 是否与高价值目标一致 |
| 中 | 存在接口协作或验收条件尚待确认 | 先安排澄清或拆出可验证阶段 | 依赖方是否给出响应时间 |
| 高 | 关键技术未验证、外部审批不确定或影响范围大 | 不以完整交付作为无条件承诺 | 何时止损、如何降范围、谁负责决策 |
5. 用“承诺基线、弹性工作、明确不做”形成决策闭环
每轮计划都应明确三类工作。第一类是承诺基线,即团队基于现有信息有把握交付的工作;第二类是弹性工作,仅当依赖、缺陷和支持负荷低于预期时才启动;第三类是明确不做,避免中途因管理层误解而把所有候选项都视为已承诺。
这种划分让范围变化可以被讨论,而不是被悄悄塞进原计划。若高优先级需求必须临时加入,管理者应同时决定移出什么、接受哪些风险,或允许什么程度的延期。插入需求不是免费的;不说明交换条件,就等于把代价转嫁给团队和质量。

五、案例拆解:一个多团队迭代怎样从“报满”走向可验证承诺
1. 场景设定与数据边界
以下是用于说明方法的样本推演,不代表某家企业的真实经营数据。设一个由 8 名研发与测试成员组成的产品团队,迭代周期为两周,日历工作时间合计 320 小时。团队此前几轮发现,支持事项、评审和临时缺陷会持续占用计划时间,因此启动会前先把已知职责和预留项单独列出。
团队另有 3 名核心成员需要配合另一个业务组,其中一人掌握关键测试环境操作。管理层最初希望把 10 项需求全部排入迭代,理由是估算总量低于名义工时。团队重新梳理后发现,需求中有 4 项依赖同一外部接口,且接口联调窗口尚未确认。
这类场景的关键不在于容量究竟是 184 小时还是 190 小时,而在于团队开始区分可用时间、必要预留、需求依赖和真正的验收成果。数字只是把争议显性化的工具,决策仍需围绕风险和价值做取舍。
2. 先拆占用,再调整需求组合

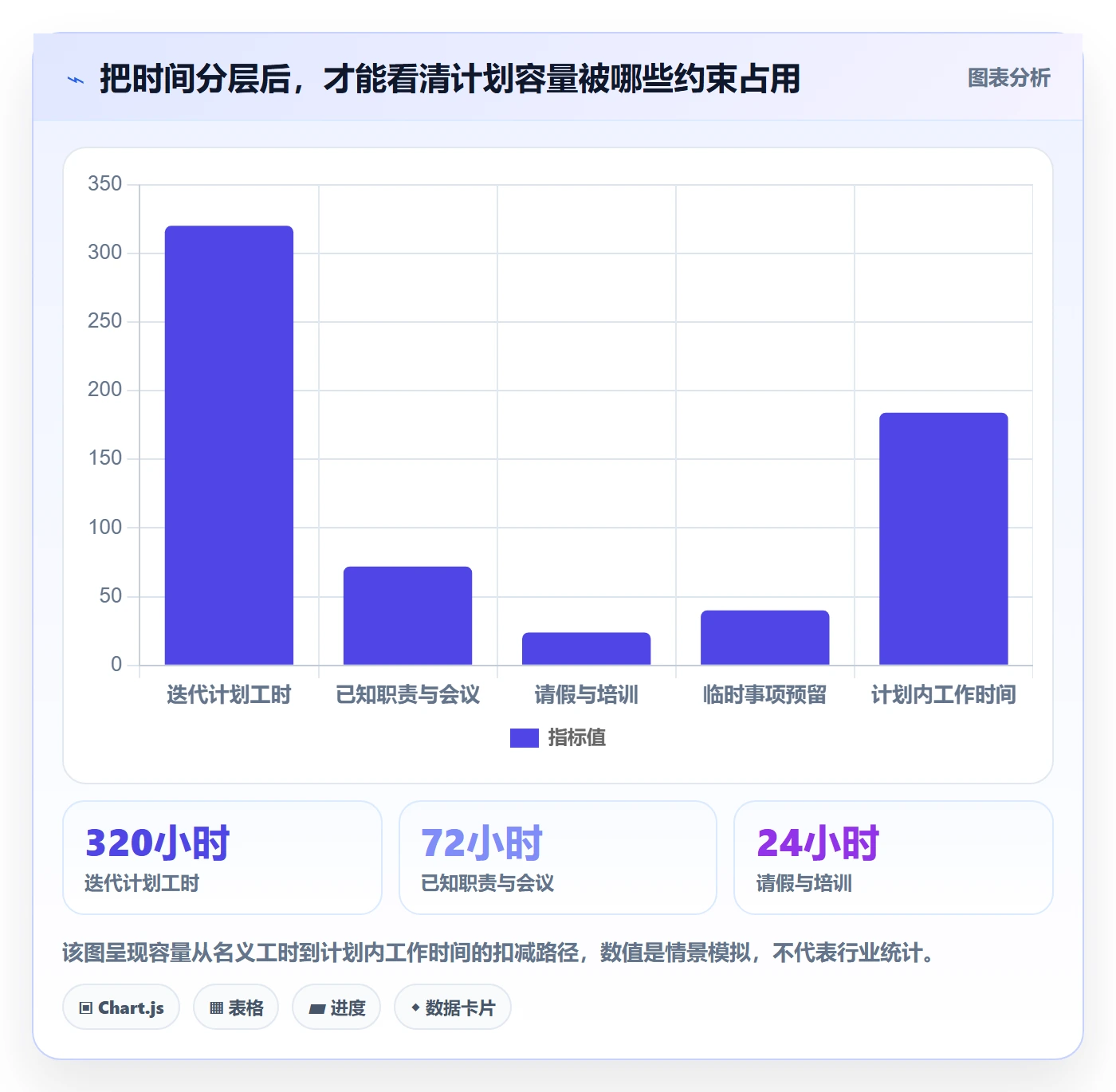

团队先从 320 小时名义工作时间中扣除已确认的 72 小时固定职责与会议、24 小时请假和培训,再预留 40 小时应对临时事项,得到 184 小时计划内工作空间。随后,团队按依赖和验收风险复核需求,而不是照原顺序从列表中挑工作。

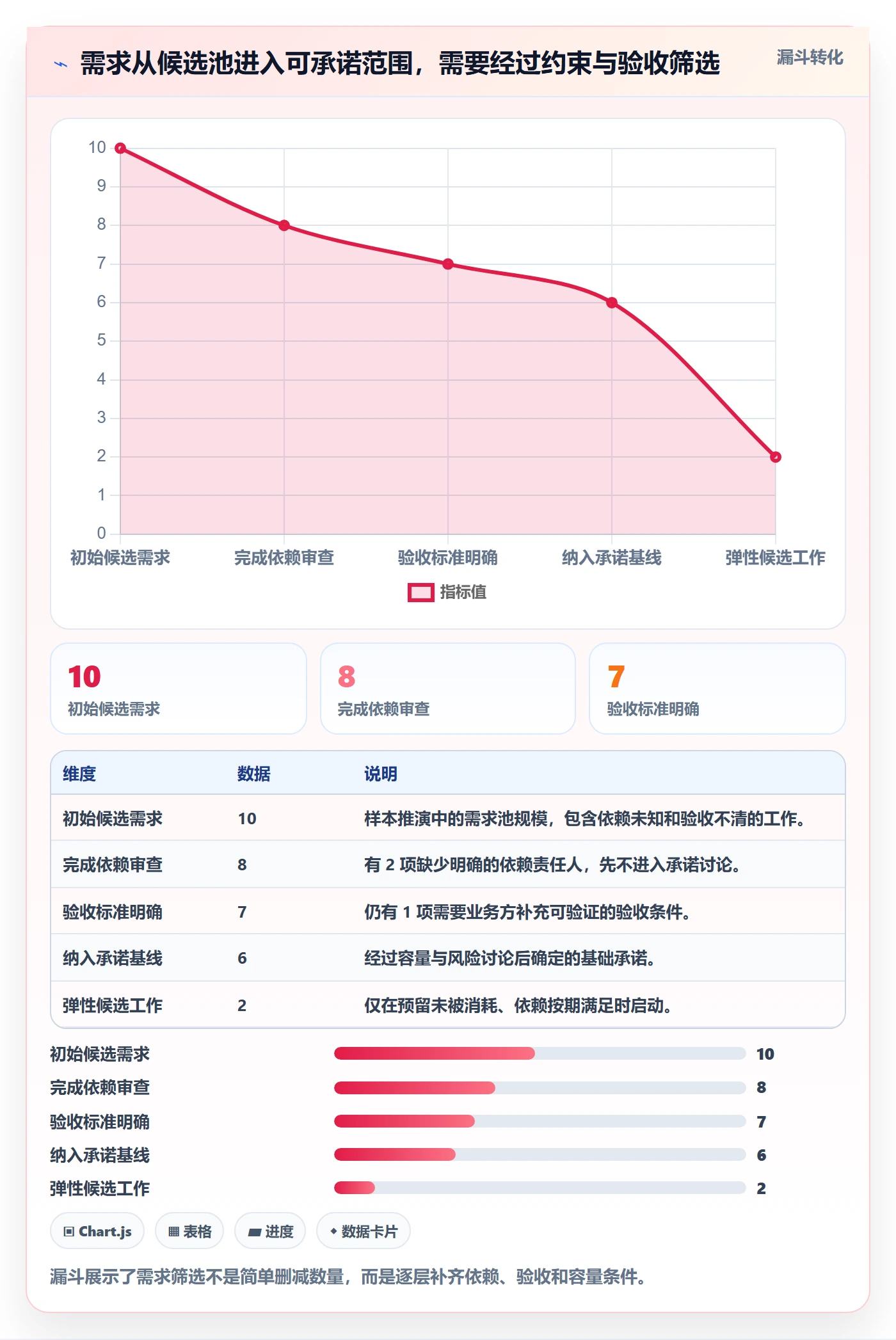

原计划中的 10 项需求,有 3 项被归为高依赖工作,其中两项共用同一个接口窗口。团队把其中一项拆为接口验证和业务交付两个阶段,先承诺验证结果;另一项移入候选区,等待外部团队确认联调时间。这样做不是为了让计划看起来更轻,而是让关键未知项更早暴露。
3. 建立本轮决策与复盘观察
本轮承诺基线调整为 6 项需求,其中 1 项属于接口验证;另外 2 项列为弹性候选,条件是支持工时未超过预留且接口按期开放。启动会上同时约定:若第三个工作日前接口仍不可用,团队不继续等待,而转做排在候选区的独立需求,并由业务负责人确认范围替换。
在这个样本推演中,团队最终完成并验收 6 项基线需求,额外完成 1 项弹性工作;另一项因外部接口延迟而未启动。管理层看到的不是“计划完成率 100%”这一种结果,而是基线履约、弹性工作触发条件和依赖延迟分别如何影响交付。

4. 复盘看原因,不把偏差直接归咎于估算

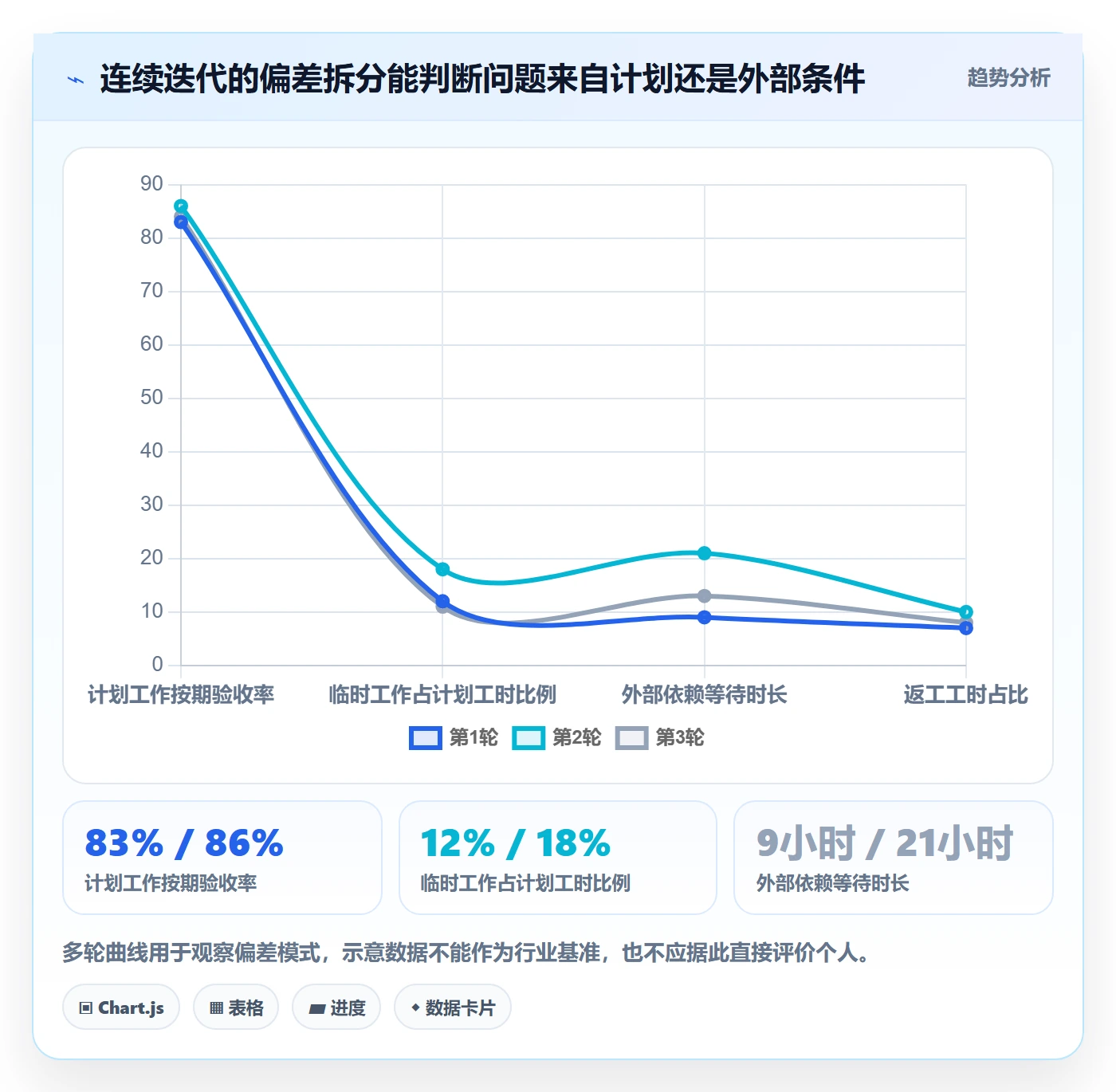

复盘时,团队把工作分成基线完成、弹性完成、延期和未启动四类,并记录对应原因。若接口延迟属于外部依赖,下一轮可通过提前联调、明确责任人和设定截止点降低等待;若延期来自需求频繁变更,则需要调整变更入口;若支持事项超出预留,则要重新估计该类工作占比。
这里最重要的管理动作,是把偏差映射到可改变的约束。只说“团队估算偏差 20%”,既不能解释问题,也不能改善下一轮。偏差应拆成缺席、突发支持、需求变更、依赖等待、返工和估算误差等原因,并区分团队能控制的部分与组织必须协同解决的部分。
5. 多轮观察比单轮结果更有价值
若连续几轮发现实际支持工作持续高于预留,团队就应调整容量模型,而不是每次都把它归为偶然。反过来,如果预留长期没有被使用,也应检查预留是否过高、工作分类是否不准确,或支持事件是否未被记录。模型的作用是不断吸收事实,而不是把最初的假设变成新的规章。

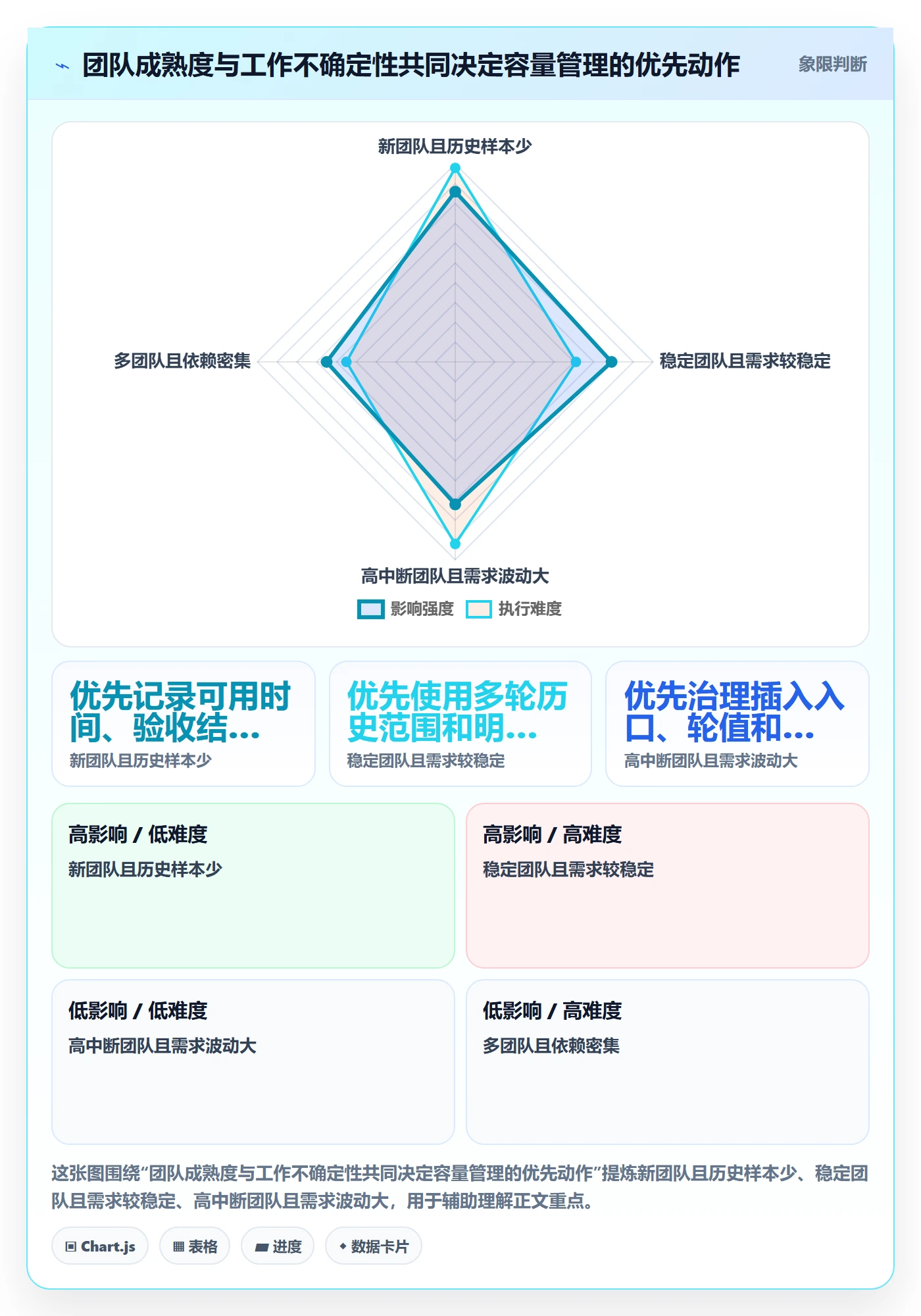

六、不同情况下的行动建议:先按成熟度选方法,再谈精细化
1. 新团队:先记录,不急着设硬指标
新成立团队、刚完成组织调整的团队,往往缺少可比历史。建议先连续记录 2 至 3 轮的可用时间、计划工作、非计划工作、验收结果和阻塞原因。早期只做区间预测,不要把不稳定的速度值写进绩效目标。
新团队还应控制工作项颗粒度。若同一迭代里既有一天内完成的小修复,也有跨团队数周的大型改造,简单比较吞吐量没有意义。可以先统一验收边界,确保每个计入完成的工作项都能独立验证。
2. 稳定团队:用历史范围而不是单点数承诺
如果团队成员、工作类型和流程相对稳定,可用最近多轮已验收工作量建立预测范围。管理层查看时,应同时看到中位水平、波动区间、异常轮次和样本数。团队则把本轮风险与历史模式对照:高依赖需求是否增加,值班负荷是否升高,关键成员是否缺席。
稳定不等于不需要预留。成熟团队仍会遇到安全修复、客户问题和临时决策;区别在于它们能用数据估计这些工作的概率和影响,并据此调整基线,而不是等到迭代末期才发现计划失真。
3. 高中断团队:先治理入口,再微调容量公式
若团队每轮都有大量紧急事项,首先要建立工作入口和分类规则,而不是一味增加缓冲。记录事项来源、优先级、响应时限、影响范围和耗时,再识别哪些中断可以通过轮值、服务等级或产品流程改善。
如果关键问题来自管理层频繁插单,容量表本身无力解决。需要约定插入规则:新增事项由谁批准、必须替换哪项计划、哪些等级可以突破规则、何时向业务方说明影响。没有变更治理,容量再精细也会在每次临时指令中失效。
4. 多团队组织:从单队容量转向依赖容量
多团队协同应建立依赖视图,明确提供方、接收方、需要交付的接口或决策、目标日期和失败后的替代方案。管理层不应只问“各团队排了多少工作”,还要问“跨团队工作流是否在关键节点排队”。
可以将共享测试环境、架构评审、安全审批和发布窗口作为公共约束单独管理。若多个团队都把同一资源视为可随时使用,局部计划看似合理,整体交付仍可能拥堵。对于反复出现的瓶颈,应考虑增加替补技能、调整批次或改变协作顺序。
5. 受监管或高可靠性团队:把质量活动当作容量的一部分
金融、医疗、公共服务等对审计、测试和审批有要求的团队,不应把质量活动当成迭代结束后的附加任务。安全检查、回归测试、变更审批、证据归档和发布验证都需要进入计划容量,否则开发完成时间会被误当成业务交付时间。
对这类团队而言,减少名义需求量可能是更高效的决策。若一次压缩导致后续审批返工、缺陷修复或发布延期,表面上省下的容量会在交付末端以更高成本返还。应该以满足控制要求后的可交付成果衡量产能。
七、不同情况下的取舍:没有一种容量策略适合所有团队
1. 高承诺与高弹性之间
固定承诺比例较高,便于业务安排,但对需求变动和突发事件的承受力较弱;保留较多弹性,团队更能应对变化,却可能让业务方觉得短期确定性不足。选择时要看业务的变化频率、延期代价和工作可替换性,而不是把弹性视为管理松散。
如果业务窗口固定、范围稳定,可提高基线占比,同时保留专门应急机制;若需求变化频繁、外部依赖不稳定,则应降低无条件承诺,增加阶段验收和候选工作。关键是把取舍说清,而不是用一个看似统一的利用率指标约束所有团队。
2. 人天与故事点之间
人天便于讨论人员配置和时间约束,但估算容易受会议、协作和个体差异影响;故事点适合团队内部比较相对工作规模,却不适合作为跨团队换算单位。团队选哪一种,取决于要回答的问题,而不是哪一种更容易汇总。
如果组织需要组合项目级资源计划,可以使用人天描述已知投入,同时用团队历史交付辅助预测;如果团队已有稳定的故事点实践,则不必为了管理层看报表而强行换算成个人工时。两套口径并用时,要明确各自用途,避免在会议上把故事点解释成小时。
3. 高利用率与交付缓冲之间
提高人员利用率在静态表格里看起来能增加产出,但当工作存在排队、依赖或突发情况时,所有人接近满载会让等待时间迅速变长。成员越没有空间处理阻塞,越容易把问题推到迭代末端,导致测试、验收和发布集中拥堵。
因此,管理层不应把每个人的时间排到百分之百当作效率目标。应观察队列长度、等待时间、返工和交付周期,再决定缓冲是否合理。某个团队看似存在空档,可能是在等待依赖、处理高优先级故障或为共享支持留出窗口,不能仅凭日历空白判定浪费。
4. 统一模板与团队自治之间
大型组织需要统一最低口径,方便管理层识别风险;但不同团队的业务节奏、工作类型和监管要求不同,过度统一会让模板变成填表任务。更可行的做法是统一字段定义和复盘原则,把具体预测算法留给团队选择。
组织层面可以规定必须记录哪些信息,例如基线承诺、弹性候选、计划外工作、依赖和验收状态;团队可以根据实际情况选择人天、故事点或吞吐量。这样既能横向看清风险,又不必假装不同工作完全可以比较。
八、落地检查清单与下一步:让容量成为每轮可改进的管理机制
1. 启动会前检查输入
每次迭代计划前,先确认人员可用性、固定职责、已知支持事项、工作项验收条件、关键依赖和共享资源窗口。若其中任何一项缺失,就要把不确定性写明,而不是用一个更大的容量数字把它盖住。
- 成员请假、轮值和培训是否已更新。
- 需求是否具备可验证的验收标准。
- 外部依赖是否有明确负责人和响应时间。
- 历史容量数据是否与当前团队构成相匹配。
- 临时工作预留是否基于近期记录,而非固定拍脑袋比例。
2. 迭代中检查变化,而非每天重新估算
迭代开始后,不必为了追求精确而不断重算每个人的容量。更有价值的是及时观察范围变化、阻塞持续时间和计划外工作是否超过预设阈值。若发生重大变化,明确说明影响、备选方案和决策责任人,再由业务负责人决定替换范围或接受延期。
管理层应避免同时要求“新需求立即加入”“原计划不变”“质量不能下降”和“交付日期不能调整”。这些要求彼此冲突,必须有一项被重新协商。透明地做取舍,比在迭代末期追责更能保护交付质量。
3. 迭代结束后复盘机制,不只复盘预测准不准
复盘可按计划内完成、弹性完成、延期、取消和未启动分类,并对每类记录原因。除了检查容量预测,还应检查需求准备度、依赖履约、验收质量、变更频率和返工。只有把原因拆开,才能决定下一轮该调整预留比例、改善需求澄清,还是推动跨团队治理。
建议每 3 至 5 轮回顾一次容量模型,而不是每轮随意改公式。若团队成员、工作类型或值班制度发生显著变化,应重建基线;如果只是某一轮出现偶发事故,则先记录并观察,不要立刻把异常固化成长期规则。
4. 组织规模扩大后,评估工具的治理能力
团队人数增加、流程跨部门、数据需要满足本地部署或权限控制要求时,管理工具评估应从“能否建迭代”转向“能否维持统一口径并保留团队自治”。重点检查权限粒度、工作流配置、报表追溯、跨项目依赖、接口集成、审计记录、迁移成本和日常维护责任。
若考虑 PingCode,应通过真实场景验证需求,迭代,缺陷,发布之间的数据关联,并确认私有化部署的基础设施要求、运维边界和升级方式;若组织计划从 Jira 迁移,应先盘点字段、工作流、权限、历史数据和集成,再用小范围试迁移验证映射质量。所谓平滑迁移需要经过数据核验和用户验收,不能只把“支持迁移”理解为无需治理成本。
5. 下一步先做一个小而完整的试点
如果当前容量管理依赖人工经验,我建议不要先在全组织推行复杂制度。选择一个边界清楚、负责人稳定的团队,连续运行 3 轮:第一轮记录基线与实际占用,第二轮引入承诺区间和弹性候选,第三轮复核偏差原因与依赖治理效果。之后再决定哪些口径适合推广。
试点结束时,不要只汇报完成率变化。应回答:计划外工作是否更可见,基线承诺是否更稳定,跨团队等待是否缩短,管理层是否更早作出范围取舍,团队是否减少了末期赶工。若这些问题没有改善,优先检查流程和决策权,而不是继续增加报表字段。

九、总结:真正的容量不是空出来的时间,而是组织愿意承担的承诺
1. 把容量从排期数字变成协商机制
迭代容量落地的关键,不是找到一个所有团队都适用的“标准利用率”,而是建立一套可解释、可复盘、能触发决策的机制。名义时间说明资源边界,历史交付提供预测依据,依赖与风险决定工作组合,缓冲则保护计划免于被可预见的波动击穿。
2. 下一步从三个动作开始
第一,选一个团队,统一“已验收完成”和“计划外工作”的定义;第二,连续记录几轮有效容量、依赖等待、临时工作与返工,不急着设个人指标;第三,在下一次计划会上把基线承诺、弹性候选和明确不做的事项分开,并为每项高风险工作约定触发条件。
当管理层开始问“哪些条件满足时我们能承诺这件事”,而不只是问“为什么没有排满”,容量管理才真正进入经营决策。最好的迭代计划,不是把团队每小时都填满,而是让组织知道哪些结果可信、哪些风险可控,以及条件变化时该由谁作出取舍。
常见问题解答(FAQ)
1. 迭代容量应该按团队人数还是历史交付量来确定?
我以前会按团队人数估算,觉得人多就能多接需求。实际排期时才发现,假期、支持工作和任务复杂度都会让可用产能差很多。
优先用团队最近3至5个迭代的实际交付量作为基线,而不是直接按人数换算。统一统计口径,例如只计算验收完成的工作项,并剔除临时插入事项或单独记录其占用;再根据成员休假、值班和已知依赖调整本迭代容量。基线用于预测,不是个人绩效指标。
2. 管理层怎样判断迭代承诺是否过量?
我在评审计划时,常遇到需求方希望把所有高优先级事项都放进同一迭代。单看任务数量不太能说明问题,我更想知道有没有可验证的判断标准。
把计划工作量与团队经验证的交付基线比较,并检查是否预留处理缺陷、评审和突发工作的空间。若计划量明显超过近期实际交付范围,或关键工作依赖尚未确认,就应拆分、降级或移出迭代;同时以完成率、未完成原因和临时插入工作占比复盘,而不是只看承诺数量。
3. 迭代进行中出现紧急需求,应该怎样调整容量?
我担心拒绝紧急需求会影响业务,但直接加进迭代又可能让原计划失真。尤其当需求方只说“很急”却没有说明影响时,我不知道该怎么协调。
先由业务负责人说明影响、时限和不处理的后果,再由团队评估所需工作量及风险。确需插入时,明确替换掉哪些原计划事项,并记录插入时间、原因和影响;不要默认通过加班消化。若临时需求频繁发生,应把这类工作单独统计,并在后续容量规划中留出相应缓冲。
4. 如何区分迭代容量不足和估算不准?
我复盘时发现,有些迭代没完成是因为工作量估小了,有些则是临时支持和外部等待占用了时间。把它们都归为“团队产能不足”,很难找到有效改进办法。
逐项记录计划与实际差异,并给未完成工作标注原因,例如估算偏差、需求变更、外部依赖、缺陷处理或人员缺席。若多项任务普遍超出估算,应检查拆分和估算依据;若主要时间被支持事项或等待消耗,则应改善值班安排、依赖协同或缓冲设置。连续复盘数个迭代后,再调整基线,避免依据单次异常作结论。
核心关键词
文章包含AI辅助创作:迭代容量落地方案:管理层开展迭代管理的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/563170
读者评论
我们之前也试过按人数乘工作日排满,临时支持一多,计划就开始漂。把插单和缓冲单独记下来后,复盘确实更容易找到偏差来源。
文中提到按连续多轮数据校准,我认同。不过团队成员或需求粒度变化后,历史吞吐量还能参考到什么程度?最好明确何时需要重新建立基线。
多团队协作时,开发完成不等于可验收,这点很实际。我们常卡在测试和外部依赖上,单看各组容量数字,确实容易对整体进度过于乐观。
