迭代计划流程与规范:管理层迭代管理落地方案关键指标

迭代计划看起来按时完成,不代表计划有效:团队可能把大量时间花在临时插单、跨团队等待和上线返工上,而管理层只看到“完成率 92%”。在迭代管理中,我更看重一个反常识判断:计划不是承诺更多工作,而是把有限产能、业务优先级与交付风险放在同一张可验证的决策桌面上。本文从管理层落地视角拆解迭代计划流程、规范与关键指标,并用一组明确标注为情景模拟的数据说明,如何把会议、看板和指标连成闭环。

一、核心结论:迭代计划不是排任务,而是建立可兑现的承诺

1. 管理层应管理决策质量,而非逐项指挥执行

管理层参与迭代管理,不应意味着审批每张任务卡、每天追问每个开发者。更有效的做法,是明确本周期要解决的业务问题、不可突破的约束、可接受的风险,以及团队需要哪些跨部门支持。团队据此拆分工作并承诺可交付范围,管理层对优先级和依赖负责。

我判断计划质量时,通常先问四个问题:目标是否可以用业务结果验证?工作是否经过容量约束?高风险依赖是否有负责人和日期?范围变化是否有明确的取舍规则?这四项有任一项缺失,计划就可能只是任务清单,而不是管理方案。

2. 计划质量由范围、容量、依赖和反馈共同决定

迭代计划至少要同时满足四个条件:目标清楚、团队有能力完成、前置条件可控、执行中出现偏差时有处理机制。只盯完成率,会鼓励团队把任务拆小、降低承诺难度;只盯需求数量,则容易把“做了很多”误当成“产生了价值”。

建议把管理目标从“本期完成多少项”改为“在可承受风险内,验证或交付了什么价值”。例如,与其要求某团队本期完成 20 个需求,不如要求其在既定容量内完成支付失败率改善方案,并明确上线范围、回滚条件和验证窗口。

3. 一套指标必须能触发管理动作

指标不是汇报装饰。每项指标都应有口径、责任人、观察周期和触发动作。若计划准确率连续下降,动作不是要求团队“提高重视”,而是检查插单、估算偏差、依赖等待和返工分别贡献了多少。管理层需要修复系统约束,而不是把指标变成个人问责工具。

管理问题 建议观察指标 触发后的管理动作
本期是否承诺过量 承诺完成率、计划偏差率 复核容量折减和需求拆分规则
范围是否频繁漂移 中途新增工作占比 设立插单入口和等量置换规则
是否被外部依赖阻塞 依赖按期兑现率、阻塞时长 升级责任部门并调整先后顺序
交付是否带来结果 目标结果达成率、上线后缺陷率 复盘假设、质量门槛和发布策略

二、背景与真实场景:为什么计划会议结束后,管理仍然失控

1. 组织规模扩大后,局部合理会变成整体冲突

在小团队里,产品、研发和测试可以在走廊里解决问题;组织扩展到多个业务线、共享平台团队和合规职能后,一项需求可能同时依赖接口改造、数据权限、测试环境和安全评审。每个团队单独看都排得合理,合起来却可能争用同一批关键人员。

我见过一种典型情形:业务负责人按季度目标要求优先上线新功能,平台团队同时承担稳定性治理,测试团队则在版本末尾集中接收变更。各方都完成了自己的计划,却没有人对端到端交付负责。结果不是某个团队“执行力差”,而是管理系统没有呈现共享资源和依赖关系。

2. 计划失真往往源于输入,而不是团队不努力

如果需求没有验收条件,工作量估算就只能靠猜;如果历史数据混合了开发、等待和返工时间,速度趋势就会误导容量判断;如果临近迭代结束仍可随意插单,原计划自然失去意义。把这些问题归咎于团队承诺不够,会进一步诱发保守报数和表面达成。

建议管理层在计划会上先检验输入质量:需求是否具备业务背景、验收标准、依赖清单与优先级理由?团队是否能看到近期可用容量?未满足条件的事项是否被明确标为待澄清,而不是悄悄塞进承诺范围?

3. 规模化管理需要共同语言,但不能抹平团队差异

超过百人的组织需要统一工作项定义、状态口径、计划周期和升级机制,否则跨团队汇总的数据不可比较。但统一不等于强制所有团队使用相同迭代长度、相同估算单位或相同交付节奏。基础平台、合规项目和面向用户的产品,工作特征并不相同。

采用 PingCode 这类面向中大型组织的项目管理平台时,我会先确认其是否能承载组织层级、跨团队依赖、权限边界与汇总分析,再讨论模板和看板。工具能帮助统一记录与追踪,但不能替代优先级决策、资源协调和风险承担。

三、常见误区:看似严格的规范,为什么反而降低交付可信度

1. 把承诺完成率当成唯一绩效指标

完成率有用,但它只能说明承诺范围中有多少事项达到定义的完成状态,并不能单独证明业务价值、质量或计划合理。如果团队为了维持高完成率而少承诺,或者把大需求拆成大量低价值小项,指标就会变好,结果却未必改善。

我建议将完成率与计划偏差、插单比例、上线质量和目标达成情况一起看,并区分“未完成但已形成可用成果”“完成但未达验收条件”“因外部决策取消”等情况。数据分类越清楚,管理判断越少依赖猜测。

2. 把所有需求都提前排满

有些计划表看起来极其完整,迭代每一天都排有任务,甚至连缓冲时间都被拆成具体工作。这种“满载”通常建立在没有意外的假设上,但现实里的线上问题、评审等待、接口变化和缺陷修复并不会因为计划表没有空格而消失。

容量规划应使用可用人天而不是名义人数。假设 8 人团队周期为 10 个工作日,理论上有 80 人天;扣除休假、固定会议、支持轮值和已知运营工作后,可用于迭代的可能只有 58 人天。此处数字仅为示意,实际应使用团队自己的历史记录核算。

3. 把故事点或工时跨团队横向排名

估算单位是团队内部讨论复杂度或工作量的辅助语言,不是跨团队生产率的统一货币。团队甲的 30 点与团队乙的 30 点,未必代表相同难度、风险或业务价值。用点数排名容易让估算发生通胀,最终得到更漂亮却更难解释的数据。

跨团队更适合比较交付周期、阻塞时长、缺陷逃逸率和目标达成情况,并按工作类型、服务等级和依赖复杂度分层。若确需比较,应先证明口径、样本和工作类型具有可比性。

4. 把所有变化都视为流程违规

迭代期间出现变化很正常。真正需要控制的不是变化本身,而是变化是否经过显式决策、是否有代价记录、是否挤占了原计划。若新需求进入却不移出等量工作,团队就承担了未被承认的额外承诺,管理报表也会掩盖优先级变化。

四、专业判断逻辑:从业务目标到可执行迭代承诺

1. 先确定目标,再决定需求顺序

计划的第一步不是打开待办列表,而是确定本周期的目标。目标应描述需要改变的用户行为、业务结果或风险状态,并给出验证方法。例如,“改善注册体验”仍然过于宽泛;“降低新用户注册流程中断率,并在发布后两周通过埋点数据验证”更接近可执行目标。

目标最好控制在少数几个,避免团队同时承担互相竞争的优先事项。对管理层而言,关键不是目标写得多完整,而是当容量不足时,能否明确说出哪些目标优先、哪些目标延期。

2. 建立容量基线,不把名义工时当可交付产能

容量核算应从团队实际可用时间开始。先扣除休假、轮值、固定会议和已知维护工作,再考虑历史上经常发生但尚未被制度化记录的支持工作。首次建立基线时,宁可采用保守估算,并在数个周期后用实际数据校准。

对有稳定历史数据的团队,可参考近期若干个相似周期的实际吞吐与周期时间;但不要机械地取最佳周期。最佳值通常反映了特殊条件,直接作为承诺基准会造成系统性过载。

3. 以“就绪标准”控制进入计划的需求质量

需求进入承诺范围前,至少应能回答:解决谁的什么问题?如何验收?哪些系统或团队有依赖?是否涉及安全、隐私、合规或数据迁移?若关键问题尚无答案,就应进入澄清队列,而不是在计划会上用乐观估算掩盖不确定性。

就绪标准不必复杂。对不同工作类型,可以设置不同模板:用户功能强调场景与验收条件;技术治理强调风险、影响面和验证方式;线上故障则强调恢复目标、根因假设和回归范围。

4. 计划会议按决策顺序进行,而不是逐卡朗读

  1. 确认目标与约束:回顾业务优先级、发布日期、合规窗口和资源变化,先确认本期真正不能变的边界。

  2. 检查依赖和风险:逐项确认外部输入、负责人、期望日期与替代方案;没有责任人的依赖不能被当作已解决。

  3. 按团队容量选择工作:先纳入高优先级且已就绪的工作,再检查总量是否超过历史可兑现范围。

  4. 明确验收和完成定义:确认测试、代码评审、发布、监控和文档要求,避免“开发完成”被误报为“交付完成”。

  5. 记录承诺与未选事项:标记本期承诺、候补项和延期项,记录未选择的原因,供下次优先级调整使用。

5. 用变更控制保护目标,而不是冻结现实

迭代开始后,新增工作应经过快速分级:紧急线上风险、法定合规要求、业务机会变化,还是一般优化需求。紧急事项可以进入,但必须记录其工作量、影响目标和被替换事项;一般需求进入候补池,等待下一次正式排序。

当变更达到预设阈值,例如预计占用本期可用容量的 10% 以上,或使关键目标无法完成时,管理层应参与重新决策。阈值不是行业定律,应根据团队规模、业务波动和风险容忍度校准。

五、具体案例与数据观察:用一组模拟数据看出计划失真来自哪里

1. 案例边界:这是管理情景模拟,不是厂商实测结果

以下案例为说明管理方法而构造的情景模拟,数据不代表任何企业或产品的实测表现。假设某企业有 120 名产品、研发、测试和平台人员,分属 8 个团队,连续观察 6 个迭代周期。管理层发现功能交付速度不稳定,团队普遍报告“计划完成”,但季度目标仍多次延期。

团队复盘后把未完成原因拆为四类:中途插单、跨团队等待、需求验收不清、返工与线上缺陷。初始计划仍沿用名义容量,没有预留支持工作,也没有为共享平台依赖设置责任人和确认日期。问题不是单一团队效率不足,而是计划系统对真实工作负荷记录不完整。

2. 先看输入结构:计划承诺为何不断被稀释

管理团队把 6 个周期的工作来源重新归类,发现原始承诺之外的工作持续进入迭代。这里的比例为情景模拟:插单与线上支持合计约占实际工作量的 18%,跨团队等待造成的延期约占原计划时长的 14%,需求验收不清引发的返工约占实际工作量的 9%。这些数据说明,单纯要求“估算更准”解决不了容量被持续侵蚀的问题。

迭代计划流程与规范:管理层迭代管理落地方案关键指标

3. 再看过程节点:等待时间比编码时间更值得管理层关注

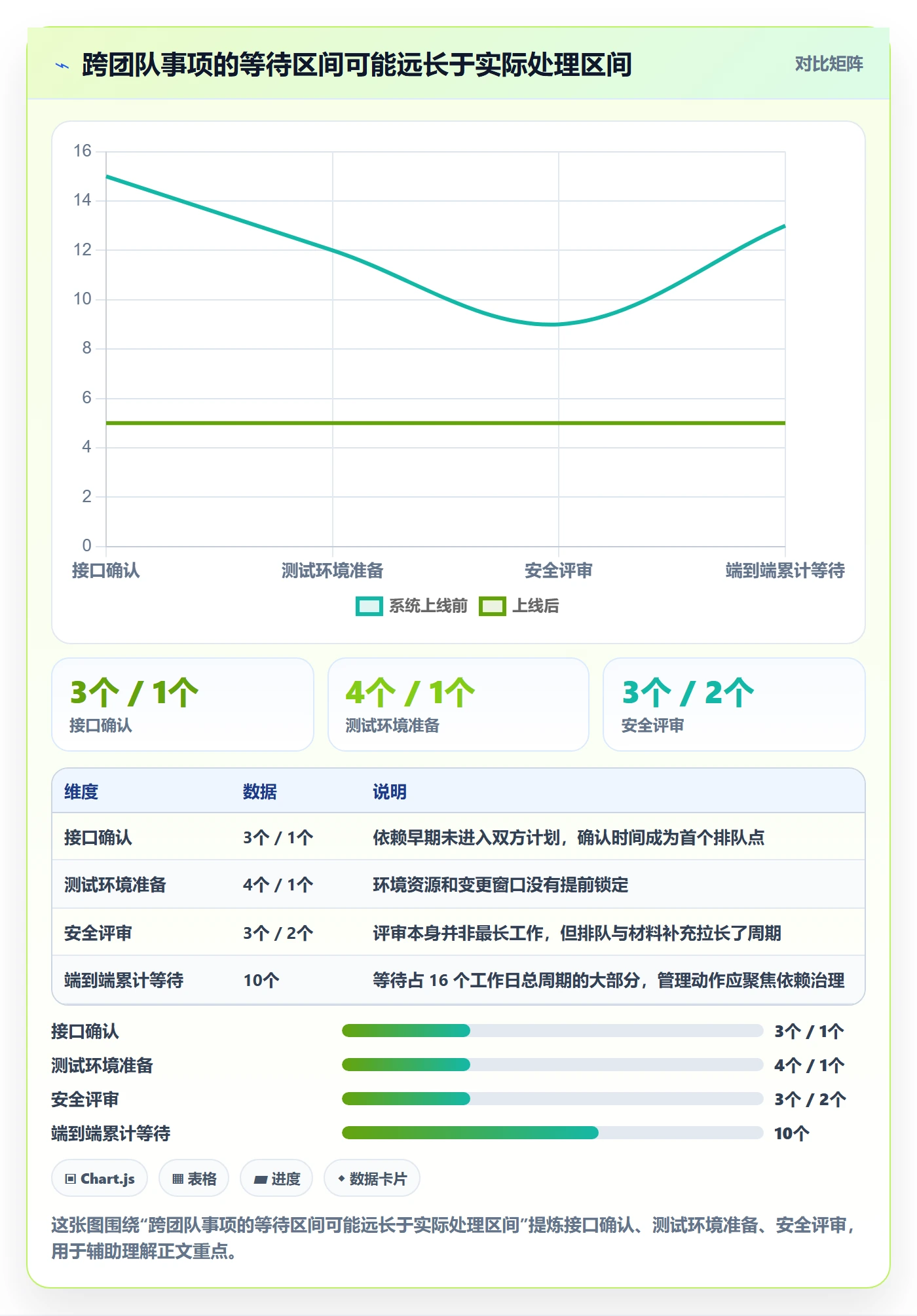

以一个跨产品、平台和测试团队的权限改造需求为例,实际编码约 4 个工作日,但从进入计划到具备发布条件用了 16 个工作日。主要耗时发生在接口确认、测试环境准备和安全评审排队。若管理层只检查开发任务状态,会看到工作持续“进行中”;若跟踪端到端流动时间,就能识别真正的瓶颈位于团队边界。

因此,跨团队迭代管理应记录依赖开始等待、责任人确认、输入就绪和解除阻塞的日期。阻塞时长不是用来惩罚被依赖团队,而是用来识别资源冲突、排队规则和服务承诺是否需要调整。

迭代计划流程与规范:管理层迭代管理落地方案关键指标

4. 用前后对比判断改进是否有效

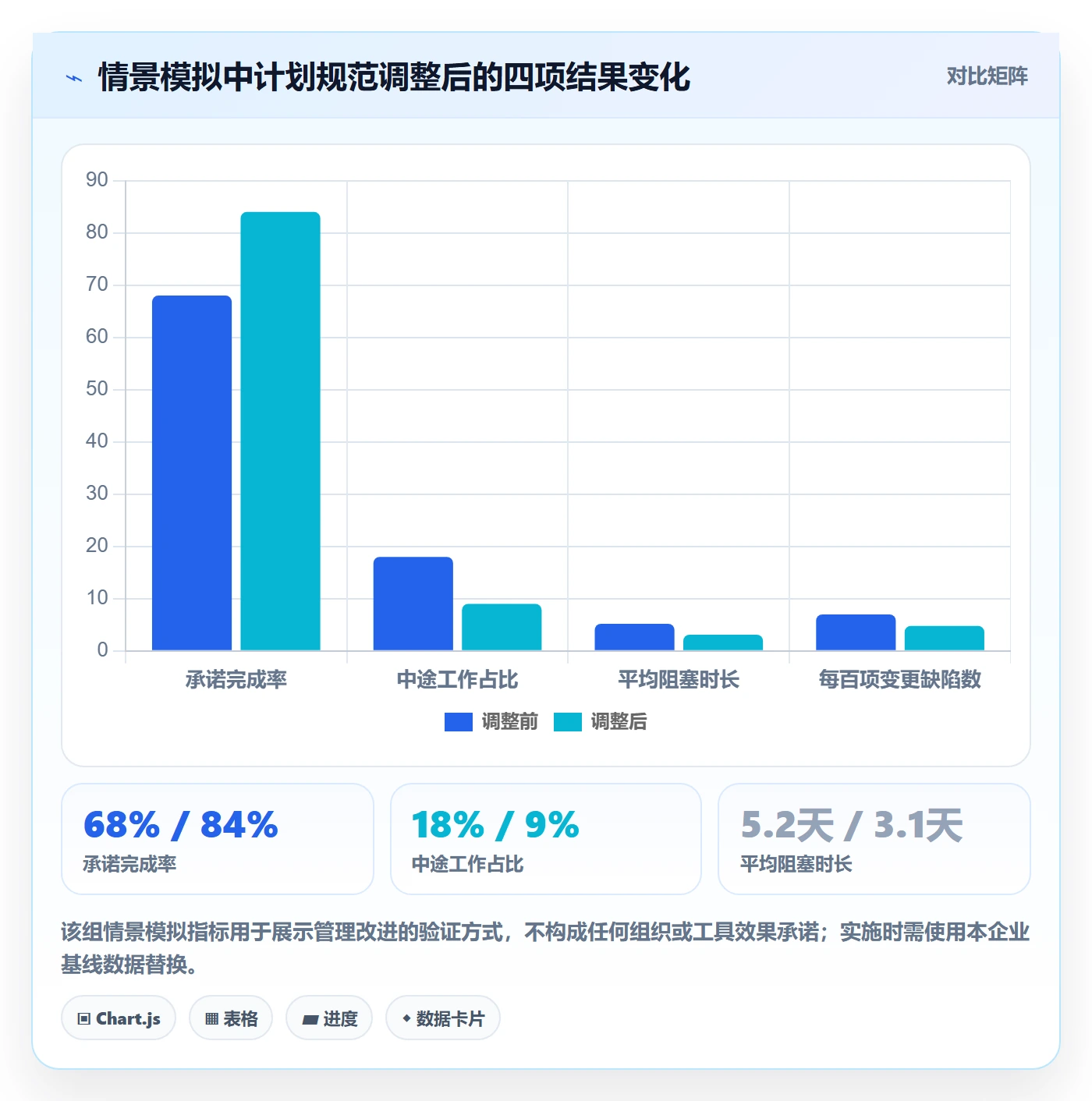

模拟改进方案包括三项:迭代前确认依赖负责人和日期;按近期可用容量承诺,不再按名义人数排满;中途新增需求必须说明替换项。经过三个周期,情景数据中承诺完成率由 68% 提升到 84%,中途工作占比由 18% 降至 9%,跨团队平均阻塞时长由 5.2 天降至 3.1 天。上线后缺陷率也从每百项变更 7.0 次降至 4.8 次。

这些变化不应被解释为某个工具带来的确定效果。它们反映的是流程调整后应当观察的信号;在真实组织里,仍须考虑团队构成、需求复杂度、发布策略和统计口径。管理层应同时确认改善是否持续,而非只比较单个周期。

迭代计划流程与规范:管理层迭代管理落地方案关键指标

5. 选择工具时,检查流程能否被执行和审计

如果组织使用 PingCode 管理迭代,我会先用一个跨团队试点检验四件事:需求状态能否与验收条件关联;团队计划与组织级依赖能否同时查看;角色权限是否满足不同业务线的数据边界;报表是否能追溯到原始工作项。只有这些基础能力符合实际流程,汇总指标才有解释价值。

对于中大型企业,私有化部署、既有流程衔接和历史数据迁移往往是评估重点。若组织要从现有项目管理系统迁移,尤其是从 Jira 平滑迁移,应先用一条真实业务线做字段映射、权限验证、历史数据抽样和用户验收,再决定全量切换。国产化替代的决策也不应只比较功能清单,还要核查部署架构、集成能力、运维责任、服务条款与退出方案。

我不会把某个平台描述成“装上就能解决管理问题”。工具能降低状态汇总成本、保留变更记录并呈现依赖关系;但如果管理层仍然允许无记录插单,需求没有验收标准,跨部门责任没有人认领,系统只是把混乱更快地数字化。

六、落地流程与规范:从试点到管理例会形成闭环

1. 迭代开始前:建立可用的计划输入

计划前 3 至 5 个工作日,可完成需求澄清、容量核算和依赖确认。这个时间不是硬性标准,关键是不要让优先级争论、技术风险识别和人力协调全部挤在同一场会议里。

  • 产品负责人准备目标、候选需求、价值依据和验收条件。

  • 团队负责人更新人员可用性、维护工作、轮值安排和已知技术风险。

  • 依赖负责人确认交付物、责任人、期望日期和不能按期提供时的替代方案。

  • 管理层确认优先级冲突、跨部门资源与外部承诺,不替团队进行任务级排期。

2. 迭代开始时:记录承诺、假设与风险

计划结束时,团队应能复述本期目标,并指出哪些工作是承诺、哪些只是候补。记录每个关键假设,例如“接口在某日期前可用”“外部评审在发布前完成”。假设没有责任人或验证日期,就不是有效的风险管理。

建议在计划纪要中保留三类信息:本期目标和验收方法;范围与容量的取舍;风险、依赖及升级条件。管理层后续复盘才能区分“执行偏差”与“输入条件发生变化”。

3. 迭代中:用短会解决阻塞,不重复汇报状态

日常同步会不需要逐人朗读昨天做了什么,而要聚焦目标风险:哪些事项可能影响本期目标?哪个依赖已经超期?谁需要管理层协调?对于稳定团队,每日会议可以很短;对多团队项目,则应额外设置依赖协调窗口。

中途新增事项按紧急程度处理。高优先级事项进入时必须记录被挤出的工作;非紧急事项进入候补池。对已投入较多、临近验收的工作,管理层应比较完成剩余工作与中止损失,而不是只看新需求的业务声音有多大。

4. 迭代结束后:同时复盘结果、流动和误差来源

复盘不应只问“为什么没完成”,还要检查目标有没有实现、需求是否满足验收、发布质量如何、等待发生在哪个环节,以及哪些变化改变了原始计划。可将未完成事项按原因分类,并区分团队可控问题、组织约束和外部条件变化。

复盘应形成一个下一周期可验证的改进假设。例如:“因依赖确认晚导致平均等待偏长,因此将关键依赖的责任人确认前移到计划会前;观察未来三个周期的阻塞时长。”改进项太多时,通常意味着没有真正选出最重要的系统问题。

七、关键指标体系:用少量指标回答不同层级的问题

1. 管理层看目标、稳定性和风险

管理层的指标应解释业务目标是否实现、交付是否可预测、风险是否可控。建议保留少量核心指标,并在出现异常时下钻原因,不要要求每个团队每周提交几十项没有明确动作的数字。

指标 推荐口径 适用判断
目标达成率 达到预先定义验收条件的目标数 ÷ 本期承诺目标数 判断完成工作是否带来预期结果
承诺完成率 满足团队完成定义的承诺事项数 ÷ 本期承诺事项数 判断计划可信度,须明确部分完成如何处理
中途工作占比 迭代中新增且实际执行的工作量 ÷ 实际总工作量 识别计划外负荷,不应用于惩罚承担紧急工作的团队
阻塞时长 事项进入阻塞至恢复流动的工作时间 定位跨团队等待和决策排队
缺陷逃逸率 上线后发现的缺陷数 ÷ 一定口径下的总缺陷数 与发布范围、严重等级和观察周期共同解读

2. 产品负责人看优先级和需求就绪度

产品负责人应观察需求进入计划时的就绪比例、目标与需求之间的关联、需求变更原因和延期事项的重新排序速度。就绪度过低时,不能简单要求团队在计划会上“边做边想”,而应增加澄清时间或缩小承诺范围。

3. 团队看流动效率与质量,不只看工作量

团队层面可观察周期时间、在制品数量、返工比例、评审等待和缺陷趋势。若周期时间上升而在制品同步增多,可能是并行工作过多;若开发周期稳定但交付仍慢,问题可能在评审、集成或发布窗口。

4. 指标使用边界必须写进制度

指标会改变行为,因此应写明不用于什么。完成率不用于个人排名,故事点不用于跨团队绩效比较,阻塞时长不自动等同于某部门失职。管理层需要通过多指标交叉验证,避免单一指标成为团队优化报表而非交付系统的目标。

八、不同情况下的行动建议与取舍

1. 新组建团队:先稳定口径,再追求预测精度

新团队没有可靠历史基线,首要任务是统一完成定义、需求拆分与变更记录。前几个周期采用保守容量,重点观察实际投入、等待和返工来源。此阶段不适合用完成率做奖惩,也不适合和成熟团队横向比较。

取舍:接受短期承诺量较少,换取数据可信和工作边界清晰。过早追求高吞吐,通常会把不确定性藏进计划,而不是消除不确定性。

2. 线上支持繁重的团队:计划容量必须给运营负荷留位置

若团队经常承担故障处理、用户支持或轮值工作,应把近期实际支持负荷纳入容量,而不是把支持当作“额外事情”。可以预留容量区间,也可以设置独立值班轮换;具体方式取决于负荷是否稳定、工作是否可预测。

取舍:预留容量会减少看起来可承诺的需求,但能提高计划真实性;完全不预留则短期显得产能高,代价通常是频繁延期和质量波动。

3. 依赖复杂的项目:优先管理依赖路径,而非压缩团队会议

跨部门项目应把关键依赖绘制成时间顺序,标注输入、输出、责任人与最晚确认时间。若某项工作只有在外部评审通过后才能启动,应提前确认评审窗口,而不是等到开发完成再排队。

取舍:前置协调会占用少量时间,却能减少后续等待;如果依赖尚不可控,应考虑拆分交付、设置替代方案或调整目标,不要把风险直接转化为团队的隐性加班。

4. 高不确定性探索项目:管理假设验证,不做虚假精确的承诺

探索性项目早期无法准确拆分全部工作,适合以短周期实验、技术验证和用户反馈为核心。管理层应批准探索边界、预算上限和继续或停止的判断条件,而非要求团队提前承诺一长串详细功能。

取舍:减少功能范围的确定性,换取更快获得证据。若项目必须承诺固定发布日期,就要缩小目标、设置分阶段交付,并明确未验证假设可能造成的风险。

5. 多团队规模化组织:统一治理规则,保留执行差异

组织可以统一目标定义、状态含义、变更记录、依赖责任和指标口径,同时允许不同团队按业务特征选择迭代长度、估算方式和发布节奏。管理层汇总时应按工作类型分组,不要用一个平均数掩盖关键业务差异。

取舍:过度标准化会制造形式一致、执行失真的流程;完全放任则无法形成组织级风险视图。合理边界是统一数据语义与决策机制,不统一所有团队的工作方式。

九、管理层落地检查清单:先用三个周期验证制度是否有效

1. 第一个周期:建立基线,不急于设定排名目标

确定目标、完成定义、容量算法、插单口径和依赖记录方式。收集承诺范围、实际工作来源、阻塞时间和交付质量。此时的重点是发现数据缺口,避免把不完整记录误当成真实表现。

2. 第二个周期:只修复一个主要约束

根据基线找出影响最大的原因。如果主要损失来自共享测试环境,就协调环境资源;如果来自需求反复澄清,就改善就绪标准;如果来自临时优先级变化,就建立显式置换规则。一次改太多,难以判断哪项措施有效。

3. 第三个周期:检查效果是否持续以及是否出现副作用

比较同口径指标,同时检查质量、用户结果和团队负荷是否恶化。完成率上升但缺陷增加、加班变多或目标结果没有改善,都不能算成功。保留有效措施,撤销只改善报表、不改善交付的流程。

4. 每月管理复盘:将指标变成资源与优先级决策

管理层月度复盘应回答:哪些目标受阻?瓶颈位于团队内部还是组织边界?哪些依赖反复失约?计划外工作来自什么渠道?下一月要调整哪些资源、政策或优先级?如果会议结束后没有任何决策变化,说明指标没有进入管理闭环。

十、结语:好计划的标志不是没有变化,而是变化有代价、有依据

迭代管理的成熟度,不取决于计划表有多细,也不取决于每个周期是否百分之百完成。真正值得管理层追求的是:业务目标能够排序,团队容量能够核算,依赖和风险能够提前暴露,范围变化能够明确取舍,复盘结果能够改变下一次决策。

计划的价值不是让未来看起来确定,而是让不确定性出现时,组织知道该由谁决策、牺牲什么、如何验证结果。下一步可以先选一个跨团队、但范围可控的业务流,连续记录三个迭代的承诺、插单、阻塞和质量数据;在基线清楚后,只针对最大的一个瓶颈采取行动。比起一次性发布厚重制度,这种小范围、可验证的改进,更容易真正变成管理能力。

常见问题解答(FAQ)

1. 管理层如何建立可落地的迭代计划流程?

我之前参与迭代复盘时,发现团队虽然排了任务,却没人说清谁负责确认优先级、谁决定是否纳入迭代。管理层想推动流程统一时,具体应该先规范哪些环节?

先明确需求入口、优先级评审、容量评估、迭代承诺、每日跟踪和迭代复盘六个环节,并为每个环节指定负责人、输入材料和完成标准。试运行两到三个迭代后,根据延期原因和需求变更情况调整流程,避免一开始就增加过多审批。

2. 评估迭代计划是否健康,管理层应该看哪些关键指标?

我遇到过汇报只展示完成了多少任务,但迭代结束后仍有重要目标未交付的情况。管理层该看哪些指标,才能区分团队忙碌和迭代真正有效?

建议同时观察承诺完成率、目标达成率、需求变更率、缺陷趋势和交付周期。承诺完成率可按迭代内完成的承诺工作量除以计划承诺工作量计算;但要结合目标达成率解读,不能单独用任务数量或工时评价团队。

3. 迭代计划会议应该多久开一次,管理层需要参与吗?

我所在的团队曾把计划会开成逐条读任务,会议很长,优先级却没有真正定下来。管理层既不想缺席关键决策,也不想介入团队的日常排期,这个边界怎么把握?

通常每个迭代开始前召开一次计划会,时长按团队规模和需求复杂度控制,重点确认目标、优先级、容量与依赖。管理层参与目标和优先级决策即可,具体任务拆分和工作量估算由执行团队负责;会前应准备已澄清的需求和团队可用容量。

4. 迭代开始后需求变更,应该怎样处理才不破坏计划?

我碰到过迭代中途不断插入紧急事项,最后原定工作和新增工作都没有按预期完成。管理层如何判断哪些变更必须处理,哪些应该进入下一轮?

先由业务负责人说明变更的紧急性、影响范围和不处理的后果,再由团队评估对当前目标、容量和交付日期的影响。确需插入时,应同步移出等量工作或调整迭代目标,并记录变更原因;若变更频繁,可统计每轮变更率,作为改进需求准备和优先级机制的依据。

核心关键词

读者评论

邓
邓子涵

我们以前也只看迭代完成率,后来把插单和支持工时单独记下来,才发现计划偏差不全是估算问题。关键是这些数据要能对应到实际调整,否则容易变成多填几张表。

程
程文博

跨团队等待确实常被埋在任务状态里。不过依赖按期兑现率也要区分对方是否收到明确需求、是否有资源承诺,不然最后还是会变成单方面统计。

谭
谭启航

容量预留的思路比较实用,但文中的比例更适合作为讨论起点。团队维护负荷差异很大,最好先连续记录几个周期,再决定预留多少,直接套固定比例可能失真。

文章包含AI辅助创作:迭代计划流程与规范:管理层迭代管理落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/563085

赞 (0)
飞飞飞飞
迭代管理如何做好Sprint?管理层落地方案与操作步骤
上一篇 52分钟前
迭代目标落地方案:管理层开展迭代管理的落地方案案例解析
下一篇 51分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
