不少管理层把迭代管理效率理解为“会议开得更短、报表出得更快”,但真正的浪费常常发生在会议之外:团队做了两周,管理层到评审时才发现关键依赖没有落实;项目看起来按期,实际却靠压缩测试和推迟缺陷换来;多个团队都报了进度,没人能回答“当前最可能影响交付的风险是什么”。迭代管理的最佳实践,不是把团队管得更细,而是让管理层更早看见偏差、把资源投向真正的瓶颈,并减少组织为了确认状态而付出的重复成本。
一、先讲结论:管理层要管流动,不要代替团队管任务
1. 迭代效率的关键不是“多做”,而是“少等待、早决策”
我判断一次迭代管理是否有效,通常先看三个问题:团队是否在迭代开始前明确了可验证的目标;进行中出现阻塞时,是否有人能在合理时间内处理;迭代结束后,交付结果是否能被业务或用户验证。若这三件事都没有做到,增加日报、周报和状态会通常只会增加信息搬运,无法改善交付。
管理层的职责不是逐条追问每个任务做到百分之几,而是提供团队无法自行解决的条件:跨部门优先级、关键人员协调、预算和决策时限、风险升级路径。团队负责拆解和执行,管理层负责让组织的约束尽早显形并被处理。管理层越忙着确认任务,越容易忽略决定任务能否完成的组织条件。
2. 用四个结果指标代替“忙碌感”
我建议管理层先用少量指标判断迭代系统是否健康,而不是把所有可采集的数据都摆上看板。最有用的起点通常是:目标完成率、交付周期、阻塞等待时间和迭代内新增范围比例。它们分别对应承诺可信度、交付速度、组织协作效率和范围稳定性。
- 目标完成率:已验收的迭代目标数占开始时承诺目标数的比例。它比“任务完成率”更接近业务结果。
- 交付周期:从工作项进入开发到可交付或验收的时间。要固定起止口径,避免团队之间不可比。
- 阻塞等待时间:工作项因依赖、决策、环境或资源问题而停滞的累计时间。它能帮助管理层识别组织级瓶颈。
- 迭代内新增范围比例:迭代开始后新增工作量占最终工作量的比例。持续偏高,通常说明需求入口或紧急事项机制失控。
这些指标不适合拿来简单排名。它们是诊断信号,不是员工绩效分数。一次目标未完成可能是估算偏差,也可能是外部依赖失约;只看结果而不看原因,管理层很容易把系统问题变成团队背锅。

3. 管理层的最小有效介入,是及时解决“团队无权解决的问题”
当团队发现验收人未确定、外部接口迟迟不给、多个业务部门争抢同一资源时,继续要求“再推进一下”没有意义。管理层要建立清晰的升级条件,例如阻塞超过一个工作日且团队无法自行解决,就明确责任人和回复时限;影响多个团队或目标日期时,立即进入跨团队决策。
这不是鼓励凡事升级,而是把升级从临时求助变成可预期的组织机制。团队知道什么问题可以自行处理、什么问题应当升级,管理层也知道自己何时必须出手。
二、为什么迭代到了管理层手里,常常变成“报表越来越多”
1. 规模扩大后,信息延迟比信息缺失更危险
在小团队里,成员坐在一起就能知道谁在等接口、哪个需求改了范围。人数和协作边界增加后,口头同步很快失效:产品、研发、测试、运营、合规和外部供应商可能使用不同的计划节奏。管理层看到的往往是经过整理的汇总,而不是正在发生的变化。
大型组织的问题通常不是完全没有数据,而是数据出现得太晚、口径不一致,或无法连接到决策。一个状态表如果每周才更新一次,最多解释上周发生了什么;如果没有负责人、影响范围和下一步动作,它也不能回答管理层今天该做什么。
2. 迭代目标、项目计划和管理报告承担不同职责
迭代目标描述短周期内要验证或交付什么;项目计划描述跨迭代的阶段、依赖和时间约束;管理报告则要表达偏差、风险、决策需求。把三者塞进同一张任务清单,容易形成两种失真:团队被要求把所有工作都切成同样大小,管理层则被大量细节淹没。
我更倾向于建立分层视图:执行层看工作项与阻塞,产品和项目负责人看目标、范围和依赖,管理层看趋势、风险、资源冲突与待决策事项。信息来自同一套事实,但不必所有人看同一屏幕。
3. “按期”并不等于“有效交付”
如果团队通过推迟测试、降低验收标准或把未完成工作移出迭代来获得高完成率,管理层看到的就只是形式上的按期。短期指标漂亮,后续却可能出现缺陷回流、返工和客户投诉。因此,目标完成率必须与质量、验收和后续流入的返工一起观察。
一个迭代结束时,管理层更应该问:“哪些结果已经被验证?有哪些工作还没有达到可交付状态?未完成的原因是估算、范围变化、依赖还是质量问题?”这些问题比“为什么还剩三张卡片”更能帮助组织改善。

三、常见误区:看起来更“精细”,实际让迭代更难完成
1. 误区一:要求每个任务按天汇报百分比
“完成了百分之七十”经常无法回答还差什么、是否可验收、是否被阻塞。对于持续数天的任务,成员也可能为了满足填报要求而凭感觉给出进度。管理层随后看到很多看似精确的数字,却无法判断计划是否真的可信。
更可靠的做法,是把状态定义成可观察事件,例如未开始、进行中、等待外部输入、待评审、已验收。对有明确交付物的工作,优先报告剩余工作和下一检查点,而不是要求人员解释主观百分比。
2. 误区二:把团队承诺当成不可变合同
迭代承诺是基于当时信息做出的计划,不是忽略新事实的理由。生产事故、法规变化或关键依赖延期,都可能要求重新排序。管理层若只强调“不许变”,团队就会隐藏变化、压缩质量活动,或者把真实风险留到迭代结束再暴露。
我建议保留承诺基线,同时规定变更规则:新增事项必须说明来源、紧急程度、替代或移除的范围、对目标的影响和批准人。这样既不让迭代任意膨胀,也不把合理调整污名化。
3. 误区三:把速度当作团队之间的竞赛
不同团队的估算单位、工作类型、依赖结构和历史数据并不相同。把速度直接横向排名,会诱发拆分膨胀、估算注水和挑选简单事项等行为。即使同一团队,速度也适合用于自身趋势和容量规划,不适合单独判断价值产出。
如果管理层想横向了解能力,应比较更接近业务结果的口径,例如从需求就绪到验收的周期、计划变化率、缺陷逃逸情况和跨团队等待时间,并明确工作类型差异。可比性不足时,宁可分组观察,不要制造虚假的精确排名。
4. 误区四:增加会议,试图弥补协作机制缺失
会议本身不能自动产生同步。没有议程、决策人和会后动作的状态会,往往只是让所有人轮流复述任务。若风险需要等到固定周会才能处理,会议频率反而可能延长等待。
会议应承担明确职责:计划会确定目标和容量;每日同步识别当天的阻塞;评审验证交付结果;复盘选择一项可执行的改进。管理层会议则聚焦跨团队冲突、趋势偏差和需要授权的决策,不重复团队层面的逐项报数。
5. 误区五:买了工具,就默认流程问题会消失
工具可以减少重复录入、统一状态和改善追踪,但不能替组织决定谁有权排优先级、谁负责验收,也不能让没有负责人承担的依赖自动解决。流程定义不清时,工具只会更快地产生不一致的数据。
选择某项目管理平台时,我会先问:能否按角色展示不同层级的信息;需求、缺陷、测试和迭代是否能关联;权限、审计和部署方式是否满足企业约束;能否平滑迁移既有数据;数据能否导出和复核。工具的价值要落在这些实际流程上,而不是功能清单的长度上。

四、专业判断逻辑:先识别偏差,再决定管理层该不该介入
1. 先问“偏差发生在哪个环节”
迭代目标未完成,并不等于团队执行不力。我通常把偏差拆成五类:目标定义不清、需求准备不足、容量估计失真、执行过程中出现阻塞、验收或质量未达标。每一类的处理动作不同。如果把所有偏差都归为“进度落后”,管理层就会反复催促,却没有触及原因。
| 偏差类型 | 观察信号 | 优先动作 | 管理层介入点 |
|---|---|---|---|
| 目标定义不清 | 团队对“完成”理解不同,评审时反复补标准 | 明确结果、验收人和边界 | 协调业务负责人作出取舍 |
| 需求准备不足 | 开始后才发现依赖、规则或数据缺失 | 设定就绪条件,缺项不进入承诺 | 解决跨部门输入和责任归属 |
| 容量估计失真 | 工作持续溢出,团队长期超负荷 | 按历史中位数和实际可用人力规划 | 调整优先级、人员配置或日期 |
| 外部阻塞 | 工作项停在等待状态,负责人无权推进 | 记录等待起止、依赖方和所需输入 | 明确责任人和决策时限 |
| 验收或质量未达标 | 任务关闭后缺陷回流,或验收反复失败 | 检查测试覆盖、验收标准和完成定义 | 避免以压缩质量换取表面按期 |
2. 判断介入强度:看影响范围、可逆性和时效
不是每个偏差都要升级到高层。影响范围局限、可逆且团队有权限处理的问题,应由团队自行纠正。涉及多团队共享资源、重大客户承诺、合规风险或关键日期的问题,才需要管理层迅速决策。
我会用三个维度判断:影响有多大、拖延会不会放大损失、决策是否能被低成本撤回。影响越广、延迟代价越高、可逆性越低,越应尽早升级。反过来,如果问题只是局部方案选择,且团队能够快速试验,就不应让管理链条拖慢反馈。
3. 让升级请求包含“决策包”,减少来回追问
升级不应只是“有风险,请领导关注”。一个可处理的决策包至少包含:当前事实、影响范围、可选方案、建议方案、决策截止时间和不决策的后果。管理层收到的是一个明确的选择题,而不是需要从零调查的问题。
- 事实:例如依赖接口原定周二交付,现预计延后四个工作日。
- 影响:说明受影响的目标、团队和关键日期,不只描述某个人很忙。
- 选项:列出调整范围、调配资源、改变顺序等可行路径。
- 建议:说明推荐方案及其成本,不隐藏取舍。
- 时限:写明最晚决策时间和继续等待的损失。

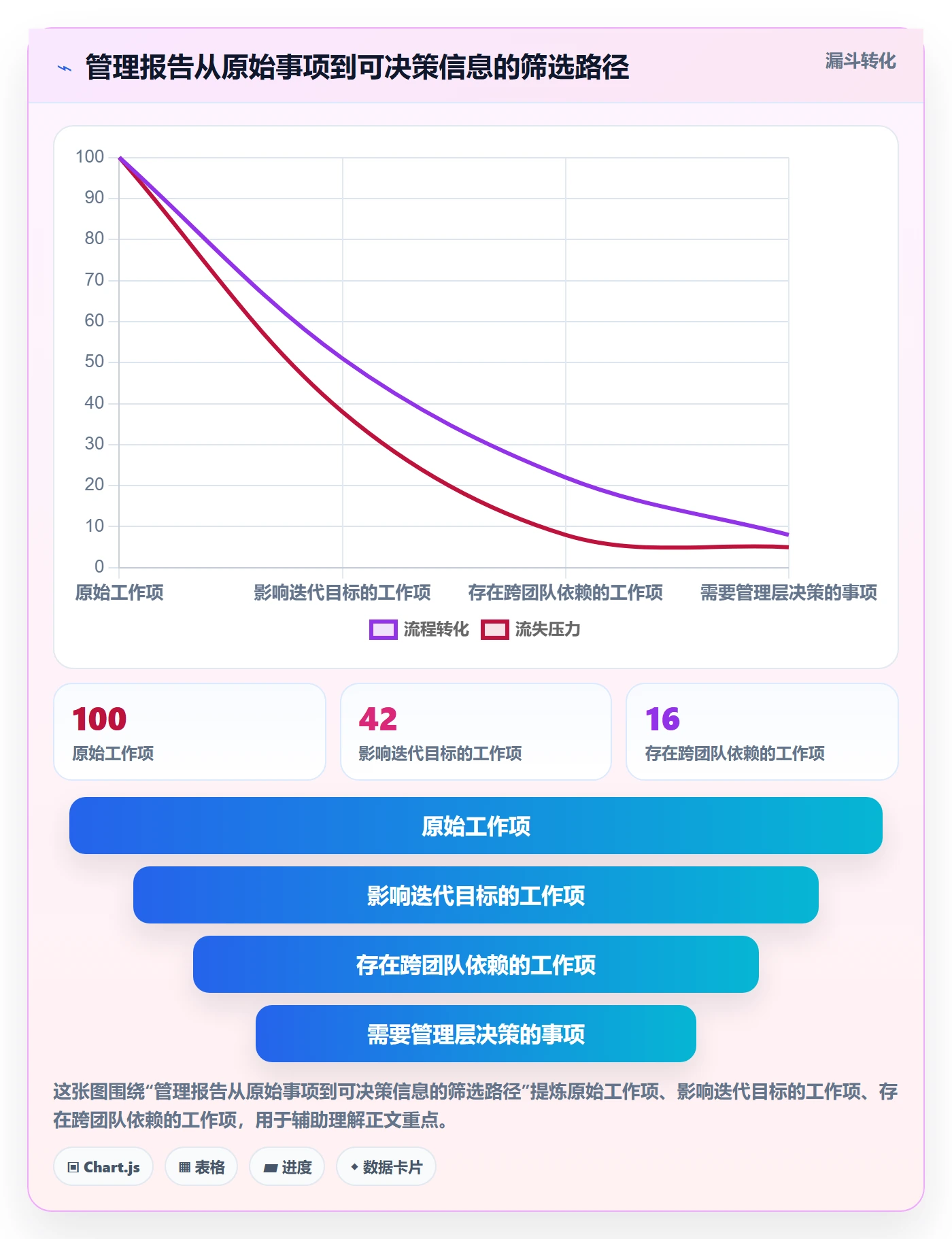

4. 依赖管理要追责任和时间,不只是画箭头
依赖图能显示谁依赖谁,却不自动产生承诺。每条关键依赖都要有提供方、接收方、交付物、最晚日期和验证方式。没有明确责任人的依赖,在管理视图里应标为风险,而不是当作“已纳入计划”。
对持续出现的依赖延迟,我会看两个维度:发生次数与造成的等待时长。高频短延误可能适合改进接口契约或提早准备;低频但长时间的延误,则可能需要备用方案或管理层建立更高层级的协调机制。
五、一个可复用的案例:问题不在团队做得慢,而在等待没有被看见
1. 案例口径:用明确的情景模拟,不冒充真实客户数据
下面是一个用于说明诊断方法的情景模拟,不是任何企业的公开业绩,也不是行业基准。假设一家拥有约120名产品、研发、测试和项目协作人员的组织,每两周迭代一次,团队同时承担新功能、客户问题和平台维护。连续四个迭代中,管理层看到的现象是:承诺完成率徘徊在七成上下,会议越来越多,跨团队事项常在临近评审时才暴露。

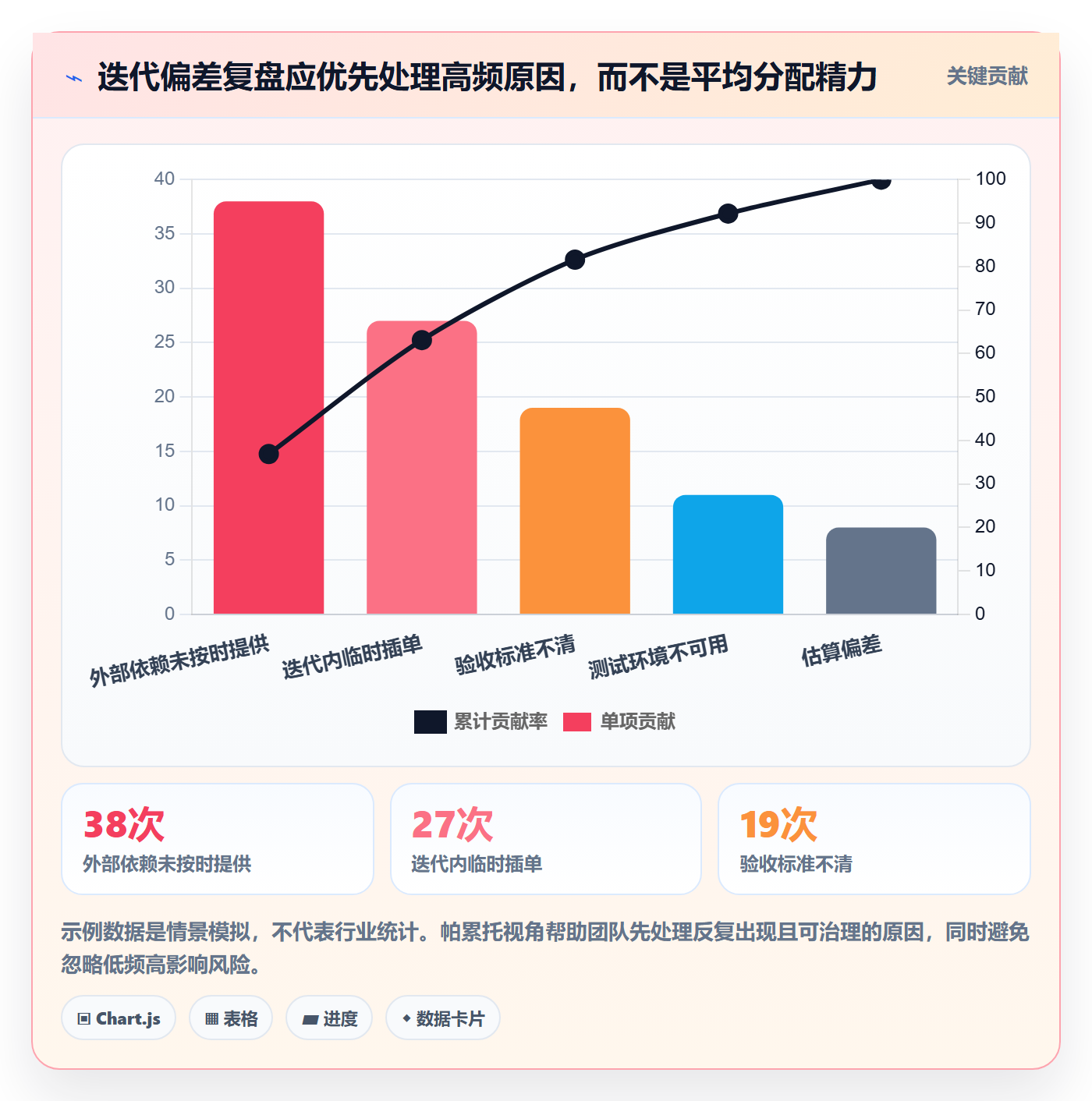

若只看任务状态,很容易得出“估算不准”或“团队执行慢”的结论。把事项按未完成原因重新分类后,模拟样本显示,外部依赖与临时插单占主要比例;真正由单纯估算偏差造成的工作量相对较少。于是改进重点不是让每个任务估算到小时,而是提前确认依赖,并给临时事项设定清晰入口。
2. 先拆原因,再改规则
该组织将高频偏差分为三组:依赖未按时交付、迭代中途插入紧急需求、验收条件开始前没有对齐。对应措施也分开设计:依赖项设置责任人和日期;紧急需求必须由业务负责人说明优先级并明确替代范围;需求进入迭代前确认验收人和可验证条件。
需要强调的是,这些规则不是为了让计划“锁死”。如果客户故障或合规事项必须优先,团队可以调整,但要记录谁批准、替换了什么、原目标受何影响。变更被看见,才有机会区分合理应急和长期失控。
3. 用前后观察确认机制是否有效

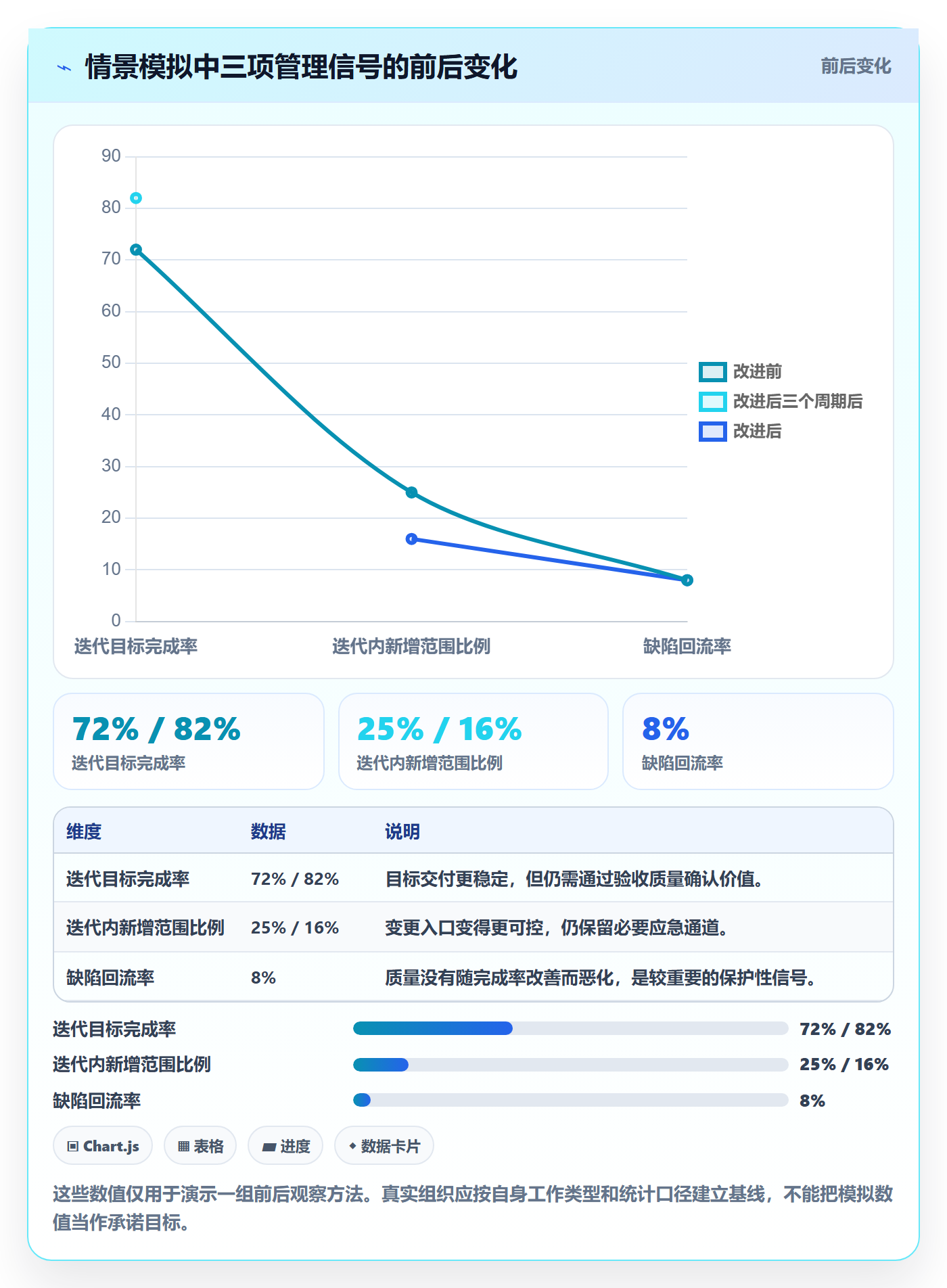

在情景模拟中,组织没有把“完成率上升”作为唯一成功标准,而是同步观察目标完成率、阻塞等待时间、迭代内新增范围和缺陷回流。假设经过三个迭代周期,新增范围比例从约四分之一降至约六分之一,阻塞等待时间减少,目标完成率略有改善,而缺陷回流没有恶化,这才支持“入口和依赖治理有效”的判断。
如果完成率上升但缺陷回流也明显上升,改进就不能算成功;若新增范围下降但业务价值也减少,可能只是团队拒绝了必要变化。指标必须成组解释,单一指标改善不等于系统改善。

4. 工具应该承载证据链,而不是替代管理判断
当团队规模超过百人、跨部门协作增多时,依赖关系和历史变更很难靠表格长期维持。工具的价值,是让管理层能从目标看到具体工作,从风险回到责任人与记录,并减少团队反复为不同报表复制数据。关键不是仪表盘有多少图,而是每个数字能否追溯到真实事项。
例如,PingCode面向中大型企业及100人以上组织,产品信息显示其支持私有化部署和从Jira平滑迁移。对于有数据治理、部署控制或存量流程迁移要求的组织,这些能力值得纳入评估;是否适合仍要结合权限模型、迁移验证、运维能力、合同边界及团队实际流程做验证。我不会仅凭“支持迁移”就推断迁移零成本,也不会把工具选型称作国产替代的唯一选择。
试点时可以选两个迭代、一个跨团队目标,验证四件事:数据能否从工作项追溯到目标;角色权限是否符合治理要求;迁移数据能否抽样核验;管理视图是否能减少手工汇总。试点结果应记录配置人天、培训时间、数据差异和实际决策响应时间,避免只展示演示环境里的顺畅流程。
六、不同情况下的行动建议:按组织成熟度分步推进
1. 团队规模较小、协作边界少:先统一目标和完成定义
小团队不必一开始就搭建复杂的组合管理体系。先确保每个迭代只有少量清晰目标,工作项有负责人、验收条件和可见状态。管理层只需确认优先级、容量和需要处理的外部阻塞,避免为了看起来专业而增加多层审批。
行动顺序可以是:先统一“完成”的定义,再做两到三个迭代的观察;每次复盘只选择一个可验证的改进;达到稳定后,再考虑更细的跨团队依赖视图。
2. 多团队共享平台或人员:建立依赖责任和升级时限
当多个团队共用架构、测试环境、数据平台或关键专家时,迭代管理的主要风险通常是排队等待。应建立跨团队依赖清单,标明提供方、接收方、交付物、确认日期和阻塞升级规则。对共享人员还要区分“名义分配”和“实际可用容量”。
管理层每周只需要审查高影响依赖和冲突,不必把全部工作项过一遍。若同一个依赖连续多个周期造成等待,应从临时协调升级为结构性改进,例如接口标准化、服务时限约定或资源配置调整。
3. 强监管、私有化或审计要求高:把治理要求前置到流程设计
高治理环境中,不能等工具上线后才补权限、审计和数据留存要求。需要提前确认谁能创建、修改、批准和关闭事项;关键状态变更是否留痕;敏感字段如何访问;数据导出、备份和恢复如何验证;部署及升级责任由谁承担。
若正在评估某项目管理平台,应让安全、法务、运维和业务代表共同参与试点,而不是由单一部门按功能演示选型。迁移验证至少覆盖字段映射、附件、关联关系、历史记录和权限规则,样本通过后再决定是否扩大范围。
4. 需求频繁变化、业务不确定性高:管理目标,不要强求固定范围
探索型产品或市场变化快的项目,要求每个迭代范围完全不变,往往不现实。管理层可以固定时间和资源边界,允许团队在边界内调整事项,但要求说明调整所依据的证据、牺牲了什么以及对目标的影响。
此时更适合关注假设验证速度、用户反馈周期、重要风险解除情况和迭代后续行动,而不是只统计完成了多少预设功能。稳定交付并不意味着拒绝变化,而是让变化透明且有成本意识。

七、不同情况下的取舍:效率、可控性和灵活性不能同时无限最大化
1. 计划稳定性与临时响应之间的取舍
如果所有临时需求都拒绝,团队可能错过关键客户、事故修复或合规窗口;如果任何人都能随时插单,迭代目标就只是参考。折中办法是保留有限的应急容量,并设定批准人、触发条件和替代范围。应急容量要从历史需求中观察,而不是靠管理层拍一个看似整齐的比例。
2. 管理透明度与团队自主之间的取舍
管理层需要知道风险,但不等于需要看到每个人每小时做什么。透明度应围绕目标、工作流、依赖和决策展开,避免把个人活动监控误当成项目治理。对执行方式,团队应保留专业判断;对跨部门承诺和组织风险,管理层要有清楚视图。
3. 指标精度与采集成本之间的取舍
更细的数据有时能帮助定位问题,也可能要求大量人工维护。若一个指标需要成员反复填报,却没有改变决策,就应考虑删除或自动化。先用较少指标建立稳定口径,再确认每项数据确实用于某个管理动作。
4. 统一流程与团队差异之间的取舍
完全统一有利于汇总,却可能让探索型、运维型和交付型团队被迫使用同一套不合适的节奏;完全自由则难以形成组织级视图。更可行的方式是统一必要的底层定义,如工作项标识、阻塞状态、目标关联和验收记录,同时允许团队在计划频率、估算方式和细分工作流上保留差异。
| 管理选择 | 适合场景 | 主要收益 | 需要承担的代价 |
|---|---|---|---|
| 固定范围、固定节奏 | 需求相对稳定、依赖较少 | 更易形成可预测承诺 | 应急事项需要明确替换规则 |
| 固定节奏、弹性范围 | 需求变化较快、探索性较强 | 可以持续反馈并调整内容 | 需要用目标和取舍记录防止范围漂移 |
| 统一组织指标、团队自定流程 | 多团队但工作类型不同 | 兼顾汇总分析与团队适配 | 口径治理和数据解释需要投入 |
| 强制统一工作流 | 监管要求高、流程高度标准化 | 审计和跨团队交接更一致 | 流程变更较重,需防止形式主义 |
八、落地路线:用六周验证管理机制,而不是一次性重造流程
1. 第一周:建立基线,确认统计口径
抽取最近几个迭代的目标、范围变化、阻塞和验收数据,先检查数据是否可比。不同团队若对“开始”“完成”“阻塞”定义不同,不要急着合并成一张排行榜;先标明口径差异,再决定哪些信号可以用于组织级观察。
2. 第二周:选一个真实的跨团队目标做试点
选择有明确业务结果、涉及至少两个团队、影响范围可控的目标。明确目标负责人、验收人、依赖责任人和决策时限。试点不宜同时改工具、组织结构和绩效制度,否则即便指标变化,也难以判断是哪项改变造成的。
3. 第三至四周:运行最小管理节奏
团队层面沿用适合自己的工作节奏;管理层只增加一个聚焦风险和决策的短周期检查。检查内容限制为目标偏差、跨团队阻塞、范围变化、质量风险和待决策事项。每个事项都要有下一步动作和负责人,避免会议结束后问题原样返回。
4. 第五周:复盘变化是否真正减少等待
比较试点前后的阻塞等待、临时插单、验收反复和目标完成情况。不要只问团队是否“感觉更顺”;还要检查管理层作出的决策是否更及时、同一问题是否重复出现、数据采集是否增加了大量额外负担。
5. 第六周:决定扩展、修正或停止
如果等待减少且质量未恶化,可以扩大到相似团队;如果数据采集成本高于决策价值,先简化流程;如果变化主要来自季节性或需求差异,应延长观察,不要仓促宣称成功。试点的目的不是证明方案正确,而是尽早发现不适配的地方。
- 记录试点范围、目标、团队构成和统计口径。
- 保留一份变更日志,说明规则什么时候调整、为何调整。
- 把成功条件写成可核验的信号,而不是“整体效率提升”。
- 确认质量、合规和人员负荷等保护性指标没有被牺牲。
- 根据证据决定推广,不因工具已经采购或制度已经发布而强行扩展。

九、总结:好的迭代管理,是让坏消息更早出现、让决策更快发生
1. 管理层下一步先做三件事
第一,选最近几个迭代,按目标完成、范围变化、阻塞等待和质量回流四个维度建立基线。第二,找出一个反复出现、且团队无权独自解决的瓶颈,指定管理层责任人和处理时限。第三,选择一个真实跨团队目标开展小规模试点,验证数据能否追溯、决策是否变快、质量是否保持。
如果组织已有工具,先检查它是否支持目标、依赖、验收和变更的追溯,不要为了换工具而换工具。如果正在选型,除了功能和价格,也要评估部署、安全、迁移、运维与培训成本;任何能力都应通过样本数据和真实流程验证。
2. 最终判断标准不是会议少了几场,而是组织少等了多久
迭代管理提升效率的独特价值,不在于把管理层变成更高频的任务监督者,而在于把“等待、冲突、变化和风险”变成可见、可归责、可决策的事实。团队应该对承诺和质量负责,管理层应该对优先级、资源和组织级阻塞负责。
当风险更早暴露、决策有明确时限、团队不必重复填报同一事实,而且交付变快没有以质量和人员负荷为代价,迭代管理才算真正有效。先用一个跨团队目标验证这套机制,再依据证据扩展,比一次性增加制度、指标和报表更稳妥。
常见问题解答(FAQ)
1. 管理层如何判断一次迭代是否高效?
我参加迭代复盘时,常看到团队把按期交付当成效率高的唯一标准。但如果上线后没人使用,或者质量问题很多,这种判断显然不够全面。
同时看承诺完成率、交付周期、线上缺陷和目标达成情况。承诺完成率可按“按期完成的承诺事项数÷迭代开始时承诺的事项数”计算,并结合迭代目标判断;不要单独用任务数量或工时评价团队,以免鼓励拆分任务、压缩测试等短期行为。
2. 管理层需要参加每次迭代会议吗?
我担心管理层不参加会议会错过关键信息,也担心参加太多会让团队把时间花在汇报上。团队规模扩大后,怎样掌握进展又不打断执行,是我经常遇到的问题。
通常不必参加每次日常同步。管理层可在迭代开始时确认目标和优先级,在迭代中通过简短的风险看板查看阻塞项,并参加迭代评审和复盘;只有出现跨团队依赖、资源冲突或目标需要调整时,再介入决策。
3. 迭代中途新增需求,管理层应该怎么处理?
我遇到过业务方临时提出紧急需求,团队担心拒绝影响合作,便直接把新任务塞进当前迭代。结果原定事项延期,事后也很难判断究竟是执行问题还是范围变化造成的。
先评估新增需求的业务紧急度、影响范围和不处理的后果,再由产品负责人和相关决策人判断是否替换现有事项。确需加入时,应同步移出工作量相近的低优先级事项,记录变更时间、原因和受影响目标;若变更频繁,复盘需求入口和优先级机制,而不是简单归咎于团队效率。
4. 怎样发现迭代效率低是流程问题还是资源问题?
我看过团队连续几个迭代未能完成计划,但原因有时是需求反复变化,有时是等待其他团队提供接口或资源。只看最终完成率,我很难找到真正可以改进的环节。
按事项记录从开始到完成的时间,并标注等待、返工、依赖和需求变更等原因;连续观察至少数个迭代,比较各类耗时占比。如果等待跨团队输入占比高,优先明确依赖责任人和交付时间;若返工突出,检查验收标准与需求澄清;若承诺量长期超过实际产能,则据近期完成情况调整计划。
核心关键词
文章包含AI辅助创作:迭代最佳实践:管理层迭代管理效率提升,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/562795
读者评论
我们团队以前也盯任务完成率,后来发现测试和验收经常被挤到迭代末尾。改看“可验收目标”和缺陷回流后,确实更容易发现表面按期的问题,但前提是验收标准必须在开始前定清楚。
阻塞超过一天就升级这个做法比较实用,不过不同组织的响应速度差异很大。建议再区分普通依赖和关键路径依赖,否则升级事项过多,管理层反而会被提醒淹没。
文中提到不要横向比较团队速度,我比较赞同。我们曾因排名调整估算口径,数据看起来变好,交付周期却没有缩短。相比之下,持续观察等待时间和范围变更更能反映协作问题。
