迭代计划完成率连续三周超过 90%,上线日期却一再后移,这并不矛盾:团队可能按时关闭了许多任务,却没有交付真正可用的业务结果。迭代进度管理的关键不是让燃尽图更平滑,而是尽早发现范围、依赖、质量和决策上的偏差,并在偏差变成延期之前调整承诺。本文给出一套适用于实施团队的风险识别与处置方法;文中的示例数据均为情景模拟,用于说明判断过程,不代表任何企业的统计结果。
一、先讲结论:进度风险要围绕“可交付结果”控制
1. 计划完成不等于业务交付
我判断一次迭代是否健康,首先看团队能否在迭代结束时交付符合验收条件、可以验证的增量,而不是看任务卡片关闭了多少。任务关闭率容易受拆分方式影响:把一个大功能拆成十个很小的任务,关闭率会很好看,但关键接口、数据校验或用户验收仍可能没有完成。
因此,进度至少要分成三层观察:交付结果是否可验收,过程中的工作是否按预期推进,影响交付的风险是否有明确责任人和处置时间。三者缺一,数字就容易误导决策。
- 结果层:本轮承诺的业务能力是否达到验收标准,是否存在“开发完成但无法使用”的情况。
- 过程层:在制工作量、阻塞时间、评审与测试排队情况是否正在恶化。
- 风险层:外部依赖、需求变化、环境准备和关键人员缺席是否已有备选方案。
建议团队把“进度正常”的定义写成可检验的条件。例如,需求验收通过、关键路径无未关闭阻塞、上线依赖已确认、缺陷处于团队约定的可接受范围。没有验收条件的百分比,只能说明有人更新过状态,不能证明工作接近完成。
2. 管理目标不是消灭变化,而是缩短发现偏差的时间
实施项目常有客户评审、环境开通、数据准备、接口联调等外部条件。它们不完全由研发团队控制,进度风险也就不可能靠一次计划会彻底消除。更现实的目标是让偏差尽早暴露:今天发现依赖未到位,通常还有调整范围或并行准备的空间;临近验收才发现,团队往往只剩加班和延期两种代价高昂的选择。
我更看重“从风险出现到被看见”的时间,而不是要求计划线从头到尾不变。团队应把重要变化记录下来:何时发现、影响哪些交付、由谁推动、何时复查、什么条件触发升级。这样复盘时才能分辨是估算偏差、执行阻塞,还是决策延迟。

二、背景与真实场景:实施团队的进度往往卡在“团队边界之外”
1. 实施型迭代比单一研发迭代多了外部前置条件
在纯产品研发中,团队可以相对集中地控制代码、测试和发布节奏。实施团队则常常要等待客户提供字段口径、业务样例、账号权限、测试环境、历史数据,或等待另一家供应商完成接口调整。这些前置条件即使没有被放进迭代计划,也不会因此消失。
典型场景是:开发人员已经完成配置页面,测试人员也拿到测试版本,但客户仍未确认状态流转规则。团队表面上有一批“开发完成”的任务,实际却无法完成端到端验收。如果状态看板只记录内部任务,这个风险通常要到验收周才显形。
这类工作要在计划中明确标注依赖方、承诺日期、验收证据和逾期后的替代动作。把“等待客户确认”写成一个没有截止时间的普通任务,等于把项目关键路径藏了起来。
2. 迭代节奏越紧,跨角色等待越容易被低估
开发、测试、实施顾问和客户业务代表的工作节奏未必一致。开发周三提交,测试周五才有环境,客户下周一才有空评审,几段短等待叠加后,任务周期可能比实际编码时间长得多。团队若只估算“做这件事需要几小时”,就会系统性低估从开始到验收的日历时间。
我会把工作拆分为“主动处理时间”和“等待时间”两种观察口径。前者帮助判断工作量,后者帮助判断流程摩擦。两者不能混为一谈:加人可能降低主动处理时间,却未必能让客户更快给出确认。
3. 百人以上组织更需要统一口径,而非更复杂的看板
当多个交付小组共享架构、测试环境或客户专家时,一个团队的局部优化可能转化为另一个团队的排队。规模扩大后,难点常常不是缺少任务字段,而是不同团队对“已开始”“已完成”“阻塞”“准备就绪”的定义不一样。
对中大型企业而言,工具应帮助形成统一的交付口径、跨项目依赖视图和权限边界,而不是把所有团队塞进同一个模板。比如使用 PingCode 的组织,可以结合其面向中大型企业及百人以上团队的定位,评估是否适合承载跨团队需求、迭代和交付协作;是否选择某个平台,仍应通过实际流程验证,不能仅凭规模标签做决定。
若企业有本地化部署、数据边界或既有系统迁移要求,也应把这些列为选型验证项。PingCode支持私有化部署,并支持从 Jira 平滑迁移等能力,建议在采购评估中用真实项目样本验证字段映射、历史记录保留、权限迁移和迁移后报表口径,而不是把“支持迁移”理解为无需清理数据即可原样切换。是否构成合适的国产替代方案,最终取决于组织的安全、集成和治理要求。
三、常见误区:看起来在管进度,实际上在延后暴露问题
1. 用完成百分比替代验收证据
“完成 80%”的含义经常不一致:有人按工时估算,有人按子任务数量,有人按个人感觉。若需求没有明确验收标准,百分比就没有共同的分母。尤其是接口、报表和数据迁移任务,前 80% 往往是可见的配置工作,剩余部分却集中着权限、异常处理和业务确认。
更可靠的做法是用可观察的状态代替模糊百分比。例如,开发完成、代码评审通过、测试环境部署、关键场景验证、业务验收通过。团队如果确实需要进度估算,应说明计算口径,并区分“制作完成”和“已验收”。
2. 任务越拆越细,误以为风险自然降低
任务拆分能提升可见性,但过度拆分会让团队把精力花在维护状态上。更重要的是,任务很细并不意味着依赖已经拆清楚。六个小任务都标记完成,若最后必须等待一个未确认的数据映射规则,整体交付仍然被阻塞。
拆分应围绕可独立验证的结果,而非单纯追求卡片数量。一个合适的任务最好有明确负责人、完成条件和可演示产物;如果拆分后仍无法独立验证,可能只是把工作切碎,并没有缩短反馈周期。
3. 把加班当作默认的进度缓冲
加班有时可以处理短期突发,但它不能代替风险控制。持续加班会压缩评审、测试和恢复时间,缺陷与返工可能在下一轮集中出现。更危险的是,团队逐渐把不合理承诺当成常态,管理层从进度数据中看不到真实产能。
当计划落后时,应先确认是范围增长、依赖延迟、估算偏差、返工,还是资源冲突,再决定是否增加人力。若问题是业务规则尚未确认,增加开发人员通常不会缩短等待;若关键路径上只有一个掌握配置知识的人,临时加人还会增加交接成本。
4. 只盯燃尽图,不看在制品与阻塞时间
燃尽图适合观察剩余工作量变化,却无法单独解释为什么曲线停滞。团队可能在关闭大量低风险小任务的同时,让一个决定整体验收的高风险任务长期悬而未决。此时曲线仍在下降,交付风险却在上升。
我会同时查看未完成工作的年龄、阻塞时长和关键路径状态。特别要留意“超过团队常态周期仍未完成”的工作项:它不一定已经失败,但需要有人说明下一步,而不是继续留在看板上等待。
5. 把风险登记当作一次性会议产物
风险清单如果没有触发条件和复查日期,很快会变成没人维护的文档。比如“客户可能延迟提供数据”不是可执行风险;“若周三 15 点前未收到脱敏样本,周四改用合成数据完成字段映射验证,业务验收范围另行确认”才包含触发点和备选动作。
- 描述风险发生的具体条件,不要只写抽象标签。
- 写明对交付范围、日期或质量的影响。
- 指定唯一的推动责任人,必要时另列协作方。
- 为缓解措施设定截止时间和升级路径。
四、专业判断逻辑:用一套可复查的规则决定是否干预
1. 先看交付承诺是否清晰,再谈进度偏差
在判断迭代落后前,我先确认团队承诺的是什么。一个迭代如果同时包含业务功能、技术治理、客户培训和数据迁移,却没有区分优先级,那么“是否按计划完成”就没有清楚答案。
建议在迭代开始前形成一份短承诺清单,包含目标、关键结果、验收条件、非目标和外部依赖。非目标尤其有用:它告诉团队哪些临时需求不能默认挤进本轮,避免范围在没有决策的情况下悄悄扩张。
2. 再判断偏差类型,避免用同一招处理不同问题
| 偏差类型 | 常见信号 | 优先检查 | 常用处置 |
|---|---|---|---|
| 范围偏差 | 迭代中新增需求,原承诺未减少 | 变更是否有明确决策人及影响评估 | 替换等量低优先级范围,或明确延后 |
| 依赖偏差 | 任务长期等待客户、供应商或其他团队 | 依赖承诺日期、替代路径、升级对象 | 设定触发时间,准备模拟数据或替代验收方案 |
| 估算偏差 | 同类任务多次超出估算 | 历史实际周期、未知项和返工原因 | 拆出探索任务,按历史数据重估容量 |
| 质量偏差 | 缺陷积压、反复返工、验收不通过 | 测试排队、验收口径、变更影响范围 | 降低并行工作,优先清理关键缺陷 |
| 资源偏差 | 关键角色被多个项目同时占用 | 实际可用时间与会议、支持任务 | 重排优先级,明确资源承诺或调整日期 |
这张表的用途不是给每个问题贴标签,而是阻止团队过早选择“加人”或“催进度”。同一表象背后可能有不同原因,处置动作也应不同。比如测试队列拥堵时,把更多功能推给测试只会扩大排队;先限制开发并行量,反而可能更快完成验收。
3. 关注关键路径和在制品,而不是平均进度
迭代中的任务并非价值相同。一个不影响本轮目标的文案优化,可以延后;一个尚未确认的接口协议,即使工作量很小,也可能卡住多个下游环节。风险判断要把“剩余工作量”与“对交付链路的影响”一起看。
我通常为关键任务追问四个问题:它的完成条件是什么?谁在等待它?延迟一天会影响哪个验收节点?是否存在不降低安全或质量要求的替代路径?答不清楚时,先补信息,不要急着报一个看似精确的日期。
4. 设定团队自己的风险阈值,而非照搬行业数字
不同项目的迭代长度、客户响应时限、上线窗口和合规要求不同,不存在适用于所有组织的统一风险阈值。一个金融系统的高风险缺陷标准,不能直接套到内部低风险报表优化项目上。
更实用的办法是用本团队过去数个迭代建立基线:任务从开始到验收的周期分布、阻塞时间、返工比例、迭代目标完成情况。再根据项目影响设定预警线,例如关键任务连续两个工作日无更新,或外部依赖逾期一个约定工作日就触发负责人复查。这些阈值应明确标注为团队约定,而不是伪装成行业标准。

五、具体案例与数据观察:把“晚发现”改成“有条件地纠偏”
1. 一个跨系统实施迭代的情景推演
假设某实施小组计划用两周完成三项工作:配置审批流程、对接客户主数据、生成运营报表。迭代开始时,主数据字段口径仍待客户确认,报表指标由业务代表审核,测试环境权限由另一团队提供。计划会上三项工作都被标记为“已排入迭代”,但依赖并没有被转换成可跟踪的承诺。
第一周末,流程配置基本完成,主数据对接仍在等待字段说明,报表则按旧口径开发。若此时只看任务关闭数量,团队可能认为进度尚可;若检查验收路径,就会发现两项交付都缺少必要输入。
更好的处理不是立刻要求开发加速,而是当场把范围和依赖摊开:请客户在约定时间确认字段;逾期则先用脱敏样本验证映射逻辑,但不把模拟结果视为正式验收;报表先完成不依赖争议指标的部分,争议口径列为明确的待决项。团队同时评估是否保留三项承诺,或将低优先级报表切到下一轮。
2. 情景数据说明为什么任务完成率会掩盖风险

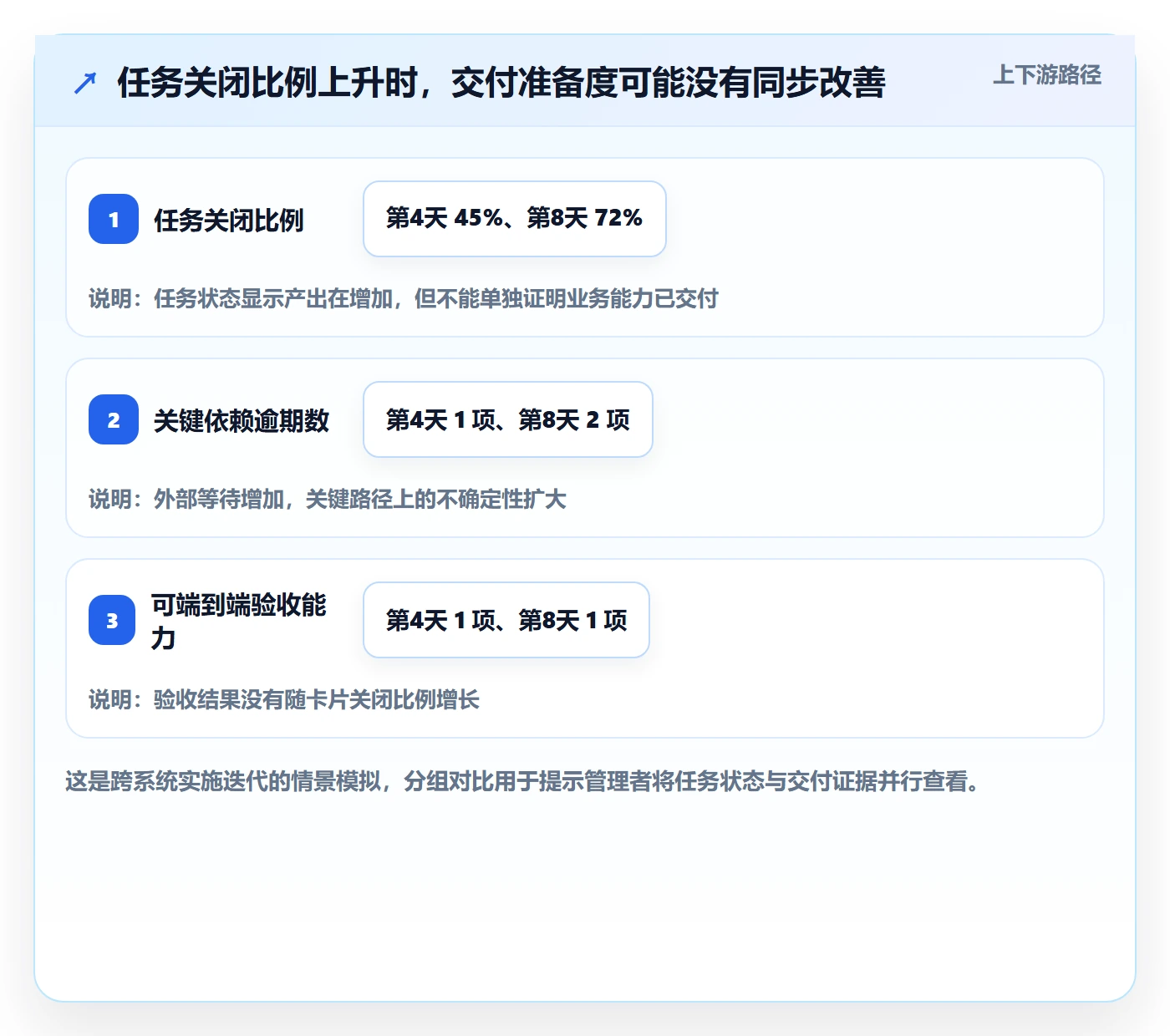

下表是同一情景下的模拟观察。它不用于预测真实项目结果,而是展示不同观察口径可能给出的不同结论:任务关闭比例看似稳定,阻塞工作和验收缺口却在增加。
| 观察项 | 迭代第4天 | 迭代第8天 | 管理含义 |
|---|---|---|---|
| 任务关闭比例 | 45% | 72% | 反映卡片状态变化,不能单独代表交付准备度 |
| 关键依赖逾期数 | 1 项 | 2 项 | 依赖恶化,须确认升级和替代方案 |
| 可端到端验收的能力 | 1 项 | 1 项 | 任务完成增长没有转化为更多可验证结果 |
| 待确认业务规则 | 2 项 | 3 项 | 范围与验收口径仍在变化,返工风险增加 |
实际团队不必复制这些数值,应该记录自身的基线。这里真正值得借鉴的是对照关系:当卡片关闭比例上升,但关键依赖逾期、业务规则待定和可验收能力没有改善时,管理者应暂停庆祝“进度不错”,先检查交付链路是否被隐藏。

3. 复盘要追问机制,不要只追问个人
迭代结束后,若主数据对接延期,复盘不应停在“负责人没有及时推动”。还要问:依赖是否在计划前被识别?责任人是否有权升级?客户确认节点是否有明确日期?未收到字段口径时,团队是否有不影响正式验收的验证方案?
如果问题反复出现,说明团队需要修流程,而不是继续提醒个人更积极。例如,把客户需提供的材料纳入启动准入检查;把外部依赖设为独立工作项;在计划会确认待决规则的责任人与截止时间;将逾期自动带入风险复查。改进要落实到下一轮的工作方式,才算真正完成复盘。
六、不同情况下的行动建议:把风险处理嵌入迭代节奏
1. 迭代开始前:先做承诺校验
计划会不应以“把所有人排满”为目标,而应确认承诺是否可实现。开始前花一段时间核对团队容量、已知休假、生产支持、外部依赖和待确认事项,通常比迭代中途临时救火成本更低。
- 明确本轮唯一的交付目标,并列出可验收结果。
- 核对每项关键工作是否有负责人、完成条件和依赖方。
- 把探索性任务与已知工作区分,未知越多,越不宜承诺过满。
- 记录本轮不做什么,以及新增需求进入后要替换哪项工作。
- 为关键依赖设定确认时间、逾期动作和升级对象。
对于依赖较多的实施项目,我倾向于保留适度缓冲,但不把缓冲伪装成“空闲产能”。应明确缓冲服务于哪些不确定性,例如客户验收、环境差异或数据清理;如果缓冲长期被无关需求占用,就需要重新检视范围入口。
2. 迭代进行中:缩短反馈周期,不增加无效汇报
每日同步应回答三件事:昨天完成了什么可验证结果,今天最重要的推进是什么,目前有哪些阻塞需要谁在何时处理。若会议变成逐人朗读任务列表,应改为围绕阻塞和关键路径查看看板。
每周或在迭代中点做一次风险检查,重点看新增需求、等待时间异常、关键任务老化和验收准备。检查的目的不是反复汇报状态,而是做决策:减范围、换顺序、拉通依赖、补充探索,或正式调整日期。
3. 迭代结束前:提前冻结验收证据,不等最后一天找材料
验收不是任务完成后的手续。测试记录、配置说明、数据核对结果、权限验证和业务签字都可能是交付的一部分。团队应在迭代开始时明确需要哪些证据,并在实施过程中持续生成。
如果临近结束仍未形成验收证据,应区分“功能确实未完成”和“功能完成但证据缺失”。前者需要调整承诺或范围;后者需要补齐验证流程。二者的责任、风险和后续改进完全不同。
4. 发现严重偏差时:用升级条件替代临时催促

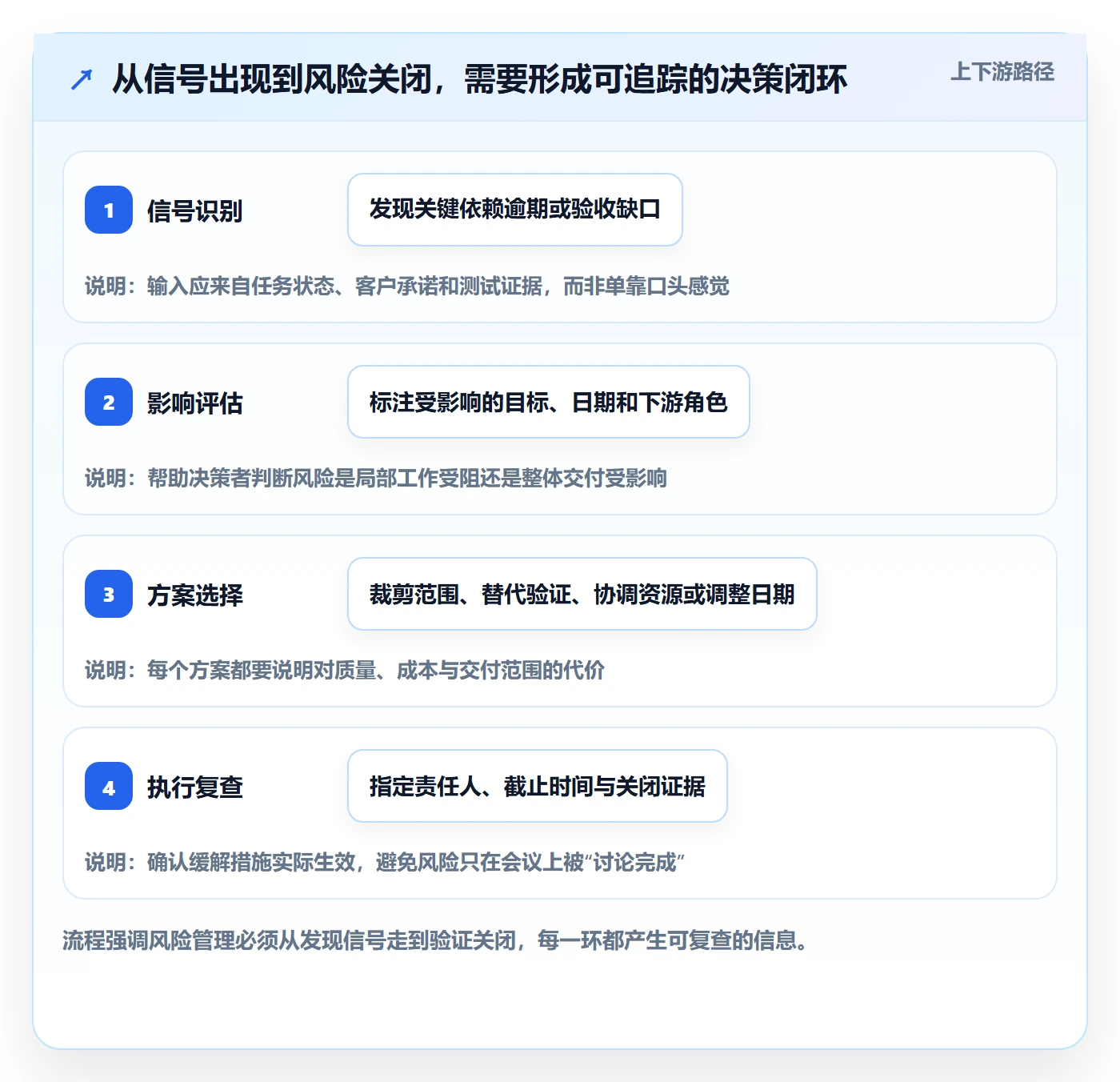

当关键依赖逾期、核心验收路径中断,或质量问题超出团队约定阈值时,建议按预先约定的升级路径处理。升级不是批评某个人,而是让有决策权的人及时选择:调整范围、协调资源、接受风险或变更日期。
- 范围可裁剪:保留核心业务结果,把可独立验收的次要能力转到后续迭代。
- 依赖可替代:先用受控模拟数据完成技术验证,同时明确正式验收仍需真实数据。
- 质量风险较高:降低并行开发,优先修复关键缺陷与回归测试。
- 日期受外部窗口约束:尽早向决策方呈现影响与选项,不要等到最后一天才报延期。

七、不同情况下的取舍:没有一种指标或做法适合所有团队
1. 迭代完成率与业务价值,分别回答不同问题
完成率适合观察计划兑现情况,但不能替代业务价值判断。若团队处于基础设施治理阶段,短期未必能直接交付用户可见功能;若团队正在做客户上线,是否通过端到端验收可能比关闭多少技术任务更关键。选择指标前,先说清楚要做什么决策。
管理者可以同时呈现计划完成情况、验收通过情况和未完成原因,但不应把三者压成一个综合分数。综合分数方便汇报,却可能掩盖某个不能接受的风险,例如关键安全验证未通过。
2. 保留缓冲与提高承诺量,取决于不确定性来源
需求稳定、依赖少、团队对工作熟悉时,可以提高承诺密度;首次集成、客户规则未定或数据质量未知时,保留探索空间通常更稳妥。缓冲不是懒散的代名词,也不是可以任意挪用的时间,它是为已识别的不确定性支付的风险成本。
若每一轮都需要大量缓冲,说明问题可能不是团队估算保守,而是需求入口或外部协作机制不稳定。此时应改善前置确认和依赖管理,而非简单把迭代周期拉长。
3. 加人、减范围、延日期,各有适用边界
| 选择 | 适用条件 | 主要代价 | 决策前要问 |
|---|---|---|---|
| 增加人力 | 工作可并行,且新增成员能迅速承担明确任务 | 沟通、培训与交接成本上升 | 瓶颈是否真是产能,而不是等待或决策 |
| 减少范围 | 业务目标可分阶段交付,且功能之间可独立验收 | 部分能力延后,需管理后续承诺 | 裁剪后是否仍形成完整可用的业务结果 |
| 调整日期 | 关键质量、合规或外部依赖无法安全压缩 | 影响客户窗口、资源安排或业务收益 | 新增时间是否能解除真实瓶颈 |
如果关键工作依赖一个尚未到位的外部审批,单纯增加开发人员没有意义;如果必须同时完成一组不可拆分的合规流程,裁剪范围也可能不可行。取舍的核心不是哪种方案看起来积极,而是哪个方案能在约束下保留最重要的结果。
4. 看板细节与管理可读性之间要保持平衡
小团队或低风险项目,轻量看板加固定复盘可能已经足够。跨部门、多项目、受审计约束的组织,则可能需要统一权限、历史追踪、依赖视图和部署方式。工具复杂度应由治理需求决定,不要为展示功能而增加一线更新负担。
评估工具时,我建议拿真实迭代走一遍:从需求进入、估算、依赖识别、测试、验收,到管理视图和历史追溯。还要测试异常情况,例如一项需求跨两个团队、客户临时变更、某角色无法查看敏感项目,以及数据迁移后报表是否仍保持一致。平台能力是否匹配,必须由实际场景验证。
八、把方法落到下一轮:用一张风险清单启动改进
1. 下一次迭代只改最影响交付的一到两个机制
团队不必一次性引入复杂治理。先从最近两三轮中找重复出现的风险:是客户规则晚确认,还是测试排队?是目标承诺过多,还是任务长期等待评审?针对最常见且影响最大的原因,设计一个小改动,并在下一轮观察它是否缩短了等待、减少了返工或提高了验收准备度。
如果同时改变估算方式、看板字段、会议节奏和角色职责,结果变好或变坏时就难以判断原因。一次聚焦少数机制,更容易建立因果判断,也更容易获得团队配合。
2. 建议使用的轻量风险记录模板
| 字段 | 填写要点 | 示例 |
|---|---|---|
| 风险信号 | 写可观察事件 | 客户字段说明截至周三仍未确认 |
| 影响对象 | 指出目标、日期或下游工作 | 主数据映射测试和报表口径验收 |
| 责任人 | 指定一位推动关闭的人 | 实施负责人 |
| 触发条件 | 规定何时启用备选动作 | 周四中午仍未确认 |
| 处置方案 | 说明动作及其边界 | 先用脱敏样本验证映射,不作为正式验收 |
| 关闭证据 | 说明什么情况算风险解除 | 字段规则签字确认,映射测试通过 |
3. 用复盘结果校准计划,而不是制造更多报表
每轮复盘至少保留三个问题:哪项风险最早出现却最晚被处理?哪项工作花费的等待时间超过预期?哪项承诺最终没有形成可验收结果,原因是什么?回答时尽量引用任务记录、评审结论和测试证据,少用“感觉沟通不够”这类无法落实的总结。
随后把改进写成可验证的下一轮动作,例如“外部依赖必须在计划会前确认责任人和日期”,而不是“加强沟通”。到下一轮结束时检查动作是否执行、风险是否变化。若没有改善,再调整机制,而不是重复同一条口号。
九、结语:进度管理的质量,取决于坏消息出现得有多早
迭代进度最佳实践,不是要求所有任务都按计划直线推进,也不是把团队变成持续更新状态的机器。真正有效的管理,是让承诺有验收标准、依赖有责任人、偏差有分类、风险有触发条件、纠偏有决策记录。
我最看重的不是迭代结束时“完成了多少”,而是团队在还来得及选择时,是否看见了会影响交付的事实。对于下一轮,你可以先做一件具体的事:挑出最重要的三项交付,逐项写清验收证据、外部依赖和逾期后的替代动作。若这三项都无法说清,先别急着承诺更多任务;把不确定性摆上桌,往往比把计划排得更满更能保护交付。
常见问题解答(FAQ)
1. 迭代中途需求变更,怎样控制进度风险?
我在迭代进行到一半时,经常会遇到临时插入的需求,团队担心不接会影响业务,接了又怕原计划延期。有没有一种既能响应变化、又能避免范围失控的处理方式?
先评估新增需求的业务紧急度、工作量和依赖,再由负责人决定是否纳入当前迭代。若必须插入,应同步移出等量工作,并记录变更原因、责任人和对交付日期的影响;用迭代开始时的承诺范围与当前范围对比,若范围持续增长且未同步调整,应视为进度风险。
2. 怎样判断迭代计划是否超出团队实际产能?
我有时会按每个人的可用工时排任务,但临时会议、支持工作和休假都会让计划落空。想知道迭代开始前看什么数据,才能更接近团队真正能完成的工作量?
优先参考团队最近3至5个迭代的实际完成量,并扣除本次迭代的休假、值班和已知支持工作,再确定承诺范围。若团队没有稳定历史数据,可先按可用工作日估算,并预留约15%至25%的缓冲;迭代结束后比较计划量与完成量,连续偏差时调整估算或容量口径,而不是要求团队加班补齐。
3. 发现任务被阻塞后,如何避免影响迭代交付?
我遇到过任务卡在外部依赖上,几天后才发现已经挤压测试和发布时间。团队应该在什么时点升级问题,又该怎样判断阻塞是否会威胁迭代目标?
为阻塞设置明确的责任人、下一步行动和跟进时限;超过一个工作日仍无进展,或依赖事项已影响关键路径时,应立即升级并评估替代方案。每日检查阻塞任务的持续时间、受影响工作和剩余缓冲;若解除阻塞所需时间超过缓冲,就及时缩减非核心范围或调整交付安排。
4. 迭代燃尽图显示进度落后时,应该怎么判断和处理?
我看过燃尽图连续几天没有下降,但有时只是任务还没拆完或进度没有及时更新,并不代表项目真的延期。怎样区分数据问题和真实风险,避免团队只为了图表好看而改数字?
先核对任务是否拆到可验证的工作项、剩余工作量是否按实际更新,以及已完成事项是否满足验收标准;燃尽线停滞且关键任务持续延期,才是需要处置的信号。确认风险后,检查剩余工作、依赖和测试时间,优先保护迭代目标并协商缩减次要范围;不要通过提前标记完成或改写历史数据来修饰趋势。
核心关键词
文章包含AI辅助创作:迭代进度最佳实践:实施团队迭代管理风险控制,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/562237
读者评论
文中把“等待时间”和“主动处理时间”分开看,这点在实施项目里很实用。我遇到过开发只需两天、但因客户确认和环境排队拖了两周的情况。建议再补充如何在周报中呈现这两类时间,避免管理层只按人天判断效率。
风险阈值按团队历史数据建立,比直接套用统一标准更稳妥。不过新组建团队往往没有足够样本,前几轮可能只能先采用较保守的临时阈值,再根据实际阻塞和返工情况调整,不能等数据完整后才开始预警。
把任务状态和验收证据分开管理,确实能减少“开发完成但无法使用”的误判。实际执行时的难点是客户代表未必能及时参与验收,最好提前约定替代验收人、反馈时限和逾期处理方式,否则风险登记仍可能停留在记录层面。
