迭代任务流程与规范:实施团队迭代管理制度设计关键指标

迭代计划看起来按时完成,发布当天却集中冒出十几项“原本不在计划内”的任务,通常不是团队突然失控,而是任务入口、承诺口径和完成定义没有被制度化。设计迭代任务流程与规范,关键不在于把会议排满或把看板列得更细,而在于让每项工作从提出、评估、承诺、执行到验收都有可追溯的状态,并用少数能促成行动的指标及时暴露偏差。

一、核心结论:迭代制度要管理承诺质量,而不只是任务数量

1. 先把“迭代完成”定义清楚

我建议先问团队一个具体问题:一项任务从看板上移到“完成”时,究竟意味着代码已提交、测试已通过、业务已验收,还是已经进入生产环境?如果不同角色给出不同答案,后续所有完成率、交付率和延期率都会失真。

因此,迭代制度的第一条规则,不是规定每个角色每天更新几次状态,而是统一工作项的生命周期。一个可操作的默认流程是:候选池、待澄清、已就绪、迭代承诺、进行中、待验证、已完成;阻塞状态作为显式标记,而不是被藏在备注里。

核心判断是:迭代管理制度首先要保证数据可信,其次才是用数据改善速度。如果团队还无法稳定区分“未开始”“进行中”“待验收”和“已完成”,此时追求精确的速度指标,只会得到精确但错误的数字。

2. 管理制度至少要回答四个问题

  • 工作从哪里进入:临时需求、缺陷、技术债和运维事项是否都经过同一入口登记?
  • 谁有权承诺:哪些工作由产品、研发、测试或交付负责人共同评估,哪些事项必须由业务方确认优先级?
  • 什么条件才算完成:验收标准、测试结果、文档更新和上线要求是否提前明确?
  • 偏差发生后怎么处理:插单、阻塞、范围变化和延期是否有统一的升级路径?

四个问题若有一个没有答案,团队就容易通过“加班补进度”暂时掩盖流程缺口。制度的价值不是让每次迭代都毫无波动,而是让波动有记录、有解释、有责任人,并且能在下一轮调整。

3. 用少数指标建立管理闭环

初次制定制度时,我不建议同时上线十几项考核指标。先选能形成行动闭环的指标:迭代承诺完成率、需求准备度、计划外工作占比、阻塞时长和缺陷逃逸率。每项指标都要明确分子、分母、采集时点、数据负责人和触发后的处理动作。

指标 推荐口径 主要用途 不能单独说明什么
迭代承诺完成率 按期完成的承诺工作量 ÷ 迭代开始时承诺的工作量 观察承诺是否稳定 不能单独证明团队效率高低
需求准备度 满足就绪标准的候选工作项 ÷ 计划纳入评估的候选工作项 发现需求澄清不足 不能替代业务价值判断
计划外工作占比 迭代内新增且实际投入的工作量 ÷ 迭代总实际工作量 观察插单对承诺的侵蚀 不能自动判定新增工作不合理
阻塞时长 工作项处于阻塞状态的累计时间 定位等待和依赖问题 不能仅凭平均值识别长尾风险
缺陷逃逸率 发布后发现的缺陷数 ÷ 约定观察窗口内的缺陷总数 检查质量是否被交付速度挤压 受缺陷分级和观察窗口影响

若团队刚开始采数,先连续记录三到四个迭代作为基线,不要立刻把数值和个人绩效挂钩。数据口径尚未稳定时,考核会诱导成员改写任务大小、延后登记插单或提前关闭工作项,最终损害管理者最需要的事实。

迭代任务流程与规范:实施团队迭代管理制度设计关键指标

二、背景与真实场景:为什么团队越忙,交付反而越不稳定

1. 多角色协作让“任务”变成跨职能承诺

实施团队的迭代通常不仅包含开发任务,还可能有客户环境核验、数据迁移、接口联调、权限配置、培训材料、上线审批和现场支持。单看研发看板上的状态,无法完整反映项目是否真正具备交付条件。

我在制度评审时,会先把一项交付拆成“结果工作”和“支撑工作”。例如,客户报表上线是结果工作;字段映射确认、样例数据核对、权限审批和验收预约是支撑工作。若只登记前者,计划看起来很轻,实际等待却会集中暴露在迭代后半段。

这种情况在多个客户项目并行、不同环境配置不一致、业务方反馈窗口有限时尤为明显。团队不是没有计划,而是计划只覆盖了自己能直接控制的部分,没有把外部依赖作为正式工作项管理。

2. 插单常常不是偶发噪声,而是未建模的工作类型

紧急缺陷、客户临时变更、合规要求和生产事故的确不能全部拒绝。但如果它们每周都出现,却仍被记录成“特殊情况”,制度就没有描述真实的工作结构。插单发生得越频繁,原有承诺越像一个没有外部约束的愿望清单。

我倾向于把计划外工作分成两类:一类是必须立即处理的生产或安全事件;另一类是可以进入下一次优先级评估的新增需求。前一类要有快速响应机制和容量预留,后一类要明确替换哪项承诺,不能默认团队无偿吸收。

用这种分类,管理者才能看出到底是紧急事件太多、需求入口不受控,还是团队容量估算长期偏乐观。三者对应的治理动作完全不同。

3. “任务很多”不等于“产出很多”

把一个需求拆成几十个微任务,会让看板显得活跃,却可能增加状态维护和跨角色交接成本;把所有事情合并成一个大任务,又会让风险隐藏到最后。任务颗粒度应该服务于协调、验收和风险识别,而不是服务于看板上的数字。

对于需要多人协作的实施工作,我通常先让任务对应一个可验证的结果,再拆出有明确责任人和前置条件的子任务。一个任务若跨越多个迭代、无法在中途验收,往往需要进一步拆分;但若拆分后每个子项都只剩机械操作,则应考虑用清单或自动化步骤承载。

4. 迭代制度要尊重外部依赖的真实节奏

实施项目的工作节奏常受客户确认、第三方系统、网络环境、审批周期和现场窗口影响。把所有延误都归因于内部执行,会让团队不断增加缓冲,却不去解决等待本身;把所有延误都归因于客户,也会让内部交接问题失去改进机会。

因此,阻塞状态应记录“等待谁、等待什么、何时开始、下一次跟进时间”。阻塞不是免责标签,而是一条需要推动的工作状态。若一个依赖项长期无人跟进,流程问题仍然存在。

三、常见误区:制度看起来严格,执行却越来越形式化

1. 用完成率给个人排名

迭代完成率适合观察团队承诺质量,不适合直接作为个人绩效排名。个人工作难度、外部依赖、角色职责和任务估算口径不同,简单比较完成数量会奖励容易拆分、容易关闭的工作,惩罚处理复杂问题的人。

更稳妥的做法是把指标用于团队复盘:哪些承诺被完成,哪些被取消,原因是什么;是否存在估算偏差、需求变更或依赖等待。若要用于绩效讨论,应结合质量、协作、风险处理和职责范围,不要让单一指标替代管理判断。

2. 把速度指标当作越高越好

速度或吞吐量是特定团队在特定工作类型下的历史观察,不是跨团队排行榜。团队把速度作为目标后,可能通过缩小任务估值、拆细工作项或延后登记缺陷来让数字上升,但客户获得的有效结果并未增加。

我更愿意将速度用于回答:“以当前人员、需求类型和质量要求,团队大约能承接多少工作?”而不是回答:“谁做得最快?”如果团队人员结构、交付范围或工作类型发生变化,历史基线也需要重新解释。

3. 把每个事项都放进固定迭代

并非所有工作都适合迭代承诺。需要即时响应的生产事件、无法预知时间的现场支持,可能更适合设置独立服务通道和容量上限;可规划的实施里程碑和产品改进,才适合进入常规迭代承诺。

把所有事情塞进一个计划,会让迭代承诺的含义逐渐模糊。更好的制度是区分“计划型工作”和“响应型工作”,分别记录容量、优先级和服务目标,再在复盘中观察两类工作的实际占比。

4. 追求状态更新频率,而不追求状态准确性

要求每天多次更新看板,未必能提高透明度。若状态变化没有触发责任人、决策或协作,更新就会变成额外填表。真正重要的是关键节点及时更新:开始执行、发现阻塞、进入验证、验收完成或范围发生变化。

状态字段应少而有用,阻塞原因应可筛选,负责人和下一步动作应明确。管理者要关注长时间没有状态变化的事项,而不是机械检查每个人是否在固定时间点击过按钮。

5. 把“已完成”定义成执行者主观判断

开发完成不等于需求完成,配置完成也不等于客户可用。若验收标准在迭代中后段才出现,团队就会把未满足的条件集中留到最后,甚至出现任务关闭后重新打开的反复。

制度应要求工作项在承诺前写清验收证据,例如测试记录、配置截图、客户确认、数据校验结果或上线观察结果。不同类型工作可以有不同完成标准,但标准必须可核验。

四、专业判断逻辑:从工作入口到复盘,建立可执行的流程

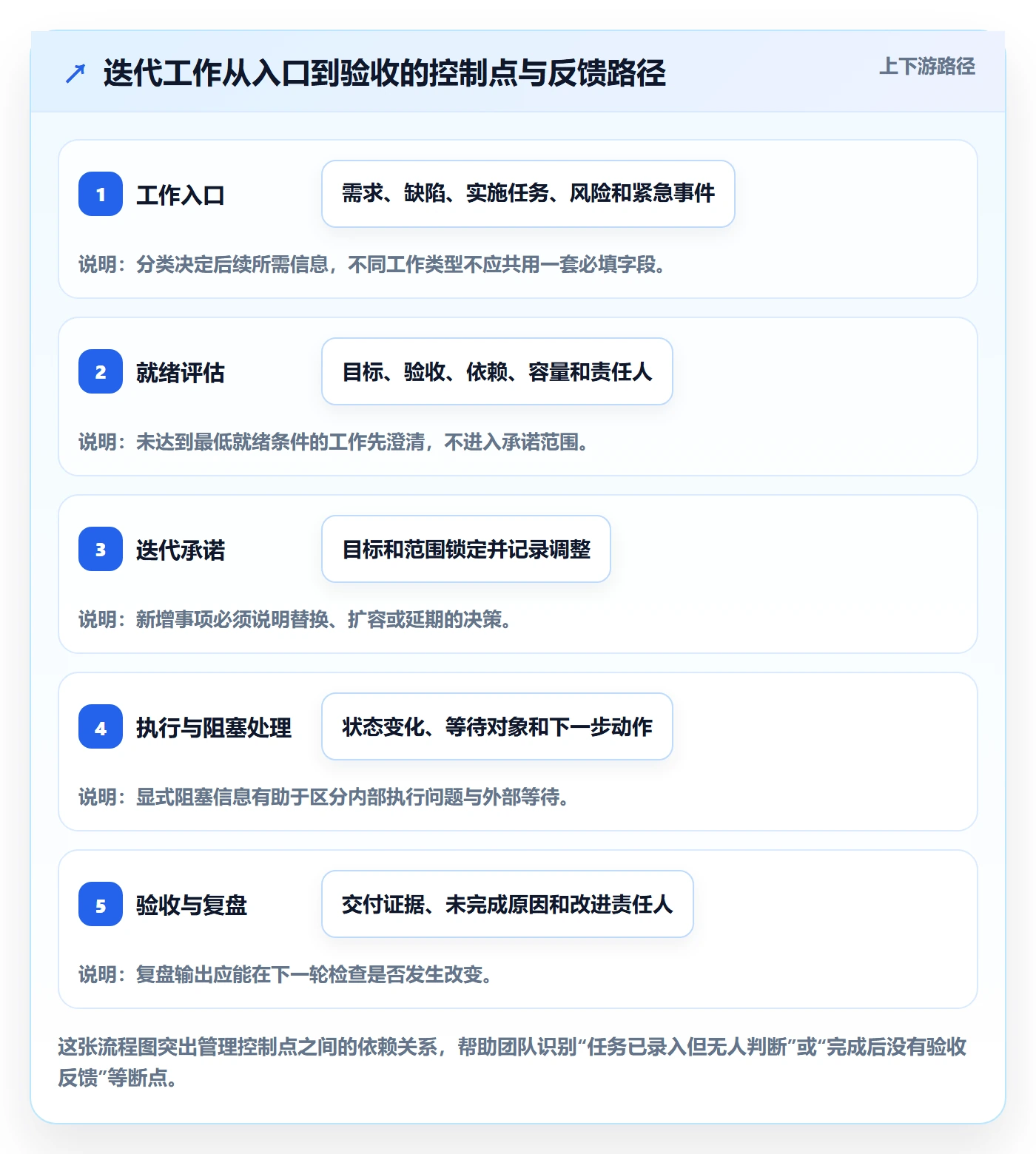

1. 先建立统一工作入口和分类规则

入口统一不等于所有工作用同一种模板。至少要区分需求、缺陷、实施任务、技术债、风险和紧急事件,并为每类工作指定最少必填信息。需求需要业务价值和验收条件;缺陷需要复现路径和影响范围;实施任务需要环境、依赖和交付物。

如果工作从即时通信、会议纪要和个人清单多处进入,应指定一个责任角色定期归集,而不是寄希望于每个人记得补录。录入时间越晚,优先级、影响范围和实际耗时越容易失真。

2. 用“就绪标准”阻止未成熟事项进入承诺

待办项进入迭代前,我建议至少检查五点:目标是否明确、验收条件是否可验证、依赖是否已识别、工作量是否能在当前迭代内完成、关键责任人是否可用。并非每项都要有完整设计文档,但不能连“完成后看什么结果”都说不清。

就绪标准不是为了制造审批门槛,而是把澄清工作前移。若候选项经常在迭代中途变更,先检查需求准备度;若准备度高但仍经常延期,再检查容量、估算和执行依赖。

3. 规划时承诺结果,而不是填满所有人

迭代计划应先确认目标,再评估容量和依赖,最后选择工作项。不要先把每个人的时间全部填满,再把剩余任务塞进计划。会议结束时,要能说清楚本轮要交付的结果、不可妥协的验收条件,以及发生冲突时谁有权调整范围。

容量估算可以从历史可用工时、休假、支持职责和既有阻塞中计算,但不应把理论工作时间全部视为可交付时间。若团队有稳定的线上支持负担,计划中应单独预留响应容量,并在复盘中用实际数据校正。

4. 执行中只在关键变化时触发管理动作

日常跟踪要围绕“承诺是否仍然可达”展开,而非逐项朗读任务状态。出现新增工作、外部依赖延误、范围变化或质量风险时,团队应当立即判断影响,并选择接受、替换、延期或升级,而不是先口头答应、到迭代末再解释。

对阻塞任务设置升级阈值是有效的。阈值可按工作类型制定,例如普通依赖超过一个工作日无人响应就提醒责任人,关键客户窗口或生产风险则即时升级。阈值应通过实际复盘调整,不宜一开始就追求复杂。

5. 验收与复盘必须回到证据

迭代验收应核对承诺范围、实际交付、未完成原因、质量结果和客户侧可用性。对未完成事项,不要只记录“延期”,而要归类为需求变化、估算偏差、依赖等待、容量被占用、技术风险或验收条件缺失。

复盘不是追责会议。它应产出少量可验证的改进动作,例如“所有跨系统依赖在承诺前指定外部联系人”,并明确负责人和检查日期。若复盘行动项连续几轮没有关闭,就要减少行动项数量或调整管理层的授权方式。

迭代任务流程与规范:实施团队迭代管理制度设计关键指标

6. 把制度写成可操作的规则,而不是口号

一份可执行的制度应该规定责任边界和例外处理。例如,谁维护候选池,谁主持计划会议,谁确认业务验收,谁批准插单,发生范围冲突由谁裁决。只写“加强协作”“及时同步”无法帮助成员在冲突现场做决定。

制度文件最好附上状态定义、就绪清单、完成定义、插单规则、指标口径和复盘模板。真正有效的制度不是篇幅最长的文件,而是成员遇到具体问题时能快速找到下一步动作的工作约定。

五、案例与数据观察:一次制度调整如何定位交付波动

1. 以下为示意案例,不冒充真实客户统计

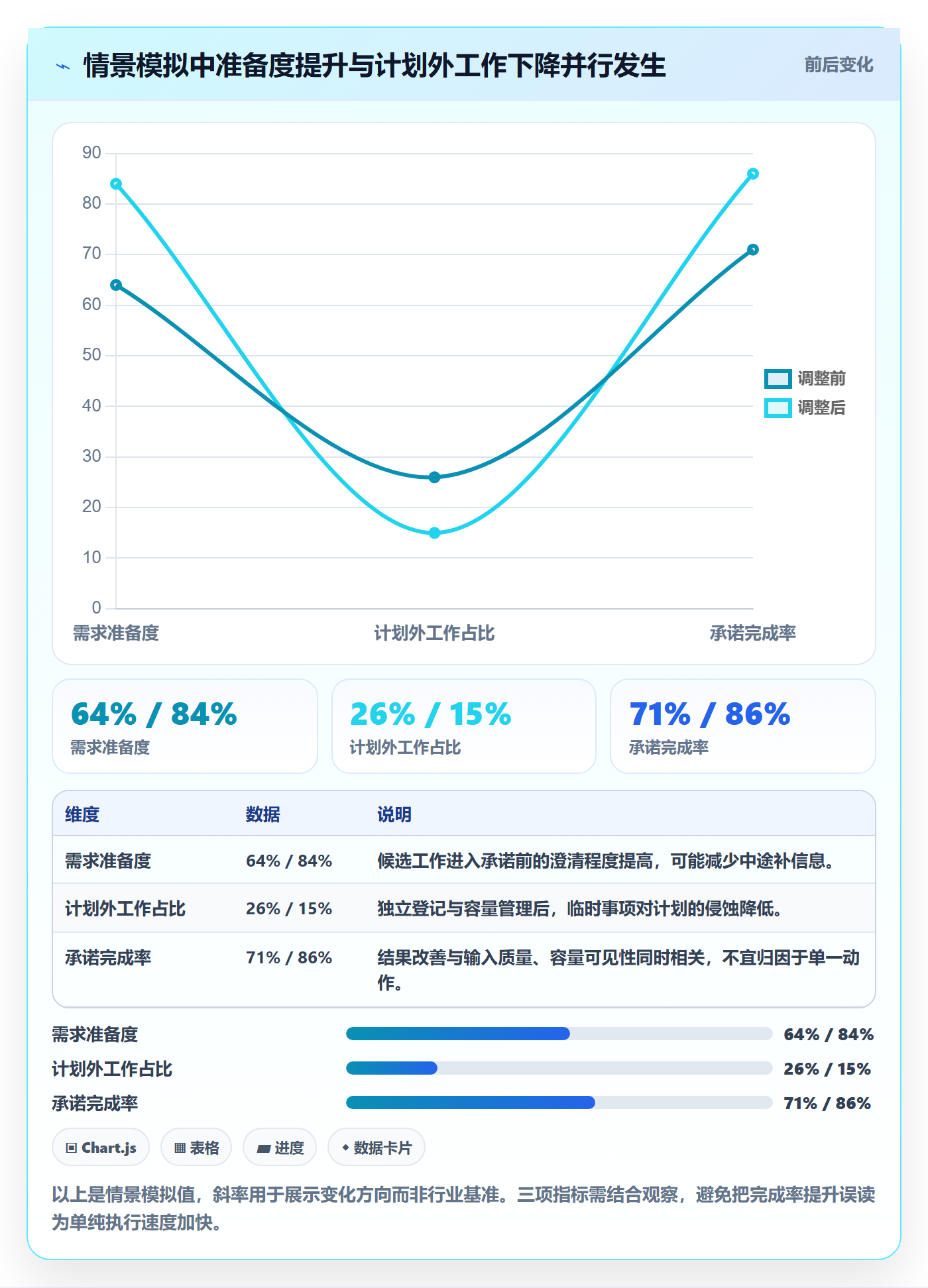

为说明分析方法,下面使用一组情景模拟数据:某实施团队有二十余名成员,连续三个迭代出现计划完成率不稳定。团队最初认为是估算偏差,复盘后发现,需求澄清不足和计划外支持共同造成了偏差。这里的数字用于演示诊断逻辑,不代表某个真实组织或行业基准。

观察项 调整前情景值 调整后情景值 解释
承诺完成率 71% 86% 按迭代开始时锁定的工作项计算,取消项单独记录。
计划外工作占比 26% 15% 通过事件分类和容量预留,减少临时事项对计划的隐性挤占。
需求准备度 64% 84% 纳入承诺前补齐目标、验收标准和关键依赖信息。
阻塞超过两个工作日的工作项 每迭代 9 项 每迭代 4 项 为跨团队依赖指定联系人和跟进时间。
发布后缺陷数 每次发布 8 项 每次发布 6 项 观察窗口和缺陷分级保持一致,避免质量指标口径变化。

这组模拟数据不能证明制度调整必然带来同样幅度的变化。它展示的是一种诊断顺序:先确认计划外工作是否吞噬容量,再检查进入承诺的工作是否成熟,最后看阻塞是否因依赖管理改善。若只盯着完成率,很容易把真正的原因藏起来。

2. 先改入口和准备度,而不是立刻要求加速

情景中的第一项调整,是将临时需求、客户支持和生产事件统一登记,并区分紧急响应与可排队事项。这样做的目的不是拒绝所有插单,而是让负责人能看见新增工作究竟占用了多少容量,以及它替代了哪项原计划工作。

第二项调整是建立轻量就绪检查。计划会议前,产品或实施负责人补齐验收标准,研发和测试确认关键依赖。信息不充分的事项仍可保留在候选池中,但不以“先承诺、后澄清”的方式进入迭代。

3. 计划外工作下降,不代表问题已经消失

计划外工作占比降低后,团队仍需观察新增事项是否被延迟登记。如果成员把支持工作补录成计划内任务,指标会变好,但实际工作结构没有改变。因此,最好将登记时间、事项来源和实际投入一起核对,并定期抽查会议记录、支持工单和交付记录之间是否一致。

同样,发布后缺陷数下降也不必然意味着质量变好。需求规模、发布频率、用户使用量和缺陷分级都可能改变结果。质量指标需要固定观察窗口,并和交付规模、严重程度以及回归测试覆盖情况一起解释。

迭代任务流程与规范:实施团队迭代管理制度设计关键指标

4. 工具的作用是让规则可见,不是替代管理判断

当团队规模扩大、项目并行增多、跨角色依赖变复杂时,电子表格和即时消息往往难以持续支持权限、关联关系、状态历史和多团队视图。选择工具时,我会先验证流程是否稳定,再看工具能否承载工作项关联、权限控制、审计追踪、自动提醒和数据分析。

以 PingCode 为例,如果组织已有明确的工作流设计,可在评估时重点验证其是否匹配中大型企业及 100 人以上组织的协作需求,并检查私有化部署、从 Jira 平滑迁移等能力是否符合本组织的安全与迁移条件。是否适合作为国产替代方案,仍需结合功能覆盖、集成、数据治理、部署架构、服务能力和总拥有成本逐项验证,不能只凭产品定位下结论。

我会要求供应方用一条真实业务链路做验证:从需求进入、迭代承诺、跨团队依赖、缺陷关联到验收报表,至少跑通一个完整样例。若只能展示看板截图,却无法回答权限边界、历史迁移、字段映射和报表口径问题,采购评估就还没有到可以决策的阶段。

迭代任务流程与规范:实施团队迭代管理制度设计关键指标

六、不同情况下的行动建议:按团队成熟度分阶段落地

1. 团队尚无稳定流程时,先做最小制度

如果任务分散在表格、聊天记录和个人待办中,不要一开始就建设复杂流程。先统一工作入口、任务负责人、验收条件和状态定义,让所有工作至少能被找到、被分类、被追踪。

  1. 选定一个工作项登记入口,并明确紧急事件的补录责任。
  2. 统一“待澄清、已就绪、进行中、待验收、已完成、阻塞”等基础状态。
  3. 要求所有进入迭代的工作项写明负责人和可核验的完成条件。
  4. 连续记录三个迭代的完成、插单和阻塞数据,先建立基线。
  5. 每轮只选择一个最明显的问题改进,例如需求准备或依赖跟进。

这一阶段的目标不是追求完美预测,而是停止依赖个人记忆。若成员仍然需要在多个地方重复维护同一份状态,应先简化入口和字段,再考虑增加管理报表。

2. 多项目并行时,优先治理跨项目容量冲突

当同一批专家同时支持多个客户或项目时,单个项目的迭代计划可能各自合理,组织层面的承诺却相互冲突。此时应查看共享角色的负载、关键依赖和优先级裁决机制,而不是要求每个项目负责人各自提高预测精度。

  • 为共享专家和关键环境建立可见的容量日历。
  • 识别跨项目的硬依赖,明确谁负责协调和升级。
  • 约定冲突发生时的业务优先级裁决人,避免多头承诺。
  • 按项目、工作类型和响应工作分别观察投入,不把不同性质的工作混为一谈。

若多个项目的交付窗口同时锁定,组织必须接受某种取舍:调整范围、增加资源、移动日期或改变优先级。制度不能制造额外产能,只能让取舍更早、更透明地发生。

3. 质量波动明显时,把完成定义和验收前移

如果任务关闭后反复重开、现场验收失败或发布后缺陷集中出现,应先检查完成定义是否过于宽松。为不同工作类型设置对应证据:配置类任务有参数和环境记录,接口类任务有契约与联调结果,数据类任务有校验口径和样本验证。

测试资源不足时,可以按风险分层安排验证,而不是对所有工作采用同样强度的测试。涉及资金、安全、合规或关键业务链路的事项,应设置更严格的评审和回归要求;低风险内部改进可以采用较轻量的验证方式。

4. 需求变化频繁时,明确变更权和替换规则

如果业务环境变化快,固定迭代范围可能不现实。团队仍可保留迭代节奏,但要约定谁能批准变更、变更会影响哪些承诺,以及是否有预留容量。业务方要求增加一项高优先级工作时,必须共同说明替换项或确认新增容量来源。

若需求频繁变化来自探索性工作,可采用短周期验证、阶段性成果和滚动排序,而不是把尚未验证的完整方案一次性承诺。对外部客户承诺的日期和内部迭代计划应区分,避免把不确定性包装成确定交付。

5. 组织需要私有部署或迁移时,先做技术与数据演练

在评估私有化部署、迁移或替换现有协作平台时,先盘点数据类型、用户权限、字段、工作流、历史附件、关联关系和外部集成。迁移成功不只是把任务标题导入新系统,还包括历史状态、评论、责任人、项目关系和审计信息是否可用。

我建议先挑选一个有代表性的项目做小范围迁移演练,记录字段映射错误、权限差异、接口改造量、用户培训成本和回退方案。演练结果应形成明确的验收门槛,尤其要关注组织需要长期保存的审计记录和敏感数据边界。

七、制度设计中的取舍:标准化、灵活性与管理成本

1. 标准化越强,跨团队可比性越高,但局部弹性越低

统一任务类型、状态和指标口径,有利于组织层面观察工作流;但不同团队承担的工作可能差异很大。若强行要求所有团队使用完全相同的状态和节奏,团队可能通过线下表格绕开制度,反而降低数据完整性。

较好的做法是区分“组织共同标准”和“团队可配置部分”。工作项身份、负责人、验收证据、阻塞记录和指标基本口径可统一;迭代长度、角色分工、工作类型细分则可在边界内调整。

2. 计划稳定性和紧急响应能力不可能无限兼得

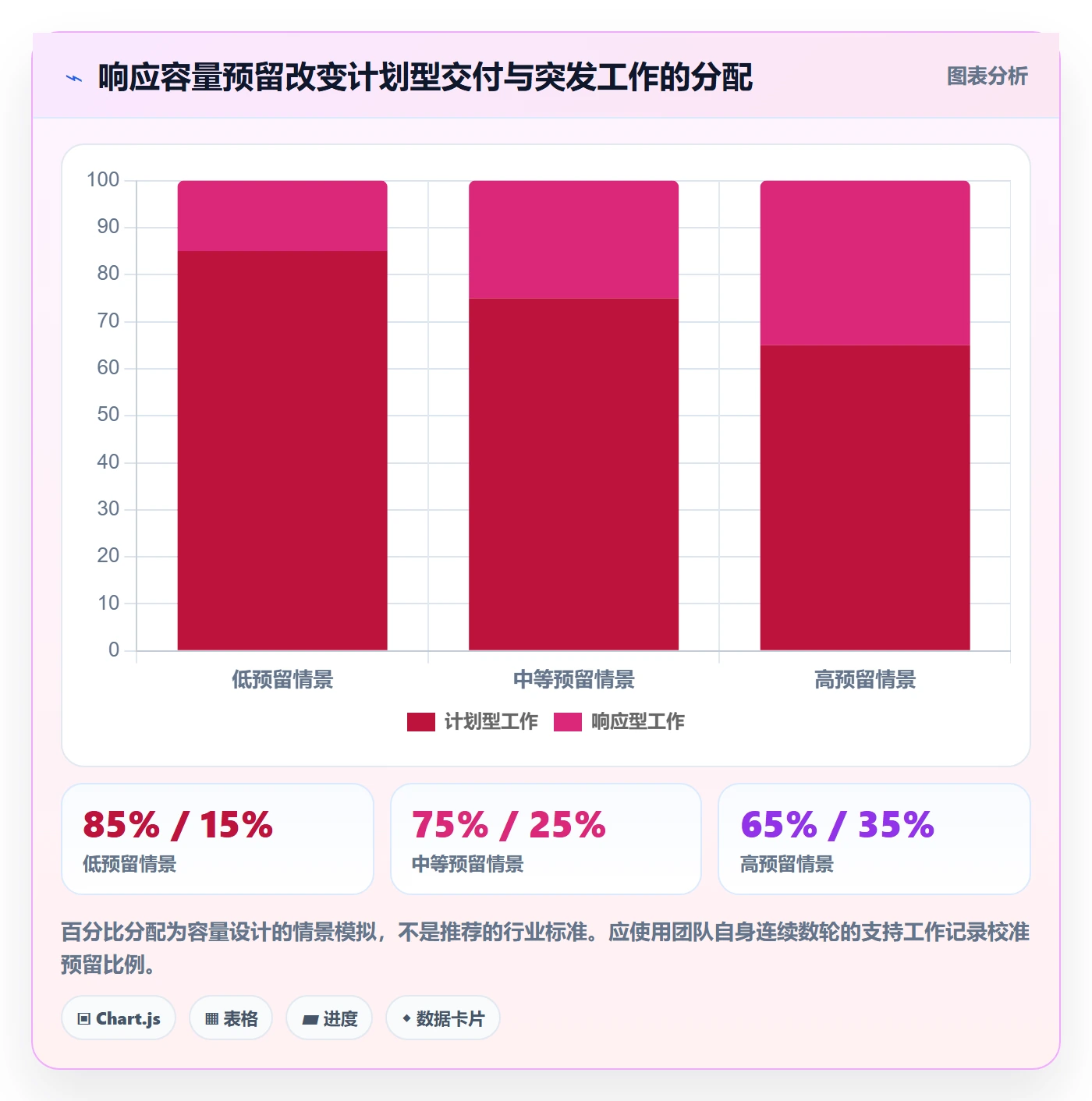

团队若承担突发支持,就需要为响应工作留出容量;预留越多,计划型交付承诺通常越少;预留越少,遇到紧急事件时越容易冲击已承诺范围。不存在一种制度能同时保证满负荷计划和零等待响应。

管理者应根据历史数据选择一个可讨论的预留范围,并定期观察实际消耗。如果预留容量长期闲置,可以逐步调整;若频繁超出,则应分析事件来源、服务目标或人员配置,而不是要求成员在原计划之外继续吸收工作。

迭代任务流程与规范:实施团队迭代管理制度设计关键指标

3. 指标越多不代表管理越精细

每增加一个指标,就增加一项口径维护、数据解释和行为影响成本。若指标不能触发决策,也不能帮助定位原因,它可能只是报表装饰。制度初期应优先保留少数能指导容量、需求准备、质量和阻塞治理的指标。

某个指标连续几轮都没有引发讨论或行动时,应考虑删除或改口径。反过来,如果管理者反复追问某类问题,但系统没有数据支持,可以补充一个简洁、可验证的观测字段,不要一次性扩展成庞大的考核体系。

4. 自动化能减少重复劳动,也会放大错误规则

自动提醒、状态流转和报表汇总适合处理重复且定义稳定的工作。若组织还没有明确“什么算逾期”“谁是验收人”“哪些情况属于阻塞”,先自动化只会让错误信息更快传播。

自动化之前,应先用少量项目验证规则是否符合真实协作;自动化上线后,保留人工复核和异常处理方式。尤其是跨系统同步与批量迁移,需要明确失败通知、数据回滚和责任人,不能把“接口已接通”等同于“流程已可靠”。

八、落地检查清单:让下一轮迭代从可控开始

1. 迭代开始前检查

  • 候选工作是否有统一入口和明确类型?
  • 目标、验收条件、依赖和责任人是否达到最低就绪要求?
  • 团队容量是否扣除了休假、支持职责和已知外部等待?
  • 本轮目标是否能用一两句话讲清楚?
  • 若新增高优先级工作,谁有权批准,计划范围如何调整?

2. 迭代执行中检查

  • 阻塞事项是否记录等待对象、开始时间和下一步跟进动作?
  • 新增工作是否登记并说明来源、紧急程度和容量影响?
  • 关键验收证据是否在实施过程中持续补齐,而不是到最后集中追补?
  • 范围变化是否及时同步给相关角色和业务负责人?
  • 长时间没有状态变化的工作是否需要协调或升级?

3. 迭代结束后检查

  • 承诺完成率的分子和分母是否与既定口径一致?
  • 未完成事项是否区分需求变化、依赖、容量、估算和质量原因?
  • 发布后缺陷是否使用固定观察窗口和一致分级?
  • 计划外工作是否与支持记录、客户请求或事件记录相互核验?
  • 复盘行动是否有负责人、截止时间和下一轮验证方式?

这份清单的目的不是增加新的审批,而是让每个阶段都有最低限度的事实基础。若团队一次无法做到全部项目,先从工作入口、就绪标准和完成定义三项开始,确认有效后再逐步扩展。

九、结论:好的迭代制度让问题更早暴露,而不是让报表更好看

1. 用制度减少隐性承诺

迭代任务流程真正要改变的,不是成员点击状态的频率,而是组织承诺工作的方式。工作从哪里来、为什么优先、谁确认完成、发生变化由谁决策,都应当有明确答案。否则,团队只是把口头承诺搬到了看板上。

2. 用数据解释系统,而不是给人贴标签

完成率低,可能是准备不足、计划外工作过多、外部依赖失控或容量估算不实;缺陷增多,可能是验收条件模糊、测试覆盖不足或发布范围扩大。指标提供诊断线索,不能替代对工作背景的判断,更不适合脱离上下文做个人排名。

3. 下一步从三件具体事开始

  1. 选取最近三个迭代,按同一口径重算承诺完成率、计划外工作占比和阻塞时长。
  2. 抽查十个工作项,检查目标、验收条件、责任人和依赖是否在承诺前明确。
  3. 选一个最常见的偏差原因,制定一条可在下一轮验证的规则,并由明确责任人跟进。

我最看重的判断标准是:制度上线后,团队能否更早看见不确定性,并在成本尚可控时做出范围、容量或日期的取舍。如果答案是肯定的,流程正在发挥作用;如果只是报表更齐、会议更多、成员更忙,却仍要到交付末期才发现风险,制度还没有触及真正的问题。

常见问题解答(FAQ)

1. 迭代开始前要明确哪些任务准入条件?

我以前遇到过迭代刚启动就发现需求仍在变、验收口径也没定的情况,团队只能边做边确认。我想知道,怎样判断一项任务已经准备好,可以排进迭代?

建议设定任务准入清单:需求负责人已确认目标和验收标准,依赖与风险已标注,任务已拆到可估算的粒度,团队完成估算且迭代容量有余量。可将符合条件的任务比例作为指标,按“满足全部准入条件的迭代任务数÷计划任务总数”统计;低于团队设定阈值时,先补齐信息,不要为了填满计划而纳入未就绪任务。

2. 迭代计划的承诺量应如何确定?

我担心计划排得太满,临时问题一出现就延期;但排得太少,又很难解释团队的交付能力。我在制定迭代计划时,应该依据什么数据确定承诺量?

以团队近期实际完成量和可用工时为基准,而不是直接按理想满负荷排期。建议参考最近3至5个迭代的平均完成量,并扣除已知休假、会议、支持工作和技术维护占用;首轮可将计划量控制在历史平均完成量的约80%至90%,再根据连续迭代的偏差调整。

3. 迭代过程中如何判断进度是否偏离计划?

我参加过只在迭代结束时才发现任务大量未完成的项目,过程中看板看起来却一直很忙。我想提前识别风险,哪些指标比单看已完成任务数更有用?

每个工作日查看剩余工作量趋势、阻塞任务数量与持续时间,并结合已完成任务的验收情况判断。若连续两天剩余工作量高于理想燃尽线,或关键任务阻塞超过一个工作日,应由负责人确认原因、影响范围和恢复方案;不要仅以任务状态变为“完成”计数,需以验收通过作为交付口径。

4. 迭代结束后应复盘哪些关键指标?

我发现有些迭代按期结束了,但团队加班很多,或者完成的功能后来频繁返工,因此只看是否按时似乎不够。我想用一组指标判断流程是否真的在变好,复盘时该怎么统计?

至少对比计划完成率、验收通过率、缺陷与返工情况、阻塞时间及加班工时,并连续观察多个迭代。计划完成率可按“迭代内完成且验收通过的承诺工作量÷迭代开始时承诺的工作量”计算;同时记录未完成原因和新增需求,避免把范围变更误判为团队效率下降。单个迭代波动较大,应以3至5个迭代的趋势作为改进依据。

核心关键词

读者评论

付
付雨桐

我们团队也遇到过“开发完成但客户不能用”的情况,后来把环境配置、数据核验和客户确认单独列出,迭代结果确实更接近实际交付。不过外部确认常常不可控,制度里还需要明确超期后的替代方案。

姜
姜沐阳

指标先做基线而不是马上考核,这一点比较实用。以前我们直接看完成率,成员会倾向于拆小任务,数字变好看了,延期和返工却没减少。建议复盘时同时看任务规模变化。

江
江若宁

统一入口能减少遗漏,但实施团队常有现场支持和临时故障,全部纳入固定迭代会增加记录负担。实际落地时,最好先把响应型工作单独统计,再决定是否需要更细的流程。

文章包含AI辅助创作:迭代任务流程与规范:实施团队迭代管理制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/562104

赞 (0)
飞飞飞飞
迭代管理如何做好迭代目标?实施团队制度设计与操作步骤
上一篇 37分钟前
迭代计划最佳实践:实施团队迭代管理制度设计,常见问题
下一篇 37分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
