迭代计划看起来排得很满,到了评审会却发现一半工作还没完成;团队把迭代周期从两周缩短到一周,发布反而更不稳定;管理者要求提高承诺完成率,成员于是把任务拆小、把风险往后报,这些都不是“团队不够努力”的简单问题,而是迭代管理流程没有把需求、容量、质量和反馈连接起来。优化的重点不是多开几次会,而是让每个迭代承诺都有清晰边界、可验证结果和及时纠偏机制。
一、核心结论:优化迭代流程,不是把流程变复杂
1. 先盯住交付系统,再调整会议和工具
我判断一个迭代流程是否健康,通常先问四件事:团队是否在迭代开始前理解了目标;进行中的工作是否有明确负责人和验收条件;阻塞是否在影响交付之前暴露;迭代结束后是否能用结果而非印象复盘。只要其中一项长期缺失,单独增加站会、看板列或报表,往往只是让问题更可见,却不会自动解决问题。
一套可执行的迭代管理流程,至少要有稳定的工作入口、可讨论的需求、容量约束、过程中的风险处理、质量门槛和反馈闭环。每个环节都应回答“谁在什么时间做什么判断”,而不是只留下一个会议名称或状态字段。
我的核心判断是:流程优化应减少等待、返工和信息损耗,而不是追求流程节点数量。如果一项新规定不能改变决策质量、风险暴露时间或交付结果,就应谨慎引入。
2. 用结果指标判断改变是否有效
团队常用完成率衡量迭代表现,但完成率很容易被任务拆分方式、临时插单和范围变更影响。它适合用来发现趋势,不适合单独作为团队绩效结论。更稳妥的做法,是把交付预测、交付速度、质量和流动效率放在一起看,并对每个指标写明统计口径。
| 观察维度 | 建议指标 | 需要一起解释的背景 |
|---|---|---|
| 承诺与交付 | 承诺完成率、目标达成率 | 迭代中新增需求和范围变更 |
| 交付节奏 | 周期时间、发布频率 | 工作类型、发布窗口与依赖等待 |
| 质量与稳定性 | 缺陷逃逸率、返工工时 | 缺陷严重程度及发现阶段 |
| 工作流健康度 | 在制品数量、阻塞时长 | 跨团队依赖和审批等待 |
二、背景与真实场景:迭代为什么会“按时开、按时结束,却没交付”
1. 迭代计划里往往混着三种不同工作
在不少团队的迭代计划中,产品功能、线上问题和平台维护被放在同一张任务清单里,但它们的可预测性并不相同。功能需求通常可以提前澄清;线上问题可能突然出现;技术维护常被认为“不紧急”,于是不断被挤出计划。把三类工作不加区分地承诺为同一种交付,会让容量估计失真。
我建议至少为工作建立明确类别,并回看过去几个迭代各类工作实际占用的容量。这里不必追求复杂工时系统:团队可以先按故事点、人天或相对规模选一种稳定口径,再将临时支持、缺陷修复、计划内功能分别记录。不同口径不能直接相加比较,但趋势足以帮助团队发现容量被什么消耗。
2. “任务已开始”不代表交付正在发生

看板上任务从“待办”移动到“进行中”,有时只表示有人开始处理,并不代表需求已澄清、设计已确认、测试环境已准备。若团队允许大量任务同时处于进行中,成员会在切换任务、等待评审和追问依赖之间来回消耗时间。表面上工作很多,真正接近完成的项目却很少。
因此,我更关注任务从开始到完成的实际流动,而不只看每个人的忙碌程度。尤其要观察“等待评审”“等待测试”“等待外部确认”等状态的停留时间。它们经常揭示真正的瓶颈:不是开发速度慢,而是交接和决策太迟。
3. 一个用于流程诊断的示意场景
下面的场景是用于说明诊断方法的情景模拟,不代表某个企业的真实统计。一支跨职能团队有 9 人,采用两周迭代,最初每轮承诺 34 个工作项,平均完成 24 个;迭代中平均新增 7 个紧急事项,评审时又有 5 个已完成开发的工作等待测试或验收。团队最初想通过增加站会解决问题,但问题并不在沟通频率,而在于容量没有为支持工作留空间,且验收准备得太晚。
排查后,团队把临时事项单独标记,预留一部分容量;将验收条件提前到需求细化环节;并限制同时进行的工作项。这个改变的逻辑不是“少做工作”,而是让承诺数量更接近真实容量,让风险更早进入讨论。

三、常见误区:看起来更规范,实际却更难交付
1. 误区一:把承诺完成率当作团队绩效排名

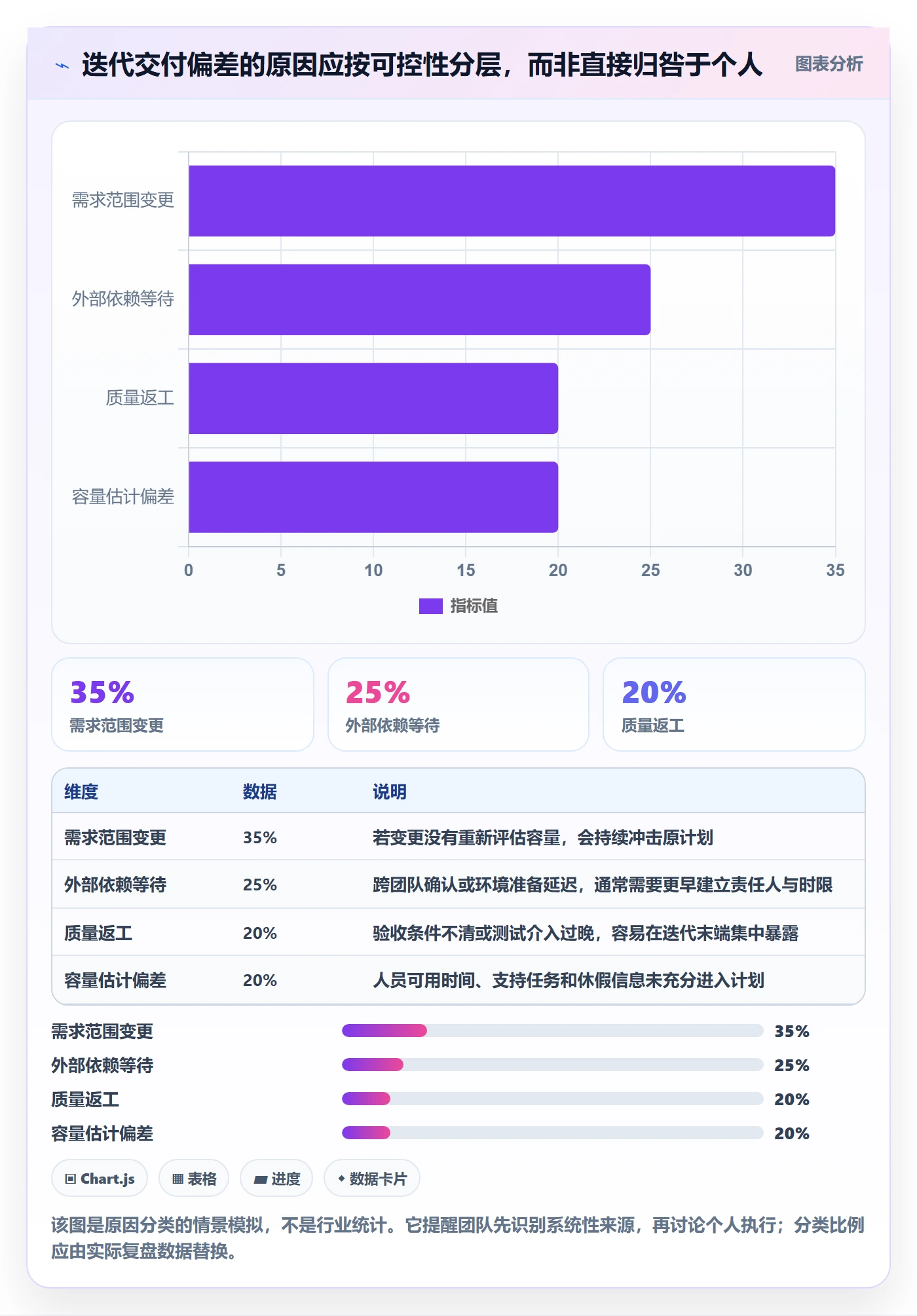

如果完成率直接关联个人考核,团队很容易学会降低承诺、拆小任务或提前关闭未完全验收的工作项。指标数字变好,不等于用户价值变高。完成率的正确用途,是检查计划与实际容量之间的偏差,并追问偏差由需求变更、估算误差、依赖阻塞还是质量返工造成。
我会把承诺完成率和目标达成率分开看。前者衡量计划工作完成情况,后者检查迭代目标是否实现。例如团队少完成两个低优先级任务,却交付了迭代最重要的用户路径,可能比“清单全部打勾、关键目标未上线”更有价值。
2. 误区二:任务越细,估算就越准确
拆分任务有助于发现依赖和验收条件,但把每项工作拆到几十分钟,不会自然提高预测准确性。过度拆分会增加维护成本,使成员把时间花在更新状态而非解决问题上。更实用的拆分标准是:任务能否在一个较短周期内形成可检查的进展,是否有明确完成定义,是否能独立暴露风险。
如果一项工作跨越多个迭代,先拆出可验证的用户价值或技术验证点,而不是只按开发、测试、文档等职能拆分。后者容易制造“开发完成了、整体价值还没有”的假进度。
3. 误区三:站会变成逐人汇报
站会的价值不在于每个人重复昨天做了什么,而在于团队共同识别当天的交付风险。若每次都按成员轮流汇报,讨论会围绕个人状态展开;真正的阻塞可能因为时间不够被留到会后,或者根本没人负责跟进。
更有效的讨论顺序是从迭代目标和即将到期的工作开始,再看阻塞、依赖和需要协作的事项。需要深入讨论的问题应明确负责人和会后时间,不要让全体成员等待少数人的技术讨论结束。
4. 误区四:迭代结束才做复盘
如果风险在结束时才被记录,团队只能总结损失,无法挽回本轮交付。复盘可以改进下一轮,但它不能替代迭代中的纠偏。对于持续多日的阻塞、需求反复变化、测试资源不足等情况,团队应有明确的升级阈值和处理责任人。
我倾向于把复盘拆成两层:日常通过看板和短会处理本轮风险;迭代回顾则只挑少数可改变的系统问题,明确下一轮试验动作。复盘不需要罗列所有不顺利的事情,更不应变成追责会。
5. 误区五:先换工具,期待流程自动变好
工具可以帮助团队统一需求、任务、缺陷和交付信息,但无法替团队决定需求是否足够清晰,也无法替负责人处理优先级冲突。把不稳定的流程搬到新系统,通常只会把混乱变得更正式;迁移前若没有统一字段、状态和历史数据口径,还可能额外制造重复录入。
工具选型应从组织规模、协作边界、部署要求、迁移成本和治理需求出发,而不是先看功能清单有多长。对于需要跨团队协作和统一项目视图的中大型组织,PingCode 可以作为评估对象之一;具体能力、部署方式、迁移路径和合同范围应以厂商当前资料及实际验证为准,不能用宣传描述替代技术与业务验收。

四、专业判断逻辑:从症状定位真正的流程瓶颈
1. 先分清目标失败、交付失败和质量失败

当迭代结果不理想时,第一步不是问“谁没做完”,而是判断是哪类失败。目标失败意味着交付物没有解决用户或业务问题;交付失败意味着承诺工作没有按预期完成;质量失败则意味着交付后出现缺陷、回滚或大量返工。这三类失败的干预方式不同,混在一起讨论会让行动建议失焦。
如果目标达成、交付有少量延期且质量稳定,团队可能需要优化计划或依赖协同;如果交付数量不错但目标未实现,应检查需求优先级和范围拆分;如果按时完成却频繁返工,则应检查验收标准、测试策略和设计评审时机。
2. 沿工作流找等待点,而不是只看平均速度
平均周期时间容易掩盖长尾问题。比如多数小任务一天内完成,但少数跨团队事项等待两周,团队的整体预测仍会非常不稳定。除均值外,最好观察中位数和高分位周期时间,并按工作类型分别统计。没有必要一开始就建立复杂数据平台,连续记录开始时间、完成时间、阻塞原因和工作类别,已能支持大部分基础诊断。
当瓶颈发生在“待评审”,解决办法可能是设定评审响应时限、轮值评审或减少并行任务;如果瓶颈在“待验收”,应让测试和产品更早参与;若卡在外部依赖,则要在计划前确认接口人和交付日期。优化应该落在流动最慢的节点,而不是平均撒资源。
3. 建立“信号,假设,试验,复查”的改进闭环
流程优化最常见的失败,是团队同时改十件事,迭代变好后却不知道原因,变差后也不知道该回退什么。我建议一次只选择一到两个可验证的改动,并明确观察周期、成功信号和停止条件。
- 信号:例如连续三轮出现大量工作在迭代末尾等待验收。
- 假设:验收人员介入太晚,导致反馈集中在最后几天。
- 试验:需求细化时邀请验收角色共同确认标准,并在开发中段做一次检查。
- 复查:比较待验收时长、缺陷返工和目标完成情况,决定保留、调整或回退。
每次试验都应记录影响因素。若同期发生人员轮换、发布冻结或重大插单,指标变化不能简单归因于新流程。数据不是为了制造确定性,而是帮助团队减少凭印象决策。

五、实施案例与数据观察:从“多做一点”转向“更可靠地交付”
1. 先建立可复核的基线
在调整流程前,我会建议团队先选取至少数轮迭代的数据作为基线。记录每轮承诺工作量、实际完成量、临时新增量、迭代目标是否达成、未完成原因、缺陷和阻塞时间。样本较少时不要把个别异常当成规律;若团队刚组建或工作类型刚变化,应把这类背景写进观察记录。
统计时要统一口径。例如“完成”究竟是代码合并、测试通过,还是已上线并被用户可用?若各轮口径不同,完成率的比较就没有意义。缺陷也要区分严重级别和发现阶段,否则单纯比较缺陷数会误导判断。
2. 情景模拟:两周迭代的四轮流程改进
以下数据为情景模拟,用于展示如何把改进动作与结果联系起来,不是企业案例或行业基准。一支 9 人团队在两周迭代中,先记录四轮基线,再将工作分为计划功能、缺陷支持和技术维护;计划会明确目标和可用容量;日常协作优先处理阻塞;迭代回顾只保留两项行动。
| 观察项 | 调整前示意值 | 调整后示意值 | 解读方式 |
|---|---|---|---|

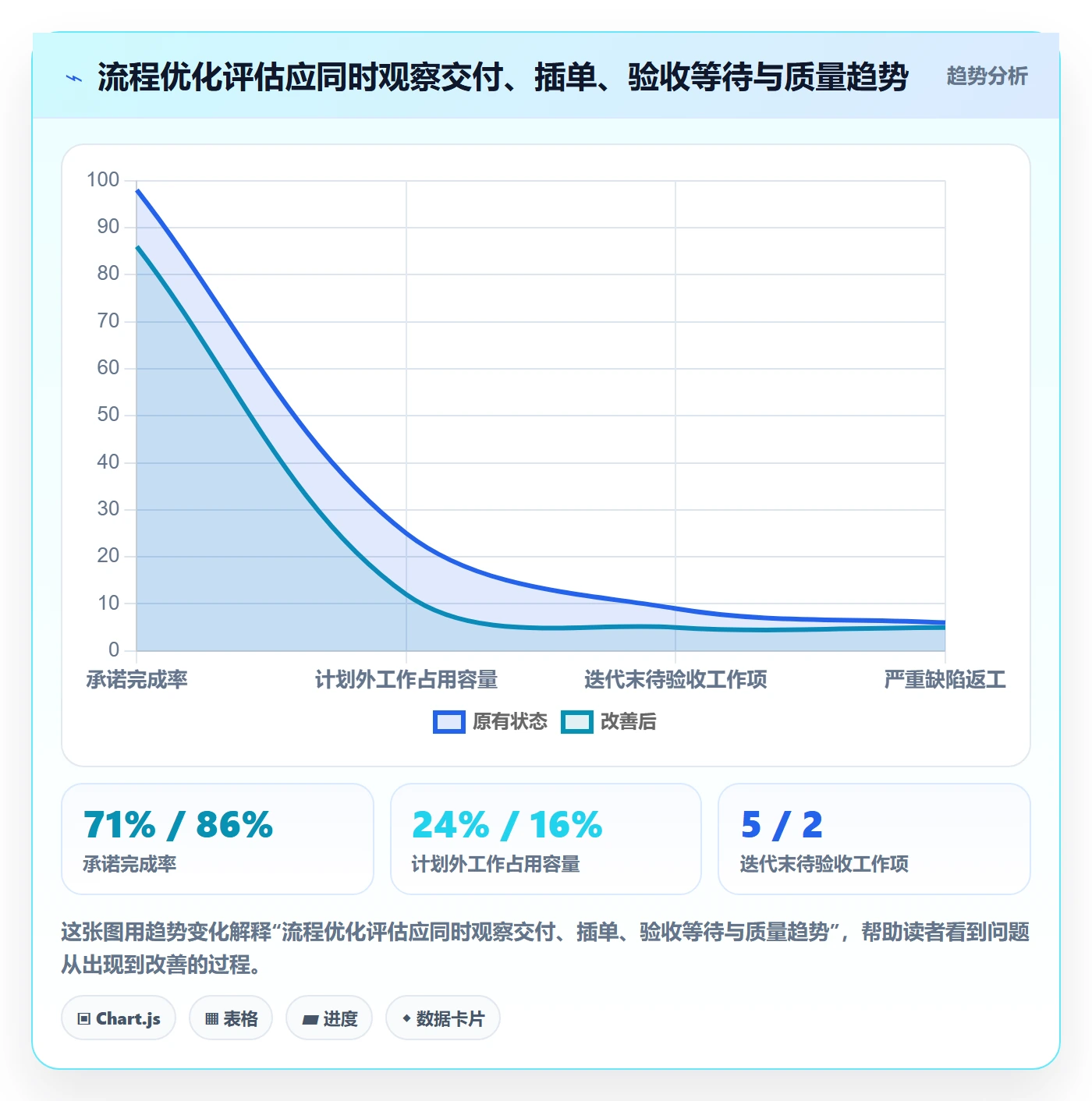

| 承诺完成率 | 约71% | 约86% | 需结合插单量与范围变更解释 |
| 计划外工作占用容量 | 约24% | 约16% | 独立分类后更容易讨论缓冲空间 |
| 迭代末待验收工作项 | 平均5项 | 平均2项 | 观察是否因验收前移而下降 |
| 严重缺陷返工 | 每轮约4次 | 每轮约3次 | 样本较少,不能单独据此判断质量改善 |
这组数字最重要的不是完成率提高了多少,而是团队能否解释变化:计划外工作占用是否下降,验收等待是否缩短,质量是否没有恶化。若完成率上涨是因为团队把承诺压得过低,或把未完成工作移出统计范围,就不是流程优化的成功证据。
3. 用工具支撑跨团队协作,但先做小范围验证
当团队从单一小组扩展到多个产品线、研发团队和职能部门后,信息分散会迅速增加管理成本。项目管理平台的价值在于让需求、迭代、缺陷、发布和责任关系在可控范围内关联,减少重复同步,而不是把所有管理规则都固化为强制字段。
例如,评估 PingCode 时,我会把问题拆成业务流程、权限治理、部署合规、数据迁移和用户采用五类。对中大型企业及 100 人以上组织,必须验证多团队协作、权限边界、历史数据迁移、报表口径和运维责任;若涉及私有化部署,应由技术、安全和采购共同核对部署架构、升级方式、备份恢复及支持边界。关于 Jira 平滑迁移,应先用代表性项目做字段映射、附件抽查、权限验证和历史数据核对,再决定是否扩围;
“国产替代”也应建立在功能、合规、成本与迁移风险的逐项验证上,而不是口号上。
我不会仅凭演示环境判断是否适配。真实评估至少应选一个包含常见任务、复杂权限、历史缺陷和跨团队依赖的试点项目,设定验收条件,并让最终使用者参与。特别要观察系统是否减少了重复录入、是否能还原真实工作流、管理员是否能维护配置,以及迁移后报表能否与旧口径对得上。

六、不同情况下的行动建议:不要把同一套流程套给所有团队
1. 新组建团队:先统一语言和完成定义
新团队通常缺少稳定的历史速度,过早设定刚性承诺,容易把估算变成压力传导。前几轮应优先澄清工作入口、需求准备标准、任务完成定义和跨角色协作方式。容量估算以实际可用时间为基础,并给探索、支持和团队建设留出空间。
在这个阶段,不必追求精确预测。重点是让团队知道什么工作可以进入迭代、怎样判断完成、遇到阻塞找谁。等数据形成一定连续性后,再讨论容量分配和趋势目标。
2. 多团队或百人以上组织:把依赖治理放在局部效率之前
团队规模扩大后,单个小组的计划再准确,也可能被共享平台、架构评审、测试环境或外部审批拖慢。应建立跨团队依赖清单,明确依赖对象、所需输入、责任人和最晚确认时间,并在迭代开始前暴露关键依赖。
大型组织还要防止“统一流程”变成统一填表。不同团队可以保留适合自身工作类型的细节,但需求状态、交付定义、风险升级和关键指标应有最低限度的一致口径。共享口径越少而清晰,跨团队比较和协作越可靠。
3. 线上支持频繁:将服务工作从功能承诺中单独管理
如果团队经常处理突发问题,却仍把全部容量承诺给新功能,计划必然反复失真。可以从历史记录估算支持工作的容量区间,明确值班轮换、响应等级和升级机制。突发任务进入后,应由负责人判断是否替换原计划,而不是默认全体成员加班吸收。
支持工作不应成为无法追踪的“其他”。至少记录问题类别、响应时间、解决时间、是否重复发生和影响范围。重复出现的支持事项可能不是正常波动,而是需要产品、架构或运维层面解决的系统性问题。
4. 质量问题突出:把测试与验收前移
若迭代末缺陷集中爆发,先检查需求是否有可验证的验收条件,自动化测试覆盖的关键路径是否稳定,测试环境是否在开发前准备好。不要先把“测试速度慢”当作唯一原因。开发、测试和产品如果直到工作完成才第一次共同检查,返工通常已经变贵。
质量门槛也要与风险匹配。高风险改动需要更严格的评审、回归和发布监控;低风险文案调整不必承受同样的审批成本。合理的流程不是所有变更都走最重路径,而是让控制强度匹配潜在损失。

七、流程取舍:稳定、灵活和可治理之间怎么平衡
1. 固定迭代与持续流动各有边界
固定长度迭代有利于定期设定目标、展示成果和进行回顾,适合工作可按阶段规划、需要稳定反馈节奏的团队。但若工作以线上响应、运营支持或小型变更为主,固定周期可能产生大量“等到下个迭代”的人为等待。此时可考虑以持续流动管理工作,并使用在制品限制和服务等级约定。
这不是要求组织在两种方法中选一个永久不变的标签。团队可以按工作类型采用不同管理方式,但应避免同一张看板里既没有明确迭代承诺,也没有流动限制,导致工作只进不出。
2. 流程标准化与团队自治之间要划清边界
标准化有助于跨团队协作、审计和数据汇总,但过多统一规则会增加一线负担。可以统一关键定义,例如什么算完成、如何记录阻塞、紧急变更由谁批准;把团队内部的技术讨论节奏、任务拆分颗粒度和部分看板状态留给团队调整。
对涉及安全、合规或重大客户承诺的工作,审批和留痕成本可能是必要代价;对低风险内部实验,则应减少等待。判断标准不是“流程是否越少越好”,而是新增控制是否能降低可识别的风险,且其成本是否与风险相称。
3. 指标透明与指标压力要保持距离
指标公开能帮助团队及早发现瓶颈,但如果高层只盯住单一数字,团队可能优化数字而不是优化交付。建议先将指标用于团队自我改进,明确不以不同工作类型的速度直接排名;需要组织层面比较时,先校正需求复杂度、支持负担、团队成熟度和依赖条件。
对于流程改革,建议设置复查时间和退出条件。若新规则没有降低阻塞、返工或信息重复,也没有提高目标可预测性,就应简化或撤销。流程不是一次设计完成的制度,而是需要根据实际工作持续调整的协作协议。
八、下一步怎么做:用一个迭代验证,而不是一次性推倒重来
1. 一周内完成问题取样
先抽取最近几轮迭代的计划、完成和未完成记录,访谈产品、开发、测试及相关依赖方。不要急着讨论工具和流程模板,先选出最常见的三个损失来源:等待、返工、插单、目标漂移或信息重复,并为每个来源补充具体例子。
2. 选一个可测量的改进点
如果主要问题是验收积压,就试验验收前移;如果是计划被支持工作冲击,就先分类并预留容量;如果是跨团队等待,就明确依赖责任人和反馈时限。每次试验应写清负责人、开始时间、观察指标和复查日期,避免把“加强沟通”当作无法验证的行动项。
3. 用复盘决定保留、调整还是回退
一个迭代后,先检查动作是否真正执行,再判断指标有没有变化,并记录同期发生的特殊情况。若信号改善且没有质量、合规或人员负担方面的明显副作用,可以扩大试行;若变化不明显,先检查假设是否正确;若出现新的风险,则及时调整或回退。
真正有效的迭代管理,不是让团队看起来更忙,而是让价值更早被验证、风险更早被看见、承诺更接近现实。下一步不必先写一套宏大的制度:挑出最近一次最令人意外的延期,追到它第一次能够被发现的时刻,再设计一个能提前暴露它的小改动。用这一轮的证据决定下一轮,流程优化才会从口号变成团队的实际能力。
常见问题解答(FAQ)
1. 迭代周期多长更合适?
我负责的团队有时一周就要交付一次,有时一个月才发布,大家对迭代周期一直没有共识。想调整流程时,我该怎么判断周期是否合适?
先按工作可拆分程度和反馈速度设定周期,常见起点是1至2周,再连续观察3至4个迭代。若团队经常因周期过长而延迟发现风险,可缩短周期;若计划会议和交接成本过高、工作项难以在周期内完成,则应先拆小任务或适当延长。周期是否合适,重点看交付是否稳定、反馈能否及时进入下一轮,而不是追求固定天数。
2. 迭代开始后需求变更,应该直接插入吗?
我遇到过迭代进行到一半,业务方提出一个看起来很紧急的需求,团队临时切换后原计划就被打乱了。怎样处理才能兼顾紧急事项和迭代承诺?
先由产品负责人和团队判断变更的紧急程度、影响范围及不处理的代价,并明确它是否属于线上故障、合规要求等必须立即响应的事项。确需插入时,应同步移出工作量相当的原计划事项,并记录变更原因;非紧急需求进入待排队列表,在下一次计划会议评估。
若多个迭代持续频繁插单,可统计插单工作量占比,检查需求入口和紧急事项定义是否失控。
3. 如何判断一次迭代是否成功?
我以前只看团队完成了多少任务,但任务做完后,用户不一定真的用得上,团队也可能为了赶进度牺牲质量。除了完成数量,我还应该关注哪些指标?
同时看交付、质量和结果三类信号:计划完成率可用按迭代开始时承诺且完成的工作量除以承诺总量;质量可看迭代内缺陷数、生产环境故障和返工情况;结果则观察功能使用、用户反馈或目标指标变化。不要用单一速度指标给团队排名,最好连续比较多个迭代的趋势,并结合需求难度和突发事项解释波动。
4. 迭代复盘怎样避免变成形式?
我参加过几次复盘,大家轮流说做得好和不好的地方,会议结束后却没有人跟进改进事项。怎样让复盘真正推动流程变化?
复盘前收集具体事实,例如延期工作项、等待时间、缺陷和临时变更;会上从现象追问原因,选出一两个团队能控制且影响最大的改进点。每项改进都要指定负责人、完成时间和验证方式,并在下一次复盘检查结果。若某项措施连续两轮没有效果,就调整做法,而不是继续把它留在行动清单里。
核心关键词
文章包含AI辅助创作:迭代最佳实践:实施团队迭代管理流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/562003
读者评论
我们之前也遇到过开发完成、验收排队的情况,单看任务完成率确实容易误判。后来把等待时间单独记下来,才发现问题主要在测试资源安排。文中强调统计口径统一,这点很实用。
容量预留需要结合团队实际,支持工作波动大的团队很难简单固定一个比例。比起照搬示例,我更想知道连续几轮数据不足时,怎样判断预留空间是否合适。
限制在制品有帮助,但跨团队依赖不一定能靠团队内部调整解决。最好同时明确依赖方、预计响应时间和升级方式,否则看板上标出阻塞后,工作还是可能停在那里。
