迭代计划写了 40 个故事点,最后只交付 23 个;团队复盘时却发现,大家并没有少干活,真正的问题是把“可用人天”误当成“可承诺容量”。迭代容量不是把人头乘以工作日,也不是把上轮完成量原样复制到下一轮。它是一套把人员可用性、历史交付、工作类型、风险和承诺边界放到同一张桌面上讨论的方法。本文给出一套可落地的估算流程、计算模板和调整规则,帮助实施团队在承诺更可信的同时,减少计划会反复拉扯和迭代中途救火。

一、先讲结论:容量不是工作量上限,而是承诺边界

1. 把“容量”拆成三层,别用一个数字包办所有事

我建议把迭代容量拆成三层:可投入容量、可计划容量和承诺容量。可投入容量回答团队理论上能投入多少时间;可计划容量是在扣除会议、支持、请假等占用后,能用于迭代工作的时间;承诺容量则是在考虑历史交付波动和未明风险后,团队愿意对外承诺的范围。

这三个数字不能混用。例如,团队可投入 300 小时,不代表能承诺 300 小时的需求。需求澄清、代码评审、测试、发布准备和线上支持都会消耗容量;若把这些工作当成“顺便做”,它们最终仍会以延期、返工或加班的形式出现。

容量管理的核心不是把计划塞满,而是让承诺与真实可交付能力匹配。计划留白不等于浪费;在依赖不确定、支持任务频繁或需求尚未成熟时,留白本身就是风险控制。

2. 先定迭代承诺,再谈估算精度

实践中常见一种倒置:团队先追求故事点估得准,再试图用故事点推导承诺。更稳妥的顺序是先确认团队本轮能投入多少、有哪些已知工作和风险,再用团队熟悉的估算尺度判断候选需求是否适配。

故事点适合表达相对复杂度,不是工时换算器。一个团队的 1 点和另一个团队的 1 点通常没有可比性;即使同一团队,也不宜轻易把 1 点解释成固定小时数。迭代容量可以用人天或小时做资源核算,用故事点观察团队历史吞吐,两者各司其职。

3. 用区间管理波动,而不是用单点制造确定感

如果过去几轮完成量波动明显,直接说“下一轮一定能完成 32 点”会制造虚假的确定性。更诚实的做法是给出承诺区间,例如:本轮基础承诺 26 点,若环境稳定、依赖按时到位,团队可能达到 30 点;超过这一范围的需求只作为候选,不提前对外承诺。

这里的区间不是逃避责任。它要求团队说明差异来自哪里:人员变化、支持负载、需求质量、外部依赖,还是发布窗口。能解释区间的来源,比报出一个看似精确的数字更有管理价值。

二、背景和真实场景:为什么实施团队更容易低估容量

1. 实施工作通常不只有需求开发

产品研发团队可能主要围绕功能开发和缺陷修复安排迭代;实施团队则经常同时承担环境准备、数据迁移、客户沟通、现场排障、方案确认、配置调整、培训和验收支持。许多工作不容易被拆成标准用户故事,却会直接挤占迭代时间。

因此,实施团队若只统计“项目任务”,不记录临时支持和客户侧等待,计划表就会系统性高估可用容量。尤其是多客户并行的团队,一次半小时的紧急沟通看似很小,但频繁插入会切断长时间的配置、排查和验证工作。

2. 容量问题常常不是人手少,而是工作流被切碎

假设一名顾问一天有 7 小时工作时间,理论上一个五人团队、十个工作日有 350 小时。但若每人每天平均被会议、跨团队沟通和客户支持占用 2 小时,真正可用于计划任务的时间最多只剩 250 小时;再考虑并行切换、等待权限和返工,实际有效时间还会继续下降。

这类损耗不宜用“大家效率不高”概括。更好的诊断方式是记录任务进入、等待、执行、返工和验收各阶段的时间。若任务大部分时间停在“等待客户确认”,增加内部人手通常不能解决根因;若任务反复因验收口径不清而返工,改善需求入口比压缩测试时间更有效。

3. 多项目并行会让容量错觉更严重

一个人同时支持三个客户,看起来可以灵活调度,实际却可能频繁在不同环境、权限模型和业务语境间切换。切换成本难以直接从工时表里看出来,但通常会表现为任务启动慢、遗漏上下文、重复确认以及交付周期拉长。

对这类团队,我会先问两个问题:本轮关键人员是否被多个项目重复占用?每个项目的依赖和验收责任人是否明确?如果答案是否定的,先优化并行度和责任边界,通常比把容量公式算到小数点后更有用。

4. 模拟案例:计划看似满载,实际却缺少缓冲

下面是一个明确标注的情景模拟,不代表某家企业的真实统计。某实施小组有 6 人,迭代周期为 10 个工作日。名义可用时间为 6 × 10 × 7 小时,即 420 小时。扣除已知会议 48 小时、客户支持 60 小时、休假与培训 28 小时后,可计划时间为 284 小时。

如果团队再把 284 小时全部排入实施任务,看上去没有超出工时预算,但仍未为需求澄清、临时故障、联调等待和返工留出空间。若根据历史记录预留 15% 的风险缓冲,建议纳入计划的时间约为 241 小时,而不是 284 小时。关键不在于 15% 是普适真理,而在于缓冲比例应由团队自己的波动数据校准。

迭代容量实操方法:实施团队提升迭代管理效率的实操方法方法与模板

三、常见误区:看似精细的计划,为什么仍然不可靠

1. 误区一:把全员工作日直接相加

“6 个人、10 天,就是 60 人天”只描述了日历上的名义投入,没说明这 60 人天是否能用于当前迭代。年假、轮值、客户支持、培训、部门会议和跨项目任务都必须先显式扣除。

尤其要避免把“人天”当作可以随意相加的统一单位。一个资深实施顾问半天的环境排障,可能不能由另一位刚接手的同事半天替代。人员技能、权限和客户关系都会影响实际可替代性。

2. 误区二:直接用历史故事点乘人员变化

如果上轮完成 30 点,本轮增加一名成员,就按比例把目标调到 36 点,通常并不可靠。新成员需要熟悉项目背景,原有成员也要投入带教;在多依赖、强协作的实施工作里,增加人手可能先增加沟通成本,而不是马上增加吞吐。

我会把人员变动视为容量变化的一个输入,而不是线性增长因子。新成员可以承担的工作类型、独立完成时间、必要复核比例,都应在计划中写明。对临近验收的项目,宁可只计算已确认能独立交付的部分。

3. 误区三:把故事点当成精确工时

故事点可以帮助团队比较任务的相对复杂度、未知程度和工作量,但它本身不是小时。若管理者要求“每个故事点对应几小时”,团队很容易为了满足报表而调整估值,最后留下一个看似可计算、实际上不可验证的转换关系。

需要核算成本时,另记实际工时;需要判断工作规模时,保持相对估算;需要判断近期能交付多少时,观察同一团队在相似条件下的历史完成量。把三类问题分开,数字才有清楚的含义。

4. 误区四:把所有未完成工作都归因于估算偏差

任务未完成,可能是估算偏小,也可能是需求迟迟未确认、客户环境未准备好、验收标准中途变化,或者任务过大、拆分不合理。若每次都只说“估算不准”,团队就会不断加安全系数,却没有修复真正的阻塞点。

复盘时应区分“执行时间超出预期”和“等待时间超出预期”。前者可能要求拆分、补充技术验证或改善估算;后者往往需要明确客户责任人、前置条件、升级路径和等待超时规则。

5. 误区五:把计划塞满视为高效率

计划利用率接近 100% 并不意味着交付效率最高。只要出现一个紧急缺陷、一项环境变更或一次客户延迟确认,所有后续任务就会发生连锁偏移。没有缓冲的计划,对轻微波动极其敏感。

缓冲也不能用来隐藏低效或无限扩张承诺。它应该有明确用途:吸收历史上可观察的临时支持、依赖波动和需求澄清成本。若缓冲长期大量剩余,应复查预留依据;若持续被消耗殆尽,则要识别波动来源,而不是持续压缩安全空间。

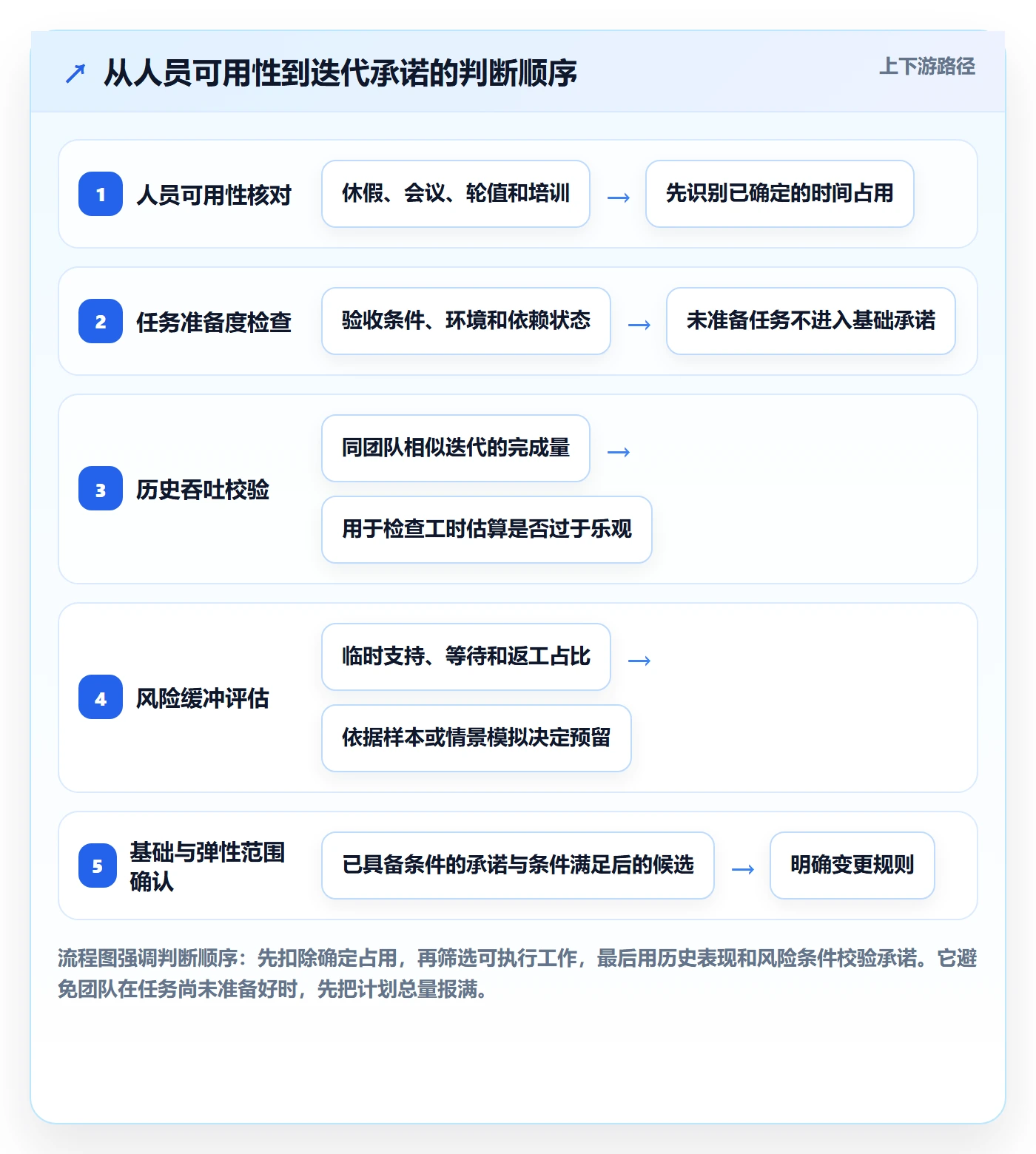

四、专业判断逻辑:从数据到承诺,逐层建立容量模型

1. 先统一“完成”的定义

没有统一完成口径,历史容量数据就没有可比性。对实施团队而言,“开发配置完成”不一定等于交付完成。至少要明确哪些任务必须经过自测、联调、客户验收、文档更新和上线确认,才计为完成。

我建议团队把完成定义写成可检查的条件,而不是抽象口号。例如,数据迁移任务的完成条件可以包括:迁移脚本执行成功、关键字段抽检通过、差异清单经客户确认、回退方案归档。各团队可按业务调整,但同一迭代周期内不要随意改口径。

2. 建立可用容量台账

计划会开始前,先逐人核对本轮可用情况。台账不必复杂,重点是把确定占用与未知负载分开。确定占用包括休假、已排定培训、固定会议和明确的轮值;未知负载则包括临时支持、未确认依赖和风险较高的需求。

字段 填写方式 用途
成员与角色 姓名或角色、主要技能、是否可独立交付 识别关键岗位和不可替代资源
迭代可工作日 按本轮日历扣除休假、培训和非工作日 计算基础可用时间
固定占用 会议、轮值、客户支持等预计时数 避免把已知工作重复计入迭代任务
风险占用 按历史比例或明确情景预留 吸收可预见但无法准确排期的波动
可计划工时 基础可用时间减固定占用和缓冲 作为任务排入量的资源边界

3. 用历史吞吐做交叉校验,而非取代容量核算

可计划工时告诉团队“时间上能安排多少”,历史吞吐则帮助判断“类似条件下通常能完成多少”。两者交叉使用:如果工时预算支持 300 小时,但过去多轮在相似客户环境下只稳定完成约 220 小时,就应查清差异;不能仅凭工时表就把计划提到 300 小时。

反过来,如果历史完成量上升,也要确认是否因为工作变简单、支持减少、任务拆分变小或完成定义改变。完成点数变多,不必然说明交付能力提高。应同时看周期时间、返工、缺陷、验收通过和未完成工作年龄。

4. 用条件而不是感觉决定缓冲

缓冲比例可以从历史数据推导。先统计最近 6 至 10 个相似迭代中,临时支持、依赖等待和返工分别占总可用时间的比例,再看中位数和高分位数。中位数适合描述常态负荷;较高分位数则帮助团队评估保守承诺时可能需要预留多少空间。

如果样本不足,不要把估计包装成统计结论。先使用情景模拟,例如“低支持负载、中等支持负载、高支持负载”三种情况,并记录实际落在哪一档。累积几轮后再调整参数,通常比在数据不足时争论一个精确百分比更有效。

5. 任务进入迭代前要过“准备度”门槛

容量足够,不代表需求已经可以开工。任务若缺少验收标准、责任人、环境条件、数据来源或依赖日期,估算就会把未知事项伪装成工作量。计划会上应给任务标记准备状态:可开始、缺少外部前置条件、需要进一步澄清,或仅作为候选。

对依赖外部团队或客户的任务,记录明确的负责人和最晚确认日期。若到期仍未满足条件,应按预先约定的规则替换任务,而不是让整个迭代默默等待。

6. 把承诺拆成基础范围和弹性范围

基础范围应由已经准备好、团队有能力完成且关键依赖可控的任务构成;弹性范围则是条件满足后可加入的工作。两者必须在计划会中清楚标注,不能把弹性范围也对外报成确定承诺。

这种区分尤其适用于客户环境尚未完全就绪、外部接口联调时间不确定或需求仍在确认的实施项目。团队不是拒绝承担工作,而是在把不确定性显式化,并提前定义如何决策。

迭代容量实操方法:实施团队提升迭代管理效率的实操方法方法与模板

五、可复用模板:把容量计算和计划讨论放进同一张表

1. 迭代容量计算模板

以下模板适合先用电子表格试行。团队不必一开始就搭建复杂系统;关键是每轮使用同一套口径,并在迭代结束后记录实际值,形成可复查的闭环。

计算项 示例值 填写说明
团队人数 6 人 只统计本轮实际参与交付的人员
每人本轮工作日 10 天 按团队工作日历逐人核对
每日可用于工作的小时 7 小时 使用团队认可的统一口径,不等于全天在岗时长
名义可用小时 420 小时 人数 × 工作日 × 每日可工作小时
固定占用小时 136 小时 会议、轮值、培训、已确认客户支持等
风险缓冲比例 15% 示例参数,需由本团队历史记录校准
建议计划工时 约 241 小时 (420 − 136)×(1 − 15%)
历史吞吐参考 最近相似迭代的中位数 与工时结果交叉检查,不直接换算成工时

2. 单个任务进入计划的检查模板

计划会议上,每个候选任务可用以下问题快速检查。任何一项答不清,都不一定要立即取消任务,但应降低承诺等级、安排澄清动作,或把它放入弹性范围。

  • 这项工作要解决什么具体问题?结果由谁确认?
  • 验收条件是否可以检查,而非只写“完成配置”或“支持联调”?
  • 所需环境、账号、数据、权限和外部依赖是否已经具备?
  • 任务是否足够小,可以在迭代中观察进度并尽早发现偏差?
  • 若依赖未按期到位,是否有替代任务和清晰的切换规则?
  • 完成任务是否包含自测、文档、客户确认和发布准备?

3. 迭代结束复盘模板

每轮结束时,不要只记录“计划多少、完成多少”。还应记录未完成任务的原因分类、计划外支持投入、等待时间、返工、验收结果以及缓冲消耗情况。连续几轮使用统一分类后,团队才能看清容量偏差究竟来自估算、流程还是外部条件。

复盘字段 记录示例 复盘问题
计划工时与实际投入 计划 240 小时,实际 258 小时 额外时间来自任务本身还是临时工作?
计划外支持 客户问题处理 22 小时 是否有重复问题可以通过产品化或知识沉淀减少?
等待时间 环境权限等待合计 18 小时 能否把依赖提前到迭代开始前确认?
返工时间 验收口径变化导致 12 小时返工 变更是否经过确认和影响评估?
未完成任务 3 项,其中 2 项依赖未满足 应调整准备度门槛还是替换机制?
缓冲使用情况 已使用 80% 缓冲是否符合实际风险,是否持续被同类事件消耗?

4. 用工具记录事实,不让工具替代判断

团队可以使用项目管理工具记录任务状态、负责人、估算、依赖和实际工时,但工具不会自动产生可信的容量判断。若状态更新不及时、完成定义不一致、临时支持不入账,仪表盘只会更快地展示失真的数字。

对中大型组织而言,多个项目、角色和交付阶段需要统一口径与权限边界。比如使用 PingCode 管理需求、迭代、缺陷和项目协作时,可以把迭代计划与任务进展放在同一工作流中,再通过自定义字段记录“支持类型”“依赖状态”“是否计入承诺”等信息。它服务于中大型企业及 100 人以上组织,也支持私有化部署和 Jira 平滑迁移;但是否适合某团队,仍应以流程适配、迁移成本、权限需求和实施验证结果为准,不能把工具能力当成容量提升本身。

如果正在评估国产替代方案,建议先拿一个真实迭代做小范围验证:导入一组历史任务,检查字段映射、权限、报表口径和团队更新负担,再决定是否扩大范围。工具选择的标准不是功能清单最长,而是能否让实际工作、等待和承诺在同一套数据口径下被看见。

六、具体案例与数据观察:用计划偏差找到真正的容量损耗

1. 情景模拟:某实施团队连续三轮容量偏差

以下数据为情景模拟,用于展示分析方法,不代表公开调查或某企业真实案例。某 6 人实施团队以 10 个工作日为一轮,最近三轮计划工时分别为 250、245、240 小时,实际投入分别为 274、268、259 小时。单看工时,三轮都超出了计划;若只据此把下轮计划再砍一截,可能掩盖了计划外工作持续侵占容量的问题。

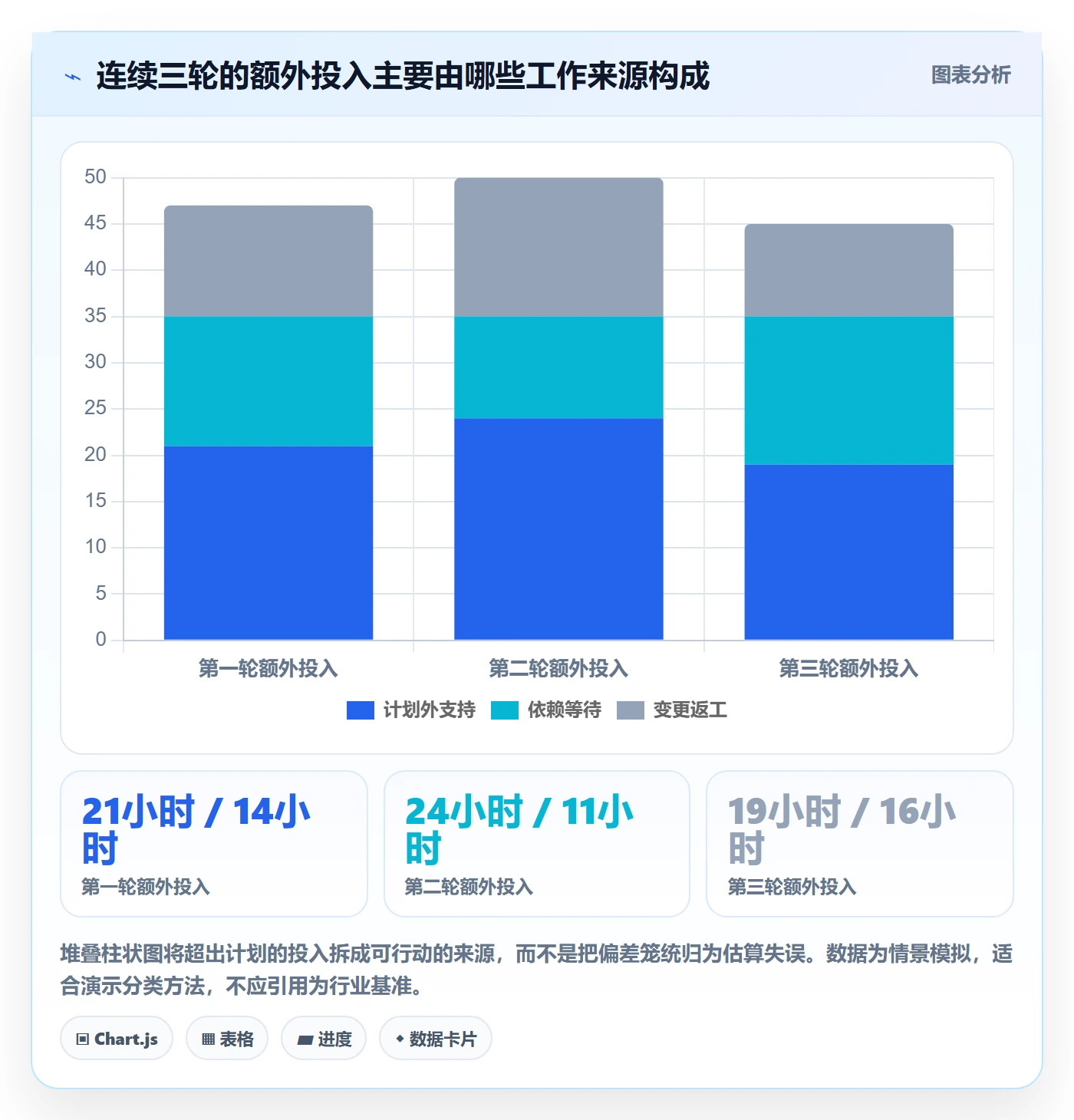

团队进一步记录发现,三轮计划外支持分别为 21、24、19 小时;依赖等待分别为 14、11、16 小时;需求变更与返工分别为 12、15、10 小时。由此可见,团队不是单纯低估了实施任务,而是每轮都在承担超过计划的外部负荷。改善应从支持分流、依赖前置和变更控制着手。

迭代容量实操方法:实施团队提升迭代管理效率的实操方法方法与模板

2. 先看任务流转,再决定该改哪里

若任务执行时间正常,但等待占比高,优先改依赖管理;若等待不高、返工明显,则优先改验收标准和需求确认;若计划外支持频繁打断关键任务,应建立支持值班、分流入口或专门容量池。只有当这些原因排除后,任务估算持续偏差,才有充分理由调整估算方式。

实际分析时,我会同时查看任务周期时间和工作时间。周期时间是从任务开始到完成经过的日历时长,工作时间是实际投入任务的时间。周期时间长而工作时间短,往往意味着排队和等待;两者都长,才更可能是任务规模、复杂度或技能匹配问题。

3. 客户等待不是“零成本”

团队等待客户提供数据时,人员可能转去做其他事,因此台账未必显示整段等待都消耗了工时。但等待会增加任务上下文切换、重新熟悉成本和整体交付周期。建议既记录等待时长,也记录等待期间是否造成资源闲置或计划重排,避免只按投入工时判断影响。

对于跨组织依赖,团队可以设定前置确认时间和替代任务。例如,某接口联调所需账号需在迭代开始前三个工作日到位;若未到位,则先做已有数据的映射验证,而不是把人员留在“待联调”状态。这种安排既不虚报容量,也不让进度被单一外部条件锁死。

4. 观察容量之外的质量信号

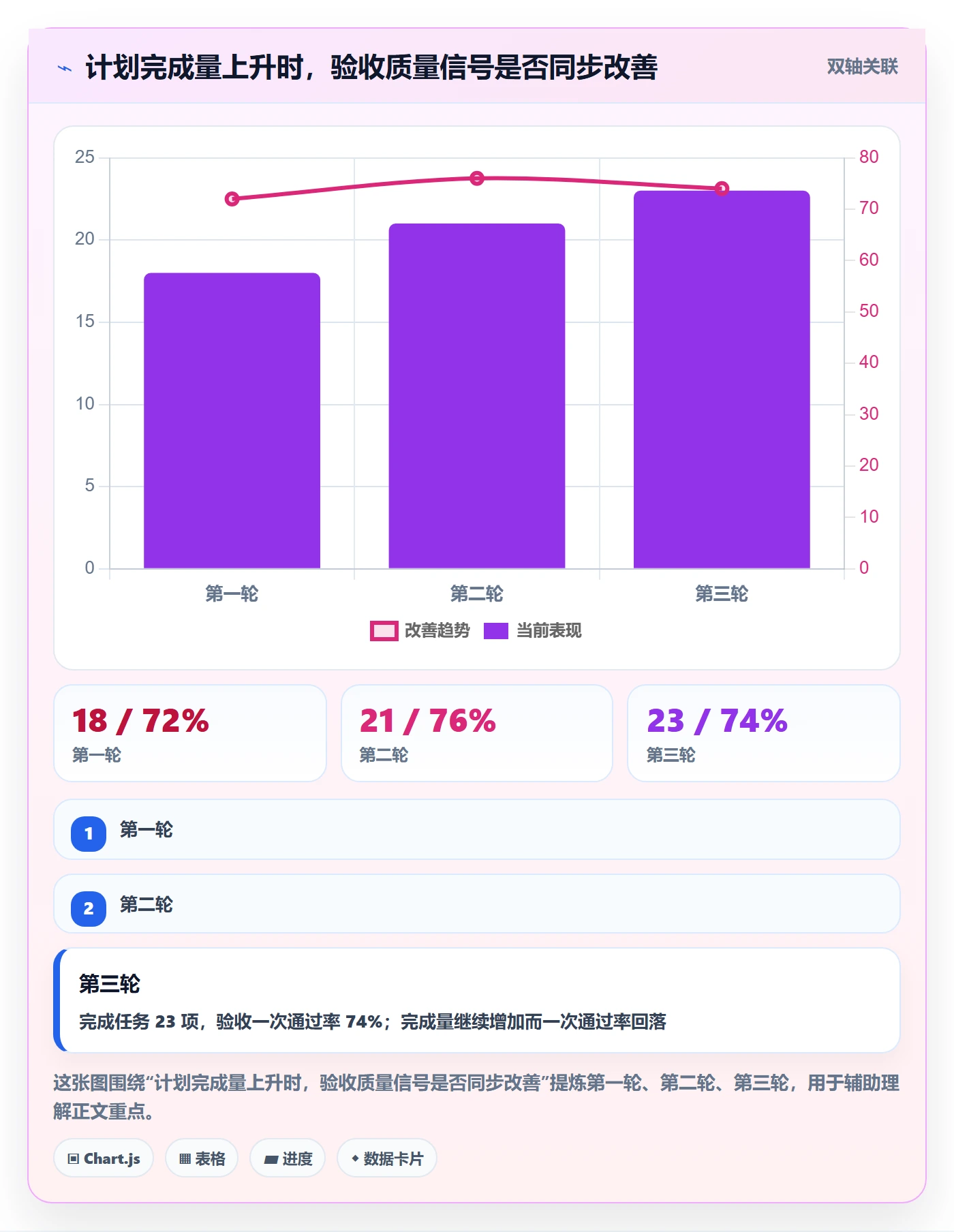

如果团队每轮完成点数增加,但缺陷回流、验收退回和上线后支持也同步增加,吞吐提升可能只是把质量成本推到了迭代之后。容量管理应关注完成量,也要关注返工、延期和支持负担。对实施团队来说,客户验收一次通过率、关键问题关闭时长和上线后缺陷率,往往比单纯的故事点更接近交付结果。

迭代容量实操方法:实施团队提升迭代管理效率的实操方法方法与模板

七、不同情况下的行动建议:把方法调整到团队现实中

1. 新组建团队:先建立基线,不急着追求预测精度

新团队通常缺少稳定历史数据,人员熟悉度、分工和流程都在变化。此时建议用较短任务、明确验收条件和保守承诺开始,连续记录三到五轮计划、完成、支持和等待情况。先形成一致口径,再讨论容量比例,比借用别的团队的故事点或完成量更可靠。

每轮复盘重点不是追责,而是确认哪些假设不成立。比如原先预计客户支持占 10%,实际持续达到 25%;或者某岗位必须参与所有验收,导致关键人员形成瓶颈。将这些事实写进下一轮计划,才是在建立自己的容量模型。

2. 支持负载高的团队:把中断从“隐形工作”变成显式容量

如果团队每天都可能接到客户问题,完全按固定迭代任务排期并不现实。可以安排轮值人员负责首轮分流,并为团队整体预留支持容量。轮值比例不应凭感觉固定,可从近几轮的支持工时和紧急程度分布估算。

当支持工作超过预留上限时,团队应启动升级规则:由负责人判断是否停止低优先级任务、是否调整承诺,或是否需要额外资源。这样做的重点不是拒绝客户,而是让支持负载产生明确的优先级和容量影响。

3. 依赖复杂的团队:承诺与条件绑定

若任务依赖客户环境、第三方接口、内部安全审批或其他团队资源,不要把“等待确认”写成已承诺交付。可以把任务拆成内部可控部分和外部依赖部分:前者进入基础范围,后者在条件满足后进入弹性范围。

团队还应提前定义依赖超时后的替换机制。例如依赖在迭代第 3 天仍未完成,就由产品负责人和交付负责人共同选取一个已准备好的候选任务替换。规则越早明确,越不容易在中途因单个阻塞任务引发反复协商。

4. 关键人员不足的团队:按技能瓶颈而不是总人数排期

当只有一人能处理某类数据迁移、架构判断或客户审批时,团队总工时充足也可能无法并行交付。此时应把任务按技能和授权要求映射到人员,识别瓶颈工作和不可替代环节。

可以通过配对、文档化、演练和权限备份降低单点风险,但不要假设这些措施能在一轮内立即释放全部容量。短期计划应按现有能力安排,中长期再把知识转移视为一项明确工作,而不是额外要求关键人员“顺便带一下”。

5. 迭代中途发生重大变化:重新谈承诺,而不是继续叠加

客户范围变化、线上故障或合规要求可能使原计划失效。遇到重大变化时,先评估新增工作需要什么资源、会占用多少时间、影响哪些既定任务,再由有决策权的人选择增补资源、延期范围或调整交付日期。

不要把新工作直接塞进原承诺,又要求所有旧任务照常完成。这样的“只加不减”会让团队无法区分容量管理和无边界加压,也会使计划数据失去校准价值。

迭代容量实操方法:实施团队提升迭代管理效率的实操方法方法与模板

八、不同情况下的取舍:容量管理没有一种适用于所有团队的答案

1. 工时核算与故事点:不要强行二选一

工时适合盘点人员可用性、支持投入和预算消耗;故事点适合团队内部比较任务规模和观察相对吞吐。若团队任务高度重复、工作步骤清晰,工时估算可能更直接;若需求复杂、风险差异明显,团队可以用相对估算辅助讨论。

取舍的关键是团队需要回答什么问题。要回答“这轮还有多少时间可安排”,用工时台账;要回答“最近相似工作完成得是否稳定”,看历史吞吐;要回答“哪个方案风险更高”,拆解依赖和不确定性。不要把一个数字同时拿去做资源核算、绩效比较和交付承诺。

2. 高利用率与留缓冲:短期产出和长期稳定之间的权衡

在严格窗口、资源临时紧张时,团队可能需要短期提高计划利用率,但这会增加延期和加班风险。若项目目标是稳定交付、支持工作频繁或客户环境不确定,较低的计划利用率可能换来更可靠的响应能力。

建议用实际偏差而不是管理偏好决定缓冲。若缓冲经常未用,检查是否过度保守;若缓冲每轮都被同一类支持消耗,先解决支持机制;若不同迭代波动很大,尝试按风险分层,不要简单地用统一比例覆盖所有项目。

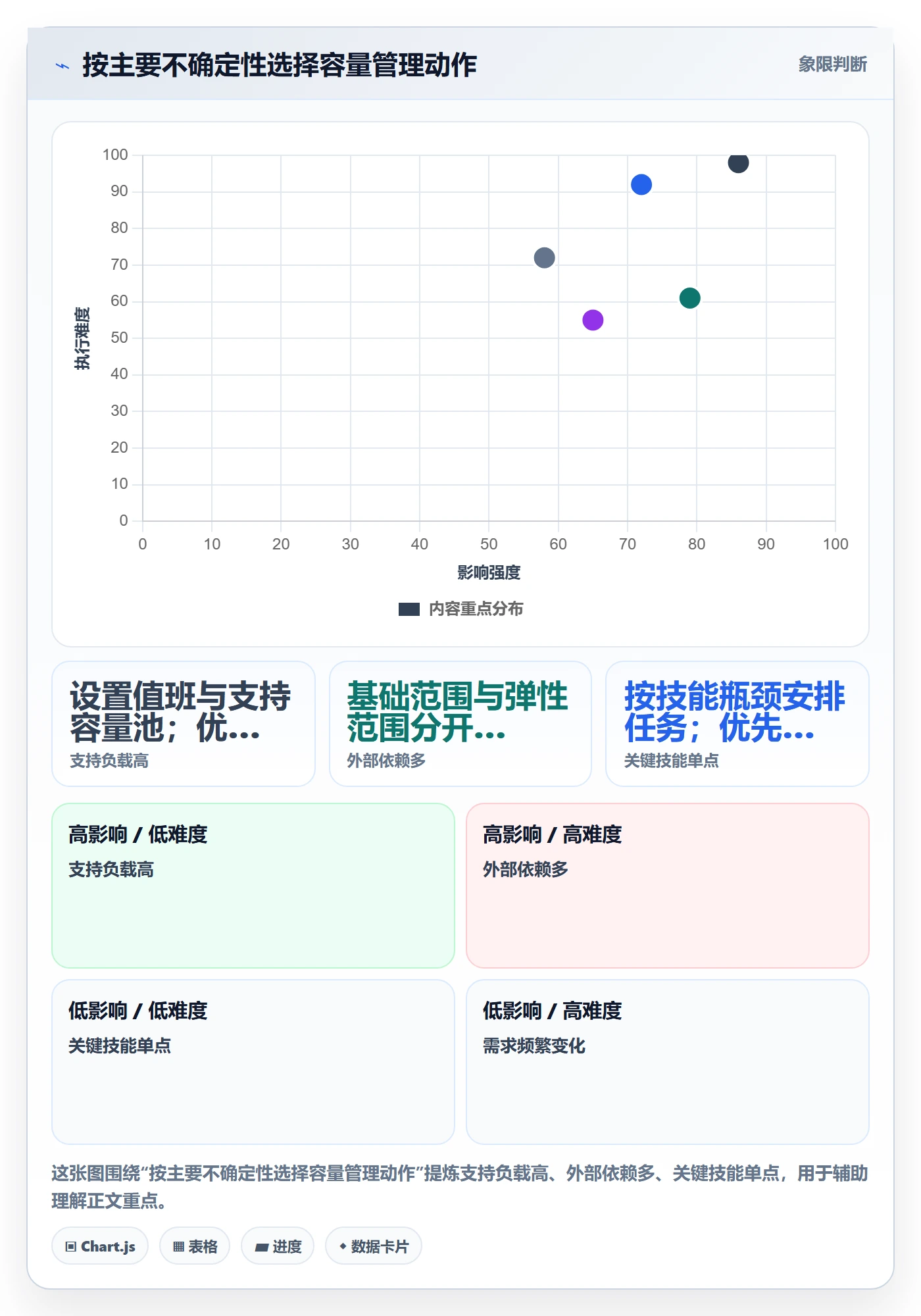

3. 集中排期与多项目共享:灵活度可能以切换成本为代价

把人员集中在少数优先项目上,通常更容易形成连续工作时间和清晰责任,但可能降低响应多个客户的灵活度。让人员跨多个项目共享,能够填补短期空档,却可能增加切换、等待和协调成本。

对跨项目团队,可先设定并行上限,再依据项目紧急度和客户承诺做例外审批。如果关键人员长期同时承担过多项目,应评估设立稳定交付小组、固定轮值或共享支持岗的收益,而不是继续依赖个人加班填补结构性缺口。

4. 精细记录与记录负担:只采集会影响决策的数据

详细记录可以帮助发现容量损耗,但若要求成员为每个微小动作填报多个字段,记录本身也会增加负担。初期优先收集少量关键数据:计划与实际、计划外支持、依赖等待、返工原因、任务状态和验收结果。

当某类偏差连续出现,再增加更细的分类。例如计划外支持长期占比高,再区分紧急故障、操作咨询和需求变更。数据粒度应由决策问题驱动,不要为了报表漂亮而采集无人使用的信息。

九、结尾:下一步不是做更复杂的公式,而是让偏差可解释

迭代容量管理真正的价值,不是把未来预测得毫无误差,而是让团队知道自己为什么偏离计划、哪些条件可以提前控制、哪些不确定性必须保留。人数和工时只是起点;客户支持、任务准备度、等待、返工、技能瓶颈和验收质量,才共同决定团队能否稳定交付。

如果你准备立刻开始,下一轮先做三件事:逐人核对可用时间;把已知支持和依赖写进计划;在迭代结束时分类记录未完成原因和计划外投入。连续几轮后,用本团队数据修正缓冲和承诺区间,而不是套用别人的比例。

我的判断是,可靠的容量计划不追求把每个人排到满格,而追求让每一项承诺都有可验证的条件。当团队能够区分可投入、可计划和可承诺,容量数字才会从一张排期表变成帮助交付决策的工具。

常见问题解答(FAQ)

1. 迭代容量应该怎么计算?

我第一次负责排迭代计划时,常把团队人数乘以迭代天数,当成可用容量。后来发现会议、休假和支持工作会吃掉不少时间,我想知道怎样估算才更接近实际。

先按成员逐人计算:迭代工作日减去休假,再乘以每天可用于迭代工作的小时数,最后扣除已知会议、值班和支持任务。比如5人各有10个工作日,每天可投入6小时,扣除合计35小时的会议与支持工作后,容量为265小时;若用故事点规划,则应结合团队近期实际完成量,不要直接把小时换算成点数。

2. 没有历史迭代数据时,怎么确定首轮容量?

我们刚组建团队,成员对业务和代码的熟悉程度差异也比较大,暂时没有稳定的完成量数据。我担心一开始承诺太多,导致迭代结束时大量任务未完成。

首轮先用任务拆分后的工时估算,并为评审、联调、缺陷修复等工作留出缓冲;没有可靠数据时,可把初始计划控制在可用工时的约70%至80%,再根据实际记录调整。连续完成2至3个迭代后,比较计划与实际完成工时或故事点,以团队自己的中位数作为后续规划基准。

3. 迭代过程中出现临时任务,容量要怎么调整?

我们经常遇到线上问题或紧急需求,任务一加进来,原定计划就被打乱。我想区分哪些情况应该立即处理,哪些任务应该留到下一轮。

先判断任务是否有明确时限、重大用户影响或生产风险;符合紧急条件时,记录预计投入和处理原因,并由负责人确认相应移出或延期的工作,避免只加不减。迭代结束后统计临时任务占总投入的比例;如果连续几轮都明显偏高,应单独预留支持容量或改善问题来源,而不是持续压缩开发与验证时间。

4. 怎样判断迭代容量估得是否合理?

有时团队按计划完成了大部分任务,但关键功能仍未交付;也有时任务提前做完,却发现测试或验收工作被漏算。我想用什么指标复盘,才能知道是容量估错还是计划拆分有问题。

同时检查承诺完成率、未完成原因和交付质量:承诺完成率可按迭代开始时承诺且达到完成定义的工作量除以承诺工作量计算,并按连续多个迭代观察趋势。若未完成集中在测试、评审或依赖等待,优先修正任务拆分和流程估算;若主要由临时工作或缺勤造成,则调整可用容量。

不要只看完成数量,还要确认验收标准、缺陷和未结工作是否纳入统计。

核心关键词

读者评论

赵
赵安

我们团队也常把客户支持算成零散小事,最后计划任务被不断打断。开始记录等待和执行时间后,才发现主要瓶颈是客户确认慢,不是工时估少了。

邱
邱启航

用基础范围和弹性范围区分承诺挺实用,不过要提前约定替换规则和决策人,否则依赖没到位时,计划会还是容易陷入临时协调。

龙
龙思妍

%缓冲适合作为案例假设,实际比例确实得看团队自己的记录。想请教样本只有几轮时,是否先按支持负载分档,比直接取中位数更稳妥?

文章包含AI辅助创作:迭代容量实操方法:实施团队提升迭代管理效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/561958

赞 (0)
飞飞飞飞
上一篇 45分钟前
迭代管理如何做好迭代复盘?实施团队实操方法与操作步骤
下一篇 44分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
