迭代目标实操方法:实施团队提升迭代管理效率的入门指南方法与模板

迭代目标写成“完成 12 个需求、修复 20 个缺陷”,看起来可统计,实际却可能让团队在迭代结束时交付了一堆已关闭事项,用户最在意的问题仍然没有改善。迭代目标的实操重点,不是把任务换一种说法,而是先讲清楚本轮要改变什么,再用可验证的结果约束范围、协作和取舍。下面我会用一套可直接套用的目标模板、评审问题和复盘方法,说明实施团队如何从“按单完成”走向“围绕结果交付”。

一、核心结论:迭代目标不是任务清单的标题

1. 先定义要改变的结果,再讨论做哪些任务

我判断一个迭代目标是否合格,首先不看它写得是否宏大,而看团队能不能回答三个问题:本轮要为谁解决什么问题?迭代结束时,什么证据能证明问题有所改善?如果范围超出能力,哪些事情可以先不做?回答不清楚,目标大概率只是需求列表的包装。

例如,“完成登录改版、增加短信验证、优化账号设置”描述的是工作项;“降低新用户注册过程中因验证失败导致的放弃率”描述的才是方向。前者可以按数量验收,后者要求团队把界面、接口、运营规则和数据采集放在同一条结果链上讨论。

我的判断原则是:目标表达变化,工作项表达动作,验收标准表达证据。这三者缺一不可。目标不能替代任务清单,任务清单也不能反过来冒充目标。

2. 一个目标需要同时满足方向性和可验证性

目标写得太宽,团队容易各自理解;写得太细,又会变成任务说明。实操上,我建议使用“对象+问题+预期变化+验证方式”的结构。指标不一定要承诺一个绝对数值,但至少要明确观察口径和判断期限。

例如,“改善审批体验”过于模糊;“让一线主管更快完成费用审批,减少因表单信息不全造成的退回;以提交至首次有效处理的中位时长及退回率进行观察”就能引导团队讨论数据、流程和边界。若尚无基线,应先安排测量,不要凭空承诺改善百分比。

3. 目标要能帮助团队做取舍

迭代目标的价值,往往在计划变动时才显现。需求临时插入、依赖延期或发现技术风险时,团队可以回到目标判断:这项工作是否影响预期结果?是否存在更小的替代方案?如果目标无法影响这些决策,它就只是会议材料。

实操时,我会要求团队在计划会上明确一项“可调整范围”:哪些需求可以降级、哪些实现可以简化、哪些指标变化必须升级沟通。把取舍规则提前写下来,比迭代中途争论“谁的需求更重要”有效得多。

迭代目标实操方法:实施团队提升迭代管理效率的入门指南方法与模板

二、背景和真实场景:为什么团队做了很多,结果仍然不清楚

1. 从项目实施现场看,困难通常不是缺少任务

在实施型团队里,迭代可能同时涉及需求澄清、配置、接口联调、数据迁移、权限验收、用户培训和上线支持。每一类工作都有人负责,但它们未必围绕同一个结果组织。业务方关心能不能按期启用,实施顾问关心现场差异是否确认,研发关心接口和缺陷,项目经理则要控制范围与风险。

于是常见现象是:需求卡片很多,会议也不少,团队却无法用一句话说清楚“本轮完成后,客户或用户会获得什么新能力”。这并不一定是团队执行力差,更可能是迭代目标没有把跨角色工作连接起来。

2. 迭代目标在实施项目中的特殊性

产品研发团队的目标,通常围绕产品能力或用户行为变化;实施团队还要考虑客户环境、数据质量、审批流程、历史系统和现场可用窗口。相同功能在不同客户现场,完成定义可能完全不同。一个接口开发完成,不代表数据对得上;一套流程配置完成,也不代表真实用户能走通。

因此,实施团队的目标最好明确业务场景和验收边界。例如,不只写“完成工单流程配置”,还要写清涉及哪些角色、哪些状态、是否包含历史数据迁移,以及由谁用什么样例验证。目标不是把所有细节塞进一句话,而是确保关键边界可以被追问和确认。

3. 一个可复用的示意案例

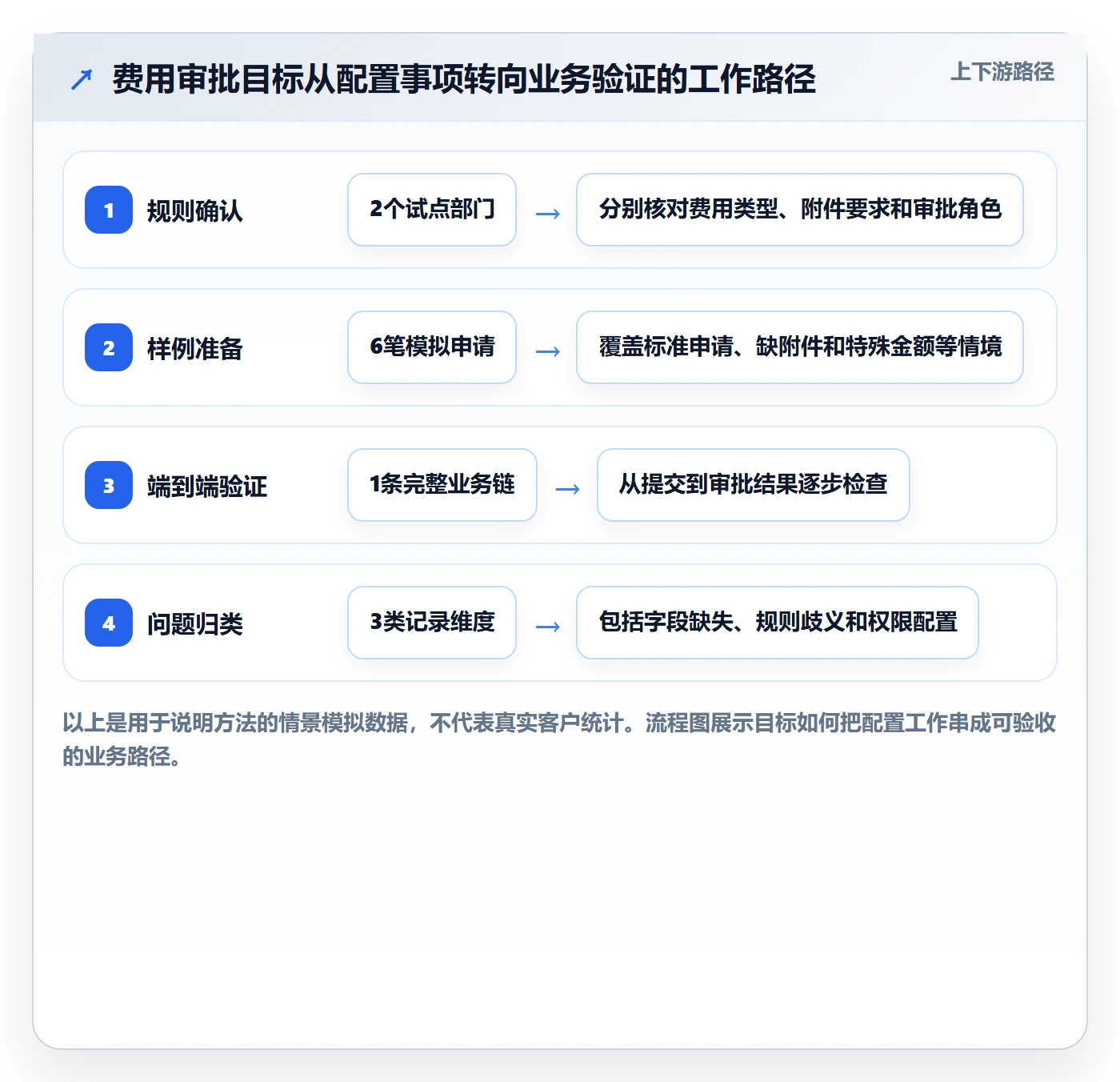

下面以某实施团队为例。团队为企业客户落地费用审批流程,最初把迭代目标定为“完成费用模块配置”。计划中包含字段设置、角色权限、审批节点、导入模板和培训材料。这个表述让团队知道要忙什么,却没有回答业务人员能否在真实场景中顺利提交和审批。

经过需求核对,团队发现主要阻塞不是缺少功能,而是费用类型规则分散、附件要求不清、不同部门的审批路径未统一。于是团队把目标改为:“让两个试点部门完成一笔从提交到审批通过的标准费用申请,减少因字段或附件不完整造成的退回;本轮通过约定的测试样例验证流程,并记录退回原因。”

这项目标没有承诺“退回率下降 30%”,因为上线前没有可靠基线。团队选择先完成流程验证和原因分类,再决定下一轮是否设定改善幅度。这种做法看似保守,却避免了用未经测量的数字制造虚假确定性。

迭代目标实操方法:实施团队提升迭代管理效率的入门指南方法与模板

三、常见误区:看起来可量化,不等于真的有目标

1. 把完成数量当作用户价值

“完成 15 个需求”“关闭 30 个缺陷”是工作量指标,不是结果目标。它们适合描述团队处理了多少事项,却无法说明这些事项是否解决了关键问题。若团队只盯数量,容易优先挑选容易关闭的任务,复杂但重要的阻塞反而被不断顺延。

数量可以保留为计划和交付管理信息,但不要单独用来证明目标达成。更稳妥的做法是同时说明目标结果、关键交付物和验收证据。例如,既记录完成了哪些配置,也验证关键用户是否能完成核心流程。

2. 把“全部完成”写成承诺

“完成所有需求”“确保零问题上线”听上去坚定,实际既没有范围,也没有合理的风险边界。项目现场经常会出现外部依赖、客户数据异常、第三方接口变化和临时合规要求。把不可控因素写成绝对承诺,最后往往导致团队掩盖风险或牺牲质量。

目标承诺应说明适用范围、依赖条件和异常处理方式。比如,“完成双方确认范围内的两个审批流程配置,并通过约定的六类测试样例;历史数据清洗不包含在本轮承诺中。”边界写得清楚,不是推卸责任,而是让承诺可以被管理。

3. 把指标写得很精确,却没有数据基础

“将处理时长降低 40%”如果没有基线、样本定义和测量窗口,只是一个漂亮数字。更糟的是,团队可能通过改变统计口径让结果看起来达标。例如只统计成功处理的申请,不统计被退回后重新提交的时间。

在缺少可靠基线时,我会先设定“建立测量方法”的目标,明确事件定义、数据来源和观察周期。等数据可信后,再制定改善幅度。精确的假设不等于准确的证据。

4. 目标过多,导致没有真正的优先级

一轮迭代列出五六个“最高优先级目标”,通常意味着团队没有完成取舍。目标越多,跨目标切换、依赖协调和验收沟通越复杂。对于小团队或短周期迭代,通常应设一个主目标;如果确有必要,可增加少量次目标,但必须说明它们与主目标的关系和容量边界。

目标数量没有放之四海皆准的上限。关键是团队能否解释:为什么这些目标必须放在同一轮?如果目标之间争抢相同人员或验收资源,应该拆分、排序或明确优先级,而不是把冲突留到迭代中处理。

常见写法 主要问题 改写方向
完成 20 个需求 只说明产出数量,不说明解决了什么 补充目标用户、业务问题和结果证据
确保系统没有问题 没有边界,也无法证明绝对无问题 写清测试范围、验收条件和已知风险
效率提升 50% 可能没有基线、口径或时间窗口 先确认基线,再定义统计方法和观察期
完成全部客户需求 范围开放,容易持续膨胀 限定需求清单版本、变更流程和优先顺序

四、专业判断逻辑:如何判断目标是否值得承诺

1. 用五个问题检查目标质量

我在目标评审时会逐项追问,而不是只让团队给目标打分。一个目标如果无法通过这些问题,通常需要补信息、降级为探索,或者暂时不承诺。

  1. 对象是谁?目标服务的是哪类用户、客户角色或业务环节?“所有人”往往意味着对象没有定义。
  2. 问题是什么?当前阻塞有什么表现,来自用户反馈、现场观察还是数据记录?
  3. 期望变化是什么?用户行为、业务流程或系统能力在迭代后会有什么具体变化?
  4. 如何验证?用什么样例、指标、访谈或验收记录判断进展?数据从哪里来?
  5. 边界在哪里?本轮包含和不包含什么?关键依赖、风险及替代方案是什么?

这五个问题并非要求每个目标都写成长段文字。它们是评审框架,目标表述可以很短,但相关信息应能在目标卡片或关联说明中查到。

2. 区分结果目标、交付目标和探索目标

不同类型的目标,不能用同一把尺子衡量。结果目标关注行为或业务结果;交付目标关注能力是否按边界建成并通过验收;探索目标则关注不确定性是否被有效降低。许多团队遇到的问题,是把探索工作承诺成确定结果,或把交付物完成误判为业务效果已实现。

目标类型 适用情况 验收证据 常见风险
结果目标 问题明确,已有可信基线和数据 行为变化、业务指标或用户反馈 受外部因素影响,需说明归因边界
交付目标 能力建设是当前主要工作,效果需要后续观察 范围清单、验收样例、端到端测试记录 容易把“上线”误写成“价值实现”
探索目标 需求、技术方案或现场规则仍不确定 决策记录、原型验证、风险假设结论 探索没有时间盒,讨论不断扩张

目标类型可以在同一项目中并存,但应明确标注。一个迭代既可能有“完成接口联调”的交付目标,也可能有“验证批量导入是否适合客户历史数据”的探索目标。探索结果不一定是上线功能,证明某条路径不可行,也可能是有效产出。

3. 评估目标的可控度,而不只看重要性

目标再重要,如果团队无法影响关键结果,也不适合作为本轮唯一承诺。实施团队可能依赖客户提供数据、外部系统开放接口或业务负责人确认规则。对此,我会把目标拆成团队可控事项与外部依赖,并设置依赖的确认日期和升级路径。

例如,团队可以承诺在客户提供测试数据后完成导入验证,却无法承诺在数据尚未交付时按期证明真实迁移质量。把条件写明,能够区分执行问题与等待问题,也能让管理者及时介入。

迭代目标实操方法:实施团队提升迭代管理效率的入门指南方法与模板

五、具体做法与模板:从需求输入到迭代结束

1. 迭代开始前:整理证据,而不是直接搬运需求

目标讨论前,产品、实施、研发和交付角色应共同整理三类信息:用户或客户的问题证据、当前进度与已知基线、限制本轮交付的依赖和风险。证据可以是现场记录、支持工单、验收问题、日志、业务数据或访谈纪要。不同来源的可信度不同,应注明时间和适用范围。

我不建议在目标会上第一次解释问题。若关键规则还没人确认,应先安排澄清工作,而不是假装已经具备完整需求。目标评审的重点是做决定,不是现场从零发现所有背景。

2. 目标工作坊:先收敛问题,再选择承诺范围

一个 45 至 60 分钟的目标讨论,可以按以下顺序进行。时间只是团队操作建议,复杂项目可延长,但要避免把目标会开成逐条评审全部需求的长会。

  1. 回顾未解决的问题:用事实说明当前阻塞及其影响,标出尚未验证的假设。
  2. 提出目标候选:每个候选都写明对象、预期变化和初步验证方式。
  3. 核对依赖与容量:检查关键人员、环境、客户确认和外部接口是否可用。
  4. 确定主目标与备选范围:明确若有新工作进入,哪些事项优先保护,哪些可以延后。
  5. 完成逐字复述:让研发、实施和业务各自复述目标,发现理解差异后再确认最终文本。

逐字复述是一个低成本但有效的检查方法。如果业务方说“要让用户当天完成审批”,研发理解成“开发审批按钮”,实施理解成“只配置两个部门”,目标显然还没有达成共识。

3. 可复制的迭代目标模板

以下模板适合放进项目空间、迭代计划或会议纪要。建议保留“未包含事项”和“证据来源”,这两栏经常比目标正文更能减少后续争议。

字段 填写内容 填写示例
目标名称 用一句话说明本轮要改变什么 让两个试点部门走通标准费用审批
目标对象 受影响的用户或业务环节 两个试点部门的申请人与审批主管
当前问题 问题表现及证据来源 附件要求不一致,申请经常因信息不全退回;依据需求澄清记录
预期变化 本轮结束后可观察到的变化 标准申请能从提交走到审批结果,异常情况有明确提示
验收证据 样例、数据、验收人或观察方式 六类模拟申请通过端到端验证,由业务代表签字确认
未包含事项 主动排除的范围 历史单据批量迁移和全公司推广不在本轮范围
关键依赖 责任人、所需输入和最迟确认时间 客户需在周二前确认两个部门的审批角色
风险与替代方案 依赖失效时如何调整 如规则未确认,先完成流程原型验证,不承诺生产配置完成

4. 从目标拆到工作项:保持追溯,但不强迫一一对应

一个目标可以关联多个工作项,一个工作项也可能服务多个目标。重点是团队能够解释每个主要工作项为什么存在,以及它对目标的贡献是什么。若某项任务找不到合理关联,可以问它是否是必要的技术治理、合规工作或维护工作,而不是直接删掉。

对于技术债、平台稳定性和必要维护,不要为了让它们看起来“支持业务目标”而编造用户收益。可以单独列为约束性工作或持续性责任,说明其必要性、风险和容量占用。诚实分类比虚假挂靠更有利于决策。

5. 迭代中途:用目标做变更判断

出现新需求时,不要只问“能不能顺手做”。应检查新增工作的紧迫性、对目标的贡献、所需容量和引入的验证成本。若要纳入,必须说明哪些原工作因此延期,不能让新增工作只增加承诺、不减少范围。

若目标本身已因外部条件失效,应及时调整目标,而不是继续沿着过时计划执行。调整时保留原目标、变更原因、决策人和影响范围,确保复盘时能区分合理响应变化与计划失控。

六、案例与数据观察:目标质量如何影响可验收性

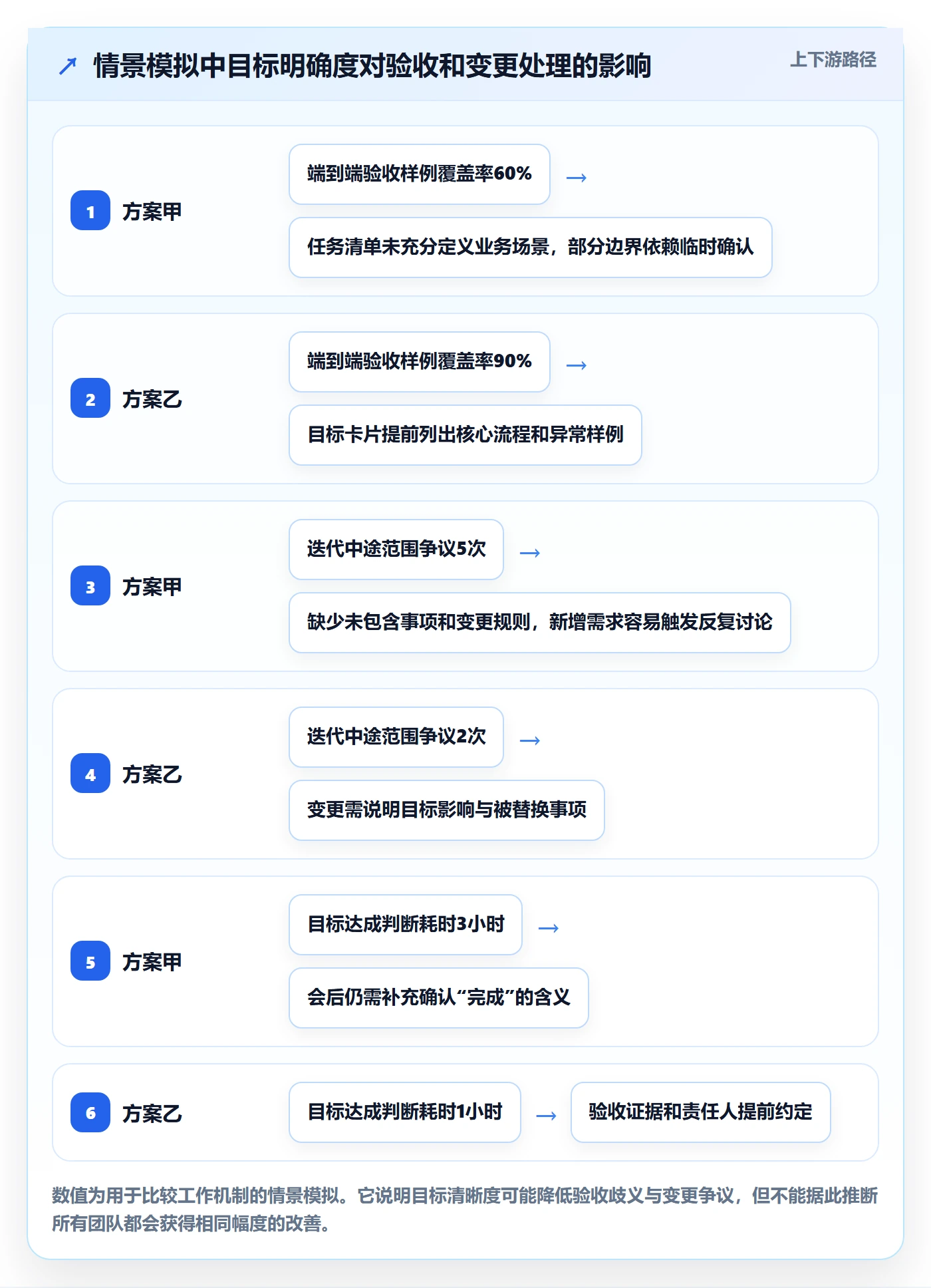

1. 用情景模拟比较两种计划方式

为了说明目标方法的作用,可以设定一个四人实施小组、一轮两周的模拟场景。团队要为客户启用两条审批流程,并处理接口联调和用户培训。以下数字是用于演示的情景模拟,不是对真实客户项目的统计结论,也不代表任何工具的产品效果。

方案甲以“完成 18 项任务”为核心,计划会上确认任务数量,但未明确端到端验收样例、客户确认责任人和历史数据边界。方案乙以“两个试点部门完成标准申请端到端审批”为主目标,附带验收样例、依赖日期及未包含事项。两种方案的差别,不在于谁承诺得更多,而在于中途变化时能否判断什么必须保住。

迭代目标实操方法:实施团队提升迭代管理效率的入门指南方法与模板

2. 复盘关注“差异为什么发生”,不是只看达成率

目标达成率可以作为观察信号,却不应成为单一绩效结论。某轮目标未达成,可能是估算偏差、需求变更、外部依赖延迟、验收标准缺失,也可能是团队主动发现方案不可行并及时止损。原因不同,改进动作也不同。

我建议复盘时至少区分四类偏差:目标本身是否可信、工作拆解是否充分、依赖是否按约定到位、验收证据是否有效。把所有未完成统一归结为“执行不够努力”,既不准确,也无法指导下一轮。

3. 数据口径要区分产出、过程与结果

团队可以同时观察三层数据。产出层看交付项、验收样例和缺陷处理;过程层看等待依赖、返工原因和范围变化;结果层看用户行为或业务表现。每类数据回答的问题不同,不应把交付数量直接推导成业务价值。

观察层级 示例指标 适合回答的问题 解释边界
产出 验收样例通过数、已交付工作项 本轮交付了哪些可验证内容? 不直接证明用户行为或业务结果改善
过程 等待依赖时长、返工次数、范围变更次数 执行过程中主要损耗发生在哪里? 不同项目复杂度不同,不宜脱离背景横比
结果 完成率、处理时长、退回原因分布 目标对象是否出现预期变化? 需控制口径、观察周期和外部影响

如果团队还没有稳定的历史数据,优先建立口径一致的基线。初期不必追求复杂仪表盘,能用一份记录说明样本范围、时间区间、事件定义和缺失数据处理方式,已经比没有口径的精确数字可靠。

七、不同情况下的行动建议与取舍

1. 新团队或刚开始迭代:先做到目标可复述

如果团队还没有稳定的迭代节奏,先不要同时引入复杂评分、预测和绩效指标。第一步是确保每轮只有清楚的目标、明确的验收人、可见的依赖和简洁的复盘。连续运行几轮后,再观察哪些偏差重复发生,决定是否需要更细的流程。

此阶段的取舍是:宁可少做精细度量,也不要为了管理看板而制造不可靠数据。团队应先把“完成”的含义说一致。

2. 目标明确但依赖较多:把承诺拆成可控节点

当工作依赖客户、供应商或外部系统时,不必把整件事都写成“不可控”,也不应假装依赖不存在。可以将目标拆为团队能控制的准备、联调、验证节点,并为外部输入设置负责人和截止时间。

取舍重点是速度与确定性:若依赖无法按时确认,可以先做原型、模拟数据验证或风险评估,但要明确这些替代工作不能等同于生产验收。这样既避免空等,也避免把局部进展包装成最终交付。

3. 业务结果短期无法观察:用交付证据和后续观察衔接

有些业务结果需要上线后数周甚至数月才显现,例如用户留存、处理效率或投诉变化。此时可以把本轮目标设为完成可验收能力,同时建立后续观察责任:谁收集数据、在哪个时间点回看、什么结果会触发调整。

取舍重点是:不要把短期交付强行表述为长期收益已经实现。用“具备观察条件”或“完成试点验证”描述本轮边界,长期结果留给后续观察。

4. 需求频繁变化:保护目标,弹性调整实现路径

市场变化快或项目现场信息不断更新时,硬性冻结所有细节可能不现实。更好的办法是保护目标方向,允许实现路径和工作项调整,同时要求每次调整说明价值、容量、风险和被替换事项。

取舍重点是稳定性与响应速度:目标无需每次小变更都重写,但若用户对象、问题定义或成功证据已经变化,就应该正式修订目标。否则团队仍按旧承诺工作,复盘却用新标准评价,必然失真。

5. 多团队协作或组织规模较大:统一口径,不强求统一模板细节

跨团队协作时,目标需要在共同层面明确结果、依赖和验收责任;各团队可以保留适合自身工作的拆解方式。组织如果正在评估项目管理平台或迁移工作方式,重点应放在目标与工作项的关联、权限边界、历史数据迁移、报表口径和部署要求上,而不是只看界面是否熟悉。

对中大型组织而言,统一的是“什么叫目标清楚、怎么记录变更、如何验收”,不一定是每个团队的字段和流程完全相同。过度统一会增加一线录入负担;完全不统一则使跨项目管理无法比较。合理做法是先设最低共同标准,再允许团队在标准之上扩展。

八、工具与模板的边界:先定工作机制,再选载体

1. 工具可以降低信息丢失,不能替团队做判断

电子表格、看板或项目管理平台都能记录目标、任务、负责人、依赖和验收状态。工具的价值在于让这些信息可追踪、可协作,而不是自动判断目标是否有价值。若团队没有统一的目标定义,再复杂的流程也只会更快地产生格式完整但内容空洞的记录。

选择载体时,我会先检查几个具体场景:目标变更是否留痕?任务是否能关联目标?验收证据能否被相关角色访问?跨团队依赖能否显示责任人与日期?历史数据迁移后,原有状态和关联关系是否仍可解释?这些问题比功能清单数量更能说明工具是否适合实际流程。

2. 组织规模越大,越要把治理成本算进去

小团队用共享文档即可启动;当项目、角色、权限和报表需求增加时,信息分散会带来维护成本。此时应比较的不只是订阅或部署费用,还包括模板维护、培训、权限治理、数据导入、流程适配和迁移期间的双轨工作。

若团队涉及敏感数据或有明确部署要求,应提前核实部署方式、访问控制、审计能力、备份恢复和数据迁移路径。工具评估应由真实使用者参与,并用一条完整迭代做试点,而不是只凭演示环境做结论。

3. 试点应验证真实工作,而不是只验证功能按钮

试点可以选择一个具有代表性的实施项目,从目标澄清、任务拆解、依赖跟踪、验收记录到复盘走完整流程。观察团队是否少做重复录入、是否能更快发现范围冲突、是否能让业务方准确理解交付边界。

如果试点只验证“能不能建任务”,得出的结论通常不足以支持正式推广。更有价值的问题是:目标与任务之间是否能追溯?变更原因是否可回看?验收证据是否容易找到?项目结束后,团队能否把经验带到下一轮,而不必从头拼凑信息?

九、结尾:下一步先改一轮,不必先改整套制度

迭代目标真正的作用,不是让计划文档更漂亮,而是在有限时间、有限容量和不断变化的现场条件下,帮助团队共同回答:我们要解决什么问题,怎样判断有进展,什么情况需要改变计划。它既是方向,也是协作约定,更是范围取舍的依据。

我建议下一轮只做一个小实验:挑选一个最重要的业务问题,按“对象、问题、预期变化、验收证据、未包含事项、关键依赖”填写模板;计划会上让不同角色各自复述一次;迭代中途用目标判断新增工作;结束时记录结果、偏差原因和数据口径。

独特但实用的判断是:目标写得好不好,不要看它有多像战略口号,要看它能不能在最混乱的那次变更里帮助团队做决定。先让一轮迭代的目标变得可复述、可验证、可取舍,再考虑扩大到更多团队和工具流程。

常见问题解答(FAQ)

1. 迭代目标应该如何设定,才能避免变成口号?

我以前参与迭代计划时,常遇到“提升体验”“尽快交付”这类目标,团队看起来都认同,但结束后很难判断是否完成。尤其当需求、缺陷和临时任务同时进入迭代时,我不知道应该用什么标准筛选和排序。

迭代目标应同时包含业务结果、用户对象和可验证指标,例如“让新用户完成注册后的首个关键操作成功率从65%提升到75%”,而不是只写“优化注册流程”。建议每次迭代只保留1个主目标和不超过3个关键结果,并为每个结果设置基线、目标值、负责人和验收时间;

如果一项任务无法说明它如何支持目标,就应降级为候选任务或移出本次迭代。

2. 一个迭代周期安排多长时间更合适?

我在不同团队里见过一周、两周甚至一个月的迭代周期,周期太短时计划会议和复盘占用了大量时间,周期太长又容易出现需求变更和进度失控。对于刚开始实施迭代管理的团队,我最关心的是怎样选择一个既能交付又便于调整的周期。

入门团队通常优先选择两周迭代,因为它能在计划、开发、验证和复盘之间取得平衡。可以用过去3个周期的数据校准:如果迭代承诺任务完成率低于80%,先减少范围而不是延长周期;如果连续3次提前完成且返工率低于10%,再评估是否增加目标或缩短周期。固定周期比按任务完成情况随时结束更容易形成稳定节奏。

3. 迭代中途出现紧急需求,应该怎样处理?

我曾遇到业务方在迭代过半时临时加入高优先级需求,团队为了响应直接把原有任务全部保留,结果所有事项都延期。后来我发现,真正困难的不是判断需求是否紧急,而是明确它要替换掉什么。

先把紧急需求按影响范围、截止时间、延迟成本和技术风险进行快速评估,只有满足明确的业务或合规条件才允许插入。插入一项新任务时,必须同步移出一项工作,或公开调整迭代目标;建议将迭代中途新增事项比例控制在计划工作量的10%以内,超过该比例就应重新评估迭代是否需要重排,而不是继续沿用原承诺。

4. 如何判断一个迭代是真的高效,而不是单纯做了更多任务?

我曾见过团队用完成任务数量和加班时长证明迭代效率,但任务数量增加后,线上缺陷、返工和延期也同步上升。对我来说,迭代管理的价值应该体现在交付结果和过程稳定性,而不只是看板上关闭了多少卡片。

建议至少同时观察四类指标:迭代承诺完成率、从开始到完成的周期时间、上线后缺陷或返工率、目标指标达成率。可以采用“承诺完成率不低于85%、高优先级缺陷不超过约定阈值、周期时间连续3个迭代不明显恶化、主目标有可验证变化”的组合判断;

若任务完成率高但目标指标没有改善,说明团队可能在优化活动量,而不是交付有效结果。

核心关键词

读者评论

徐
徐安

把“完成配置”改成“完成一条端到端业务验证”很有启发,尤其适合实施项目。不过实际执行时,测试样例、验收人和记录模板最好在迭代开始前就确定,否则目标容易在验收阶段再次变模糊。

毛
毛明远

文章对指标基线不足时不急着承诺具体提升幅度的提醒比较务实。现场经常存在数据口径不一致的问题,先统一事件定义和统计周期,确实比直接写一个漂亮的百分比更可靠。

赵
赵景行

目标数量和可控程度的讨论很贴近项目现场。实施团队常被客户数据、接口开放时间牵制,建议在模板中增加依赖负责人和最晚确认日期,否则即使提前识别风险,也不一定能推动问题解决。

文章包含AI辅助创作:迭代目标实操方法:实施团队提升迭代管理效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/561877
