迭代结束时,团队按时交付了 18 项需求,燃尽图也看起来正常,发布后一周却发现关键用户流程的完成率下降了 7 个百分点。问题并不一定出在开发效率:需求是否解决了真实问题、测试是否覆盖了高风险路径、上线后的行为是否符合预期,都可能比“交付了多少项”更值得追查。迭代管理数据分析的核心,不是把看板做得更满,而是让团队能从承诺、执行、质量和结果之间找到可验证的因果线索。
一、先讲核心结论:迭代数据要服务决策,不是服务汇报
1. 不要把“完成了多少”当作迭代管理的全部
我判断一次迭代是否健康,通常会把问题拆成三层:计划是否可信、交付过程是否可控、交付结果是否有价值。只看完成数量,最多回答了“团队做了多少”;它无法解释为什么延期,也不能说明上线的功能是否被使用。
一套可操作的基础指标,至少应同时包含承诺完成率、周期时间、范围变更率、缺陷逃逸率,以及一个与产品目标直接相关的结果指标。不同团队不必追求指标数量多,但每个指标都要能对应一个决策:调整计划、移除阻塞、补充测试,或者重新审视需求价值。
我的判断原则是:指标不触发行动,就先不要放进迭代复盘。如果一个数字长期只出现在周报里,没有任何人根据它改变优先级、协作方式或质量策略,它很可能只是装饰。

2. 把指标设计成“信号,判断,动作”
例如,周期时间突然变长只是信号,不等于团队效率变差。判断前还要看工作项大小、等待代码评审的时间、外部依赖和中途插入的紧急任务;确认主要原因后,再决定拆小工作项、缩短评审等待,或调整计划缓冲。
我建议每项核心指标都写一行使用说明:定义是什么、数据从哪里来、多久观察一次、出现什么变化时要采取什么动作。这样能降低团队对数字的误读,也能避免不同角色用同一个指标表达不同意思。
二、背景和真实场景:迭代数据为什么经常“看着正常,用起来没用”
1. 迭代管理存在三种不同的工作节奏
产品经理、研发和业务负责人关注的时间尺度并不相同。产品经理常按版本和用户反馈判断方向,研发更关注每天的阻塞与交付流动,业务负责人则可能关注季度目标和经营结果。如果仪表盘把这些指标平铺在一起,却没有说明它们之间的关系,会议很容易变成各自解释自己的数字。
以一个多团队协同的企业软件版本为例,产品经理可能看到核心需求按时进入迭代,研发却发现接口依赖晚了三天,测试负责人则看到高优先级缺陷集中在发布前两天。单独看需求状态,迭代似乎可控;把依赖等待和缺陷发现时间放进同一条时间线,才会发现风险其实早已积累。
2. 数据质量通常先于分析能力成为瓶颈
不少团队一上来就讨论预测模型、效能评分和复杂图表,但基础字段并不统一:有人把“开发完成”当作状态,有人把“提测”当作开发完成;有人估算故事点,有人按小时记录;缺陷严重程度也缺少一致标准。此时增加图表,只会更快地放大口径差异。
我的处理顺序通常是先抽查 20 至 30 个近期工作项,确认状态变化、负责人、计划时间和实际关闭时间是否可信,再决定要不要做跨迭代比较。这不是统计学意义上的行业样本,而是轻量的数据体检:目的在于尽早发现字段失真和流程断点。
3. 规模越大,口径治理越不能靠会议记忆
在 100 人以上组织里,一个产品往往由多个小组共同交付。不同团队的迭代周期、估算习惯和发布窗口可能不同,直接拿“故事点完成数”做横向排名,常会把团队结构差异误当成效率差异。跨团队比较的前提不是工具里有统一报表,而是定义、采集边界和解释方式一致。
对于需要统一研发流程、跨团队追踪依赖或按组织要求管理部署环境的企业,PingCode 可以作为项目协作平台的评估对象之一。选择时不应先接受“适合所有团队”这类结论,而应验证实际的项目结构、权限模型、数据迁移、部署方式和报表口径是否满足本组织要求。是否适合某个团队,取决于试点结果和具体合同、版本能力,而不是产品名称本身。

三、常见误区:数字没有错,结论却可能错
1. 用工作项完成率代替承诺兑现能力
完成率常见算法是“已完成工作项数 ÷ 计划工作项数”,但工作项大小差异很大:一个两小时的文案修订和一个需要多系统联调的功能不能等价。若团队通过把大需求拆成很多小任务提高完成项数量,完成率还可能改善,实际交付能力却没有变化。
更稳妥的做法,是固定统计单位并同时看范围变化。若使用故事点,就要检查估算口径是否稳定;若使用工作项数量,就尽量保证拆分规则相近。无论选哪种口径,都要记录迭代开始后的新增、移除和范围缩小,避免把临时改动藏在“按时完成”的数字里。
2. 把故事点或代码行数用于个人排名
故事点是团队估算相对工作量的约定,不是跨团队通用的生产力单位。代码行数也不能代表价值或质量:重构可能减少代码,复杂问题可能只修改几行,复制代码反而会增加行数。把这些数字用于个人排名,会让成员有动力优化数字,而不是优化交付。
如果管理者想了解个人负荷,我更愿意看未完成工作、并行任务数、等待时间和职责分布,再通过一对一沟通核实。数据可以提示“某人持续承担大量紧急支持”,但不能单独证明“某人效率低”。
3. 只看燃尽图,不看范围变化和阻塞
燃尽图适合展示剩余工作量随时间变化,但它不擅长解释变化原因。曲线突然下降,可能是大量任务集中关闭,也可能是需求被移出;曲线平缓,可能是团队受阻,也可能是工作项长期没有更新。
我会把燃尽趋势和范围变更、阻塞时长放在一起看。如果工作量在迭代中不断增加,就不能只用最终剩余量评价计划执行;如果需求减少来自主动砍掉低价值范围,则未必是坏事,关键是变更是否有记录、决策是否透明。

4. 把缺陷数量当作质量的唯一尺度
缺陷数量受测试深度、用户规模、上报渠道和缺陷定义影响。上线后发现 20 个轻微问题,可能比发现 2 个阻断支付的严重问题更容易处理;某次缺陷数上升,也可能是测试覆盖改善,而非产品突然变差。
分析质量时至少要区分严重程度、发现阶段、影响范围和修复耗时。对产品经理而言,重要的不是追求“缺陷为零”的漂亮数字,而是判断高风险问题是否被拦在上线前,问题发现后是否有明确的止损和复盘机制。
5. 把迭代结束当作业务结果发生的时间
交付完成不等于用户已经使用,更不等于业务指标已经改善。发布后可能需要灰度、培训、权限开通和用户迁移;有些行为要经过数周才有足够样本。用迭代结束当天的结果评价长期目标,往往过早。
我会先设定观察窗口,再解释数据。例如,核心流程使用率可以在发布后两周观察,续费或成本类结果可能需要更长周期。观察窗口应由用户行为周期和业务机制决定,而不是由迭代长度决定。
四、专业判断逻辑:从指标到可验证的问题

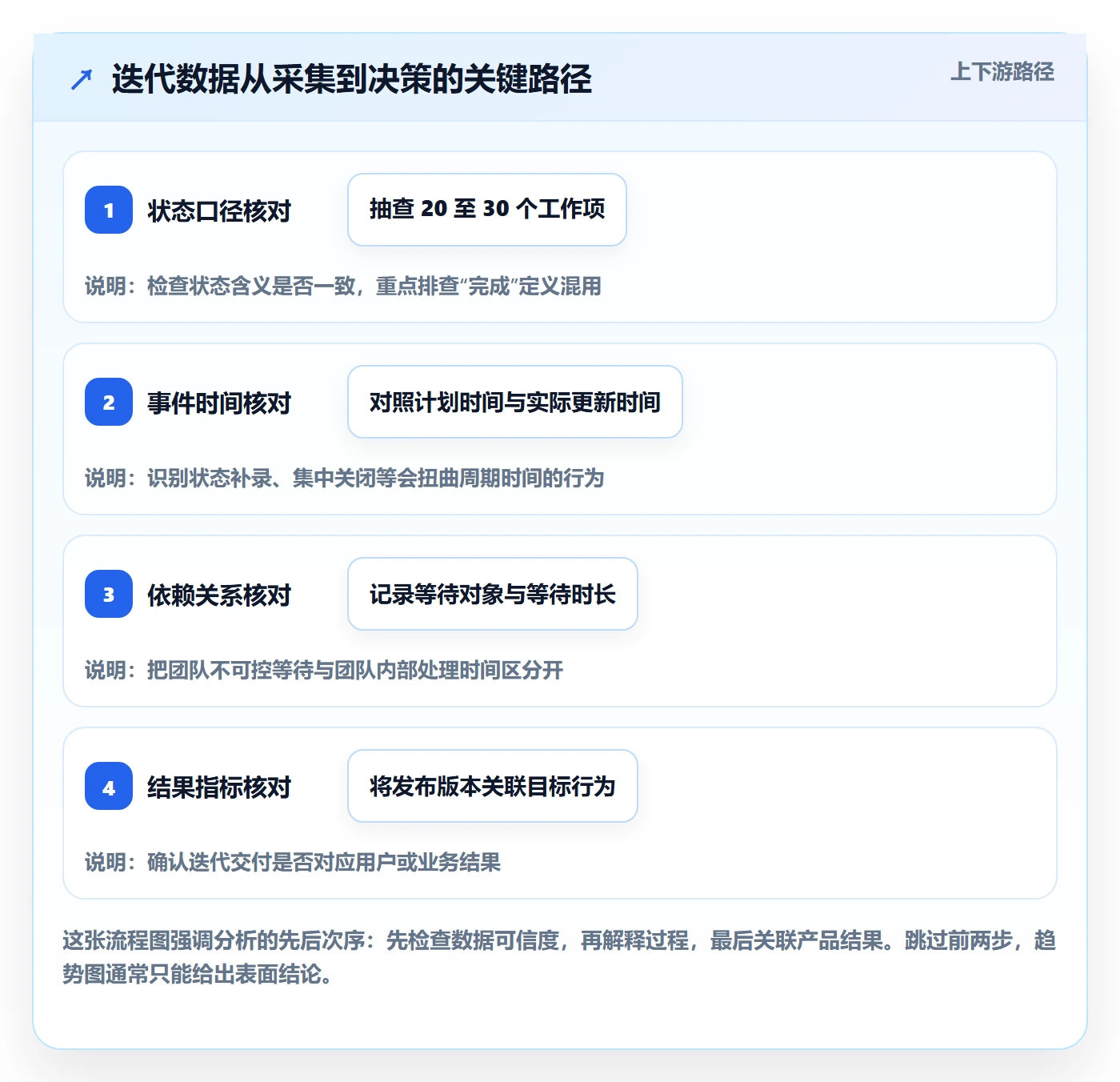

1. 先问这个指标对应哪一种决策
指标可以按用途分成三类。计划类指标帮助判断承诺是否可信,例如承诺完成率和范围变更率;流动类指标帮助定位交付阻塞,例如周期时间和等待时间;结果类指标帮助判断产品价值,例如关键任务完成率、功能使用率或服务成本变化。
如果某个指标无法对应清晰决策,就不要为了仪表盘完整而强行纳入。一个小而清晰的指标集,通常比几十个无人负责的数字更适合迭代复盘。
2. 先看变化,再看分布,最后解释原因
均值容易掩盖少数极端工作项。比如平均周期时间从 4 天变为 5 天,看上去只增加一天,但如果中位数仍为 3 天、最长周期从 12 天变为 28 天,真正的问题可能集中在少数跨团队依赖上。此时全员一起“提速”并不一定是正确行动。

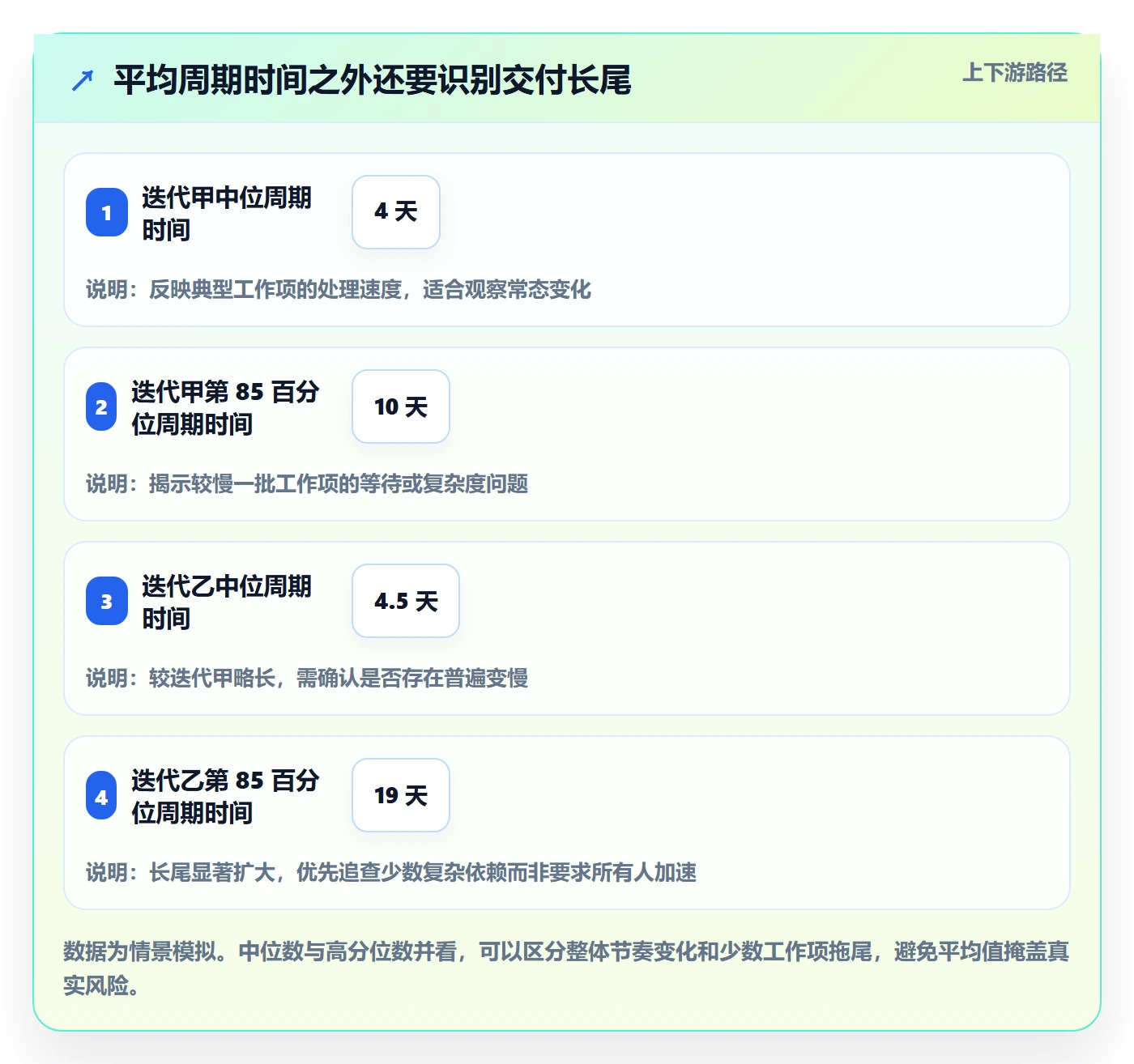

我通常按三个步骤读数据:先看最近数个迭代的趋势,确认变化不是单次波动;再看周期时间分布和高分位值,识别长尾;最后把长尾工作项与依赖、返工、评审和等待记录逐一核对。

3. 用分层分析避免错误归因
跨团队、跨产品线或跨工作类型的总平均,容易把差异压平。我的分层顺序通常是先按工作类型区分功能、缺陷、技术改造和支持事项,再按团队或系统依赖拆分,最后才观察整体趋势。分层不是为了做更多报表,而是为了找到哪个局部机制在变化。
例如,周期时间增加时,如果功能需求稳定、缺陷修复时间变长,问题可能在测试环境或缺陷回归;如果只有依赖外部系统的需求变慢,重点就应放在接口协作与等待机制,而不是笼统归因于研发效率。
4. 相关性不等于因果关系
某迭代会议减少后,交付周期变短,不代表会议减少一定导致交付变快。同期可能还发生了需求冻结、人员增加或发布范围缩小。产品经理应把结论写成可验证的假设,例如“减少无决策价值的同步会,可能缩短需求等待时间”,再挑选一到两个迭代观察等待时长是否变化。
复盘的目标不是找一个人或一个环节背锅,而是找出能被下一次迭代验证的改进假设。如果没有后续验证,复盘结论只是解释过去;如果有验证,才可能形成组织经验。
五、具体案例与数据观察:如何读懂一轮“完成率不错”的迭代
1. 情景设定:核心流程改版,结果指标没有同步改善
下面是一组用于说明分析方法的情景模拟数据,不代表任何企业的真实经营结果。某产品团队计划在两周迭代中交付 20 个工作项,最终关闭 18 个,按数量计算完成率为 90%。发布后,目标流程的完成率只提升 1 个百分点,同时上线后出现 6 个问题,其中 2 个影响关键操作。
如果只看工作项完成率,这轮迭代似乎不错;如果只看缺陷数量,也容易陷入“总共只有 6 个,不算多”的判断。我会先核对原始承诺是否变动,再按问题影响范围判断质量风险,最后追踪目标流程的用户行为。
| 观察维度 | 情景模拟结果 | 初步解释 | 需要核实的问题 |
|---|---|---|---|
| 工作项完成率 | 18/20,90% | 未完成比例不高,但没有反映工作项大小 | 两项未完成是否为关键路径工作?迭代中是否改过范围? |
| 范围变更率 | 按工作项数量计为 15% | 有一部分内容在迭代中新增或移除 | 变更由用户反馈、依赖延迟还是估算遗漏导致? |
| 上线后高影响问题 | 2 个 | 总体数量不大,但影响关键操作 | 是否缺少关键路径测试或灰度观察? |
| 目标流程完成率 | 提升 1 个百分点 | 用户结果改善有限,暂不能证明改版有效 | 数据窗口、样本量和目标人群是否匹配? |
2. 先重建迭代事实,再做原因判断
第一步是还原迭代开始时的承诺清单。每个工作项标记为原计划、新增、移除或拆分,避免用结束时的清单覆盖起始状态。若团队没有保留迭代开始快照,后续应在流程中补上,而不是凭会议记忆重建。
第二步是把高影响问题对应到具体路径。检查需求验收条件、测试用例、环境差异和发布策略,确定问题是需求理解偏差、代码缺陷、测试覆盖不足还是数据迁移异常。不同原因需要不同动作,不能统一写成“加强测试”。
第三步是确认目标行为的数据口径。用户是否进入了新流程、是否完成关键步骤、是否遭遇权限限制,都可能影响完成率。若发布范围很小或观察时间过短,当前结果只能作为早期信号,不能下结论说产品方案无效。
3. 把复盘结论转成下一轮实验
假设核查后发现,两项高影响问题都集中在一个未覆盖的异常路径,下一轮可以增加该路径的验收条件,并要求提测前完成对应测试。假设发现目标流程的用户进入率提高、但中途退出增加,则优先研究退出节点,不必立刻重做全部改版。
一个可执行的行动项应包含负责人、完成时间、验证指标和判断门槛。例如:“在下个迭代补齐关键操作失败路径测试;上线后两周观察高影响问题数及流程完成率;若关键问题仍出现,暂停扩大灰度并进行专项复盘。”这比“提升质量意识”更容易执行和验证。

六、不同情况下的行动建议:按团队问题选择分析深度
1. 团队刚开始建立迭代数据口径
先不要急着做评分体系。建议只选四到六项指标:承诺完成率、范围变更率、周期时间、阻塞时长、上线后高影响问题,以及一个产品结果指标。连续观察两到三个迭代,重点确认采集是否稳定、团队是否能根据数据采取行动。
- 统一工作项类型和完成定义,尤其要明确“开发完成”“测试通过”和“已发布”的边界。
- 保留迭代开始时的范围快照,并记录新增、移除和拆分的原因。
- 把每次复盘的一个改进假设记录下来,下个迭代检查是否产生预期变化。
2. 团队经常延期,但原因不清楚

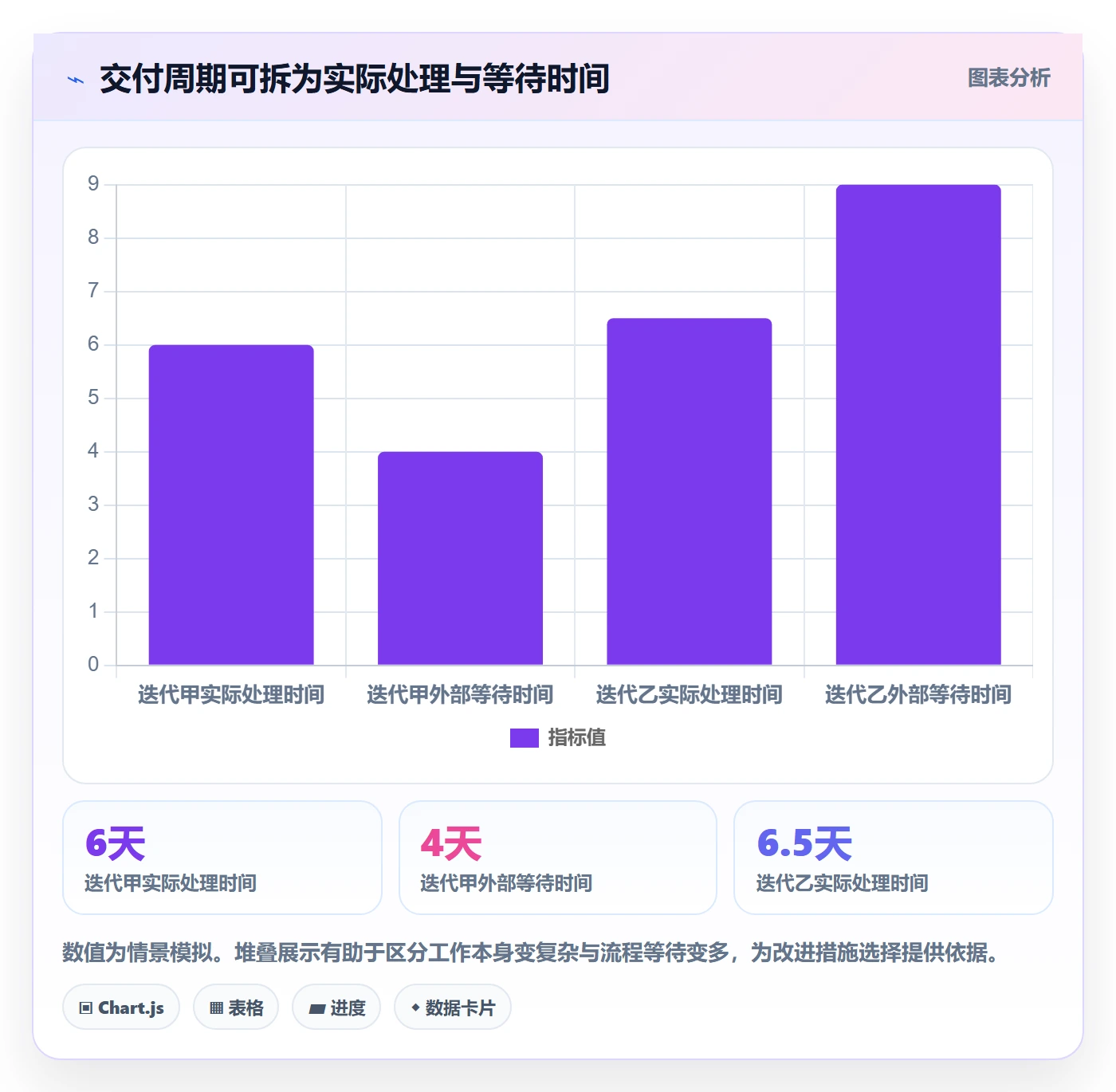

先分析未完成工作项的年龄和等待位置,不要直接提高估算或要求加班。把周期拆成处理时间与等待时间,观察代码评审、环境准备、外部审批和跨团队依赖分别占多少。若等待占比高,优先改协作路径;若返工占比高,再检查需求澄清和验收条件。
对于中大型组织,跨团队依赖通常需要在项目层面被显式记录。如果依赖只存在于聊天记录中,团队难以判断延误是偶发还是系统性问题。可先用轻量依赖清单试点,再决定是否需要在项目管理平台中固化字段、提醒和汇总视图。
3. 迭代完成率高,但用户结果不明显
检查三个位置:目标是否可观测、交付范围是否直接影响目标行为、上线人群是否足够代表目标用户。若目标是提升流程完成率,就要确认事件埋点覆盖起点、关键节点和完成结果;只统计页面访问量,不能回答用户是否真正完成任务。
若功能使用率低,先分清是用户没有发现、没有权限、无法理解,还是功能不符合真实需求。产品经理可以先访谈少量目标用户并结合路径数据定位,再决定补充引导、调整权限或重新验证方案。不要因为使用率低就立刻把它归因于宣传不足。
4. 缺陷反复在发布后暴露
先按严重度和发现阶段建立缺陷分布,再回到高风险路径检查验收条件、测试环境和回归覆盖。对于多系统集成项目,接口契约、数据权限、迁移脚本和降级方案常是需要单独验证的对象。只增加测试数量而不调整覆盖策略,可能会让低风险用例变多,高风险路径仍未被检查。
若企业对数据驻留、访问权限和部署环境有明确要求,评估工具时要验证实际部署方案、日志管理、备份恢复和升级流程。PingCode 支持私有化部署这一点可以列入需求核对,但实施适配、运维成本和具体版本能力仍应以正式方案与验证结果为准。
5. 需要从其他系统迁移项目数据
迁移不等于把任务标题导入新系统。至少要核实项目、工作项、评论、附件、状态映射、人员、权限、历史记录和关联关系如何处理。特别是迭代分析依赖历史时间戳与状态变更记录,如果迁移后这些字段丢失,旧数据就不适合直接用于趋势对比。
若考虑从 Jira 平滑迁移,应先做小范围试迁移,选择一个结构有代表性的项目,检查字段映射、权限继承、历史数据和报表口径,再确定分批迁移计划。不要仅以“支持迁移”作为验收标准;真正的验收要看关键数据能否完整使用、用户能否按既定流程继续工作。

七、不同情况下的取舍:别追求“全都要”的指标体系
1. 要速度还是要稳定,取决于发布风险
高频发布可以更早获得反馈,但前提是自动化测试、监控和回滚能力足以控制风险。涉及财务、权限或关键数据的变更,发布节奏应服从风险控制,不宜为了提高部署次数而忽略验证。产品经理应和研发、测试共同定义风险分级,而不是用一条速度指标覆盖所有类型。
| 工作类型 | 更应关注 | 取舍建议 |
|---|---|---|
| 低风险体验优化 | 用户反馈周期、发布频率、目标行为变化 | 可小批量发布并快速验证,避免一次囤积大量改动 |
| 关键业务规则调整 | 验收覆盖、异常路径、回滚准备 | 允许较长验证周期,优先控制错误造成的业务影响 |
| 跨系统迁移改造 | 依赖完成度、数据一致性、切换风险 | 拆成可验证阶段,避免只按单个迭代的交付数量评价 |
2. 要统一口径还是保留团队差异
组织级治理需要统一核心定义,例如工作项状态、严重缺陷和发布时间;团队执行层则可以根据工作类型保留不同估算和协作方式。强行统一所有流程,看似便于横向比较,实际可能让指标失真。比较前要先判断对象是否可比,而不是先追求报表整齐。
3. 要自动化报表还是人工复核
自动化适合汇总状态、周期和趋势,但无法替代对需求价值、用户反馈和异常原因的判断。对于口径稳定的过程指标,可以自动生成;对于范围变更原因、质量影响和产品结果解释,仍需要团队复核。自动化的价值是减少重复整理,而不是自动生成看似确定的结论。
4. 要引入平台还是先修流程
工具能帮助保留记录、关联工作项和聚合视图,但不能自动解决需求频繁变更、责任不清或复盘流于形式的问题。选型前,我会先把必须管理的流程、权限和报表写成验收场景,再用试点验证,而不是先购买再要求团队适应功能。
对 100 人以上、存在多团队协作或私有化部署需求的组织,可将 PingCode 纳入候选评估,并重点核对迁移适配、权限边界、部署运维、数据可导出性和报表口径。所谓“国产替代”不应被理解为只换一个系统名称;真正的替代标准是业务流程能否连续运行、历史数据能否可信使用、运维与安全要求能否满足。最终选择应由试点验收和全生命周期成本决定。
八、把分析落到迭代节奏:一套可复用的复盘流程
1. 迭代开始前:固定基线和目标
明确本轮承诺范围、工作项定义、主要依赖、风险项与结果指标。不要把所有事项都塞进同一优先级;至少标明必须交付、可调整和探索验证三类内容。目标指标要写清人群、事件、时间窗口和数据来源,避免发布后才争论怎么算成功。
2. 迭代进行中:盯异常,不做日常排名
日常查看重点应是阻塞、等待时间、范围变化和高风险事项,而不是逐人检查完成数量。当周期时间出现异常,先确认工作项是否更新及时,再查看卡在哪个流程节点。短会的目的应是做决策、解除阻塞,不是把看板上的每张卡片逐条朗读。
3. 迭代结束后:同时复核交付、质量与结果
复盘时先核对计划与实际范围,再看交付周期和缺陷风险,最后回到用户或业务结果。若结果指标尚未成熟,应记录“待观察”,并约定复查时间;不要为了在会议上给出结论而提前宣布成功或失败。
4. 每轮只承诺少数改进项
复盘常见的问题不是没有想法,而是一次列出十几条改进,最后没有一条被验证。我倾向于每个团队每轮选择一到两个最有证据支持、且可在下个迭代观察的动作。其余问题进入待办池,按影响和验证成本排序。
- 写清观察到的事实,避免使用“大家觉得”“总是如此”等模糊判断。
- 提出一个可证伪的原因假设,并标注还缺少哪些证据。
- 选择低风险、可执行的改进动作,指定负责人和完成时间。
- 预先定义验证指标与观察窗口,避免事后挑选有利数据。
- 下轮复盘检查结果,并决定保留、调整或撤销该动作。

九、下一步怎么做:先用最小可行指标集跑两个迭代
1. 本周完成一次数据口径体检
选取最近一个迭代的 20 至 30 个工作项,抽查计划范围、状态变化、负责人、开始与完成时间、缺陷关联和结果数据。记录缺失率、口径冲突和无法解释的变更。若基础信息不可信,先修数据采集与流程定义,不要急着做排名或趋势预测。
2. 按团队当前的主要问题选指标
延期多,就先看范围变更、等待时间和周期分布;质量问题多,就分解缺陷严重度、发现阶段与影响路径;交付顺利但价值不明,就建立用户行为或业务结果指标。每个问题先选少量指标,避免一开始铺开全套仪表盘。
3. 做一次小范围试点,再决定是否扩大
让一个产品团队连续运行两个迭代,检查指标能否稳定采集、复盘能否形成行动、行动能否在下一轮验证。如果团队规模大、存在跨项目依赖或部署合规要求,再评估合适的平台能力;迁移与选型都应以真实项目试点和验收清单为依据。
4. 用“更好的问题”衡量分析是否有效
好的迭代分析不一定让所有指标立刻变好,但应让团队更快找到需要处理的问题。例如,能从“进度落后”进一步定位为“依赖等待增加”,从“缺陷变多”进一步定位为“关键异常路径未覆盖”,从“功能上线”进一步追问“目标用户是否完成任务”。如果分析没有让问题变得更具体,就还没有真正帮助决策。
迭代管理最值得坚持的,不是追求一个能给团队打分的总分,而是让每轮承诺都可追溯、每次偏差都能解释、每个改进都能验证。下一步可以从一个真实迭代开始:保留范围基线,核对工作项数据,选出一个最影响结果的瓶颈,并在下轮设定可验证的改进行动。
常见问题解答(FAQ)
1. 迭代管理应重点分析哪些数据?
我刚开始做迭代复盘时,发现看板上指标很多,却很难判断哪些真正能说明团队交付情况。尤其是进度看起来正常、上线后却频繁返工时,我不确定该从哪里查起。
建议先固定分析四类数据:计划完成率(按迭代开始时承诺的工作量计算)、需求变更率、缺陷数量及严重程度、从开始到完成的交付周期。再按迭代对比趋势,并结合具体事项解释变化;不要只用完成任务数评价团队,因为任务大小和拆分方式会影响结果。
2. 迭代中途新增需求,数据应该怎么统计?
我所在的团队经常遇到业务方临时加需求,最后迭代目标也跟着调整。复盘时如果只看最终完成情况,我很难分辨是团队估算不准,还是计划被变更打乱了。
保留迭代开始时的承诺基线,并单独记录新增、移出和范围调整的事项及原因。计算计划完成率时以初始承诺为分母,同时另报变更工作量占比;例如新增工作量除以迭代开始时计划工作量,避免把范围变化误判为执行效率问题。
3. 如何判断迭代承诺是否稳定、是否需要调整计划?
我有时会看到团队连续几个迭代都没完成计划,但每次原因都不一样。单看某一轮的数据,我不知道应该调整承诺量、改进估算,还是先解决依赖和阻塞。
至少观察连续三个迭代,并对照承诺完成率、未完成事项原因和外部阻塞时间。如果未完成主要来自频繁变更,先治理需求入口;如果来自依赖等待,明确负责人和响应时限;如果工作量估算持续偏差,则用过去几个迭代的实际完成量校准下一轮计划,不要用单轮结果直接给团队定性。
4. 迭代复盘怎样从数据分析落到具体改进?
我们每次复盘都能列出不少问题,但过几周又会遇到相似情况,改进措施也很难判断有没有效果。我想知道怎样把数据变化和团队行动对应起来。
每次复盘只选一到两个有证据支持的问题,为每个问题指定负责人、截止时间和可验证指标。例如针对测试阶段缺陷集中,可跟踪缺陷首次发现阶段及迭代末严重缺陷数;下一轮用相同口径比较,并记录同期需求范围等变化。指标改善且未引发其他明显问题,再考虑固化做法。
核心关键词
文章包含AI辅助创作:迭代最佳实践:产品经理迭代管理数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/561123
读者评论
我们以前也只看迭代完成率,后来把中途新增和移除的工作单独记录,才发现有几次“按时完成”其实是缩了范围。口径统一后,复盘确实更容易讨论具体问题。
周期时间的长尾分析挺实用。我们团队平均值变化不大,但少数跨部门事项常拖很久。不过等待原因如果没有及时记录,事后回忆容易带偏结论。
结果指标需要观察窗口这一点认同。想请教一下,发布后两周遇到流量较小或同期活动影响时,通常怎么区分功能效果和外部因素?
