迭代管理如何做好Sprint?产品经理数据分析与操作步骤

很多团队的 Sprint 看起来按时结束,复盘时却发现:计划完成率不低,真正交付给用户的价值却很少。问题往往不是成员不够努力,而是团队把“承诺了多少任务”当成了“迭代做得多好”。我判断一个 Sprint 是否健康,会同时看目标是否清晰、工作是否可预测、变更是否可控、结果是否经过验证;这四件事缺一项,单看燃尽图或完成率都容易得出错误结论。

一、先讲结论:Sprint 管理不是把任务塞进两周

1. 用一个可验证目标取代一串任务清单

Sprint 是有固定时间边界的短周期工作机制,不是把长期项目切成若干个“每两周开一次会”的时间盒。产品经理需要在迭代开始前解释清楚:这一轮要为哪类用户解决什么问题,交付后用什么信号判断问题是否改善。

例如,“完成筛选面板、导出功能和埋点”是工作清单;“让运营人员能够在一分钟内定位异常订单,并减少人工核对”才是目标。前者说明团队做了什么,后者才说明为什么值得做。任务可以拆分,目标不能被任务列表取代。

2. 把承诺建立在历史交付能力上

迭代计划不是愿望清单。团队承诺多少工作,应参考最近若干轮的实际完成情况、成员可用时间、未完成工作带来的负担,以及需求的不确定性。若过去六个 Sprint 平均完成 28 个工作点,下一轮突然承诺 42 个,除非容量、范围或工作方式发生了可解释的变化,否则这通常是风险信号。

工作点不是跨团队的生产力单位,更不是成员绩效分数。它只在同一团队、相对稳定的估算口径中有参考意义。若团队调整了估算尺度、拆分方式或定义,就应标记口径变化,避免把前后数字硬放在一张图上比较。

3. 结束 Sprint 时看结果,不只看关闭了多少卡片

我建议至少分开看三层结果:交付层看完成、未完成和延期;质量层看缺陷、返工及上线风险;价值层看目标相关的用户行为或业务信号。没有必要把所有指标塞进单一综合分数。一个 Sprint 可以按时完成计划,却因为线上缺陷增加而表现不佳;也可能少交付一项低优先级工作,但核心目标已经验证成功。

下表适合作为迭代复盘的基础观察面板。数值是指标口径示例,不是所有团队都应采用的统一门槛;团队需要结合产品阶段和历史基线设定警戒线。

观察层 建议指标 回答的问题 不能单独说明什么
交付 计划完成率、周期时间、未完成工作占比 计划是否可预测,工作流是否顺畅 用户是否因此获得价值
质量 迭代内缺陷、上线后缺陷、返工时长 交付是否稳定,质量成本是否上升 产品方向是否正确
价值 目标行为完成率、关键路径转化率、用户反馈 本轮假设是否得到支持 单次变化是否由本轮功能单独造成
协作 阻塞时长、等待时间、临时插入工作量 工作为何在流程中停住或偏离 个人贡献或绩效高低

二、先理解现实场景:计划与真实工作为什么总有落差

1. 迭代里的“计划工作”通常只占工作的一部分

产品经理在计划会上看到的是需求、缺陷和技术任务,团队真正用掉的时间还包括评审、联调、环境等待、线上问题处理、跨团队确认和临时支持。若这些工作没有进入记录,报表就会把它们误认为“团队效率低”,甚至诱导团队少报工作、把任务拆得更碎来提高完成率。

因此,第一步不是逼大家把每一分钟都记下来,而是先识别足以影响计划的工作类别。对不少团队而言,记录每项临时工作是否影响 Sprint、影响了多少人天、原因是什么,就比追求精确到分钟的填报更有决策价值。

2. 中大型组织的依赖会放大计划误差

在人数较多、产品模块较多的组织里,一个功能可能需要产品、设计、前后端、测试、数据、安全或运维共同完成。依赖项如果只有口头约定,迭代开始后才发现接口、权限、测试环境或验收口径尚未准备好,团队即使手上任务很多,也可能没有一项能顺利走到完成。

这类团队要把“依赖是否准备好”作为计划输入,而不是把它留到每日站会临时协调。对涉及多团队的工作,我通常会在 Sprint 前确认负责人、交付物、需要对方作出决定的时间点,以及超期后采用的替代方案。

3. 产品验证可能跨越多个迭代周期

不是每个 Sprint 都能观察到业务指标的最终变化。功能上线后,用户采用可能需要时间积累,实验样本可能不足,销售或运营流程也可能尚未完成。因此,迭代目标可以是阶段性验证,例如先确认用户能否找到入口、能否完成关键操作,再观察长期留存或收入影响。

关键在于不要把“还没有长期结果”变成“没有验证”。产品经理可以提前设计近端信号,并说明它与长期结果之间的关系。例如,首次成功完成配置可以作为后续持续使用的早期信号,但不能直接等同于留存提升。

三、常见误区:看起来在管 Sprint,实际在制造噪声

1. 把完成率当成团队效率排名

完成率能提示计划与实际交付之间的差距,却不能单独解释差距由何而来。低完成率可能来自需求频繁变动、外部依赖延误、估算口径不稳,也可能是团队超量承诺;高完成率也可能来自计划过于保守,或把工作拆到失去业务意义的颗粒度。

如果管理者把完成率直接关联到奖惩,团队就会有动机压低计划、提前关闭卡片,甚至不把质量工作纳入迭代。更稳妥的做法是分析连续多个 Sprint 的趋势,并把未完成项按原因分类,重点调查变化而不是责备某个数字。

2. 把速度当作跨团队对标指标

不同团队的工作点尺度、技术复杂度、需求类型和验收标准并不相同。一个团队的 30 个工作点,不代表它比另一个团队的 20 个工作点产出更多。速度适合帮助团队评估自身计划容量,不适合作为组织层面的生产率排行榜。

当团队发现速度持续上升时,我会先问三个问题:估算口径有没有改变?任务是不是拆得更细?质量和返工有没有恶化?如果这些因素没有一起检查,速度上升可能只是数字变大,并不意味着用户更快得到可靠价值。

3. 把每日站会变成逐人汇报

站会的目的不是让成员向产品经理逐项汇报,而是共同识别当天的流动风险:哪些工作卡住、哪些依赖需要协调、哪些事项可能影响 Sprint 目标。若大家只是轮流报“昨天做了什么、今天做什么”,会议会变成信息播报,真正的问题仍然没人负责解决。

更实用的主持方式是围绕目标和看板提问:离目标最近的未完成工作是什么?它现在卡在哪个环节?需要谁在什么时候作出决定?超出团队可控范围时,谁负责升级?会议应以行动项结束,而不是以“大家继续跟进”结束。

4. 把中途新增需求都称作“紧急”

中途插入工作有时确实必要,例如线上故障、合规时限或重要客户问题。但如果所有请求都被定义为紧急,团队实际上没有优先级机制。临时工作最好记录来源、预计影响、替换掉的范围和决策人,避免表面上 Sprint 范围不变,实际上团队承担了双倍工作。

若紧急工作频繁出现,问题可能不在团队执行,而在需求入口、值班安排或产品承诺机制。产品经理需要和相关负责人一起处理系统性原因,而不是每次都让开发和测试用加班消化。

5. 只看燃尽图,不看工作如何停滞

燃尽图显示剩余工作随时间的变化,但未必能指出等待发生在哪个环节。若任务在开发完成后停留数日等待评审或测试,曲线可能直到后期才突然下降。此时团队需要补看状态停留时间、阻塞原因和周期时间分布,才能判断是工作量问题还是流动问题。

尤其要关注长尾:平均周期时间可能看起来正常,但少数工作项拖了很久,导致承诺不稳定。将中位数和较高分位数一起观察,比只报平均值更容易暴露尾部风险。

四、专业判断逻辑:用四个维度判断 Sprint 是否健康

1. 目标健康度:计划是否围绕一个可解释的结果

我会先检查 Sprint 目标能否用一句话讲明白,是否能对应到明确的用户或业务问题,以及团队是否能在周期内获得某种反馈。如果目标只能写成“完成若干需求”,就需要继续追问这些需求为什么要一起做、它们共同服务于什么结果。

一个目标可以包含多个交付项,但应有清晰的主次。若一个 Sprint 同时承载多个互不相关的方向,团队会在中途冲突时难以取舍,复盘也无法回答究竟验证了什么。

2. 计划健康度:容量与范围是否匹配

计划容量要从实际可用时间出发,而不是直接把成员人数乘以工作日。休假、值班、会议、支持任务和既有承诺都会占用时间。对于不确定性高的工作,还应预留空间,或者通过拆分试验降低一次性承诺的风险。

如果团队暂时没有稳定的历史数据,可以先采用轻量估算:记录每轮计划工作、完成工作、临时插入和未完成原因,连续观察几轮后再建立自己的基线。初期不必追求精确预测,先确保口径一致、记录可信。

3. 流动健康度:工作是否能顺畅通过各阶段

看板状态应反映真实工作流程,而不是为了好看而设计的状态名称。若任务长期停留在“待评审”“待测试”或“等待外部确认”,就要检查相应阶段的容量、责任人和进入条件。只增加开发中的任务,通常不能解决测试或评审的瓶颈,反而会增加并行工作和切换成本。

可重点观察在制品数量、阻塞时长和周期时间。这里不应机械套用统一阈值,而应比较团队自身变化:当在制品增加而完成数没有相应提升时,可能出现了过度并行;当阻塞时长上升而工作量相似时,可能是依赖或决策等待变多。

4. 质量与价值健康度:交付是否可用,假设是否被验证

“开发完成”不必然等于“可交付”。团队需要预先约定完成定义,例如代码评审、自动化测试、验收标准、文档或发布条件。若完成定义在迭代末期才讨论,未完成工作就会被反复移入下一轮,计划数据也失去可比性。

价值验证则需要产品经理提出明确假设和观察方法。上线后可以看关键行为是否发生、目标用户是否完成任务、反馈是否集中在某类问题。指标变化要与流量、渠道、季节性和同期改动一起解释,避免把相关变化直接归因于某一个功能。

下面的数据适合用来说明不同信号之间的关系。数值为情景模拟,用于展示诊断方法,不代表行业平均值。假设团队连续观察 8 个 Sprint,发现计划完成率尚可,但阻塞和返工同步上升,结论就不应是“团队速度还行”,而应先查工作流和质量成本。

迭代管理如何做好Sprint?产品经理数据分析与操作步骤

五、具体操作步骤:从计划会到复盘的闭环

1. Sprint 前:先整理输入,不要把会议当作需求澄清现场

计划会开始前,产品经理应整理候选工作,并检查优先级、用户问题、验收条件、依赖和不确定性。需求如果还缺关键决策,就应安排澄清或拆成探索任务,而不是在计划会上让整个团队临时猜测。

我会把候选工作分成三类:目标交付、必要维护和探索验证。目标交付回答本轮要做成什么;必要维护包括安全、稳定性或技术债务中有明确时限的工作;探索验证用于减少重要的不确定性。分类能让取舍更透明,也避免所有事项都被包装成“最高优先级”。

计划前还要核对团队容量。记录实际出勤、值班安排、已知支持任务和跨团队依赖。如果组织有多产品线或多团队协作,应明确哪些事项只是候选、哪些已经得到相关团队承诺,不能把对方“有空会帮忙”当成确定容量。

2. Sprint 计划会:先对齐目标,再确定范围

计划会建议按以下顺序进行,避免会议从逐条估算开始,最后才发现所有任务并不服务于同一个目标:

  1. 复述用户问题和本轮目标,确认团队对成功条件的理解一致。
  2. 检查完成定义、验收标准和外部依赖,补齐尚未解决的风险。
  3. 根据实际容量选择工作,优先保证目标相关的最小可交付范围。
  4. 为不确定性高的工作安排探索、技术验证或阶段性验收点。
  5. 确认哪些工作是承诺,哪些只是候选;明确范围变化时的取舍规则。

计划结束时,团队应能回答三件事:本轮为什么做这些工作?如果容量不足,先保护什么?出现什么情况需要重新讨论范围?如果这些答案只有产品经理知道,而开发、测试和设计各自理解不同,计划还没有真正完成。

3. Sprint 进行中:持续管理阻塞和范围变化

日常管理不应变成反复询问“还差多少百分比”。我更关注工作是否能继续流动、阻塞由谁解决、目标是否仍然成立。团队可以每天短时间同步,但真正需要的协调和问题解决应在会后由明确负责人推进。

若出现新增需求,产品经理要先判断它属于故障、合规、商业机会还是普通优先级调整,再评估影响。必要时,可以通过替换而不是叠加来处理:新增一项工作,就明确哪项原计划工作退出或延期。只有涉及不可延误的严重事件时,才接受临时打破原有范围,并记录原因。

对计划偏差要尽早处理。如果任务在周期中段已经显示无法按时验收,与其等到最后一天宣布未完成,不如拆出可独立验收的部分、调整范围或及时暴露外部依赖。拆分的前提是每一部分仍可理解、可验证,不是把一个完整功能切成一堆没有用户意义的小卡片。

4. Sprint 结束:按完成定义验收,并保留未完成工作的原因

迭代结束时,先逐项核对是否满足完成定义,再区分已交付、已完成但未发布、未完成和取消。未完成工作不要简单地自动滚入下一轮:它可能已经失去价值,也可能需要重新排序、重新估算或先解决依赖。

对未完成工作建议记录原因类别,例如需求变更、估算偏差、技术风险、外部等待、质量返工、容量损失或范围过大。分类不应被用于追责,而是帮助团队判断下一步该改哪一处机制。若同一原因连续出现,就应安排专门的改进动作。

5. 复盘:把“感受”转换成一个可验证的改进实验

复盘不需要列出十几条泛泛的改进项。选择一个对本轮结果影响最大的现象,写清楚问题、证据、可能原因、试行措施和观察期限。例如,“联调等待占周期时间较多”,可以试行提前约定接口验收窗口,并在接下来两个 Sprint 记录等待时长是否下降。

改进项必须有负责人和复查时间。若复盘只留下“加强沟通”“提高质量”“做好评估”,团队没有办法判断行动是否发生,也无法区分方法无效还是执行不到位。一个小而可验证的改进,通常胜过一张没人追踪的改进清单。

六、案例与数据观察:从一个看似不错的完成率里找问题

1. 场景:运营团队希望缩短异常订单处理时间

以下是情景模拟,用于说明产品经理如何把迭代管理与数据分析结合起来。某企业内部运营团队希望减少人工核对异常订单的时间。最初的需求表达是“增加筛选、导出和批量处理功能”,团队按功能拆了十余项任务,连续两轮都报告较高的计划完成率,但一线运营人员仍然表示“还是找不到真正要处理的订单”。

问题并不在于团队没有交付功能,而在于迭代目标没有描述用户要完成的任务。筛选、导出和批量处理分别可以开发,却未必形成一条有效的工作路径。产品经理需要先观察用户如何识别异常、需要哪些字段、在哪一步开始人工核对,再决定范围。

2. 调整:把交付目标写成可观察的操作结果

团队将目标改写为:“让运营人员能够快速定位符合规则的异常订单,并完成一次可追溯的处理。”随后把工作拆为规则筛选、结果说明、单笔处理和操作记录。批量处理先不纳入首轮,因为它涉及误操作风险和权限边界,需要在单笔流程验证之后再决定。

这次拆分并非为了少做功能,而是把高风险、低确定性的能力放到更容易验证的顺序中。团队先通过小规模用户试用确认筛选条件是否可理解,再决定是否扩大到批量操作。由此,迭代计划变成一系列可以逐步降低风险的交付,而不是一次性堆叠功能清单。

3. 观察:按流程节点定位摩擦,而不只盯最终结果

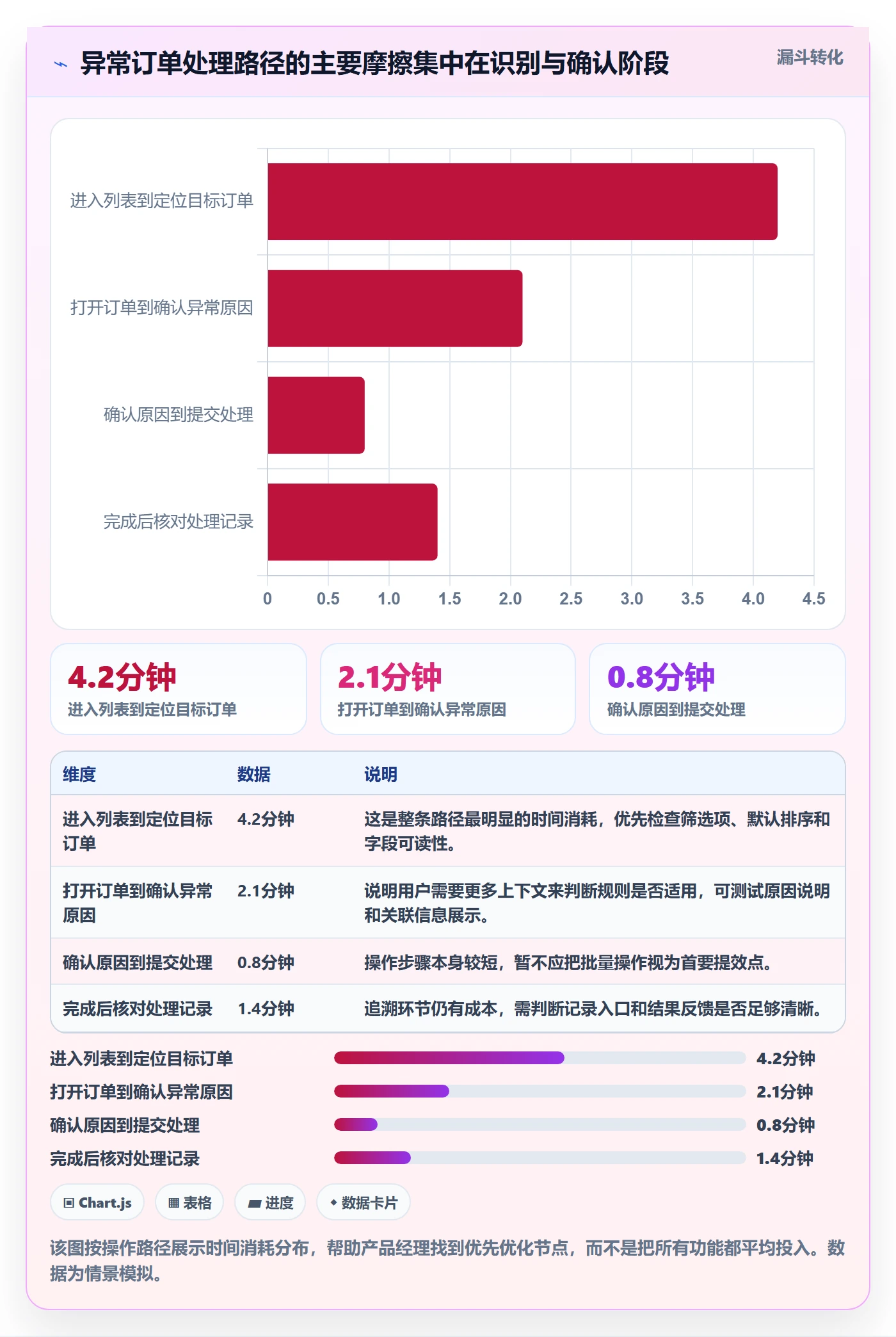

试用时,团队不仅记录最终处理耗时,还记录从进入列表到找到目标订单、打开详情、确认原因和提交处理的各阶段时间。这样能够区分问题来自信息定位、规则理解还是操作提交。若只比较“整体耗时”,即使指标变化,也难以知道该优先改哪里。

下列数字为情景模拟,不是公开行业基准。假设试用前后各观察 40 次任务,目标用户类型、任务难度和计时方式尽量保持一致。结果显示,筛选后的定位时间下降较明显,但提交环节变化有限;这意味着下一轮应继续优化定位和规则解释,而不是立刻投入批量操作。

迭代管理如何做好Sprint?产品经理数据分析与操作步骤

4. 判断:试点结果不能直接推导为业务因果

若试用任务平均耗时下降,仍需检查样本是否偏向熟练用户、任务难度是否一致、操作人员是否提前接受培训,以及同期是否修改了业务规则。更稳妥的表述是“在这组试点条件下,定位环节耗时下降”,而不是直接宣布“新功能让全体运营效率提升某个比例”。

后续可以扩大样本,按新手与熟练用户、不同异常类型分层观察,并跟踪一段时间内的误处理率、重复核对率和用户求助次数。效率提升必须与准确性一起看,否则可能只是更快地做错。

5. 如果使用项目管理平台,重点是让数据口径和协作流程可追踪

对于 100 人以上、存在多个产品团队或复杂交付依赖的组织,Sprint 管理除了团队内看板,还需要关注权限、工作项关联、跨团队依赖、迭代报表和历史口径。以 PingCode 为例,团队评估这类平台时,可以重点验证它是否适配现有的需求、开发、测试和发布流程,能否按组织权限管理数据,以及迭代指标是否支持团队用一致口径追溯。

PingCode 面向中大型企业及 100 人以上组织提供服务。若企业有数据边界、网络环境或合规要求,可以将私有化部署能力纳入技术评估;若计划从既有系统迁移,则应通过实际样本验证工作项、历史记录、附件、权限和关联关系的迁移结果。是否适合某个团队,需要结合产品当前能力、部署方案、迁移范围和合同约定核实,不能仅凭“支持迁移”四个字认定所有历史数据都能无损转换。

对正在评估国产替代的团队,我不会把“替换工具”当成单纯的软件采购,而会先做流程盘点和迁移试点。可选一个代表性项目,抽取不同类型的需求、缺陷、迭代、评论、附件和权限关系进行验证,再对比迁移前后的字段映射、查询结果、成员操作成本和报表口径。工具能否满足私有化要求、Jira 平滑迁移范围及迁移后的运维方式,都应在方案评审与实际验证中确认。

七、不同情况下怎么行动:先按问题类型选择改进动作

1. 团队刚开始使用 Sprint

先不要急着建立复杂仪表盘。选一个稳定周期,明确目标、完成定义、工作入口和未完成原因。连续记录计划工作、实际完成、临时插入、阻塞和缺陷等少量指标,保证每个指标有清楚口径。

新团队的数据不够时,优先追求可解释,而不是追求预测准确。几轮之后再观察团队自身的计划偏差和工作流变化,逐步调整范围。此阶段也不宜把工作点用于成员比较,否则团队会先忙着适应考核,而不是形成共同估算习惯。

2. 完成率持续偏低

先把未完成工作按原因分类,并观察是否集中在少数几类。若主要是依赖等待,应改善前置确认和跨团队响应机制;若主要是范围中途变化,应建立明确的插入与替换规则;若主要是任务太大,应在计划前拆出可独立验收的部分。

不要立刻要求团队“提高承诺意识”。如果低完成率是由外部事件或计划容量估算错误造成,单纯施压只会让团队少报、提前关卡片或隐瞒风险。只有排除了这些因素,才值得讨论估算能力和工作拆分方式。

3. 完成率很高,但业务反馈一般

检查目标是否只是交付清单的重新包装,用户是否真实使用,数据埋点是否完整,以及验收是否只验证技术功能而没有验证任务结果。可以从一个关键用户路径出发,补充使用行为、任务成功率和反馈记录,再决定后续功能是否扩展。

如果业务结果需要较长时间才能观察,不要把远期指标硬塞进单个 Sprint 的验收条件。先选可观测的近端信号,同时明确其限制和后续验证时间,避免把“功能已上线”说成“业务价值已实现”。

4. 多团队依赖频繁导致交付延迟

把跨团队工作拆成明确的交付约定:谁提供什么、何时需要、验收条件是什么、延迟后如何降级。对于关键依赖,可以提前设置准备检查点,并在工作尚未进入开发之前确认接口、数据和权限等前置条件。

如果依赖方无法给出确定时间,应将其作为计划风险显式呈现,而不是把全部工作当作已承诺。必要时调整迭代目标,先推进不依赖该事项的部分,或通过模拟数据、替代接口等方式降低等待成本,但必须清楚标注临时方案的风险。

5. 线上问题和临时需求经常打断迭代

先统计中断的频率、类别、影响范围和处理时间,再决定采用值班轮换、故障分级、支持容量预留还是需求入口治理。若每轮都因同类问题中断,应该处理根因;如果只是少数高影响事件,则应设计清晰的应急机制,而不是把所有 Sprint 都计划得过度保守。

团队也可以把紧急工作与常规计划分开呈现。如此一来,管理者能看到原定工作为何变化,而不是误以为团队只是在周期末“没做完”。

八、不同情况下的取舍:没有一个指标或流程适合所有团队

1. 固定范围与灵活范围如何选择

需求和依赖相对稳定、交付边界明确时,固定范围有利于协作和验收。探索性较强、用户反馈变化快的工作,更适合固定目标、灵活调整实现范围。两种方式都要求变化透明;所谓灵活,不是随时加需求而不说明代价。

2. 速度与周期时间如何取舍

当团队需要估算下一轮大致容量时,稳定口径下的历史速度有参考作用;当工作流存在等待、积压或长尾时,周期时间和阻塞数据更能帮助定位问题。不要为了让报告简单而只保留一个指标。指标数量可以少,但必须与要解决的问题匹配。

3. 预留容量与满负荷计划如何取舍

工作中断较多、线上支持频繁的团队,适当预留容量可以提高计划可信度;中断很少、依赖稳定的团队则可以安排更紧凑的计划。预留不是放任闲置,而是基于历史中断和不确定性做风险管理。团队应定期检查预留是否过多、过少,并按真实工作变化调整。

4. 自动化报表与人工复盘如何取舍

自动报表适合汇总工作状态和观察长期趋势,却不能替代解释。它可以告诉团队“阻塞时间上升”,但无法单独判断是接口等待、审批延误还是环境故障。人工复盘负责解释和选择行动,自动化负责减少重复统计,两者应配合使用。

5. 指标颗粒度与团队负担如何取舍

字段越多,不一定分析越好。每个新增字段都意味着填写、维护和口径管理成本。若一项数据不会改变决策,就不必为了“完整”而要求每个人记录。优先保留能解释计划偏差、质量风险和目标验证的字段,再通过实际复盘决定是否补充。

九、把迭代数据变成决策,而不是装饰仪表盘

1. 建立一页可执行的 Sprint 复盘记录

每轮复盘可以固定留下目标、计划与实际差异、关键阻塞、质量信号、价值验证结果和下一轮试验。写作重点不是把会议内容逐字记录,而是让没有参加会议的人也能理解团队为什么调整计划。

建议每条判断都包含证据和边界。例如,“筛选功能改善了异常订单定位”后面应注明样本范围、观察时间、计时口径和可能偏差。这样,团队在扩大上线或改变优先级时,能够区分已验证的事实与仍待验证的假设。

2. 保持指标定义稳定,并标注口径变化

“完成”是一个需要定义的概念。若一个团队把代码合并视为完成,另一个团队把用户可用视为完成,二者的完成率没有直接可比性。项目从单团队协作转为多团队协作、测试流程改变或工作项结构调整时,也应记录口径变化日期。

如果组织需要跨团队汇总,不宜把不同团队的工作点直接相加后比较。可以优先汇总更可解释的流程指标,例如交付周期、变更频率、阻塞原因和质量事件,同时保留团队本地的估算尺度。

3. 用连续趋势替代单轮结论

单个 Sprint 可能被节假日、发布窗口、紧急事件或人员变动影响。对重要指标,至少观察一段连续时间,并结合团队解释。趋势能帮助发现风险,但不能自动提供因果结论;如果想知道某项改进是否有效,应明确试验前后的条件和可能干扰因素。

对于样本较少的团队,不要因一个异常点立即改变流程。可以记录假设、设定观察周期,并在后续复盘中决定保留、调整或撤销。迭代管理本身也应当是可验证的改进过程,而非不断叠加新规则。

十、总结:好的 Sprint 是更快学到什么值得继续做

我判断 Sprint 管理质量时,不会先问团队完成了多少任务,而会问:目标能否让团队作出一致选择?承诺是否符合实际容量?工作是否顺畅经过评审、测试和验收?出现偏差时是否及时暴露?最终有没有得到足以影响下一步决策的证据?

对产品经理而言,最重要的转变是从“追踪工作完成”转向“管理价值验证的节奏”。计划完成率、速度和燃尽图都可以用,但它们只是信号,不是答案。真正有用的迭代管理,要把用户问题、团队工作流、质量成本和业务结果放在同一条决策链上。

下一步可以从最近一个 Sprint 开始:选一个最影响目标的偏差,找出数据或工作记录中的证据,写出一个原因假设,再设计一个可在接下来两轮验证的小改进。先让数据帮助团队更好地选择,再考虑扩大指标体系和工具投入。

常见问题解答(FAQ)

1. Sprint 应该设置多长?

我第一次参与迭代规划时,不确定一周和两周哪种更合适。团队需求变化快、又需要定期向业务方展示进展时,我担心周期太长会错过反馈。

可先以两周为试行周期:它通常能兼顾规划、开发、测试和评审;如果团队工作以短平快的需求或紧急响应为主,可尝试一周。连续运行 3 个 Sprint 后,比较需求变更频率、交付完成率和反馈等待时间,再决定是否调整;不要只凭团队偏好定周期。

2. 产品经理如何估算一个 Sprint 的工作量?

我过去会按需求数量分任务,结果看起来排得很满,实际却经常延期。遇到假期、线上问题或跨团队依赖时,我不知道该预留多少空间。

先按团队过去 3 个 Sprint 的实际完成量估算容量,而不是按所有成员的理论工时排满计划。逐项确认需求验收条件、拆分任务并标记依赖,再扣除休假、会议和已知支持工作;若历史完成量波动较大,优先按较低的近期水平承诺,并留出处理突发事项的余量。

3. Sprint 中应该关注哪些数据来判断进展?

我看过燃尽图,也统计过完成的需求数,但这些数字有时看起来正常,最后仍然没能按期交付。我想知道产品经理每天应该核对哪些信号,才能尽早发现风险。

至少同时看计划完成率、未完成工作量趋势、阻塞任务数量与持续时间,以及缺陷和返工情况。每天核对剩余工作是否按预期下降,并追问连续停滞的任务;评审时再对照已验收成果与 Sprint 目标。不要把工时消耗或关闭任务数量单独当作成功指标。

4. Sprint 开始后新增紧急需求,应该怎么处理?

我遇到过业务方在迭代中途提出高优先级事项,团队一边插单一边继续原计划,最后两边都没做好。我想知道什么情况下该接、接了以后如何控制影响。

先判断是否涉及线上故障、合规风险或明确的重大业务损失,并由产品负责人和团队共同确认优先级。若必须插入,说明它会替换哪些工作、是否影响 Sprint 目标,并同步调整范围和预期;普通需求进入待排序列表,留到下个 Sprint 规划。记录插单次数及其造成的计划变更,用于复盘团队容量和需求入口。

核心关键词

读者评论

欧
欧阳思源

我们以前只看计划完成率,后来把临时支持和线上问题也记录下来,才发现偏差主要来自计划外工作。比起细化到分钟,先把来源和影响记清楚确实更容易推动调整。

任
任静怡

速度不适合跨团队比较这点很实际。不过团队成员和工作类型变化后,历史容量也可能失真;我会把人员变化、值班安排一起记下来,再用最近几轮数据做参考。

孙
孙宇轩

价值指标有时受流量和同期活动影响,很难在一个 Sprint 内判断功能效果。文中提到用阶段性信号的做法可行,但最好提前约定观察周期和后续复查时间,免得阶段验证变成最终结论。

文章包含AI辅助创作:迭代管理如何做好Sprint?产品经理数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/561120

赞 (0)
飞飞飞飞
迭代管理迭代进度全流程:产品经理数据分析与一文讲清
上一篇 1小时前
迭代最佳实践:产品经理迭代管理数据分析,常见问题
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
