研发团队的剩余工时看起来只是一个数字,实际却经常同时承担排期、风险预警、资源协调和绩效判断等多种任务。问题在于,这些用途并不天然兼容:如果团队把“剩余工时”当成承诺,它容易被压低;如果把它当成考核依据,它容易被修饰;如果只在项目末尾更新,它又失去预警价值。我的核心判断是,剩余工时管理的重点不是把估算做得更精确,而是建立一套能够及时暴露不确定性、解释偏差并推动决策的更新流程。

一、先给结论:剩余工时是预测信号,不是绩效分数

1. 先定义“剩余工时”到底代表什么

在研发管理中,“剩余工时”至少可能指三种不同的量:完成当前任务还需投入的工作量、某个迭代或项目还需消耗的总人时,以及从当前时点到承诺日期仍可使用的产能。三者名称相似,含义却不同。若管理者没有先规定口径,团队成员即使按时填报,汇总出来的数字也无法用于决策。

我建议将任务级剩余工时定义为:在当前信息下,完成任务验收条件所需的剩余有效工作时间估计。它不是“还剩几天”,不是“排期距离截止日还有多久”,也不是“最初估算减去已经登记的工时”。它是一个面向未来的判断,必须允许随着新信息变化。

例如,一个开发任务原估 16 小时,已经投入 12 小时,但接口联调发现服务端字段不一致。此时剩余工时可能是 10 小时,而不是简单相减得到的 4 小时。新发现改变了未来工作量,更新估算并非“超支造假”,而是预测系统发挥作用。

2. 把流程目标从“填得准”调整为“变化可解释”

单次估算很难准确,尤其是需求变化、外部依赖、技术探索和缺陷修复交织时。管理制度如果把目标设成“每个人都必须一次估准”,通常会诱发两种行为:一是估算时故意留出隐性缓冲,二是执行中不愿及时上调剩余量。表面上的数字稳定,实际上的风险却被延迟暴露。

更可操作的目标是让估算变化具备三个特征:有触发条件、有更新责任人、有原因记录。团队不必把每次变化都解释成个人失误,但必须能区分需求扩张、技术未知、依赖等待、返工和估算偏差。管理者要关注的是变化的结构,而不是只盯着变化本身。

3. 用一组指标替代单一准确率

剩余工时治理不应只看“估算准确率”。如果一个团队每次都把数字填得很接近实际,却直到迭代最后一天才更新,管理价值仍然很低。我通常会把指标分成预测质量、更新纪律、风险响应和工作流健康四类,并结合解释记录阅读。

指标 回答的问题 使用边界
剩余工时偏差 预测与实际投入差距多大 必须按任务类型或规模分组,不能直接用来比较个人
更新及时率 发生明显变化后,是否在约定时间内修正预测 要有明确触发规则,不能只按日历打卡计算
过期估算占比 有多少任务的数字长期没有依据 需剔除暂停、等待和暂不需要跟踪的任务
风险提前量 团队在承诺日期前多久发现可能延期 要与风险登记和决策响应时间配合观察
变更原因完整率 预测变化能否追溯到具体事件 记录应短而结构化,避免把填原因变成文书负担

在组织实践中,我更愿意把“过期估算占比”和“风险提前量”放在管理看板的前排。前者可以识别数据失效,后者可以判断流程是否真正给团队争取了调整时间。偏差率则适合复盘和校准,不适合单独成为个人排名依据。

剩余工时流程与规范:研发团队工时管理流程优化关键指标

二、为什么流程容易失灵:数字背后有真实工作场景

1. 任务开始时信息不足,估算只是初始假设

研发任务的输入通常并不完整。需求可能缺少边界条件,历史系统缺乏文档,测试环境不稳定,外部团队尚未确定接口。此时的初始估算不是事实,而是基于已有信息的假设。若制度要求任务开始后不允许修改原估算,团队只能把变化隐藏在实际工时、任务拆分或延期说明里。

我见过一个常见场景:一个“增加导出功能”的需求,评审时被估为 24 小时。开发过程中才发现,导出数据涉及权限过滤、异步任务、失败重试和大文件分片。最终工作量超过原估算,并不一定意味着评审失误;真正值得复盘的是,哪些约束原本可在拆分前查明,哪些只能通过技术验证发现,以及验证结果有没有及时改变计划。

2. 日常填报节奏与真实工作节奏不一致

不少团队要求每天填剩余工时,但任务往往以半天或一天为单位推进,工程师在代码评审、线上支持、会议和跨团队沟通之间切换。若要求每次切换都精确记录,维护成本会迅速增加;若只在周五统一补填,数字又变成记忆回放,容易遗漏上下文。

因此,更新频率需要与决策频率一致。对短迭代团队,工作日结束前更新进行中的任务通常足够;对高风险上线、重大故障处理或关键外部依赖,触发式更新比固定频率更重要。目的不是制造更多记录,而是在仍有调整空间时看到变化。

3. 任务状态、工时口径和责任边界经常混在一起

“还剩 0 小时”可能表示开发完成,也可能表示任务被搁置、工作被转移、验收条件被缩减,甚至只是填报人认为暂时不用更新。相反,“还剩 8 小时”可能包含实际开发,也可能包含等待评审、环境排障或尚未确认的需求工作。

如果流程没有区分状态与工作量,管理者看到数字后会做出错误推断。完成状态应由验收条件判断;剩余工时描述未来仍需投入的有效工作;等待时间应由阻塞状态记录。三种信息应各自表达,不能把“等待三天”填成“剩余 24 小时”。

4. 数字一旦与奖惩绑定,就会改变填报行为

管理者常希望通过剩余工时比较员工效率,但工时估算受到任务复杂度、依赖数量、代码熟悉度和需求稳定性影响。直接比较不同任务、不同角色的偏差,很容易把任务结构差异误当成个人能力差异。

当成员意识到“估算超了会被追责”,最理性的自我保护方式可能是提前报高、延迟更新或把工作拆成更多小任务。数据看上去更规整,却更不可信。剩余工时首先应服务团队预测和资源协调,不能未经校正就转成个人绩效分数。

剩余工时流程与规范:研发团队工时管理流程优化关键指标

三、常见误区:流程看起来严格,预测反而更差

1. 误区一:剩余工时等于原估算减已登记工时

这是最常见的机械算法。它默认任务边界不变、工作没有返工、已登记工时完全准确、未来工作与过去工作效率相同。但研发过程很少同时满足这些条件。发现新约束、测试失败、评审意见和需求变更都会改变未来投入。

更合理的做法是让执行者基于当前完成情况重新判断“从现在到验收还要做什么”。历史投入可以作为参考,却不能自动决定剩余量。遇到大幅上调时,记录变化原因比强行维持算术一致更重要。

2. 误区二:任务拆得越细,估算就越准确

拆分可以降低认知难度,但并非越细越好。若每个任务都小到半小时,成员会把大量时间花在维护状态、同步关系和处理依赖上。对于高度不确定的探索任务,过细拆分还会制造虚假的确定感,因为未知部分并没有因拆分而消失。

我通常根据任务是否能独立验收、是否有明确输出、是否能在一至三个工作日内获得反馈来判断拆分价值。拆分的目标是让团队更早看见进展和阻塞,而不是让每个细节都能被精确计时。

3. 误区三:每天更新就代表数据新鲜

每日更新可以减少遗忘,却无法保证更新有信息含量。如果成员每天把 8 小时改成 8 小时,系统表面上显示“已更新”,但预测并没有重新评估。相反,当任务没有变化、依赖没有变化时,不必为了产生痕迹而改数字。

我建议把“更新时间”和“估算变化”分开看。有效更新可以是数字变化,也可以是确认当前判断仍成立;只有当团队真正评估过剩余工作并保存状态,更新时间才具有管理意义。系统若无法区分自动刷新和人工确认,指标就容易被误读。

4. 误区四:偏差越小,团队管理越好

偏差小可能代表估算能力成熟,也可能代表任务过于简单、缓冲被藏在数字中,或者超出部分没有被记录。偏差大也可能来自合理的需求变化或外部事件。单看一个百分比,无法识别这些情况。

偏差指标至少应和任务规模、需求变更次数、依赖等待、缺陷返工以及估算更新时间一起分析。小团队可用复盘样本建立自己的基线;跨团队比较则需谨慎,除非任务分类和口径已经统一。

5. 误区五:用剩余工时直接推算交付日期

把剩余工时除以团队人数,通常会得到过于乐观的日期。团队成员并非可以互换的连续产能,任务之间有依赖,评审和测试有排队,会议与支持工作会占用容量,部分工作还只能由特定角色完成。

剩余工时更适合用于观察工作量变化和识别产能缺口。交付预测还需要考虑可用容量、依赖路径、任务并行度和历史交付节奏。管理者若把工时总和直接当作日历时间,往往会在计划中漏掉等待和协调成本。

剩余工时流程与规范:研发团队工时管理流程优化关键指标

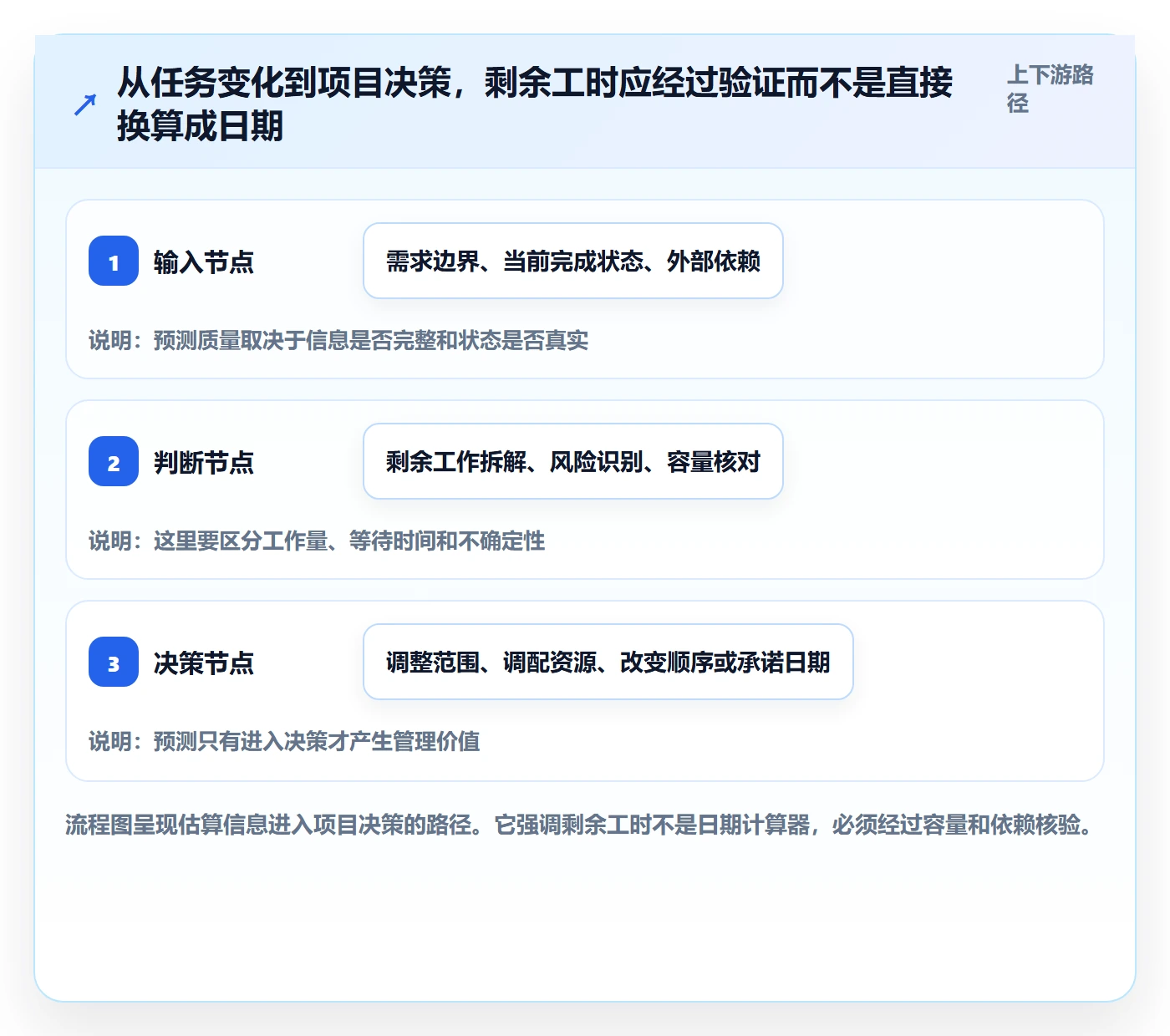

四、专业判断逻辑:怎样让数字足以支持决策

1. 先统一对象、单位和统计边界

流程启动前,我会先让团队回答四个问题:统计对象是个人任务、用户故事还是整个项目;单位使用人时还是人日;估算是否包含测试、代码评审和修复;等待时间是否单独记录。口径不统一时,不应急着做跨团队看板。

人时适用于细粒度任务和短周期协作,人日适用于中等粒度排期,但需要定义一个工作日对应的有效投入。无论使用哪种单位,都要避免把一个人的日历时间等同于可用工作时间。会议、支持和并行任务都会削弱名义产能。

2. 初始估算记录假设,剩余估算记录当前判断

初始估算的作用是支持计划和资源讨论,剩余估算的作用是更新预测。两者都要保留,但不能要求后者服从前者。系统应允许显示原始基线、当前剩余量、累计实际投入和预测总投入,使管理者看见变化轨迹,而不是只看最后一个数。

若组织希望复盘估算偏差,可以比较原始估算与最终实际投入,但应剔除明确的范围变更,或把变更单独标识。否则团队会因需求扩张承担“估算不准”的责任,复盘也无法产生有效改进。

3. 规定触发更新的事件,而不是只规定填报日期

固定更新节奏适合维持基本数据新鲜度,事件触发适合捕捉会改变预测的变化。两者结合,既避免每天无意义地重复填报,也避免等到例会才发现关键风险。

  • 任务开始前:确认范围、验收条件、初始估算和主要假设。
  • 每天或每个工作日结束时:更新进行中任务的当前判断;没有变化时允许确认不变。
  • 出现新增需求、重大缺陷、技术方案改变时:当日重新评估受影响任务。
  • 外部依赖延期或评审未通过时:分别更新工作量和阻塞状态。
  • 任务完成时:填报实际投入,确认验收结果和未完成事项。
  • 迭代或项目复盘时:分析偏差类型,决定是否调整估算模型和流程门槛。

触发机制的价值在于缩短“变化发生”到“计划更新”的时间。团队不必要求所有任务发生一小时变化就升级处理,但可以设定重要性阈值,例如剩余量变化超过原估算的 20%,或预计影响关键里程碑时,必须说明原因并重新评估。

4. 把原因记录设计成轻量分类

如果每次变化都要求写长篇说明,成员很快会敷衍。更有效的方式是先选择变化类型,再用一句话补充上下文。常见分类包括:需求变化、技术未知、实现复杂度高于预期、缺陷返工、评审反馈、外部依赖、环境问题、人员调整和原估算遗漏。

分类不能过多,否则归因负担会超过分析收益。实践中可以先从六到八类开始,运行一个月后检查“其他”比例和类别重叠,再做调整。管理者应避免把分类结果直接用于追责,而要把它们当成识别系统性问题的线索。

5. 用分层阈值代替“一刀切”的预警

并非每个任务上调 10% 都需要升级。一个 2 小时的小任务多出 1 小时,可能不影响交付;一个关键路径任务多出 1 小时,却可能卡住整条链路。预警应结合剩余量变化、任务关键性、距离承诺日期和依赖关系。

预警层级 建议触发条件 建议动作
观察 剩余量出现小幅变化,且不影响关键路径 记录原因,团队内部确认是否需重新拆分
关注 剩余量相对原估算显著增加,或依赖状态不明 由负责人检查范围、方案和可用容量
升级 关键路径可能延期,或变化影响外部承诺 尽早向项目负责人提出范围、资源或日期选项

阈值需要按团队历史校准。初始阶段可以用“变化比例加绝对时长”的组合规则,避免小任务的比例波动造成过度报警。例如,同时满足变化超过 25% 且至少增加 4 小时才进入关注层级。这个数值只是启动用的建议基准,不是行业标准,团队应根据任务粒度调整。

剩余工时流程与规范:研发团队工时管理流程优化关键指标

五、流程落地:从任务创建到复盘形成闭环

1. 任务创建:先让估算有明确对象

估算前先确认任务边界。需求负责人应提供验收条件、依赖项和已知约束;技术负责人判断是否需要拆分、验证或预研;执行者再给出初始估算。这里不要求每个任务都完成完整技术设计,而是要求估算对应一个可识别的工作对象。

对需求不清晰或技术未知较多的任务,不要强迫团队给出看似精确的单点数字。可以先创建一个有明确输出的探索任务,例如“验证接口吞吐量并形成方案”,再根据结果估算正式实施工作。这样做会增加前期验证成本,但能降低后续大幅偏差的概率。

2. 开始执行:保留基线,不把它当成约束

任务进入进行中状态时,记录初始估算、负责人、验收条件和主要假设。基线应可追溯,修改当前剩余工时不应覆盖原始值。这样团队既能看到“现在预计还要投入多少”,也能复盘“最初哪些假设后来不成立”。

如果多人共同完成一个任务,明确谁负责更新总体剩余量。成员可以分别记录子任务,但应避免多人同时修改同一个汇总值。责任边界不清时,常见结果是有人以为别人会更新,管理者却把旧值当成最新判断。

3. 执行中:更新未来工作,不追算过去工时

任务执行过程中,成员应优先回答“还要完成哪些工作,预计还需要多少有效投入”。实际工时记录可以用于成本核算或流程分析,但它与剩余估算是两类信息。若组织不需要精确的成本数据,不必要求每个微小活动都进行计时。

对于代码评审、测试、部署和文档,是否计入任务剩余量取决于任务定义。若验收条件包含这些环节,就应纳入;若它们由独立流程管理,则应在对应工作项中跟踪。关键不是选择哪种口径,而是团队长期一致。

4. 发现变化:先辨别工作量变化还是时间延迟

遇到阻塞时,负责人需要区分两种现象:工作量确实增加,还是任务暂时无法推进。前者应上调剩余工时,后者应更新阻塞和预计等待时间。若因为等外部评审三天,就把剩余工时从 6 小时改成 30 小时,排期模型会把依赖问题误判为人力不足。

如果等待期间仍有可并行工作,可把它拆成明确子任务;如果没有,则及时评估是否能切换工作顺序。剩余工时本身不会消除阻塞,但清晰的状态可以帮助负责人决定是否协调外部团队或调整交付范围。

5. 任务完成:记录实际、原因和质量结果

关闭任务时,记录最终实际投入或组织规定的工时口径,并确认验收是否通过。偏差较大时,选择主要原因并写简短说明。不要把“按时关闭”当成唯一完成标准,否则返工、延期验收和工作转移可能被隐藏。

任务完成后若出现缺陷,需要判断它属于原任务的质量返工、独立缺陷工作,还是新增需求。不同团队可以有不同处理方式,但必须保持一致,否则一个团队把修复算入原任务,另一个团队另开任务,最终数据不能横向比较。

6. 复盘:从个体事件归纳系统性改进

复盘不应只问“谁估错了”,而要问哪些类型的工作持续偏差、哪些依赖经常延迟、哪些验收条件在执行中才被补充、哪些更新触发没有生效。连续几个迭代都出现相同原因,才值得调整流程、模板或技术验证步骤。

建议每个迭代选取少量有代表性的任务,而不是逐条审查全部工时。优先分析关键路径任务、偏差较大任务、提前预警后成功调整的任务,以及数字长期未更新的任务。这样的样本更容易形成可执行的改进动作。

剩余工时流程与规范:研发团队工时管理流程优化关键指标

六、数据观察与案例推演:指标应如何读,而不是如何排名

1. 先说明数据来源和推演边界

下面的案例是一个用于说明流程效果的情景推演,不是特定企业的实测结果,也不代表行业基准。设想一支约 40 人的研发团队,按两周迭代交付,成员涉及产品、开发、测试和运维。团队每个迭代约有 60 至 90 个进行中的工作项,过去主要在周会更新任务状态。

初始观察发现,多个任务在迭代后半段集中上调剩余工时,项目负责人因此很难提前决定减范围还是调资源。团队并没有明显缺少估算表格,而是缺少变更触发机制、任务分类和依赖状态记录。改进的重点不是增加填报频次,而是把更新放回决策链条。

2. 推演中看到的变化:更早暴露比更低偏差重要

假设团队先运行四个迭代作为基线,再运行四个迭代试行新流程。试行期间要求进行中任务在工作日结束前确认一次状态,发生范围变化或关键依赖延期时立即更新;偏差超过设定阈值时,必须说明原因,但不要求个人为偏差承担自动处罚。

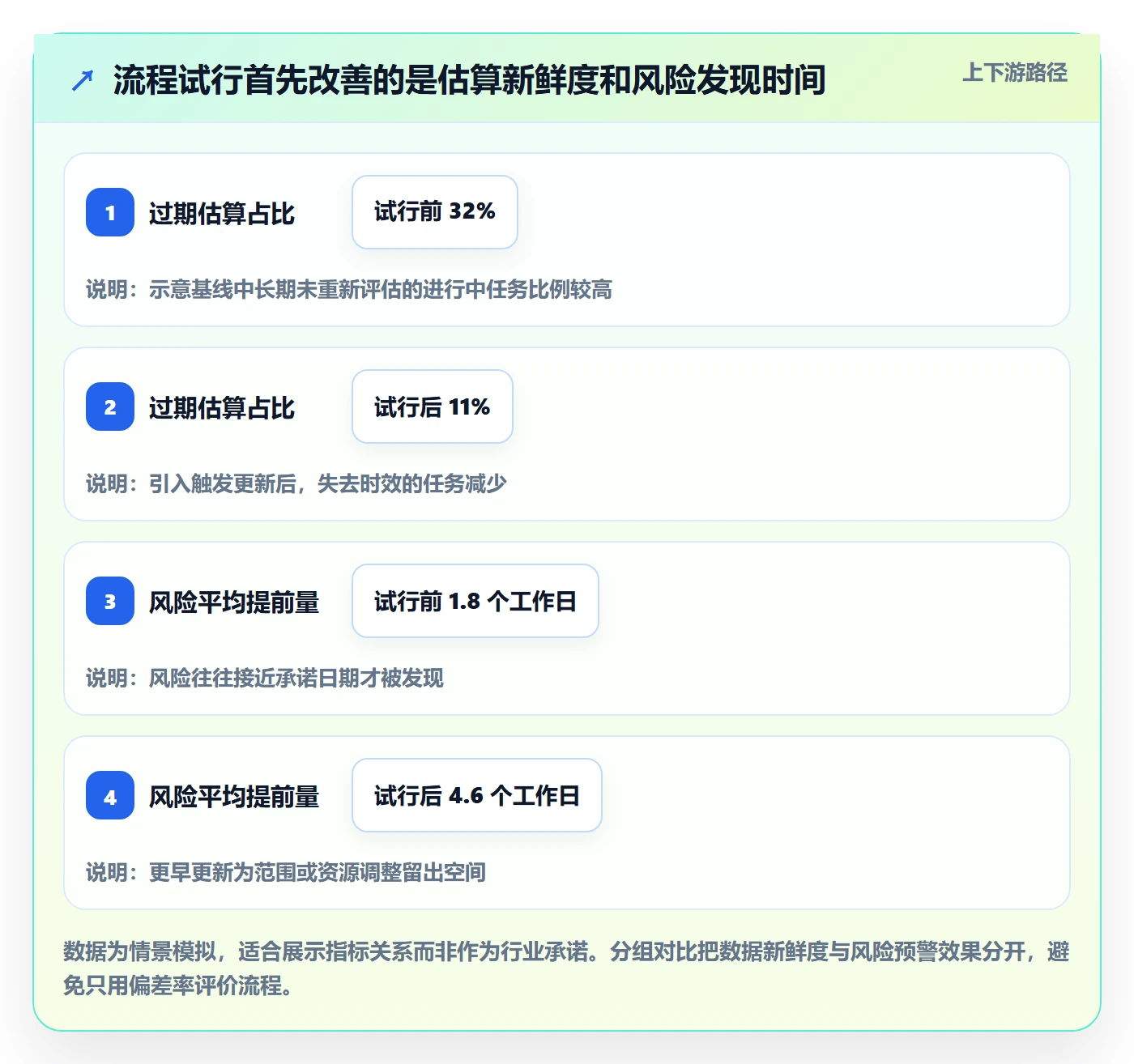

在这一情景推演中,过期估算占比从 32% 降到 11%,关键风险平均提前量从 1.8 个工作日增加到 4.6 个工作日。最终偏差率只从 28% 下降到 24%,改善幅度不如风险提前量明显。这并不意味着估算没有价值,而是说明流程初期最先改善的往往是信息时效和风险响应,不一定是单点预测能力。

管理者据此可以更早讨论三种选择:缩小范围、调入合适资源,或调整承诺时间。要注意,示意数字不能直接照搬成目标;每个组织的任务粒度、依赖结构和统计口径不同,基线应由自身数据建立。

剩余工时流程与规范:研发团队工时管理流程优化关键指标

3. 用分类分布找到改进方向

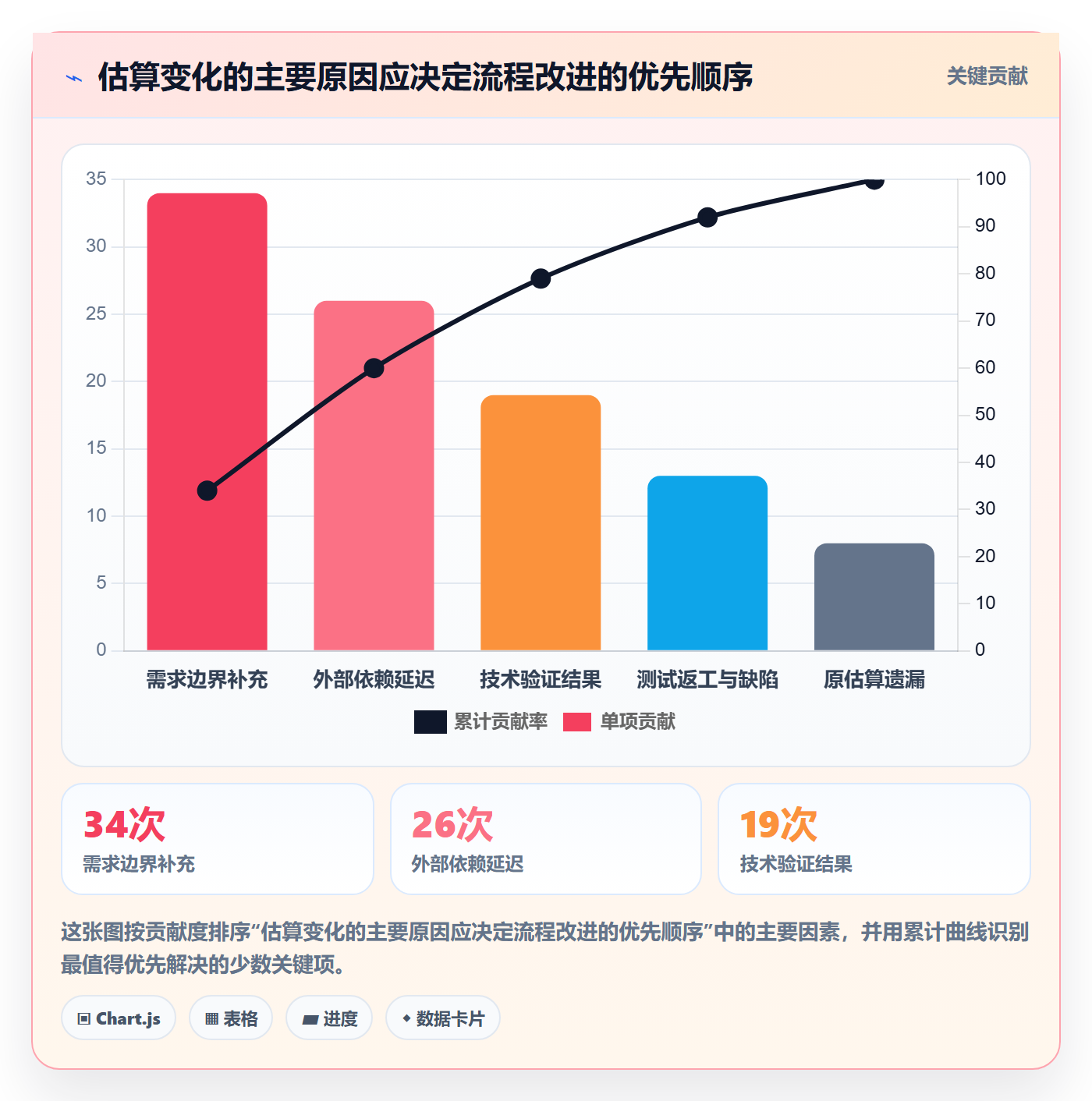

同一推演中,团队把造成估算上调的事件归类。示意样本里,需求边界补充、外部依赖、技术验证结果、测试返工和原估算遗漏分别占一定比例。若多数变化来自需求边界,改进重点应放在需求澄清和验收条件;若依赖等待占比高,应调整跨团队约定和升级路径;如果技术未知占比高,则应把预研设为正式工作而不是藏在实施工时里。

这种分类的价值不是找一个“最差团队”,而是识别组织能控制的变量。尤其要区分不可预见事件和可改善流程:线上突发故障可能难以预测,但反复出现的环境部署问题通常可以通过自动化或稳定性建设降低发生频率。

剩余工时流程与规范:研发团队工时管理流程优化关键指标

4. 比较偏差时,要先控制任务结构差异

若要比较不同团队,应先按工作类型分组,例如功能开发、技术升级、线上故障、数据迁移和探索验证。不同类型的波动范围不同,强行使用统一偏差阈值,可能让承担高不确定性工作的团队看起来永远表现较差。

还应观察任务大小。一个 4 小时任务多出 2 小时,偏差率可能达到 50%;一个 80 小时任务多出 10 小时,偏差率只有 12.5%。单纯比较百分比会把小任务波动放大。对管理决策而言,绝对影响、相对变化、关键路径位置和可控原因应同时考虑。

七、工具与组织协作:让流程进入日常,而不是留在制度文档

1. 工具应支持追溯,不应替团队作判断

项目管理工具适合承载任务状态、当前剩余工时、基线、负责人、依赖关系、变化原因和更新时间。它可以通过提醒降低遗漏,通过视图呈现过期任务和关键路径风险,但无法替代对需求边界、技术风险和资源约束的判断。

选型时,我通常检查四件事:能否保留估算变化历史;能否区分工作量与阻塞状态;能否按角色、团队和项目查看权限;能否把任务变化与迭代、版本或需求关联。若这些基础能力缺失,再漂亮的图表也只是把不完整的数据可视化。

2. 中大型组织需要处理统一规范与团队差异的冲突

对 100 人以上的组织,统一口径有助于项目组合管理,但不同团队的工作方式仍然有差异。平台可以统一关键字段、状态和数据定义,同时允许团队按任务类型设定触发规则与复盘周期。完全统一到每个操作细节,容易增加摩擦;完全放任各自定义,则无法形成组织级视图。

例如,某项目管理平台可用于集中管理需求、任务、迭代和风险信息,支持中大型组织观察跨团队依赖。但工具配置应服务于流程:先明确哪些信息必须一致,再决定哪些字段可由团队灵活设置。若为了统一报表要求所有团队记录相同粒度的工时,最后常会得到形式统一、内容失真的数据。

3. 自动提醒应围绕行动设计

提醒的价值不在于告诉成员“你还没填”,而在于说明当前任务为什么值得关注。可将提醒分为:进行中任务超过约定时间未确认、关键依赖状态已变化、剩余量显著上升、预计完成日期越过里程碑等。每条提醒最好关联具体动作,而不是只要求补一个数字。

提醒过多会导致告警疲劳。上线时可以先只提醒负责人和项目协调者,观察一至两个迭代的提醒采纳率,再扩大范围。若成员频繁忽略提醒,应该先检查阈值和任务状态是否合理,而不是简单增加通知频次。

4. 看板要呈现例外,不要让管理者淹没在明细里

团队成员需要看到任务级工作清单,项目负责人需要看到关键路径、重大变化和资源缺口,管理层更需要了解跨项目风险与决策需求。不同角色不应使用同一张报表解决所有问题。

  • 执行层:呈现个人负责任务、剩余量、验收条件和阻塞原因。
  • 项目层:呈现迭代承诺、预测变化、关键依赖和风险提前量。
  • 组织层:呈现跨团队容量、关键岗位冲突、重大范围变化和待决策事项。

看板的排序也应优先显示例外:长期未更新、关键路径上调、依赖已逾期、验收反复失败。若所有任务一视同仁地铺满屏幕,管理者很难把注意力放在真正需要协调的地方。

八、不同团队条件下的行动建议

1. 小团队:先简化口径,别先做复杂报表

十人以内团队通常可以用轻量流程:任务必须有验收条件;进行中任务每个工作日确认一次;发生范围、技术或依赖变化时即时更新;完成时做简短偏差复盘。无需一开始就建立十几类原因或复杂仪表盘。

小团队的优势是沟通成本低,适合通过站会快速确认变化。工具只需要保证记录可追溯和负责人明确。若团队尚未稳定使用任务管理流程,先把任务状态和阻塞原因管理好,再逐步引入工时指标。

2. 多团队组织:先定义共同语言,再做横向汇总

当多个团队参与同一产品或项目时,跨团队依赖通常比单个任务估算更影响交付。建议先统一剩余工时单位、任务状态含义、关键里程碑和阻塞分类,再明确跨团队负责人和升级时限。

横向报表不宜直接展示团队偏差排名。更有用的是显示哪些依赖影响多个团队、哪些里程碑受到共同风险、哪些团队的估算过期率持续偏高。先解决交付链条上的协作问题,再讨论团队层面的估算成熟度。

3. 高不确定性工作:使用区间和阶段性验证

预研、架构迁移和新技术应用的工作量不适合过早承诺单点结果。可以采用乐观、常规和保守三种情景,或用区间表达当前判断,并说明区间背后的关键假设。随着验证结果出现,再收窄范围。

区间不是回避责任。团队仍需明确下一阶段的验证目标、时间盒和决策点。例如,先投入不超过三个工作日验证性能瓶颈,若达到特定指标则进入实施,否则调整方案。这样能把“未知”转化为可管理的实验。

4. 高合规或固定价格项目:增加审计,不牺牲真实性

在固定价格、合同交付或强审计项目中,估算变化可能直接影响成本和合同风险。此时应保留基线、变更记录、审批过程和预测版本,明确哪些变化属于客户范围变更,哪些属于内部返工或技术风险。

审计要求增加的是可追溯性,不应要求团队假装基线永远正确。若发生重大变化,应保留原始承诺和更新预测,并形成影响评估。这样既便于解释成本,也能为后续合同和项目治理提供依据。

5. 已有历史数据的团队:建立自己的校准区间

当团队积累了数个周期的数据后,可以按任务类型、规模和复杂度观察偏差分布。若发现某类任务经常低估,不要简单给所有估算乘一个固定系数;应进一步判断是遗漏了测试、依赖等待、评审工作,还是需求变更集中发生。

历史数据适合帮助团队形成校准区间,而不是制造虚假的精确度。样本较少时,平均值容易受少数极端任务影响;可以同时观察中位数、分位区间和异常样本,并在样本扩大后再调整管理基准。

九、不同情况下的取舍:什么该统一,什么要留给团队

1. 统一单位还是保留团队习惯

跨团队需要统一单位,否则汇总不可比;单个团队则可以选择更适合自身任务粒度的表达方式。若组织必须统一,先说明换算规则,并确保工作日的有效投入定义一致。不要把八小时日历时间默认等同于八小时纯研发时间。

取舍原则是:凡是影响跨团队汇总和承诺的字段,应尽量统一;凡是影响团队内部协作但不影响组织决策的细节,可以允许差异。统一的价值应由实际管理决策证明,而不是由表格整齐程度证明。

2. 高频更新还是低负担更新

频繁更新提高信息新鲜度,但会增加切换和维护成本。对于变化快、依赖多、临近交付的任务,更新频率应更高;对于稳定、短小、低风险任务,则可通过每日确认或状态变更时更新。

一种实用做法是设置基础频率加风险触发:所有进行中任务按团队节奏确认,高风险任务一旦变化就立即更新。这样既不会让普通任务承担过度记录成本,也不会让关键任务等到例会才暴露问题。

3. 精确工时还是区间估算

精确数值便于排期和成本分析,但在信息不足时容易形成假精确;区间更能表达不确定性,却增加了汇总和沟通难度。任务越成熟、边界越清楚,越适合使用单点剩余估算;探索性越强、依赖越多,越适合先用区间和假设说明。

团队可以在任务早期使用区间,在关键假设验证后收敛为单点预测。若组织的工具只支持单一数字,也应允许用风险标签或备注表达范围,不要把接口能力限制误当成业务确定性。

4. 自动汇总还是人工判断

自动汇总适合计算任务剩余量、过期比例和变化趋势,人工判断适合解释依赖、范围和方案风险。让系统自动决定是否延期,容易忽略任务并行关系和资源可替代性;让人手工计算全部数据,又会增加差错和管理成本。

更好的分工是:系统负责发现信号,人负责判断影响,团队负责人负责选择行动。报表可以提示“预测总投入上升 18%”,但是否减范围、调资源或修改日期,需要结合项目目标和外部承诺决定。

5. 追求可比较还是保留任务语境

组织希望跨团队比较,团队则需要保留任务差异。只追求可比较,容易把复杂工作压缩成失真的单一分数;只保留语境,管理者又难以发现组织范围的共性风险。

可采用双层视图:组织层使用统一口径呈现趋势和风险;团队层保留任务分类、变更原因和技术背景。跨团队比较用于发现值得深入分析的差异,不用于在缺乏背景时直接下结论。

十、结语:把剩余工时做成可讨论的预测,而不是漂亮的数字

1. 下一步先做一个迭代的最小试点

如果团队正在建立剩余工时流程,我建议不要先追求全组织推广。选一个交付节奏稳定、负责人明确的团队,连续运行一个迭代:统一剩余工时定义,保留初始基线,规定变化触发条件,记录少量原因分类,并每周检查过期估算和关键风险。

试点结束后,不要只问偏差是否下降。还要检查更新是否更及时、风险是否更早暴露、管理动作是否因此改变、成员是否能接受维护成本。如果只有填报数量增加,决策没有改善,就应简化流程或调整提醒设计。

2. 最重要的管理判断

我认为,剩余工时流程优化的关键不是让每个人学会猜得更准,而是让组织承认预测会变,并能及时识别“为什么变、影响谁、现在有什么选择”。估算偏差可以通过经验逐步缩小,但不确定性无法靠更严格的表格消除。

下一步行动很具体:先统一口径,再定义更新触发条件;用两到三个指标检查信息时效和风险提前量;把偏差复盘用于改进需求、依赖和验证流程,而不是直接惩罚个人。当数字可以触发讨论、讨论能够改变行动,剩余工时才真正成为研发团队的管理信号。

常见问题解答(FAQ)

1. 剩余工时应该由谁更新,多久更新一次?

我在团队里经常遇到工时数据到迭代复盘时才补,结果任务早已延期,数字也记不清了。剩余工时到底应该由负责人、项目经理还是整个团队维护?每天更新会不会变成形式主义?

建议由实际执行任务的人更新剩余工时,任务负责人负责检查异常,项目经理负责依据数据调整计划,而不是代替团队填数。更新频率应和决策节奏匹配:迭代周期为一至两周的团队,可约定每个工作日收工前更新一次;若工作内容变化不大,也可在每日站会前更新。关键不是打卡次数,而是确保数据在计划调整前有效。

可以设一条简单规则:任务状态变化、范围变化或发现阻塞时立即更新,其余情况按约定节奏更新。

2. 剩余工时应当填写纯开发时间,还是包含沟通、测试和返工?

我曾经不确定一个任务的剩余工时要不要把联调、代码评审和修复缺陷算进去,担心不同人理解不同,最后数据无法比较。团队怎样定义口径,才能既不漏算,也不把所有等待时间都算成工作量?

先把口径定义为“完成当前任务还需要投入的有效人时”,并明确包含哪些活动。例如,开发任务可以包含编码、自测、必要的代码评审修改和约定范围内的联调;等待他人反馈的日历时间不计入人时,但应单独记录为阻塞时长。测试任务则应包含执行测试、缺陷复测等实际投入。范围新增应拆成新任务或记录变更,不能悄悄塞进原任务。

口径是否有效,可以抽查几项已完成任务,让两名成员独立估算;若差异经常超过约定阈值,例如 30%,优先修订定义,而不是要求大家填出相同数字。

3. 剩余工时与原始估算差距很大时,应该怎么处理?

我担心把剩余工时从 4 小时改成 12 小时会被认为是估算失误,所以有时会等到任务快结束才调整。可如果每次改数都要解释,更新数据又会很有压力。团队应该用什么规则处理这种偏差?

剩余工时是当前预测,不是对原始承诺的辩护,因此应在发现新信息时及时修正。可以把偏差拆成三类记录:范围变化、技术或依赖风险、估算误差。比如原估 16 小时,完成后发现还需 12 小时,不要只把数字改大;同时注明新增工作或未知因素,并判断是否需要拆分任务、升级阻塞或调整迭代范围。

建议设置复核触发线,例如剩余工时较上次更新增加 50% 以上,或连续两个工作日没有下降,由负责人检查原因。复核的目的应是改善计划,不是追责,否则成员会倾向于报低数字。

4. 衡量剩余工时流程是否有效,应该看哪些关键指标?

我看到团队用过平均剩余工时和任务完成率,但这些数字看起来不错,迭代还是经常延期。我想判断问题究竟出在估算、阻塞还是任务拆分,哪些指标值得持续看,哪些容易被误用?

建议将指标组合起来看,而不是用单一的“工时准确率”考核个人。可跟踪计划完成率(迭代承诺工作中按期完成的比例)、剩余工时变化幅度(预测值相较上次更新增加或减少的程度)、阻塞时长占比,以及超大任务比例。举例:某迭代承诺 100 小时,结束时完成 82 小时,计划完成率为 82%;

若未完成部分主要来自等待外部接口,优先改善依赖管理,而不是压低估算。可先连续记录 4 至 6 个迭代建立基线,再观察趋势。指标用于定位流程瓶颈,不宜直接排名个人,否则会诱发拆分任务、提前报完工等行为,反而降低数据可信度。

核心关键词

读者评论

石
石俊杰

我们之前也试过每天填剩余工时,后来发现不少人只是重复前一天的数字。把更新和需求变更、评审受阻等事件关联起来后,风险确实更早浮出来,但需要避免把原因记录做得太繁琐。

毛
毛沐阳

把等待时间和实际工作量分开很有用,尤其是跨团队接口任务。不过外部等待期间,负责人的后续跟进也会占用时间,实际执行时最好有单独口径,不然容易低估协调成本。

莫
莫天佑

赞同不宜用偏差率直接评价个人。我们团队做复盘时还会区分任务类型和需求是否稳定,否则简单任务与探索性任务放在一起比较,数字很难说明问题。

文章包含AI辅助创作:剩余工时流程与规范:研发团队工时管理流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/560773

赞 (0)
飞飞飞飞
工时管理工时统计教程:研发团队流程优化,避坑指南
上一篇 56分钟前
工时管理方法大全:研发团队工时管理流程优化落地清单
下一篇 56分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
