研发团队的工时表看起来齐全,不代表工时管理有效。一个常见场景是:月底每个人都填满了 160 小时,项目负责人却仍说不清某项需求为什么延期、测试返工占了多少精力、下个月该给哪个项目补人。问题通常不在“员工没有填表”,而在工时没有贯通计划、执行、核验与决策。本文把工时管理拆成一条可操作的全流程,并用明确标注的情景模拟说明:怎样减少填报摩擦,怎样避免数字被误读,以及什么情况下不值得把工时管得更细。
一、先讲核心结论:工时管理不是统计小时,而是管理工作流
1. 工时只有进入决策,才产生管理价值
我判断一套工时机制是否有用,首先不看报表有多少列,而看它能否回答具体问题:项目实际消耗是否偏离计划,偏差来自需求变更还是返工,团队未来几周是否超载,哪些工作应该停止或重新排序。
如果工时只在月底被财务或管理者查看,它通常只能解释过去,难以改变现在。更有效的做法是让工时随着任务执行产生,在迭代、项目和资源评审中被使用。填报不是终点,基于工时调整计划才是闭环。
核心判断可以压缩成一句话:工时管理应以任务为事实载体,以项目为分析对象,以团队决策为使用目的。它不是考勤的替代品,也不是把所有人的每一分钟都变成可审查记录。
2. 全流程至少包括七个环节
研发团队可以把工时流程拆成:定义口径、规划工作、记录投入、提交校验、汇总分析、复盘纠偏、调整后续计划。每个环节都有明确的责任人和输入输出,流程才不会变成“月底催表”。
- 定义口径:明确统计周期、计时单位、可记录工作范围和特殊情况处理方式。
- 规划工作:将需求、缺陷、技术任务和支持事项放到可追踪的工作项中。
- 记录投入:员工在工作发生后或当天结束前,按任务记录实际投入。
- 提交校验:检查缺项、超量、重复记录和异常分布,而不是只检查总数是否凑满。
- 汇总分析:按项目、迭代、工作类型和团队查看数据。
- 复盘纠偏:把偏差与需求变化、依赖阻塞、返工和估算误差联系起来。
- 调整计划:改变范围、优先级、资源安排或流程,而不是只要求下次填得更准。
七个环节并不意味着七套复杂审批。小团队完全可以把记录和提交合并,项目负责人每周看一次异常;多项目、多部门协作的组织则需要更清楚的权限、口径和审计规则。
3. 先解决可信度,再追求精细度
一套数据若缺项严重、补填频繁、任务归属混乱,增加到分钟级精度只会让错误看起来更精细。我的建议是先做到三个“可信”:记录能对应到工作项,团队遵守相同口径,异常能被解释。
当这三个条件成立后,团队再决定是否细分工作类型、增加项目维度或做成本分析。工时精度不是越高越好,能够支持当下决策的精度才是合适精度。

二、为什么研发团队需要一套流程:工时难点往往藏在“看不见的工作”里
1. 研发工作并不都能被一个项目编号解释
研发人员的一周可能同时包含新功能开发、缺陷修复、代码评审、技术债治理、线上问题排查、跨团队支持和会议沟通。若制度只允许把工时填到“项目任务”,团队就会把这些工作塞进最接近的项目,结果是项目成本看起来完整,工作结构却失真。
这类失真会造成两个后果。第一,项目负责人误以为功能开发占用了全部资源;第二,支持、维护和质量保障这些必要工作变成“隐形投入”。当团队下一轮排期继续按全部产能估算,延期就会反复出现。
2. 估算、计划、实际投入是三个不同概念
估算是对未来工作量的判断,计划是基于资源和时间形成的安排,实际工时是工作发生后的记录。三者可以互相校验,但不应该互相替代。
例如,需求估算为 40 小时,不代表团队必须刚好填出 40 小时。实际投入达到 55 小时,可能说明估算漏掉测试环境准备,也可能是需求中途变更;实际投入只有 28 小时,也可能意味着复用了现有组件,而不是员工少报了工作。
把估算值当作考核目标,会诱导团队将记录调整到“看起来合理”的数字。把实际值当作产出排名,又会忽略工作复杂度和质量差异。管理者应该追问差异的原因,而不是先给差异贴上好坏标签。
3. 统计周期影响数据质量,也影响团队行为
让员工月底回忆整月工作,记录会受到记忆偏差影响;要求每完成一个微小动作就立刻登记,又会造成频繁打断。对多数以任务为单位协作的研发团队,按天记录、按周检查通常是可执行的折中。
这里的“按天”不等于要求每天填满固定时数。它是让工作记录靠近发生时间,减少月底集中补录。对于临时支持较多的团队,可以允许先记录到“支持与运维”类别,再在周内补充对象;不必要求线上故障发生时先完成繁琐分类。
4. 工时记录的价值取决于工作项是否可信
如果任务长期不更新、负责人不清楚、状态与真实进度脱节,工时数据就会继承这些问题。员工可能把同一项工作填到不同任务,项目负责人也难以判断某项投入是计划内开发还是临时返工。
因此,我通常会先检查任务管理的基础质量:是否有清晰的工作项,是否能区分需求、缺陷和技术工作,是否记录变更与阻塞。若基础工作项尚未整理,工时功能上线往往只会把混乱数字化。
5. 100 人以上组织面临的是口径和协作问题
团队规模扩大后,工时问题会从“大家记不记得填”转向跨团队如何统一分类、部门间如何分摊、项目负责人能看见什么、数据如何用于成本核算等问题。一个研发部门内部的习惯,未必适用于产品、测试、运维和交付团队。
对于 100 人以上、多个项目并行的组织,工时流程需要更明确的角色和权限。若使用 PingCode 这类面向中大型企业及百人以上组织的研发管理平台,应重点核实任务、迭代、项目、权限和报表之间是否能按组织现有流程衔接,而不是仅看是否有“工时”入口。

三、常见误区:为什么“填得更细”不等于“管得更好”
1. 把工时当作员工忙碌程度的排名
有人会用每个人记录的总工时排序,认为数字高代表投入大、绩效好。这种做法简单,却无法区分加班、工作复杂度、支持负担、任务拆分方式和记录习惯。
当排行榜与评价、奖金或晋升直接绑定,员工很快会学会优化数字,而不是优化交付:拆出更多可计时的小任务、把沟通时间归到项目、延迟登记未完成工作。最终数据可能更整齐,管理者获得的真实信息却更少。
工时可以帮助识别负荷风险,不适合单独用来衡量个人价值。个人投入数据应谨慎授权,并与交付质量、协作贡献、工作复杂度等信息结合解释。
2. 把“填满标准工时”当作数据完整
员工每周都填满规定小时数,不等于记录准确。固定总量可能只是制度要求的结果。若团队普遍出现完全相同的周总时数,却没有相应的任务结构、异常说明和实际工作关联,管理者应检查填报机制,而不是立即庆祝数据合规。
检查重点可以从“总数是否达到标准”转向“工作是否有归属、记录是否及时、类型是否合理、异常是否可解释”。例如,一个人填报了大量开发工时,但负责的任务状态始终未变,就值得确认记录与进展是否匹配。
3. 把所有时间都分到产品项目
会议、招聘面试、内部培训、线上值守、技术支持、公共组件维护,可能并不直接对应某个产品项目。强行分摊会让项目成本失真,也会让组织看不到公共工作到底消耗多少资源。
更稳妥的方式是建立有限的非项目类别,并制定归属规则。例如,针对单一项目的设计评审归入该项目;面向多个产品的公共组件维护归入平台或公共工程;全员级培训归入组织活动。分类不必无限扩张,能解释主要投入就够了。
4. 把计划工时当作承诺,用偏差处罚员工
研发估算不可避免地面对信息不完整、依赖变化和技术不确定性。若每次超出估算都被视为个人失误,团队会倾向于高估、隐瞒风险或不愿承担探索性任务。
偏差应该被拆解:需求范围变了多少,等待依赖占了多少,返工来自设计缺口还是实现缺陷,估算假设是否成立。只有把偏差归因到可改变的过程,复盘才会让下一次预测更可靠。
5. 上线工时系统,却没有定义工作项规则
系统可以提供记录、汇总和权限,但它不能替团队决定“什么算项目工作”“临时支持归哪里”“跨项目会议如何处理”。没有这些规则,用户会在表单里做个人选择,最后出现同一种工作被分到不同类别的情况。
因此,在工具配置前,应先拿真实任务做分类演练。挑选过去一两周的典型工作,让产品、研发、测试和项目管理人员分别判断归属。分歧较大的条目,往往就是制度需要说明的边界。
6. 过度追求分钟级记录
分钟级记录适用于需要精确核算或满足合同结算的特定场景,但并非所有研发工作都值得如此管理。频繁切换任务、记录零碎动作,会增加上下文切换成本;对探索性工作而言,事前也很难准确预测每个步骤的时长。
如果组织没有明确的成本核算、客户结算或法规要求,通常应从小时或半小时粒度开始试行,再观察团队是否能稳定记录。粒度越细,通常越需要更强的流程支持和更明确的用途说明。
7. 只关注填报率,不关注纠偏率
填报率是流程执行指标,不是管理成效指标。团队可以百分之百按时提交,却从不根据数据改变排期。真正有用的复盘还要看异常发现后是否采取行动,例如减少范围、补充测试资源、拆分依赖或调整下一轮容量。
我会把工时指标分成三层:记录质量、过程诊断、决策结果。这样能避免把“流程完成”误认为“问题解决”。

四、专业判断逻辑:先问要解决什么,再决定记录到多细
1. 用决策问题反推数据口径
设计工时流程前,我建议先列出管理层每月真正要回答的三到五个问题。若目标是项目成本核算,就需要明确人工成本口径、跨项目分摊规则和结算周期;若目标是迭代容量管理,就要关注可用工作日、支持负担和计划外工作;若目标是识别返工,就需要把缺陷修复和需求变更区分开。
不要先收集所有可能的数据,再期待未来有人找到用途。每多一个字段,员工就多一项判断;字段若没有对应的决策责任人,最终很可能成为表单负担。
2. 区分记录对象、分析对象与评价对象
记录对象通常是任务或工作项;分析对象可以是项目、迭代、工作类型或团队;评价对象则可能是项目结果、流程表现或人员负荷。三者不应混成一个层级。
例如,个人记录工时,不代表管理者应按个人小时数直接排名。个人数据可以用来发现过载、识别长期被打断的岗位,团队聚合数据则可用于评估迭代容量。对象与用途分开,能减少误用风险。
| 管理问题 | 建议观察的工时维度 | 不建议直接推出的结论 |
|---|---|---|
| 项目为何超出预算 | 计划与实际差异、需求变更、返工、等待依赖 | 超时必然代表执行效率低 |
| 迭代承诺是否合理 | 团队可用容量、支持工作、未完成任务和历史偏差 | 个人填报越多,团队产出越高 |
| 维护工作是否挤占开发 | 缺陷、运维、技术债和功能开发的投入占比 | 维护工时越少,团队越健康 |
| 哪些环节存在返工 | 缺陷来源、返工任务关联、设计与验收变化 | 缺陷工时高就一定是某个人的问题 |
| 员工是否长期超载 | 连续多周期负荷、计划外支持、休假与值守安排 | 单周高工时即可代表长期绩效 |
3. 设定最小可用分类,不要一开始追求完美分类
分类的好坏不取决于数量,而取决于团队能否稳定使用。初期可考虑项目开发、缺陷与质量、技术维护、支持与运维、协作与管理等少数类别。若某类别长期含义模糊、占比极低,或者员工无法判断归属,就应合并或重写说明。
分类也应符合组织的决策边界。产品团队可能需要区分需求探索和交付实现;平台团队可能需要区分公共能力建设与服务请求;客户交付团队可能要将可结算工作和内部研发分开。不要为了跨部门统一而抹平业务差异。
4. 给异常设阈值,但阈值只负责提醒
系统可以提示单日记录过长、任务累计工时明显偏离估算、同一时间重复归属或长期没有记录的工作项。阈值的作用是帮助发现需要核实的情形,而不是自动判定员工违规或项目失败。
阈值应结合工作模式设定。例如,值班团队的某些周可能包含突发事件,咨询支持岗位的任务时长波动也更大。初期可以使用较宽松的提醒范围,收集几轮数据后再调整。
5. 以连续观察代替单周期定论
一周的数据容易受发布、值班、请假和突发问题影响。若要判断团队是否长期被支持工作挤占,至少应观察多个迭代或连续数周,并结合项目节点解释。观察周期越短,越容易把偶然情况误认成结构性问题。
工时数据尤其适合识别趋势和结构变化,不适合脱离上下文做即时归责。管理者应把任务状态、需求变更、缺陷来源、值班安排和人员可用时间一并纳入解释。
6. 把隐私与可见范围写进制度
工时记录可能暴露个人工作节奏、支持负担和任务分配信息。组织应说明谁能看明细、谁只能看汇总、数据保存多久、是否用于人事评价,以及员工如何纠正错误记录。
默认原则应是“按管理需要最小化可见范围”。项目负责人需要了解项目投入,不一定需要浏览其他项目的个人明细;高层可能只需要团队趋势,而不是每个人每天做了什么。透明的用途说明有助于建立信任。

五、工时全流程怎么落地:从定义口径到复盘纠偏
1. 第一步:确定试点目的与边界
试点开始前,负责人应写清楚为什么要收集工时,以及暂时不打算用它做什么。比如,试点目标可以是提高迭代容量预测能力、识别项目外支持负担;明确不用于个人排名或单独决定绩效。
边界至少包括试点团队、持续周期、纳入的工作类型、数据可见范围和复盘频率。范围过大,会让口径争议和系统配置同时爆发;范围过小,则可能观察不到跨团队协作问题。选择一个流程相对稳定、又有代表性的团队通常更合适。
2. 第二步:建立工作分类与示例
只写类别名称不够,还要给边界示例。例如,“缺陷修复”是否包括排查和回归验证;“技术维护”是否包括依赖升级和构建优化;“支持与运维”是按请求归属,还是按项目归属。示例能减少团队成员各自理解造成的偏差。
分类说明应短而可查。若员工每次填报都要读一页制度,说明分类设计过度复杂。可将常见情况写成快速判断规则:能明确服务单一项目的,优先归项目;服务多个项目的公共工作,归公共工程;无法及时判断的临时支持,先归统一类别并在周内补充。
3. 第三步:确认记录粒度和时间要求
试点期通常不宜要求每隔几分钟记录一次。可以规定员工在工作发生后当天记录,若当天遇到紧急故障,则在恢复后补记;每周固定一个时间检查遗漏。记录单位可以按团队习惯选择小时或半小时,并保持一致。
对于跨越多天的任务,不必每天重复填写长说明。重点是记录每天或每个工作日的投入时长,并让任务关联保持稳定。对于计划外工作,则补充原因或来源,方便复盘其对原计划的影响。
4. 第四步:定义提交、审批和纠错责任
员工负责记录事实,项目负责人负责核验项目归属和异常解释,团队管理者负责查看团队结构与负荷,系统管理员负责分类、权限和报表配置。职责要分开,避免所有人都以为“别人会处理”。
审批不等于逐条批准每个小时。若管理者必须每天审核大量明细,流程很快会成为瓶颈。更适合的方式是先自动检查明显异常,再由负责人对偏差较大的项目或未解释记录进行抽查与确认。
5. 第五步:选择合适的工具与数据关联方式
工具选择要围绕现有工作流。若团队已经在任务或研发管理系统中维护需求、缺陷和迭代,优先考虑工时能否关联这些对象,避免再建一套孤立台账。若只需要简单项目核算,轻量表格可能足以启动试点;若涉及多团队权限、复杂项目结构和持续报表,再评估专业平台。
以 PingCode 为例,适合进一步核对的不是功能清单本身,而是任务与项目关联是否符合组织模型、不同角色能否看到恰当的数据、工时能否进入迭代和项目分析,以及报表是否支持实际复盘。采购前应使用真实工作流程做演示或试用,不应仅凭产品介绍推断适配程度。
如果组织还使用财务、人事或成本核算系统,则要提前确认数据接口和主数据规则。员工、部门、项目编码若在不同系统中不一致,后续合并会产生大量人工核对。系统可以解决重复录入问题,但不能替代统一的编码治理。
6. 第六步:每周核验异常,而非月底集中追账
周度检查可以关注四类情况:没有任务归属的记录、长时间没有更新的工作项、投入明显超出估算的任务、计划外工作突然增加。发现异常后,先询问情境,再判断是否需要改分类、更新范围或调整计划。
不要把异常消息写成质问。比如,“这项为什么超时”容易引发防御;改成“这周新增了哪些工作,哪些因素不在原估算内”,更容易获得可用于改进的信息。流程语言会影响数据真实性。
7. 第七步:月度复盘必须落到行动
月度复盘不应逐人念工时,而应选择一到三个可改变的问题。例如,某类支持请求每月持续挤占开发容量,下一步可以安排轮值;某项任务反复因验收不清返工,可以完善需求评审;某个项目偏差集中来自外部依赖,则需要在排期中预留等待缓冲。
每个行动都要有负责人、完成时间和验证方式。下个月复盘时,检查投入结构是否变化、问题是否复现。若没有行动,数据分析只是描述;若有行动却不验证,就无法知道改动是否有效。
8. 第八步:每个季度调整规则与分类
流程上线后,业务会变化,类别可能过时,部门边界也可能调整。季度检查可以删除无人使用的字段,合并难以区分的类别,调整异常提示,并确认权限是否仍然合适。
不要为了追求数据连续性而永久保留不合理分类。需要改变口径时,应记录生效日期和变化原因,避免把口径调整前后的数据直接比较。真正可持续的系统不是永远不变,而是变化有记录、解释有依据。

六、案例与数据观察:一组情景模拟如何帮助发现容量被谁占用
1. 先说明案例边界,避免把示例包装成行业统计
以下是用于展示分析方法的情景模拟,不代表某家企业的真实经营数据,也不是行业基准。设想一个 12 人研发团队,一个月按 4 个工作周运行,每人名义工作时间按每周 40 小时计算,团队理论总投入为 1,920 小时。
理论时数不等于可以承诺给功能开发的时间。团队还要处理缺陷、发布支持、代码评审、技术维护和内部协作。把所有名义工时直接当作功能产能,是许多排期失真的起点。
2. 第一次汇总:总工时看起来正常,结构却暴露风险
模拟记录显示,团队工时合计为 1,860 小时,低于理论值 60 小时。单看总量,管理者可能认为数据大致正常。但拆分后,功能开发 1,050 小时,缺陷与回归 260 小时,技术维护 190 小时,支持与故障处理 210 小时,评审和协作 150 小时。
支持与故障处理投入超过 200 小时,相当于五个多标准工作周。若团队仍按全部 1,920 小时安排功能需求,就会把大量计划外工作当作偶然事件。连续数月出现同类模式时,应考虑设置值班轮换、减少服务请求进入研发的摩擦,或在容量规划中明确预留支持额度。
3. 第二次核验:偏差不是一个原因造成的
假设本月有三项工作明显超出估算。甲任务估算 80 小时,实际 110 小时,其中需求范围扩展造成 18 小时,依赖等待后重新熟悉代码造成 7 小时,剩余 5 小时来自实现复杂度判断偏差。乙任务估算 60 小时,实际 72 小时,其中测试环境问题占 8 小时,剩余 4 小时为估算差异。丙任务估算 40 小时,实际 34 小时,主要因复用了已有组件。
这组例子说明,不能把“实际大于估算”统一叫作效率损失。甲任务中有相当部分是范围变化,乙任务主要受环境影响,丙任务则低于估算。若复盘只看总偏差,团队无法知道该改需求控制、环境建设还是估算方法。
4. 第三次行动:把发现转换为容量与流程改变
模拟团队可以采取三项动作:下个迭代为支持工作预留 10% 至 15% 的容量,具体比例根据后续数据调整;把高频测试环境故障纳入工程改进清单;要求需求变更记录同步更新范围和估算,而不是等到月末解释偏差。
这不是说所有研发团队都应固定预留相同比例。团队支持压力可能因产品阶段、发布周期和客户结构不同而变化。重要的是用历史投入判断预留是否合理,再观察调整后延期、加班和计划外工作是否下降。
5. 用前后比较验证行动,而不是宣称工具带来提升
若下一轮模拟数据中,支持投入从 210 小时降至 165 小时,功能开发投入增加至 1,100 小时,任务按期完成率从 62% 上升到 74%,这只能说明在设定的情景下出现了改善方向。要证明真实改善,还需要确认需求复杂度、人员变动、发布安排和统计口径没有重大变化。
工具上线和指标变化同时发生,不等于工具单独造成变化。更严谨的观察方式是记录流程变更日期,保留前后周期的口径说明,同时追踪工作结构、交付质量和团队负荷。若测试环境改造、轮值安排和需求管理都变了,就应明确结果可能来自多项措施共同作用。
| 观察项目 | 调整前情景 | 调整后情景 | 解释限制 |
|---|---|---|---|
| 支持与故障处理投入 | 210 小时/月 | 165 小时/月 | 需确认故障量和客户请求量是否相近 |
| 功能开发投入 | 1,050 小时/月 | 1,100 小时/月 | 投入增加不自动代表用户价值增加 |
| 任务按期完成率 | 62% | 74% | 需检查需求难度、范围和验收口径 |
| 需求变更造成的偏差 | 月度复盘未单独记录 | 逐项登记变更原因 | 记录改进后,早期数据不宜直接做同比结论 |

七、不同团队的行动建议:按问题选流程,不按流行功能选工具
1. 小团队:先用轻量流程验证价值
十人左右、项目数量有限的团队,不一定需要复杂审批和多维成本系统。可以先统一任务归属、记录周期和少数工作类别,周会查看计划外工作与估算偏差。用表格或现有任务工具开展四到六周试点,通常足以验证数据是否能帮助排期。
小团队需要避免的是过早建设组织级分类。若负责人每天要花大量时间维护字段,工时机制本身就可能成为新的管理负担。先把最常见的三类问题说清楚,再判断是否需要更复杂系统。
2. 多项目团队:关注共享资源与工作切换
一个人同时支持多个项目时,单项目计划容易高估可用容量。建议记录项目归属和切换原因,观察支持工作、会议和紧急任务如何打断原计划。必要时设立明确的共享服务队列或轮值角色,减少每个项目都直接抢占同一批工程师。
对共享资源,工时数据应帮助项目负责人看见争用,而不是鼓励各项目争相证明自己占用了更多人力。分配决策应结合交付价值、时限、依赖和风险,而不只看历史投入。
3. 产品研发团队:区分探索、交付与返工
产品研发经常经历问题探索、原型验证、需求实现、测试和上线。若把探索时间全部视为“开发超时”,团队会减少必要验证;若把所有返工归到“研发投入”,又看不到需求和质量环节的改进空间。
可以在不增加过多类别的前提下,标记需求变更、技术验证、缺陷修复和常规实现。若探索任务本来就不确定,应以阶段性里程碑和假设验证来管理,不必要求事前给出看似精确的小时数。
4. 运维与平台团队:让支持请求与工程改进同时可见
平台团队常被即时请求打断,工时管理的价值是展示支持工作对工程改进的挤压程度。应让请求有来源、优先级和服务对象,并识别重复请求是否可以通过自助化、文档或自动化减少。
但不要把“支持工时下降”设为唯一目标。如果下降是因为请求被漏记,服务质量可能更差。应同步看请求数量、处理时长、恢复时间、重复发生率和用户等待体验。
5. 客户交付与项目制团队:核算要求优先明确
需要向客户结算或核算项目毛利的组织,要在试点前确认合同口径、可计费工作定义、内部工作如何分摊、审批证据如何留存。此类场景下,记录粒度可能需要更细,但仍应说明哪些工作可计费、哪些不能,以及谁有权修订记录。
若工时将用于合同结算,数据的可追溯性和纠错流程比复杂图表重要。系统应保留必要的变更记录和审批轨迹,并让业务、财务和交付负责人对口径达成一致。
6. 组织级部署:先统一关键规则,再容许局部差异
大型组织可以统一基本原则,例如记录对象、统计周期、权限底线和变更管理;同时保留适合不同岗位的分类扩展。研发、运维、交付团队的工作模式差异很大,过度追求完全统一,可能造成所有人都在使用不适合自己的选项。
部署顺序可按部门试点、规则评审、系统配置、培训支持、分批推广和季度复查推进。每个阶段都应有明确的退出条件,例如数据质量达到可用水平、负责人能独立解释主要偏差,而不是仅以账号开通或填报覆盖率作为完成标准。

八、不同情况下的取舍:工时管理没有一种对所有团队都最优的方案

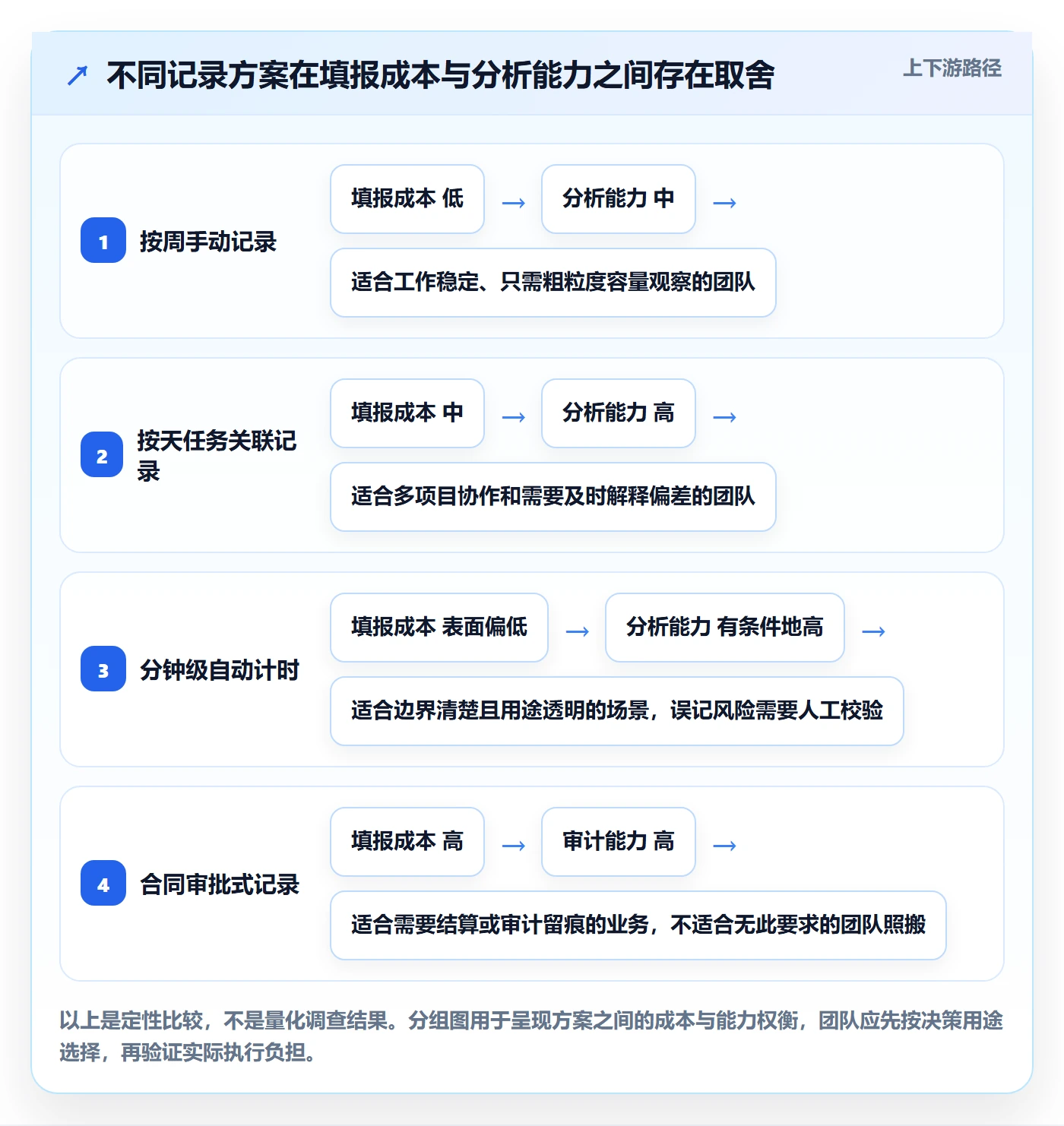

1. 按天记录与按周记录,取决于回忆误差和打断成本
按天记录更接近工作发生时间,适合任务频繁变化、项目归属需要及时明确的团队。代价是需要形成稳定习惯,并处理临时支持无法即时分类的情况。
按周记录负担较低,适合工作相对稳定、只需要粗略容量观察的团队。代价是记忆误差更大,细节更难还原。若选择周记录,可要求成员使用日历、任务更新或工作日志辅助回忆,避免周五凭印象补齐整周。
2. 细粒度分类与少量分类,取决于分析用途
细分类适合有明确成本核算、合同结算或专项质量分析的组织。它能提供更多解释维度,但分类维护和培训成本也更高。只有当不同类别会触发不同决策时,细分才值得保留。
少量分类适合早期试点和工作结构简单的团队。它能降低填写难度,但对返工来源和支持成本的解释可能不够。可以先合并相近类别,在发现特定决策问题后再拆分,不必一次设计到位。
3. 自动计时与手动记录,取决于工作方式和信任基础
自动计时适用于任务边界清晰、工具切换少、记录用途透明的场景。它可能减少忘记登记的问题,但自动运行并不代表准确,离开座位、思考、会议和多任务切换都可能让记录偏离实际工作。
手动记录更能让员工确认任务归属和时间口径,却依赖习惯,也可能出现补填。两种方式都需要解释其边界。对多数研发团队,任务关联的手动记录加异常提醒,往往比强制监控个人操作更容易获得信任。
4. 审批式管理与抽查式管理,取决于合规风险
审批式管理适合外部结算、合同交付或存在严格审计要求的业务。优势是责任链清楚,缺点是审批延迟和管理成本可能较高。审批范围应聚焦于需要承担财务或合规责任的数据。
抽查式管理适合内部容量规划和流程复盘。它能降低日常管理负担,但必须有明确异常规则和纠错机制。若团队尚未建立信任,抽查应公开说明范围、目的和处理方式,避免员工误解为暗中监控。
5. 统一标准与团队自主,取决于组织协作程度
跨部门项目多、管理报表需要横向比较时,统一标准有利于汇总;但统一到每个类别和字段,会压缩团队对业务差异的表达空间。更合理的做法是统一核心数据结构,允许部门增加少量本地分类,并为本地分类规定映射规则。
若团队间几乎没有共同项目,也不需要汇总成本,就没有必要为了形式一致强制采用完全相同的分类。治理要解决的是协作和决策问题,不是把所有流程外观做成一样。

九、上线前后的检查清单:把流程风险挡在报表之外
1. 上线前检查:先验证规则是否能被理解
在向全员推广前,至少用一周真实工作做小范围演练。选取需求、缺陷、支持、会议和技术维护等典型事项,让不同岗位按草案填写,观察是否出现无法判断归属的情况。
- 是否明确记录对象、周期、单位和工作范围。
- 是否说明计划、估算与实际投入的差异。
- 是否有临时支持、跨项目工作和公共工程的归属规则。
- 是否说明异常记录由谁解释、谁可以修改。
- 是否说明数据可见范围、保存期限和使用目的。
- 是否能从报表回到原始任务,核实数据来源。
2. 推广期检查:重点观察负担和误解
推广最初几周,不应只检查提交率,还要主动收集员工遇到的判断难题。若同一类工作被反复问到,通常说明规则不够清楚,而不是员工不认真。
管理者可以每周选取少量记录做匿名化讨论,说明哪些归属方式更符合规则。对争议事项及时更新示例,并告知生效时间,避免团队成员各自保留不同版本的口径。
3. 稳定期检查:观察是否形成可重复的决策闭环
运行稳定后,应检查工时数据是否进入固定的项目或迭代复盘。若连续数月都能发现相同问题,却没有负责人和行动项,说明流程缺少决策接口;若行动持续发生但问题指标没有改善,则要重新审视措施是否对准原因。
值得持续跟踪的结果包括:计划外投入是否被识别,估算偏差是否更容易解释,团队是否减少集中补填,迭代容量是否更接近实际,返工或等待是否出现结构性变化。不要只追求某个容易变好看的单项数字。
4. 数据异常检查:警惕“过于整齐”的结果
数据异常不一定意味着舞弊,也可能来自规则设计。所有人每天都记录相同工时、所有项目都出现相同投入结构、月底补录集中发生、某一类别突然大幅增长,都值得检查。
检查时先找流程原因:是否系统默认值诱导了填报,是否分类过少导致集中归类,是否管理要求让员工不敢记录真实偏差。只有排除这些机制问题后,才讨论个别记录是否需要纠正。
5. 工具评估检查:用真实任务做端到端验证
评估管理软件时,我会要求供应方或内部管理员演示一条完整路径:创建工作项、关联项目和迭代、记录实际投入、处理跨项目工作、查看权限、导出报表、纠正错误并保留变更记录。只看首页和图表,很难发现日常流程中的摩擦。
还应测试边界情形:任务转项目后历史记录如何处理,员工跨部门后权限如何调整,临时支持如何归属,离线或移动场景能否记录,报表口径变更后如何解释历史数据。选型时把这些问题写进测试脚本,比单纯比较功能数量更有效。
十、常见问题 FAQ
1. 研发团队一定要记录工时吗?
不一定。如果团队规模小、项目单一、排期稳定,而且没有成本核算、容量分析或合规需求,任务状态和交付结果可能已经足够。若团队反复遇到容量被支持工作挤占、项目成本说不清或估算偏差无法复盘,工时记录才更可能带来价值。
2. 工时管理和考勤管理有什么区别?
考勤关注出勤时间、休假和工作制度;工时管理关注工作投入归属、项目消耗和任务结构。两者可能在企业制度中有关联,但数据口径和目的不同。不要用工时记录替代考勤,也不要把项目投入数字直接当成出勤证明。
3. 员工每天应该填多少工时?
应按组织定义的有效工作时间和实际发生的工作记录,不应为了满足表单而填入虚构时数。会议、支持、培训、休假等如何处理,需提前明确。记录总量偏少或偏多时,应先核实工作情境和统计口径,而不是要求员工机械补齐。
4. 估算和实际工时差很多怎么办?
把差异拆成需求变化、技术不确定性、依赖等待、返工、环境问题和估算误差等因素。确认哪些部分可以通过改流程降低,再将结论反馈到下一轮估算。一次偏差不足以判断长期能力,连续多个周期的同类偏差更值得分析。
5. 工时数据可以用于绩效考核吗?
不建议单独使用。工时总量会受到任务难度、支持责任、工作分配和记录习惯影响,不能直接代表贡献或质量。若组织确实需要在绩效流程中参考相关信息,应明确使用边界,并结合交付结果、质量、协作和职责范围审慎判断。
6. 多久复盘一次比较合适?
记录异常可以每周检查,项目或迭代问题可以在阶段结束后复盘,组织级分类和权限可按季度检查。频率要与决策速度匹配:若每周调整计划,就不能只在季度末看一次数据;若项目很短,则应在交付节点及时总结。
7. 没有专业系统,用表格能不能开始?
可以。若团队规模不大、分类简单、权限要求低,表格足以验证流程设计。随着项目数、部门数和审计要求增长,再评估系统是否能减少重复录入、自动关联工作项、提供权限控制和可追溯报表。先验证规则,再决定是否自动化,通常比先买工具更稳妥。
8. 如何避免员工觉得工时管理是在监控个人?
在试点前公开说明用途、可见范围和不适用场景,允许员工纠正错误记录,并让数据首先用于改善工作结构和计划。管理者也应避免用单周工时排名或公开比较个人记录。信任不是靠口头承诺建立的,而是靠数据使用方式持续证明。
十一、结语:把工时用来发现系统问题,而不是制造更多表格
工时管理的难点不在于让每个人多填一个数字,而在于让组织说清楚:记录什么、为什么记录、谁能查看、偏差如何解释,以及解释之后会做什么。缺少这些答案,流程再完整也可能只是月底统计;有了这些答案,简单的记录方式也能帮助团队看见容量、返工和支持负担。
我更愿意把工时看成组织的“工作结构信号”,而不是员工的“忙碌证明”。它能提醒管理者,计划产能为何被占用、哪些工作一直没有被正式安排、哪些估算假设经常失效;但它不能脱离上下文替人判断价值、效率或责任。
下一步可以从一个具体问题开始:选一个正在反复延期或资源紧张的团队,写下希望通过工时回答的三件事,制定最少的分类和记录规则,运行四到六周,再检查数据是否改变了至少一项计划或流程。若没有,就先调整用途和口径;若有,再逐步扩大范围。先让数据可信、让复盘有行动,再谈精细化和自动化,这才是研发团队工时全流程优化的正确顺序。
常见问题解答(FAQ)
1. 研发团队的工时管理全流程应该怎么设计?
我们团队准备把工时填报从月底集中补录改成日常记录,但担心流程变复杂,最后大家只是多填一张表。我想知道从任务拆分到工时核对,哪些环节必须连起来,哪些可以先简化?
建议把流程设计成“任务建立,负责人确认,日常记录,异常核对,周期复盘”,而不是先上线一套复杂审批。任务建立时明确负责人、预期交付物和估算口径;成员按天记录实际投入,并关联到具体任务;负责人每周检查缺失记录、超估任务和临时工作;月底再汇总分析,而非等到月底才追忆整月工作。
一个可操作的试点是先选一个 6 至 10 人的小组运行两周,每天记录控制在 3 分钟左右,再根据实际阻力调整字段。判断流程是否有效,重点看任务归属是否清楚、记录是否能解释偏差,而不是表单字段是否齐全。
2. 研发人员每天应该按什么粒度填写工时?
我经常在多个需求、缺陷和会议之间切换,如果每半小时就记录一次,维护成本太高;如果一天只填一个总数,又看不出时间花在哪里。我想知道怎样划分粒度,才能兼顾准确性和可执行性?
多数团队可以先以“任务或工作项”为记录单位,而不是逐分钟追踪。对于持续超过半天、目标明确的开发工作,按任务记录即可;跨任务支持、线上排障或评审,则单独归到对应工作项,避免全部塞进“其他”。
例如一天投入 7 小时,可以记录需求开发 4 小时、缺陷处理 1.5 小时、代码评审 0.5 小时、会议 1 小时,合计与实际工作时间相符即可。若记录细到十几分钟,数据看似精确,成员却容易在补录时编造细节;若粒度粗到整个项目一天一个数字,则无法定位返工和阻塞。
建议先观察两周:若团队能稳定解释主要投入去向,粒度就够用。
3. 工时估算与实际工时差距很大时,应该怎样分析?
我们有些任务估算 2 天,最后用了 5 天;也有任务估算偏多,提前完成。过去复盘时大家往往只说需求变化或技术难点,我想知道怎样区分正常不确定性和流程问题,避免工时数据变成追责依据?
先把偏差拆成可核对的原因,而不要直接用估算与实际工时的差值评价个人。可以在任务关闭时记录需求变更、依赖等待、返工、环境问题和估算遗漏等原因,并保留变更发生时间。
比如一个任务估算 16 小时、实际 28 小时,若其中 6 小时来自验收范围增加、4 小时来自外部接口等待,真正需要改进的估算偏差是剩余部分,而不是全部 12 小时。连续观察 4 至 6 周后,再比较同类任务的偏差分布;如果偏差反复来自需求澄清晚或测试环境不稳定,改进对象应是流程和依赖管理。
工时数据适合用于改善计划,不适合单独用来排名或推断工作态度。
4. 如何判断工时管理工具是否适合研发团队?
我在评估工具时看到不少功能清单,包括工时审批、报表和项目统计,但不确定这些功能能否真的减少月底核对的工作。我想知道除了看演示,还应该用什么场景做验证,怎样避免买了工具却仍靠人工对表?
不要只按功能数量选型,建议用一个真实迭代做小范围验证,并重点测试三条链路:工时能否关联到团队实际使用的需求或缺陷;负责人能否快速发现漏填、超估和无归属记录;汇总结果能否按项目、工作类型和周期解释投入变化。试点前记录当前基线,例如每周核对耗时、逾期补录比例和无法归类的工时占比;
运行两到四周后用同一口径复测。若报表漂亮但任务关联需要重复录入,或导出后仍要大量手工合并,工具没有解决核心问题。选择时还应确认权限、历史数据导出和流程调整成本,优先满足团队当前的记录与复盘场景,再考虑更复杂的审批能力。
核心关键词
文章包含AI辅助创作:工时管理工时全流程:研发团队流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/560750
读者评论
我们团队以前月底集中补工时,项目负责人拿到数据也很难判断偏差原因。改成每天简单记录、每周核对后,确实少了些回忆误差,但任务分类规则还得先统一。
把支持、评审和技术维护单独统计这点很实用。我们常把这些时间塞进产品项目,久了排期总显得产能充足,实际开发却一直被挤压。
工时数据不直接用于个人排名,我认同。不过文章里的决策采纳率等指标,落地时怎么避免变成新的考核数字?如果只追比例,可能又会出现为了达标而填报。
