计划工时最容易做错的地方,是把它当成“每个人每周填满多少小时”的考勤题。研发团队真正需要的不是一张看起来精确的工时表,而是一套能回答三个问题的决策机制:这件事预计要投入多少、偏差发生在哪里、下次怎样估得更可靠。我的建议是先从需求和任务的估算口径入手,用两到三个迭代验证,再决定是否扩展到全团队;不要一开始就要求所有人逐小时填报。以下方法以中大型研发团队为主要场景,并用一个经过匿名化处理的团队推演说明如何从零搭建工时管理。
一、先讲核心结论:计划工时不是承诺小时数
1. 计划工时回答的是资源与风险问题
计划工时,是团队在当前信息条件下,对完成一项工作所需有效投入的估算。它既不是员工每天必须坐满的小时数,也不是对交付日期的单方面承诺,更不是评判个人是否努力的直接分数。
把它放进项目管理中看,计划工时至少要服务于四类决策:需求范围是否与可用人力匹配;关键岗位是否存在过载;哪些任务的估算偏差最大;项目延期是因为工作量增加、等待依赖,还是返工和中断。只有能帮助团队做出这些判断,工时数据才有管理价值。
我更愿意把计划工时理解为“带有假设的工作量预测”,而不是“精确到小时的事实”。估算可以精确记录,但精确记录不等于预测准确。把“预计 16 小时”写得很细,并不会自动解决需求不清、依赖未就绪或测试环境不稳定的问题。
2. 三个口径要分开,否则数据必然失真
工时体系里最常被混为一谈的是计划工时、实际投入和日历周期。计划工时描述预计的有效劳动投入;实际投入记录已经发生的有效劳动时间;日历周期则从开始到结束,包含排队、等待、评审、环境准备和跨团队依赖等时间。
| 口径 | 回答的问题 | 适合用于 | 不能直接代表 |
|---|---|---|---|
| 计划工时 | 预计投入多少有效劳动 | 资源规划、范围评估、风险识别 | 交付日期的保证 |
| 实际工时 | 已经投入了多少有效劳动 | 复盘估算偏差、成本核算、改进流程 | 员工效率或工作态度的单项评分 |
| 日历周期 | 工作从开始到完成经过多久 | 交付预测、瓶颈分析、依赖治理 | 团队实际劳动投入 |
举例说,一个开发任务计划 12 小时,实际编码和自测投入 14 小时;但任务从进入队列到验收共用了 6 个工作日。这两组数字并不矛盾:14 小时是劳动投入,6 天是流动周期。若管理者只看到 6 天,就误以为开发慢;若只看到 14 小时,又可能忽略任务曾等待接口确认两天。

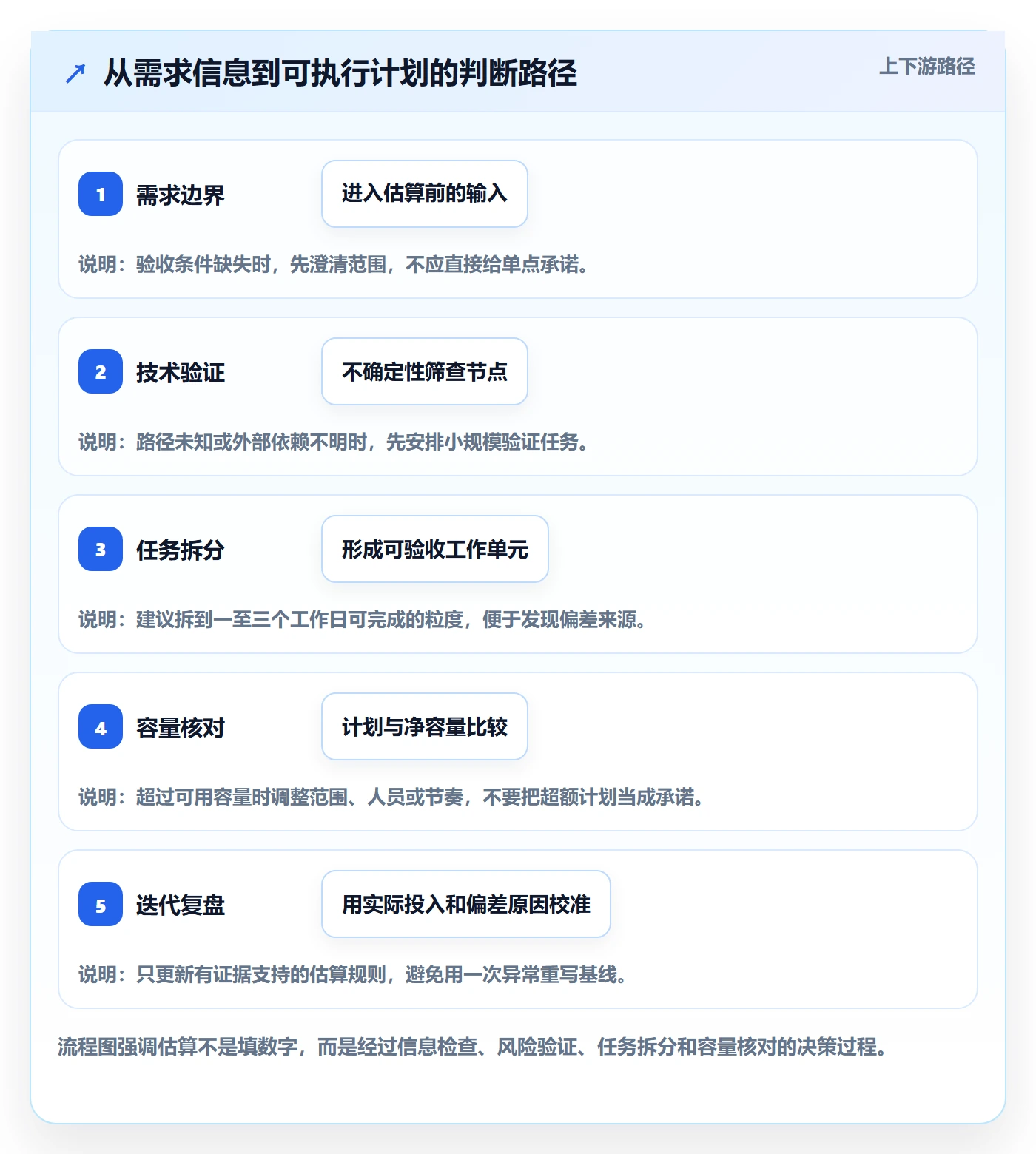

3. 先建立可比较的粒度,再追求更细的记录
团队刚开始管理工时,我通常建议把计划放在“可验收任务”层面,而不是直接按代码行、提交次数或每日时间片估算。一个任务最好能在一到三个工作日内完成,且具备明确的完成标准。任务过大,偏差原因混在一起;任务过碎,拆分与填报成本又会超过管理收益。
对于成熟度较低的团队,先记录需求级或任务级计划工时、实际工时、阻塞原因和变更原因即可。等团队能稳定区分“工作量”和“等待时间”,再考虑细化到评审、开发、测试、发布等阶段。

二、背景和真实场景:为什么团队有计划,交付仍然失控
1. 计划表填满了,团队却没有真实产能
我见过一种典型情形:迭代开始前,负责人把每个人的可用工时按 40 小时计算,再把需求逐项分配,直到每个人的计划都接近满载。表格看上去没有闲置,项目也像是算得很清楚;实际执行时,会议、代码评审、线上问题、跨团队答疑和临时需求不断挤占时间,最终计划只能靠加班或压缩测试勉强追赶。
问题不在于成员“不够努力”,而在于计划把名义工时误当成可用于项目工作的净产能。一个人一周有 40 小时日历工作时间,不意味着这 40 小时都能用于交付任务。产能要扣除固定会议、支持轮值、休假、管理职责和不可避免的协作成本。
2. 项目延期不一定是估算错误
某团队的迭代记录里,多个任务实际工时都接近计划值,但版本仍连续延期。复盘后发现,任务完成后平均等待代码评审约一天,测试环境又因共享资源排队半天至一天。若只对比计划和实际工时,团队会得到“估算还算准确”的结论;若看任务流转记录,真正的交付损耗来自等待。
因此,工时体系要与任务状态和阻塞原因配合使用。至少要知道任务何时进入开发、何时提交评审、何时进入测试、何时验收。计划工时用于估算劳动需求,状态流转用于观察工作如何经过系统,两者不能互相替代。
3. 工时数据的价值取决于使用场景
对于 10 人以内、需求变化快、成员协作紧密的团队,正式填报体系可能不是最优先事项。只要负责人能通过任务拆分和短周期沟通掌握风险,轻量估算就够用。对于 100 人以上的组织,跨产品线资源冲突、项目组合优先级、成本核算和合规审计会让口头管理失效,统一的数据口径就更重要。
在中大型企业场景中,我会把计划工时放进项目组合、迭代计划和任务执行链路中,而不是让它成为独立的表格工程。以 PingCode 这类面向中大型组织的研发管理平台为例,适合关注的不是“有没有工时字段”,而是需求、计划、任务、负责人、实际投入和状态变化能否在同一工作流里关联起来。平台能承载流程,但不能代替团队定义估算口径。

三、常见误区:看似在管工时,实际在制造噪声
1. 把 40 小时当成每人每周的计划额度
名义工时是劳动关系和日历安排的口径,不是项目可承诺容量。若所有人的计划都默认填满 40 小时,系统只会把会议、支持、学习、休假和临时工作隐藏起来。隐藏的工作不会消失,只会以计划偏差、加班或延期的形式重新出现。
更可靠的做法是先估算每个人每个迭代的净可用容量。团队可以从历史数据开始:查看过去六到八周的任务实际投入、固定会议、值班和休假,再按角色和工作类型调整。不要用一个全公司统一的折扣率套所有人;运维轮值和纯产品开发的可用容量显然不同。
2. 把计划工时当成个人绩效排名
如果管理者把实际工时较少直接解释为“做得快”,把实际工时较多解释为“效率低”,成员很快会学会保护自己:低估计划、拆小任务、把协作投入记到别处,甚至避免接手不确定性高的工作。结果是数据更完整,决策却更不可信。
计划工时是对工作的估算,不能脱离任务复杂度、角色差异、依赖情况和质量要求来评价个人。团队层面的偏差更适合用于发现估算系统是否稳定;个体数据若用于辅导,也应结合任务上下文并以改进为目的,而不是拿单一数字做绩效裁决。
3. 追求分钟级精度,忽略估算区间
需求未澄清时写“13.5 小时”,并不比写“12,16 小时”更专业。过早给出单点数字,会掩盖信息缺口和技术风险。早期估算的重点是说明假设、范围和置信度;随着设计、接口和验收标准逐步明确,再把区间收窄。
我建议团队同时记录估算范围和估算阶段。例如,需求评审时判断为 16,24 小时,技术方案确认后修订为 18,20 小时。这不是前后矛盾,而是信息增加后的正常更新。反过来,如果数字从不调整,往往说明团队把估算当成承诺而不是预测。
4. 只对比计划和实际,不记录原因
“计划 20 小时,实际 32 小时”只能说明出现偏差,不能解释下一步该做什么。若超出的 12 小时来自需求新增,解决方案是变更控制;若来自技术方案返工,解决方案可能是提前做技术验证;若来自环境等待,则需要改善交付链路。
偏差原因建议采用少量、可复用的分类,而非让成员每次自由写长篇说明。分类可以包括范围变更、估算遗漏、技术不确定、依赖等待、缺陷返工、环境故障、临时支持和其他。每条任务允许选择一个主因,并在确有必要时补充备注。
5. 把所有工作都强行摊到项目任务里
代码评审、技术债治理、导师辅导、故障响应和内部工具维护,常常没有稳定的业务需求编号。若团队没有为这些工作预留容量,它们就会被迫塞进项目任务,或者被完全漏记。前者污染项目工时,后者让团队看起来总是“产能不足”。
我通常把工作分为项目交付、工程质量、支持运维和团队协作四类。分类不必一开始做得很细,关键是保持稳定,确保不同周期的数据可以比较。

四、专业判断逻辑:先统一口径,再算容量和风险
1. 先定义什么算一小时的“有效投入”
工时口径要能被不同角色一致理解。可以定义为:实际用于完成任务、解决问题、评审或验证的工作时间;不包括午休、纯等待、非相关会议和未投入任务的空闲时段。需要注意,评审和协作如果是完成任务所必需,就应记入相关工作,而不是被当作“不产出时间”。
团队还要明确记录颗粒度。以半小时或一小时为单位,通常比要求精确到分钟更适合研发工作。人脑对碎片化切换时间的回忆有限,过细的记录也会增加负担。记录的目标是让偏差和成本足以分析,而不是还原每个人一天的每个动作。
2. 估算任务时同时评估工作量、风险和置信度
计划工时不应只有一个数字。对于重要任务,至少补充三个信息:预计工作量、主要假设、置信度。比如“前端改造预计 16,24 小时,依赖接口字段本周冻结,置信度中等”。这样项目负责人能看见估算的边界,团队也知道什么变化会触发重估。
我会把置信度分为高、中、低,而不是伪装成复杂的概率分数。高置信度通常表示任务重复、边界明确、依赖已就绪;低置信度则意味着需求未定、技术路径未验证或跨团队依赖不确定。低置信度任务可以先做验证工作,再锁定完整计划。
3. 用净容量规划,不用名义工时硬塞任务
一个简单的容量计算可以从个人日历出发:迭代工作日数乘以每日可用工作时长,再扣除休假、固定会议、轮值和已知协作事务。得到的是净容量上限,不是必须填满的目标。团队还应给不确定性留出缓冲,避免把所有可用时间都提前承诺。
例如,某成员在两周迭代中有 10 个工作日,名义工作时间按每天 8 小时计算为 80 小时;其中休假 8 小时、例会与评审 12 小时、值班预计 10 小时,则理论净容量为 50 小时。如果团队再为临时支持预留 20%,可承诺的计划任务约为 40 小时。这个数字不是惩罚性上限,而是让计划接近现实的起点。
在团队层面,避免把所有人按同一比例折算。前端、后端、测试、运维和技术负责人承担的固定协作不同,容量应按角色观察。若某角色长期成为任务瓶颈,单纯给其他角色增加计划工时并不能解决问题。
4. 用偏差率发现模式,不用单次偏差下结论
常用的任务偏差率可以按“实际工时减计划工时,再除以计划工时”计算。计划 10 小时、实际 12 小时,偏差率为 20%;计划 10 小时、实际 8 小时,则为 -20%。但计划工时为零或极小的任务不适合直接套公式,应先修正数据口径。
偏差率应按任务类型、复杂度和估算阶段分组观察。一个全局平均值可能掩盖相反的情况:常规缺陷任务持续低估,而探索性工作持续高估。更重要的是看中位数、分布和连续趋势,而不是只看平均值。极端任务可能把平均值拉偏,导致错误的管理结论。
5. 区分可控偏差与不可控波动
并非每个偏差都值得追责。需求变更、外部接口调整和突发故障可能超出执行者的控制;任务拆分过粗、遗漏测试、未及时暴露阻塞则可能通过流程改善。复盘时应追问“系统能否更早发现”,而不是只问“谁多花了几个小时”。
当同类偏差连续发生,才值得改变估算规则或流程。例如某类接口任务连续三个迭代都漏算联调时间,团队可以把联调作为固定子任务;若只有一次因外部服务故障超时,就不应据此给所有接口任务增加同样比例。

五、具体案例:一个 24 人研发团队如何从零开始
1. 案例背景与第一轮诊断
以下案例经过匿名化处理,数字用于展示方法,不代表某家公司或行业平均水平。团队共 24 人,包括产品、研发、测试和运维角色,每两周发布一次版本。此前团队在迭代计划会上按需求点数安排工作,月底再由负责人回忆项目投入,结果经常出现“版本延期,但说不清工时去了哪里”。
我会先检查最近六周的任务记录,而不是立刻引入复杂填报制度。抽样发现,团队有 60 余项任务,其中约三分之一跨越两个以上迭代;部分任务只有“开发中”和“已完成”状态,需求变更没有单独留痕;测试和线上支持工作常被记为项目之外的“杂事”。这说明最初的主要问题不是估算公式,而是任务粒度和工作分类不统一。
2. 第一阶段:只做最小可用口径
团队先统一四条规则:第一,计划工时按可验收任务估算;第二,实际工时只记录有效投入,采用一小时为主要记录颗粒度;第三,任务等待时间由状态和阻塞记录体现,不混入实际工时;第四,需求范围变化必须记录原因和影响,而不是直接覆盖原计划。
第一轮不要求每个成员提交长篇说明,也不统计个人“工时排名”。每个任务只需有负责人、估算值或范围、实际投入、状态和偏差原因。这样设计的目的,是用较低的记录成本先验证数据能否帮助团队发现问题。
3. 第二阶段:把容量计划从人均 40 小时改为角色容量
团队原先按每人每周 40 小时排计划。试运行两个迭代后,他们发现运维轮值成员每周平均要处理 6 小时支持工作,技术负责人还承担评审与方案协调。团队于是按角色和已知事务估算净容量,并在迭代计划会上检查任务总量是否超过可承诺范围。
这里的调整并不是把每个人的目标工时降低,而是把隐性工作显性化。一个运维成员的项目计划容量低于纯开发成员,不代表其贡献较少;如果其轮值支持没有被纳入计划,项目表面上会高估容量,实际则用加班补足差额。
4. 第三阶段:复盘时先看偏差来源,再调整规则

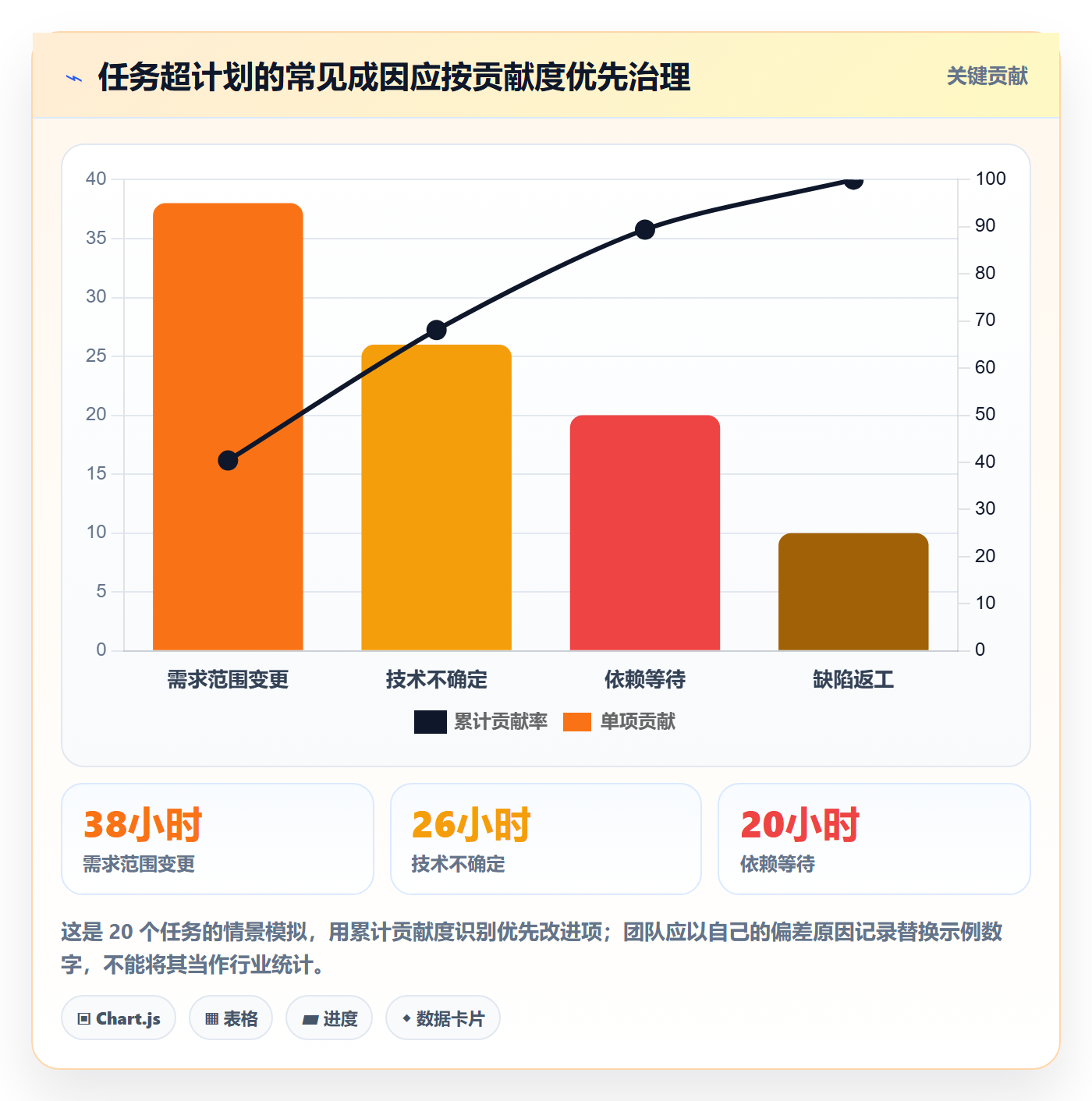

经过四个迭代,团队将超计划任务按原因分类。示意数据如下:需求变更占 34%,技术验证不足占 27%,依赖等待占 21%,测试返工占 12%,其他原因占 6%。他们没有因为“需求变更最多”就给所有需求统一增加工时,而是进一步确认,变更主要集中在两个产品模块,并且多发生在验收标准未确认的任务上。
于是团队先调整需求基线:进入迭代前确认验收条件;迭代中新增范围必须标记为变更,明确是替换原任务还是增加容量;技术不确定性高的需求先拆一个验证任务。三项改变分别针对不同原因,避免用“整体多留 20%”这种粗糙方式掩盖局部问题。

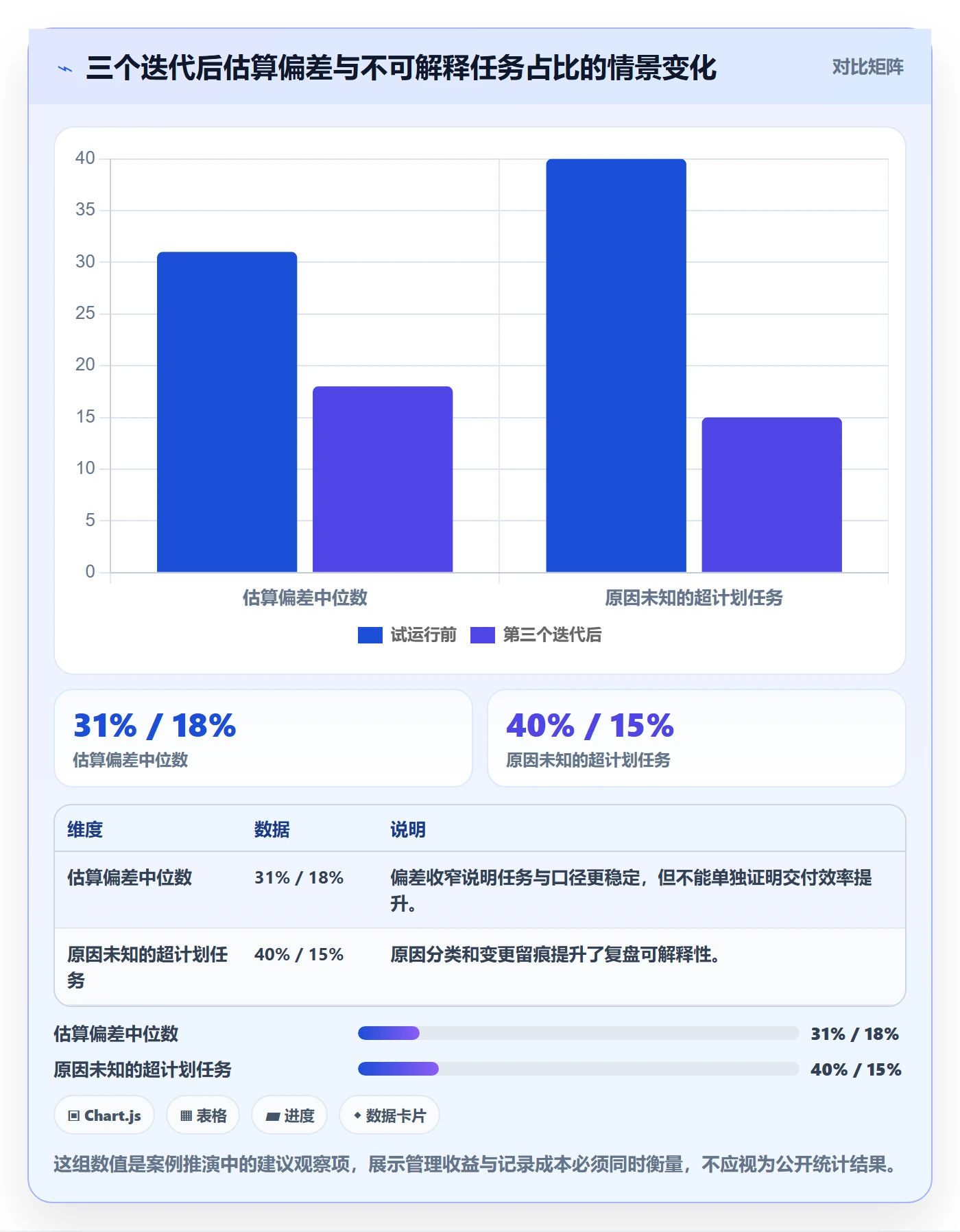

5. 案例中值得借鉴的结果与边界
在这个情景推演中,团队经过三个迭代后,估算偏差的中位数由约 31% 降到约 18%,超计划任务中“原因未知”的比例由 40% 降到 15%。与此同时,记录工时的额外负担控制在每人每天约 3,5 分钟。变化的核心不是成员突然更会估算,而是任务更小、变更留痕、等待被看见。
这些数据只用于说明可以怎样观察改进,不应包装成普遍效果承诺。若团队需求变化更频繁、研发类型差异更大,或记录流程增加了大量重复录入,效果会不同。一个管理方法是否有效,最终要看它是否帮助团队更早识别风险,以及得到这些信息所付出的成本是否合理。

六、从零搭建工时管理:可执行的六周路径
1. 第一周:明确目标和边界
启动前先回答“为什么要管理工时”。如果目标是判断项目是否超出预算,就需要项目级成本口径;如果目标是提高迭代预测,就需要任务级计划、实际投入和偏差原因;如果目标是了解瓶颈,状态流转和等待时间可能比详细工时更重要。
我建议把目标写成可验证的问题,例如:“连续三个迭代后,我们能否识别导致超计划的前三类原因?”不要用“提升效率”“加强管理”这类无法验收的目标。边界也要明确:数据用于容量规划和流程改进,不直接作为个人绩效排名。
2. 第二周:选定任务粒度和分类
抽取一批正在进行的需求,检查是否能拆成边界明确的工作项。对跨阶段任务,按实际工作流拆分开发、评审、测试或发布环节;对较小任务,不必为了形式强行拆分。拆分标准应以“是否便于定位偏差和责任边界”为准,而不是机械追求任务数量。
同时建立一套短小的工作分类。类别过多,成员记不住;类别过少,分析没有区分度。开始时可用项目交付、工程改进、支持运维、协作管理四类,再根据两到三个迭代中的真实需求调整。
3. 第三周:用历史记录估算可用容量
回看最近六到八周的日历、支持轮值、任务数据和休假记录,估算不同角色的可用容量。若历史数据不全,就先做两周基线观察,清楚标记为初始估计,不要将它包装成成熟标准。
容量规划时给未知事项保留空间。缓冲并不是鼓励低效,而是承认需求变化和突发工作客观存在。具体留多少应由团队历史波动决定;没有历史数据时,可以先设一个保守范围,试运行后依据实际偏差调整。
4. 第四周:试运行,不立刻推广全组织
选择一个边界相对稳定、负责人愿意复盘的项目试运行。范围不必覆盖全公司,但要包含产品、开发、测试或运营等真实协作角色。观察三件事:成员是否能理解记录口径;管理者是否能用数据做决策;填报成本是否明显增加。
试运行过程中,重点排查重复录入和流程断点。如果任务信息在多个表格、系统和周报之间反复复制,数据质量通常会迅速下降。适合中大型组织的研发管理平台可以把需求、任务、负责人、计划与实际投入关联起来,减少手工拼接;但字段设计和工作流仍要先由业务团队定义。
5. 第五周:检查数据质量和行为副作用
不要只看填报率。还要看计划值是否习惯性取整、实际工时是否长期集中在固定数值、偏差原因是否全部选“其他”、任务是否被过度拆分,以及成员是否因为担心被评价而少报协作时间。这些现象可能说明规则不清或组织信任不足。
若数据异常,先做小样本访谈和任务核对,再决定是否增加校验。强制填报能提高表面完整度,却未必提高真实性。系统提示应帮助成员及时记录,不应不断打断开发工作。
6. 第六周:复盘并决定是否扩大
试运行结束后,团队应形成一页结论:哪些数据可靠、哪些字段没人用、哪些原因重复出现、记录成本是否可接受、下一轮要改什么。若工时数据仍无法解释项目偏差,先回到任务粒度和口径,而不是增加更多图表和考核规则。
达到以下条件后再扩大范围较稳妥:任务完成标准基本明确;核心角色接受记录规则;实际工时能与任务关联;偏差原因能支持行动;管理者不会把单项数据直接等同于个人价值。未满足这些条件时,先保留小范围试点。
- 确定要解决的经营或交付问题。
- 统一计划、实际投入和日历周期的定义。
- 选定任务粒度、记录单位和偏差分类。
- 用历史数据或短期观察估算净容量。
- 选择一个项目试运行两个到三个迭代。
- 同时评估预测价值、记录成本和行为副作用。
- 根据证据简化规则,再逐步扩展应用范围。
七、工具与数据设计:让记录服务于决策
1. 最小字段集比大而全的表格更可靠
刚开始时,任务层面建议保留:任务名称、所属需求或项目、负责人、计划工时或区间、实际工时、状态、计划变更记录、偏差原因。若还需要容量核算,可增加工作分类、角色和迭代周期。每增加一个字段,都要说明它将用于什么决策。
如果一个字段没有稳定用途,先不要收集。收集的数据越多并不代表管理越精细,反而可能形成没人维护、没人相信的字段堆积。精简字段能降低填报阻力,也更容易建立一致口径。
2. 计划变更要保留历史,不要覆盖旧值
如果计划工时被更新,最好保留初始计划、调整后的计划、调整时间和调整原因。否则项目复盘时只能看到最终值,无法判断团队是早期估算偏差,还是后续范围变化造成增加。
在工具配置中,可以把变更拆成两类:估算修正和范围变更。前者是新信息出现后对同一工作重新估计;后者是交付内容发生变化。两者都可能提高计划工时,但管理含义不同,不能合并成一个“调整”标签。
3. 让记录动作嵌入工作流
最理想的记录方式,是成员在更新任务状态、提交工作结果或完成阶段评审时顺手补充投入信息,而不是月底回忆整个月做过什么。月底回忆容易漏掉短时协作、临时支持和上下文切换,也很难准确区分不同项目。
对于使用研发管理平台的团队,配置前应检查任务是否能关联到需求、版本和迭代,实际投入是否能按项目或工作类型汇总,计划变更是否留有历史记录,权限是否能区分个人明细和管理汇总。功能清单很长不等于适配,核心是工作流是否符合团队实际。
4. 指标应分层使用,避免一个数包打天下
| 管理层级 | 建议观察 | 适合回答的问题 | 不宜直接推导 |
|---|---|---|---|
| 任务层 | 计划与实际、偏差原因、等待时长 | 任务为什么超出预期 | 个人整体效率 |
| 迭代层 | 计划完成率、临时插入工作、容量使用 | 计划是否符合团队真实能力 | 长期交付能力的单次结论 |
| 项目层 | 累计投入、范围变化、预测成本 | 项目预算和范围是否匹配 | 仅凭投入多少判断项目价值 |
| 组织层 | 跨项目容量冲突、角色瓶颈、成本结构 | 资源配置是否需要调整 | 跨团队简单排名 |

八、不同团队情况的行动建议与取舍
1. 小团队、需求变化快:轻量估算优先
如果团队人数较少,成员对任务和风险已有充分共识,不必一开始部署完整工时制度。可以只在需求进入迭代时记录工作量区间、负责人和主要风险,迭代结束时复盘偏差最大的几项任务。
这种方式的优点是低成本、反馈快;缺点是难以支撑跨项目成本核算,也不适合长期进行精细的角色容量分析。若团队需要回答“两个产品线争抢同一批工程师”的问题,就应逐步增加项目归属和实际投入记录。
2. 100 人以上、多项目并行:统一定义比统一填满更重要
中大型组织的难点通常不是没有数据,而是不同部门对“工时”“完成”“支持工作”的定义不一致。产品线甲把评审算进任务,产品线乙完全不记录;一个团队按人天估算,另一个团队按小时填写。直接汇总会制造伪精确。
这类组织应先统一核心定义、工作分类和汇总口径,同时允许局部流程保留差异。可以统一“计划与实际”的定义,不必强行要求所有团队采用相同任务拆分方式。尤其是使用 PingCode 等研发管理平台时,应先选取跨团队通用字段和必要的汇总维度,再逐步配置复杂流程,避免把组织差异硬塞进一张模板。
3. 探索性研发:先管理不确定性,不急着承诺精确工时
算法验证、技术预研和新产品探索往往没有稳定验收路径。此时要求团队给出精确计划工时,容易诱发虚假确定性。更适合的做法是设定时间盒,例如先投入有限工作量验证关键假设,再根据结果决定继续、调整或停止。
这类工作要记录的重点是验证目标、假设、实验结论和下一步决策。若验证成功,再拆成可交付任务估算;若结果不成立,及时停止也可能是有价值的投入。只看“计划与实际是否一致”,会忽略探索工作最重要的学习收益。
4. 强合规或成本核算场景:精细记录但必须明确目的
项目合同、外部审计或成本分摊可能需要更细的投入记录。这时记录精度和证据链要求更高,但也要把合规记录与研发管理用途分开设计。用于财务核算的工时口径,未必适合直接衡量迭代估算质量。
如果确实需要每日记录,应提供清晰的项目编码、工作分类和审批规则,并降低重复录入。还要告知成员数据用途、访问范围和保存要求。缺少透明度的精细记录,会迅速损害信任,甚至让员工把大量注意力转向“怎样填得安全”。
5. 估算偏差长期偏大:先查任务结构,不要先加缓冲
若团队连续几个周期出现大幅超计划,先排查任务是否过大、需求是否稳定、测试是否纳入计划、外部依赖是否明确、计划是否被频繁插入新工作。若以上因素没有改善,统一加一个更高缓冲系数只会把误差藏得更深。
如果偏差主要来自同一类任务,可以针对该类任务修订拆分规则或估算基线;如果原因分散且波动很大,团队可能还没有足够稳定的工作类型,应先保留区间估算,避免建立过度自信的预测模型。

九、常见问题:计划工时落地时如何处理边界情况
1. 计划工时应该由谁估算
最了解任务实现路径的人应参与估算,通常是实际执行者和相关专业角色共同讨论。负责人可以提供范围、优先级和约束条件,但不宜单方面替团队报出精确数字。多人估算的价值在于暴露假设分歧,而不是通过投票制造虚假的准确。
2. 实际工时是否必须每天填写
不一定。实际记录频率应服从使用目的和团队工作节奏。若月底核算要求严格,就需要及时记录;若主要用于迭代复盘,每日或每两日更新更可靠。无论何种频率,都应避免长时间积累后凭记忆补填。
3. 计划工时与故事点能否同时使用
可以,但要清楚两者用途不同。故事点常用于团队相对工作量和迭代规划,计划工时更适合投入、成本和资源容量分析。不要用一个固定换算公式把故事点机械转换为小时,也不要把两个指标混成同一口径。
4. 需求不断变化,原计划还要保留吗
要保留。原计划是理解初始判断的证据,调整后的计划反映新信息或新范围。记录调整时间和原因,才能分辨估算失准与范围变化。只保留最终数字,会让复盘失去上下文。
5. 工时数据可以用于绩效考核吗
不建议单独使用。任务难度、协作成本、质量结果和岗位职责差异太大,单一工时数值无法公平比较个人贡献。若组织确有绩效管理需要,应建立多维度、透明且可解释的评价机制,并避免把“填报得多”误当成“贡献更大”。
6. 什么时候应该停止增加工时字段
当新增字段无法改变任何决策,或填报成本持续高于得到的信息价值时,就应该暂停扩展。可以先删减字段、自动关联项目和任务、优化工作流,再决定是否仍需要额外采集。管理系统的精细程度不应超过团队真正能理解和使用的程度。
十、结尾:从管理小时数转向管理假设与偏差
1. 先做一轮小规模验证
计划工时从零到一,不是先买工具、定表格、要求全员填报,而是先选一个真实项目,统一三个口径:计划工时、实际投入和日历周期。然后将任务拆到可验收粒度,记录关键假设、偏差原因和等待状态,用两到三个迭代检验数据是否能支持行动。
2. 把工时数据当作团队改进的反馈信号
如果连续出现偏差,就问估算依据是否充分、任务是否拆得合理、依赖是否可见、需求变化是否留痕。如果记录负担越来越重,就减少字段、改进自动关联。如果成员不愿意如实记录,就先检查数据是否被用于不恰当的比较。
我对计划工时的最终判断是:它不是要把每个小时控制得更紧,而是帮助团队更早看见承诺背后的假设。当计划能够说明工作量从何而来、风险在哪里、变化为什么发生,团队才有机会把“又延期了”转化成可验证、可改进的问题。
下一步可以从最近一个迭代开始:选 10,20 个代表性任务,补齐计划范围、实际投入、状态周期和偏差原因;复盘后只改一个最主要的流程问题。先证明记录能带来决策价值,再扩展范围,这比一次性建立一套复杂制度更容易走得远。
常见问题解答(FAQ)
1. 计划工时应该按任务还是按人填写?
我准备从零开始做研发工时管理,但不确定该让大家按每天填写,还是在每个任务上预估和登记。担心颗粒度太粗看不出偏差,太细又会变成额外负担,实际怎么取舍?
建议以任务为核算对象、以人为执行主体:先给任务估算总工时,再由实际执行人记录投入。任务通常控制在半天到两天内;如果超过三天且交付内容不清晰,优先拆分,否则很难判断延期究竟来自估算失准、范围变化还是依赖阻塞。
实际填写频率可按团队节奏选择每日或每两天一次,但记录应关联具体任务,不要只填“研发 8 小时”。例如,某功能拆为接口开发 6 小时、联调 4 小时、测试修复 3 小时,偏差发生时就能定位环节。若团队刚起步,先采用任务级记录,运行两轮迭代后再决定是否需要更细颗粒度。
2. 计划工时怎么估,才能避免大家习惯性报低?
我发现任务估算经常比实际投入少,大家可能怕报得多显得效率低,也可能漏掉联调和返工。我想知道怎么建立一个不靠拍脑袋、又不会把估算会议开得很长的方法。
先把“估算”与“绩效评价”分开说明:计划工时是用于排期和识别风险,不是个人快慢排名。对不确定性较高的任务,可用三点估算:乐观、最可能、悲观工时,按“(乐观+4×最可能+悲观)÷6”得到参考值。例如分别为 4、6、14 小时,参考工时约为 7 小时,而不是直接取 6 小时。
估算前检查需求澄清、代码评审、联调、测试和发布等环节是否遗漏;历史数据也要按任务类型对照,不要把简单页面的平均值套到复杂改造上。连续两三轮发现同类任务实际工时高于计划约 20%,应复盘遗漏项或依赖条件,而不是要求成员统一“报得更准”。
3. 实际工时和计划工时差距很大时,应该怎么处理?
我担心项目结束后只看到一个偏差百分比,却不知道问题出在哪里。比如任务计划 8 小时,最后用了 16 小时,我不确定该追问执行人、调整后续排期,还是修改估算规则。
先将偏差拆成原因,而不是先归责。可把额外投入标记为需求变更、技术不确定性、外部等待、缺陷返工或估算遗漏,并记录对应事实;例如计划 8 小时、实际 16 小时,其中 4 小时用于新增验收规则、2 小时等待测试环境、2 小时修复原有缺陷,真正的估算误差可能只有 0 小时。
团队可以设一个复盘阈值,例如实际工时超计划 30% 且绝对差值超过 2 小时才要求补充原因,避免小任务上的百分比波动制造噪声。若偏差反复来自等待,就要改依赖和排队机制;若来自范围变化,就要补变更确认,而不是简单给同类任务统一加倍。
4. 工时数据怎么用于排期,才不会把团队排满?
我手上有成员人数和任务工时,但照着总工时把每个人排到满负荷,实际经常还是延期。我想知道排期时应该预留多少空间,以及哪些工时不能直接当作可开发时间。
不要把合同工时或日历工时直接当作可用产能。先扣除会议、支持响应、休假和维护等固定占用,再结合近期实际交付校准可承诺容量。举例来说,6 人团队每人一周 40 小时,名义上是 240 小时;
若每人平均有 8 小时会议与支持,剩余约 192 小时,再留出 15% 至 20% 处理突发问题,可计划容量约为 154 至 163 小时。这个比例不是通用标准,应从最近三至四周的实际记录中计算:若紧急支持频繁,就提高缓冲;若任务依赖稳定、工作内容重复,可适当降低。
排期时还应检查关键成员是否被多个任务重复占用,并以团队整体可交付容量而非个人满载作为承诺依据。
核心关键词
文章包含AI辅助创作:计划工时怎么做?研发团队实操方法:工时管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/560643
