工时管理填报工时全流程:研发团队入门指南与一文讲清
研发团队填报工时,最常见的失败不是“没人愿意填”,而是填了之后没人知道这些数字用来做什么:月底补录一周,项目经理拿到一堆小时数却无法解释延期,研发人员则觉得填报只是额外负担。工时管理真正要解决的,不是把每个人的时间管得更细,而是让投入、任务、交付和决策之间能够互相核对。本文会从填报对象、流程设计、数据口径、常见误区和落地取舍逐步拆解,并用明确标注的情景模拟说明如何判断一套流程是否有效。
一、先讲结论:工时管理不是“填表”,而是建立投入与交付的连接
1. 先判断工时数据要支持什么决策
我设计研发工时流程时,第一步通常不是讨论每天填几次,而是问团队:拿到这份数据之后,谁要做什么决定?如果答案是“月底统计一下”,管理者很可能得到一张看似完整、实际不能指导行动的报表。
同一组工时可以服务于不同目的:项目负责人用它判断工作量变化,部门负责人用它识别资源冲突,财务或经营团队用它核算项目成本,团队成员用它复盘计划偏差。目的不同,记录粒度、查看权限和汇总口径也必须不同。
核心判断是:工时记录应当与可识别的工作对象关联,并且能回到某个具体行动。如果一个数据既不能解释偏差,也不能改变资源安排、估算方式或流程设计,它就不值得要求团队反复录入。
2. 入门团队先把四个字段做对
很多团队一上来就想记录项目、需求、任务、工作类型、成本中心、客户、版本、地点和备注,字段越堆越多,填报越像做行政表单。入门阶段,我更建议先确保四类信息足够清晰:谁做的、做在哪个工作项上、投入多少、投入属于什么类型。
- 人员:让记录能按团队、角色或个人汇总,避免多人共用一个账号或以小组名代替责任人。
- 工作项:关联到可追溯的项目、需求、任务、缺陷或明确的内部工作项。
- 时长:统一使用小时或分钟,并说明是否允许小数、最小记录粒度和每日上限。
- 工作类型:至少区分交付工作、支持协作、缺陷处理和其他约定类别,避免把完全不同的投入混在一起。
如果这四项的定义不一致,报表就会把口径差异误当成团队差异。例如,一个团队把代码评审记在需求上,另一个团队记为协作工作,两边的“需求工时”便不具备直接对比条件。
3. 先把可信度做出来,再追求精细度
工时并不是越精确越有管理价值。记录到每分钟,如果回忆误差很大、工作项挂错、类别使用不一致,精细数字只会制造虚假的准确感。对多数研发团队而言,先做到及时、可追溯、口径一致,比要求成员把每次切换都精确到分钟更实际。
我会把入门目标拆成三层:第一层是记录覆盖率,第二层是记录与工作项的关联质量,第三层才是分析能否解释计划和实际之间的偏差。覆盖率达标并不代表工时数据已经可靠;如果记录都集中在月底补录,覆盖率再高也无法说明日常情况。

二、为什么研发团队需要工时管理:从真实场景看数据用途
1. 计划反复延期,却说不清时间花在哪里
常见场景是:团队原计划两周完成一组需求,到了迭代结束仍有任务未完成。讨论时,开发说需求中途变更,测试说等待环境,产品说工作量估小了,项目负责人则看到每个人“都很忙”。如果没有共同的记录口径,团队只能靠记忆争论原因。
工时记录不能单独证明谁导致延期,但能帮助建立问题线索:某类需求的实际投入是否长期高于估算?返工是否在特定阶段集中?外部支持是否反复挤占计划工作?这些线索需要结合范围变更、缺陷数据、阻塞记录和交付结果共同验证。
2. 资源协调不应只靠“谁看起来有空”
多项目并行时,表面上的空闲不等于可用产能。一个工程师可能没有排定开发任务,却承担代码评审、线上支持、技术方案讨论和新人辅导。若这些投入完全不可见,管理者容易把人力分配给新项目,随后才发现原有项目的关键工作无人承接。
工时管理在这里的价值不是给每个人贴上“忙”或“不忙”的标签,而是识别计划工作和非计划工作的占比、投入在哪些项目,以及哪些支持事项正在持续消耗关键角色的时间。调度时还需考虑技能、上下游依赖和不可中断任务,不能只看小时数相加。
3. 项目成本核算需要稳定口径
对需要核算项目成本的团队,工时可能是成本计算的一个输入,但不是成本本身。人员成本率、外包费用、环境资源、采购费用和间接投入都可能需要纳入组织定义的核算模型。若直接把“工时乘以一个平均单价”当成完整成本,管理层可能误读项目盈利状况。
因此,在设计流程时要先明确核算边界:这是为了估算研发投入、核算直接人工,还是形成更完整的项目成本视图?如果用途涉及财务决策,应由财务、人力和项目管理相关角色共同确认口径,避免研发团队自行发明一套无法对账的算法。
4. 适合中大型组织的协同平台应先解决口径与权限
当组织规模超过百人,团队结构、项目类型和管理层级往往更加复杂。平台的价值不只在于提供填写入口,还要支持工作项关联、角色权限、审批规则、数据导出和跨项目汇总。以 PingCode 这类面向中大型企业及百人以上组织的研发管理平台为例,评估时应关注它能否贴合现有研发流程,而不是只看是否有“工时”菜单。
如果团队已经使用某项目管理平台维护需求与任务,工时记录能够直接关联工作项,通常比另建一份孤立表格更容易追溯。反过来,如果平台里的项目结构混乱、任务长期不更新,即使拥有工时模块,也无法自动补齐管理基础。
三、常见误区:哪些做法会让工时越填越不可信
1. 误区一:把工时填满当作绩效评价
工时描述的是投入时间,不是贡献价值。把填报总时长直接作为绩效排序依据,会诱发几种行为:把短任务拆得更碎、把协作时间藏起来、把估算做得保守,或者让记录看起来“很满”。最后,数字变漂亮了,计划准确性和交付质量反而可能变差。
如果组织需要评估绩效,应使用与岗位和目标相匹配的综合证据,例如交付质量、目标完成情况、协作表现、风险处理和能力成长。工时数据最多帮助理解工作负荷与投入结构,不能替代绩效判断。
2. 误区二:要求所有人每天按固定小时数填满
“每天必须填够八小时”容易把工时管理变成形式主义。会议、请假、培训、值班、支持和临时故障的处理规则如果没有提前说明,成员就只能凑数。不同组织的工作制度和统计口径也不一样,不应假设所有人的有效工作时间都由同一张工时表代表。
更稳妥的做法是规定需要记录的范围、缺勤和非项目工作的处理方式,以及异常如何解释,而不是用固定总数迫使数据看起来整齐。统计工时也不应绕开组织已有的考勤、休假和劳动管理制度;二者的目的与数据边界需要分开定义。
3. 误区三:工作项粒度过粗,结果只有“研发工作”
把整周的时间全部记在一个名为“研发支持”的大任务上,短期看填报很方便,长期却无法复盘工作内容。相反,把每次沟通、每次代码修改都拆成独立任务,也会增加维护成本。关键不是尽可能细,而是细到足以支持当前决策。
例如,团队想分析需求估算偏差,就应让需求相关投入能回到需求或其子任务;团队只想粗略了解项目之间的资源分布,则可能只需稳定关联到项目。工作项的粒度应由要回答的问题决定,而不是由工具能拆多细决定。
4. 误区四:把录入错误都归咎于员工态度
高频漏填有时确实是执行习惯问题,但也可能是任务结构不清、记录入口太深、字段太多、工作中频繁切换,或者类别说明互相重叠。若管理者只强调“认真填”,却不检查这些设计因素,执行压力会增加,数据质量却未必改善。
我会先看错误集中在哪个环节:是逾期提交、工作项找不到、类别误选,还是时长不合理。不同问题要用不同办法解决。找不到任务,应先改善任务管理;类别混淆,应重写定义并给出示例;习惯性逾期,才考虑提醒、例会检查或明确责任。
5. 误区五:把填报审批做得越严格越好
审批能够筛出明显异常,但多级逐条审批容易把项目负责人变成数据录入审核员。大量正常记录排队等待,月底汇总被审批流程拖慢,主管也会习惯性点击通过。审批强度应该与风险和用途匹配,而不是默认每条记录都要层层确认。
更有效的控制方式通常是把规则前置:检查时间范围、时长上限、工作项状态、必填字段和重复记录,再对异常记录进行人工复核。审批者应处理需要判断的事项,不应重复确认每一条没有问题的常规记录。
四、专业判断逻辑:先定口径,再选粒度,最后看指标
1. 先定义哪些时间纳入统计
团队要先回答“记录什么”。常见类别包括项目交付、技术债治理、缺陷修复、线上支持、评审协作、学习培训和组织事务,但并非每一类都需要对外展示或进入成本核算。若统计目的不一样,分类范围也可以不同。
我建议为每一类写一句定义、一条正例和一条反例。比如,“缺陷处理”可以定义为处理已登记缺陷的分析、修复与验证;新功能开发中发现并顺手修复的小问题是否算缺陷,则要根据团队口径提前约定。没有边界说明的类别,最终会变成每个人按自己的理解使用。
2. 再决定记录粒度和频率
记录粒度可以按项目、需求、任务或工作类型设置。粒度越细,理论上可分析的信息越多,但录入成本、维护成本和分类歧义也会增加。频率同样如此:实时记录减少回忆误差,却可能干扰工作;周期性记录操作成本较低,但太晚提交会增加估算误差。
| 团队阶段 | 建议粒度 | 建议频率 | 主要权衡 |
|---|---|---|---|
| 刚开始试行 | 项目或较大的任务 | 每日回顾,周期内提交 | 降低学习成本,先观察字段是否够用 |
| 工作项较稳定 | 需求、缺陷或可独立验收的任务 | 每日或隔日更新 | 提高归因能力,同时控制录入频率 |
| 需要成本核算 | 按核算规则定义的项目与类别 | 按财务周期及时锁定 | 提高一致性,需加强口径和权限治理 |
表格里的频率是流程设计的参考,不是所有团队都适用的强制标准。若团队工作切换极多,可以让成员先在工作结束时快速记录,再在日末检查;若任务周期长、事项稳定,也可以按日汇总到一个明确工作项。试行后应通过抽样访谈和异常率调整,而不是凭直觉定死规则。
3. 让工作项、类别和时长可以互相校验
数据质量不应只依赖成员自觉。系统规则或管理检查可以识别几类高风险记录:时长超出组织约定范围、记录关联已关闭或不存在的任务、类别和工作项明显不匹配、同一人员同一时段重复登记、长期集中在“其他”类别。
校验规则需要允许合理例外。例如,跨日值班、长时间线上故障处理或集中培训,可能需要特殊说明;规则如果一刀切拦截,会迫使成员绕过系统。较好的做法是明确例外类型和处理人,让异常可解释,而非简单隐藏。
4. 指标要从问题出发,避免制造“数字目标”
建议先从三个问题选指标:项目计划是否准确?团队的非计划工作是否挤占承诺?工作项的数据是否足以支持复盘?围绕这些问题,可能观察估算偏差、计划工作占比、非计划工作占比、迟交率、工作项关联率和返工投入比例。
对指标的解释要保持克制。非计划工作占比上升可能源于线上故障增加,也可能是团队开始把过去漏记的支持工作记出来;返工投入变高可能是质量问题,也可能是项目进入集中验证阶段。指标是调查入口,不是自动归因结论。
5. 用分层权限降低误用风险
谁能看见个人级数据,谁能看见项目汇总,谁能调整历史记录,谁能导出数据,都应该在上线前说明。项目复盘通常需要投入结构和偏差,而不一定需要把个人逐日工时公开给所有人。权限边界不清,容易让成员把工时管理理解为监控工具,影响真实填报。
组织还应明确数据保留期限、纠错机制和使用目的。若工时数据可能被用于成本核算或管理评价,应事先告知相关规则,并与适用的内部制度和法律要求保持一致。工具设置不能代替制度审核。

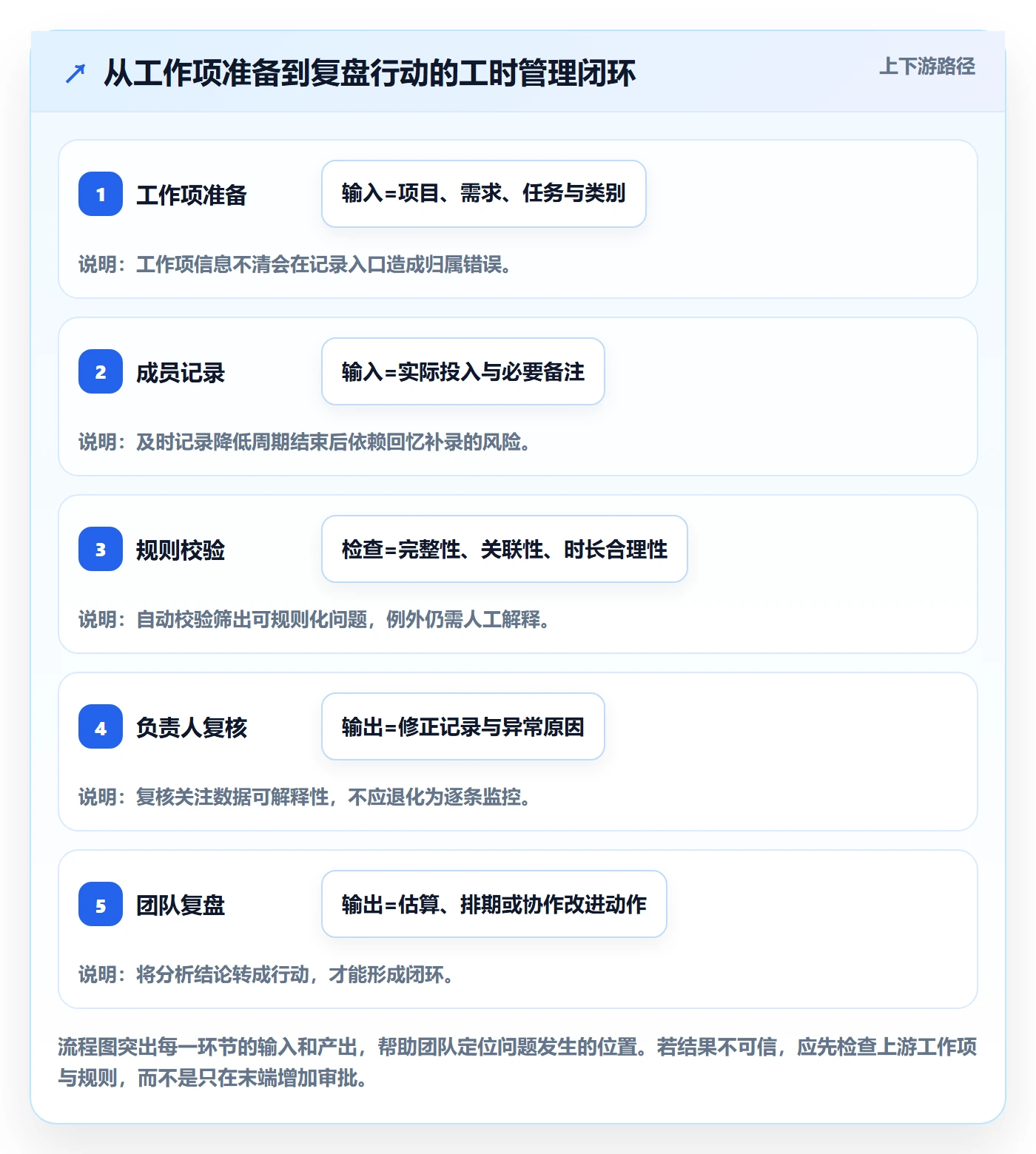

五、填报工时全流程:从工作发生到复盘改进
1. 第一步:建立项目、迭代与工作项基础
工时流程的起点不是成员填写,而是任务信息能够被正确找到。项目、迭代、需求、任务和缺陷应有清晰的命名规则与负责人;重复、过期和无人维护的工作项需要定期清理。否则,成员只能选择“其他”或临时新建事项,数据便难以汇总。
在上线前可以抽查一批实际工作:成员能否在合理时间内找到对应事项?任务状态是否反映真实进度?一个任务是否过大、同时包含多个无关结果?这个检查比先培训所有人点哪里更重要,因为错误的任务结构会把正确填报也变成错误数据。
2. 第二步:发布填报规则和示例
规则应回答填什么、不填什么、何时提交、如何处理无法归类的投入、漏填怎样补录、历史记录如何修正。建议用几种常见情境做示范:参加评审记在哪里、处理线上问题如何记录、任务跨项目支持如何归属、请假和培训是否纳入统计。
规则不要只写“按实际填写”。“实际”对不同人可能意味着专注编码时间、工作时间总量,或所有与项目有关的协作投入。把边界写出来,再让成员按同一套例子演练,才能尽早发现定义冲突。
3. 第三步:成员在工作发生后及时记录
理想状态是工作完成或阶段性结束后记录,而不是月底凭记忆重建一整个月。若系统支持从任务直接添加投入,通常比先进入独立工时页面再反向查找更顺手。记录内容应尽量简短,备注只在需要解释异常、跨项目归属或特殊工作时填写。
对于一天内频繁切换事项的岗位,可以先约定一个团队可执行的记录习惯,例如在午间和日末各检查一次。是否采用更高频率,要看操作成本与回忆误差的平衡。不要为了追求“实时”而让成员不断中断深度工作。
4. 第四步:成员自查,系统做基础校验
提交前,成员可以快速核对三个问题:记录的工作项是否正确?时长是否符合约定单位?类别是否与实际工作匹配?系统则负责提示缺项、重复、超限和不符合规则的记录。把容易自动化的检查交给系统,减少人工反复提醒。
如果团队刚开始试行,不要一开始就把所有异常设为硬性阻断。可以先用提示或待确认状态收集实际情况,再判断哪些规则确实能减少错误。过于严格的规则会把新流程变成填报障碍,尤其是在紧急支持和跨团队任务较多的团队中。
5. 第五步:负责人复核异常,而不是逐条盯人
复核重点应放在可解释性:是否存在大量未关联记录?是否有连续多日补录?工作类型是否异常集中?项目投入是否明显偏离计划?复核时先找流程或项目层面的原因,再讨论个体记录是否需要纠正。
若发现成员记录了两天的工时到同一个任务上,不应立即推断为不认真。可能是任务周期本来较长,也可能是工作项粒度太粗。负责人需要结合交付记录、任务变更、协作情况和本人说明判断,不能只凭单个数字下结论。
6. 第六步:按目标汇总,并标注数据限制
月度或迭代报表应明确统计周期、参与范围、数据口径和缺失情况。例如,报表是否包括支持工作,是否剔除缺勤日,历史补录如何处理,人员是否中途加入或转组。没有这些说明,读者很容易把不同团队、不同周期的数字当作同一口径进行横向比较。
报表最好把总量和结构同时展示。只有总投入,无法知道时间去了哪里;只有比例,又可能掩盖团队规模和周期差异。对于小样本或短周期,优先说明不确定性,不要用小数点后多位来营造精确感。
7. 第七步:复盘偏差,并把结论转成行动
复盘要从偏差开始,而不是从排名开始。可以比较计划投入与实际投入,随后把偏差拆成范围变化、估算不足、返工、等待、支持和记录口径变化等可能原因。每个原因都需要进一步核实,不能把工时分类直接当成根因。
复盘结束时应有明确动作,例如调整某类任务的估算参考、减少不必要的审批等待、给线上支持安排轮值,或改善需求验收条件。没有后续动作,工时管理只会不断产生报表,却不会改善交付。

六、案例与数据观察:用试行数据找出真正的流程问题
1. 情景模拟:120人研发组织的四周试行
下面是一个用于说明分析方法的情景模拟,不是对真实客户的统计,也不是行业平均值。设想某研发组织有120名成员,分为多个产品团队,原先通过表格按月补录。管理者想知道工时数据能否帮助解释项目计划偏差,于是先选两个团队试行四周。
第一周只统一项目、工作项和时长单位,第二周加入类别示例,第三周调整记录入口和提醒方式,第四周再看提交及时性、关联质量和负责人复核耗时。这样安排的目的,是避免一次改变太多因素,导致团队无法判断效果来自哪里。

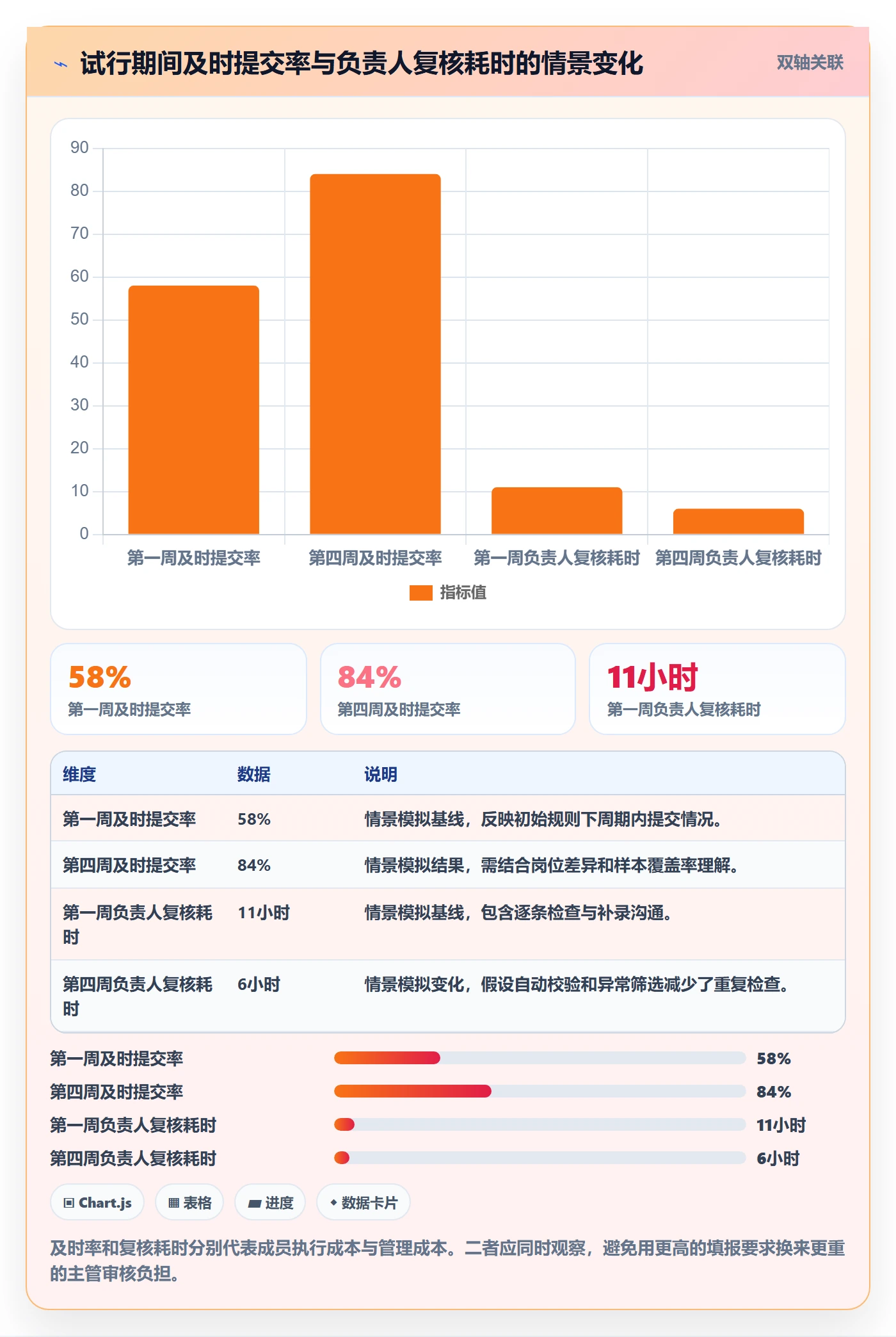

2. 观察记录及时性,而不是只看月底完整率
假设试行前,周期内及时提交率为58%,月底补录记录占总记录的较大部分;优化入口并采用日末自查后,情景模拟中的及时提交率升至84%。这不表示所有团队都能得到相同结果,而是说明及时率可以作为流程可执行性的观察指标。
真正值得追问的是:哪些岗位仍然延迟?是支持人员被突发任务打断,还是移动入口不方便?是否因任务找不到而先暂缓填写?如果只盯着总体及时率,可能会把某个角色的实际障碍藏在平均值里。
3. 关联质量比单纯增加字段更重要

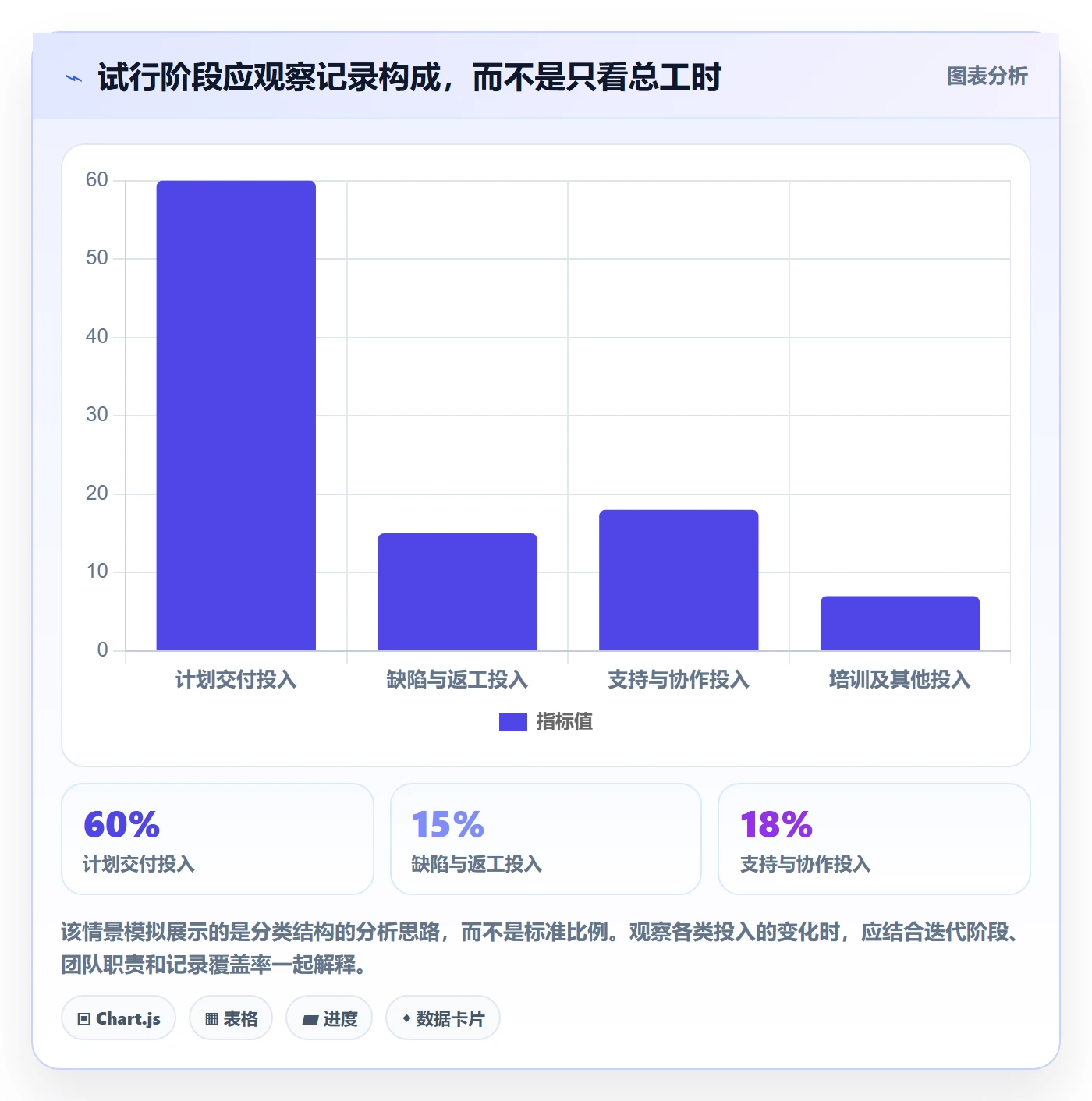

假设第一轮记录中,工作项关联率为68%,其中不少记录落在宽泛的“部门支持”项下。经过清理任务结构、补充搜索规则和定义跨项目支持归属后,情景模拟中的关联率达到88%。此时团队才有条件讨论具体投入结构,而不是把大量模糊记录分摊到各个项目。
如果关联率提升的代价是成员需要花很长时间搜索任务,团队就应重新评估项目结构或入口设计。数字改善不代表流程一定改善,录入时长和成员反馈也要一并观察。
4. 把报表分析转成一个可验证的问题
假设某迭代中,需求相关投入比计划高出20%,缺陷处理投入也高于前两个周期。这个现象并不能直接证明质量下降。下一步应核对需求范围是否变更、缺陷严重程度是否不同、团队是否开始完整记录过去遗漏的验证工作,以及任务估算方式是否调整。
如果核实后发现主要原因是需求验收标准反复变化,行动就应落在需求澄清和变更管理;若主要原因是特定模块的回归缺陷,则可以检查测试策略和技术债。工时数据的作用是指向调查方向,不是替团队完成因果分析。
5. 观察投入结构的变化,避免误判“效率提升”
假设上线前报表显示项目交付占比很高,上线后支持协作占比上升,管理者可能误以为生产效率降低。但如果之前支持工作一直没有被记录,那么变化反映的可能是可见性提升,而不是工作方式变差。建立基线时,应说明记录覆盖范围和口径变化。
同理,单人平均工时下降也不一定意味着效率提高,可能来自人员结构变化、休假周期、项目阶段差异或记录缺失。跨团队比较之前,要先确认团队职能、项目类型、统计周期和工作项粒度足够可比。

七、不同情况下的行动建议:不要把同一套流程强加给所有团队
1. 少于二十人的小团队:优先统一习惯,不必追求复杂系统
小团队如果项目数量少、成员相对稳定,可以先用已有任务管理工具的基础能力,约定统一字段和周内记录节奏。关键是所有成员知道什么算项目投入、支持工作如何归属,以及谁负责维护任务清单。
这类团队不一定需要多级审批和复杂成本中心。可以每周抽查少量记录,讨论记录是否能解释本周计划偏差。若工具切换成本远高于分析收益,先把口径和工作项维护做好,比采购复杂平台更重要。
2. 二十到一百人的成长型团队:优先解决跨项目口径冲突
团队规模增长后,容易出现不同项目各用一套分类、不同负责人对同一类别有不同理解的情况。此时应确定组织级最小口径,同时允许项目团队增加少量本地字段。组织级口径负责横向汇总,本地字段服务特定项目,不宜无限扩张。
可以先选择一到两个代表性团队试行,涵盖不同项目类型和工作方式。试行期间记录成员填报耗时、工作项关联率、异常类型和复核工作量,再决定是否推广。不要只挑最配合、最规范的团队试点,否则推广时容易低估真实阻力。
3. 百人以上或多事业部组织:先做治理设计,再做规模化配置
中大型组织需要明确数据字典、角色权限、组织层级映射、项目归属规则和数据保留要求。跨部门汇总时,最容易出问题的不是总工时计算,而是组织结构调整后历史数据如何归属、外包人员如何纳入、内部支持怎样分摊。
若采用 PingCode 等研发管理平台作为工作协同基础,应在配置前确认项目、迭代、需求和任务的结构是否统一,并检查平台与现有流程的衔接。系统能够提供入口与汇总能力,但不能替代组织对口径、权限和数据用途的决策。
4. 主要目标是项目成本核算:让财务口径先行
如果工时要进入项目成本分析,应优先对齐财务周期、成本类别、人员成本率和项目边界。研发团队负责记录真实投入,财务或经营团队负责确认计算规则,项目管理角色负责解释计划变化,三方各自承担清晰责任。
需要特别谨慎处理间接工作。架构治理、内部培训、平台维护和团队管理是否分摊到项目,取决于组织的核算规则。不能因为系统可以把时间按比例摊分,就认为这种分摊具有业务依据。
5. 主要目标是提高计划准确性:重点分析估算偏差
团队想改善迭代承诺,就应把工时与工作项类型、规模、复杂度、依赖和变更情况结合分析。可以先观察同类型任务的实际投入分布,而不是只取平均值。少数复杂任务可能显著拉高平均数,中位数、范围分布和样本量说明有时更有解释力。
估算偏差不应被用于惩罚“低估”的个人。低估可能来自需求不完整、技术风险未知、隐性协作未计入,或者估算方法缺少历史反馈。把每次偏差拆成可改进的因素,才有机会逐步提升计划质量。
八、工具、权限与推广:让流程易用而不是只让系统功能完整
1. 选工具时比较完整流程,而不是只比较工时页面
评估工具时,我会让团队走一遍完整场景:创建工作项、分配负责人、记录投入、检查异常、汇总报表、纠正历史记录和导出结果。只展示一个填写页面,无法证明工具能支持真实管理闭环。
| 评估维度 | 需要核实的问题 | 常见风险 |
|---|---|---|
| 工作项关联 | 能否从任务直接记录,是否能按项目和周期汇总 | 工时成为孤立数据,无法追溯交付对象 |
| 规则与校验 | 能否设置必填、异常提示和有限例外 | 规则太弱导致漏填,规则太硬导致绕行 |
| 权限与审计 | 谁能查看、修改、导出,历史变化是否可追踪 | 敏感数据扩散,纠错责任不清 |
| 报表与口径 | 能否说明周期、类别和统计范围 | 不同团队报表看似相同,实际口径不一致 |
| 操作成本 | 完成一次常规记录需要多少步骤,移动端是否可用 | 功能齐全但录入成本过高,导致补录和漏填 |
试用工具时,最好让真实岗位成员完成真实任务,不要只由管理员操作演示。抽取一周工作记录进行回放,观察成员能否找到工作项、类别是否够用、异常能否解释。试用者覆盖不同角色,才能发现入口设计对开发、测试、产品和支持岗位的影响。
2. 设定角色责任,避免“人人负责等于没人负责”
成员负责及时记录并说明异常;项目负责人负责维护项目和任务结构、复核项目层面的偏差;团队管理者负责口径一致性和资源决策;系统管理员负责配置和权限;财务或经营人员在成本场景中负责核算规则。角色可以因组织结构调整,但职责需要明确。
若所有问题都推给项目负责人,负责人会陷入逐条催填;若只有系统管理员维护规则,业务分类可能脱离真实工作;若成员自行决定所有口径,跨团队数据又无法比较。责任边界应在流程发布时同步说明。
3. 推广时分阶段,而不是一次性要求全员达标
第一阶段让试点团队理解类别和工作项,重点收集误填原因;第二阶段稳定规则,修复入口和任务结构问题;第三阶段再扩大范围,并开始使用汇总分析。每阶段都应设有退出条件,例如成员能够解释关键类别、异常记录有处理路径、报表口径可被复核。
推广沟通要说明数据会用于什么、不会用于什么,谁可以看到个人级记录,如何申请纠错。只发布操作手册而不说明用途,成员很难建立信任;只强调管理要求而不提供反馈渠道,也会让错误长期留在数据里。
4. 把填报负担作为正式指标观察
工时流程本身也有成本。团队可以在试行期抽样记录一次常规填报平均耗时、每周补录次数、负责人复核时间和成员遇到的阻塞。若填报耗时持续增加,应检查字段设计、搜索效率和工作项结构,而不是默认更多要求一定能换来更好的管理。
例如,一次记录需要填写六个必填字段,但分析只使用其中两个,其他字段就要重新论证是否必要。字段被保留的理由应是支持一个清楚的决策,而不是“以后也许用得上”。

九、上线后的取舍与避坑:哪些精细化值得做,哪些不值得
1. 实时记录与日末汇总之间的取舍

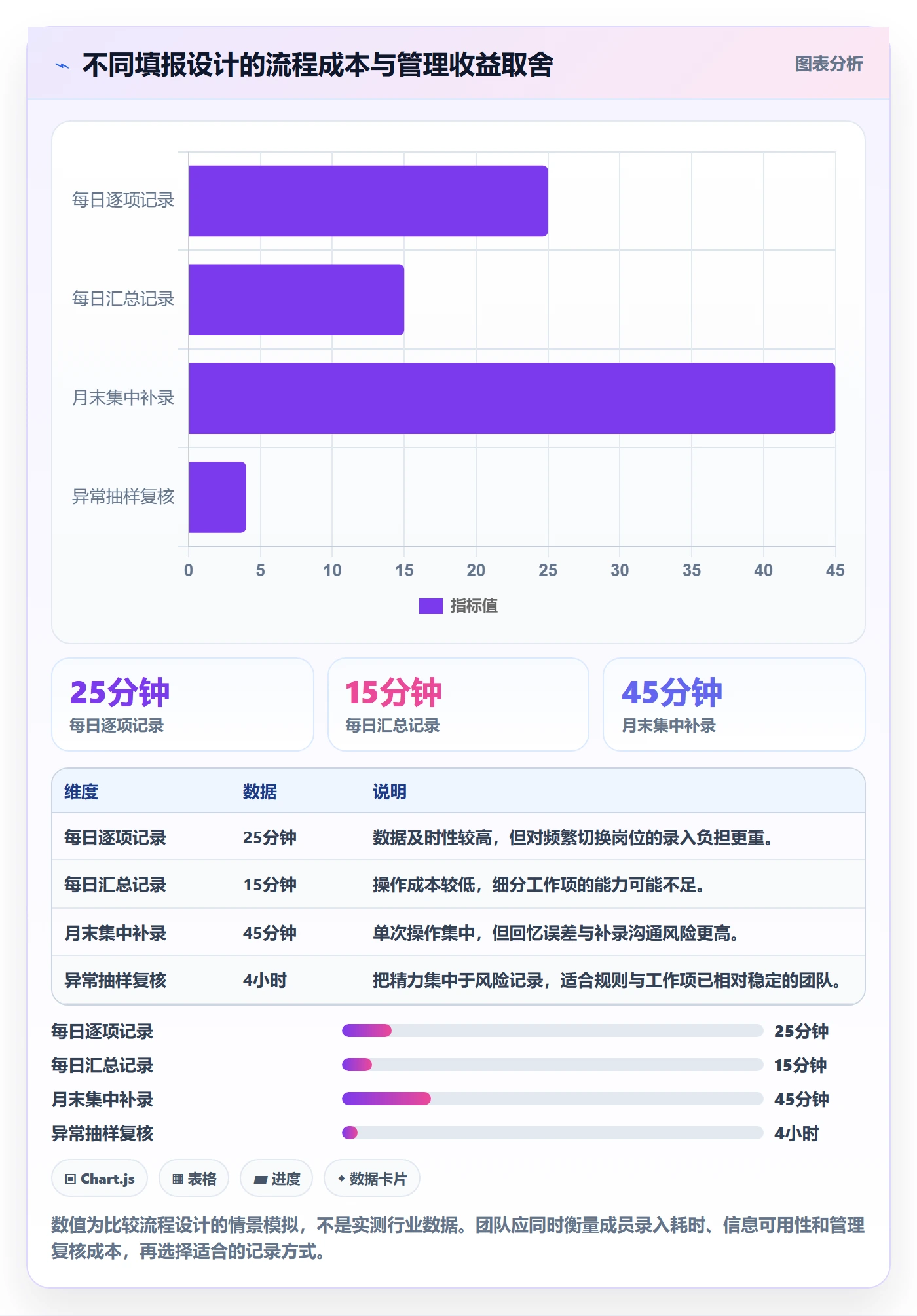

实时记录的好处是减少回忆负担,特别适用于任务切换频繁或成本核算要求较高的场景;代价是可能打断连续工作,增加上下文切换。日末汇总更容易融入工作节奏,但依赖成员及时回顾当天事项。两者没有普遍赢家,关键是团队实际工作模式。
可以先比较两周数据:及时提交率、漏项率、成员填写耗时和负责人复核负担。如果实时记录提高了关联质量,却让成员频繁中断,试试任务结束后记录或固定时点回顾;如果日末仍大量漏记,则需要缩短记录周期或改进提醒方式。
2. 细粒度与低负担之间的取舍
细分到需求和缺陷,有助于分析不同工作类型的投入;只记到项目,维护成本低、适合粗略资源视图。团队不必一次选择永久方案,可以先用较粗粒度跑通,再根据实际决策需要增加细分项。
增加字段前,先问三件事:是否有人会使用这项数据?是否能稳定定义?如果数据缺失,是否会影响重要判断?如果三个问题没有明确答案,就暂缓增加字段。系统能记录,不意味着组织就应该记录。
3. 自动校验与人工例外之间的取舍
自动校验适合处理重复、缺项、格式错误和明显超限;业务例外需要人判断。把所有情况都自动化,可能误伤值班、培训或跨项目支援;把所有情况都交给人工,则会让复核负担失控。
建议先建立一组低争议规则,再收集被规则拦截的例外类型。若某类例外反复出现,说明规则或分类需要调整;若只是偶发情况,则保留说明与审批路径即可。规则应当随着真实使用逐步演化。
4. 透明管理与个体隐私之间的取舍
项目层面的投入汇总有助于资源安排,但不等于所有人都应该查看每位成员的逐日工时。应按工作需要分配权限,并告诉成员数据如何用于排期、成本或复盘。若记录存在明显错误,应提供本人可查看、可申请更正的机制。
管理者也要谨慎使用个人级数据。长期偏高或偏低的记录只能提示需要了解工作情况,不能直接推出态度、能力或产出结论。必须结合岗位职责、工作成果、团队协作和统计口径进行判断。
5. 表格工具与专门平台之间的取舍
表格适合少量人员、项目结构简单、流程还在探索的阶段;专门平台更适合需要任务关联、角色权限、跨项目汇总和持续审计的场景。切换工具本身也有成本,包括配置、数据迁移、培训和流程适配,不能把“换系统”当成流程问题的自动解法。
如果团队的核心困难是工作项不维护、类别无定义或管理者不使用数据,先采购平台通常不会解决根因。反之,如果手工表格已经造成重复录入、版本冲突、权限混乱和汇总延迟,继续靠人工补丁也会逐渐增加隐性成本。
6. 不要追求跨团队排名,先追求同口径比较
不同团队的产品阶段、技术职责、支持负担和人员构成可能完全不同。把单人平均工时、非计划投入占比或缺陷处理时长直接排成名次,容易把工作性质差异误当成管理能力差异。
要比较,先找相似条件:相近项目类型、相同统计周期、类似工作项粒度、同一类别定义和相似人员范围。无法满足这些条件时,优先做团队内部趋势分析或案例复盘,而不是做看似精确的横向排名。
十、结尾:先让每一小时有去处,再让数据参与决策
1. 工时管理的独特价值在于解释,而不是计数
工时记录本身不会自动提升效率,也不能替代项目管理、绩效评价或财务核算。它真正有价值的地方,是帮助团队把工作投入和任务、交付、变更、支持及返工联系起来,让“为什么延期”“资源为什么紧张”“估算为什么总偏”从印象问题变成可调查的问题。
我更看重一套流程能不能同时做到三件事:成员知道如何记录,管理者能解释异常,复盘后有具体改进动作。若只做到“每个人都有数字”,却无法回答数字代表什么,工时管理就只是多了一份负担。
2. 下一步按四周试行,不要先追求完美制度
团队可以从一个项目或一个迭代开始,按以下顺序行动:
- 写清工时数据要支持的决策,并明确暂时不用于什么场景。
- 统一项目、工作项、类别和时长单位,给每类准备正例与反例。
- 选择能覆盖不同岗位的试点成员,记录填报耗时和常见错误。
- 四周后复盘及时性、工作项关联率、异常原因、成员反馈和管理成本。
- 只根据明确的决策需要调整粒度、字段、提醒和权限,再逐步扩大范围。
如果读者只记住一个原则,我建议记住:不要问“怎样让所有人填得更多”,而要问“怎样让每一条记录都能被正确解释,并促成一个更好的决定”。先把规则做得少而清楚,再让数据经得起复核,工时管理才会从填报任务变成研发团队真正用得上的管理基础。
常见问题解答(FAQ)
1. 研发团队填报工时的完整流程是什么?
我刚开始接触工时管理时,以为只要每天填个小时数就行,后来发现月底经常对不上任务进度。一个任务从开始到结束,究竟应该在哪些节点记录工时,才能既不漏填也不重复?
实用流程可以分为五步:先把工作拆成可识别的任务,再明确每项任务的负责人和预计工时;每天或每周按实际投入记录工时,并关联具体任务;任务完成或发生变更时及时更新状态与剩余工时;负责人定期检查缺填、重复填报和异常数据;最后按项目、成员和工作类型汇总,用于复盘而不是单纯考核。
一个容易忽略的细节是,会议、排查线上问题、代码评审等工作也应有明确归属,否则填报记录会系统性低估真实投入。
2. 工时应该按天填,还是等到周末集中补填?
我有时忙起来会连续几天忘记记录,周五再凭印象补,感觉总数差不多,但很难说清时间具体花在了哪里。团队应该规定每日填报,还是允许每周集中补录?
优先采用每日填报,并允许短周期补录,不建议把周末集中回忆作为常态。记录间隔越长,越容易把会议、沟通和临时故障遗漏,或将时间错误地归到主要任务上。可以先试行每天预留5分钟,记录当天投入;团队若不适合每日操作,可设置每周至少两次的提醒,并要求补录时标注日期和任务。
判断机制是否有效,不只看填报率,还要抽查工时与任务进展、会议记录是否大致吻合。
3. 预计工时和实际工时差很多,应该怎样处理?
我担心实际工时超出预估后会被认为效率低,所以有时会把数字填得接近原计划。遇到需求变化、技术难题或临时支持时,怎样记录才有助于项目复盘,而不是变成追责依据?
实际工时应记录真实投入,偏差则结合原因解释,不能为了贴近计划而修改事实。建议为偏差设置少量可复用的原因类别,例如需求变更、技术风险、外部依赖、缺陷返工和临时支持,并在明显超出预估时补充一句说明。比如某任务预计8小时、实际用了12小时,若其中4小时用于新增验收要求,就应记录实际投入并注明变更背景。
复盘时重点看同类任务的偏差是否反复出现;单次超时不能直接等同于个人效率问题。
4. 怎样设计工时填报规则,避免团队觉得是在监控个人?
我所在团队一提填工时,大家就担心数据会被用来比较谁工作得久,甚至担心短暂离开也要解释。规则应该收集哪些信息,管理者又该怎样使用这些数据,才能让填报真正服务项目?
规则应围绕项目决策所需的信息设计,而不是记录个人每一分钟的活动。通常记录日期、任务、投入时长和必要的工作类型就足够;只有在偏差较大或项目复盘需要时,再补充说明。管理者应优先用汇总数据识别排期偏差、支持工作占比和反复发生的返工,而不是用工时长短给个人排名。
试运行时可先选一个项目、运行两到四周,检查数据是否帮助团队发现具体问题;如果报表无法带来排期或流程上的改进,就应删减字段或调整用途。
核心关键词
文章包含AI辅助创作:工时管理填报工时全流程:研发团队入门指南与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/560579
读者评论
我们试过按天填,最大的阻力不是花几分钟,而是任务经常拆分或改名,月底回看很难对应。先把工作项维护好,确实比单纯催填更重要。
同意工时不能直接当绩效指标。不过个人数据的查看权限即使写进制度,实际执行也容易模糊;上线前最好明确谁能看明细、导出后如何使用。
文中提到用工时分析计划偏差很有帮助,但这类数据只能提供线索。我们遇到延期时,还得一起看需求变更和外部依赖,否则容易把问题简单归到投入不足。
