实际工时管理最容易失真的地方,不是员工少填了几小时,而是产品需求已经延期、研发却仍显示“工时正常”。当计划工时、实际投入、剩余工作和需求状态各自在不同表格里更新,团队看到的就不是同一件事。本文的核心判断是:产品经理不应把工时管理做成“收集工时”,而应把它设计成连接需求承诺、团队投入、偏差解释与后续决策的一套协同流程。下面的案例数字均为情景模拟,用于解释方法,不代表行业调查结果或某个企业的真实经营数据。
一、先讲核心结论:工时的价值在于帮助决策,而不在于填满表格
1. 实际工时不是“做了多久”的单一答案
团队口中的“工时”可能分别指预计投入、实际投入、日历耗时、可计费时间,甚至是工单从开始到结束的周期时间。这些概念若混在一个字段里,后续分析一定会出现歧义。
我建议产品经理至少区分四类时间:计划工时用于承诺与资源安排;实际工时用于描述已投入的人力;剩余工时用于预测尚需投入;周期时间用于观察工作从开始到交付经过了多久。它们可以关联,但不能相互替代。
例如,一个功能预计需要 40 人时,团队用了 44 人时完成,工时偏差是 10%。如果期间有 8 个工作日的等待时间,日历周期仍可能是三周。前一个数字回答“投入是否超出估算”,后一个数字回答“交付为什么慢”,两者指向不同的改进动作。
2. 产品经理要管理的是偏差闭环,不是个人时长排行
产品经理通常无法单独决定每个人每天具体做什么,却需要对需求范围、优先级、验收标准和交付节奏负责。因此,工时管理的重点应放在需求和工作包层面:估算是否合理、变化是否经过确认、阻塞是否及时暴露、投入是否产生了预期交付。
如果团队只能回答“谁填了几小时”,却回答不了“为什么比计划多了 20 小时、这 20 小时是否改变了范围、后续是否还会重复”,这套管理就没有真正形成闭环。
3. 先统一口径,再讨论效率
数据口径混乱时,越精细的报表越可能制造错误结论。比如有人把会议时间计入需求,有人只记编码时间;有人按实际发生日填报,有人周五一次性补齐。此时不同成员的“实际工时”并不具备可比性。
一个可执行的基本定义是:实际工时记录实际发生的工作投入,按工作项关联,包含事先约定的分析、开发、测试、评审和缺陷修复等活动;请假、等待、日历周期不计入实际投入。会议是否计入,则由组织根据分析目的统一规定,而不是由个人临场判断。
4. 工时数据应回答四个经营问题
- 承诺是否可信:计划投入与最终实际投入偏差多大,偏差集中在哪类工作。
- 范围是否稳定:需求中途新增、拆分或变更,带来了多少额外投入。
- 协作是否顺畅:等待、返工、跨团队依赖是否正在吞噬可用产能。
- 决策是否及时:出现偏差后,是否调整范围、资源、期限或验收方式。
这四个问题比“本周每个人是否填满 40 小时”更接近管理价值。工时不是绩效本身,更不是员工是否勤奋的直接证明;它是帮助团队解释工作投入与交付结果之间关系的一种观测数据。
二、背景和真实场景:产品经理为什么容易卡在工时协同中间
1. 需求承诺发生在前,工作复杂度往往后知后觉
产品经理提出需求时,通常掌握的是用户问题、业务目标和预期范围;研发和测试则要进一步识别技术约束、依赖关系、数据迁移、兼容风险和验收工作量。早期估算本质上是基于有限信息的预测,不是精确承诺。
当需求尚未完成技术拆解,管理者就要求给出一个看似精确的总工时,团队容易通过“报得保守”来规避风险。随后,产品又把这个数字当成对外承诺,最终形成估算被误用、偏差被掩盖、信任被消耗的循环。
2. 产品、研发、测试对“完成”有不同理解
产品经理可能认为页面和交互实现后就接近完成;研发可能认为代码合并后完成;测试则还需要验证边界条件、兼容性和回归范围。只要工作项的完成定义不统一,实际工时就难以与交付状态对应。
我处理这类协同问题时,会把工作项的“完成”拆成可验证条件,而不是只依赖状态名称。以一个导出功能为例,完成条件可以包括:权限校验、字段映射、异步处理、失败提示、日志记录、测试用例和验收结果。条件明确后,工时归属也更容易确定。
3. 多任务切换会让单个需求的投入看起来偏低
一个开发人员可能上午处理线上故障,下午参加技术评审,间隙再推进需求。若团队只在周末估算性地回忆“这周大概做了多少”,短时支持和切换损耗就容易被遗漏,需求实际投入被低估,线上支持也没有留下可分析记录。
反过来,如果要求每次切换任务都即时录入,记录动作又会碎片化,造成明显的填报负担。流程设计要在数据及时性和操作成本之间取舍,而不能只追求分钟级的表面精度。
4. 典型协同场景:需求追加,却没有同步调整基线
以下为情景模拟:一个跨端改版最初估算 120 人时,进入开发后,业务方追加了历史数据兼容和导出能力,测试又发现需要补做旧版本回归。团队最终投入 168 人时。若系统只显示“超出 48 人时”,管理者容易追问为什么估算差;若没有需求变更记录,团队也无法证明其中多少投入来自新增范围。
更合理的拆解是:原范围偏差 12 人时,新增导出能力 18 人时,历史兼容 22 人时,额外回归 10 人时,另有 14 人时的缺陷修复。各类原因可能部分重叠,不能未经核对就简单相加;但一旦分类清楚,团队就能决定未来是否为兼容性建立单独估算模板,或在需求评审时增加回归范围检查。
工时协同不只是把数字录入工具。对于中大型团队,若已经使用 PingCode 等项目管理平台,可把需求、任务、缺陷、迭代和工时记录关联起来,减少信息散落;但工具只能承载规则,不能替代规则。小团队也可以先用轻量表格运行同一套口径,等人工核对成本超过维护成本再考虑系统化。
三、常见误区:数字看起来更精细,不等于判断更准确
1. 把工时填满当成管理目标
“每个人每天必须填满八小时”听起来简单,却容易把记录压力转化为数字凑整。员工可能把未记录的沟通、等待或临时支持塞进某个需求,导致需求成本失真。若组织真正关心产能,应同时看可用工作时间、任务投入和交付结果,而不是把每日填报总量当成产出。
异常填报可以作为核对信号,不能直接作为绩效结论。连续几天记录偏低,可能是漏填、支持任务未建单、请假,也可能是任务没有拆清楚;单看数字无法判断原因。
2. 把预估时间当作承诺时间
估算是信息不完备下的预测,承诺则还需要结合优先级、人员可用性、依赖和风险缓冲。把“预计 40 小时”直接转成“周五一定交付”,忽略了日历工作时间、并行事项和审批等待,容易让工时数字承担它并不具备的保证能力。
更稳妥的方式是把估算与交付日期分开讨论:先问工作本身需要多少投入,再结合团队容量和依赖关系推算可能的交付窗口。对不确定性高的工作,应给出区间或情景,而不是假装可以精确到个位数。
3. 只看超支比例,不看工作类型
超支 30% 对探索型原型和成熟流程中的重复配置,含义完全不同。前者可能是合理的学习成本,后者则可能反映模板、需求澄清或执行流程存在问题。若把所有偏差都归为估算不准,团队会失去识别不同根因的机会。
我会先问“偏差来自哪里”,再问“偏差有多大”。建议把原因至少分为范围变化、技术不确定、依赖等待、返工缺陷、估算遗漏、临时支持和记录误差。分类的目的是指导改进,不是给个人贴标签。
4. 把工时直接用于个人绩效排名
投入时长既不能证明贡献更大,也不能证明效率更低。复杂任务、知识传递、线上事故、辅导新人等工作,往往无法用同一产出单位比较。若把工时排行公开,团队可能倾向于争取容易记录的任务,回避高风险但重要的工作。
在确有成本核算、计费或资源利用需求时,工时可以参与绩效或经营分析,但应配合交付质量、任务复杂度、客户结果、协作责任等信息,并明确使用范围。把计费记录和绩效评价混为一谈,通常会引发填报行为扭曲。
5. 过度追求实时填报
“做一分钟记一分钟”在大多数知识工作场景下成本过高。碎片化填报不仅打断工作,还会产生虚假的精确感。更现实的要求是:工作结束当日或下一个工作日完成记录,存在跨日任务时按实际投入分日补录;每周进行轻量核对,月末再做趋势检查。
如果组织的合同计费要求按更细粒度核算,可以另设计费记录规则,不要因此要求所有内部工作都采用同样繁重的精度。记录精度应与决策价值、合规要求和操作成本相匹配。
6. 把“无偏差”视为优秀管理
长期所有任务都刚好等于估算值,未必说明预测精准,也可能说明任务估算被反向调整、偏差被隐藏,或者团队已经学会按照预算填数字。健康的管理更关注偏差是否可解释、是否及时暴露、是否触发行动,而不是所有项目都呈现整齐的零偏差。
四、专业判断逻辑:从口径、基线到偏差闭环
1. 先确定管理对象:需求、任务还是人员
产品经理最适合以需求或可交付工作包为主要分析对象,以任务作为记录载体。人员视角可以用于容量规划和成本核算,但不应成为默认的价值评估视角。这样既能看清工作投入,也不容易把团队协作误读成个人表现。
建议建立层级关系:业务目标关联需求,需求拆为可验收工作项,工作项再由角色或责任人记录实际投入。若一个任务横跨多个需求,应拆分归属,或明确约定共享投入分摊方式,避免事后随意摊派。
2. 估算要有版本,变更要留下依据
估算不是一个永不变化的数字。需求评审后形成初始基线;技术评审、原型验证或范围变更后,必要时更新预测。关键是保留初始值、当前预测、变更原因和批准时间,而不是覆盖旧数字。
我通常把“基线工时”用于回顾原始承诺,把“当前预测工时”用于安排资源,把“实际工时”用于分析已发生投入。三者如果共用一个字段,团队就很难分辨是估算变了、实际增加了,还是有人直接改写历史。
3. 用区间表达不确定性,不制造假精确
对高不确定任务,可以采用区间估算,例如 24 至 40 人时,并说明区间来自哪些假设。随着技术验证和需求澄清,区间再收窄。对重复性强、工作步骤稳定的事项,才逐步使用更具体的点估算。
区间不是推卸责任,而是将不确定性显性化。产品经理可以据此选择:先投入少量时间做验证、拆分为阶段交付,或接受较宽的日期窗口。将风险藏在一个精确数字后面,反而会让决策更差。
4. 偏差分析要区分量与因
基础偏差率可以按“实际工时减基线工时,再除以基线工时”计算。若基线为零,或基线缺失,不应强行计算百分比,应标记为新工作、未估算工作或待核对。偏差率适合做筛查,不能单独证明管理质量。
我建议同时记录绝对偏差、相对偏差和原因分类。一个 2 小时任务多花 2 小时,偏差率是 100%;一个 200 小时任务多花 20 小时,偏差率是 10%。只看百分比会夸大小任务的波动,只看绝对值又可能忽略小工作反复失准的信号。
5. 把“剩余工时”作为预测,不作为惩罚
任务推进到一半时,最有用的问题通常不是“已经做了多少”,而是“还需要多少才能完成”。剩余工时应根据当前信息更新,并与未完成范围、阻塞和验收条件一起看。若剩余工时只允许减少、不允许增加,成员会倾向于保守填报,预测就会失去价值。
如果某任务实际投入增加,剩余工时也同步上升,并不自动代表失败;它可能说明发现了隐藏工作。真正需要关注的是团队是否及时更新预测,以及产品负责人是否据此调整范围、资源或时间。
6. 先建立轻量复盘,再谈复杂指标
不建议一开始就建设一整套个人效率仪表盘。先选取一到两个交付周期,观察需求工时偏差、范围变更投入占比、返工投入占比和填报及时率,确认数据可用后再增加维度。
指标的实际价值在于触发提问。例如,返工投入占比上升,就检查验收标准、评审质量和测试介入时点;依赖等待增加,就检查接口责任和跨团队排期。若指标没有对应决策动作,只会增加报表维护成本。
| 指标 | 建议口径 | 主要用途 | 使用边界 |
|---|---|---|---|
| 工时偏差率 | (实际投入-基线投入)÷基线投入 | 发现估算与执行的系统性差异 | 基线缺失或为零时不计算 |
| 范围变更投入占比 | 经确认的新增范围投入÷需求总实际投入 | 评估变更对交付成本的影响 | 变更需留痕,不能把所有偏差都归入变更 |
| 返工投入占比 | 返工及缺陷修复投入÷总实际投入 | 定位质量、澄清和验证问题 | 需统一返工分类,避免重复计算 |
| 记录及时率 | 规定时间内完成记录的工作项数÷应记录工作项数 | 评估数据是否适合用于复盘 | 不代表工作质量或个人绩效 |
| 剩余工时预测误差 | 完工时实际剩余投入与上次预测的差异 | 评估预测更新是否有参考价值 | 应按任务类型分组观察 |

7. 让指标拥有“触发动作”
可以为团队设置内部观察阈值,但阈值应先作为讨论信号,而不是自动判错标准。例如,某类需求连续三个迭代实际投入高于基线 20%,就启动估算方法复核;某工作包新增范围投入超过原基线 15%,就要求确认是否调整日期或删减低优先级内容。
这些阈值属于团队自定的管理基准,不是普遍适用的行业标准。它们的作用是让团队知道何时必须停下来讨论,而不是把 19% 判为正常、21% 判为失败。
五、案例与数据观察:用一个迭代看清偏差从哪里来
1. 模拟案例:三类需求,不能用一个平均数解释全部偏差

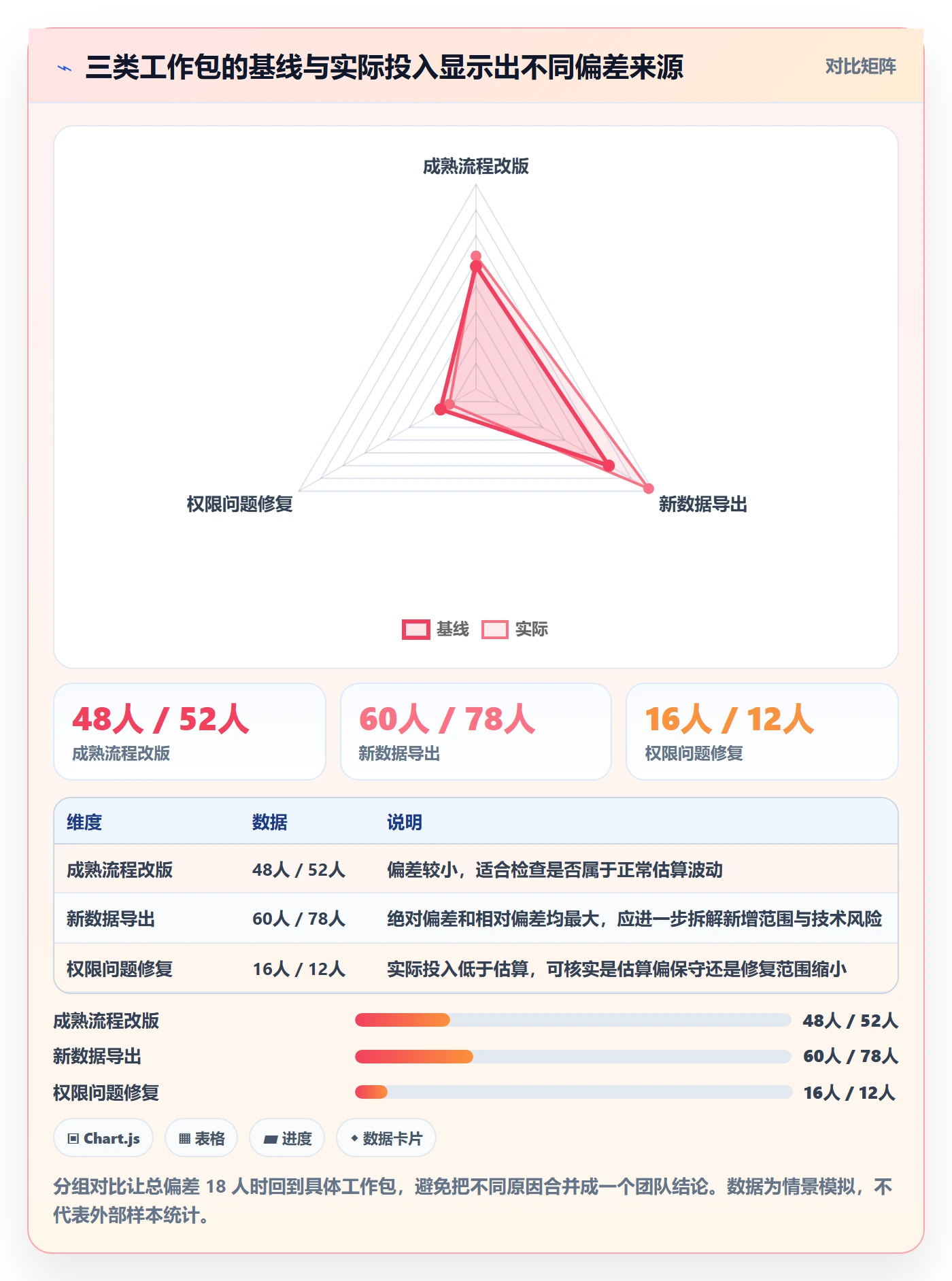

假设某团队在一个两周迭代中完成三项工作。A 是成熟流程的小改版,基线 48 人时、实际 52 人时;B 是新数据导出能力,基线 60 人时、实际 78 人时;C 是线上权限问题修复,基线 16 人时、实际 12 人时。总基线为 124 人时,总实际为 142 人时,整体偏差约为 14.5%。这些数字是用于演示分析方法的情景模拟。
如果只看总数,管理者可能会说“团队超支 18 小时”。但分项看,A 的偏差约为 8.3%,可能在可接受波动范围;B 的偏差为 30%,需要核查是否存在技术不确定性或需求变化;C 的实际投入低于基线,可能说明估算偏保守,也可能是修复范围缩小。平均数掩盖了三种不同信号。
2. 把偏差拆开后,行动会比追责更具体

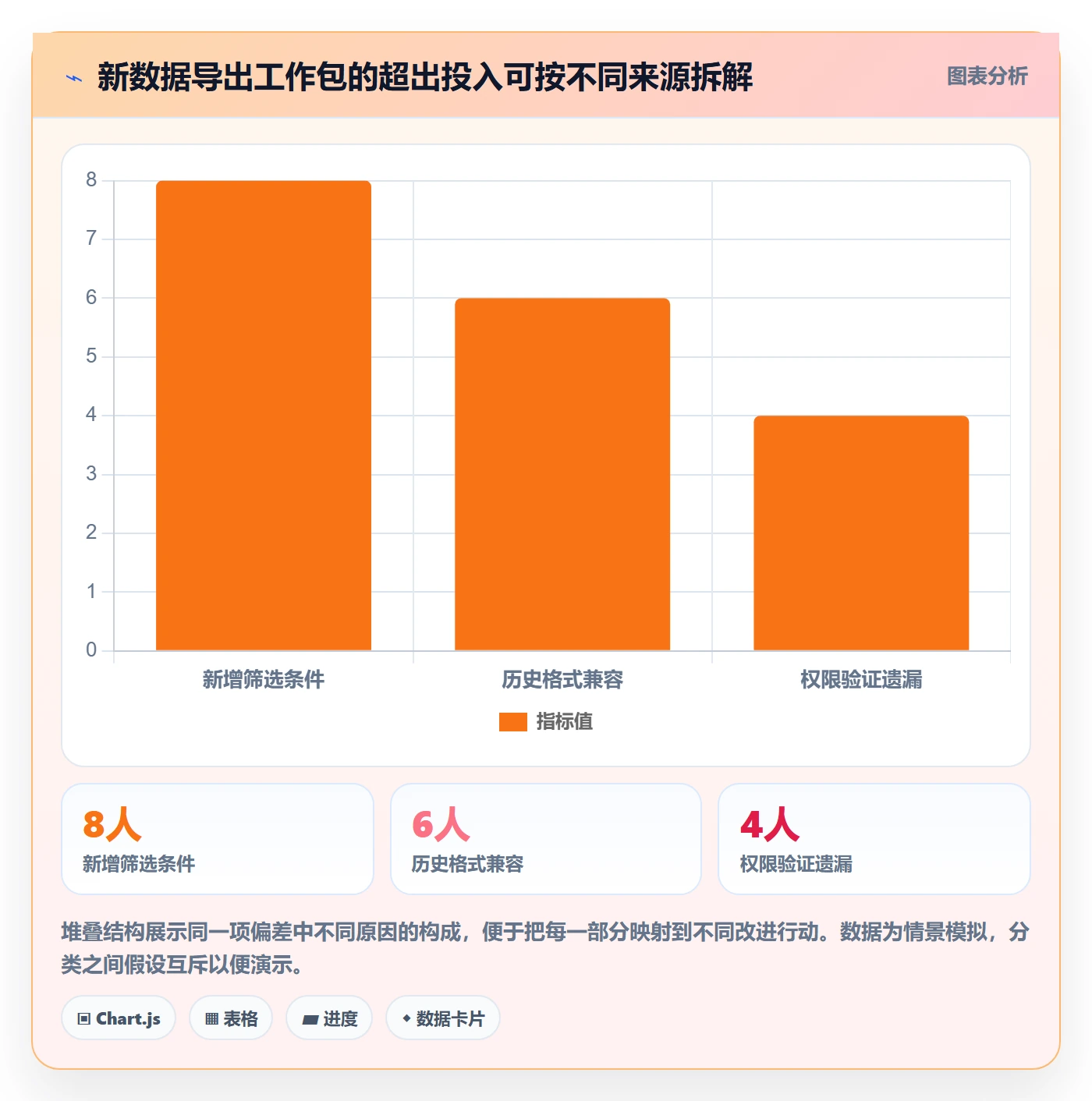

进一步假设对 B 项的 18 小时偏差进行核对:其中 8 小时来自新增筛选条件,6 小时用于处理历史数据格式差异,4 小时来自原估算漏掉的权限验证。合理行动分别是:变更条件进入需求审批;历史数据风险纳入后续类似需求的技术检查表;权限验证加入估算模板。不能因为总偏差相同,就只给团队一个“以后估准一点”的建议。
在实际复盘中,我会要求每个主要偏差至少回答三件事:发生了什么、在哪个节点本可更早发现、下一次改变哪项机制。若只能回答“任务比较复杂”,说明分类粒度还不够,或者团队没有保留过程证据。
3. 对比工时投入与日历周期,识别等待成本
再看一个情景模拟:两个工作包都实际投入 32 人时。工作包甲在 4 个工作日内完成,工作包乙历时 12 个工作日,其中 5 天等待接口权限,3 天等待业务确认。若管理者只看工时,两者成本相同;若关心交付周期,乙的等待时间就必须进入依赖管理分析。
不过,等待时间不能直接当成“浪费工时”加到实际投入里。它是周期时间中的一个组成部分,不是人员正在工作的小时数。把投入、等待和周期拆开,才能判断问题应由资源配置解决,还是由审批、依赖和沟通机制解决。

4. 观察“范围变化,投入变化,交付变化”三段关系
工时超支并不总是坏结果。如果新增范围带来显著业务收益,投入增加可能是主动选择;如果范围未变、交付也没有改善,却反复出现返工,才更像流程问题。因此,偏差分析要同时记录范围变化、实际投入和最终交付结果,不能只盯一个成本数字。
一个适用于需求复盘的记录格式是:初始目标与范围、基线估算、已批准变更、实际投入、剩余风险、交付结果、偏差原因、下次动作。这样的记录比单独一张工时汇总表更容易支撑产品决策,也方便团队在相似需求到来时复用经验。
5. 数据样本太少时,不要急着得出团队结论
如果团队只观察了一个迭代,任务组成可能刚好偏向新项目或线上支持。此时不适合据此判断某角色效率低、某类需求总是失控。至少要把需求类型、任务复杂度、团队经验、依赖条件分开看;样本不足时,把结论写成“待验证假设”比写成“管理事实”更专业。
具体做法是先选 2 至 3 个迭代,聚焦少数关键指标,逐周核对记录口径和分类一致性。若记录质量不稳定,优先改流程,不要急着追加图表;若数据稳定且反复指向同一原因,再投入资源修复根因。

六、落地流程与规范:让记录动作足够轻,让复盘足够有用
1. 需求进入计划前:写清范围和估算假设
产品经理负责把需求目标、边界、验收条件和优先级说清楚;研发、测试和相关角色参与识别实现路径与风险。估算应说明包含哪些工作,例如设计评审、开发、自测、测试和发布支持;不包含什么,也要写出来。
当需求还处于探索阶段,可以先估算验证工作,而不是伪造完整交付工时。比如先安排 6 至 10 人时完成技术验证,再根据验证结论更新完整方案。这样做会增加一次计划更新,却降低了把未知风险包装成确定承诺的可能。
2. 任务拆分时:让工作项可归属、可验收
一个工作项如果横跨多个角色、多个验收结果或多个星期,常常难以准确记录。拆分不是为了制造大量小任务,而是为了让投入与具体工作建立稳定关联。适合拆分的信号包括:范围边界清晰、负责人不同、完成标准不同、依赖顺序明显。
过度拆分也有成本。若每个任务都只有 10 分钟并且频繁切换,团队会把大量时间花在维护任务结构上。建议以能用于计划、责任协作和复盘为标准,不追求统一的最小时间颗粒度。
3. 执行过程中:记录实际投入,并更新剩余预测
记录最好关联具体需求或任务,注明日期、投入时长及必要的工作类别。类别数量应保持克制,通常从开发、测试、评审、缺陷、支持等团队确实需要区分的活动开始。不要因为“以后可能有用”就为每种细节创建一个字段。
工作项发生变更时,先记录变更内容、提出方、影响范围和确认时间,再调整预测。不能只改剩余工时而不解释为什么变化,也不应把新增工作偷偷塞进原任务,使后续统计无法还原需求历史。
4. 每周核对:优先处理异常,不做逐条审讯
每周一次的核对可以聚焦三类信息:没有记录但状态已完成的工作;实际投入与任务规模明显不匹配的工作;剩余工时长期不变、交付状态却持续推进的工作。核对目标是修复数据和暴露阻塞,而不是要求每位成员逐分钟解释。
团队可以由项目负责人或迭代负责人抽样检查,产品经理重点确认需求范围及变更,技术负责人确认任务拆分和技术风险,测试负责人确认验证与返工归属。职责分明,才能避免所有异常都被推给产品经理处理。
5. 迭代结束:按固定顺序做偏差复盘
- 确认基线版本和实际投入记录是否完整,不完整的数据先标记,不强行推导。
- 计算需求层和工作包层的绝对偏差、相对偏差,并注明基线缺失项。
- 把主要偏差按统一原因分类,明确是否与范围变化、等待、返工或遗漏有关。
- 检查交付结果与投入变化是否匹配,判断投入增加带来了什么结果。
- 为每个可重复的根因确定一个机制改进,并指定责任人和检查时间。
复盘不必覆盖每一条小任务。优先选择绝对投入大、偏差持续发生、影响关键日期或带来客户风险的工作。少量深入的案例,通常比对几十条任务逐一写一句“估算不准”更有效。
6. 工具配置:先让数据关系正确,再追求自动化
无论使用表格还是项目管理平台,至少要保证需求、任务、状态、基线、实际投入、变更记录和责任角色之间可以关联。若工时录入与工作项脱节,月底再靠人工对照名称,容易出现漏项、重项和归属错误。
规模较大的组织可以评估项目管理平台是否支持权限分层、工时审批或抽查、需求与任务关联、统计维度配置、导出与审计记录。以 PingCode 这类面向中大型组织的协同平台为例,实际价值取决于是否能承载组织已经定义好的口径与流程,而不是功能列表里有多少工时字段。采购评估还应看数据迁移、权限治理、使用培训和后续维护成本。
7. 权限与数据治理:明确谁能看、谁能改、如何留痕
工时记录涉及个人工作数据,组织应明确用途、访问范围和保存规则。管理者需要汇总数据,不意味着所有人都应看到个人明细;用于项目成本分析的数据,也不应未经说明就转作个人绩效排名。
基线、实际记录和变更历史最好具备可追溯性。若关键数据可被覆盖却没有修改记录,团队就无法判断偏差来自真实变化还是事后修订。权限设计要兼顾管理所需、隐私边界和合规要求。

七、不同情况下的行动建议:按组织成熟度和管理目标选择做法
1. 小团队、低复杂度:用最少字段验证口径
十人左右、任务变化快的团队,可以先用一张共享表或轻量工作系统记录需求、责任人、基线、实际投入、剩余预测、变更原因和状态。每周花 15 至 20 分钟核对异常,迭代结束复盘两三个最有影响的偏差。
此阶段不值得建设复杂审批流,也不必先追求角色工时利用率报表。先确认大家对“实际投入”和“变更”的理解一致,再决定是否需要更精细的分类。轻量流程的优势是启动快,缺点是数据规模上来后人工维护会增加。
2. 多团队、多依赖:建立跨团队工作包和责任边界
当一个需求需要多个团队协作,最常见问题不是工时不够精确,而是同一项工作被重复估算、依赖没有明确负责人、等待时间无人跟踪。应把跨团队接口、交付物、前置条件和承诺时间写入工作项,分别记录投入与等待。
此类组织应重点观察依赖等待天数、跨团队变更次数、工作包返工投入和关键交付节点偏差。若数据只按部门汇总,问题容易被平均掉;适当按依赖链或产品价值流观察,才能看出瓶颈究竟位于哪一段。
3. 探索型产品或研发工作:采用阶段估算和滚动预测
新技术验证、原型探索和早期产品试验的不确定性高,不适合要求一次性精确承诺。可以先估算验证阶段,明确本阶段要消除的关键假设,再用验证结果更新后续投入预测。
在此场景下,工时管理应关注学习成本、实验结论和继续投入的依据。若验证失败但及时排除了高成本路线,投入仍可能创造了价值。把所有没有直接上线的工作都归类为浪费,会让组织不愿意做必要探索。
4. 计费或成本核算场景:提高分类精度并保留审计链
客户合同计费、项目成本归集或合规审计要求较高时,需要更明确的项目编码、活动类别、审批规则和修改留痕。记录精度应服从合同与审计要求,同时在系统内区分计费时间、内部投入和非项目活动。
这类场景的取舍是:更高精度增加记录和核对成本,却有助于成本归属、合同履约和财务审计。应先确认哪些时间必须计费、哪些时间不得计费,再设计记录表单,而不是把所有内部管理逻辑直接套进客户计费流程。
5. 已有工时系统但数据质量差:先做一次口径清理
系统里有大量记录却无法信任时,不建议立刻换工具。先抽样检查近期任务:工时是否关联真实工作项、基线是否被覆盖、实际记录是否存在批量补填、变更是否留下依据、分类是否被一致使用。
把问题分成流程缺失、字段设计不当、培训不足、权限不清和管理行为扭曲,再逐项处理。若系统无法保留版本、无法关联需求或无法提供必要权限控制,才有较充分理由评估替换或补充方案。
6. 管理层希望快速看效率:先把问题改写成可验证问题
“我们效率是否下降”过于宽泛。更好的问题是:同类需求的中位投入是否上升、返工投入占比是否变化、交付周期变长是否主要来自等待、计划调整是否更频繁。问题具体后,团队才能找到适合的指标和对照样本。
跨团队比较时,必须控制任务类型、复杂度、团队成熟度和依赖条件。若这些因素不同,简单比较人均投入或工时利用率,极容易形成错误排名。管理者应把比较用于发现可复用实践,而不是用一个数字裁定团队优劣。
八、不同情况下的取舍:精细、及时、低成本不能同时无限追求
1. 精度与填报成本之间的取舍
记录越细,理论上越方便分析,但每次切换任务都填报会增加上下文切换成本,也可能使成员更关注记录而不是工作。对大多数产品研发团队而言,按工作项、按日或按半日记录,通常比分钟级记录更可持续;是否需要更细,要由计费、审计或具体决策要求证明。
我通常建议先问:如果把记录精度从半天提高到 15 分钟,究竟会改变哪一项决策?若答案只是“报表更漂亮”,不值得增加操作负担。若合同结算确实依赖细粒度记录,则应把额外成本纳入项目管理设计。
2. 即时性与集中补录之间的取舍
即时记录减少记忆偏差,却可能打断专注;集中补录操作连贯,却增加估算性回忆。一个折中方案是当天完成主要任务记录,允许短时支持在日末归并,但对高风险需求、客户计费和线上事故要求更及时登记。
重要的不是所有团队采用同一节奏,而是团队明确记录时限,并通过抽样观察判断该节奏能否保持可信度。若经常出现周末批量补录、时长整齐到整数,优先调整流程和提醒机制,而不是一味提高惩罚力度。
3. 统一标准与团队自治之间的取舍
统一口径有助于跨团队对比,过度统一又可能不适配不同工作类型。建议统一字段定义、变更原则和指标计算方式;让团队在活动分类、估算粒度和复盘频率上保留有限自治,并要求说明原因。
例如,基础平台团队可能需要单独区分故障支持与能力建设,产品功能团队可能更关注需求变更与返工。只要定义可映射到组织级标准,就可以允许本地分类,而不必强迫所有团队使用完全相同的工作模板。
4. 透明度与心理安全之间的取舍
公开汇总数据能帮助发现系统问题,公开个人明细排行却可能损伤心理安全。团队可以共享需求层成本、变更比例、返工趋势和交付周期,把个体明细限制在确有管理职责的范围内。
若组织决定将工时用于绩效或薪酬相关判断,应提前说明用途、计算规则、申诉渠道和数据校验方式,并避免把单一时长直接转换为绩效结论。否则成员很可能优化记录方式,而不是优化交付结果。
5. 自建流程与采购平台之间的取舍
表格启动快、成本低、修改灵活,但权限、审计、关联和跨团队汇总能力有限。项目管理平台可以减少重复维护、形成统一工作关系,但会带来订阅、实施、迁移、培训和治理成本。工具选型应围绕真实阻塞,不应由功能清单决定。
比较方案时,可让候选工具完成一个真实需求的演示:建立基线、拆分任务、记录实际投入、处理范围变更、更新剩余预测、输出偏差明细,再验证权限和修改记录。若演示只展示漂亮的总览,却不能还原某项偏差的来源,价值就需要重新评估。
| 场景 | 优先选择 | 主要收益 | 需要接受的代价 |
|---|---|---|---|
| 小团队、项目少 | 轻量表格或现有协作工具 | 低成本、启动快、容易调整 | 规模扩大后人工核对增加 |
| 多团队、依赖复杂 | 统一工作项关联与跨团队视图 | 更容易追踪责任、等待和交付链 | 需要统一治理和推广培训 |
| 客户计费或审计 | 带审批、留痕和分类控制的系统 | 成本归属和记录可追溯性较强 | 录入和审核成本更高 |
| 探索型研发 | 阶段估算与滚动预测 | 可把不确定性与学习过程纳入决策 | 不适合用一次估算承诺最终日期 |
九、结尾:把工时从考勤式填报,变成需求决策的证据
1. 独特观点:优先管理“信息何时出现”,而非“数字有多精确”
工时管理中最有价值的信号,往往不是完工后发现超支,而是执行过程中及时发现原假设正在失效。需求范围变了、关键依赖迟迟未到、剩余工作突然增加,这些信息若能在问题仍可调整时出现,团队就能在交付日期、范围、资源和质量之间做选择。
所以,我更看重“预测是否及时更新、偏差是否可解释、调整是否留有记录”,其次才是工时数字的小数位。一个可信的粗粒度系统,通常胜过一个看似精细、却依赖月底回忆和事后补录的系统。
2. 下一步行动:用一个迭代跑通最小闭环
- 选一个需求较稳定、又能代表团队日常工作的迭代作为试点。
- 统一基线、实际投入、剩余工时、周期时间和范围变更的定义。
- 挑选少量指标:工时偏差、范围变更投入占比、返工投入占比和记录及时率。
- 在执行中记录变更与预测更新,迭代结束后复盘偏差最大的两三项工作。
- 只根据复盘结果修改一到两项流程,再观察下一轮是否改善。
不要从“要求所有人每天填满工时”开始,也不要先搭一张复杂仪表盘。先让每一笔投入都能回答它属于什么工作,让每一次偏差都能追溯到原因,再让原因对应到具体行动。当工时记录能够改变需求范围、资源安排或交付承诺时,它才真正成为产品经理的协同管理工具。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:实际工时流程与规范:产品经理工时管理协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/560403
读者评论
我们团队以前把会议和临时支持算不算工时交给个人判断,月底数据很难横向比较。先统一口径确实比增加填报频率更有用,不过共享任务怎么分摊,实际执行时还是需要明确规则。
我比较认同保留初始基线和当前预测。需求变更后直接覆盖原估算,复盘时就说不清超出的投入来自哪里。只是小团队未必需要复杂系统,用表格把变更时间和原因记下来也能先跑通。
工时偏差率适合发现问题,但小任务的比例波动确实容易显得很夸张。我们复盘时会同时看实际多投入了多少、是否影响交付,以及原因有没有得到确认,比单独盯百分比更容易形成行动。
