工时审核落地方案:产品经理开展工时管理的风险控制案例解析

工时审核最容易失控的时刻,往往不是员工少填了几小时,而是团队把“填满工时”误当成“管理有效”。我处理这类问题时,会先追问:这笔工时能否对应到明确的工作对象,异常能否被及时发现,审核结果又能否改变资源决策?如果三个问题都答不上来,增加审批人、催填次数或考核权重,通常只会让数据更整齐,不会让管理更可信。本文以一组匿名化的产品团队情景推演,拆解工时审核的风险控制方案;文中案例数值为模拟数据,不代表任何企业的实际统计。

一、先讲核心结论:审核不是查勤,而是建立可解释的数据链

1. 工时审核的目标不是让每个人每天填满八小时

我建议把工时管理的目标限定为三件事:还原项目投入、尽早发现计划偏差、支持资源与优先级决策。它不应被直接等同于个人绩效排名,也不应被当作判断员工是否努力的单一证据。

产品工作天然包含调研、沟通、方案推演、等待反馈和临时响应。部分工作不会立即产出可验收的功能,但仍然消耗了真实时间。若审核规则只认可“已完成需求”或“已关闭任务”,团队就会倾向于把时间记到容易通过的工作项上,反而丢失决策所需的真实信息。

我把有效审核定义为:每笔工时有工作对象、有时间边界、有必要的解释,并且异常处理有责任人和后续动作。审核的价值不在于每个数字都精确到分钟,而在于数据足以解释项目成本、变更影响和资源占用。

2. 把审核重点从“数字是否漂亮”转到“偏差是否可解释”

实际落地时,我不会一开始就追求工时百分之百齐全。先确保关键项目、关键阶段和高风险工作有可信记录,再逐步扩展覆盖范围,通常比全面铺开更稳妥。

建议按“完整性,关联性,合理性,可追溯性”四层检查。完整性关注是否漏记;关联性关注是否挂到正确的项目、需求或缺陷;合理性关注投入是否显著偏离计划;可追溯性关注谁在何时修改、由谁审核、为何调整。

  • 完整性:规定周期内是否有记录,缺失是否有说明。
  • 关联性:工时是否指向有效工作项,而非长期使用的模糊类别。
  • 合理性:实际投入与估算、计划和工作范围之间是否出现异常差异。
  • 可追溯性:更正是否保留原因和操作记录,避免覆盖原始事实。

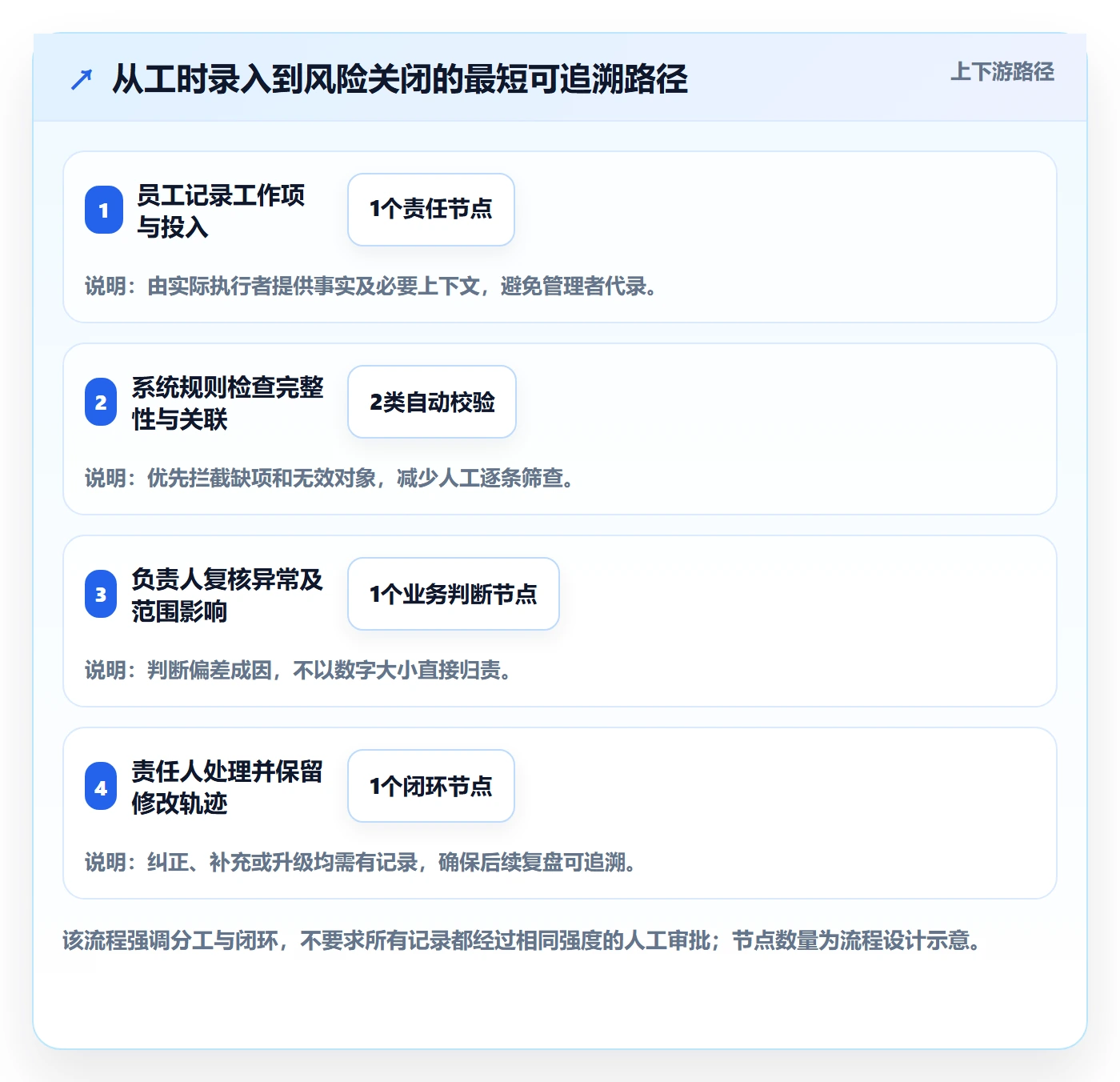

这四层不是四道互相独立的审批关卡。它们应形成一条轻量校验链:系统先识别缺失与异常,员工补充上下文,项目负责人核验影响,管理者只处理超出阈值的事项。

工时审核落地方案:产品经理开展工时管理的风险控制案例解析

3. 产品经理应关注工作的解释力,而不是逐条代替员工填报

产品经理最适合审核的是工作对象、工作范围和变化原因,不是替团队成员确认每段时间是否“真的发生”。例如,需求分析投入高于估算,产品经理可以判断是否因为新增业务规则、跨部门协调或需求反复;但具体每天做了几小时,原则上应由实际执行者记录并解释。

如果产品经理既负责排期,又逐笔替团队判定工时是否真实,审核就容易变成个人印象管理。更稳妥的分工是:员工负责记录事实,产品经理核验业务对象和范围变化,项目负责人查看成本与进度风险,管理者处理跨团队资源冲突。

二、背景和真实场景:产品团队为什么会需要工时审核

1. 需求交付的账面进度,常常掩盖了投入结构

产品团队的计划通常以需求、版本或里程碑组织,但实际工作还包括访谈、竞品研究、方案讨论、评审修改、验收支持、线上问题分析和临时沟通。若这些投入没有合理的记录入口,管理者看到的就只有“功能做完了”,看不到为了完成它消耗了多少协同成本。

这会造成两个相反的误判:一类项目看起来进度慢,实际原因是范围多次变化;另一类项目看起来按期交付,却把支持、返工和线上修复隐藏在其他类别里。没有过程信息,复盘容易落到“估算不准”或“执行力不足”这种无法行动的结论。

2. 工时审核在三类场景中最有管理价值

第一类是多项目并行。当产品经理、设计和研发同时支持多个项目时,口头分配的投入比例很快会失真。此时工时不是为了证明谁忙,而是为了识别关键角色是否被过度切分,以及高优先级项目是否持续被低优先级工作打断。

第二类是需求持续变更。如果原始估算对应范围A,交付中逐渐加入范围B和C,最终超出投入时,审核数据需要能够区分“估算错误”和“范围改变”。否则,团队会把变更成本平均摊进所有成员的效率指标,既不公平,也不利于改进需求治理。

第三类是项目成本或客户交付核算。当组织需要判断某类交付是否值得继续投入时,工时可能成为成本估算的重要输入。但这类用途要求更严格的权限、口径和审计记录,不能直接拿内部粗粒度的项目日志当作结算凭据。

场景 工时审核要回答的问题 优先观察的风险 不适合直接推出的结论
多项目并行 关键角色的投入是否与优先级匹配 频繁切换、资源冲突、支持工作被挤压 某人记录工时多就代表贡献大
需求变更频繁 新增范围造成了多少额外投入 口头变更、估算基线被覆盖、返工原因不明 超出估算必然是执行低效
交付成本分析 不同类型交付的投入结构是否可比 漏记间接工作、口径不一致、权限不当 项目工时等同于完整财务成本

3. 工具只能承载规则,不能替团队定义公平

对于百人以上、项目并行多、跨团队协同复杂的组织,使用统一项目管理平台可以减少工作项、状态、审批和报表之间的数据断层。比如在评估 PingCode 这类项目管理平台时,我会重点核验其工作项关联、权限配置、流程规则、变更记录和报表能力是否适配现有治理方式,而不是仅看能不能录入小时数。

工具是否适合,还取决于团队能否先说清楚:什么工作需要记录、粒度是什么、谁有权修改、异常由谁处理、数据会用于什么决策。如果这些规则没有共识,系统只会更快地复制混乱。

工时审核落地方案:产品经理开展工时管理的风险控制案例解析

三、常见误区:看起来更严格,实际可能让数据更差

1. 误区一:每天必须填满固定时长,才能算合格

固定工作日时长可以作为异常提醒条件,却不宜直接成为真实性判定。产品经理可能有集中访谈或评审日,也可能在等待外部决策;团队成员还可能承担培训、休假、公共事务等不属于项目的时间。若系统把每天未达到某个总数自动判成不合格,员工会先补齐数字,再寻找可挂靠的任务。

我更倾向于把“未记录”与“未达到目标时长”分开处理。前者是记录完整性问题,后者可能涉及排班、休假、工作安排或组织口径。两者的责任人、证据和处置方式都不同。

2. 误区二:每条工时都要层层审批,才叫风险控制

逐条审批看似严谨,实际上会把审核人变成瓶颈。工时记录数量大、单条金额或风险又低时,管理者很难逐条投入同等注意力。审批越多,延迟越长,员工越容易在周期末集中补录,审核人也越可能只做形式点击。

更有效的方式是分级审核:规则明确、偏差较小的记录自动通过或抽样检查;缺少关联、超出阈值、涉及范围变更或项目成本敏感的记录才进入人工复核。控制强度应跟风险走,而不是跟记录条数走。

3. 误区三:记录越细,数据就越准确

把一天拆成大量十分钟片段,不一定比按半天或工作项阶段记录更真实。高频切换、短会议、临时咨询和中断很难被完整回忆;记录负担增加后,员工可能用“整齐的估计值”替代实际回忆。

记录粒度应服务于决策。若管理者只需要判断每个需求的投入区间,按任务或阶段记录通常足够;若涉及严格的客户结算或受监管的计费场景,则需单独定义更细口径、审批证据和纠错流程,不能把所有团队统一推向最高精度。

4. 误区四:工时多就是贡献大,工时少就是效率高

工时描述投入,不直接描述产出质量。某项功能投入少,可能因为复用了成熟组件,也可能因为验收范围被缩减;某位产品经理投入很多,可能是在处理高复杂度探索,也可能是需求定义反复导致返工。

因此,工时数据应与范围、交付结果、质量、风险和协作成本一起解释。用工时直接做个人排名,是把一种有噪声的过程数据误用成结果评价。

5. 误区五:异常越少,审核越成功

异常率很低可能说明团队执行稳定,也可能说明阈值太宽、员工不愿报告或异常标签失去约束力。审核成效不能只看“有多少记录通过”,还要看异常是否被及时解释、重复原因是否减少、决策是否因此改变。

建议同时观察两类信号:过程信号包括按时记录率、补录率、退回率和审核时延;管理信号包括范围变更识别率、估算偏差解释率、资源冲突解决时间。只盯一个比例,很容易把系统优化成“报表好看”。

工时审核落地方案:产品经理开展工时管理的风险控制案例解析

四、专业判断逻辑:用风险分层决定审核力度

1. 先识别风险,而不是先设计审批表

我通常先把风险拆为五类:数据缺失、工作对象错挂、投入异常、范围变更未留痕、权限与用途越界。每一类都要明确触发条件、责任人、证据要求和关闭标准。没有这四项,所谓审核规则往往只是“请补充说明”或“领导确认”。

风险类型 可观察信号 首要核查问题 建议处置
数据缺失 周期结束仍无记录 是否休假、支援、漏填或入口不清 补录原因并区分业务缺口与流程问题
对象错挂 大量工时集中于通用任务 工作是否真实属于该项目 修正关联并限制长期滥用模糊类别
投入异常 实际投入明显高于估算 范围、依赖、质量还是估算假设发生变化 补充原因代码,必要时调整计划基线
变更未留痕 工作增加但范围记录未变 是否存在口头插单或优先级切换 关联变更单、评审结论或决策记录
用途越界 数据被用于未经说明的个人比较 权限、告知与使用目的是否一致 收紧访问范围,重新说明数据用途

2. 建立“偏差阈值”,但不要把阈值伪装成行业标准

没有适用于所有团队的统一异常阈值。一个复杂探索项目,实际投入超出初始估算并不自动说明管理失败;一个范围稳定的小改动却反复超支,反而值得检查流程或质量问题。

试点阶段可以设置内部建议基准,例如:实际投入高于估算一定比例、连续多个周期出现补录、单个工作项长期没有负责人确认时,触发说明或复核。阈值应根据团队历史分布校准,并明确标注为管理规则,而不是普遍真理。

比单一阈值更有解释力的是“偏差组合”:投入超出且范围增加,优先检查变更;投入超出但范围稳定、缺陷增加,优先检查质量;投入偏低且交付范围缩小,优先核实是否发生了取舍或遗漏。

3. 把审核结果分成通过、补充说明、纠正关联和升级处理

审核结果不能只有“通过”与“驳回”。对真实但暂时无法精确归类的投入,允许补充说明;对象挂错但工作本身成立,要求纠正关联;涉及资源冲突或范围变化,则升级到项目决策层。不同问题使用不同结果,才能让团队看见规则是在解决什么。

  • 通过:工作对象清楚,记录符合口径,偏差在可接受范围内。
  • 补充说明:投入成立,但原因、阶段或背景不足以支持复盘。
  • 纠正关联:工作真实发生,项目、任务或成本归属需要调整。
  • 升级处理:涉及范围、优先级、预算或跨团队资源决策,需明确责任人与期限。

4. 审核时保留原始记录和修改痕迹

如果审批人可以直接覆盖员工输入,数据看起来会更干净,却无法解释数字为什么改变。正确做法是保留原始值、修改值、操作者、时间和原因。对于有审计或结算要求的场景,还应明确哪些角色有导出权、数据保留周期和纠错申请渠道。

工时审核落地方案:产品经理开展工时管理的风险控制案例解析

五、案例推演:一个产品团队如何从月底补录转为周度审核

1. 场景设定:数据齐全率高,不代表成本信息可靠

下面的案例是匿名化情景推演,不对应某一家真实企业。假设一家约180人的软件组织,产品与研发团队同时支持多个版本,产品经理需要协调需求、发布与线上问题处理。团队过去要求月底集中填写工时,管理层发现记录完成率看似不低,但项目复盘仍说不清超支来自范围变化、返工还是临时支持。

试点团队先抽取两个产品小组、约30名成员,运行六周。基线数据由试点前四周的模拟记录构造:周期末补录率约为38%,工作项关联准确率约为81%,审核从提交到完成平均需4.2个工作日。这里的数字只是方案演示基准,不可直接当作行业水平。

复核记录后,团队发现问题并非单纯“员工不认真”。有些任务名称过于宽泛,临时支持没有明确入口;估算值没有保留假设;评审后新增的范围没有形成关联变更;管理者则把“工时超出”当作员工执行效率问题,导致成员倾向于把异常分散到不同任务。

2. 方案调整:先改工作对象和时间节奏,再加审核规则

试点没有先增加审批人,而是先处理三个基础条件。第一,把需求分析、评审修改、跨团队支持、线上问题和公共事务设为可识别的工作类别,但限制长期使用“其他”类别。第二,将记录频率从月底集中补录改为每周至少一次,允许在周期内修正并保留原因。第三,为估算增加假设和范围版本,确保偏差可以与需求变化对照。

审核角色也作了拆分。成员负责描述实际工作,产品经理核对工作范围及需求关联,项目负责人判断是否影响计划,管理者只处理跨团队资源和优先级冲突。对低风险、规则完整的记录采用自动校验与抽样复核,对异常偏差才要求补充说明。

3. 试点结果:改善的是定位问题的速度,不是“人效排名”

在情景模拟的六周结果中,周期末补录率从38%降到16%,工作项关联准确率从81%升到93%,平均审核时长从4.2个工作日缩短到1.6个工作日。试点组还把“投入偏差原因可归类率”从约54%提升到79%。这组结果用于演示可观察指标,不应被理解为任何实施必然取得的效果。

更有意义的变化是,团队能将一部分超支识别为范围新增,而不是统称为估算失败;另一些问题被识别为线上支持被低估。管理者据此调整了项目容量和优先级,而不是简单要求成员“提高效率”。

试点也暴露了代价:成员每周需要额外花几分钟维护记录,产品经理要投入时间整理范围变更,前两周还出现分类口径不一致。若不设定结束标准,试点很容易变成额外报表工作。因此团队同步观察记录耗时与决策收益,而不是只追求准确率上升。

观察指标 试点前情景值 六周后情景值 管理解释
周期末补录率 38% 16% 周度记录降低了月底集中回忆,但仍需关注持续漏记原因。
工作项关联准确率 81% 93% 分类和对象治理改善后,项目成本分析的可用性提高。
平均审核时长 4.2个工作日 1.6个工作日 分级审核减少了低风险记录的人工等待。
投入偏差原因可归类率 54% 79% 原因代码与范围变更关联让复盘更容易转成行动。
每人每周记录维护耗时 未测量 约6分钟 这是新增成本,应与减少的月底返工和决策延迟一起评估。

工时审核落地方案:产品经理开展工时管理的风险控制案例解析

4. 案例中最值得复制的是验证方法,而不是数字

不同组织的项目周期、角色结构和数据基础不一样,不能照抄38%或93%当作目标。可复制的是先建立基线,再说明规则变化,随后观察数据质量、处理时延、员工负担和决策改变,最后决定是否扩展。

如果工时审核上线后,报表更完整了,但项目优先级、范围控制和资源安排都没有变化,应当反问:团队究竟需要的是工时管理,还是更清楚的需求变更管理、项目成本管理或容量规划?

六、不同情况下的行动建议:先小范围验证,再决定推广

1. 团队规模较小、项目少:采用轻量规则

小团队如果只有少量并行项目,未必需要复杂审批流程。建议先定义工作类别、项目关联规则和周度记录节奏,由产品负责人每周抽查异常,月末复盘投入与交付范围是否一致。

此时尤其要避免为追求系统化而建立多层审批。若每周审核花费的管理时间已经接近团队通过沟通就能解决问题的时间,流程就需要简化。

2. 组织超过百人、跨团队协作多:先统一最小口径

规模扩大后,最大的风险通常不是缺一个报表,而是各团队用不同方式定义“需求分析”“支持工作”和“返工”。我建议先统一最小字段和共同规则,同时允许团队保留少量本地扩展项,避免一刀切的分类体系无法适配业务差异。

评估项目管理平台时,可用一个真实版本周期做验证:从需求创建、工时关联、变更记录、权限审批到成本报表逐项走通。应重点确认平台能否支持角色权限、审计记录、跨项目汇总、数据导出和现有流程集成。PingCode 可作为候选平台之一进行业务验证,但是否采用应取决于实际工作流、部署与合规要求、实施成本及使用体验,而不是品牌印象。

3. 需求变更频繁:先治理基线和变更,不要先追责超时

如果项目经常临时加需求,审核规则必须让新增范围可见。每次变更至少记录提出方、决策时间、范围影响、优先级变化和对应投入。未记录的口头变更会让工时数字失去解释基础。

当实际投入超过估算时,先把差异分为范围变化、依赖等待、质量返工、估算假设失效和记录错误,再讨论改进措施。若直接要求产品经理对所有超时负责,团队可能会降低估算、隐瞒变更或把工作转记到模糊类别。

4. 涉及客户结算或严格审计:升级证据和权限要求

内部资源复盘与客户结算不是同一用途。结算场景需要明确合同口径、可计费范围、记录证据、复核责任、争议处理和修改留痕;部分组织还需要将项目管理数据与财务系统核对。不能把内部估算性工时直接当作对外账单依据。

数据权限也要按最小必要原则配置。项目成员未必需要查看其他项目的全部投入,客户也不应默认获得包含员工个人信息的明细。数据用途改变时,应重新评估权限、告知和组织制度要求。

5. 团队抗拒记录:先诊断成本和信任问题

员工抵触不一定是“不愿管理”,也可能是记录入口太复杂、工作分类不符合实际、数据用途不透明,或过去曾被用来做不公平的个人排名。先访谈不同角色,观察真实填报过程,再选择一项最有决策价值的记录范围试点。

管理者需要明确告诉团队:数据用于什么、不用于什么、谁能看、如何纠错。承诺如果没有权限配置和流程限制支撑,信任很快会再次受损。

七、不同情况下的取舍:精度、成本、公平与治理目标要平衡

1. 记录精度与填报成本之间的取舍

记录越细,理论上越容易区分具体工作,但维护成本也越高,回忆误差和形式化填报风险随之增加。团队要根据决策粒度选择记录粒度:做项目容量复盘,通常不需要分钟级精度;做合规结算,则要明确更严格的证据标准。

我会把“数据精度够不够”改写成一个更可操作的问题:当前粒度是否足以改变某项决策?如果按任务记录与按小时记录最终都会得出同一资源调整结论,额外精度可能没有足够收益。

2. 统一口径与团队灵活性之间的取舍

完全统一便于跨团队对比,但可能把不同类型的工作硬塞进同一分类;完全自由则导致指标无法汇总。比较稳妥的做法是统一核心字段和定义,同时允许少量可控扩展,并定期清理重复或长期未使用的类别。

3. 透明度与隐私之间的取舍

工时信息对项目负责人可能有必要,对全组织公开个人明细却未必有益。公开范围应围绕管理问题设定:项目成本趋势可以按团队或工作类型汇总,涉及个人明细时则需要更明确的职责和权限依据。

4. 人工把关与自动规则之间的取舍

自动规则擅长发现缺项、重复、无效关联和超阈值,不擅长判断复杂业务背景。人工审核能解释上下文,却成本高、易受主观判断影响。两者应分工:机器筛选可计算异常,人审核需要业务判断的事项,并把常见原因沉淀为规则。

取舍维度 偏向左侧时的收益 主要代价 适用判断
高精度记录 更细地分析时间分布 录入负担与回忆误差增加 结算、审计或精细产能研究确有需要时采用
统一分类 跨团队指标可比较 业务差异可能被压平 先统一核心口径,再留少量扩展项
个人明细可见 便于责任追踪 隐私与误用风险提高 按职责授权,默认优先展示汇总信息
人工逐条审批 复杂事项可逐笔判断 审核时延和管理成本上升 用于高风险、敏感或结算类记录,不宜覆盖全部记录

5. 不要把审核规则扩展成未经验证的绩效制度

工时数据可以帮助发现投入错配,但单独用于评价个人,容易诱发指标博弈。若组织确实需要评估绩效,应使用与岗位相匹配的多维证据,包括目标完成、交付质量、风险处理、协作影响和业务结果,并明确工时数据仅在何种范围内作为辅助信息。

八、结尾:下一步从一条可验证的规则开始

1. 用四周试点回答一个具体管理问题

我不建议一开始就把工时审核建设成覆盖所有团队的统一项目。先选一个存在明确痛点的项目组,提出一个可检验问题,例如“需求变更造成的投入是否被低估”或“关键角色是否持续被多个项目争抢”。

试点前后至少记录以下信息:工时关联质量、补录与更正比例、审核处理时长、投入偏差原因、每人维护成本,以及由数据引发的实际决策。提前约定什么情况下扩展、什么情况下简化、什么情况下停止,避免试点只进不退。

2. 可以直接采用的启动步骤

  1. 选定业务问题:明确工时数据要支持哪项项目、资源或成本决策。
  2. 确定最小记录范围:选择必要的项目、工作项、时间周期和说明字段。
  3. 建立风险规则:定义缺失、错挂、异常偏差和范围变化的处理方式。
  4. 分配审核职责:让执行者记录事实,让业务负责人解释范围,让管理者处理资源决策。
  5. 运行小范围试点:观察质量、时效、负担和决策变化,不只看填写完成率。
  6. 复盘后再扩展:保留有效规则,删除无效审批,按数据敏感度配置权限。

我的核心判断是:工时审核不是把每一分钟都变成证据,而是让关键投入能够被解释、被纠正,并在必要时改变项目决策。如果审核不能帮助团队更早识别范围变化、成本风险和资源冲突,它就不值得继续增加复杂度。下一步,先选一个正在发生偏差的项目,建立基线和责任边界,用四周数据验证规则是否真的改善决策,再决定是否推广。

常见问题解答(FAQ)

1. 产品经理开展工时审核,第一步应该审什么?

我负责的项目最近开始要求填工时,但大家对“审核”理解不一样:有人觉得核对总小时数就够了,有人想逐条追问每项任务。我担心审核做得太细会变成监控,做得太松又发现不了成本和进度风险,应该从哪里入手?

先审口径和异常,不要先审每个人是否“看起来忙”。可先明确三件事:工时按实际投入还是计划投入填写、任务如何归属、跨项目支持如何记录;再检查漏填、重复填报、明显超出工作日上限、任务工时连续多周偏离估算等异常。

比如一个虚构的 8 人产品研发项目,连续两周出现每人每日填报 10 小时以上,重点应是核查加班审批、跨项目重复登记和填报规则,而不是直接认定个人虚报。工时是管理信号,不是绩效结论;先用异常定位流程问题,才能避免审核沦为逐人盘问。

2. 如何设计工时审核规则,既能发现风险又不增加大量行政负担?

我想给团队设一套审核规则,但担心规则太多后,产品经理每天都在催填、改记录,真正的项目工作反而被挤占。我也不确定哪些异常值得人工看,哪些可以让系统自动提示,规则应该怎么分层?

采用“自动校验、人工复核、升级处理”三层规则,比逐条人工审批更省力。自动层检查必填字段、日期范围、重复记录和单日总工时;人工层只看高风险项,例如同一任务连续多周超估 30% 以上、任务结束后仍持续报工、项目间分摊比例突然变化;升级层再处理涉及预算、交付承诺或合规要求的异常。

可先试运行两周,将触发量控制在团队每周可复核的范围内,例如 20 条记录中只抽查 3,5 条高风险项。阈值不是通用答案,应按团队历史波动校准;阈值过低会制造噪声,过高则会漏掉趋势性风险。

3. 工时记录和任务估算差异很大时,产品经理应该怎么判断?

我遇到过任务估算 4 小时、最后填了 12 小时的情况,但只看数字无法判断是估算失准、需求变更,还是执行过程出了问题。我不想把偏差直接算到个人头上,应该怎样追问,才能找到可行动的原因?

先把偏差拆成“范围变化、依赖等待、返工、估算误差、记录口径错误”几类,再对照任务时间线和交付记录核验。举例来说,原估 4 小时的需求若中途增加两个验收场景,且等待外部接口确认 5 小时,那么 12 小时并不等于执行效率低;

反过来,如果范围未变、无依赖阻塞,却连续多次出现同类任务超时,才需要复盘拆分粒度或估算方法。建议记录偏差原因和证据,而不是只记录“超时”。连续 3,4 个迭代后,按任务类型比较估算与实际中位数,通常比用单个任务给人下结论更可靠。

4. 工时数据可以用于绩效考核吗?怎样避免团队为了数字而填报?

管理层希望用工时数据评估投入和产出,我理解需要数据,但也担心一旦工时和绩效直接挂钩,大家会倾向于填满工时、拆碎任务,甚至把复杂工作报得更久。我想知道工时数据适合支持哪些决策,又有哪些用途最好避免?

工时更适合用于容量规划、成本归集、项目偏差分析和流程瓶颈识别,不适合单独作为个人绩效排名依据。投入时长不等于价值产出:同样 8 小时,处理线上故障、完成常规配置和探索高不确定性方案,产出不可直接横向比较。可将工时与交付结果、质量、返工率、阻塞时间等指标结合,并明确数据用于团队改进而非自动扣分。

若发现填报集中在整数、任务被异常拆细或月底集中补录,应先检查制度激励是否诱发了这些行为。审核机制是否有效,不只看记录是否齐全,还要看它是否帮助团队更早发现风险且没有明显扭曲行为。

核心关键词

读者评论

朱
朱悦

我们试过按任务记录,复盘时确实比只看总工时更容易找到范围变更,但跨项目临时支持经常漏记。文中提到的模糊类别治理很关键,实际还得给这类工作留一个清晰入口。

任
任文博

分级审核能减少负责人逐条点确认的负担,不过阈值怎么定不太容易。团队规模、任务类型差异都很大,最好先试运行一两个周期,再根据误报和漏报调整。

袁
袁予安

赞同工时不该直接用于个人排名。还想补充一点:如果员工不清楚数据会被谁查看、用于什么决策,即使有权限控制,也未必愿意如实记录。用途告知应当先于收集。

文章包含AI辅助创作:工时审核落地方案:产品经理开展工时管理的风险控制案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/560270
