工时管理如何做好实际工时?产品经理风险控制与操作步骤

实际工时管理最容易出错的地方,不是员工少填了几个小时,而是团队把“填报完整”误当成“数据真实”。我见过一种典型情况:项目周报显示按计划推进,迭代结束后却发现测试、返工和跨部门沟通大量挤在“其他”里,管理者直到交付延期才意识到,工时记录并没有解释项目为什么变慢。要把实际工时管好,产品经理需要把记录对象、填写口径、校验方式和使用边界一起设计,而不是只催大家每天打卡。

一、先讲核心结论:实际工时管理的目标是可解释,而非填满表格

1. 实际工时不是“工作时长”的另一个名字

实际工时是员工在特定时间段内,投入到某项工作或活动上的时间记录。它回答的是“时间花在了哪里”,不等于考勤时长,也不等于工时制度中的法定工作时间,更不应被直接等同于个人效率。

例如,某产品经理一天在线九小时,其中可能有六小时用于需求分析、评审和方案沟通,另外三小时被临时会议、故障协调和上下文切换占用。若只记录“产品工作八小时”,看上去很完整,却无法判断需求分析是否被打断、临时事项是否正在挤压核心工作。

我对实际工时管理的判断标准是:一条记录能否支持解释、复盘或决策。如果一条数据无法说明工作对象、活动类型和时间区间,它通常只是一个数字,不足以成为管理依据。

2. 产品经理要管理的是测量系统,不是逐人盯表

实际工时往往涉及产品、研发、测试、设计、项目管理、人力资源和财务等角色。产品经理未必是制度责任人,却常常是流程和系统的设计者:要把工作拆成可记录的对象,定义数据口径,识别异常,并把结果反馈到计划和优先级决策中。

因此,实施时应把责任分成三层:员工对记录的及时性和事实性负责;项目负责人对任务归属、分类和异常解释负责;管理者对使用目的、权限和决策边界负责。若所有责任都压到员工“按时填报”,数据质量通常会停留在表面。

3. 用三条原则判断制度是否值得执行

  • 记录成本可控:正常情况下,员工每天用于补记和修正工时的时间应尽量控制在数分钟内,不能要求逐分钟追踪。
  • 数据口径一致:同一类活动在不同团队中要有可比较的分类,不能一个团队把评审记在需求分析,另一个团队记在会议。
  • 结果有去处:采集到的实际工时要能影响估算、排期、资源配置或流程改进,否则填报很快会沦为形式。

以下数值是用于制度设计的情景模拟,不是行业统计。它展示的是:当记录粒度和管理动作设计不当时,填报负担会如何增加,而不是证明某种工具必然带来固定收益。

工时管理如何做好实际工时?产品经理风险控制与操作步骤

二、背景和真实场景:为什么实际工时数据经常“看起来齐、用起来难”

1. 计划、执行和填报往往来自三套不同的语言

产品计划里写的是“完成支付改版”,研发任务里可能拆成接口、页面和联调,测试记录的是用例与缺陷,员工填报时又可能选择“项目支持”。这几种描述并非谁错了,而是观察角度不同。若没有映射关系,管理者只能把不同口径的数字简单相加。

我建议至少建立三层关联:项目或产品线作为归属层,任务或工作包作为执行层,活动类型作为分析层。比如“支付改版,退款状态展示,前端开发”,既能知道时间归属哪个项目,也能知道具体工作内容和活动性质。

2. 工时记录最容易失真的时间,通常不是月底,而是被打断的一天

员工常见的困难不是不会填,而是当天工作被多个临时事项打散。上午做方案,中午参加跨组评审,下午协助线上问题,傍晚再处理需求变更。如果系统只提供一个“任务”字段,员工要么把所有时间塞进主任务,要么把零散工作统统归入“其他”。

这类失真会形成管理错觉:主计划看上去投入正常,临时支持却没有留下痕迹;产品经理看到需求延期,容易先怀疑执行效率,而实际原因可能是工作优先级频繁切换。解决方法不是要求员工记得更精确,而是给临时工作一个正式入口,并要求标明来源、事项和影响范围。

3. 跨项目共享人员会放大口径不一致的代价

在小团队里,一个人只参与一个项目时,工时归属通常比较直观。到了多产品线并行、平台团队支援多个业务、测试资源共享的环境里,同一位员工一周内可能在多个项目间切换。若每个项目自行定义“研发支持”“需求沟通”“问题排查”,汇总结果便无法横向比较。

对于百人以上组织,项目组合、共享资源、审批权限和报表口径往往需要统一设计。像 PingCode 这类面向中大型组织的项目管理平台,可以作为任务与项目关系的承载方式之一;但平台本身不能替代口径治理。工具负责让关联、填报和追溯更顺畅,组织仍须决定哪些数据应该采集、谁有权查看,以及数据如何被用于计划和复盘。

4. 工时还可能承担预算、成本或合规用途

同一份数据可能被产品团队用于估算,被项目管理团队用于资源安排,被财务用于成本分摊。不同用途对精度和证据链的要求并不相同。产品复盘可能接受按任务汇总的小时数;成本核算可能要求部门、项目、期间和审批信息都可追溯。

不要把一套记录规则默认套用于所有用途。如果工时会影响薪酬、绩效、客户结算或审计,应在制度上单独定义权限、核验流程和纠错渠道,并与适用的劳动制度及隐私要求核对。管理者不能因为数据可见,就推断出员工是否“努力”。

三、常见误区:看似严格,实际让数据更差

1. 误区一:把“每天填满八小时”当作合格标准

强制把每天所有时间补足到固定数字,容易造成无效填报:员工会把空隙塞进某个任务,或者以较粗略的估计补齐差额。系统最后得到的是完整率,不是可信度。

更稳妥的做法是区分“应记录的工作投入”和“非工作时间、休假、待命或其他制度定义的时间”。不要要求员工虚构任务来填满表格。若组织确实需要解释工作日总时长,应把考勤、请假和项目工时作为不同数据集处理,再按授权规则关联。

2. 误区二:用工时总量给员工排效率名次

某员工每周记录四十小时,另一位记录三十小时,并不能直接推导谁效率更高。两人承担的工作难度、角色职责、返工量、支持任务、经验水平和交付质量可能完全不同。工时是投入量,不是产出价值的替代指标。

当工时进入个人绩效,员工会很快学会适应评价机制:把估算报高、把非正式工作藏起来,或优先选择容易留下记录的任务。若必须用于绩效讨论,至少要结合交付质量、任务复杂度、计划变更、外部依赖和团队贡献进行解释,并允许员工对数据提出异议。

3. 误区三:按十五分钟甚至更小颗粒度追踪所有工作

过细的记录单位增加了记忆负担,也会制造虚假精确。员工回忆“上午某个讨论用了四十五分钟”尚有可能,要求准确还原每次短暂沟通、思考和切换,往往无法稳定做到。

记录粒度应由决策问题反推。若目标是项目估算和容量规划,按任务或工作包记录通常够用;若目标是收费项目的可审计成本,可能需要更严格的审批和证据;若只是观察团队时间结构,不应为了更小的时间片牺牲真实度。

4. 误区四:把会议时间都归到“会议”

“会议”描述的是活动形式,而不是工作目的。需求评审、故障复盘、技术方案讨论和客户演示都叫会议,但它们影响的项目阶段和决策不同。全部归在一个类别,报表只能说明会议多,不能说明哪些会议产生价值或占用了核心交付时间。

较好的分类方式是同时保留“工作对象”和“活动类型”。例如,项目归属为“移动端改版”,任务为“确认登录流程”,活动类型为“评审”。这样既能统计会议投入,也能追溯它服务于哪个交付目标。

5. 误区五:用自动化工具替代规则设计

导入项目管理工具、启用计时器或自动生成报表,并不会自动消除口径分歧。若任务命名混乱、临时事项没有归属、跨项目支援无法记录,系统只会更快地产生格式统一的错误数据。

我会把上线顺序排成“定义口径,试跑样本,修正流程,配置工具,扩面推广”。先用小范围数据验证分类是否能回答管理问题,再决定是否配置自动提醒、必填字段和审批规则。先买工具、后问要解决什么,通常会让组织把原有混乱固化下来。

看起来合理的做法 实际风险 更合适的替代方式
每天必须填满固定时长 鼓励估算补齐,完整率高但事实性低 明确记录对象和例外状态,分别管理考勤与项目投入
按工时多少评价个人效率 忽略复杂度、质量和工作切换 结合交付结果、任务难度、返工和依赖进行复盘
所有事项统一填“其他” 无法定位临时工作和资源挤占 设置有负责人、有来源、有期限的临时工作类别
上线后直接要求全员执行 流程缺陷被放大,抵触情绪增加 选一个团队试跑,依据退回原因修订规则

四、专业判断逻辑:先问“这条数据要支持什么决定”

1. 从决策问题反推记录字段

产品经理常犯的设计错误,是先列出一长串字段,再希望报表能解决问题。正确顺序应是先写清楚决策问题,再确定最少必要字段。例如,若要解释某版本为何超出计划,需要知道项目、任务、实际投入、工作类型、记录期间,以及计划变更或外部阻塞的说明。

反过来,如果某字段既不参与汇总,也不用于复核、审批或纠错,就要审视它是否值得让所有员工填写。字段越多不代表信息越丰富,可能只是把收集成本转嫁给一线。

2. 任务颗粒度应落在“可估算、可验收、可归属”之间

任务过大,实际工时无法定位偏差;任务过小,员工需要频繁维护并不断切换记录。实践中,我倾向于用三个问题检查任务拆分:这件事是否能单独估算?是否有清晰的完成定义?是否能归属于一个明确的项目或工作流?三个问题都答不上来,就可能是任务定义不够好。

例如,“支持产品上线”太宽泛,既不能估算,也很难验收;“协助完成某版本上线验证中的支付回归测试”则有具体对象和结束条件。对跨日任务,可以按阶段拆分,而不是为了追求每天都有独立任务而制造碎片。

3. 估算与实际要分开保存,不能事后覆盖计划

计划工时表达事前预期,实际工时表达执行结果。若项目结束后直接把估算数字改成实际值,团队就失去比较偏差的机会。系统和流程至少应保留最初估算、批准后的变更、实际投入及其记录时间。

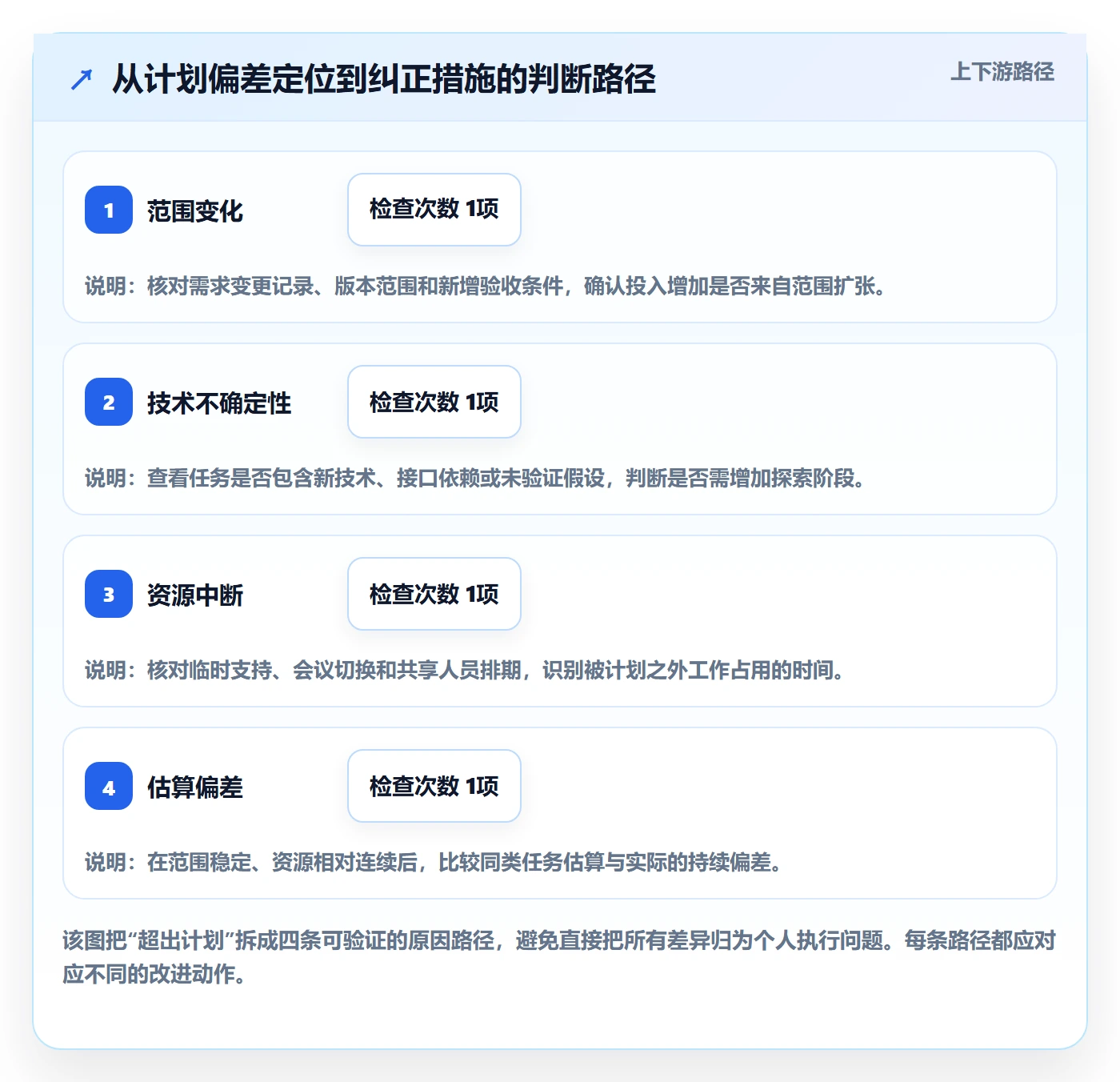

我通常把偏差拆为四类:工作范围增加、技术或业务不确定性、资源被打断、估算方法偏差。前两类需要回看需求和风险,第三类需要调整资源与优先级,第四类才直接指向估算校准。把所有偏差都归因于“执行不力”,既不准确,也不利于改善。

4. 看趋势和分布,不看孤立数字

单个任务超出估算,不足以说明团队估算能力差。若连续多个迭代都出现同方向偏差,且任务类型相似,才有必要调整估算模型。关注中位数、偏差分布、返工占比、临时工作比例和跨团队等待时间,比只盯平均值更能识别问题。

尤其要注意平均值容易被少数大型项目拉高。对包含大量任务的团队,可同时看中位数和高分位区间;对项目组合,则要按工作类型、团队、阶段和复杂度切片。这样才能区分“某个异常项目”与“系统性估算偏差”。

5. 把数据质量和管理效果分开评估

工时制度至少有两种不同的效果:一是记录是否可信,二是记录是否帮助改善决策。填报及时率、退回率、缺失率属于数据质量;估算偏差是否收敛、临时事项是否可见、资源冲突是否提前发现,属于管理效果。前者改善不代表后者自然改善。

如果报表越来越完整,但管理者仍无法解释延期、资源仍频繁冲突,就应回到任务结构和决策流程,而不是继续增加提醒。反之,如果数据质量尚可但决策没有改变,可能是管理者没有把复盘结论转化为下一轮计划。

工时管理如何做好实际工时?产品经理风险控制与操作步骤

五、具体案例与数据观察:用一次迭代复盘找出隐藏的投入

1. 情景案例:产品迭代延期,表面原因是研发效率不足

下面是用于说明分析方法的样本推演,不代表某个企业的真实经营数据。某团队计划用四周完成一个版本,涉及产品、研发、设计和测试共十人。项目结束时,核心功能晚了五个工作日,最初的解释是“研发投入不够集中”。

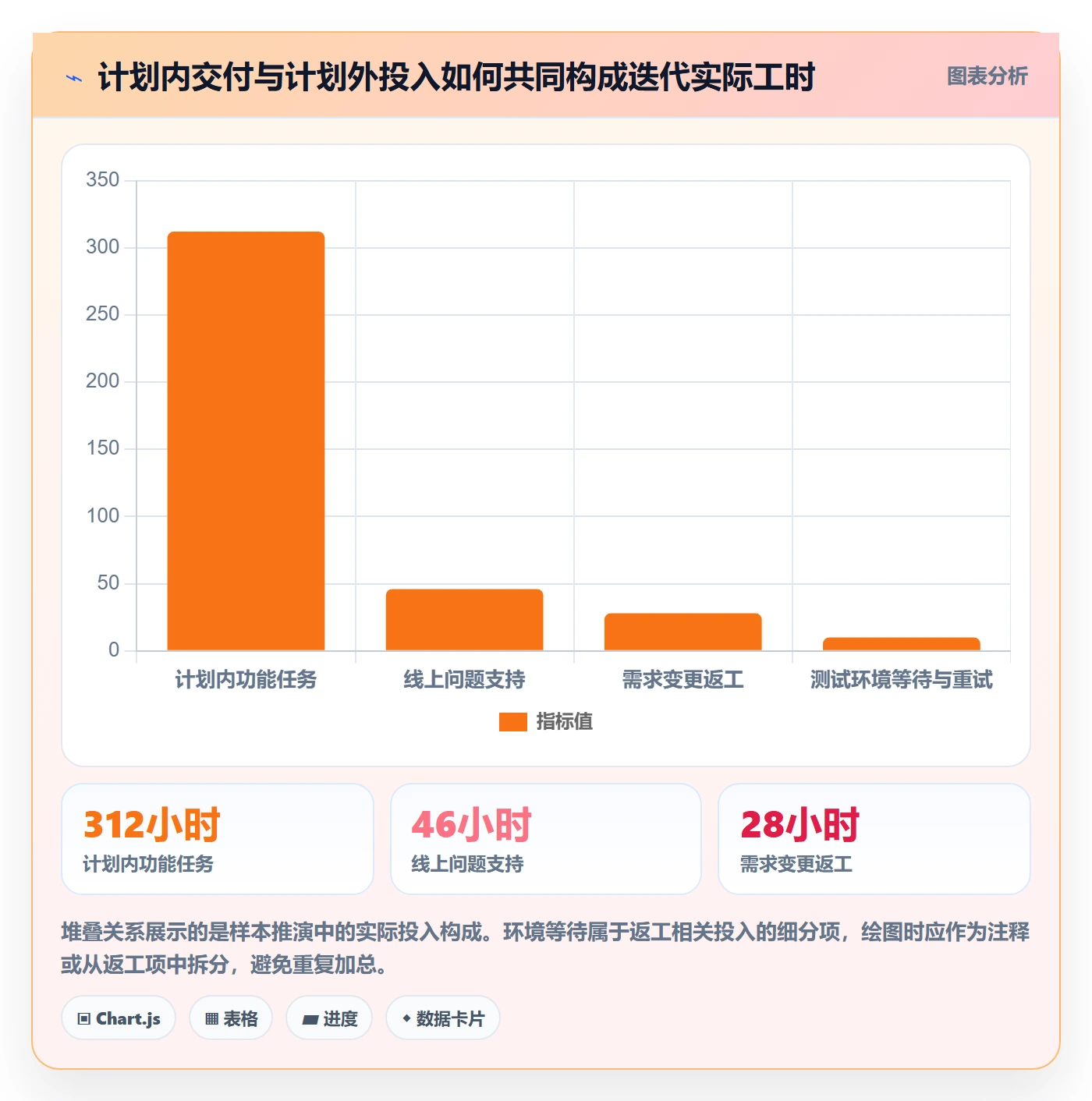

团队没有立即增加人手,而是把估算与实际按工作包对齐,并将“临时支持”和“返工”从宽泛的其他类别中拆出。复盘发现,计划任务的实际投入合计为 312 小时,计划估算为 280 小时;另外有 46 小时用于线上问题支持,28 小时用于需求变更后的返工。

若只看计划任务,团队会得到 32 小时的偏差;若忽视临时支持和返工,管理者可能误以为任务本身估算失准。进一步查看变更记录后发现,返工中有 18 小时来自验收规则在开发中途变更,另有 10 小时来自测试环境不稳定。它们应分别触发产品变更控制和环境治理,而不是统一归入“研发效率”。

2. 用于复盘的情景模拟数据

下表中的数字是为了演示口径如何影响判断而构造的情景模拟。实际团队应使用自己的项目记录验证,尤其要确认不同工作包的复杂度和人员角色是否可比。

工作类别 计划工时 实际工时 偏差或占比 复盘解释
计划内功能任务 280小时 312小时 偏差+32小时 需按任务查看需求澄清、技术风险与估算方法
线上问题支持 0小时 46小时 占实际总投入约12% 计划中未预留,体现运行支持对交付容量的挤占
需求变更返工 0小时 28小时 占实际总投入约7% 需追溯变更时间、提出方、审批和受影响任务
测试环境等待与重试 未单列 10小时 返工相关投入的一部分 应与需求变化区分,避免采取错误的流程措施

3. 这组数据能说明什么,不能说明什么

它能说明团队有一部分容量被计划外工作占用,也能提示需求变更和环境问题值得调查;但它不能证明任何个人效率低,也不能单凭一次迭代推导长期人力需求。对样本推演而言,重点不是“46 小时是不是很多”,而是这些时间是否被计划识别、是否有明确来源、是否反复发生。

如果线上支持在后续多个迭代持续占据明显容量,产品经理应和技术负责人一起评估是否要建立轮值、预留维护容量或降低新需求承诺。若返工主要来自审批后的范围变化,则要补齐变更评估和验收确认;若来自环境不稳定,就应优先治理测试环境,而不是把开发估算统一加成。

工时管理如何做好实际工时?产品经理风险控制与操作步骤

4. 更有价值的复盘问题

  • 哪些计划外事项最常打断核心任务?它们是否集中在特定产品、时间段或人员角色?
  • 需求变更发生在开发前、开发中还是测试中?不同阶段的变更成本是否明显不同?
  • 同类任务的计划与实际差异是否持续偏向同一方向?是否存在估算过于乐观或拆分不足?
  • 实际投入中的等待、返工和支持工作,是否被错误归进开发或测试类别?
  • 哪些结论会改变下一轮排期?若没有任何决策会改变,当前报表是否值得继续采集?

六、操作步骤:从口径设计到持续复盘

1. 第一步:写清楚采集目的和禁用场景

先用一句话写明实际工时要解决什么问题,例如“识别项目工作量偏差和共享资源冲突,用于迭代计划校准”。再明确哪些用途不在范围内,例如“不得单独用工时总量判断个人绩效”。把这两句话写进规则说明,比在系统里增加十个必填字段更能减少误用。

如果工时数据还要用于成本分摊、合同结算或审计,应分别写明所需字段、审批责任、保留周期和纠错方式。不要用“方便管理”作为唯一目的,也不要让不同部门在没有通知员工的情况下把数据扩展到新的用途。

2. 第二步:建立最少必要的数据模型

我建议先从六项信息起步:人员或角色、项目归属、任务或工作包、活动类型、实际投入时长、记录日期。根据场景再添加阻塞原因、变更单号、成本中心或审批状态。字段应能关联到已有任务,尽可能避免员工重复录入项目名和任务名。

字段 建议定义 常见设计错误
项目归属 记录实际受益的产品、项目或内部工作流 把所有内部支持都丢进一个长期不清理的公共项目
任务或工作包 对应可估算、可验收、可追溯的工作对象 任务名过于宽泛,无法解释投入差异
活动类型 区分开发、设计、测试、评审、支持、返工等活动 类别重叠或数量太多,员工无法稳定判断
投入时长 按统一单位记录实际投入,可约定小数或分钟规则 精度要求高于员工可可靠回忆的程度
日期或期间 保留记录发生的工作日,便于对齐迭代和报告周期 仅记录月底汇总,丢失时间分布
原因说明 只在明显偏差、临时支持或返工时要求补充 每条记录都要求长篇描述,抬高填写成本

3. 第三步:统一粒度和边界案例

在正式上线前,团队要共同回答一些边界问题:短会是否单独记录?阅读资料算不算任务投入?临时线上支持归哪个项目?休假、待命和培训如何处理?跨项目支援由受益项目还是原部门归属?这些问题没有唯一答案,但必须给出一致答案。

分类名称最好少而明确。初始阶段可按“开发、设计、测试、需求与评审、线上支持、返工、其他”设置,再观察实际使用情况。若“其他”长期占比高,说明分类覆盖不足;若大量员工选错相邻类别,则可能需要合并分类或增加说明,而不是再造更多下拉选项。

4. 第四步:先选一个有代表性的团队试跑

试点不应只选最配合、最简单的团队。更有价值的样本通常包含至少一种跨项目共享角色、一类经常变化的需求和一个有一定交付压力的周期。这样才能暴露规则在日常复杂场景下的缺口。

试跑期间每周检查四项:填报及时率、记录退回率、“其他”占比、员工平均修正次数。不要只看最终汇总是否漂亮,还要记录员工在哪一步犹豫、哪些类别容易混淆、哪些数据无法追溯到任务。修规则的时间应早于大规模推广。

5. 第五步:设置轻量提醒和有边界的校验

系统可以在工作日结束前提醒员工补充记录,也可以在周末前提示尚未提交的记录。但提醒应给出明确操作入口和截止时间,不要用频繁弹窗制造干扰。对于跨日补录、长时间未提交或时长明显异常的记录,可触发复核,而不是一律自动拒绝。

校验规则要能够解释。比如“单条记录超过一定小时数时提示拆分或说明”比“记录不符合规则,禁止提交”更友好。若系统发现一天记录总时长超出制度设定范围,优先提示核对重复项、跨时区或跨日输入,而不是推断员工蓄意造假。

6. 第六步:让异常进入复核,而不是直接进入惩罚

异常可能来自重复填报、时间单位误用、任务关闭后仍持续记录、长时间填在其他类别,或同一工时被两个项目同时认领。产品经理要与项目负责人定义异常处理流程:谁先核对、员工怎样修订、是否保留修改记录、争议由谁裁决。

需要特别注意,异常规则用于发现待核实数据,不是自动定罪。系统可以把疑点推给责任人,却不应仅凭规则命中就影响个人薪酬或绩效。高风险用途应设置人工复核和申诉渠道。

7. 第七步:按周期复盘并把结论写回计划

每个迭代或项目阶段结束后,产品经理应把计划和实际放在同一口径下比较,解释显著偏差,并明确下一轮采取什么动作。若实际投入里临时支持持续增加,排期要预留容量;若需求变更造成返工,应调整变更流程;若任务总在测试阶段才暴露缺陷,就要把质量控制提前。

复盘输出不必是一份厚重报告。建议记录“观察到的事实、可能原因、需要验证的假设、下轮动作、负责人和检查日期”。例如,“最近两个迭代线上支持约占实际投入一成以上,下一迭代安排轮值并预留维护容量,四周后复查”。这样的结论才会真正影响计划。

七、不同情况下的行动建议:按组织复杂度和管理目标分流

1. 小团队、单一项目:先轻量记录,别过早建复杂报表

如果团队规模较小、成员基本专注单一项目,优先把任务与实际投入关联起来,并保留临时支持、返工等少量关键类别。每周检查是否存在持续偏差,避免一开始就配置复杂审批、部门分摊和多级权限。

这类团队的重点是估算学习和工作透明度。若每条记录都要经理审批,管理成本很可能高于数据价值。可以先采用员工提交、负责人抽样复核的方式,发现系统性问题后再提高控制强度。

2. 百人以上、多产品线组织:先统一语义,再谈全局报表

中大型组织通常存在共享平台团队、跨部门项目和多个资源池,必须让各业务线对项目归属、活动分类和变更记录有共同定义。可以允许团队在统一主类下增加有限的子类,但主类、记录单位和关键定义不应各自为政。

在这类环境下,像 PingCode 这样的项目管理平台可以帮助把计划、任务、负责人和工时关联起来,并通过权限与流程减少重复录入。不过,平台配置应以组织治理方案为前提:先确认谁能看跨团队数据、报表如何汇总、项目关闭后如何修正,再决定是否启用更细的自动化规则。

3. 客户计费或审计要求高:记录证据链,不只记录总小时数

面向客户结算的项目,需要能说明时间对应的合同范围、服务事项、人员角色、审批状态和修订记录。客户只看到月度总小时数时,争议往往会集中在“这项工作是否属于合同范围”,而不只是时间填得准不准。

这类场景可采用更严格的确认与审批,但要区分可计费时间和内部投入。非计费的返工、售前支持、内部培训不应被混入客户账单。若合同明确了工时单位和审批周期,流程设计应以合同和内部财务规则为准。

4. 以容量规划为主:关注可用投入与计划外占用

如果目标是判断下一迭代能接多少工作,重点不是精确测量每个员工每天的全部活动,而是识别团队可用于交付的实际容量。要同时考虑休假、值班、会议、支持任务和跨项目分配,并用历史数据观察计划外工作是否稳定存在。

建议用多个迭代的中位数和区间,而不是只拿最近一次的实际投入做承诺。一个异常高压或异常平静的周期都不适合作为长期基准。遇到人员变动、产品阶段变化或业务量突增时,应标记条件变化,不要机械沿用旧容量。

5. 处于制度建设初期:以可用和可理解为优先

如果团队此前没有工时记录,不要第一周就追求所有类别、所有审批和全员追责。先验证员工是否理解字段,管理者能否根据记录解释一个真实的项目问题,报表能否改变下一轮计划。比起“全量上线”,一个被理解、愿意持续执行的最小方案更有价值。

当基础稳定后,再增加成本归集、跨部门分析或更精细的异常控制。每次新增字段或审批,都要说明它服务于什么决策,以及是否会增加记录负担。无法说明价值的字段,应暂缓采集。

工时管理如何做好实际工时?产品经理风险控制与操作步骤

八、不同情况下的取舍:哪些控制值得做,哪些精细化可能得不偿失

1. 记录越细,越容易定位;但也越容易增加维护成本

按任务记录通常能支撑估算和项目复盘;按更小时间片记录,可能更适合严格成本追踪,却增加记忆和维护负担。两者没有绝对优劣,关键在于新增精度是否能改变决策。如果细粒度数据最后仍被汇总成每月总工时,就要质疑采集如此细是否必要。

2. 自动填充越多,操作越快;但自动推断不等于真实

系统可以根据任务状态、日历或已有工单辅助填报,但员工参与了会议不一定代表整段时间都在该项目上,任务处于进行中也不意味着当天持续投入。自动化最好提供预填建议并让员工确认,不宜把推断结果直接视作经核实的实际工时。

3. 管理者可见范围越大,分析越方便;但越需要权限边界

跨团队汇总能帮助识别资源冲突,却不意味着每位管理者都应查看所有人的细节。可以按角色设置查看范围:员工查看自己的记录和修订;项目负责人查看项目投入;部门管理者查看授权团队的汇总;涉及薪酬或客户结算的明细另设权限。

工时记录可能暴露个人工作节奏、支援内容或业务敏感信息。组织应明确访问目的、导出权限、保存期限和数据纠错方式,并按适用制度开展审查。权限设计不是系统上线后的补丁,而是数据模型的一部分。

4. 强提醒能提升及时率;过多提醒会让填报变成机械应付

提醒适合帮助员工记住流程,不适合替代管理沟通。若员工每天收到多次弹窗,长期效果可能是随手填完、减少真实说明。先观察漏填发生在什么环节,再决定是调整提醒时间、简化字段,还是改善任务归属。

5. 抽样复核比全量审批轻;但需要选对复核对象

低风险的内部项目可采用抽样复核,把精力放在长时间记录、频繁跨项目支援、临时工作占比突然上升或反复修改的记录上。高风险的对客计费和审计场景,则可能需要全量审批或更完整的凭证。两种方式应由错误代价决定,而不是照搬其他部门流程。

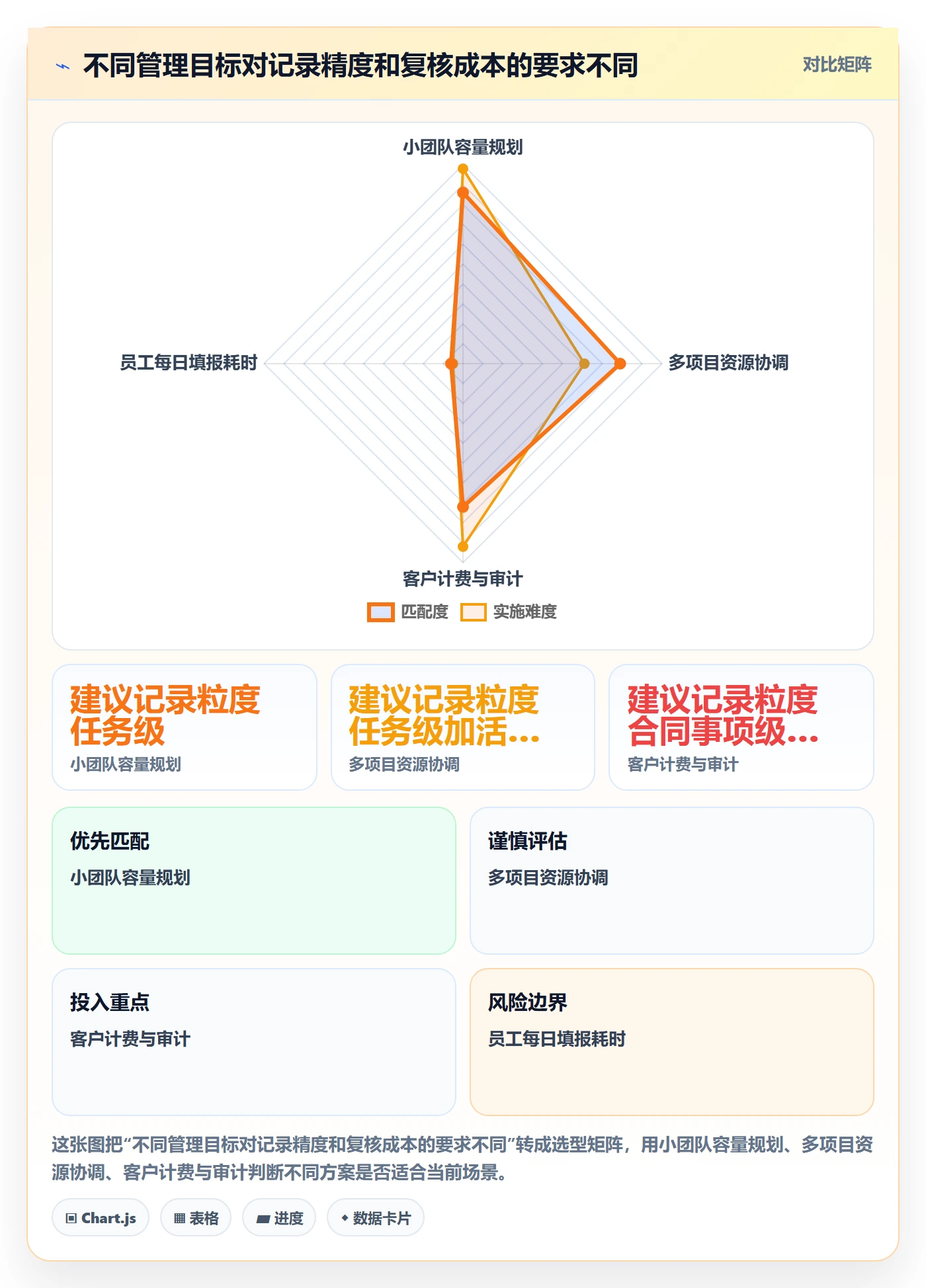

决策维度 较轻控制 较强控制 取舍依据
记录频率 每日或每周汇总 逐任务及时记录 任务变化速度、回忆可靠性和审计要求
复核方式 抽样检查 提交前逐条审批 数据错误造成的成本与审核人力
记录粒度 工作包或任务级 合同事项或小时间片级 是否需要定位成本、争议或具体活动
系统自动化 提醒与建议填充 自动校验并强制阻断 异常是否可由机器可靠判定,是否有人工纠错渠道
数据用途 容量规划与项目复盘 成本分摊、结算或审计 用途越敏感,越需要权限、证据链和透明告知

九、产品经理落地清单:把流程做成可持续运行的机制

1. 上线前确认五件事

  • 团队能否用一句话说明实际工时管理要解决的业务问题?
  • 项目、任务和活动类型之间是否有明确关联与定义?
  • 临时支持、返工、跨项目协作和休假等边界情形是否有处理规则?
  • 数据查看、审批、导出、修改和保留期限是否经过授权确认?
  • 试点期间准备观察哪些数据质量指标和管理效果指标?

2. 上线后关注五个指标,但不要把它们变成单一绩效目标

填报及时率用于观察记录是否按制度周期完成;退回率用于观察字段定义和审批规则是否清楚;其他类别占比用于发现分类缺口;估算偏差分布用于校准同类工作的计划;计划外投入比例用于识别容量被临时事项占用的程度。

这些指标都有上下文。及时率下降可能是提醒机制失效,也可能是流程增加了不必要字段;退回率上升可能是数据变差,也可能是负责人开始认真复核。每个数字都要结合原因访谈和记录样本解释,不能看到指标变化就直接调整员工评价。

3. 维护分类,而不是让类别永远不变

随着产品阶段和组织结构变化,原有类别可能不再适用。建议每个季度或重要组织调整后复查一次分类,合并没人使用的选项,拆分长期高占比且确实需要管理的类别。分类调整必须保留历史映射,否则跨期趋势会因为名称变化而失去可比性。

4. 建立纠错和争议处理机制

员工应能查看自己的记录、发现错误并申请修改;修改后应保留时间、修改人和必要的原因说明。项目负责人可核对任务归属,但涉及绩效、薪酬或计费的争议,应由相应责任部门依照制度处理。

没有纠错渠道的数据治理,最终会把错误变成正式记录。建立透明的修订机制,不是降低控制,而是让审计链条更完整,也让员工敢于指出系统分类或任务归属本身的问题。

十、结语:真正的工时管理,是让投入回到计划与决策中

做好实际工时,不是让每个人更频繁地报告自己做了什么,而是让项目团队更早发现计划和现实之间的差距。一个可信的记录体系,必须同时回答四个问题:工作归属哪里、投入用于什么、偏差为什么发生、下一步将如何调整。

我更愿意把实际工时看作组织的“解释能力”建设,而不是员工的监控工具。记录越精细,不一定越真实;表格越完整,也不一定越有用。只有当数据能帮助团队减少盲目承诺、看见计划外工作、区分返工原因,并让下一轮安排更合理时,填报成本才真正换来了管理价值。

下一步可以从一个迭代开始:选定一支有代表性的团队,先定义项目、任务、活动和计划外事项的口径;用一轮试点检验记录成本与数据可解释性;复盘时只挑选会改变排期或流程的结论。先把一个真实决策做对,再逐步扩展到更复杂的组织场景。

常见问题解答(FAQ)

1. 实际工时应该记录什么,才能反映真实投入?

我以前只记任务从开始到结束用了几天,结果会议、等待反馈和临时需求都混在里面,复盘时根本说不清时间花在哪。我应该按什么口径记录,才既不漏掉真实投入,又不会让团队每天陷入填表?

先约定记录对象:只统计实际投入工作的时间,不把任务历时直接当作工时。比如一项需求周一开始、周五上线,期间实际投入可能是产品分析2小时、设计评审1小时、开发12小时、测试4小时;等待确认的两天属于历时,不是个人工时。

建议按任务记录角色、日期、投入时长和简短说明,说明写“接口联调与异常处理”比写“开发”更利于复盘。记录粒度以半小时或一小时为宜,过细会增加维护成本,过粗则难以发现返工和协作消耗。

2. 工时是每天填,还是任务完成后补录更可靠?

我担心要求大家实时记录会打断工作,但等到任务结束再补,大家又容易凭印象估算。我想找到一个团队能长期坚持的节奏,有没有比单纯规定“及时填写”更可执行的做法?

采用每日补记、每周核对通常比只在任务结束后回忆更稳妥:每天收工前用几分钟记录当天投入,周会前检查漏项和异常。若团队工作节奏频繁被打断,可允许先记到临时任务或中断类别,再在当天归类;不建议把所有碎片时间强行拆成大量小记录。

实际执行时可抽查连续两周:比较当天记录与周末补录的差异,若补录工时明显集中在整数或总是贴近估算值,就说明记录流程需要简化或加强提醒,而不应直接把问题归咎于个人态度。

3. 实际工时明显超过估算时,产品经理应该怎么判断风险?

我有时看到任务工时超出预估,就会担心项目要延期;但也可能只是估算口径不同,或者前期拆分不够细。我该看哪些信号,才能区分正常偏差、需求变更和真正的交付风险?

先核对范围和口径,再判断偏差。把超出部分拆成需求新增、技术不确定性、返工、等待协作和估算遗漏,并看未完成工作量是否同步上升。一个可操作的预警规则是:关键路径任务实际投入超过估算约20%,且剩余工作量没有下降,或连续两个检查周期都出现同类偏差,就安排负责人重新拆解任务并更新交付预测;

20%是团队的管理阈值,不是通用定律,应根据历史偏差校准。单次超时但范围已完成,通常更像估算误差;超时同时伴随范围扩张或阻塞,则需要升级风险并讨论取舍。

4. 产品经理怎样用实际工时控制范围,又不把工时变成考核个人的数字?

我想用工时数据判断需求是否值得继续做,也想及时发现范围膨胀,但担心团队会为了看起来效率高而少报时间,或者把估算变成个人绩效排名。我应该怎样设计使用规则,才能让数据帮助决策而不是制造压力?

把工时用于项目预测和流程改进,不直接用单个任务的工时评价个人。产品经理可以在需求评审时记录范围、关键假设和初始估算;执行中新增内容单独标记;每个迭代结束后对比估算与实际投入,重点看同类工作是否反复出现测试遗漏、需求澄清或跨团队等待。

若某功能投入持续高于预期,先评估是否缩小首发范围、拆分交付或延后低优先级部分,而不是要求团队压缩记录值。只有在口径稳定、数据用于集体复盘且允许解释异常时,工时趋势才适合支持资源配置和交付承诺。

核心关键词

读者评论

蒋
蒋浩然

我们试过按任务填报,确实比按项目汇总更容易复盘;但临时支持经常没有明确任务归属,最后还是落进“其他”。单独设置入口有用,最好再要求补充来源和影响的计划。

姚
姚雅楠

赞同工时不该直接用于个人效率排名。团队里处理复杂问题的人记录时间往往更多,单看总量很容易误判。想用数据调整估算的话,如何判断是任务难度差异还是估算口径不一致?

周
周晓彤

记录粒度需要和用途匹配,这点比较实际。我们曾要求每天补齐工时,月底看起来很完整,但不少记录只能凭记忆估算。试运行时除了看退回率,也可以问问员工记录是否增加了额外负担。

文章包含AI辅助创作:工时管理如何做好实际工时?产品经理风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/560255

赞 (0)
飞飞飞飞
计划工时最佳实践:产品经理工时管理风险控制,常见问题
上一篇 1小时前
工时管理实际工时教程:产品经理效率提升,避坑指南
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
