工时管理剩余工时全流程:产品经理效率提升与一文讲清

“剩余工时”看起来只是一个数字,实际却经常同时承担三种互相冲突的任务:预测项目能否按期交付、衡量团队还剩多少产能、解释成员为什么没有完成计划。产品经理如果把它当成“任务总工时减去已登记工时”,往往会得到一个算术上正确、决策上却危险的结果。真正有用的剩余工时管理,不是把数字填得更勤,而是让估算、执行、更新、解释和决策形成闭环。

工时管理剩余工时全流程:产品经理效率提升与一文讲清

一、先讲核心结论:剩余工时是预测信号,不是绩效分数

1. 剩余工时回答的是“还要做多久”,而不是“已经做了多少”

我判断一套工时管理方法是否有效,通常先看团队能不能回答三个问题:当前任务距离完成还需要多少有效工作量?按现有资源和依赖关系,最可能在哪一天交付?如果计划发生偏差,偏差来自工作量判断、需求变化、等待依赖,还是可用时间不足?

这三个问题都指向未来。因此,剩余工时的核心定义应当是:在当前范围和已知条件下,完成尚未完成工作的预计投入。它不是最初估算的机械余额,也不是成员已经投入时间的倒数。

例如,某开发任务最初估算 16 小时,成员已登记 10 小时,但还剩 9 小时工作,那么合理的剩余工时是 9 小时,不是 6 小时。差额说明最初估算与当前认知不一致,应该触发解释和计划调整,而不是要求把剩余值改成“看起来合理”的 6 小时。

2. 把四种时间分开,数据才有解释力

产品团队讨论工时时,容易把计划工时、实际工时、剩余工时和日历时间混为一谈。它们分别回答不同问题,不能互相替代。

时间口径 回答的问题 常见用途 容易犯的错误
计划工时 事前预计需要多少投入 容量规划、任务拆分、风险评估 把估算当成承诺或考核标准
实际工时 截至当前已经投入多少时间 成本分析、工作结构观察、估算校准 把登记时长当作产出质量
剩余工时 从现在到完成还需要多少有效投入 预测完工、识别偏差、调整资源 用计划工时减实际工时自动得出
日历时间 从现在到交付实际经过多少天 排期、依赖管理、对外承诺 把 8 小时工作量等同于明天交付

3. 一套可执行的闭环必须有六个环节

我建议产品经理把流程设计为“定义口径,估算基线,执行登记,剩余量更新,偏差解释,计划调整”。如果缺少其中任意一个环节,工时数据都可能变成表格负担。

  1. 先定义工作边界:明确任务包括什么、不包括什么,验收条件是什么。
  2. 建立初始估算:按工作类型拆分,而不是凭一个总数覆盖所有未知项。
  3. 记录实际投入:尽量贴近工作发生时间,避免周末集中回忆补录。
  4. 重新估算剩余工作:在关键状态变化时更新,而非只按已耗时自动扣减。
  5. 解释偏差来源:区分返工、范围变化、等待、支持工作和估算误差。
  6. 更新交付计划:把剩余工时转换为可用人力、依赖和日历日期上的安排。

这套闭环的目标不是让所有任务的估算都准确到小时,而是让团队尽早发现“原计划已经不再成立”。好的剩余工时管理,衡量的是预测能否持续变得更可靠,而不是每个成员是否一直填出漂亮的数字。

工时管理剩余工时全流程:产品经理效率提升与一文讲清

二、背景和真实场景:产品经理为什么经常被“剩余 0 小时”误导

1. 产品工作不是一条连续、无干扰的流水线

产品经理的日常通常被需求澄清、方案评审、研发答疑、线上问题、跨部门协调和临时汇报切成很多片段。团队成员即便每天工作 8 小时,也不代表 8 小时都能用于某个具体任务。一个任务登记了 6 小时,不意味着它在日历上就只占 6 小时。

这也是为什么剩余工时与交付日期不能直接画等号。工程师还需要 12 小时,但他本周只有两个半天能投入;任务还要等待接口确认;测试环境又需排队。12 小时是有效投入估计,日历上可能横跨四天甚至更久。

2. 典型场景:工时已耗尽,任务却仍处于进行中

下面用一个明确标注为情景模拟的产品迭代说明。某团队计划在两周内上线一项客户权限配置能力,拆成需求梳理、交互设计、前后端开发、测试和灰度验证。迭代中途,接口规则出现两个未定义的边界场景,设计和开发都需要返工。

如果系统只用“计划工时减去实际工时”计算余额,某项开发任务可能在实际投入达到计划值时显示剩余 0 小时。但实际情况是边界场景尚未处理,代码还没有通过联调。此时真正需要的动作不是把任务标成完成,而是重新估算剩余工作,并说明新增工作来自范围澄清还是原有遗漏。

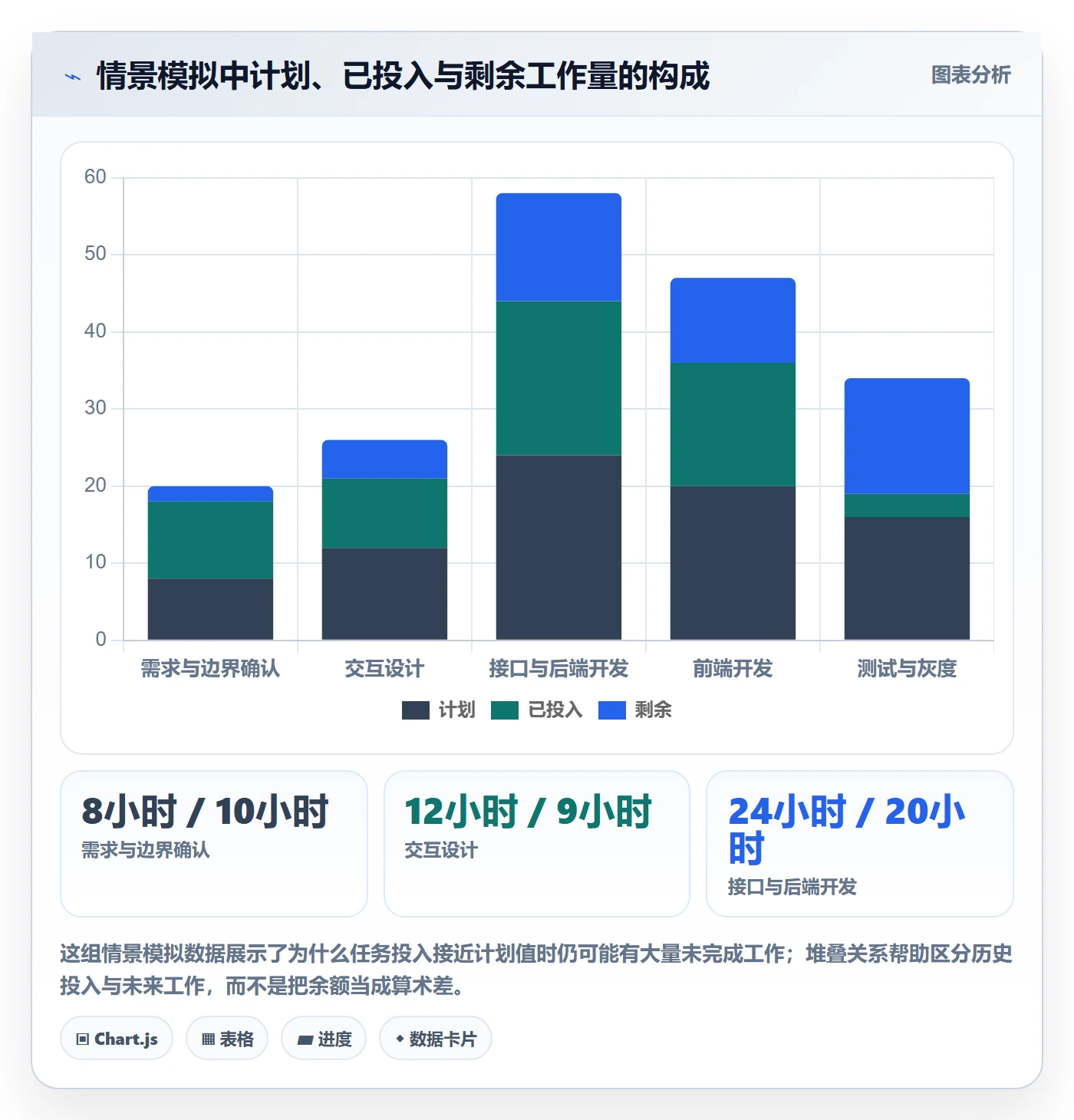

任务阶段 初始计划工时 实际投入 重新判断的剩余工时 管理含义
需求与边界确认 8 小时 10 小时 2 小时 初始范围不足,补充未确认规则
交互设计 12 小时 9 小时 5 小时 新增两个异常状态,需补充设计
接口与后端开发 24 小时 20 小时 14 小时 接口边界待确认,尚有实现和自测
前端开发 20 小时 16 小时 11 小时 页面主路径完成,异常反馈未完成
测试与灰度 16 小时 3 小时 15 小时 测试尚未进入完整执行阶段

这张表中的合计计划是 80 小时,已投入 58 小时,剩余估计为 47 小时。剩余量高于初始计划与实际投入之间的算术差额 22 小时,不代表团队“超支 25 小时”就一定做得差;它说明当前对工作范围的理解发生了变化,原有预测已失效。

3. 关键管理问题是偏差何时可见

同样的 25 小时预测偏差,如果在迭代第一周暴露,团队仍可能通过缩小范围、拆分发布或增加测试支持来控制风险。如果在上线前一天才暴露,选项就少得多。因此,我会把“偏差发现时间”视为工时流程的关键质量指标,而不只看最终的估算误差。

对于产品经理,剩余工时最有价值的时刻不是任务关闭时,而是工作量开始偏离预期、依赖出现阻塞、需求边界变动或测试发现系统性问题时。更新数字的目的,是让团队还有时间采取行动。

工时管理剩余工时全流程:产品经理效率提升与一文讲清

三、常见误区:数字看起来整齐,决策反而变差

1. 误区一:剩余工时等于计划工时减去实际工时

这种算法只在工作范围稳定、初始估算准确、没有返工和新增事项的理想条件下成立。现实中,只要出现需求变化、技术发现、质量问题或外部依赖,未来工作量就可能改变。已投入时间是历史事实,剩余时间是未来判断,两者不能用简单减法强行连接。

我更愿意把“实际投入”看作已经发生的成本,把“剩余工时”看作当前预测。它们之间的差异可以用于复盘,但不能用于证明任务是否应该完成。任务完成由验收条件决定,不由工时余额归零决定。

2. 误区二:工时填得越细,预测就越准确

把一天拆成 15 分钟一格,并不一定比按半天登记更真实。对于频繁切换工作的岗位,过细记录会增加管理成本,也容易诱发事后补填。记录颗粒度应该服务于决策:如果团队需要判断的是迭代容量,按任务或半天记录通常足够;如果要分析线上事故支持成本,可能需要单独记录事件和投入区间。

我通常建议先问一个问题:这条记录将改变什么决定?如果无论登记 20 分钟还是 35 分钟,排期、成本分析和资源分配都不会改变,那么要求精确到分钟的收益可能低于填报成本。

3. 误区三:估算偏差就是个人能力或效率问题

一项任务超出估算,可能是需求边界不清、依赖接口反复变化、代码历史复杂、测试环境不可用,也可能是估算方法不成熟。把所有偏差都归因于成员效率,会让人倾向于报低估算、少报剩余工时,最终损害预测质量。

比起追问“为什么你用了这么久”,更有用的提问是:“哪一类工作比我们事前判断的更多?什么时候能从状态或证据中看出来?下一次能否在任务拆分或依赖确认阶段提前识别?”前者容易变成防御,后者才能变成改进。

4. 误区四:所有岗位、所有任务使用同一套更新频率

开发中的功能任务可能每天更新一次,探索型研究在验证假设前可能只能给出区间,线上故障则需要在事件关闭后补齐工时和影响。若用同一频率要求所有角色更新,团队容易形成形式上的合规,而不是高质量的预测。

工作类型 推荐更新触发点 不适合的做法
范围清晰的开发任务 每日收工前或状态变化时 每小时强制更新
探索性技术验证 实验结论出现、假设被否定时 要求从第一天给出精确到小时的承诺
线上支持与故障处理 事件结束或阶段性处置完成时 全部塞进常规功能任务
跨团队等待任务 依赖状态变化、阻塞解除时 把等待日历时间记成连续有效工时

5. 误区五:剩余工时为零,就能把任务关掉

“剩余为零”是估算状态,不是交付验收。任务可能仍待代码评审、自动化测试、文档补齐、灰度观察或业务确认。若团队只依赖工时字段关闭任务,就会把未完成工作转移到隐性队列,后续再以返工、漏测或临时支持的形式出现。

我建议把任务完成条件与工时状态分开:任务是否完成看验收标准;剩余工时是否为零看工作预测。两者相互参考,但不能互相替代。

工时管理剩余工时全流程:产品经理效率提升与一文讲清

四、专业判断逻辑:如何从剩余工时推导可信的交付预测

1. 先检查任务是否具备估算条件

我不会先问一个任务应该估几个小时,而会先检查它能不能被估算。至少要看范围、验收条件、依赖、未知项和责任边界是否可描述。如果任务标题是“完成权限系统”,但没有角色清单、操作范围和异常路径,给出 40 小时只是在给不确定性贴上数字标签。

对于仍然探索中的工作,可以把任务拆成“降低不确定性的工作”和“已知实现工作”。先估算一个有边界的验证任务,例如半天检查接口约束或一天验证数据模型,再依据结果估算后续实现。这样比一次性报出看似完整的总数更可管理。

2. 用区间表达不确定性,而不是伪精确

当任务未知较多时,我倾向于使用乐观、最可能、悲观三点估算。简单的加权期望可以写成:预计工时 =(乐观估算 + 4 × 最可能估算 + 悲观估算)÷ 6。它并不保证结果准确,但能迫使团队讨论不确定性来自哪里。

例如,某接口改造在顺利情况下需要 8 小时,最可能需要 12 小时,如果发现旧数据兼容问题则可能达到 24 小时。加权结果约为 13.3 小时。比起直接说“13 小时”,我更愿意把它解释为“当前最可能约 12 小时,主要风险是兼容处理,若触发则可能接近 24 小时”。

这个表达方式对产品经理尤其有用,因为它让风险进入计划,而不是留在成员脑中。团队可以根据风险大小决定先验证、留缓冲、缩小首发范围,还是接受日期可能变化。

3. 将剩余有效工时转换为日历时间

从工时到日期,至少需要考虑成员可用产能、工作并行度、依赖顺序和节假日。一个常见误判是:剩余 16 小时,所以两天后交付。但如果负责成员每天只有 4 小时可分配给该任务,且测试必须等待接口完成,实际日历时间可能更长。

一种实用的粗略计算是:可投入天数 ≈ 剩余工时 ÷ 每日可用有效工时。这个结果仍需加入依赖与排队时间,不能直接作为承诺日期。若团队没有稳定的个人容量数据,可以先用历史迭代中实际可投入的平均比例建立内部参考,并持续校准,而不要照搬行业通用系数。

预测信息 需要回答的判断 对计划的影响
剩余有效工时 完成任务本身还需多少投入 决定工作量规模
个人可用容量 未来每天实际能投入多少 决定任务的日历跨度
依赖与等待 是否必须等待其他人或系统 决定最早开始与串行路径
不确定性区间 有哪些条件会让预测恶化 决定是否验证、留缓冲或缩范围
验收与上线步骤 交付前还需哪些检查和观察 决定“开发完成”与“可发布”之间的距离

4. 把偏差拆成可行动的类别

实际投入超过预期时,我会把原因至少分为五类:估算误差、范围增加、返工缺陷、依赖等待、临时支持。每一类都对应不同处理方式。估算误差要回看拆分与历史参照;范围增加要让业务方做取舍;返工要检查质量环节;依赖等待要调整协作顺序;临时支持则要重新核算团队容量。

如果偏差原因只有“效率低”,团队就无法知道该修改流程、调整需求、补充资源还是提升技能。分类不是为了做更复杂的报表,而是为了让下一步行动有依据。

工时管理剩余工时全流程:产品经理效率提升与一文讲清

五、全流程落地:产品经理如何把工时管理做成日常工作流

1. 需求阶段:先把“要做什么”说清楚

需求阶段不需要追求精确到小时的开发估算,但至少需要形成可拆解的工作范围。产品经理应明确目标用户、主路径、异常状态、验收标准、上线范围和外部依赖。没有这些信息,团队给出的估算很可能把讨论、试错和补充需求混在一个数字里。

我建议在需求评审前维护一份轻量的范围清单:已确定项、待确认项、明确不做项。待确认项若会显著改变工作量,应该进入风险列表或单独安排验证,而不是悄悄并入计划工时。

2. 拆解阶段:拆到可验证、可独立更新

任务颗粒度太大,剩余工时变化很难定位;颗粒度太小,登记和维护成本会迅速增加。一个实用标准是:任务能够在几天内出现可验证进展,负责人清楚,完成条件可检查,而且遇到阻塞时能够单独说明。

并非所有工作都要拆到相同粒度。前端页面如果包含多个独立流程,可以按主流程和异常状态拆分;技术调研可按假设验证拆分;上线准备则可按环境、数据迁移、灰度和回滚检查拆分。拆分服务于预测和协作,不是为了制造更多任务记录。

3. 估算阶段:记录假设与置信度

估算值离开上下文,很快就会变成错误承诺。因此,除工时数字外,我建议至少记录关键假设和风险。例如“按现有接口不变估算”“不包含历史数据清理”“需要对方团队在周三前确认字段”。条件一旦变化,团队就能判断是否需要重新估算。

对不确定任务,可以增加高、中、低置信度标记,或记录区间。置信度不是用来给成员排名,而是提醒产品经理哪些数字不能直接作为对外承诺。若高风险任务没有验证计划,估算再精确也不等于预测可靠。

4. 执行阶段:及时登记实际投入,避免事后拼记忆

实际工时最好在工作发生当日或最近的工作节点登记。长期拖到周末或迭代结束补录,常见结果是把碎片支持工作忘掉,或把多个任务的投入平均分摊。这样得到的总时长可能看似完整,结构却失真。

记录时不必写流水账,但应具备足够的任务关联和类别信息。对产品团队来说,可以将常规功能、缺陷修复、线上支持、评审协作和学习验证分开。分类一旦过多,就会增加填报负担;先从会影响容量或成本判断的类别开始。

5. 进展节点:每次更新都回答三个问题

更新剩余工时时,不建议只要求“改一下数字”。我会让团队同时回答:已经完成了什么可验证成果?剩下的工作有哪些?上次更新以来发生了什么变化?这三个问题能把更新从机械操作变成预测刷新。

对稳定任务,可以在每日同步或状态变化时更新;对长周期任务,可在阶段评审、方案确定、开发完成和测试发现问题时更新。频率取决于决策窗口:若延迟一周才更新会错过调整机会,就需要更早看见偏差。

6. 偏差处理:把数字变化转换为选择题

剩余工时明显增加后,产品经理的任务不是要求团队“想办法压回原估算”,而是组织有依据的选择。常见选项包括:延期、缩小首发范围、拆分版本、调入可胜任的资源、并行处理独立工作,或接受风险并加强回滚准备。

每个选项都有成本。加人可能增加沟通和交接成本;压缩范围可能延后部分价值;并行开发可能扩大集成风险;按期上线则可能增加质量风险。产品经理需要把这些取舍显性化,让决策人知道日期、范围、质量和资源之间并不存在免费的选择。

7. 复盘阶段:校准估算系统,而不是只复盘某个人

迭代结束后,可以比较初始计划、最终实际投入和中途更新过的剩余估计。但我不建议只统计“谁的估算最准”。更有价值的问题是:哪些类型的任务反复低估?偏差在什么阶段首次可见?哪些新增工作本可在需求阶段发现?团队是否把支持和等待时间单独识别?

可以用相同口径积累几个迭代的数据,再按任务类型观察估算偏差。样本不足时不要过度解释单个任务;工作类型差异很大时也不要把全部数据混成一个平均值。校准应帮助团队更早识别风险,而不是制造虚假的精确感。

工时管理剩余工时全流程:产品经理效率提升与一文讲清

六、案例与数据观察:把工具、口径和管理动作连起来

1. 中大型团队的工时问题往往不是“没有字段”

对于 100 人以上、角色多且跨团队依赖复杂的组织,工时治理常见难点是口径不一致:有的团队把工时当成本记录,有的团队把它当迭代容量,有的团队又拿它解释绩效。字段齐全并不意味着数据可以横向比较,流程是否统一、项目类型是否相近、登记目的是否透明,都会影响数据解释。

以 PingCode 这类面向中大型企业及百人以上组织的研发管理平台为例,讨论重点不应只放在“能否录入剩余工时”,还要检查任务、迭代、缺陷、需求变更和报表之间是否能建立关联。这样产品经理才能追溯某次预测变化,是来自任务范围、缺陷返修,还是跨团队阻塞。

这里不把任何具体产品效果写成实际测试结论。采购或试点时,应以企业自己的场景验证:一线登记是否顺手、字段能否配置、历史数据如何迁移、权限如何控制、报表能否区分实际与预测,以及是否能从任务更新追溯到计划调整。

2. 情景模拟:同一团队试行前后的流程差异

以下是样本推演,用于说明怎样设计试点观察,不是任何平台的实测结果。假设一个 12 人产品研发小组,连续观察四个迭代:前两个迭代只在结束时汇总工时;后两个迭代在范围确认、开发中期和测试启动时更新剩余量,并记录偏差原因。

如果试点后“提前发现偏差的任务比例”上升,而任务登记耗时没有明显增加,通常说明流程改善了可见性。反之,如果更新次数增加很多,偏差却仍到最后才暴露,应先检查任务拆分、依赖信息和会议决策,而不是继续增加填报频率。

观察维度 试点前假设基线 试点后目标观察 解读边界
偏差提前暴露率 情景基线 35% 建议观察是否达到 60% 以上 需统一“提前”的定义,不能把临近交付才发现算作提前
单人每周填报耗时 情景基线 25 分钟 尽量控制在 30 分钟以内 统计时需包含补录与修改,不只看单次填写
剩余量更新及时率 情景基线 50% 建议观察是否达到 80% 左右 及时率不能替代更新内容的真实性与可解释性
预测误差区间 情景基线约 ±40% 观察误差是否逐步收敛 应按工作类型分组,避免用总体平均掩盖差异

这些数字是建议的试点观察口径与情景基线,不是行业统计结论。真正的基线应由组织先测量再确定。尤其不要为了让试点“看起来成功”而事后修改口径,否则指标改善无法说明流程是否真的更有效。

3. 用数据回答三类不同决策

项目层面要回答“日期是否仍可信”,可看剩余工时趋势、依赖状态和关键路径;团队层面要回答“容量是否被挤占”,可看功能开发、缺陷处理、线上支持和协作投入的构成;组织层面要回答“估算系统是否在改善”,可按工作类型比较预测误差和偏差暴露时间。

这三类问题不能用一个“工时完成率”解决。完成率高可能只是任务登记较少,预测偏差小也可能是团队持续追加投入后才达到目标。指标必须和决策对象匹配,并同时保留解释信息。

工时管理剩余工时全流程:产品经理效率提升与一文讲清

七、不同情况下的行动建议:不要用一套规则套所有团队

1. 小团队、低频项目:先用轻流程建立共同语言

如果团队规模较小、项目并行少、需求变化能够直接沟通,先不必建设复杂的工时分类体系。保留任务计划工时、实际投入、剩余估计、偏差原因和验收状态即可。重点是统一“剩余工时不等于计划余额”,并让所有人知道更新数据用于排期和复盘,而不是个人排名。

如果填报时间已明显超过决策价值,先缩减字段或降低更新频率。小团队通常更适合在关键状态节点更新,而非为了追求数据完整度每天重复维护。

2. 需求变化频繁:把变化单独记录,不要覆盖原始估算

变化频繁的项目需要保留基线和变更记录。原始估算代表当时的范围判断,当前剩余估算代表新的工作判断。若直接覆盖原值,团队就无法区分估算失准和范围新增,也无法复盘是哪次决策改变了工作量。

产品经理可以为变更记录来源、影响任务、新增或减少的工作量区间、审批人和对日期的影响。并非每个微小改动都要走繁重审批,但影响发布范围、关键路径或合同承诺的变化应能追溯。

3. 探索型项目:先管理未知,再管理总工时

创新验证、技术预研或新业务试点,初期工作量往往无法可靠估算。此时应优先明确验证目标、预算上限和停止条件,再安排短周期实验。比如先投入 1 至 2 天验证关键接口是否可行,而不是直接承诺完整方案的总工时。

探索阶段的剩余工时更适合与阶段目标绑定:还要做几项验证、需要哪些证据、何时决定继续或停止。若只盯小时数,团队可能在错误方向上消耗大量时间,却因为已经投入太多而不愿止损。

4. 固定交付日期:先做取舍,不要把风险藏进估算

若发布日期受合同、活动或监管窗口约束,产品经理应尽早把范围分为必须交付、可延期和可降级三类。剩余工时增加时,先识别关键路径和可独立交付的部分,再决定是否拆分发布或降低非关键范围。

不建议把剩余工时人为调低来“保住日期”。这种做法短期让计划显得稳定,长期会把压力转移到加班、测试压缩和上线风险上。若日期不能动,范围、资源、质量风险和回滚能力必须至少有一项进入明确的决策讨论。

5. 组织规模扩大:先统一定义,再谈横向比较

多个事业部或交付团队使用工时数据时,先统一计划、实际、剩余的定义以及支持工作如何计入。其次要按项目类型、团队职能、任务类别分组。不同项目的未知度和协作成本不同,直接比较“每人每周产出”容易产生错误结论。

如果组织需要进行跨团队容量规划,可以优先比较趋势和区间,而不是追求个人级排名。趋势能帮助发现支持工作上升、返工变多或依赖堵塞;个人排名则容易把复杂环境差异简化成分数。

团队情境 优先管理目标 建议的更新方式 主要取舍
小团队、范围稳定 减少漏记和临近交付才发现偏差 关键节点或每日一次轻量更新 接受数据颗粒度较粗,换取低维护成本
高变化、多依赖项目 追踪范围变更与阻塞影响 状态变化时同步更新剩余量和原因 保留变更记录,增加一定协调成本
探索型项目 降低未知、及时停止低价值方向 按实验和决策节点更新区间 不追求早期精确总量,换取更快验证
大规模组织 统一口径并观察容量结构 统一定义、分层汇总、保留团队解释 牺牲部分局部灵活性,换取数据可比性

八、不同情况下的取舍:准确、低成本与可比性不能同时无限最大化

1. 记录更精细,管理成本也会增加

记录到分钟可以呈现更细的时间分布,但会提高填报、审核和分类成本,也可能让成员把注意力放到“时间怎么归类”,而非工作如何推进。记录到任务或半天更轻便,但难以分析短时支持和频繁切换。合适颗粒度取决于决策需求,不存在适用于所有组织的唯一答案。

我的判断原则是:先用最粗但仍能支持决策的颗粒度。如果团队无法区分功能开发和线上支持,再增加一个分类;如果已经能做容量判断,就不应为了报表看起来更细继续增加字段。

2. 用于预测,与用于绩效评价,天然存在张力

当工时数据被用于惩罚估算偏差时,成员会有动机低报计划、提前耗尽余额后不更新,或把时间登记到更安全的类别。此时数据可能变得更整齐,却更难用于预测。

组织当然可以分析工作投入与资源配置,但不应把单一工时数字直接等同于个人价值。要评价协作与产出,还需结合交付质量、难度、责任范围、支持工作和团队环境。至少在流程试点阶段,应明确数据的使用边界,让团队愿意报告坏消息。

3. 统一口径,与团队自主性之间需要分层处理

组织统一字段有利于汇总,但如果强行规定所有岗位用完全相同的任务分类,可能无法反映产品探索、研发实现、质量验证和客户支持之间的差异。可以统一核心定义,同时允许团队在核心分类下增加局部标签。

例如,全组织统一计划、实际、剩余的口径;研发团队可以增加技术验证类型,产品团队可以区分需求分析和跨部门协调。汇总时保留共同维度,团队诊断时使用局部维度,通常比全面一刀切更实用。

4. 自动化减少维护,但不能替代判断

系统可以根据任务状态、工时登记和历史数据提醒剩余量过期,或标记“实际已超过计划但任务未完成”。这类自动化适合做异常提示,不适合自动判定任务完成,也不适合在没有新证据时替成员机械扣减剩余工时。

对于自动预测模型,先检查训练数据是否有一致口径、是否包含足够的同类任务、是否因漏记而系统性偏低。缺乏可靠数据时,展示一个带置信区间的人工判断,可能比输出一个小数点后两位的预测更诚实。

5. 试点推广速度,与组织学习质量之间需要平衡

一次性推广到所有团队可以迅速统一流程,却会放大设计缺陷。更稳妥的做法通常是选择项目类型不同、但愿意参与复盘的团队做试点,先验证字段、更新频率、报表和隐私边界,再依据反馈调整。

试点不能只选最成熟的团队,否则无法发现高变化项目或跨部门依赖场景的问题。也不应一开始就追求覆盖率,而应观察流程是否降低了偏差发现时间、是否让计划讨论更有依据、是否增加了不可接受的填报负担。

工时管理剩余工时全流程:产品经理效率提升与一文讲清

九、产品经理可以直接采用的检查清单

1. 任务开始前

  • 验收条件是否清楚,任务范围是否包含异常路径?
  • 哪些工作已确定,哪些工作仍需要验证或外部确认?
  • 初始估算是否保留了关键假设和风险?
  • 任务粒度是否足以在几天内看到可验证进展?
  • 依赖团队、接口、环境和决策人是否已明确?

2. 执行过程中

  • 实际工时是否及时登记,并关联到正确的任务类别?
  • 剩余工时是否依据当前工作重新判断,而非机械扣减?
  • 最近一次更新后,范围、技术条件或依赖有没有变化?
  • 当前阻塞影响的是有效工时、日历时间,还是两者都有?
  • 预测变差时,是否仍有调整范围、资源或顺序的时间?

3. 任务结束后

  • 任务是否满足验收条件,而不只是剩余工时归零?
  • 初始估算、实际投入和最终剩余变化是否使用同一口径?
  • 偏差属于估算、变更、返工、等待还是临时支持?
  • 哪些风险本可以更早发现,是否能改进需求或依赖流程?
  • 这次数据是否足以形成有用的估算参照,还是样本仍太少?

4. 试点或工具评估前

  • 组织是否明确工时数据的用途和不适用的用途?
  • 任务、迭代、缺陷、变更与实际投入是否可关联追溯?
  • 登记流程是否能在日常工作中完成,而不依赖大量补录?
  • 报表能否区分历史投入、当前剩余预测和日历交付日期?
  • 试点是否设置了基线、观察周期、反馈机制和退出条件?

十、总结:让剩余工时帮助团队更早做决定

1. 独特观点:管理的不是余额,而是预测失效的速度

我认为,剩余工时管理最容易被忽略的价值,不是告诉我们“还剩多少小时”,而是帮助团队识别:旧预测从什么时候开始不再可信。数字一旦脱离范围、依赖、容量和验收条件,就只能制造精确的错觉;数字一旦能解释变化,并及时触发调整,才真正进入管理。

因此,产品经理不必要求每个任务都一次估准。更值得追求的是:估算有边界,实际投入可追溯,剩余工作敢于重估,偏差原因能够分类,交付计划可以随证据更新。团队越能及早暴露坏消息,越有机会把坏消息变成可选方案。

2. 下一步怎么做:用一个迭代验证流程,而不是先建大而全制度

下一步可以从一个正在进行的迭代开始:先统一计划、实际、剩余三种时间的定义;选取 10 至 20 个可观察任务;在需求确认、开发中期、测试启动等节点更新剩余量;同步记录范围变化、返工、依赖和支持工作。

迭代结束后,不要先问谁估得最不准,而要检查偏差何时出现、原因能否识别、团队是否来得及做取舍、记录成本是否合理。若这四个问题的答案逐步变清楚,再扩展到更多团队或引入更完整的管理平台。把一个小闭环跑通,通常比先买齐功能、再要求所有人填满字段,更能提升产品经理和团队的实际效率。

常见问题解答(FAQ)

1. 剩余工时应该怎么计算,才不会变成一个看起来精确的数字?

我在做需求排期时,经常看到任务已经做了一半,剩余工时却还是最初的估算值。到底应该按原计划减去已投入时间,还是让执行人重新判断?

剩余工时应由实际执行人根据“从现在到完成还需要多少有效工作时间”重新估算,而不是简单用原估算减去已投入工时。比如任务最初估 16 小时,已经投入 10 小时,但发现接口还需联调 8 小时,那么剩余工时应记为 8 小时,而不是 6 小时。投入工时记录已经发生的工作,剩余工时预测未来工作,两者用途不同。

为避免数字失真,建议同时记录估算更新时间和变化原因,尤其标记需求变更、技术风险和等待依赖。

2. 产品经理怎么用剩余工时判断项目是否会延期?

我负责的项目里,任务完成比例看起来一直不错,但临近发布日期时还是集中暴露出延期风险。我不确定应该看剩余工时总数,还是逐个看任务状态。

不要只看剩余工时总和,也要看它落在哪些任务、由谁承担,以及是否处于关键路径。一个可执行的检查方法是每周比较“剩余工时”和“剩余可用产能”:例如团队未来两周有 160 小时可用于项目,任务剩余工时已达 190 小时,即使任务完成率显示 70%,排期也已经紧张。这个数字只是预警,不代表必然延期;

还要扣除会议、支持工作和休假,并检查未完成任务是否依赖尚未交付的设计、接口或验收结论。产品经理应优先推动依赖确认、范围取舍和资源协调,而不是要求成员把估算压低。

3. 剩余工时多久更新一次比较合适?

我不想让团队每天花很多时间维护报表,但如果隔太久才更新,排期又可能依据过时信息。我该怎么在管理成本和数据时效之间取舍?

更新频率应跟项目节奏和风险变化匹配,而不是固定要求所有任务每天填报。对两周一个迭代的团队,可以在每日站会后更新正在进行且会影响关键路径的任务,并在迭代计划、需求变更、阻塞解除或测试发现重大问题时立即重估;尚未开始的远期任务通常不需要频繁改数。

一个实用的判断标准是:这次更新是否可能改变交付日期、范围或资源安排?如果不会,批量维护通常比逐项追踪更省成本。

4. 如何避免团队为了绩效故意少报剩余工时?

我发现有些同事倾向于把剩余工时填得很低,直到任务临近截止才上调。我担心直接把工时和绩效绑定会让数据更不可信,但又需要一个可管理的办法。

先把估算用于预测和协调,而不是直接作为个人效率排名依据。剩余工时上调不一定代表执行不力,也可能是验收标准变化、隐藏工作被发现或外部依赖延迟;如果上调会带来惩罚,团队就更有动机延迟暴露风险。建议要求更新时补充简短原因,并按“估算偏差的原因”复盘,而不是只比较个人工时。

比如连续三个迭代中,同类任务都低估约 30%,应调整任务拆分和估算参照;若偏差集中在需求频繁变更的任务,则应先改善需求确认流程。

核心关键词

读者评论

史
史可欣

我们团队以前确实按计划工时减实际工时算余额,联调一拖就会出现任务显示已完成、测试却还没开始的情况。后来把验收项和剩余工作分开看,排期讨论清楚不少。

余
余若溪

产品经理经常被会议和临时支持打断,实际投入登记得再细,也不等于任务能连续推进。文中把有效工时和日历时间分开讲比较实用;跨团队等待单独标记后,交付日期才更好解释。

毛
毛知夏

偏差原因分类有帮助,但落地时容易把“估算误差”当成万能选项。我们复盘会要求附上具体的新发现或变更,不然分类只是换个说法,未必能改善下一轮估算。

文章包含AI辅助创作:工时管理剩余工时全流程:产品经理效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/560167

赞 (0)
飞飞飞飞
计划工时怎么做?产品经理效率提升:工时管理从0到1
上一篇 47分钟前
实际工时管理指南:产品经理如何做好工时管理,效率提升全流程
下一篇 46分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
