工时统计最容易失败的地方,不是员工忘记填,而是公司先把“每天做了什么、花了几小时”当成目标,最后得到一张看起来很精确、却无法支持任何决策的表。做工时管理从0到1,我会先问三个问题:数据要支持哪项决策?记录到什么粒度才够用?填报成本由谁承担?如果这三问没有答案,先上系统、先定填报率,通常只会更快地把错误制度固化下来。
一、先讲核心结论:工时统计不是“记满八小时”
1. 先定义决策,再定义数据
工时数据不是天然有价值。只有当它能帮助团队做工作量评估、项目成本核算、资源安排、交付复盘或合规留痕时,记录行为才有意义。否则,团队只是在额外生产一份没人使用的报表。
我设计工时制度时,会把目标写成可验证的问题,而不是“提升管理透明度”这类宽泛口号。例如:我们是否能在项目立项时估算投入?延期项目中,需求变更、返工和等待分别占多少?下个月的关键岗位是否存在容量缺口?
这些问题决定数据结构。要分析项目成本,至少要有项目、任务、投入时长和日期;要找返工来源,还要记录工作类型或原因;要安排资源,则需要将投入与计划容量、优先级和人员技能对应。先确定决策问题,才知道该收集哪些字段。
2. 让工时记录服务于改进,不服务于“抓人”
制度一旦被理解为监控,员工就会寻找低风险的填法:把一天拆成整齐的整数小时、把不确定工作归到最安全的项目,或者在月底集中补录。表格会更完整,真实度却会下降。
我更倾向于把工时定位为工作量与计划偏差的信号,而不是个人价值的计分器。工时能说明某类工作消耗了多少时间,却不能单独说明工作质量、难度、创造性或业务价值。把“投入时长”直接等同于“绩效贡献”,既会误导管理者,也会诱导员工优化数字而非结果。
3. 第一版制度应小而可检验
从0到1不等于一次性把所有场景纳入。第一版只覆盖少数项目、少数角色和几个关键字段,先观察填报负担、数据可信度和决策价值,再逐步扩展。若团队无法解释一条数据如何影响计划、成本或复盘,就先不要增加对应字段。
作为启动基线,可以把“每周记录一次、每条记录能归属到具体项目或非项目工作、每周用一条数据做一次讨论”作为试点目标。它不是行业标准,而是便于验证制度是否可运行的建议基准。具体频率应结合工作节奏调整。
| 制度问题 | 建议的第一版答案 | 需要观察的信号 |
|---|---|---|
| 记录什么 | 项目或工作流、任务、日期、时长、工作类型 | 填报者能否在两分钟内判断归属 |
| 记录多细 | 以半天或任务阶段为常见粒度,不强制分钟级 | 数据是否足以支持计划与复盘 |
| 多久填一次 | 每周至少一次,鼓励当日或次日记录 | 补录比例和回忆误差是否过高 |
| 谁看数据 | 成员、项目负责人、资源管理者按职责查看 | 数据是否被用于改善流程而非贴标签 |

二、背景和真实场景:为什么团队有工时,却仍然不知道工作量
1. 项目团队的“忙”经常无法解释
一个常见场景是,项目负责人看到团队连续几周加班,仍说不清时间消耗在哪里。排期表记录了计划完成日期,任务系统记录了状态变化,会议纪要记录了讨论结论,但这些资料未必能回答:工程投入有多少用于新功能,多少用于线上问题,多少花在等待依赖和返工上?
如果没有统一的工作归属方式,成员可能把同一类工作记在不同项目下;有的人记录会议,有的人只记产出任务;还有的人把跨项目支持当作“日常工作”。这种数据并非完全没用,但横向比较时口径不一致,结果很容易变成“看起来精确,实际不可比”。
2. 人数增加后,口头协调的成本开始显现
小团队可以靠负责人记忆判断谁在忙什么。团队扩大、项目并行、跨部门协作增多后,管理者的记忆不再是可靠的资源台账。尤其是中大型企业和100人以上组织,项目、部门、成本中心和职能线可能交叉,工时制度需要回答的已经不只是“谁做了多少”,还包括“投入归属如何统一、谁有权修正、跨团队数据如何汇总”。
对这类组织而言,PingCode可以作为项目协作与工作管理场景中的一个示例:工时字段应尽量贴近项目、任务和实际流程,避免再建一套与任务管理脱节的独立台账。使用任何平台都要先验证字段配置、权限、报表口径与现有流程是否匹配;工具本身不会替组织决定什么算有效投入。
3. 统计口径不统一,比缺少数据更棘手
假设两个项目都报告“开发投入100小时”。项目甲的100小时包含代码评审和缺陷修复,项目乙只统计编码时间;两者名称相同,含义不同。管理者若直接拿它们比较,得到的不是效率结论,而是口径差异。
因此,制度启动前要先约定:会议是否计入项目工时?线上故障算哪个项目?支持其他团队如何归属?学习、培训、休假和行政事务是否进入可用工时?这些边界不必一开始复杂,但必须有共同答案,并留出“暂无法归属”的受控选项,避免员工为了填满必填项而乱选项目。
4. 先区分三种不同的数据用途
资源规划关心的是未来容量;项目复盘关心的是过去投入与偏差;成本核算关心的是投入如何映射到成本口径。三者会共享一部分数据,但时间粒度、精确度和权限要求不同。把三种用途混成一个“工时统计”,往往会让制度过度采集、报表过度复杂。
| 用途 | 主要问题 | 适合的观察周期 | 常见误用 |
|---|---|---|---|
| 资源规划 | 未来几周容量是否足够 | 周或迭代 | 把过去工时直接当成未来承诺 |
| 项目复盘 | 偏差来自估算、变更还是返工 | 里程碑或项目阶段 | 只看总时长,不拆投入结构 |
| 成本核算 | 投入如何归属到项目或成本中心 | 月度或财务周期 | 未定义费率和边界就计算成本 |
三、常见误区:看起来严格,实际会降低数据质量
1. 误区一:要求每个人每天填满固定时长
固定时长看似方便核对,却会把“记录投入”变成“解释为什么没有填满”。员工可能把碎片沟通、等待、临时支持都塞进某个项目,最终总时长符合要求,项目归属却失真。请假、培训、内部会议和跨项目支持也会让固定填满规则变得机械。
更稳妥的做法是区分计划容量与实际投入。计划容量是排期时可用的人力假设;实际工时是发生后的记录。两者可以比较,但不要要求实际投入为了对齐计划而被人为修正。
2. 误区二:粒度越细,数据越准确
按五分钟记录看起来精细,但软件开发、产品探索、设计迭代等工作经常在多个任务之间切换,细粒度记录会增加记忆与分类成本。除非业务确实需要精确计费、法规留痕或服务级成本核算,否则分钟级填报可能让员工花更多时间管理记录,而不是完成工作。
我通常先测试“最小有用粒度”:如果半天粒度已经能支持资源判断,就没有必要逼迫员工把每次十分钟讨论单独建项。粒度不是越小越好,而是要小到能回答问题,又不至于让填报成本反过来破坏数据质量。
3. 误区三:把工时排名当作效率排名
投入时间多,可能意味着任务复杂、需求反复或承担了更多支持工作;投入时间少,也可能是经验更成熟、自动化程度更高,或工作范围较窄。没有工作难度、质量、结果和环境上下文,单纯按时长排名没有公平的解释基础。
工时适合做团队容量与流程诊断,不适合单独做个人绩效结论。如果组织必须将工时数据用于考核,应设置清晰的用途说明、申诉与校正机制,并与交付质量、目标完成、协作贡献等信息结合,不能让单一指标承担超出其能力的判断。
4. 误区四:月底补录也能得到同样可靠的数据
回忆会把零碎工作压缩成容易记住的大任务。月底补录还可能出现整数偏好:一小时、两小时、半天,而不是更贴近实际的变化。对需要复盘需求切换、线上故障和返工的团队来说,记录延迟会直接降低原因归属的可信度。
制度不必追求“发生一分钟内记录”,但应把记录安排嵌入已有节奏,例如每日收尾或每周回顾,并保留补录原因。管理者要关注补录比例和记录延迟,而不是只看最终有没有填满。
5. 误区五:所有非项目工作都归入一个“大杂项”
“其他工作”是必要的安全阀,但长期占比过高会隐藏组织成本。会议、内部支持、招聘、培训、技术债治理、故障响应混在一起后,团队无法判断哪些投入可以减少,哪些投入虽然不直接交付功能,却在保护长期质量。
可行的办法是先设少量稳定类别,而不是一开始建设几十种分类。比如项目交付、缺陷与运维、内部协作、能力建设、行政事务。试点后再观察类别是否能改变管理动作;不能改变动作的类别,就合并或删除。
6. 误区六:系统上线就等于制度落地
系统能降低记录、汇总和权限管理的成本,却无法自动统一组织对“项目”“返工”“支持投入”的定义。如果多个团队使用不同字段,报表汇总得越快,口径错误扩散得也越快。
上线前要明确字段责任人、变更流程、历史数据处理规则和报表解释口径。工具采购与制度设计应并行,而不是把业务定义推迟到配置阶段才临时决定。

四、专业判断逻辑:把工时制度拆成七个可设计环节
1. 写清楚制度要解决的业务问题
先把目标限定在一至三个具体问题,避免用工时制度同时解决考勤、绩效、预算、项目核算和人员编制。目标越多,字段、权限和解释成本越高,最后容易无人能说清报表的责任边界。
建议把目标写成“在某个周期内,谁使用什么数据,决定什么事情”。例如:项目负责人每周查看各项目计划投入与实际投入偏差,以识别容量冲突;产品与研发负责人在里程碑复盘时查看返工和需求变更投入,以调整需求评审流程。
2. 确定统计对象和归属规则
统计对象可能是项目、产品线、客户、成本中心、任务或工作类型。不要把所有维度都要求员工逐条选择。选择越多,填报时间越长,选择错误的机会也越多。
可以采用“主归属加少量分类”的结构:每条记录必须归属一个项目或公共工作池,再选择一个工作类型;只有成本核算确有要求时,才追加成本中心等维度。跨项目支持应有明确规则,必要时由接受支持的项目承担,而不是由员工自行猜测。
3. 设计最小字段集合
第一版字段通常包括日期、项目或工作流、任务或说明、时长、工作类型。角色、成本中心、计费属性、客户等字段是否必需,要看业务目标。对于自由文本说明,应设长度预期和示例,避免出现“开发”“沟通”“处理问题”这类无法复盘的描述。
字段设计的检验方式很简单:让试点成员拿真实的一周工作来填,观察是否频繁问“该选哪个”。若同一类场景有多种合理填法,优先补规则或合并选项,不要把问题留给统计人员事后清洗。
4. 规定时间粒度、记录频率和补录规则
时间粒度可按业务选择小时、半天或任务阶段。记录频率则应适配工作节奏:变化较快的支持团队适合接近日常记录;任务周期较稳定的团队可以每周统一回顾。频率越高,记忆误差可能越小,但行政成本也越高。
补录不应简单禁止,而要留下可审计的边界:允许补录多长时间、超过期限是否填写原因、谁可以修正已提交记录、修正是否保留版本。透明的修正机制通常比追求“永不出错”更实用。
5. 建立异常处理规则
制度必须承认工作会变化。计划外故障、紧急需求、人员临时支援、任务取消和长时间等待都应有归属办法。否则,成员只会把异常硬塞进常规项目,报表无法区分“正常交付”和“计划外消耗”。
异常类别不宜过多。可先把需要管理者关注的少数情形单独标识,例如紧急故障、需求范围变化、外部依赖等待。每月查看这些类别是否触发了实际改进;如果只是新增分类,却没人采取行动,应重新评估其价值。
6. 设计审核、权限与数据修正机制
填报者对记录负责,项目负责人对项目归属与异常解释负责,管理者对制度规则和汇总口径负责。审批不一定要逐条层层签字;对大量低风险记录逐条审批,会制造瓶颈。更实用的方式是定期抽查、异常提示和必要时修正。
权限也要遵循最小必要原则。成员可以查看自己的记录和团队必要汇总;负责人按项目查看;财务或管理者只获取完成对应工作的汇总信息。涉及个人数据时,应明确保存期限、访问范围与用途,避免“谁都能看、看了也不知道为什么”的情况。
7. 预先设计反馈闭环
制度不是“填报,汇总”两步,而是“记录,解释,采取行动,验证行动是否有效”的闭环。每个周期至少要回答:哪些偏差值得关注?采取了什么措施?下一周期有什么变化?如果数据连续几个月只被导出、从未引发讨论,说明制度价值没有兑现。
| 环节 | 负责人 | 交付物 | 常见失效方式 |
|---|---|---|---|
| 目标定义 | 业务负责人 | 明确的管理问题与使用场景 | 目标写成“提高透明度”但没有决策动作 |
| 口径配置 | 项目运营或制度负责人 | 字段字典与归属规则 | 团队各自解释同一字段 |
| 日常记录 | 成员 | 及时、可归属的记录 | 月底集中补录或大量使用杂项 |
| 质量检查 | 项目负责人 | 异常清单与修正记录 | 只检查是否填满,不检查是否可解释 |
| 复盘改进 | 管理团队 | 流程调整与验证结果 | 报表长期无人使用 |
五、具体案例与数据观察:用一个试点验证制度,而不是先做全员推广
1. 情景案例:十二周的产品研发试点
下面用一个明确标注的情景模拟说明如何设计试点。假设某产品研发团队有30人,包含产品、设计、研发和测试,两个迭代周期内同时处理功能交付、线上缺陷与内部技术债。试点目标不是考核个人,而是找出延期项目的投入结构,并改善下一轮估算。
试点采用五个字段:日期、项目或工作池、任务说明、小时数、工作类型。工作类型暂设功能交付、缺陷与运维、需求变更返工、协作与评审、内部建设。日常工作按天记录,允许每周五补全;超过一周的补录必须说明原因。
这个设计刻意没有加入“效率分”“个人利用率排名”等字段,因为试点要验证的是项目投入与计划偏差,不是个人绩效。每周由项目负责人检查归属异常,每个迭代结束由产品和研发共同复盘投入结构与需求变化。
2. 先看数据是否能解释偏差
假设四周试点后,团队发现某迭代总投入中,功能交付占比低于计划,需求变更与缺陷处理占比高于预期。此时不能马上得出“团队效率下降”的结论。还要检查变更是否集中在少数需求、缺陷是否来自发布质量、跨团队依赖是否造成等待,以及记录是否存在类别误用。
工时数据的作用是指出“哪里值得追问”,而不是替代原因分析。若返工时长上升,合理动作可能是改善需求验收条件;若线上问题集中,可能要增加测试覆盖或灰度观察;若等待时间高,问题可能在依赖治理,而不是团队投入不足。
3. 用示意数据判断试点是否值得扩大

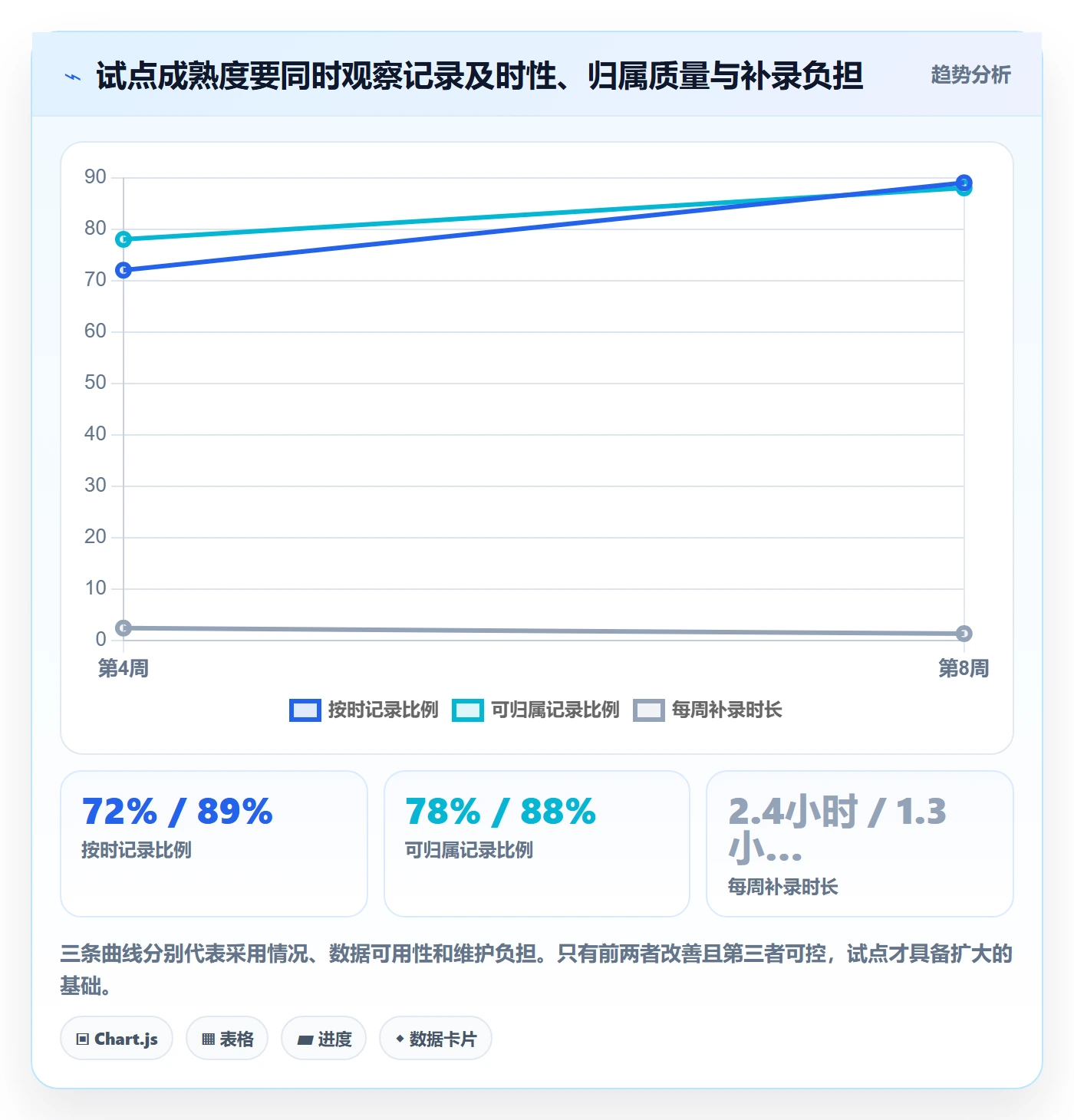

下表中的数字为情景模拟,不代表某行业真实平均值。它展示一种评估逻辑:试点不只看填报率,还看记录是否可归属、补录是否减少、报表是否触发实际行动。
| 观察项 | 试点前假设基线 | 试点第4周 | 试点第8周 | 解释方式 |
|---|---|---|---|---|
| 按时记录比例 | 未统一统计 | 72% | 89% | 衡量记录习惯是否形成,不等于数据准确率 |
| 可归属记录比例 | 约65% | 78% | 88% | 衡量记录是否能落到明确项目或工作池 |
| 每周补录时长 | 约3.5小时 | 2.4小时 | 1.3小时 | 估算管理与成员维护数据的负担变化 |
| 每迭代形成的改进行动 | 0至1项 | 1项 | 3项 | 验证数据有没有进入管理闭环 |
如果按时记录比例提高,却没有改善可归属比例,说明提醒可能有效,但分类设计仍有问题。如果补录时长下降,而记录内容仍无法解释项目偏差,说明记录更轻松,却没有达到业务目标。指标必须组合解读,不能挑一个好看的数字宣布成功。

4. 用投入结构识别问题,但避免把相关性说成因果
假设同一情景中,需求变更与返工投入从迭代一的18%上升到迭代二的27%。这个变化值得调查,但不能直接断言产品需求质量下降。可能原因还包括任务分类口径调整、迭代二承担了历史遗留问题,或团队开始更完整地记录之前被忽略的返工。
我会先对照需求变更次数、需求冻结时间、缺陷严重等级、任务规模和记录覆盖率,再与相关角色访谈。数据趋势提供线索,现场信息帮助解释线索;只有两者相互印证,才适合调整流程。

5. 何时可以扩大试点
试点达到三个条件后再扩大:大多数成员能在合理时间内完成记录;管理者能解释主要类别和异常;至少有一项真实决策因数据而调整,并在下一周期验证。若只是填报率达标,却没有管理动作,应先修制度,不应急于推广。
扩大时要优先复制规则,而不是只复制系统配置。不同部门可能共享核心字段,却有不同工作类型和归属方式。总部可以统一定义通用字段、权限原则和报表口径,再允许业务线在受控范围内增加类别。

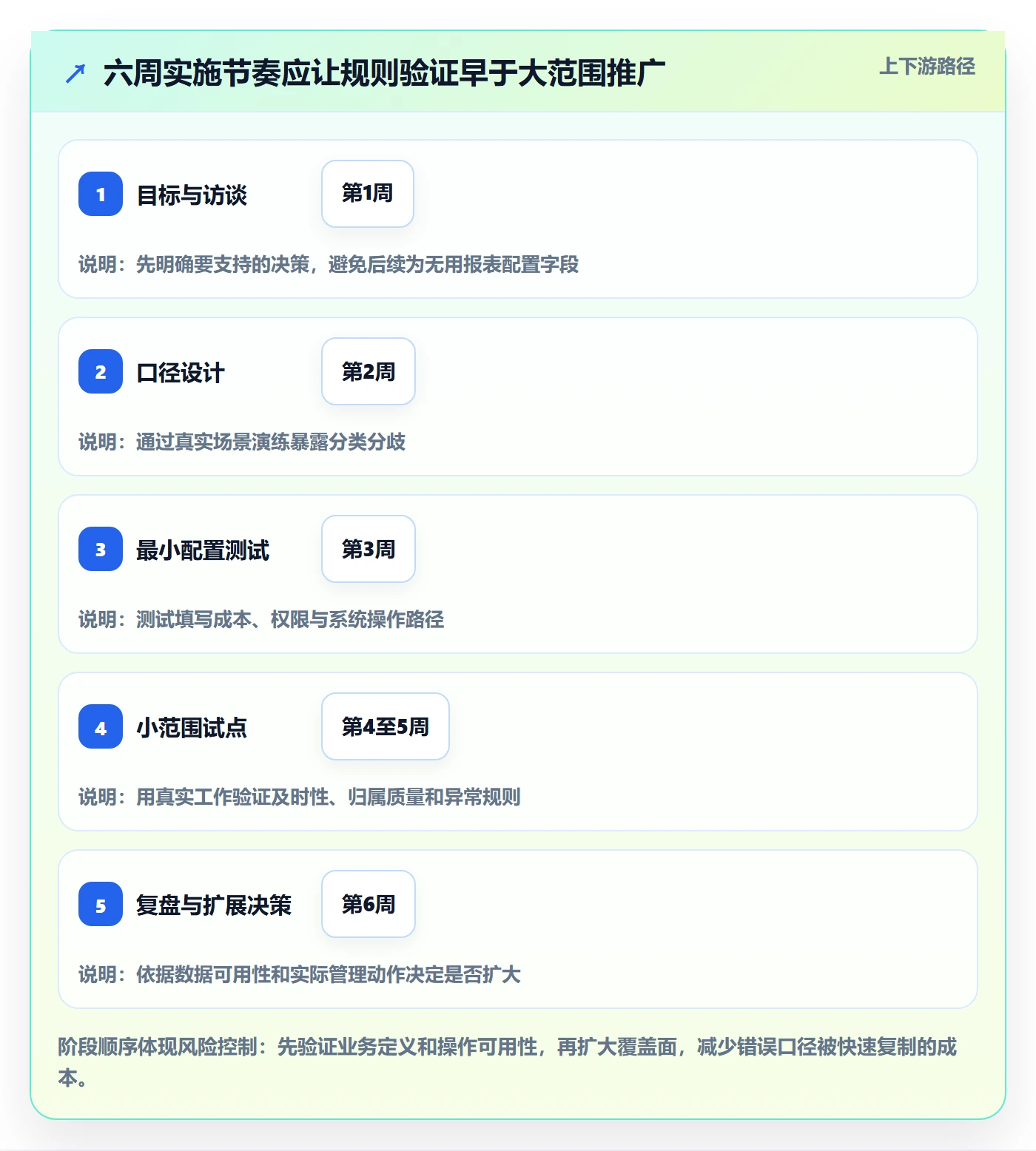

六、落地路线:从0到1的六周实施节奏
1. 第一周:访谈使用者,锁定目标
我会分别访谈业务负责人、项目负责人、填报成员和财务或运营人员,确认每类角色需要回答的问题。访谈不要只问“你想看什么报表”,而要追问“看到这个数据后,你会做什么不同的决定”。如果对方说不出后续动作,需求很可能还停留在数据收集层。
同步盘点现有工作类型、项目层级和排期流程,找出已经存在的重复台账。新制度最好替代或整合旧记录,而不是再加一张表。若必须并行过渡,应设定结束日期和迁移责任人。
2. 第二周:确定口径与例外规则
将项目归属、公共工作、会议、培训、故障、跨项目支持、请假等边界写成简短的口径说明。不要写成只有制度负责人看得懂的长篇文档;最好为每类情形提供一个正确示例和一个容易混淆的反例。
组织一次桌面演练:拿一周真实工作片段,让不同角色独立分类,再比较答案。分歧大的地方就是规则最需要补充的地方。不要等系统上线后再让员工通过错误填报暴露口径问题。
3. 第三周:配置最小字段并进行可用性测试
邀请5至10名不同角色试填,观察完成一周记录需要多少时间、常见错误在哪里、哪些选项被频繁选错。此处人数是实施建议,不是统计标准。重点是覆盖角色差异,而不是追求样本数量。
每条记录若要经过多个页面或多次审批,先检查是否能简化。系统可以自动带出项目、任务、人员或日期时,应尽量利用已有信息,减少重复输入。选择平台时,也要验证数据导出、权限继承、字段变更和历史记录修正能力。
4. 第四至五周:小范围试点,做周度检查
试点期间,每周只检查几类问题:未归属记录、异常时长、补录延迟、类别集中误用。不要把每条记录都当成审计对象。项目负责人应反馈规则哪里难用,制度负责人则记录修改原因,避免每周悄悄变更口径造成数据不可比。
反馈时先讨论流程问题,避免公开点名制造防御心理。若某类记录突然增加,先核实是实际工作变化还是分类方式变化;若某人记录明显异常,应先私下了解上下文,而不是直接按数字作负面判断。
5. 第六周:复盘价值与维护成本
复盘至少回答四件事:数据是否覆盖了目标问题?填报成本是否可接受?哪些规则仍然含糊?有哪些实际决策因此改变?如果前两项不达标,应收缩字段或优化流程;如果数据质量不错但没人使用,应重新审视目标与责任分工。
试点结束时形成一页结论即可:保留哪些字段、删除哪些字段、哪些口径需要统一、哪些团队适合下一轮、扩大范围的前置条件是什么。结论要能指导下一步,而不是只证明项目按期上线。

七、不同组织情况下的行动建议与取舍
1. 十人以内的小团队:宁可轻记录,不要造复杂流程
小团队通常能直接沟通,适合以每周回顾为主,记录项目、主要工作类型和投入区间即可。若任务管理工具已经能表达项目与任务关系,优先复用现有流程,避免另建审批链。
取舍是放弃过度精确的成本核算,换取低维护成本。只要团队当前的核心问题是排期冲突或工作负载不均,粗粒度但可持续的数据,往往比精确到分钟却常常漏填的数据更有用。
2. 多项目并行的中型团队:优先统一归属口径
中型团队最常见的挑战不是没有系统,而是同一人员同时参与多个项目,支持工作和临时需求难以归属。应先统一项目层级、公共工作池和跨项目支持规则,再讨论细分工作类型。
可以每周检查资源冲突,而不是每天追踪每个人的利用率。若一个人长期在多个项目之间切换,重点可能是优先级治理,而不是要求其把时间切得更细。工时记录能暴露冲突,是否减少并行项目仍需要管理者作取舍。
3. 中大型企业及100人以上组织:重点治理口径、权限与数据责任
规模扩大后,工时制度需要兼顾部门差异和组织级汇总。建议建立统一的核心字段与定义,同时允许业务线在批准范围内配置本地类别。要指定数据口径负责人,规定类别新增、项目关闭、历史数据修正和报表发布流程。
此时可以评估PingCode等项目协作平台是否适合承载项目任务与工时记录,但评估重点应放在现有流程适配、组织权限、统计导出、集成能力和维护责任上。若财务核算、客户计费或合规要求另有规则,还应验证平台数据能否满足对应口径,不能默认项目工时等于财务工时。
4. 客户计费或外包交付团队:精度要求可以更高,但边界要明确
计费场景下,记录准确度直接关系合同、收入和客户争议,可能需要更频繁记录、明确活动代码、审核和留痕。此时较细粒度有合理性,但应确保每个计费类别与合同条款对应,并清楚区分可计费、不可计费、待确认和内部返工。
取舍在于更高的记录与审核成本。需要在合同要求、客户透明度和员工负担之间设定平衡,并把争议处理规则写清楚。若客户不要求分钟级明细,不应仅因系统支持就把每项任务细分到分钟。
5. 研发探索或创意工作:承认不确定性,不用时长压缩探索
探索性工作往往先验证问题,再确定任务边界。把每个小时都预先绑定确定产出,会鼓励团队尽早给出看似确定、实际上未经验证的计划。此类团队可以记录研究主题、实验阶段、已知风险与投入区间,并按阶段复盘假设是否成立。
取舍是接受估算范围更宽、短期预测不如重复性工作精确。若管理者需要更清晰的投入结构,可以记录探索、验证、实现和评审等阶段,但不应把探索阶段的时间直接视为低效。
6. 以考勤为主要目的的组织:不要把两类制度混成一套
考勤主要确认出勤、工作时间边界和休假情况;工时统计主要记录工作投入如何分配。两者数据相关,但管理目的、制度依据和访问权限不同。把工时记录当成打卡替代品,可能导致员工必须把所有时间解释成项目工作。
若组织同时管理考勤和项目投入,应说明数据是否互通、谁能访问、如何处理休假和非工作时间。不能因为一个平台能够记录工时,就默认它适合承担全部人事管理职能。
八、指标与治理:什么值得监控,什么不该成为目标
1. 先把指标分为采用、质量、结果三层
采用指标回答制度是否运行,例如按时记录比例、活跃填报人数;质量指标回答记录能否使用,例如可归属比例、补录延迟、异常修正率;结果指标回答管理是否改善,例如估算偏差是否下降、计划外投入是否更早被发现、资源冲突是否减少。
三层指标不能互相替代。采用指标很高,不代表数据可靠;数据质量不错,不代表业务结果改善;结果短期没有变化,也可能是流程调整还未产生效果。管理者应结合周期与背景解释,而不是只追一个总分。
2. 建议关注的指标及其边界
| 指标 | 用途 | 需要防范的误读 |
|---|---|---|
| 按时记录比例 | 观察记录习惯与流程摩擦 | 高比例不等于内容真实准确 |
| 可归属记录比例 | 判断项目或工作池映射是否清楚 | 归属到项目不代表分类正确 |
| 补录延迟 | 评估回忆误差风险与填报节奏 | 延迟短不代表时长估算无误 |
| 计划外投入占比 | 识别故障、变更和临时支持压力 | 高占比可能来自分类改善,不一定代表问题恶化 |
| 计划与实际偏差 | 改进估算和容量安排 | 偏差不能直接归因于个人效率 |
| 数据引发的改进行动 | 验证报表是否进入管理闭环 | 行动数量多不代表行动有效 |
3. 不建议默认设置个人利用率排名
利用率需要定义分母:合同工时、可用工时、排除休假后的工时,还是计划容量?不同口径会形成不同结果。即使计算方式统一,研发支持、管理职责、培训和跨团队协作也可能让岗位之间不可比。
若确有容量分析需求,可以从团队或角色层面观察计划负荷,并将其用于发现长期超载、预留支持容量和安排资源。任何个人层面的异常都应先核实工作范围、岗位职责和任务难度,不能把一个比率直接解释为绩效结论。
4. 让数据质量治理有明确责任人
每个项目应有负责人维护项目状态与归属;制度负责人维护字段定义与版本;系统管理员维护权限和配置;管理者负责解释指标用途。若“所有人都负责”,通常等于没人负责,最终由报表使用者在月底手工猜口径。
建议为字段字典标注生效日期和变更记录。类别名称或计算口径变化时,要说明新旧数据是否可比。管理报表应同时呈现口径说明、数据覆盖情况和异常提示,避免单独展示一个看似权威的总数。
九、不同情况下的取舍:不要追求同时满足所有目标
1. 准确度与填报负担之间
更细粒度、更频繁的记录,通常能减少部分回忆误差,却会增加填报和审核成本。组织需要根据用途决定可接受的误差:内部资源规划允许区间估算;客户计费可能要求更细记录;研发探索则要接受较宽范围。
我的判断标准是:若增加一个字段不能改变任何决策,就不值得让所有人长期填写。若误差会导致客户争议、合规风险或重大成本偏差,再考虑增加精度并承担相应操作成本。
2. 统一口径与团队自治之间
完全统一便于汇总,却可能让不同业务把工作硬塞进不合适的类别;完全自治符合本地习惯,却难以跨部门比较。较稳妥的方案是统一核心字段、项目归属原则和统计定义,同时允许业务线申请少量扩展类别。
扩展类别应有负责人、使用目的和复审日期。若某个自定义类别长期没人使用,或无法进入报表解释,应考虑合并。自治不是无限加字段,而是在共同语言之上保留必要差异。
3. 透明度与隐私保护之间
数据共享能帮助团队理解资源冲突,但并非所有人都需要查看个人明细。公开团队级汇总通常足以支持容量讨论;个人明细应限制给有明确管理职责的人,并明确何时查看、用于何种决策。
组织在制度启动时应告知数据用途、访问范围、保留期限和更正方式。透明不是把所有记录公开,而是让员工知道数据为什么存在、谁会使用,以及如何纠正错误。
4. 快速推广与先行验证之间
全员推广可以快速建立覆盖面,也会放大未验证的规则错误。小范围试点速度较慢,却能在错误成本较低时发现分类歧义、系统阻塞和报表误读。若组织规模大、部门差异明显,我会优先选择分批推广。
如果业务有紧迫的核算或合同要求,可以先锁定必要范围快速上线,但要把尚未验证的规则标注为临时口径,并设定复审日期。不要让临时方案未经评估地变成永久制度。

十、总结:好的工时制度,是一套会自我修正的决策机制
1. 先做三件小事,再决定要不要买更复杂的工具
第一,选出一个真实的管理问题,例如项目估算偏差、跨项目资源冲突或计划外工作过多。第二,写出最小字段和归属规则,并让真实使用者试填一周。第三,约定谁会在什么周期查看数据、如何采取行动,以及如何判断行动有效。
完成这三步后,再评估工具能否减少重复录入、支持权限与汇总、保留修正记录并接入现有项目流程。若制度尚未说清用途,先采购系统往往只是把模糊流程数字化;若目标和口径明确,工具才有机会降低执行成本。
2. 用一个月验证,不用一张报表证明成功
第一个月的目标不是做出漂亮的利用率曲线,而是发现记录者最常遇到的歧义、管理者最需要的解释,以及数据维护的真实成本。每周保留反馈渠道,每个周期至少完成一次基于数据的讨论,并记录是否做了流程调整。
若员工需要大量时间解释某个字段,说明字段定义或任务归属有问题;若负责人看完报表仍不知道下一步做什么,说明目标需要重写;若数据已触发调整,就在下周期验证调整是否有效。这些反馈比单独追求填报率更能说明制度是否成熟。
3. 最后的判断:工时不是生产力本身,而是组织理解工作的窗口
我对工时管理的核心判断是:好的制度不试图让每一分钟都可见,而是让关键投入能够被解释、被讨论、被用于改进。员工愿意如实记录,前提是记录不会被脱离上下文地滥用;管理者愿意持续维护,前提是数据确实帮助他们作出更好的选择。
下一步可以从一个项目或一个工作流开始,写下目标问题、字段、记录频率、异常规则和数据使用人,运行四至六周后复盘。若试点无法改变任何决策,就删减制度;若它帮助团队更早发现偏差,就在口径稳定后逐步扩大。工时管理从0到1,不是从空白表格开始,而是从一个值得回答的问题开始。
常见问题解答(FAQ)
1. 工时统计从0到1,第一步应该怎么设计?
我准备在团队里推行工时统计,但担心一上来就要求大家每天填很多字段,最后变成应付检查。制度应该先定哪些规则,才能既收集到有用数据,又不增加太多负担?
先明确统计要解决的一个具体问题,而不是先选工具或设计复杂表单。例如,团队若总是无法解释迭代延期,可以先统计任务实际投入、等待时间和返工时间,用来区分估算偏差与流程阻塞。初期只设四项必填信息:日期、任务、投入时长、工作类型;工作类型可先分为需求、开发、测试、会议与支持。试运行两周后再根据决策需要增项。
若填报一条记录平均超过一分钟,或员工需要在多个系统重复录入,通常说明规则或流程设计过重。
2. 工时应该按天填,还是按任务结束后补填?
我不确定团队该要求当天记录,还是允许周末统一补录。大家白天经常被会议和临时问题打断,记得太细会影响工作,拖到周末又怕数据失真,哪种安排更可靠?
更稳妥的做法是当天记录、每周核对,不要求员工按分钟追踪。任务切换频繁的团队可以在午间或下班前花几分钟补记,并把单次记录粒度设为15或30分钟;超过两天的任务则在每日更新时确认投入。周末集中回忆容易把零散支持、沟通和等待时间漏掉,也会让数据被整段估算替代。试运行时可抽查记录时间与任务更新是否一致;
若连续一周大量记录集中在周五补录,应优先简化填写步骤,而不是立即加重处罚。
3. 工时数据怎么区分有效投入、等待和返工?
我想用工时数据判断项目为什么延期,但只记录任务总耗时,好像看不出时间花在了哪里。临时需求、等评审、线上故障和返工都混在一起时,分类需要细到什么程度才有分析价值?
不要把所有时长都塞进一个“任务工时”字段。建议至少区分计划内工作、临时支持、等待阻塞和返工,并为阻塞增加简短原因,例如等需求确认、等外部依赖或等测试环境。分类不宜一开始超过六到八种,否则员工容易选错或随意归类。
举例来说,一个迭代记录了100小时投入,其中计划内工作72小时、临时支持12小时、等待8小时、返工8小时,管理者就能进一步检查临时支持是否挤占计划,以及返工是否集中在需求变更。需要注意,等待时间应记录为日历耗时或阻塞时长,不能误算成持续工作的投入时长。
4. 如何避免工时统计变成员工绩效排名?
我担心一旦公开每个人填了多少小时,大家就会倾向于把任务报得更久,或者回避帮助同事和处理临时问题。工时制度怎样设计,才能让数据帮助排期和改进流程,而不是制造新的考核压力?
制度应明确工时用于容量规划、估算校准和流程诊断,不直接等同于个人产出。一个人填报时间更长,可能是任务更复杂、承担支持工作更多,也可能是流程存在等待;仅凭时长排名无法区分这些情况。建议团队层面展示计划投入与实际投入的偏差、临时工作占比和阻塞原因,个人明细仅向有管理需要的负责人开放,并设定数据纠错渠道。
试运行一个月后,可比较团队估算偏差是否收窄、临时工作是否被纳入排期;如果员工开始拆小任务、延迟填报或回避协作,就应调整评价方式,而不是把这些行为当作执行不力。
核心关键词
文章包含AI辅助创作:工时统计怎么做?产品经理制度设计:工时管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/560093
读者评论
我们试过按天填,月底看起来很完整,但跨项目支援经常随手记到主项目里。后来改成每周回顾并加了公共工作类别,归属清楚了些,不过也需要负责人及时解释边界。
对产品和研发来说,半天粒度基本够做容量复盘,分钟级记录反而增加维护负担。比较难的是需求讨论和返工怎么分类,最好先拿真实案例试填,再定口径。
认同工时不宜单独用于绩效评价。实际使用时,管理者还得结合需求变更、线上故障等背景看偏差;否则投入多的人可能只是承担了更多救火工作。
