工时最佳实践:产品经理工时管理流程优化,常见问题
产品经理每周填了工时,项目负责人却仍说不清需求为什么延期、跨团队协作到底花了多少时间,这通常不是员工“填得不认真”,而是工时管理把记录当成了目标。对产品团队来说,工时管理真正的价值,是把时间投入与需求决策、交付结果和资源取舍连起来;如果记录不能帮助团队判断哪些工作值得继续、哪些风险需要升级,再精细的小时数也只是多了一道行政手续。
一、核心结论:工时管理不是计时,而是建立可用的决策证据
1. 先区分“记录时间”和“管理投入”
我建议产品团队先回答一个问题:这次记录工时,要解决什么决策?如果答案是核算项目成本,记录就要能对应项目、阶段和人员角色;如果答案是改善需求交付,记录就要能呈现调研、方案评审、跨团队沟通、验收和返工等活动;如果答案只是为了让管理者“看见大家很忙”,那就不值得新增一套填报流程。
同样是每周投入 40 小时,两个产品经理的工作结构可能完全不同。一个人投入 18 小时做用户研究和方案验证,另一个人投入 18 小时处理临时会议和反复澄清。总时长相同,不代表产出、风险或工作质量相同。工时总量只能描述投入规模,不能单独说明投入是否有效。
2. 先把工时管理目标压缩到少数几项
在流程设计阶段,我通常建议只选一到三个管理目标,不要一开始就试图同时解决预算核算、绩效评价、排期预测、人员负荷、项目复盘和客户结算。目标越多,字段越多,填报解释越复杂,数据口径越容易互相冲突。
- 计划与实际偏差:识别需求工作量估计偏差较大的环节。
- 资源分配:判断产品、设计、研发和测试是否被过多并行事项切割。
- 成本核算:确认某个项目或客户实际消耗了多少人时。
- 流程改进:分析等待、返工、临时插单等非预期投入。
不同目标对应不同记录粒度。做项目成本核算,可能需要按项目和角色归集;做产品流程优化,按“需求分析、评审、交付协同、验收、返工”等活动分类通常更有解释力。不要让同一张工时表承担所有管理问题。
3. 采用“足以解释决策”的最小记录粒度
记录越细,不一定越准确。要求产品经理每 15 分钟切换一次任务,表面上颗粒度很高,实际上会增加回忆负担,也会诱发事后补填和估算。我的经验判断是:粒度应由团队要做的决策决定,而不是由工具能拆多细决定。
如果团队只需判断每个需求阶段的投入,一般可以按半天或小时汇总;如果需要识别临时支持对原计划的冲击,就应保留“临时事项”类别和关联项目。对于短于 15 分钟、无法独立解释结果的零散活动,通常不必逐条记录,可合并到同一工作类别中。

二、背景与真实场景:产品经理为什么尤其容易出现工时失真
1. 产品经理的工作经常被拆散,而不是连续发生
研发任务通常能对应明确的开始和结束,产品经理的工作却更容易散落在多个场景中:上午参加路线图会议,中午回复销售临时问题,下午补需求边界,晚上再看一轮验收反馈。单项工作不一定很长,但上下文切换会吃掉注意力,也让人很难在周末准确回忆每一段时间。

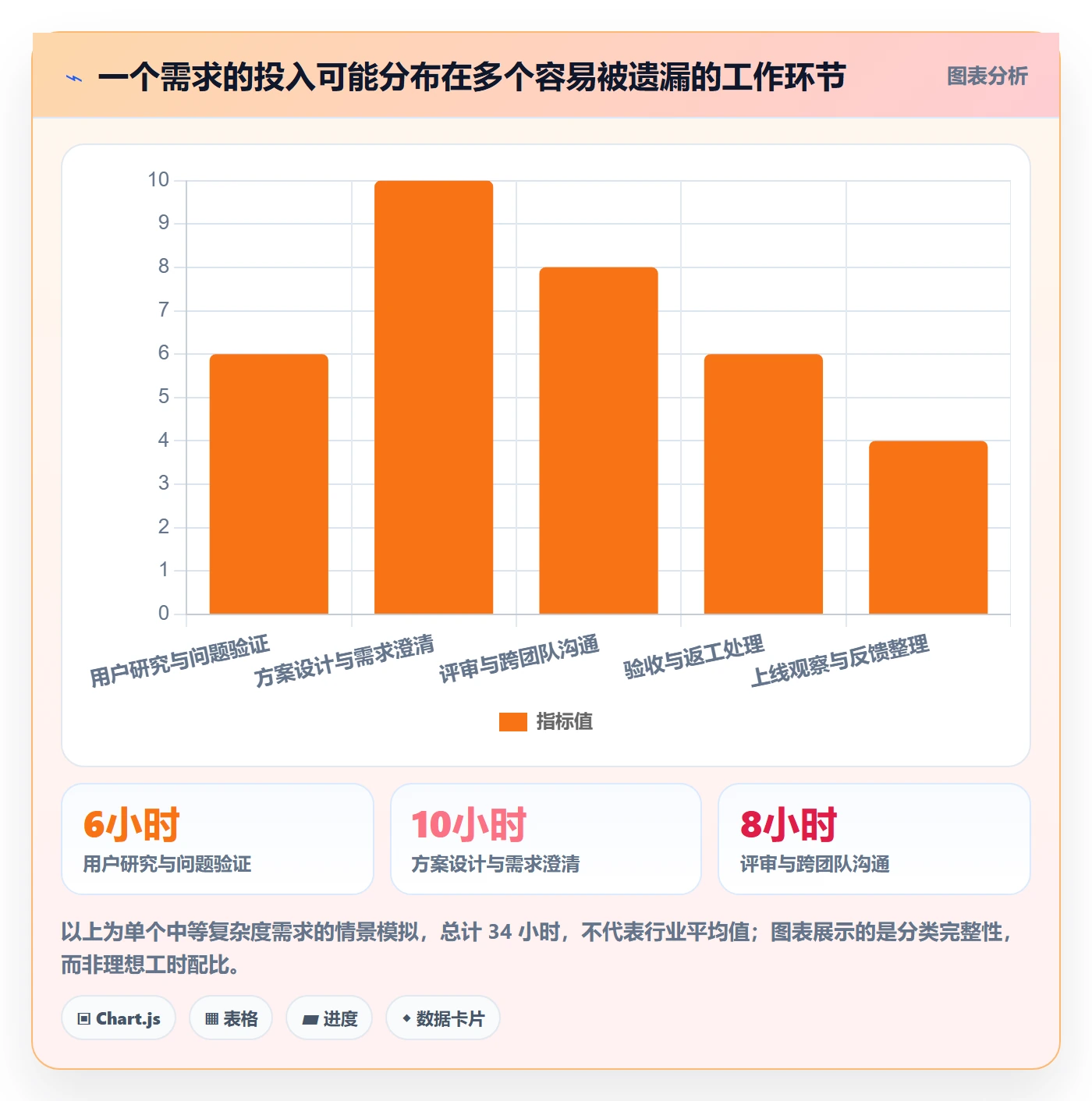

因此,产品经理工时经常呈现两个相反的偏差:计划性工作被低估,因为它被切成许多短片段;沟通性工作被漏记,因为沟通看起来不像“产出”。若只统计需求文档和原型制作时间,团队就可能误以为产品工作主要是写文档,却看不见需求澄清、跨部门协调和决策等待带来的投入。
2. 需求生命周期比工时表上的单个任务更重要
我更愿意把一项需求看作一条工作链:问题发现、用户验证、方案设计、评审、排期、研发协同、验收和上线观察。某个环节工时偏高,并不自动意味着效率低。例如,前期多投入 6 小时做验证,可能避免后续 40 小时的开发返工;反过来,方案阶段少花时间,可能在评审、开发和验收阶段重复补课。
这也是为什么单独比较“每个需求平均用了多少小时”容易误导。复杂度、参与角色、依赖系统、验证方式和需求变更频率都不同。更有解释力的比较,是在相近复杂度和相同口径下,对照阶段投入与交付结果。
3. 记录延迟会把观察变成回忆题
如果规定月底统一补录,员工实际上是在做记忆重建,而不是记录。会议、沟通和零散支持最容易被忘记;同时,人会倾向于把模糊时间归到最熟悉的任务上。月底看起来每个需求都有完整数字,但这些数字未必能反映真实过程。
为降低回忆误差,团队可以在工作发生时记录,也可以在每天收工前用几分钟补齐当天活动。重点不在于追求实时打卡,而在于缩短“事情发生”与“记录完成”的间隔。若团队只允许周报式汇总,就应明确这类数据适合趋势观察,不适合精确成本结算或个人效率评价。
4. 工时记录本身存在组织信任成本
当员工不清楚数据会被谁看、用于什么、是否影响绩效时,记录质量往往先受到信任问题影响。有人会把时间填得更饱满,有人会把难以归类的事项塞进“其他”,也有人干脆复制上周内容。此时,增加审批层级并不能恢复真实性,反而可能让填报变成防御行为。
管理者应先公开数据用途、查看权限和保留周期,并说明工时数据不能脱离工作复杂度、质量和结果单独用于排名。数据治理不只是字段和权限设计,也包括团队对数据用途的共同理解。

三、常见误区:看起来更精细,实际上更难用
1. 误区一:把工时填满当作管理成功
填报率高只能说明流程被执行,不等于数据准确,更不等于管理改善。若团队连续三个月填报完整,却没有根据数据调整需求拆分、排期或资源分配,这套流程可能只是增加了行政成本。
我会同时看三类信号:按时填报比例、抽样核对的一致性、数据驱动的实际决策次数。三者各自回答不同问题:有没有填、填得可信不可信、记录有没有被用起来。如果只盯填报率,团队最容易优化表面动作。
2. 误区二:用工时长短给产品经理排效率名次
把“工时少”理解成“效率高”,会鼓励团队少做验证、少沟通、少记录;把“工时多”理解成“贡献大”,又会奖励长时间工作和低效忙碌。两种做法都会把注意力从价值和质量移向数字表演。
如果需要做效率分析,应比较相近类型的工作,并同时观察交付质量、需求变更、返工、用户反馈和协作等待。个人数据可用于自我复盘和负荷沟通,不宜脱离角色、项目复杂度与团队依赖直接做横向排名。
3. 误区三:把每分钟都归到某个需求
产品经理一天中存在难以归属到单一需求的工作,例如团队例会、路线图讨论、知识沉淀、技术方案同步和临时支持。强行把它们分摊到某个需求,会让需求成本看似完整,实则口径失真。
更稳妥的做法是保留少量共享工作类别,并约定归集规则。例如团队例会计入团队协作,客户问题支持计入客户或产品线,因个人工作方式导致的重复操作则单独进入内部改进类别。共享工作不必全部摊到产品需求里。
4. 误区四:字段越多,分析能力越强
项目、产品线、客户、需求、阶段、活动、优先级、风险类型、会议类型、是否加班……每增加一个字段,就多一项填写和维护成本。若字段定义不清,分析时还要花大量时间清洗数据。
我通常建议先用最少字段跑通一个复盘周期,再根据具体问题加字段。新增字段前先问:它会改变什么决策?如果无法说出对应决策,就先不要加。字段“其他”占比持续过高时,也不是简单增加更多选项的理由,先抽样查看真实内容,再判断是分类缺失还是记录习惯有问题。
5. 误区五:用审批解决所有数据质量问题
审批适合检查明显缺项、项目归属错误和超出约定范围的异常,不适合逐条判断每个小时“值不值得”。审批者往往无法还原当天现场,最终只能依赖主观印象;如果每条记录都必须经过负责人逐项批准,流程成本可能高于数据带来的收益。
更有效的控制方式通常是“规则校验加抽样复核”:系统检查必填项、日期和时长逻辑,主管定期抽取少量记录,与任务、会议纪要或阶段交付物核对。抽样不是把员工当作被调查对象,而是发现分类规则是否可执行。
6. 误区六:把加班工时当成计划产能
某个迭代连续依靠加班完成,不代表下一次排期就可以照搬同样的能力。加班可能来自临时范围变化、关键决策延迟、依赖方交付风险,也可能来自估算偏差。若把短期透支当成常态容量,团队会越来越依赖压缩验证和牺牲恢复时间来维持交付。
计划时应把常规工作、会议、支持和休假等因素纳入容量估算。加班数据更适合被视为异常信号,进一步追问原因,而不是直接加到可承诺产能里。
| 常见做法 | 为什么看起来有效 | 更可能造成的偏差 | 替代判断方式 |
|---|---|---|---|
| 只看每周填报率 | 数字直观,容易汇报 | 无法判断内容是否可信、是否被使用 | 同时检查完整性、抽样一致性和决策使用情况 |
| 按总工时比较个人 | 看似统一、公平 | 忽略角色差异、复杂度和交付质量 | 按相近工作类别分析,结合返工和结果复盘 |
| 增加大量填报字段 | 看似能支持精细分析 | 增加填写负担,扩大口径不一致 | 先确定决策,再只保留必要字段 |
| 逐条人工审批 | 看似把住了质量关 | 审批成为瓶颈,数据仍可能靠主观判断 | 规则校验、异常提示与定期抽样复核结合 |
四、专业判断逻辑:怎样设计一条产品经理工时流程
1. 从管理问题倒推数据口径
设计流程时,我会先把管理问题写成可验证的句子,而不是先打开工具配置字段。例如:“近两个月需求延期是否主要来自频繁插单?”“方案评审前投入不足是否与返工有关?”问题具体后,才能判断需要记录哪些信息、观察多长时间、怎样对照。
以“需求延期是否由插单造成”为例,至少要能区分原计划工作、计划外工作、插入时间和受影响的里程碑。若只有每周总工时,就无法判断某个人投入增加究竟是原需求变复杂,还是临时支持挤占了计划时间。
2. 用稳定的活动分类,而不是无限细化任务分类
活动分类应让不同产品经理都能理解,也要能支撑复盘。可以从以下几类开始:
- 用户与市场研究:访谈、数据分析、竞品或替代方案研究。
- 需求定义与方案设计:问题边界、流程、原型、规则和验收标准。
- 评审与决策:方案评审、优先级讨论、风险决策。
- 交付协同:研发沟通、依赖跟进、范围澄清。
- 验证与上线:验收、上线观察、问题反馈整理。
- 临时支持与内部协作:客户支持、跨部门协助、团队事务。
- 返工与变更:因需求变更、遗漏或执行偏差产生的额外工作。
分类不要追求理论上覆盖所有细节,而要保证常见活动能稳定落位。团队每月可以抽查“其他”类别,如果占比持续较高,再决定是否拆分。不要只因为某位员工提出一个个别情况,就立即为全团队新增字段。
3. 让记录时点贴近工作发生时间

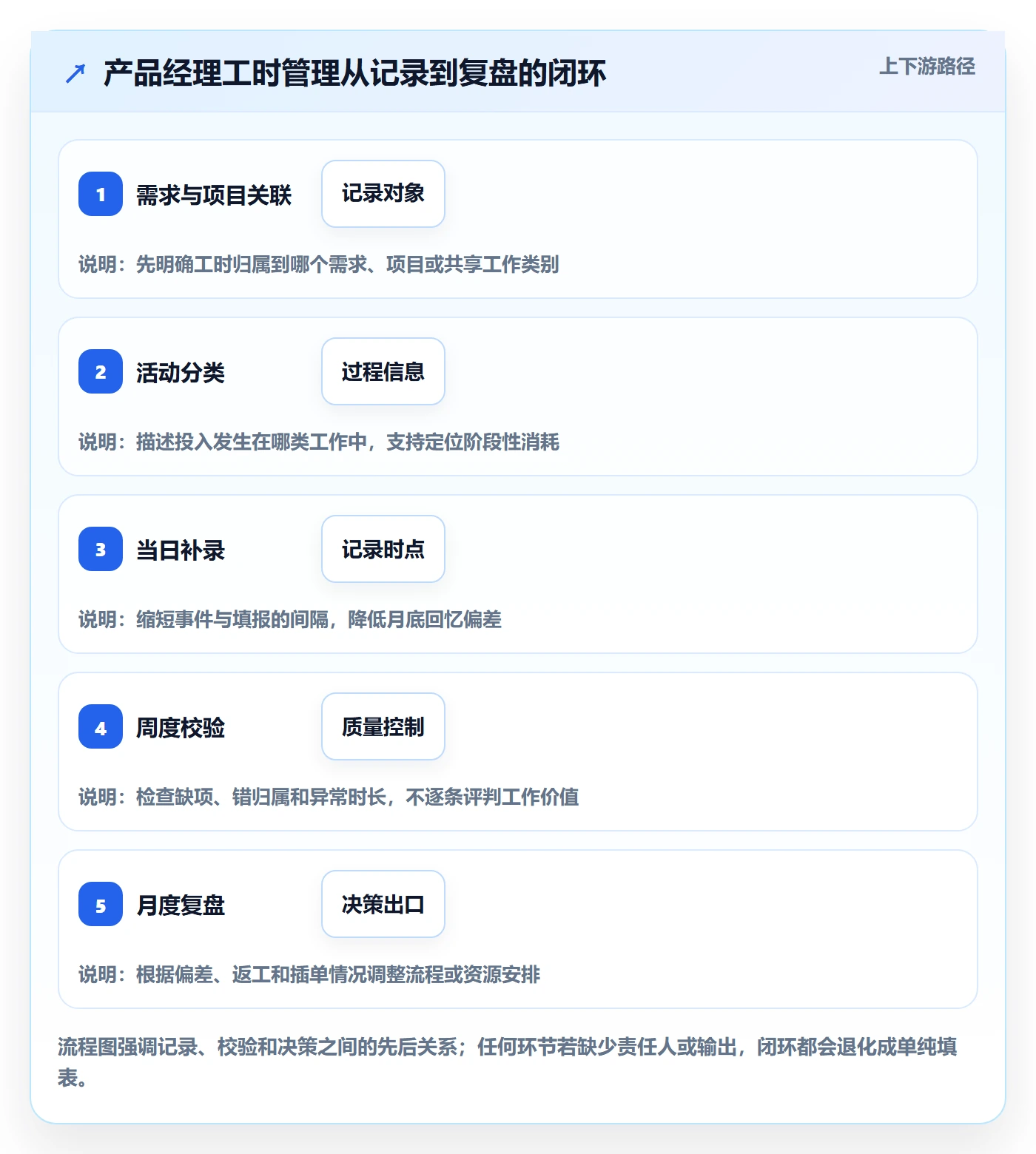

较轻量的流程可以采用“当天记录、每周确认、月度复盘”。当天记录减少遗忘,每周确认纠正项目归属和分类错误,月度复盘用于看趋势与改进。对于工作节奏稳定、核算要求不高的团队,也可以每周汇总,但要承认它更适合趋势分析,而不是精确追责。
实践中,记录动作最好嵌入已有工作流,而不是再设一套孤立入口。例如在任务完成或阶段更新时补记投入,在周会前检查本周记录。若使用某项目管理平台,可以把需求、任务、人员和工时关联起来,避免成员在多个表格之间重复抄写;平台只是减少信息断点的手段,不会自动修正错误口径。
4. 区分实际投入、计划投入和等待时间
实际投入是人真正花在工作上的时间;计划投入是团队事前估算的资源需求;等待时间是工作因依赖、决策、反馈或排期而暂停的周期。三者不能混为一谈。
例如一项需求从方案完成到开发启动花了 8 天,产品经理在这期间只投入了 2 小时沟通。若只记录实际工时,团队看不见排队和等待;若把 8 天都算成工时,又会夸大投入。建议把等待时间作为流程状态或周期指标单独记录,而不是折算成人时。
5. 设定异常识别规则,不要让报表取代分析
工时异常可以包括单日记录超出常规范围、某类活动突然增长、同类需求实际投入连续高于计划、返工投入上升或某成员同时承担过多并行事项。异常规则的作用是提示“值得询问”,不是自动判定“有人做错”。
复盘时,应将异常还原到具体事件:需求边界是否变化?关键决策是否延迟?依赖团队是否晚交付?验收标准是否缺失?产品经理是否被临时支持打断?只有找到机制原因,工时数据才可能转化为改进动作。
6. 建立数据权限与解释规则
团队在启动记录之前,应明确谁可以看明细、谁只能看汇总、数据保留多久,以及是否用于绩效或成本核算。若存在不同用途,应分别说明口径,不应在团队理解为“流程改进”的情况下,事后又把明细用于个人排名。
对于中大型企业,尤其是人员超过 100 人、业务线和项目依赖较多的组织,工时数据更容易被多层管理者引用。此时需要把口径说明、权限边界和审计机制写入流程,而不是依赖口头约定。工具权限配置、报表导出限制和变更日志可以降低误用风险,但责任仍在管理规则本身。

五、案例与数据观察:一支产品团队如何从“填了”走向“看懂了”
1. 案例边界:以下是情景模拟,不是行业平均值
为说明分析方法,下面使用一个情景模拟:某 B2B 产品团队有 8 名产品经理,连续 6 周记录工时,覆盖需求研究、方案设计、交付协同、临时支持和返工。数字用于演示如何读数据,不代表某企业真实经营结果,也不应直接当作其他团队的基准。
团队最初的做法是每周填写“项目名称、总工时、备注”。第一轮复盘发现,工作量异常集中在“需求推进”,无法区分方案工作与跨团队等待。团队没有马上增加十几个字段,而是先把活动分类调整为七类,同时要求将临时支持与返工单独标注。
2. 记录完整性提高后,先观察“工作结构”,而不是给人打分
调整分类后的六周汇总显示,团队记录的产品相关时间约为每人每周 31 小时,其余时间包括团队协作、内部事务和休假等非需求直接投入。31 小时不是产能标准,而是这一情景下的观察结果。团队进一步看活动结构,发现临时支持占产品相关投入约 22%,返工约 13%。
真正有用的发现不是“某个人投入太多”,而是临时支持主要集中在两个产品线,且不少问题可以追溯到需求边界未明确、客户承诺未同步。团队因此决定每周集中处理一次非紧急支持,并在需求进入排期前增加边界确认。这个动作针对的是输入机制,而不是要求产品经理填得更勤。
3. 用计划与实际差异发现估算盲区

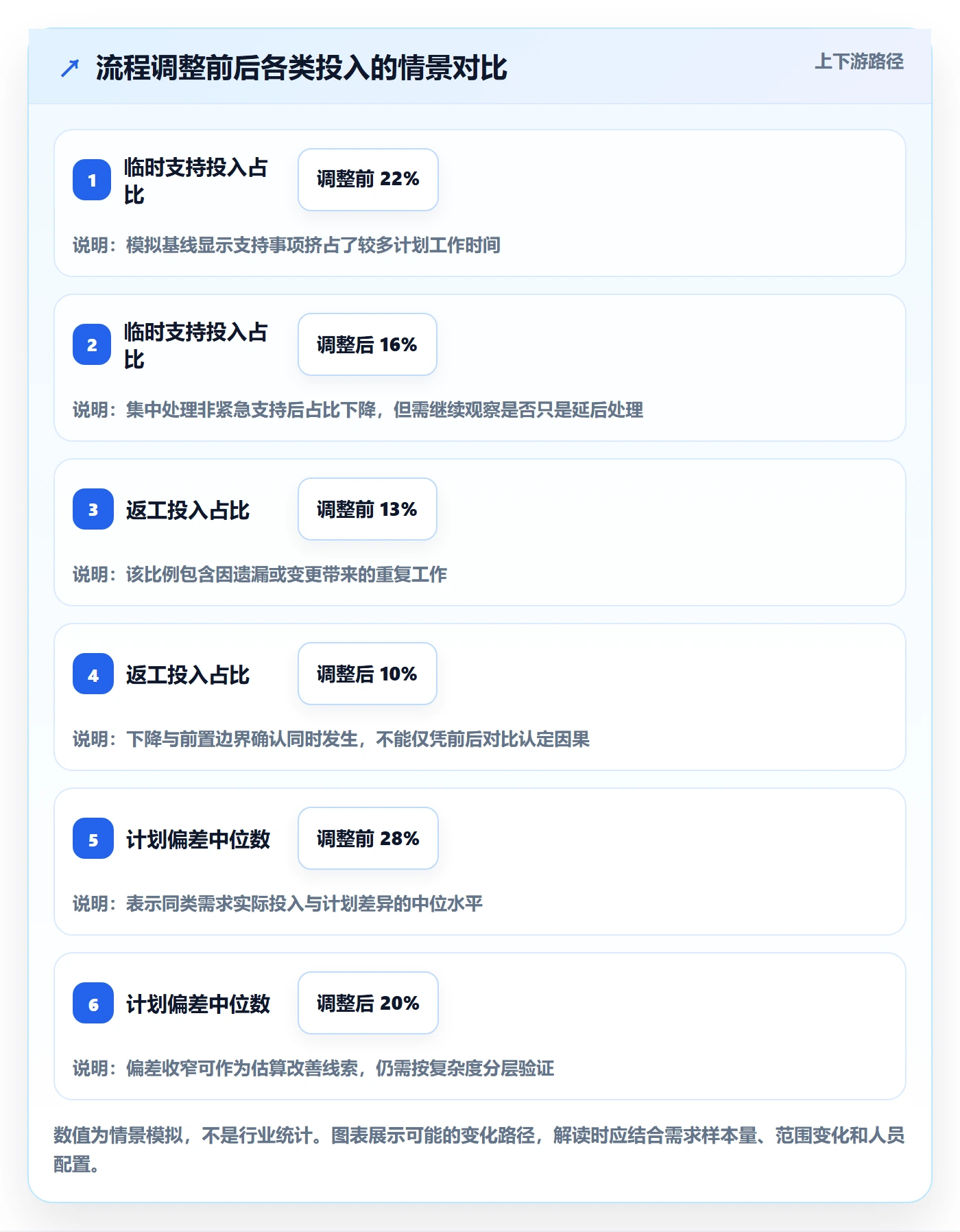

团队随后比较 18 项相近复杂度需求的计划与实际投入。情景数据中,需求方案阶段平均实际投入比计划高约 25%,但验收与返工阶段在增加前置方案确认后下降约 18%。这并不证明“多写方案一定更快”,因为样本量小、需求类型仍有差异;它提示团队值得进一步验证:前置澄清是否减少了后段反复。
正确的解释方式是把数据作为假设线索,再查看需求变更记录、评审问题和验收缺陷。若方案阶段投入上升、总周期却缩短、返工下降,前置投入可能是有效的;若投入增加而质量和周期没有改善,就要检查方案流程是否过度设计。
4. 对比前后时,必须保留口径和背景
如果团队比较流程调整前后的数据,需要记录需求复杂度、人员变动、发布节奏和统计周期。否则,某个月恰好没有重大版本,工时下降可能被误认成流程优化;某个月关键成员休假,某类工作上升也可能只是负荷转移。
在这个模拟案例中,团队把“临时支持占比”“返工投入占比”“计划偏差中位数”作为观察指标,并对每项指标保留样本数和口径。与其宣称某个措施让效率提升了 30%,不如说明观察窗口、对照限制和还未确认的原因。透明的不确定性,比制造确定性更有助于管理决策。

5. 观察周期要匹配问题,不要迷信单月结论
如果要判断某种活动是否长期偏高,四周数据通常只能作为初步信号。若团队交付周期长、需求样本少,可以按需求批次或季度观察;若临时支持频繁,可以按周看波动,并标记重大事件。不同周期回答的问题不同:周数据更适合调度,月数据更适合趋势,跨季度数据更适合流程复盘。
也要看分布,而不仅是平均数。少数复杂需求可能显著拉高平均工时,中位数、区间和样本量能帮助避免被极端值带偏。若样本只有三四个需求,报告中应明确小样本限制,不宜据此制定全团队规则。

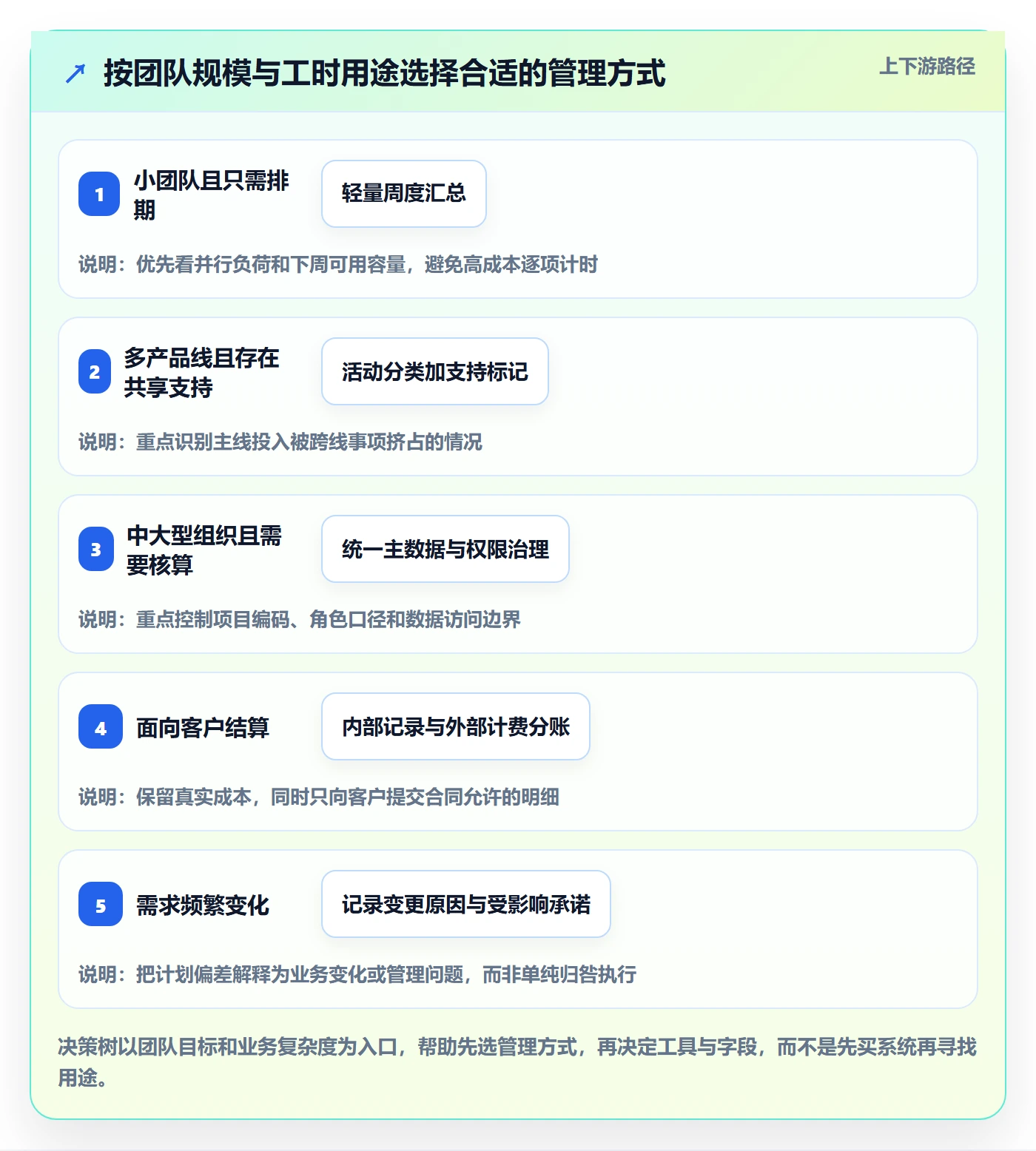

六、不同情况下的行动建议:从轻量试点到组织级治理
1. 个人或小团队:先解决漏记和归类混乱
如果团队人数少、项目关系简单,没必要上来就建设复杂的工时体系。先用一周时间记录常见活动,识别最容易漏掉的工作,再统一项目归属和活动分类。团队可以每周用 15 分钟抽查几条记录,检查是否能回答“时间花在哪里、为什么偏离计划”。
- 选定一个明确目标,例如减少临时事项对主线需求的挤占。
- 只保留项目、活动类别、日期、时长和简短说明等必要信息。
- 当天记录或每日收工前补记,避免月底集中回忆。
- 两到四周后复盘是否做出了实际调整,再决定是否继续。
如果小团队主要为了安排下周工作,成员负荷看板可能比精确到小时的成本报表更有用。此时可以记录预估投入和并行任务,实际工时只在偏差明显或需要复盘时补充。
2. 多产品线团队:分开看主线投入与共享支持
当产品经理同时负责多个产品线,最大问题通常不是“总工时不够精确”,而是共享工作被隐去,导致每条产品线都看起来资源充足。建议分别记录需求主线、跨产品支持、客户事项和组织级工作,并约定共享投入是否需要分摊。
若需要做项目成本核算,可以按统一规则分摊共享时间;若目标是调配人员,就应保留共享投入的实际发生位置,避免分摊后看不见支持负荷。同一笔时间可以用于不同分析,但不能不加说明地混用口径。
3. 依赖复杂的中大型组织:先治理口径、权限和系统连接
在跨部门、跨项目的组织中,工时管理常见难点是项目编码不一致、任务与需求脱节、各业务线分类各自为政。先统一主数据和分类边界,比先追求报表丰富更重要。可以通过某项目管理平台关联项目、需求、任务和人员,并设置权限与汇总规则,减少人工重复录入。
例如,PingCode 可作为项目管理场景的示例,用于说明需求、任务和工时信息如何围绕交付对象组织;它主要面向中大型企业及 100 人以上组织。是否适合具体团队,仍要结合现有系统、数据权限、集成成本、部署要求和实际流程评估。工具能够承载规则,但不能代替组织就分类定义、数据用途和责任边界达成一致。
4. 需要客户结算的团队:将内部效率口径与可计费口径分开
客户结算需要可追溯的记录,可能要注明服务事项、工作日期、人员角色和客户确认状态。内部管理则可能需要记录学习、协作、返工和非计费支持。两者目的不同,若强行合并,员工可能不敢如实记录未计费工作,管理者也看不到真实交付成本。
建议先约定哪些工作可计费、哪些属于内部成本、哪些需要客户确认,再对外输出经过核验的结算明细。内部分析保留更完整的过程信息,对外账单只呈现合同约定范围。涉及劳动、合同或财务合规时,应由相应专业人员确认口径,不能仅靠项目经理自行解释。
5. 研发变化快、临时需求多:优先记录变更和中断
当产品线处于快速试错阶段,计划频繁变化是业务特征,不宜用“计划偏差大”直接判定管理失败。更重要的是记录变更发生在何时、由什么原因触发、影响了哪些承诺,以及被挤出的工作是什么。
此时可以把工时记录与变更日志、优先级变动和迭代计划结合。若临时工作持续占据大量时间,团队需要讨论是否调整产品路线图或设置支持轮值,而不是不断延长每个人的工作日。

七、不同情况下的取舍:精度、成本、信任与速度如何平衡
1. 精确核算与低负担记录之间的取舍
精确核算通常要求更细的项目归属、更及时的记录和更严格的审计,适用于合同计费、成本分摊或监管要求明确的情形。低负担记录适合内部流程改进与资源讨论,重点是方向可信,而不是逐分钟可追溯。
两种目标可以并存,但需要明确不同数据集的用途。不要把适合趋势观察的估算值包装成精确成本,也不要用财务级审计标准要求所有内部协作都逐条留痕。精度是有成本的,值得不值得,要看错误成本是否足以覆盖记录成本。
2. 统一分类与业务差异之间的取舍
集团级统一分类便于横向分析,但各业务线的工作方式可能不同。分类太统一,特殊活动会被塞进“其他”;分类太分散,又无法比较。较稳妥的方式是规定一套核心分类,再允许少量业务扩展项,并为扩展项设置复核周期。
如果两个团队对同一个分类的理解不同,报表中的同名数字没有可比性。统一词语不是统一口径,必须配套定义和例子。字段变更要保留版本,避免把新旧口径混在一条趋势线上。
3. 实时记录与工作连续性之间的取舍
实时记录能减少回忆偏差,却可能频繁打断深度工作。每日补录通常是更实际的折中:工作过程中只记录必要线索,结束前集中整理。对必须精确计费的工作,可以采用更及时的记录;对探索性工作,则可按阶段汇总。
管理者不应把“实时”误解为“随时监控”。是否需要即时记录,应由业务风险和结算需求决定。若每次切换都要求成员操作系统,最终可能增加切换成本,反而降低有效工作时间。
4. 个人明细与团队透明之间的取舍
团队需要知道整体投入结构,但不一定所有人都需要看每位员工的明细。更合理的权限通常是:员工本人可看自己的明细和趋势,项目负责人查看项目所需信息,管理层查看团队汇总;只有因核算、审计或明确管理职责,才开放更细粒度的数据。
透明并不是把所有数据公开,而是让员工知道数据如何被使用、异常会如何解释、谁可以访问。若团队担心数据被用于简单排名,先处理用途和权限,再推动更细记录,效果通常比反复强调“如实填写”更好。
5. 量化指标与专业判断之间的取舍
指标能提醒我们哪里值得调查,但不能替代专业判断。需求阶段工时上升,可能代表前置验证更充分,也可能代表反复修改;验收工时下降,可能代表质量提高,也可能代表验收深度不足。必须结合缺陷、变更、用户反馈和交付周期解释。
我更倾向于把工时报表作为复盘的入口,而不是结论。报告中应写清楚事实、推断和待验证假设:事实是“本月临时支持占比上升”;推断是“计划外支持可能挤占主线”;待验证的问题是“支持是否集中于某类客户或某个产品缺陷”。把三者分开,能减少数字被过度解读。
八、落地前检查:用四周试点验证流程是否值得保留
1. 第一周:定义问题与口径
选择一个具体问题,不要一次解决所有管理难题。写清楚需要观察的对象、分类、记录时点、数据权限和决策出口。让实际填写者参与字段设计,尤其要听取产品经理对分类边界和重复录入的反馈。
2. 第二周:小范围试填并及时修正
选一个产品小组或一条业务线试用。每天关注填写是否有明显阻碍,每周抽样检查分类是否被一致理解。如果“其他”很多、记录备注大量重复或填写时间明显过长,应先调整流程,而不是要求员工加倍认真。
3. 第三周:检查数据能否回答原问题
用已有记录试着回答最初设定的问题。若无法判断临时支持是否挤占主线,就检查是否缺少计划外事项和受影响任务;若无法比较计划与实际,就检查计划估算是否有一致口径。不要在这一阶段急于公布团队排名。
4. 第四周:作出保留、修改或停止的决定
试点结束时,至少核对三件事:记录负担是否可接受,数据是否足以支持目标决策,团队是否据此采取了具体行动。如果只完成了填报,却没有产生任何调整,应重新审视目标和设计;如果记录成本明显高于收益,就应缩减字段、降低频率,必要时停止。
- 保留:数据可信、负担可控,并且已经支持排期或流程调整。
- 修改:问题仍然重要,但分类、记录时点或工具连接存在明显障碍。
- 停止:记录无法改变决策,或成本长期高于预期价值。
九、结语:先问工时数据要改变什么,再问怎样记录
1. 最重要的不是“记得多细”,而是“解释得多清楚”
产品经理工时管理的核心,不是把每一天切成更小的格子,而是让团队看见投入如何穿过需求生命周期,在哪里被等待、切换、返工和临时事项消耗。数据只有与工作背景、交付质量和决策结果放在一起,才有可能帮助团队改进。
2. 下一步从一个真实管理问题开始
如果团队还没有成熟流程,我建议现在就挑一个最近反复发生的问题:需求估算总偏差、临时支持挤占主线,或方案后期频繁返工。用最少字段记录四周,清楚说明数据用途,抽样检查记录质量,并在周期结束后决定继续、调整还是停止。
工时管理做得好,不是让团队证明自己有多忙,而是让团队更有根据地决定什么值得投入、什么需要改变、什么应该停止。
常见问题解答(FAQ)
1. 产品经理每天都要填工时吗?
我负责的项目经常被临时需求打断,如果每天结束时再回忆做了什么,记录很容易漏掉。可我也担心频繁填报会让产品工作变成“记流水账”,到底怎样安排频率更合理?
不必把“每天填报”理解成每天写一份详细工作日志。更实用的做法是按工作发生时记录简短条目,每周固定一次核对和补全:例如记录需求评审、用户访谈、方案撰写、跨团队协调及临时支持分别花了多少时间。若每天任务稳定、团队只用工时做周期性容量估算,每周补录通常够用;
若项目按迭代核算投入或经常发生紧急插单,则建议当天记录,避免周末凭记忆补数。判断标准不是填报频率越高越好,而是记录延迟是否会明显降低准确性。
2. 产品经理的工时应该按任务、项目还是工作类型拆分?
我做产品时,一天里可能上午开评审会,下午改方案,中间还要回复几个紧急问题。若所有时间都记到一个项目名下,数据看起来完整,却很难解释投入去了哪里;但拆得太细又会增加维护成本。
建议用“项目或产品线+工作类型”两层分类,只有确实需要追踪的事项才细化到具体任务。比如把时间记为“支付改版,需求分析”或“支付改版,跨团队协调”,而不是为每封消息单独建一条记录。可以先试行两周:如果超过约一成的记录无法归类,说明分类定义不清;如果多数记录短到几分钟且需要反复切换填写,说明拆分过细。
工时分类应服务于具体决策,例如判断项目投入、识别协调成本或规划产品团队容量,而不是追求表格看起来精密。
3. 会议、沟通和临时需求要不要计入产品经理工时?
我经常遇到一整天开会、消息不断的情况,真正写需求文档的时间反而不多。以前只记录能交付的任务,月底看起来像是我投入不足;把每次沟通都单独记录,又觉得记录本身成了负担。
应计入与项目或产品工作有关、且确实占用工作时间的会议、沟通和临时支持,但不必把每次短消息拆成独立条目。可按半小时或一小时的时间块归并,例如记录“版本发布协调,累计1小时”,并在备注中标明是否属于计划外工作。纯粹与工作无关的时间不应摊进项目工时。
这样既能看见协调和插单对产能的影响,也能避免把工时数据误读为产出评分。若临时事项持续挤占规划工作,应优先调整排期或明确支持边界,而不是要求产品经理靠延长工时消化。
4. 怎样判断工时记录是在帮助改进流程,而不是监控员工?
我担心团队开始填工时后,管理者只看谁填得多、谁填得少,最后大家为了数据好看而补记录。工时究竟能回答哪些问题,又有哪些结论不应该从工时表里得出?
工时适合用于观察投入结构和流程变化,不适合单独用来评价个人绩效。可以先选一个明确问题,例如“计划外需求是否挤占了迭代工作”,连续记录数个迭代,再比较计划内外投入比例、等待时间和交付变化;同时检查口径是否一致,避免把估算时间与实际时间混在一起。
若某类协调工时上升,应进一步查找依赖等待、需求反复或决策延迟等原因,不能直接推断个人效率下降。建议提前向团队说明数据用途、查看范围和保留周期,并定期删除无法支持决策的字段,否则填报成本会逐渐超过信息价值。
核心关键词
文章包含AI辅助创作:工时最佳实践:产品经理工时管理流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/560040
读者评论
我们之前也试过按需求逐条记工时,产品经理的会议和临时支持经常不知道归到哪里,最后“其他”越来越多。先把共享协作单独分类,确实比不断加字段更容易执行。
工时数据用于个人效率排名,我觉得风险不小。不同项目的依赖和需求复杂度差别很大,数字放在一起比较容易误判。倒是用来复盘插单、返工和阶段投入,实际帮助更明显。
每天记录、每周确认听起来比较可行,但还得看团队现有流程是否顺手。若要在任务系统和表格里重复填,大家很快会把它当成额外行政工作。
