计划工时最容易失真的时刻,往往不是项目延期之后,而是立项会上有人把“这项需求大概三天”直接填进表格,却没人追问这三天包含什么、由谁投入、依赖谁完成。对产品经理来说,做好计划工时不是把任务估得更精确,而是让估算依据、工作边界、资源约束和后续修正都能被团队看见。本文会从需求拆解、估算口径、协作评审到工具落地,给出一套可以在真实项目里执行的方法;文中的案例数据均为情景模拟,用于演示计算,不代表行业统计或特定企业实测结果。
一、先讲核心结论:计划工时不是“报一个数字”
1. 计划工时回答的是团队要投入多少,不是日历上要等多久
我建议先把三个容易混用的概念分开:工时是投入工作的时间,工期是从开始到完成的日历跨度,工作量则是完成任务所需的总投入。一个开发任务计划工时为 16 小时,不代表它一定能在两天内交付;如果工程师每天只有 4 小时能投入该项目,且中间还要等待接口确认,实际工期可能超过四天。
这个区分看起来基础,却决定了计划能不能用于排期。若团队把“3 天”当作 24 小时工时,有人按每天 8 小时净工作时间计算,有人按工作日自然跨度理解,项目计划从第一行开始就不可比较。先统一单位和口径,再讨论估算准确度。
2. 产品经理要管理估算过程,不要替专业角色猜工时
产品经理最适合负责定义需求边界、组织拆分、暴露依赖和推动评审,不应替设计、开发、测试直接拍板投入时间。对于自己熟悉的业务,可以提出初始假设;对于技术实现、测试策略和系统改造成本,应由对应角色基于方案补充估算。
最终形成的计划工时不是某一个人的答案,而是团队对“在当前范围、质量要求和资源条件下,预计需要多少投入”的共同判断。如果评审只由产品经理填表,其他角色只在截止日之前被动接单,数字再整齐也只是管理装饰。
3. 好计划至少要同时交代范围、角色、假设和置信度
一条有用的计划记录,至少能回答四个问题:做什么、不做什么;谁投入、投入多少;估算依赖哪些前提;当前数字有多确定。只写“开发 3 天、测试 1 天”,却没有功能边界、接口状态和验收条件,既无法复盘,也无法区分估算偏差与范围变化。
- 范围:列清交付物、异常路径、兼容要求和明确不包含的内容。
- 角色:区分产品、设计、开发、测试、数据、安全等投入,而不是只记录一个项目总数。
- 假设:标记接口已确认、数据可用、依赖团队按时交付等前提。
- 置信度:用低、中、高或区间表示不确定性,不要把估算包装成承诺。
例如,“导出报表 24 小时”信息不足;“在现有权限框架内新增两种筛选、导出 CSV,数据量不超过 5 万行,不含历史数据清洗;开发 14 小时、测试 6 小时、产品验收 4 小时,接口依赖待数据团队确认”才有复核和调整的基础。
| 字段 | 要回答的问题 | 常见缺失后果 |
|---|---|---|
| 交付范围 | 完成后用户能做什么?哪些情况不覆盖? | 执行中不断追加内容,无法判断超时由谁造成 |
| 角色投入 | 哪些岗位需要投入,分别多少小时? | 总量看似可控,但关键角色成为排期瓶颈 |
| 估算依据 | 参考了历史任务、技术方案还是专家判断? | 事后无法复盘,下一次继续凭感觉报价 |
| 假设与依赖 | 哪些外部条件成立,数字才有效? | 等待时间被误记为执行低效,风险被隐藏 |
| 置信度与变更 | 数字有多确定,范围变更时如何更新? | 团队把早期猜测当作固定承诺 |
二、为什么计划工时常常失真:真实项目里的几种场景
1. 一个需求看似很小,实际横跨多个工作环节
以“增加手机号登录”为例,业务描述可能只有一句话,但真正的交付至少涉及交互状态、验证码发送、频率限制、账号绑定、异常提示、设备兼容、接口改造、测试覆盖和上线观察。如果只估前端页面和后端接口,计划会遗漏风控、安全、测试和运营配置等投入。
我在拆需求时会先问:“用户从进入页面到完成目标,所有可能路径是什么?”这比先问“开发要几天”更有效。主流程之外,验证码过期、重复发送、账号已绑定、网络超时、服务不可用等异常路径,往往才是工时差异的来源。
2. 多项目并行时,名义工时不等于可用工时
一个工程师在月度计划中被分配 160 小时,不意味着他可以把 160 小时全部用于某个项目。评审会议、线上故障、代码审查、团队协作和临时支持都会切走时间。若组织把每个人的合同工时全部当作项目产能,计划就会系统性高估,而不是偶尔出错。
以每周 40 小时为例,情景模拟中,如果一名工程师每周平均参加 7 小时会议、承担 4 小时支持、花 3 小时处理协作和审查,可用于集中项目任务的时间约为 26 小时。这个比例不能照搬到所有团队,但可以提醒产品经理:排期之前应测自己的团队,而不是套用理想化的满负荷容量。
3. 等待时间和执行投入混在一起,导致责任判断失真
后端开发完成接口需要 12 小时,等待第三方权限审批又用了两天。若系统只记录“任务历时 3 天”,管理者无法分辨这是工作量大、排队久,还是依赖迟迟未满足。反过来,如果只记执行工时,产品经理又看不到交付过程中的等待和阻塞。
我的做法是把“投入工时”和“等待时长”分开记录。前者回答人力花了多少,后者回答流程在哪个环节停住。二者可以共同解释工期,但不应混成一个数字。工时用于看资源,等待用于看流程。
4. 计划工时会被错误地用来评价个人效率
当管理者把估算数直接变成员工绩效目标,团队会自然调整行为:任务估得更宽、工时填得更保守,或者把复杂工作拆成很多容易显得忙碌的记录。这样得到的不是更准确的计划,而是更高的防御性填报成本。
计划工时主要用于容量评估、方案比较、风险识别和事后学习,不适合单独作为个人价值排序。某个任务实际投入超出估算,可能来自需求变化、技术债、环境问题或低质量前置条件。只有在统一口径、剔除变化因素并结合结果质量后,偏差才有解释意义。
三、常见误区:为什么“填得很细”仍然不准确
1. 把故事点、工时和工期当成同一单位
故事点通常用于团队相对估算复杂度、工作量或不确定性,它不是小时的别名。工时是投入时长,工期是日历跨度。若团队使用故事点,就不应为了填计划表而把点数机械换算成固定小时,除非已经通过本团队的历史数据验证过转换关系,而且明确转换只适用于相近类型的工作。
例如,两个需求都是 5 个故事点,不代表一个要 20 小时、另一个也要 20 小时。它们可能分别受不同依赖、熟悉度和风险影响。产品经理应看估算体系是否在团队内保持一致,而不是追求一个跨团队通用换算表。
2. 用“理想连续工作时间”冒充团队实际投入
“半天能写完”常被理解成 4 小时,但这可能只描述没有会议、没有切换、没有等待的理想状态。真实团队里,连续专注时间经常被协作任务打断。若直接把理想专注时间作为日历排期,结果通常是任务并不难,完成日期却一再推后。
解决方式不是把所有任务统一乘以一个神秘系数,而是分别记录工作投入和资源可用率,并用团队自己的历史观察校正。对于一次性试点,可以先用最近四至六周的工作日志或任务记录,估算不同角色每周可用于项目的平均时间;样本不足时,标注为初始假设。
3. 用过多细节制造精确感
把一个月后的大型项目拆成数百条十分钟级任务,不一定更精确。需求和技术方案尚未稳定时,细拆会让计划看起来确定,却迅速过期;维护细节的成本还会挤占分析和交付时间。
拆分粒度应与可知程度匹配。已明确的近期任务可以细到半天或一天;仍在探索的远期需求,可以用工作包、范围区间和待验证假设表示。关键不是任务条目越多越好,而是当前粒度足以支持资源决策和风险发现。
4. 把缓冲全部藏进每个人的估算里
如果每个人都默默多报 20%,管理层看到的计划就不透明:既不知道团队真正的工作量,也不知道风险储备被放在哪里。遇到延误时,缓冲可能被当作闲置;顺利交付时,又会被认为估算不准。
更健康的方式是把基础工作量和风险储备分开。基础估算说明已知工作,储备说明针对哪些不确定性预留容量。储备并非“随便多留几天”,而应有触发条件,例如第三方接口尚未联调、历史数据质量未知、合规评审尚未完成。
5. 只看实际工时偏差,不看范围变化和质量结果
若任务从两种权限扩展为六种权限,实际工时比初始计划高 50%,这不能直接判定为估算失败。若工时符合计划但上线后返工严重,也不能算计划成功。复盘应同时记录初始范围、批准后的变更、最终投入、交付质量和等待时间。
因此我会把偏差拆为几类:估算误差、范围变更、依赖等待、质量返工、资源中断。只有分类后,团队才知道下一步该改需求评审、技术方案、资源分配还是测试策略。
四、专业判断逻辑:从需求到计划数字的六步法
1. 先定义“完成”,再讨论需要多少工时
每项工作都应有可验证的完成标准。产品需求不能只写“支持批量导入”,还要说明文件格式、最大记录数、失败行处理、重复数据策略、权限要求和成功后的反馈。如果这些边界未定,准确估算的前提不存在。
定义完成时,不必把所有细节都提前锁死,但要明确哪些是已确认要求、哪些是开放问题。开放问题应成为估算假设或待办,而不是悄悄被算进一个看似确定的数字。
(1)使用三类边界快速检查
- 用户边界:哪些用户、角色和使用场景包含在本次交付里?
- 系统边界:涉及哪些端、服务、数据源、权限和外部接口?
- 质量边界:性能、兼容、安全、可观测性和验收要求到什么程度?
2. 按可交付工作包拆解,不按组织架构机械切块
任务拆分的目标,是让每个工作包有清晰输入、输出和验证方式。可以按用户流程拆,也可以按系统组件拆,具体取决于团队协作方式。若拆得过宽,估算误差和风险都藏在大任务里;若拆得过细,管理成本增加,依赖关系反而难以追踪。
对多数跨职能需求,我会先列出设计、客户端、服务端、数据、测试、发布观察等工作流,再在每个工作流中识别可独立交付的任务。若某个任务超过约 16 至 24 小时且内部包含不同技能或明显风险,通常值得再拆一次;这个区间是便于讨论的经验起点,不是硬性标准。
| 拆分过粗的表现 | 建议调整方式 | 拆分过细的表现 | 建议调整方式 |
|---|---|---|---|
| 一个任务跨多个角色、多个系统 | 按交付物或系统边界分出工作包 | 每条记录只有几分钟,且没有独立验收 | 合并为可验证的工作结果 |
| 任务无法说明具体完成条件 | 补充输入、输出与验收标准 | 每次沟通、每次点击都变成单独任务 | 保留必要记录,减少维护成本 |
| 预计投入超过数天且不确定性高 | 拆分已知工作与待验证工作 | 远期任务被拆到执行级别 | 暂以工作包和区间管理 |
3. 估算时同时看工作量、复杂度和不确定性
两个任务即使工作量相近,估算方式也可能不同。成熟模块上的简单改动,历史数据可作为强参考;首次接入的外部服务,主要风险可能是未知边界。判断时,我会把问题拆成三条:需要做多少工作、实现复杂在哪里、哪些条件还不确定。
可采用三点估算:乐观值 O、最可能值 M、悲观值 P。一个常用的加权期望值公式是(O + 4M + P)÷ 6。它不是精确预测器,而是迫使团队把乐观和悲观场景说清楚。若 P 远高于 M,应该进一步讨论风险来源,而不是只把公式算出的数字写进排期。
例如某接口联调任务的估算为:乐观 6 小时、最可能 10 小时、悲观 22 小时,加权值约 11.3 小时。对外计划可以记录“约 11 至 12 小时,悲观情景 22 小时;主要不确定性为第三方错误码和重试策略未确认”,而不是把 11.3 小时写成精确承诺。
4. 用历史类比校准,而不是迷信专家直觉
当团队做过类似工作时,历史记录往往比凭空估算更有价值。比较时要保证任务类型、团队熟悉度、质量要求和系统环境大致相似。用一个简单页面的历史工时去估复杂权限改造,或者拿另一个团队的速度套到当前团队,都属于表面类比。
如果历史数据质量一般,不必因此放弃。可以先整理最近 10 至 20 个同类任务,标记范围、角色、计划工时、实际工时、等待时长和返工情况。样本小的时候重点看中位数和范围,不要过度解读平均值;极端任务应说明原因,不要不加判断地混进基线。
5. 把角色容量转成可执行排期
需求总量明确后,还要验证关键角色是否有足够容量。同一周里,产品、设计、开发和测试的投入不能只看项目总工时。若客户端工程师可投入 12 小时、服务端可投入 30 小时,项目总量即使只有 32 小时,也可能因为客户端瓶颈而无法按预期交付。
我会用“可用容量减去已承诺工作,再减去必要运营与协作时间”的思路做初步判断。对于高优先级突发事项较多的团队,容量还要留出明确的应急空间。这个空间应依据历史中断情况设定,并在复盘后调整,不应每个项目临时争论一次。
6. 评审估算分歧,定位分歧而非强行取平均
同一任务出现 8 小时和 32 小时两个估算时,简单取平均得到 20 小时,可能只是把不同假设藏起来。更好的做法是让估算者说明各自理解:一方是不是只算主流程,另一方是否包含数据迁移、回滚和监控?差异往往揭示需求遗漏或技术方案尚未收敛。
当分歧来自范围理解,应由产品补齐边界;来自技术路径,应由技术负责人明确方案;来自经验差异,可用类似任务记录校准。只有讨论后仍无法消除的不确定性,才适合以区间、风险储备或试验任务承接。
五、案例与数据观察:一次“批量导入”需求怎样从猜测变成计划
1. 案例背景与初始估算问题
下面用一个中大型企业内部系统的“批量导入员工资料”需求演示流程。产品初稿只写了“支持 Excel 上传,导入后自动创建记录”,第一次粗估为开发 3 天、测试 1 天。这个数字看起来合理,但还没有说明最大文件行数、字段映射、重复数据处理、部分失败回滚、操作权限和错误报告格式。
评审后,团队确认本次范围包括:模板下载、必填字段校验、重复手机号拦截、单行错误提示、导入结果汇总、管理员权限控制;不包含历史数据清洗、跨组织迁移和大文件异步处理。仅补全范围,就改变了团队对数据校验和失败处理成本的判断。
2. 拆分后的工作量估算
下表是情景模拟数据,不是任何企业的实测结果。它展示的是按角色拆分后如何暴露投入结构。假设开发与测试的数字是投入工时,不等于任务持续的日历天数;审批等待和需求澄清则单独跟踪。
| 工作包 | 产品 | 设计 | 开发 | 测试 | 主要假设 |
|---|---|---|---|---|---|
| 规则梳理与验收标准 | 8 小时 | 0 小时 | 2 小时评审 | 2 小时评审 | 组织层级和字段规则可由业务方确认 |
| 模板与交互状态 | 2 小时 | 6 小时 | 0 小时 | 0 小时 | 沿用现有管理端组件 |
| 上传、校验与结果反馈 | 2 小时 | 0 小时 | 24 小时 | 12 小时 | 单次上限 2,000 行,使用现有文件处理服务 |
| 权限、审计与异常处理 | 2 小时 | 0 小时 | 10 小时 | 8 小时 | 复用已有管理员权限和审计日志 |
| 联调、发布验证与观察 | 3 小时 | 0 小时 | 6 小时 | 8 小时 | 测试环境数据可用,发布窗口已预留 |

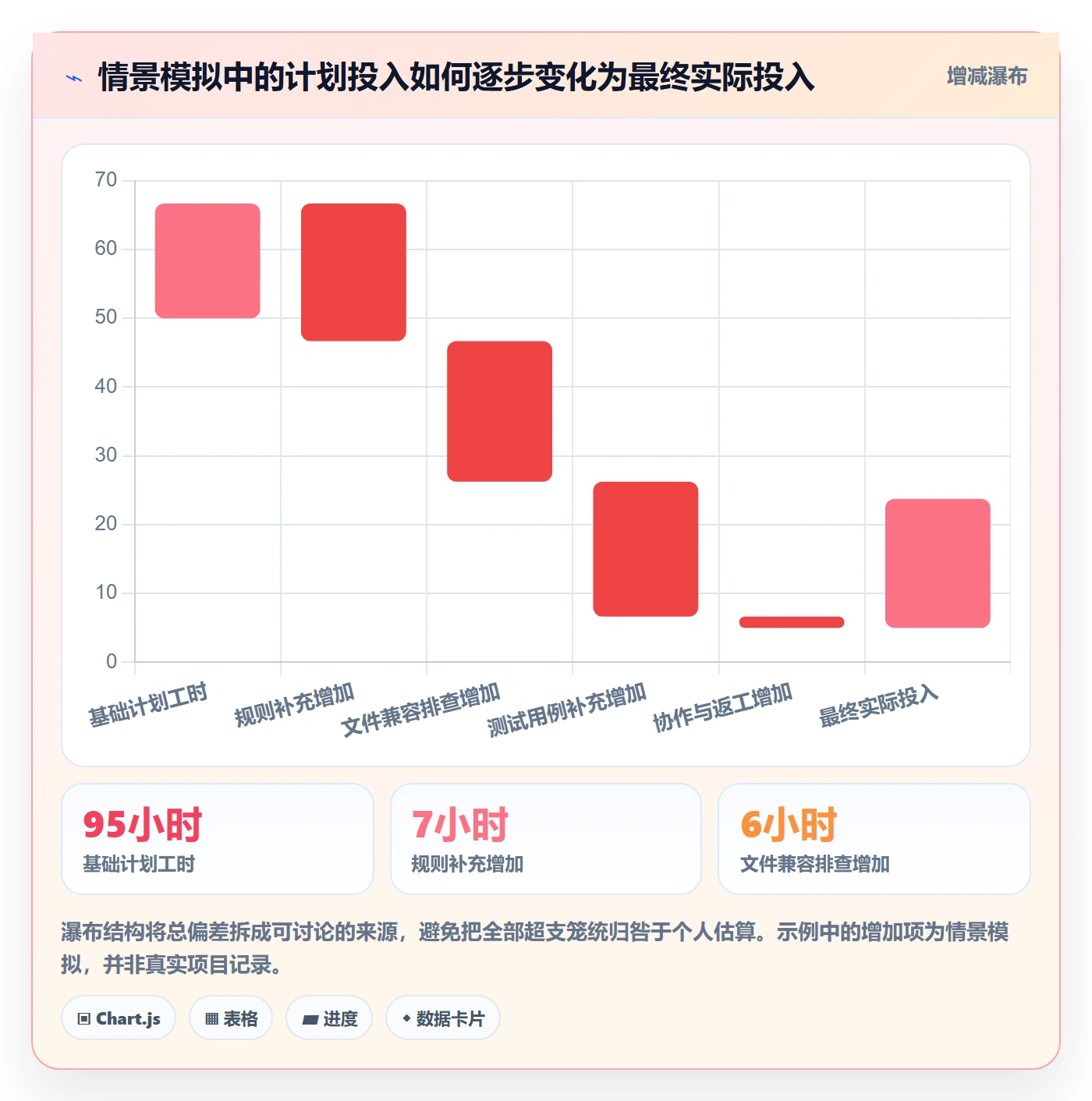

| 合计 | 17 小时 | 6 小时 | 42 小时 | 30 小时 | 基础投入 95 小时,另设风险项 |
这个拆分立刻显示出两个容易被总量掩盖的事实:第一,42 小时开发投入不能简单理解为一名工程师工作一周;第二,测试投入达到 30 小时,并非“开发完成后简单点一下”。对于批量数据功能,边界值、错误行、重复数据、权限和部分失败处理都会增加测试组合。
此外,团队为字段规则未完全确认设置了 8 至 12 小时的风险储备,但没有把它平均摊进每个角色的任务。若业务方确认规则并且现有服务满足性能需求,这部分储备不需要消耗;若规则变化或文件处理能力不足,则重新估算影响。
3. 用情景分析看出真正的排期瓶颈
假设该团队每周可用于本项目的容量为:产品 12 小时、设计 8 小时、开发 24 小时、测试 16 小时。按各角色投入分别计算,开发约需 1.75 周,测试约需 1.88 周,其他角色投入较少。即使全项目总工时不足 100 小时,项目也不可能在两天内完成,因为测试容量和角色接续方式决定了实际工期。
如果开发和测试能部分并行,且模块分阶段提测,工期可以缩短;如果必须等全部开发完成后再统一测试,则关键路径会更长。计划经理应把交付顺序和依赖画出来,而不是用“总工时除以 8”推日期。

4. 复盘时把估算误差拆成可行动的原因
继续假设项目最终实际投入为:产品 20 小时、设计 7 小时、开发 50 小时、测试 39 小时。不能只得出“团队估算偏低”这一结论。若多出的开发投入来自文件解析库兼容问题,解决办法是沉淀技术预检清单;若测试多出的 9 小时来自权限组合遗漏,则应补全需求评审和测试用例设计。
在这个情景中,基础计划合计 95 小时,实际投入 116 小时,偏差约为 22%。其中部分差异可能由实际规则补充造成,部分来自技术兼容和测试遗漏。只有将每类差异归因后,团队才能判断下次该调整基线、改善需求冻结,还是新增专项验证。

5. 这个案例给产品经理的三个提醒
- 不要只盯项目总量:角色容量与关键路径往往比总工时更能决定交付日期。
- 把假设写进计划:复用组件、数据规模和规则稳定性都是估算成立的条件。
- 偏差要归类:范围新增、技术未知、等待和质量返工,分别对应不同改进动作。
六、具体操作步骤:从需求评审到滚动更新
1. 第一步:建立统一的工时口径
在开始填数字前,先让团队约定计量规则。可以统一使用小时作为小任务估算单位,按半小时或一小时记录实际投入;也可以使用人天,但要明确一个人天代表几小时。不要一部分人填“工作日”,另一部分人填“有效投入时间”。
还要明确会议、代码审查、沟通、线上支持和返工是否纳入任务工时。没有唯一正确答案,关键是团队内部一致,并能从记录中区分交付投入与中断。若管理目标是资源规划,任务相关的评审和协作通常应该有合理归属;若目标是分析专注工作投入,也可以另设分类。
2. 第二步:写清需求范围与验收条件
产品经理先整理用户目标、核心流程、异常场景、数据规则、权限要求和验收方式。此时不必把每个技术细节都替工程师决定,但应明确会影响工作量的业务边界。例如批量导入需说明上限、重复数据规则和失败处理,列表筛选需说明筛选组合是否可叠加。
对尚未确定的问题,建立“待决事项”并标注责任人与预计确认时间。若它会改变主要方案,就不要用单点工时掩盖;可以先估验证任务,待结果出来后再估交付任务。
3. 第三步:组织跨职能拆分工作包
邀请设计、开发、测试及必要的安全、数据、运维角色共同拆分。产品经理负责确保用户路径和范围完整;技术角色负责识别方案、改造点和工程风险;测试角色负责补充边界、环境和回归范围。谁参与取决于需求影响,不必为了流程形式让所有岗位参加每一次评审。
拆分结束后,逐条确认每个工作包是否有负责人、输入、输出和验收标准。没有明确输出的任务,很难估算;没有负责人或依赖关系的任务,很难排期。
4. 第四步:先独立估算,再讨论差异
在讨论估算前,建议团队成员先独立给出区间或估算牌,减少资深成员的第一句话对其他人的锚定效应。随后重点讨论差异最大的任务,而不是花同等时间争论每一个小数字。
对每个高分歧任务,要求参与者解释估算前提。比如“我估 8 小时”是否包含埋点和监控?“我估 24 小时”是否假设需要迁移旧数据?分歧对应的假设一旦显性化,往往能转化为范围决策或预研任务。
5. 第五步:加入风险记录,但不把未知变成虚假精确值
每项重大风险至少记录概率、影响、触发条件、应对动作和责任人。概率不必假装精确到小数点,团队可以采用低、中、高分级;影响则用可理解的工作量区间或工期影响描述。
若风险有明确验证办法,例如接口性能未知,可以安排一个小型性能试验;若风险无法提前消除,例如外部审批周期不稳定,应把等待时间纳入日历排期和依赖管理,而不是塞进开发工时。
6. 第六步:按容量排期,保留角色和关键路径视图
将每个工作包分配到具体角色和时间段,再检查每个人的已承诺工作、会议、中断和休假。对于多人并行的工作,不能把所有工时简单相加后就推导完成日期;还要看任务依赖和交付先后。
如果计划需要依赖另一个团队,应明确交付物、约定日期、接口人和未按期的替代方案。跨团队依赖不是甘特图上的一根线就能消除的风险,产品经理要确认双方对同一交付条件有一致理解。
7. 第七步:执行中维护基线,变化通过变更记录处理

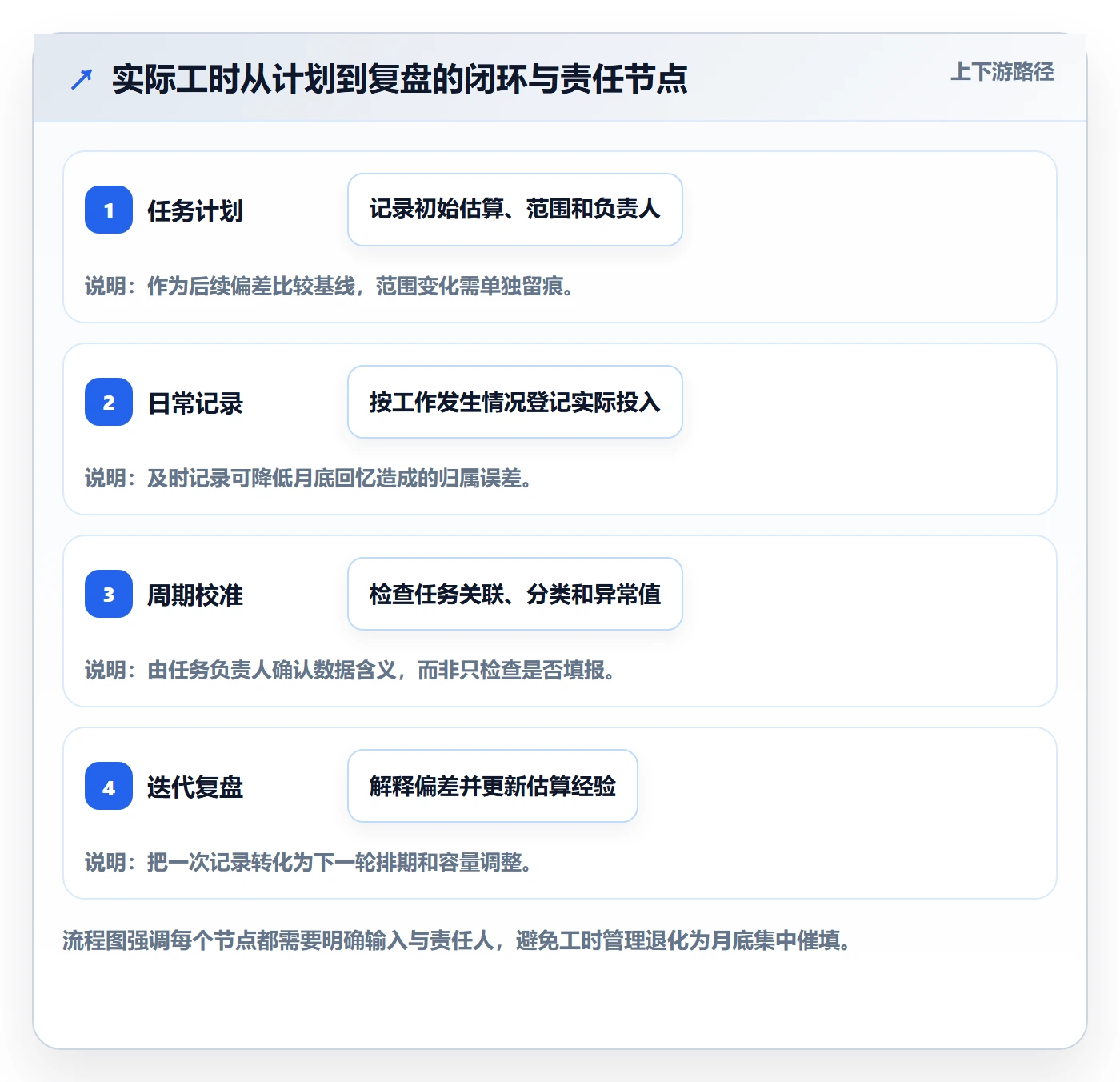

计划一旦获批,应保留初始基线,不能每次改数字都覆盖旧值。范围变化、方案改变或风险触发时,记录变更原因、影响角色、工时和日期,并由相关负责人确认。这样复盘时才能区分“原计划不准”和“计划成立条件后来改变”。
短周期团队可以在每周计划或迭代评审时更新剩余工作量;长周期项目则按阶段检查。更新的重点不是追着员工问“为什么没填满”,而是确认剩余范围、阻塞、容量和交付风险是否已经变化。
8. 第八步:结束后做轻量复盘,逐步校准估算基线
复盘不需要每次开长会。可以用 15 至 30 分钟回答:哪些任务偏差最大?偏差来自什么?哪条假设被证明不成立?下次能通过哪项前置检查减少不确定性?复盘结果要回到模板、检查清单或历史类比库,否则经验只停留在会议里。
如果组织规模较大、项目并行较多,可以使用 PingCode 这类项目管理平台承载工作项、负责人、估算值、实际投入、依赖和变更记录。采用时重点不是追求功能列表齐全,而是先确认团队口径、角色权限、数据可见范围和报表用途;平台本身不会替团队解决需求边界含糊或估算责任不清的问题。对于 100 人以上的组织,更应提前设计项目、团队和跨部门数据的权限边界,避免为了汇总而暴露不必要的个人信息。

七、不同情况下怎么行动:按团队成熟度选择方法
1. 刚开始做工时计划的团队
如果团队过去没有稳定记录,不要一开始就要求精细预测。先选一个边界清楚、周期较短的项目,建立最小字段:工作包、角色、初始估算、实际投入、阻塞原因、范围变化。连续记录数周后,再看哪些字段真正支持决策。
早期数据的价值主要是校准口径,而不是立即比较个人或团队绩效。样本少时,平均值很容易被一次大型返工扭曲。可以先用范围和中位数观察同类任务,注明样本数量及适用边界。
2. 需求经常变化、探索性较强的产品团队
探索项目不适合把所有后续工作都提前估到小时级。可以将计划分成发现、验证、交付三个层次:发现阶段估研究和方案投入;验证阶段估原型、实验和技术试验;交付阶段在关键假设确认后再细化实现工时。
对无法提前确定的范围,优先计划“获得答案所需的工作”。例如先用 12 小时验证数据可用性,再决定后续导入功能需要多少投入。把不确定性拆成可执行的验证任务,比在未知方案上报一个 80 小时总量更有管理价值。
3. 需求明确、重复建设较多的成熟团队
成熟团队可以进一步建立同类工作包的历史基线,例如新建标准列表、增加已知接口、配置常规报表。基线应按复杂度、角色、系统和质量要求分类,不能把所有“类似页面”合成一个万能参考值。
对重复任务,重点转向减少波动:自动化测试、模板复用、标准组件和明确验收规则,往往比继续争论估算的小时数更能改善交付预测。基线也要定期复查,技术架构、团队熟悉度和流程改变后,旧数据可能不再适用。
4. 跨部门依赖多、等待时间长的项目
这类项目要同时维护投入计划和日历依赖计划。每项外部依赖写清交付内容、需要日期、确认方式和替代路径;等待时间单独呈现,不要伪装成某个岗位的工时。
当依赖方无法承诺日期时,可采用情景排期:按按期交付、延迟一周、延迟两周分别测算影响。项目负责人据此决定是否并行开发、先用模拟数据测试,或缩小首期范围。比起在主计划里写一个虚假的确定日期,情景计划更能帮助管理层做选择。
5. 高风险、高合规或关键业务项目
涉及资金、隐私、安全或关键运营流程的工作,不应只按功能开发工时估算。还要纳入评审、威胁分析、审计要求、回滚方案、灾备验证和上线观察。质量门槛越高,非编码工作占比可能越大,这是风险控制的必要投入,不是低效证据。
对关键未知项,应优先安排验证并设置决策关口。若验证失败,项目可能需要改变方案或缩小范围;这时“先估全部开发工作量”并无意义。产品经理要把决策成本和延期风险一并呈现给业务方。

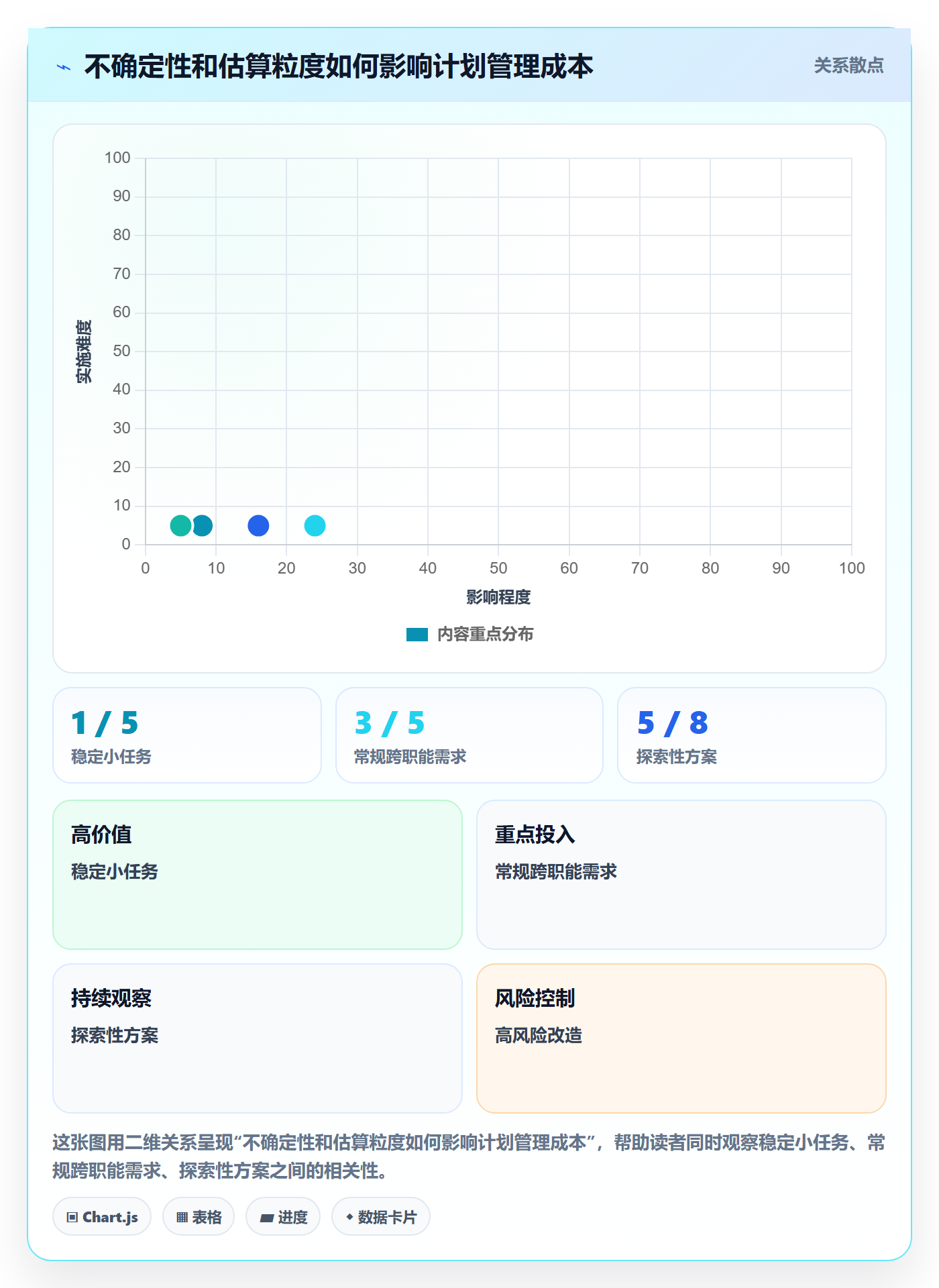

八、不同情况下的取舍:不是所有团队都需要同一套精度
1. 单点估算还是区间估算
单点估算便于做预算汇总、排期沟通和容量计算,但容易被误读成确定承诺。区间估算更能表达未知,却增加沟通和汇总难度。选择时要看决策需要:若需求稳定、工作成熟,可以用单点加置信度;若技术路径或依赖尚未确定,应优先给区间和风险说明。
| 情境 | 建议方式 | 主要收益 | 主要代价 |
|---|---|---|---|
| 重复、低风险、边界清楚 | 单点估算并引用历史类比 | 沟通简单,适合快速排期 | 仍需监控范围变化与容量冲突 |
| 新技术、依赖未确认 | 区间估算并标记假设 | 风险更透明,便于情景决策 | 汇总结果不如单点直观 |
| 高风险、影响重大 | 先估验证工作,再分阶段估交付 | 避免在未知方案上承诺完整投入 | 前期需要额外验证时间 |
2. 细拆任务还是保留工作包
细拆能帮助定位负责人和依赖,但也带来维护负担。若需求稳定、执行周期短、多人协作密集,可以把近期工作拆到可验收任务;若范围仍在探索,保留工作包并明确下一次细化时间更有效。
一个实用判断是:这个任务拆开后,能否产生独立输出、缩短反馈周期或暴露重要依赖?如果答案都是否定的,继续拆分可能只是制造记录。拆分是为了决策和协作,不是为了让任务列表看起来更专业。
3. 记录实际工时还是只记录剩余工作
记录实际工时有助于校准资源和历史基线,但会增加填写成本,也可能引发员工对监控的顾虑。只记录剩余工作量更轻量,适合短迭代的进度预测,却无法解释实际投入和成本结构。
如果组织只需要预测交付,剩余工作和阻塞状态可能已经足够;如果需要预算、成本分析或资源复盘,则需要实际投入记录。无论选择哪种,都应说明数据用途、访问权限和保留周期,并避免把工时单独用于评价个人绩效。
4. 设置缓冲还是压缩范围
缓冲能吸收合理的不确定性,但不能解决需求过大、关键岗位容量不足或外部依赖无着落的问题。若进度已紧,应先判断风险来自哪里:未知项可以用储备和验证处理;容量不足需要调整优先级或资源;范围超出容量则应与业务方讨论分期交付。
我更倾向于把缓冲作为可见的管理选择,而不是隐藏的个人余量。可以为单一高风险事项设专项储备,也可以基于历史偏差建立团队级风险容量。无论哪种,都要明确触发条件和批准人,避免储备被日常新增需求悄悄消耗。
5. 使用平台自动化还是先手工验证
若团队只有少量项目、估算口径尚未统一,先用轻量表格验证字段和流程,可能比立刻配置复杂系统更合适。若项目、团队和依赖规模增长,手工汇总开始重复出错,再考虑使用项目管理平台集中管理工作项、计划值、实际值和变更记录。
平台选择应看是否支持团队真实流程、权限要求和报表口径,而不是只看功能数量。上线前先用一个项目试跑,验证数据录入负担、字段定义、跨团队可见性和导出能力。工具负责降低协作与汇总成本,估算质量仍由业务定义、团队判断和复盘机制决定。

九、如何判断计划工时机制有没有变好
1. 不要只用一个“估算准确率”评价计划
估算准确率常被压成一个比例,但单一数字容易误导。团队可能通过把每项任务都估得很宽来提升“未超计划”比例,却没有改善交付速度;也可能因为需求合理扩展而出现偏差,但最终用户价值更高。因此,评价机制要同时看可预测性、计划维护成本、变更透明度和质量结果。

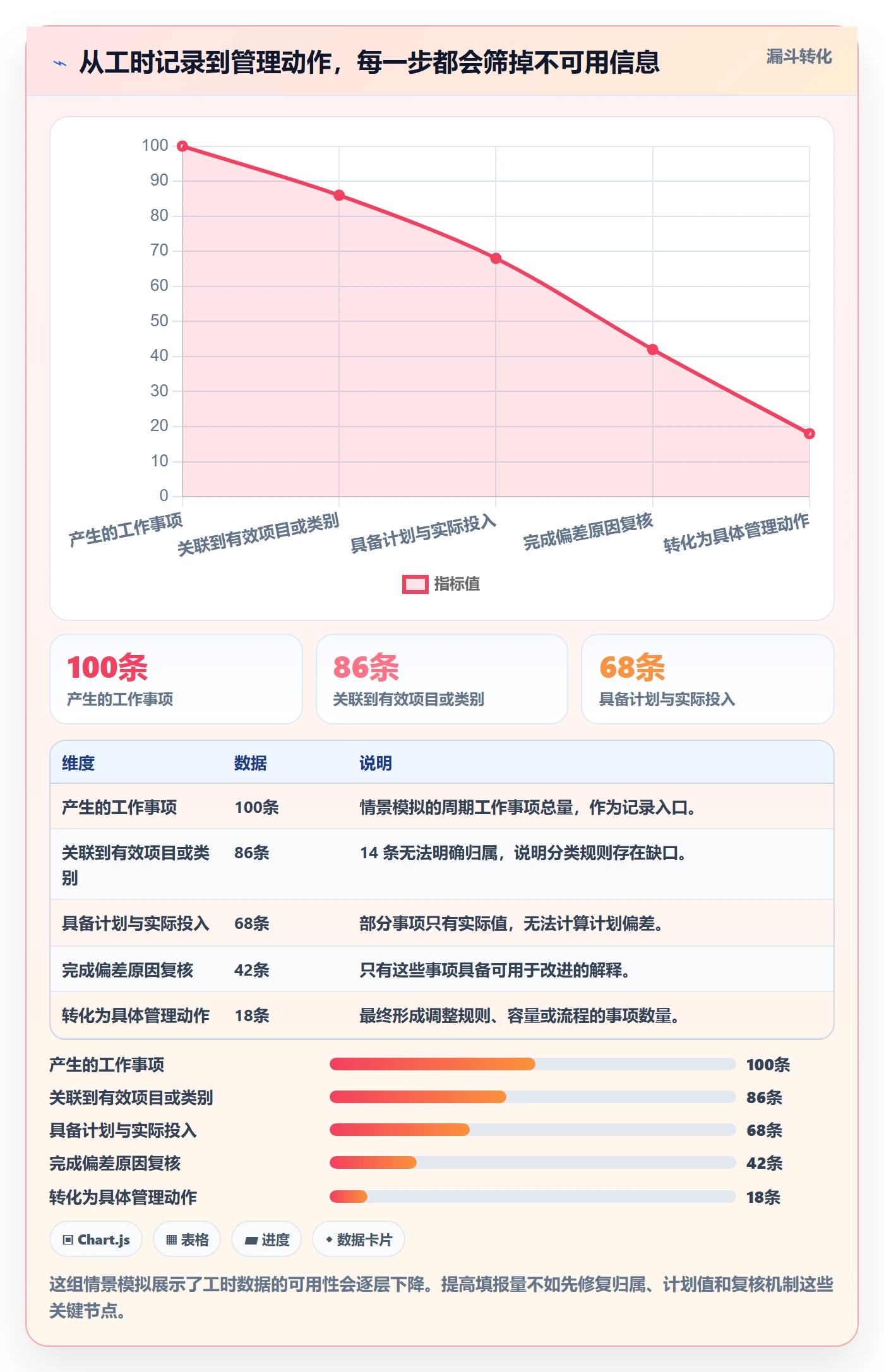

可以从以下指标中选三到五个试运行,不要一次收集所有数据。每个指标都应定义统计周期、任务范围和异常处理方式,并明确它服务于团队改进,而非个人排名。
| 观察指标 | 建议定义 | 能发现什么 | 解释时的注意点 |
|---|---|---|---|
| 计划偏差率 | 实际投入与基线投入的差额 ÷ 基线投入 | 同类工作是否长期系统性低估或高估 | 先剔除已批准范围变化,避免混淆 |
| 变更占比 | 范围变更带来的新增投入 ÷ 最终投入 | 需求稳定性和决策机制是否影响计划 | 变更不必然是坏事,需看业务价值 |
| 等待时长占比 | 等待时间 ÷ 从启动到交付的日历时长 | 依赖、审批和排队是否拖长工期 | 等待时长不是人员工时,不宜混算 |
| 返工投入占比 | 返工工时 ÷ 总实际投入 | 需求缺陷、实现质量或测试覆盖问题 | 应区分正常迭代和可避免返工 |
| 计划维护耗时 | 录入、更新、汇总和复盘的时间 | 管理机制是否过于复杂 | 数据价值不足时应简化字段和流程 |
2. 建立基线时先按任务类型分组
把所有任务混在一起算平均值,往往得不到可用基线。新功能、缺陷修复、基础设施改造、数据迁移和合规工作,耗时结构不同。可以先按任务类别和风险等级分组,再观察样本中位数、上下四分位范围及异常原因。
在样本积累阶段,不要把一个小团队的数字包装成行业标准。公开行业调查可以帮助理解大环境,但无法替代本团队的任务结构、技术栈和协作方式。对于本文的演示数据,我明确标注为情景模拟;实际团队也应对内部数据写明样本量、时间段和口径。
3. 看预测是否帮助做出更好的选择
工时管理最终不应止于报表。它是否帮助团队在上线时间、交付范围、质量要求和资源投入之间做出清晰取舍,才是更关键的检验。若一份计划能及时发现测试容量不足、外部依赖不确定,并促使团队分阶段交付,它即使仍有估算误差,也可能比一份数字精确、却没有决策价值的计划更好。
评审计划时可以追问:管理层据此做了什么选择?团队因此提前发现了什么风险?如果没有工时数据,决策会不会不同?如果答案长期都是“只是填报”,就应检查指标、流程和数据用途,而不是继续增加字段。
十、产品经理的快速检查清单与下一步行动
1. 需求评审前检查
- 需求目标是否清楚,用户和使用场景是否明确?
- 主流程、异常流程、权限、数据边界和质量要求是否覆盖?
- 哪些内容明确排除在本次交付之外?
- 仍未确定的问题是否标记了责任人和确认时间?
- 是否存在必须先验证、才能合理估算的关键假设?
2. 估算评审时检查
- 是否由相关专业角色估算自己的工作,而不是由一个人替所有岗位拍板?
- 任务拆分是否足以识别负责人、交付物和依赖?
- 估算是否说明历史类比、方案前提或三点估算区间?
- 不同估算之间的差异是否已经解释,而非简单取平均?
- 风险储备是否可见,触发条件是否明确?
3. 排期和执行中检查
- 关键角色的实际可用容量是否扣除了已承诺工作和中断?
- 日历工期是否考虑任务依赖、等待时间和测试窗口?
- 跨团队依赖是否有交付物、负责人和替代方案?
- 范围变化是否保留原始基线并记录影响?
- 剩余工作、阻塞和风险是否按固定节奏更新?
4. 本周就能开始的三件事
如果团队目前没有成熟机制,不必先启动大规模流程改造。我建议本周挑一个正在进行、范围相对清楚的需求,做三件小事:把“工时”与“工期”重新定义;按角色拆出工作包并写明假设;在交付后记录实际投入、等待和变更原因。
第二个同类需求再用第一次的记录做对照,第三次开始判断哪些经验可以成为团队基线。若组织已有多个项目并行,可同步试点集中管理工作项、角色容量和变更记录,但要先约定字段含义,再讨论自动化报表。小步验证通常比一次性要求全员填写大量细项更容易形成真实数据。
十一、结语:好的计划不是猜中,而是能解释、能调整
计划工时的价值,不在于让产品经理成为最会猜数字的人,而在于把需求的未知、团队的容量、角色的投入和交付的风险放到同一张可讨论的桌面上。估算偏差并不可怕;可怕的是范围没有边界、假设没有记录、等待被当成执行、变化被覆盖,最后任何人都无法解释计划为什么失效。
我的判断是:先追求估算过程可解释,再追求数字越来越准;先让团队看见容量和依赖,再追求表格里的精细程度。下一步,从一个近期需求开始,明确完成标准、按角色拆分工作、独立估算并记录假设。项目结束后把偏差分成范围变化、估算误差、等待和返工。持续几轮之后,计划工时才会从“填报数字”变成真正支持产品决策和团队协作的依据。
常见问题解答(FAQ)
1. 产品经理如何区分计划工时和实际工时?
我刚开始排产品迭代时,把任务工时直接当成开发日历上的占用时间,结果计划看起来很饱满,实际却总被评审、沟通和返工打断。我想知道这两个数字到底该怎么定义,才能让团队用同一套口径。
计划工时是任务开始前对所需投入的估算,实际工时是任务完成后记录的真实投入,两者不能混为一谈。比如一个接口改造预计需要开发 12 小时、测试 4 小时,计划工时就是 16 小时;如果中途因字段定义变更又投入 5 小时,实际工时应记录为 21 小时,并注明变更原因,而不是事后把计划值改成 21 小时。
建议以“可交付任务”为估算单位,约定是否包含沟通、评审和联调,并在项目开始前统一口径。这样比较偏差时,才能判断是估算不准、需求变化,还是流程等待造成的。
2. 产品经理制定计划工时,应该从哪里开始拆任务?
我经常面对一个看起来很明确的需求,比如“增加批量导出”,但不同同事给出的工时差别很大。我担心直接按功能点估时会漏掉权限、异常处理和验收工作,想知道拆到什么粒度才有参考价值。
先把需求拆成可验证的交付物,再拆出设计、开发、测试和上线准备等工作,不要只按页面或功能名称估算。以“批量导出”为例,可以分别列出字段与权限确认、导出交互设计、接口开发、文件生成与异常处理、测试和验收;每项都写清完成条件,例如“无权限字段不会出现在导出文件中”。
若单项任务超过 1 至 2 个工作日,或无法说清验收方式,通常值得继续拆分。粒度过粗会掩盖依赖和风险,粒度过细则会增加维护成本;产品经理应优先拆开不确定性高、跨角色或有外部依赖的部分。
3. 计划工时估得太乐观,怎样加入缓冲才不变成随意加码?
我曾经为了让排期显得紧凑,把每项任务都按理想情况相加,最后一个小需求变更就让整个迭代延期。现在我想留出缓冲,但又担心团队把缓冲当成可以随意消耗的额外时间,有没有更可解释的做法?
不要给所有任务统一加一个看似精确的百分比,而应把缓冲与具体不确定因素对应起来。可以先记录基准估算,再单列风险项,例如第三方接口待确认、历史数据质量未知或跨团队联调时间不确定;风险较低的成熟任务少留缓冲,依赖未验证的任务则单独安排验证时间。
一个实用做法是用过去数个迭代的数据校准:若同类任务实际投入经常比计划高约 20%,先检查是否漏算评审、测试或等待时间,而不是立刻给所有工时乘以 1.2。缓冲应作为风险管理项跟踪,消耗时说明原因,这样既能保护交付,也能逐步提高估算质量。
4. 项目经理或产品经理如何用计划工时发现排期风险?
我手上有一张任务表,合计工时看起来没有超过迭代容量,但项目还是经常延期。我怀疑问题不只是总工时,还可能与人员分配、任务依赖或同时进行的工作有关,想知道该看哪些信号。
总工时低于团队容量只是必要条件,不代表排期可行。还要按成员和时间段核对可用工时,扣除休假、固定会议、支持工作等已知占用;再检查关键依赖是否串行,以及测试、评审等环节是否集中在迭代末尾。
例如团队名义上有 5 人、每人每周 40 小时,不能直接按 200 小时排任务,若会议和日常支持占去约 30%,可承诺投入就明显更低。排期评审时重点看三类风险:单人负载过高、前置任务未确认、关键路径没有替代方案。
若计划工时连续几个迭代偏差较大,应先按任务类型复盘偏差,再调整估算方法,而不是单纯要求团队加快速度。
核心关键词
文章包含AI辅助创作:工时管理如何做好计划工时?产品经理入门指南与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/559918
读者评论
我们以前也把工时和工期混着填,后来才发现任务实际只投入十几个小时,却因为等审批拖了一周。把等待单独记下来后,复盘确实更容易,但团队要先约定谁来维护这项记录。
三点估算适合把风险摆到台面上,不过小团队如果每个任务都做一遍,评审成本可能不低。我更倾向于对依赖不明或首次实施的任务用区间估算,成熟、重复的工作参考历史中位数。
文章提到不要把计划工时直接用于个人绩效,这点很实际。我们遇到过需求范围变了但原计划没更新,最后偏差全算在执行上。想问下范围变更较频繁时,团队通常由谁负责及时修订基线?
