计划工时最容易失真的时刻,往往不是团队不会估算,而是管理者把“计划工时”误当成承诺工时:需求还没澄清就填数,依赖关系尚未确认就排期,项目结束后又拿计划值考核个人。结果是表格越来越完整,计划却越来越不可信。我的判断是,PMO要管理的不是一个工时数字,而是数字背后的假设、变更、容量和复盘机制。计划工时只有进入项目决策流程,才能帮助组织回答三个问题:现有资源能否按期交付,偏差来自哪里,下一轮计划应该如何修正。
一、核心结论:计划工时不是承诺数字,而是可校准的经营假设
1. 先把计划工时定义清楚
计划工时,是团队基于当前范围、已知约束和可用资源,对完成任务所需投入时间作出的估计。它不是考勤记录,不等于人员在岗时长,也不天然等于客户报价中的人天。一个项目里可能同时存在开发工时、测试工时、评审工时、沟通工时和返工工时,统计口径不一致,任何横向比较都可能失真。
我建议PMO在制度中至少区分四个概念:计划工时、实际工时、剩余工时和可用容量。计划工时用于排期与基线管理;实际工时用于观察投入;剩余工时用于滚动预测;可用容量则是扣除休假、会议、运维和值班后,团队能够真正投入项目的时间。四者各有用途,不能用一个字段替代全部管理问题。
2. 管理目标是提升预测质量,而不是追求零偏差
计划与实际完全一致,通常不是成熟度的证明。任务会遇到需求澄清、环境故障、依赖等待和缺陷返工,估算本身也有不确定性。若组织把“偏差为零”当作唯一目标,团队很容易通过预留虚高工时、拆分口径或延迟登记来保护自己,表面准确,预测能力反而没有提高。
更有价值的目标,是让偏差可解释、可复用、可逐步收窄。例如,团队能说清楚本次超出计划的部分有多少来自范围变化、多少来自技术不确定性、多少来自等待外部依赖;下一次遇到类似任务时,可以依据历史数据调整估算区间,而不是继续凭感觉填数。
3. PMO应管理流程和组合风险,不替团队代估
PMO适合建立统一口径、检查基线、推动跨项目资源协调、识别偏差趋势,并维护组织级经验数据。具体任务需要多少工时,通常应由最接近工作的团队估算,必要时由产品、研发、测试和交付共同确认。PMO如果直接替团队填数字,会得到看似统一、实际缺少业务上下文的估值。
实操中,我会把责任拆成三层:项目团队负责估算和更新;项目经理负责范围、依赖与预测解释;PMO负责规则、质量检查和组合层面的资源决策。管理者的职责是基于信息作选择,而不是要求每个数字符合预先设定的结论。
| 管理对象 | 主要回答的问题 | 建议责任人 | 不应替代的概念 |
|---|---|---|---|
| 计划工时 | 按当前范围预计需要投入多少 | 执行团队与项目经理 | 绩效评分 |
| 实际工时 | 已投入时间如何分布 | 团队成员按统一规则记录 | 工作价值或产出质量 |
| 剩余工时 | 从现在到完成还需要多少 | 任务负责人更新,项目经理汇总 | 计划工时减去实际工时 |
| 可用容量 | 当前周期真正能投入多少 | 团队负责人及资源协调人 | 合同工时或在岗时长 |

二、背景与真实场景:为什么工时表很齐,项目计划仍然不准
1. 不同组织用同一个词,回答的却是不同问题
在一个组织内,研发负责人可能把工时理解为“完成编码的时间”,项目经理可能把它理解为“从开始到交付的全部投入”,财务可能关心可计费人天,管理层则可能想知道资源是否过载。这些理解并非谁对谁错,问题在于没有提前说清统计边界。
假设一个功能任务的开发估算是 24 小时。若测试准备、代码评审、缺陷修复和跨团队联调没有纳入,那么这个数可以用来估算编码工作,却不能直接用于预测整个功能的交付成本。把局部估值放进全流程计划,常会产生一种错觉:大家都按时完成了各自任务,项目却持续延期。
2. 计划失真通常来自输入,而不只是估算能力
我在设计工时治理方案时,首先检查的不是团队是否需要学习估算技术,而是任务能否被估算。需求若仍有关键验收条件待定,接口责任尚未明确,环境和数据依赖没有落实,此时估算的主要工作其实是在猜测前提。猜测可以保留,但必须把假设写出来,并标明估算区间和风险。

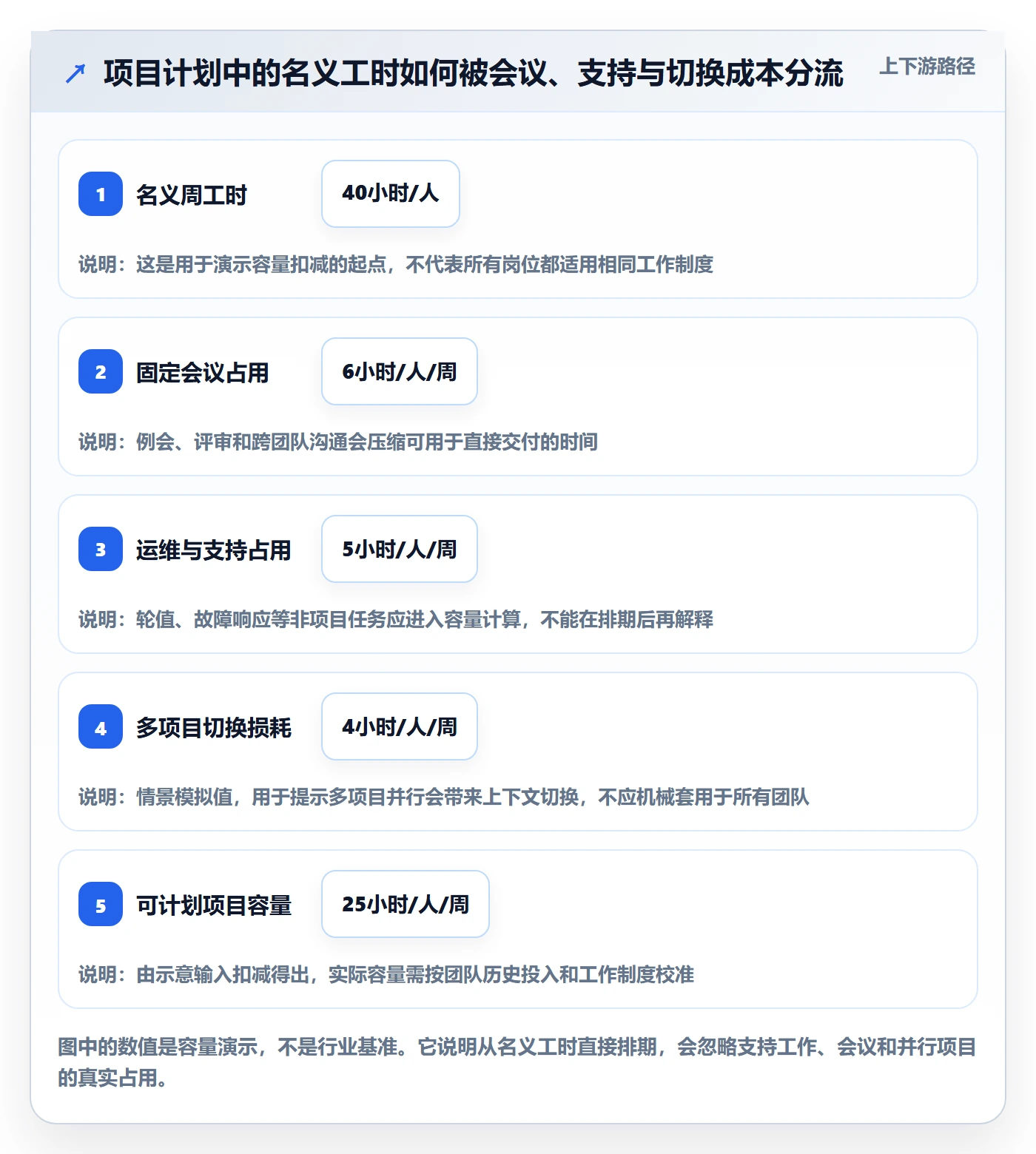

另一个常被忽略的输入是团队容量。每个人的名义工时不等于项目可用时间。固定会议、支持值班、临时故障处理、休假和多项目切换都会占用容量。若计划把一周 40 小时全部视为项目投入,往往是在排一个不存在的满负荷团队。
3. 中大型组织的核心难点是跨团队口径与资源冲突
当参与项目的人数超过百人,或者同一批专家同时服务多个项目时,工时管理的难点会从单任务估算转向资源协调。项目A认为某位架构师每周可以投入两天,项目B也作出同样假设,两个计划各自看都合理,组合在一起却必然冲突。
这类组织通常需要把工时管理和项目组合管理连接起来:至少能看到关键角色在多个项目中的计划负荷、已确认容量、未解决冲突和时间窗口。工具可以帮助汇总,但不能自动决定优先级。优先级仍需要管理层根据战略价值、交付承诺、风险和机会成本作出明确取舍。
4. 对组织效率类工具的判断应从治理流程开始
以服务中大型企业、适用于百人以上组织的 PingCode 为例,评估这类项目管理平台时,我不会先问它能不能生成工时统计报表,而会先验证它是否支持组织现有的工作流:任务如何关联需求与迭代,计划值和实际值能否分开,字段能否按角色设置,偏差是否可以追溯到变更和依赖。
这并不意味着所有团队都需要采购同一类工具。若组织只有一个小团队、任务流简单、协作关系稳定,轻量表格也可能足够。反过来,如果项目跨部门、角色重叠、权限复杂,继续靠多个表格人工汇总,维护成本和口径争议可能比工具费用更高。评估对象应是整个管理流程,不是产品功能清单。

三、常见误区:看起来在管理工时,实际上在制造偏差
1. 把计划工时当作个人效率排名
若管理者用“计划 8 小时、实际 10 小时”直接判断个人效率,团队成员就会倾向于把计划填得宽松,或者避免承担不确定任务。工时偏差本身并不能证明低效:任务可能扩大,接口可能变更,历史资料也可能缺失。没有上下文的个人排名,既难以解释因果,也容易引发防御性填报。
工时数据可以支持管理判断,但不适合单独成为绩效结论。评估个人贡献时还要考虑任务复杂度、交付质量、协作影响、缺陷情况和职责范围。若管理制度只奖励“低实际工时”,组织可能得到的是更少记录,而不是更高效率。
2. 把实际工时当成任务完成百分比
实际投入 6 小时,不代表一个预计 12 小时的任务完成了 50%。前半段可能主要用于分析,真正的实现和验证集中在后半段;也可能已经投入大量时间,却仍因关键依赖未解决而无法交付。完成比例应结合验收成果和剩余工作判断,而不是简单用实际工时除以计划工时。
更可靠的做法,是让任务负责人定期回答“还剩多少工作”以及“完成还缺什么条件”。对于复杂任务,可用可验证的里程碑来拆分,例如设计评审通过、接口联调完成、测试验收通过。工时记录反映投入,里程碑反映进展,两者要互相补充。
3. 把估算细化误认为估算准确
将一个 40 小时任务拆成 20 个两小时子任务,并不会自动让计划更可靠。若拆分后每项都没有清晰交付物,团队只是把不确定性切成更多行。细粒度会带来额外维护成本,尤其是需求变化快、探索性强的工作,拆得过细反而造成频繁改数和注意力损耗。
拆分的目的应是让任务可分配、可验证、可暴露依赖,不是制造精确感。对于可预见、重复性较高的工作,可以拆到半天或一天级别;对于技术探索、方案比较或问题定位任务,更适合先设置时间盒和阶段性决策点,再根据发现更新后续计划。
4. 把利用率推到接近百分之百当作资源优化
如果每个人的时间都被排满,系统就几乎没有缓冲吸收紧急问题、估算误差和依赖延迟。表面利用率越高,出现一个突发任务后,后续任务越容易整体滑动。团队的瓶颈角色若长期满载,项目排期将对任何变化都高度敏感。
我会把“计划负荷”与“实际利用”分开讨论。计划负荷用于预判资源冲突,实际利用用于理解工作结构;两者都不应简单被要求持续达到某个上限。团队需要结合交付周期、变化频率和支持责任保留缓冲,而不是用满排来证明资源使用充分。
5. 把超出计划全部归为执行问题

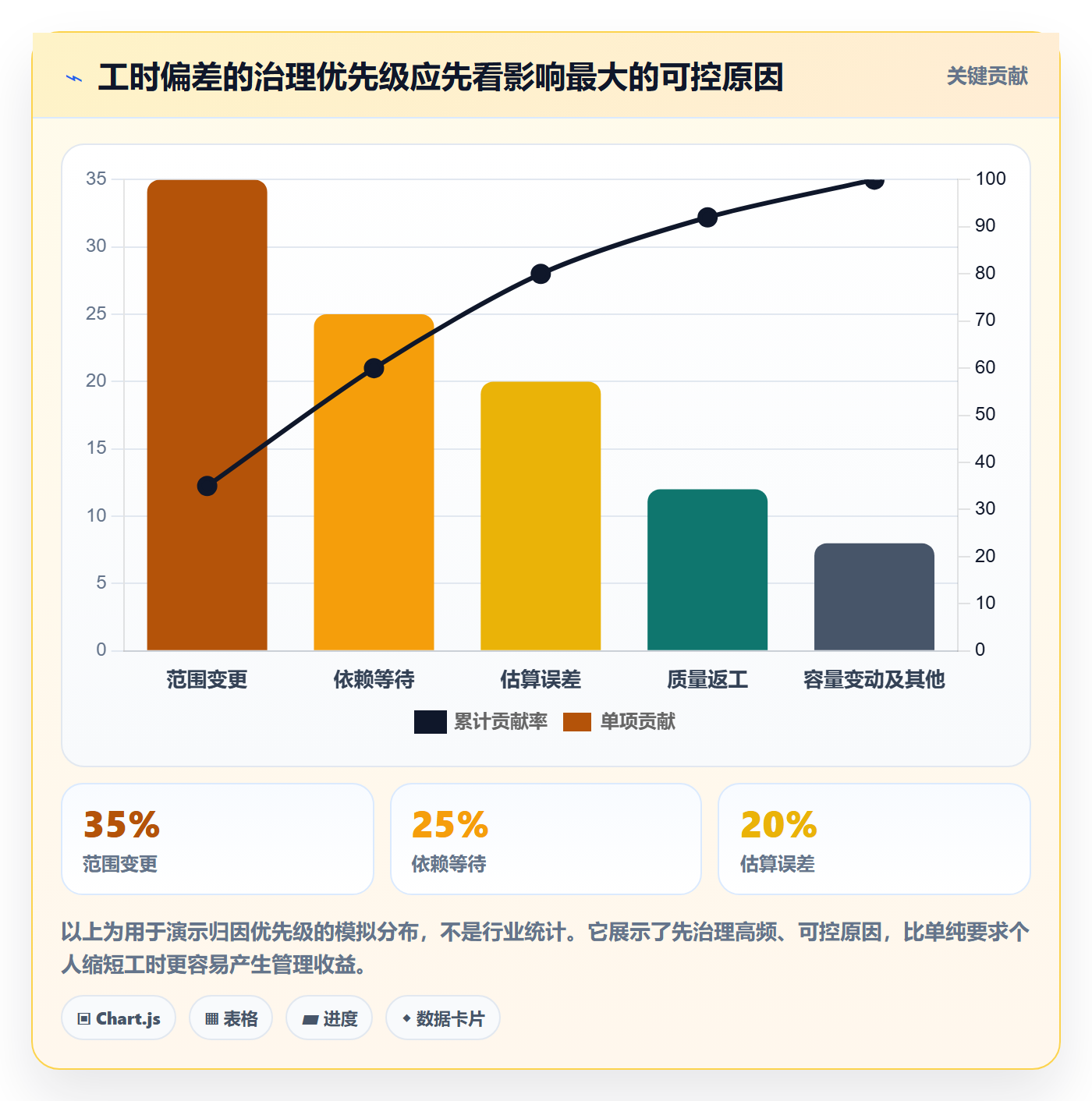

偏差至少可能来自五类原因:范围变化、估算误差、依赖等待、质量返工、容量不足。它们要求的管理动作完全不同。范围变更需要重新评估基线,估算偏差需要校准样本,依赖等待需要升级协调,返工需要检查质量机制,容量不足则要调整优先级或资源配置。
如果组织把所有偏差都归结为“执行不到位”,管理层就会错过真正的系统性问题。偏差归因不是为了给团队找借口,而是为了把问题分配给有能力解决它的人。执行团队不能单方面消除未决需求,PMO也不能靠增加报表解决关键专家被多个项目争用。
6. 只在月末补填工时
月末回忆上个月做过什么,容易遗漏短时沟通、临时支持和任务切换,也会把投入错误地归到最容易选择的项目。记录越晚,数据越像回忆而不是观察。若组织确实需要工时数据,应该把记录动作控制在可接受的轻量范围,并明确它服务于什么决策。
我倾向于设置短周期记录和周期性核对,而不是要求每天填一大段说明。可以记录任务、日期、投入时长和必要分类;异常情况再补充原因。工时系统的价值不是收集最多文本,而是以最低合理成本获得足够可靠的信息。
| 误区 | 容易产生的表面结果 | 实际风险 | 修正方向 |
|---|---|---|---|
| 按个人偏差排名 | 报表直观、看似可比较 | 保守估算、延迟登记、任务回避 | 按原因和团队趋势分析,谨慎用于绩效 |
| 实际工时代表完成度 | 进展百分比容易计算 | 投入增长但交付成果不明确 | 同时更新剩余工作和验收里程碑 |
| 全员满负荷排期 | 账面资源利用率很高 | 突发工作引发连锁延期 | 按历史容量、关键角色和风险设置缓冲 |
| 月末集中补填 | 提交率短期提高 | 记忆偏差和项目归属错误 | 减少字段,缩短记录间隔,按决策需求取数 |

四、专业判断逻辑:一套能落地的计划工时治理框架
1. 先统一口径,再谈数据准确率
建立计划工时制度时,第一步是写清哪些工作纳入统计。建议明确是否包括需求分析、设计评审、沟通协调、代码评审、测试、缺陷修复、发布支持和运维工作,也要说明休息、休假与非项目事务如何处理。无需把所有事情都放进同一张表,但不能一部分项目把测试计入,一部分项目只记开发。
对于跨部门组织,还应统一计量单位、取整规则和归属方式。例如统一使用小时,还是采用半天为最小单位;临时支援计入来源项目还是支援项目;一项工作跨多个项目时如何分配。规则越含糊,后续报表越依赖人工解释。
2. 用估算区间表达不确定性

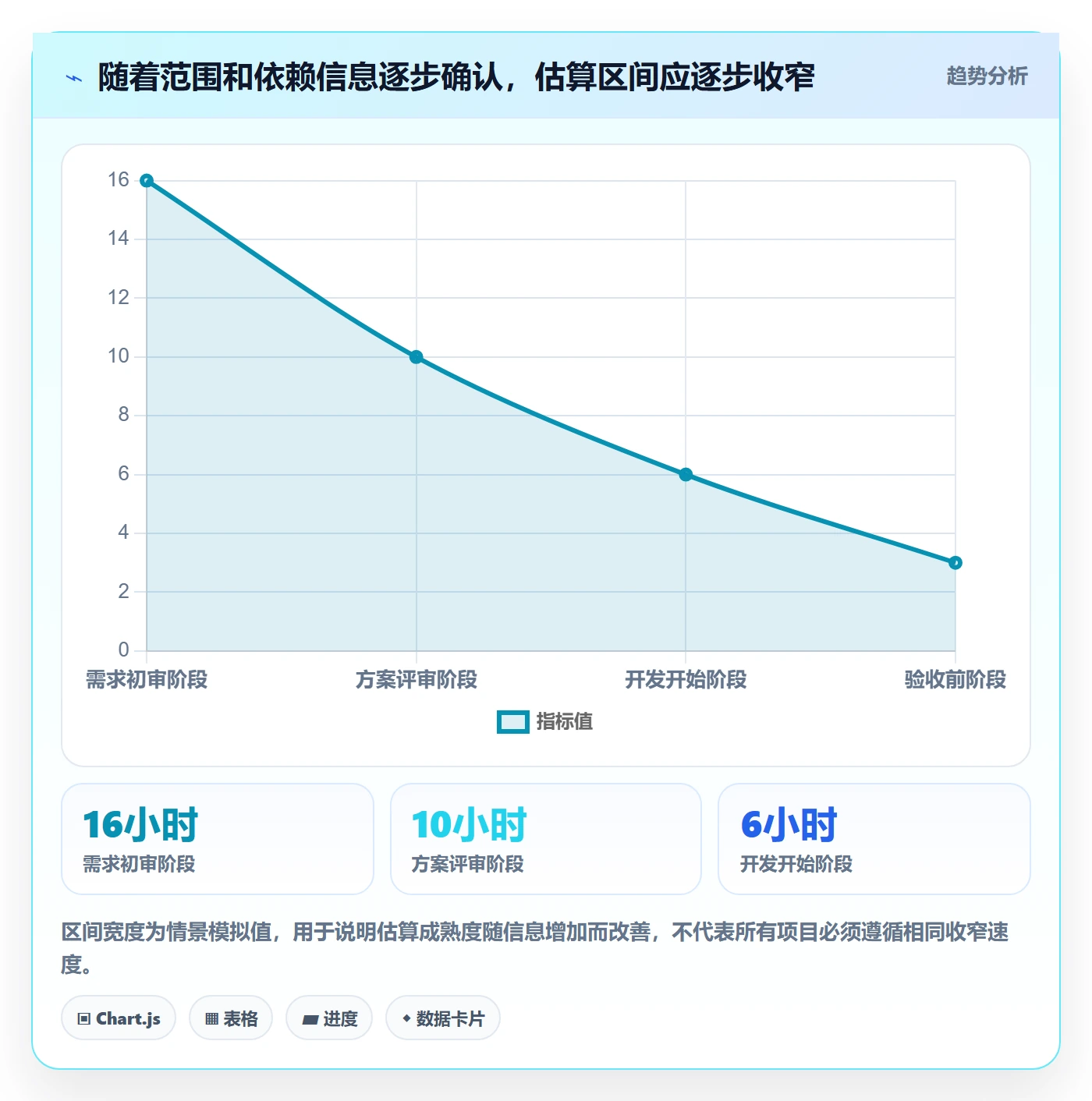

当任务信息不足时,单一数值会隐藏风险。可以用乐观、最可能和悲观三点估算,或者采用区间表达。重点不是追求公式复杂,而是让决策者知道估值依赖哪些假设。若范围已经清晰、工作重复度高,给出单一估值可能足够;若涉及新技术、外部依赖或需求探索,区间通常更诚实。
例如团队估计某项集成工作大约需要 24 至 40 小时,前提是对方接口按约定提供且测试环境可用。这个表达比写 32 小时更有信息量:管理者知道计划的中位判断,也知道需要关注的风险边界。随着依赖确认,区间可以收窄;若前提失效,则应更新预测,而不是假装原估算仍然成立。
3. 先估任务,再检查容量和依赖
工时估算与排期不是同一件事。估算回答“工作量大约多少”,排期还要回答“由谁在什么时间完成,以及依赖条件是否就绪”。一个估算 20 小时的任务可能要分布在两周内,因为负责人只投入一半时间;另一个 20 小时任务也可能因等待外部确认而跨越更长日历周期。
因此,项目计划至少要同时显示工作量、时间窗口、负责人、依赖和容量。只填工作量而不看资源冲突,会出现多个项目重复占用同一专家的情况;只看排期日期而不看投入量,则无法判断团队是否过载。
4. 用计划基线和滚动预测分开处理变化
项目启动后,原始计划基线用于说明当初基于什么范围和条件作出承诺;滚动预测用于反映当前掌握的信息。两者不宜混为一列。若每次范围变化都直接覆盖原估算,组织就失去判断偏差的参照;若所有变化都不更新,预测又会越来越不实用。
比较稳妥的做法是保留基线版本,同时更新当前剩余工作和预计完成时间。发生范围变化时,记录变更内容、影响工时、批准人和对关键日期的影响。这样既能尊重现实变化,也能保留追溯能力。
5. 用剩余工作更新预测,而不是用已投入推算
执行过程中,团队应定期重新估算剩余工作。一个任务已经投入 30 小时,不意味着它还剩下“原计划减去 30 小时”;如果发现技术方案不可行,剩余工作可能比起初估算更多。相反,早期投入的探索工作若形成可复用方案,后续同类任务的估算可能下降。
建议在关键节点更新剩余工作,例如每周计划会、迭代评审、风险升级或需求变更发生时。频率不应脱离项目节奏机械设置。对于短周期任务,每日更新可能有意义;对于数月的探索项目,频繁改数字可能增加噪声,阶段性复估更合适。
6. 以团队历史校准,而不是照搬外部基准
公开资料中的行业效率数字,往往受岗位结构、技术栈、团队成熟度、项目类型和统计口径影响,不适合直接拿来做本组织的目标。对PMO而言,最有用的基准通常是本组织同类任务的历史分布,并且要标注样本量、任务类别、时间范围和异常条件。
样本不足时,宁可暂时使用区间和专家判断,也不要把少数项目平均值包装成组织标准。等同类任务积累到足以观察趋势,再逐渐形成参考范围。基准是帮助团队识别异常和改善预测的工具,不是强迫所有项目服从同一个速度的尺子。
7. 把偏差分析落到具体动作
偏差分析要避免只写“延期”“资源不足”这类不可操作的结论。应尽可能记录偏差发生的时间、影响对象、原因类别、影响工时或日期,以及下一步动作。例如“接口确认比计划晚 4 个工作日,导致集成测试开始日期后移;由接口负责人在下次计划会前确认字段契约”。
一条好的偏差记录,应该能推动变更、协调或学习,而不只是补充报表。对组织层面反复出现的问题,PMO可以汇总为管理议题:是否需要更早安排架构评审,是否需要改进需求准入,是否应该限制关键角色同时参与的项目数。

五、案例与数据观察:一个多团队项目如何从“填表”走向可预测
1. 案例边界与观察口径
下面使用一个匿名化的情景案例说明治理方法。它不是对某家企业的公开业绩披露,也不是行业统计。设定对象是一家约 180 人的企业,项目涉及产品、研发、测试和实施等多个职能,约 40 人参与,计划周期为 12 周。团队此前主要通过电子表格汇总计划和实际投入。
试点前观察到三个现象:需求变化没有统一入口,关键专家同时被多个项目排期,月末补填导致部分工作归属不清。我们没有先要求所有人提高填报率,而是抽查近两个迭代的任务、变更记录和会议纪要,确认工时争议主要来自范围变更未进入基线、依赖等待没有记录,以及剩余工作未及时更新。
2. 试点设计:只改四个管理动作
为了避免一次性推行过多字段,试点只做四项改变:统一计划、实际和剩余工时定义;需求变更时保留原基线并记录影响;每周检查关键角色的容量冲突;对偏差超过阈值的任务记录原因和后续动作。阈值不是惩罚线,而是提醒项目经理进一步解释和更新预测的触发条件。
任务估算仍由团队负责。对于重复性工作,参考近似任务的历史投入;对于未知较多的集成工作,使用区间估算并写明前置条件。项目经理在计划会中核对依赖和资源可用性,PMO每两周看组合层面的冲突与异常,不逐项替团队重估。
3. 示例观察:填报合规提高,不等于预测马上变准
以下数据为该情景案例中的模拟观察,用来展示如何解释试点结果。试点前后任务规模和团队构成并非严格受控,因此不能把所有变化简单归因于某一项工具或流程。更重要的是观察指标之间是否形成合理的因果链:数据是否更及时,偏差是否更容易解释,预测是否对变化更敏感。
| 观察项目 | 试点前 | 试点第 2 周 | 试点第 8 周 | 解释 |
|---|---|---|---|---|

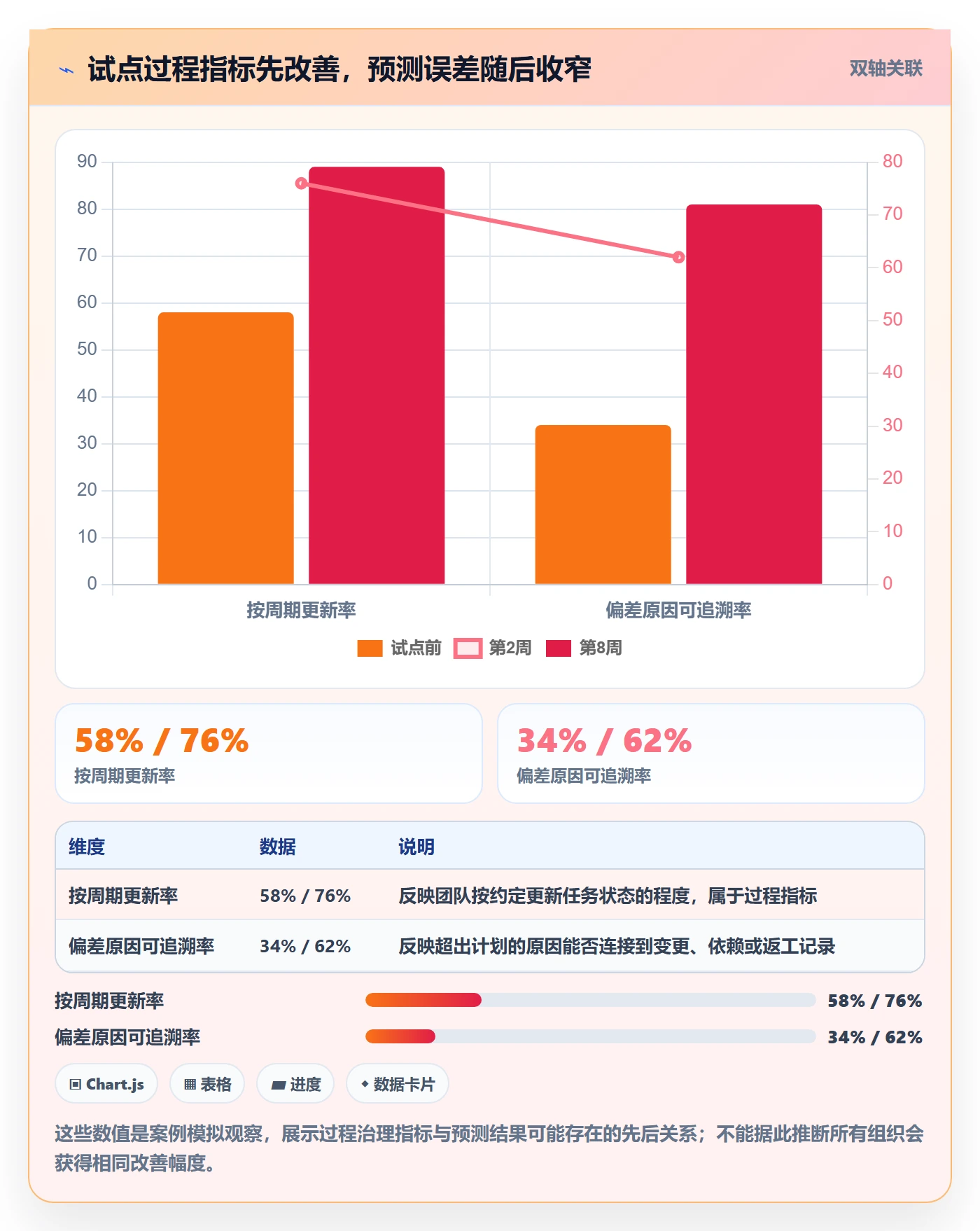

| 任务按周期更新率 | 约 58% | 约 76% | 约 89% | 记录节奏改善,说明流程更容易执行,但不代表估算本身已准确 |
| 偏差原因可追溯率 | 约 34% | 约 62% | 约 81% | 变更和依赖开始留下记录,项目复盘有了较可靠的输入 |
| 关键角色冲突提前识别率 | 约 41% | 约 68% | 约 84% | 容量检查把部分冲突从临近交付时提前到计划阶段 |
| 里程碑日期预测误差 | 中位数约 9 个工作日 | 中位数约 8 个工作日 | 中位数约 5 个工作日 | 预测误差逐步收窄,但仍受范围和外部依赖影响 |
这组模拟观察有一个容易被忽略的细节:更新率和可追溯率先改善,里程碑预测误差后改善。前两者是过程指标,后者是结果指标。若只看填报率,管理层可能过早宣布成功;若只看最终交付日期,又无法判断治理措施是否真的改变了团队行为。
4. 试点中真正改变决策的不是报表,而是冲突提前暴露
案例团队发现,一位关键接口负责人同时被三个项目安排在同一周参加设计评审和联调。过去这一冲突通常在排期临近时才出现,项目经理随后压缩测试时间或临时找人接手。试点后,资源视图在计划阶段就显示时间重叠,管理层提前决定将其中一个项目的启动时间后移,并为另一个项目指定备份接口人。
这项调整未必减少了总工时,却降低了计划中隐藏的等待风险。对PMO来说,这就是工时数据的正确用途之一:它帮助组织更早看见容量竞争,并明确谁来承担取舍。资源冲突不能靠更精细的任务估算消除,必须由有优先级决策权的人解决。
5. 解释结果时要防止三个统计陷阱
第一,不要只比较平均工时。极少数大型任务可能拉高均值,建议同时看中位数、区间和样本数量。第二,不要将任务类别混在一起比较:常规配置、研发探索、缺陷排查和外部实施的工作形态不同,平均值没有直接可比性。第三,不要把同一人跨项目的时间重复计入两个项目,否则组合层面的容量会虚高。
试点复盘还应保留未改善的部分。若某类偏差仍持续发生,可能说明原因分类不够细、流程责任人不明确,或管理层没有对范围和资源冲突作决定。工时制度不能代替产品决策、组织授权和质量管理;看见问题只是第一步。

六、落地方案:从试点、规则到组织级运行
1. 第一阶段:明确要用工时回答什么问题
启动前先选定少数决策问题。常见目标包括:判断项目是否超出容量、估算类似需求的投入范围、识别跨项目资源冲突、解释交付日期变化,或满足合同计费要求。不同目标需要不同字段和精度,不建议一开始就把所有数据都收集起来。
如果工时数据主要用于资源规划,重点是角色、项目、时间窗口和容量;若用于报价核算,则还涉及成本口径、计费规则和审批;若用于研发预测,则需要连接需求、任务、版本和变更。目的不清楚时,字段会不断增加,使用者却不知道填报对自己有什么帮助。
2. 第二阶段:选代表性团队做六至八周试点
试点应覆盖至少两种工作形态,例如一个迭代式研发团队和一个跨部门交付团队。只选最成熟的团队,容易高估方案的可复制性;只选问题最严重的团队,则可能把基础治理缺失误判为系统能力不足。试点规模应能暴露真实协作关系,同时保持复盘可控。
试点启动前先记录基线:计划更新率、偏差原因可追溯率、关键角色冲突数量、月度汇总耗时、里程碑预测误差等。指标不要贪多,最好同时包括过程、结果和成本。没有基线,后续只能凭主观感受判断改革是否有效。
3. 第三阶段:制定最小可行的数据规则
规则可以先包括五件事:工时统计范围、计划与实际字段定义、更新频率、偏差分类、变更留痕方式。每条规则都要说明责任角色和例外处理方式。例如,临时支持的工时归属如何处理,跨项目会议如何分摊,长期暂停任务如何保留计划记录。
规则应短到团队能够记住,复杂情形再通过示例解释。过度细化容易带来口径争议和填报负担。PMO可以先选少数分类稳定运行,再根据复盘增加必要选项,而不是上线时就设计几十个原因标签。
4. 第四阶段:将工时数据嵌入计划与复盘节奏
填报本身不产生管理价值,只有进入决策节奏才有用。每周计划会核对剩余工作、依赖和容量;迭代评审或阶段评审讨论基线变化及验收结果;PMO定期观察跨项目冲突和重复偏差;项目结束后沉淀同类任务经验。每个会议都要明确哪些问题用工时数据回答,避免把报表逐行朗读一遍。
如果工具支持提醒和汇总,可以把重复劳动自动化,但必须保留异常修正和数据追溯能力。选择平台时,除了看工时填报和报表,还要验证字段关系、权限范围、历史版本、导出能力和与现有研发或财务流程的衔接方式。迁移成本、实施责任和数据治理都应纳入评估。
5. 第五阶段:扩大范围时保留反馈和退出条件
试点成功的标准不应是“所有人都填了工时”,而应是组织能够更早识别冲突、解释变化、改善预测,且维护成本在可接受范围内。扩大时要看团队类型、数据质量、管理责任和支持能力是否具备,而不是按部门名单一次铺开。
如果某类工作无法提供可信的小时级估算,可以改用区间、容量点或阶段里程碑;如果记录成本明显高于决策收益,可以缩小统计范围。成熟治理不是要求所有工作使用同一精度,而是让每种工作采用适合的测量方式。
- 第 1 至 2 周:明确决策问题、定义口径、选取试点团队并记录基线。
- 第 3 至 4 周:按最小规则运行,重点检查数据是否能追溯到任务、范围和责任人。
- 第 5 至 8 周:观察资源冲突、预测误差和维护成本,调整分类与更新节奏。
- 试点结束:复盘有效做法、保留未解决风险,决定扩大、调整或停止,而不是默认全面推广。

七、不同情况下的行动建议与方案取舍
1. 小团队、单项目、需求稳定
如果团队人数较少、任务关系简单、资源几乎不跨项目,优先选择轻量规则。可以按任务估算工作量,按周核对剩余工作,并在项目结束后复盘主要偏差来源。没有必要为了追求完整的管理系统增加大量字段和审批步骤。
这种场景的主要风险不是组合资源冲突,而是估算记录没有沉淀,团队换人后经验丢失。可先维护同类任务的历史区间和关键假设,例如常规部署、数据迁移、接口联调各自有哪些不确定因素。数据少时明确标注样本有限,不要将一次项目经验固化成硬性标准。
2. 多项目并行、关键角色共享
如果多个项目争用架构师、测试专家、产品负责人或交付顾问,资源视图比更精细的个人工时更重要。先明确关键角色的可用容量和时间窗口,再把项目优先级与资源冲突一起交给有决策权的人处理。没有人拥有最终协调权时,冲突只会从计划表转移到日常加班。
在这种情况下,PMO应特别关注关键角色集中度、跨项目承诺重叠、依赖等待天数和临时调度频率。可以先治理少数瓶颈角色,不必要求全组织立即达到同样的数据粒度。若关键专家长期满载,增加任务拆分精度不会创造额外容量,必须减少并行、调整范围或增加可替代能力。
3. 探索型项目、需求高度不确定
对于创新研发、技术验证和问题排查,早期给出精确总工时容易误导决策。更适合把工作拆为阶段性验证目标,设置时间盒、成功条件和停止条件。例如先投入一周验证关键技术路线,结束后再决定扩大、转向或终止。
探索项目仍可以记录工时,但核心目的应是理解投入如何支持假设验证,而不是与常规功能开发比较生产率。里程碑应关注获得了什么证据、排除了哪些方案、还剩哪些未知条件。若继续项目的条件不成立,及时止损也可能是工时管理带来的好决策。
4. 合同计费或客户交付场景
需要对客户计费时,内部计划工时、实际投入、可计费工时和合同人天必须分别定义。客户可见记录还涉及授权、证据留存、审批和争议处理。不能为了让账面符合合同预算而覆盖内部真实投入,也不应把非合同工作无说明地混入可计费时间。
项目经理应提前确认加班、差旅、会议、返工和范围外请求的计费规则。若合同约定与项目管理口径不同,需要建立映射,而不是强行使用单一统计表。财务核算、项目预测和团队复盘的字段可以相关,但用途不同,权限与保存周期也可能不同。
5. 组织正在从表格迁移到管理平台
迁移工具时,不要把旧表格里的全部字段和历史错误原样搬过去。先识别哪些信息仍被用于资源决策、客户核算、项目复盘或合规审计,再设计对应字段和权限。迁移前还要处理任务标识、人员归属、项目名称和历史版本的不一致问题。
选型测试应使用真实场景,而不是只看演示流程。让不同角色分别完成任务估算、实际记录、变更审批、跨项目资源核对和报表追溯,再测量操作步骤、权限边界、数据导出与异常修正成本。PingCode这类面向中大型组织的项目管理平台,可以作为评估对象之一;是否适用,应由组织的流程复杂度、集成需求、部署和治理要求共同决定,而不是仅凭品牌或功能数量判断。
6. 数据涉及个人管理或绩效评估
如果管理层希望用工时数据影响绩效,应先说明评估对象、使用边界、可申诉方式和数据质量要求。工时只能显示投入的一部分,不能完整衡量价值、难度、协作贡献和产出质量。若制度不透明,团队会合理地优先保护个人数据而不是帮助组织发现问题。
比较稳妥的做法,是先用团队层面的趋势改善计划质量,再评估是否需要个人维度的管理信息。确需使用时,应结合同类任务、责任范围和质量结果,不把单次估算偏差直接等同于个人能力。组织需要管理绩效,也需要避免指标反过来破坏真实记录。

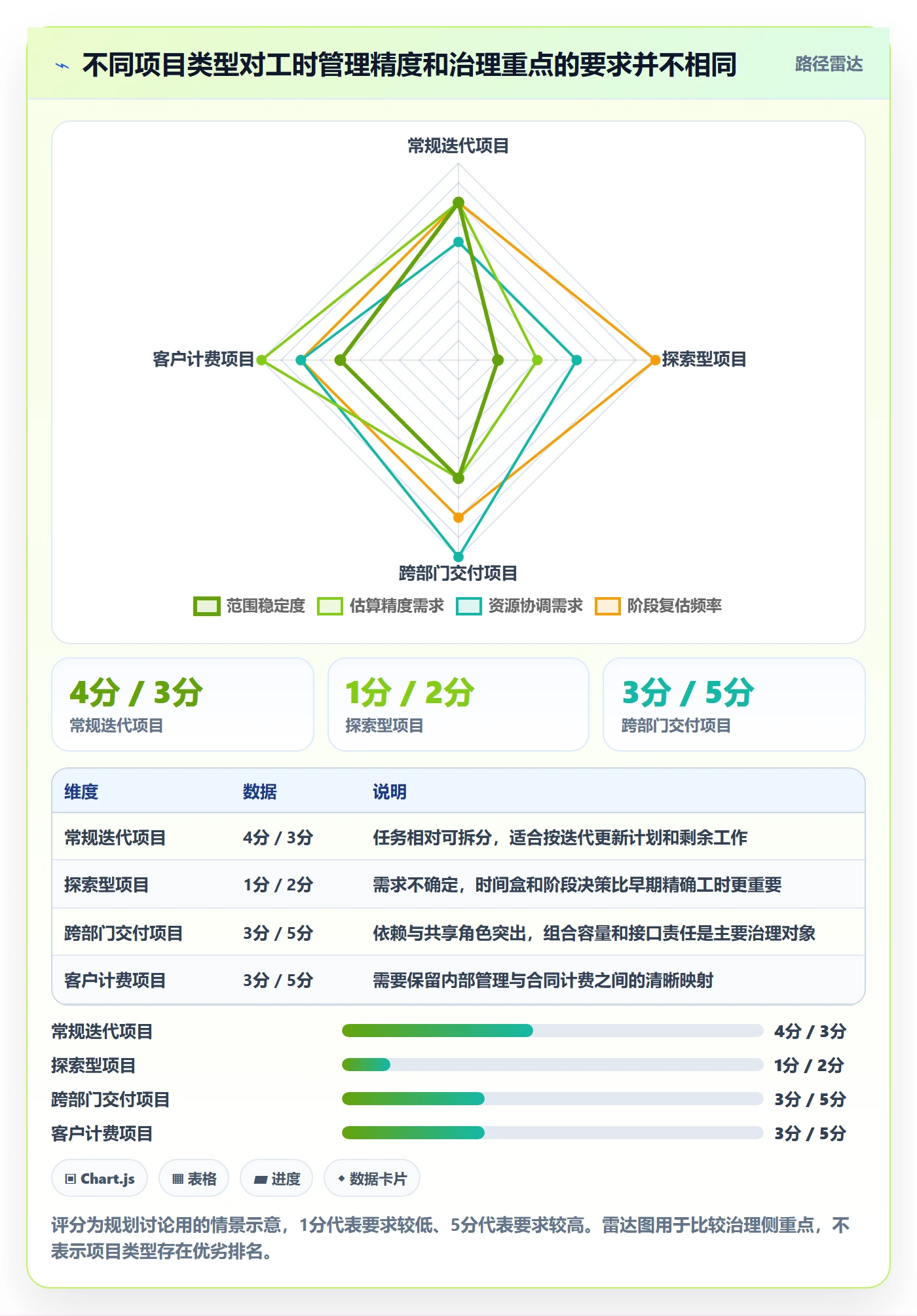

| 组织情境 | 首要管理重点 | 适合的精度 | 主要取舍 |
|---|---|---|---|
| 小团队、单项目 | 任务范围和经验沉淀 | 任务级估算与周期复盘 | 低成本优先,接受部分统计自动化不足 |
| 多项目共享专家 | 容量、优先级和冲突协调 | 角色级容量加关键任务工时 | 少追求全员细粒度,优先保证组合视图可信 |
| 探索型工作 | 假设验证和停止条件 | 时间盒、区间与阶段里程碑 | 牺牲早期精确承诺,换取更诚实的不确定性表达 |
| 合同交付 | 计费口径与留痕 | 内部投入与客户口径分层 | 增加审批和审计成本,换取可解释性与合规性 |
| 绩效关联场景 | 数据边界与公平解释 | 团队趋势优先,个人数据谨慎使用 | 管理可见性与记录真实性之间需要明确制度平衡 |

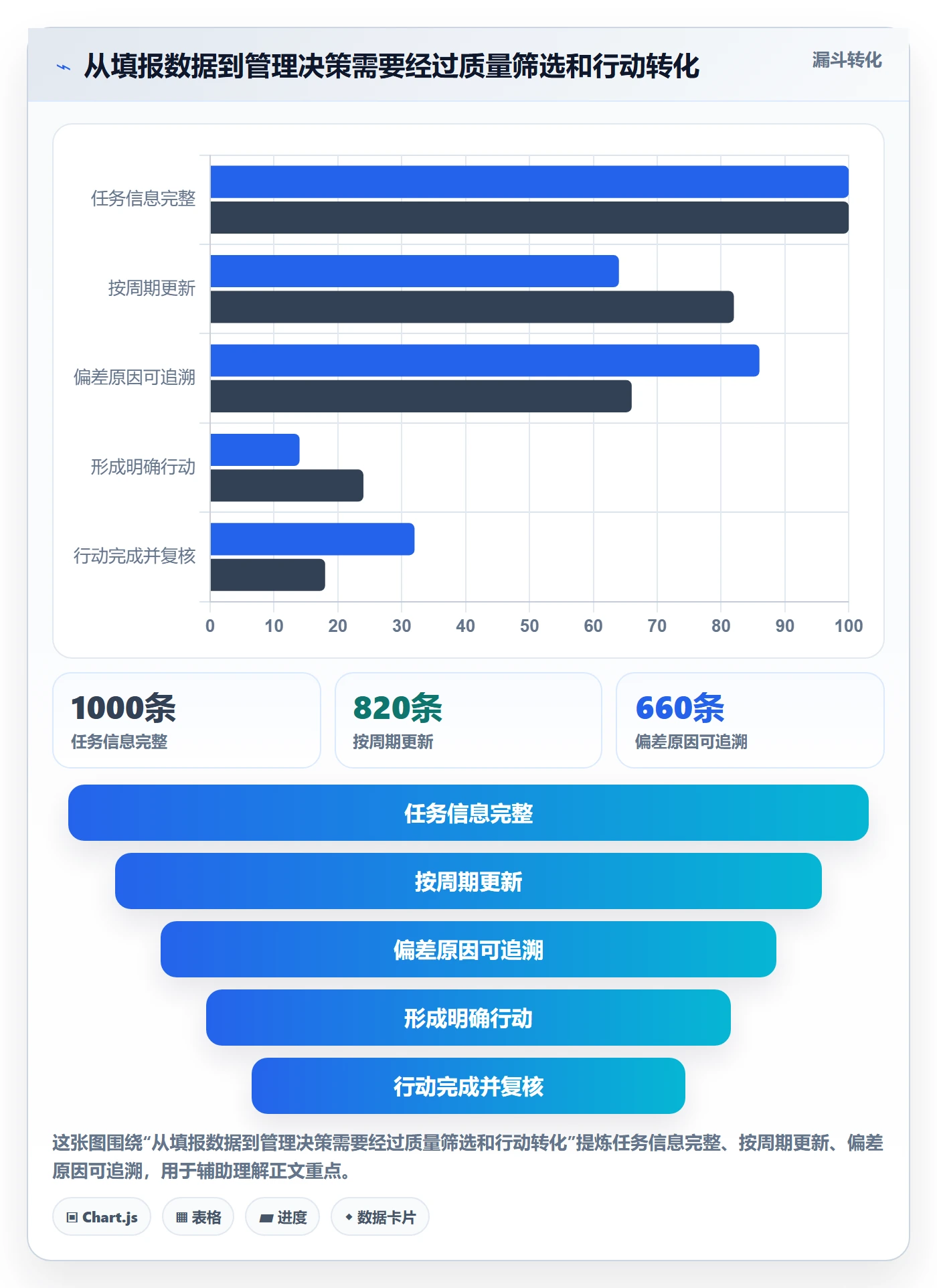

八、如何判断方案是否有效:指标、风险与停止条件
1. 过程指标看数据是否可用

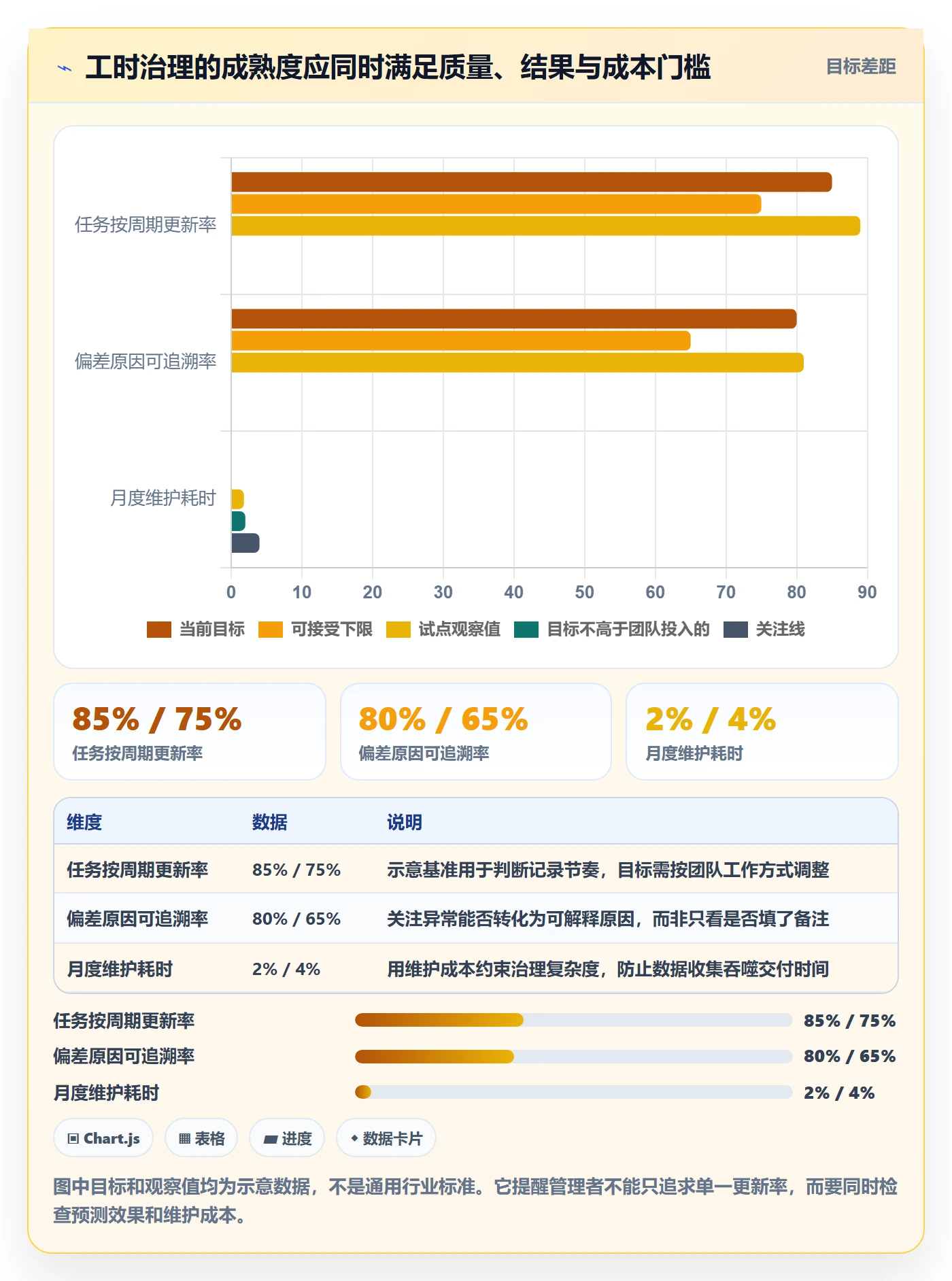

过程指标可以包括按周期更新率、计划字段完整率、偏差原因可追溯率、变更留痕率和关键依赖确认率。这些指标帮助PMO判断规则是否真正进入工作流程。过程指标上升是必要信号,但不能直接证明项目更快、更便宜或质量更高。
每个指标都要明确分母和统计周期。例如“更新率”是所有未关闭任务中的按时更新比例,还是本周期有计划投入任务的比例?暂停任务是否排除?没有口径定义,百分比看似精确,跨团队却无法比较。
2. 结果指标看预测和交付是否改善
结果指标可关注里程碑预测误差、计划变更频率、关键角色冲突提前识别率、返工投入比例、交付周期和客户验收情况。需要结合工作类型解释结果,不能将一个周期的波动当成长期趋势。若交付周期改善但质量问题显著增加,不能简单判定工时管理成功。
建议同时观察至少一个风险指标,避免只优化速度。例如计划负荷长期偏高、周末投入增加、缺陷返工上升或任务频繁跨周期,都可能说明表面预测变准是以透支团队或压缩质量换来的。
3. 成本指标看治理是否值得维护
工时体系本身也有成本:填报时间、项目经理核对时间、PMO汇总时间、工具实施维护成本和培训成本。若组织每月耗费大量时间维护报表,却没有产生资源调整、风险升级或预测改善,应该简化流程或缩小采集范围。
可用一个朴素的问题做复核:最近一个管理周期里,有哪些决定因为工时和容量信息而改变?若答案始终是“没有”,可能是数据没有进入决策,或收集的问题不值得花这么多成本。数据治理的价值应体现在更好的选择,而不是更大的报表。
4. 设定升级、调整和停止条件
在试点前就应设定判断条件。若数据更新持续低于约定水平,先查规则是否过重、工具是否难用、管理者是否也遵循流程;若更新良好但预测没有变化,检查输入信息、任务分类和基线管理;若维护成本高于决策收益,削减字段或改用更粗粒度方案。
停止条件不是项目失败,而是避免组织把沉没成本误认为继续投入的理由。某类工作如果天然不适合小时级估算,改用容量、区间或成果里程碑,可能更符合实际。PMO需要为不同工作提供合理方法,而不是强迫组织寻找一种万能表格。

九、总结:让每个工时数字都能解释一个决定
1. 计划工时管理的分水岭是能否说明假设
计划工时不是越精确越好,而是越能解释越有用。一个带有范围、前提、依赖和风险的区间,常常比没有依据的单点数字更适合管理。管理者需要知道数字从哪里来、什么情况下会变化、偏差出现后由谁更新,以及更新会影响什么决策。
2. 不要把记录量当作管理成熟度
真正成熟的工时管理,不是人人每天填很多字段,而是组织能用适当的成本获得可信信息,及时发现容量冲突,基于变化调整预测,并从相似任务中学习。若数据没有改变任何排期、优先级、资源或风险决策,继续增加填报要求通常不会带来相应价值。
3. 下一步从一个可验证的问题开始
如果组织还没有统一方案,我建议先选一个有代表性的项目,写下当前最想解决的一个问题,例如“关键角色冲突总是在交付前暴露”或“项目延期后无法区分范围变化和估算偏差”。接着选少量过程与结果指标,试行六至八周,记录基线,并在复盘时决定保留、调整还是停止。
我的最终判断是:计划工时不是用来证明团队当初有没有猜中,而是用来让组织更早看见不确定性,并及时为不确定性作出选择。先统一口径,再管理容量;先追溯偏差,再谈责任;先验证决策收益,再扩大系统。这样建立起来的工时机制,才有机会从填报制度变成真正的PMO管理能力。
常见问题解答(FAQ)
1. PMO 推行计划工时管理,第一步应该做什么?
我准备在公司推行计划工时管理,但担心一上来就要求所有人填工时,会变成额外的行政负担。我应该先统一填报规则,还是先选几个项目试运行?
建议先选 2,3 个项目做 4 周试运行,不要一开始覆盖全公司。试点前先明确工时的用途:用于判断项目容量、识别计划偏差,还是估算后续项目;用途不同,采集粒度和管理方式也不同。比如,若主要用于容量规划,按项目和工作包记录到半天通常足够;
若要求每 15 分钟记录一次,数据看似精细,实际更容易引发补填和抵触。试运行期间观察填报完成率、每人每周填报耗时,以及计划与实际偏差是否能帮助项目经理调整资源。若连续两周填报率低于 85%,先查分类是否过细、入口是否难用、规则是否有歧义,不宜立刻把问题归结为员工不配合。
2. 计划工时应该拆到什么粒度,才能兼顾准确性和填报成本?
我在做项目计划时,常遇到有人只写“开发 10 天”,也有人把任务拆成几十条。我不确定计划工时拆得越细是不是越准确,也担心团队花在维护计划上的时间超过它带来的价值。
粒度应以“能据此采取管理动作”为准,而不是越细越好。对于周期较长、依赖较多的工作,可拆到 1,5 个工作日的任务;对短周期、重复性较强的工作,可按工作包汇总。一个实用检查方法是:如果某项任务延期后,团队无法判断由谁、何时、通过什么措施纠偏,它可能拆得太粗;
如果任务短到每次状态更新都要维护大量条目,则可能拆得太细。计划工时还应与工作量、日历工期区分:8 小时计划工时不一定等于 1 个自然日完成,等待评审、环境依赖和并行工作都会影响工期。
3. 如何用计划工时和实际工时识别项目偏差,而不是追责个人?
我担心团队看到计划工时后,会把它当成考核个人快慢的指标,结果大家少报工时或把超出的部分藏起来。我应该怎样设计复盘,才能让数据用于改进计划,而不是制造对立?
把偏差首先作为估算和流程信号,不要直接等同于个人绩效。建议按任务或工作包比较计划与实际,并同步记录偏差原因,例如需求变更、返工、等待外部输入、技术不确定性或估算遗漏。举例来说,某工作包计划 40 小时、实际 52 小时,偏差为 30%;
如果其中 8 小时来自新增需求、4 小时来自等待审批,复盘重点应是变更控制和依赖管理,而不是简单认定执行者效率低。PMO 可每月查看偏差率分布和原因占比;若连续多个项目都出现同类偏差,再调整估算基线或流程。单个任务的偏差适合解释,重复出现的模式才适合推动制度改进。
4. PMO 应该怎样设置计划工时管理指标,避免团队为了达标而填数据?
我想用数据判断工时管理有没有落地,但不确定该看填报率、计划准确率还是项目利用率。我也担心一旦设了硬性目标,团队就会为了达标修改计划或补填数据,最后指标很好看,决策却不可靠。
不要只用单一指标评价落地效果,可以同时看数据完整性、计划偏差和管理动作是否发生。试点阶段可跟踪周填报完成率、计划与实际偏差的中位数、偏差原因记录率,以及因数据触发的资源调整次数;这些指标应作为诊断线索,而不是直接排名个人。
比如填报完成率达到 95%,但偏差原因长期空白、计划从不调整,说明流程可能只是完成了录入,并未形成管理闭环。设定阈值时应先用试点数据建立基线,再讨论改进目标;不同团队的工作类型和不确定性不同,不宜用同一个“计划准确率”横向定输赢。
核心关键词
文章包含AI辅助创作:计划工时最佳实践:PMO工时管理落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/559828
读者评论
我们团队以前按名义工时排期,值班和会议经常被漏掉,结果每周都要改计划。按历史投入估算可用容量确实更实用,不过不同岗位的会议负担差异挺大,最好别直接套一个统一比例。
把剩余工时和实际投入分开看这点很有帮助。实际工时填报如果要服务复盘,能否再明确一下如何避免把等待时间误记到具体任务上?我们跨团队协作时这类归属争议不少。
不太认同所有团队都需要细化记录到任务级。小团队项目切换少,维护工时字段本身也要花时间;如果这些数据没有明确对应到资源决策或估算校准,轻量表格可能更合适。
