工时审核最常见的失效,不是员工忘了填,而是项目经理、部门负责人和财务各自拿着一份“正确”的数据:员工按实际投入填报,项目经理按任务进度判断,财务按成本归集口径调整,月底一对账,工时总数对不上,所有人又回到表格里逐行找差异。工时审核的目标不是把每一小时都管得更细,而是让投入、任务、项目和成本之间形成可解释、可追溯的关系。本文围绕这条关系,拆解审核口径、协作流程、异常处理、模板设计和工具落地,并用明确标注的情景模拟数据说明如何判断效果。

一、先讲核心结论:审核的重点不是“时间”,而是“证据链”

1. 工时审核不等于逐条审查填报数字

我判断一套工时管理机制是否有效,首先不看审批层级有几层,而看每一条工时能否回答四个问题:谁在什么时间投入、投入对应什么工作、工作属于哪个项目或成本对象、这条记录由谁确认。四个问题都能回答,审核就有了可执行依据;只剩一个总小时数,审批再严格也很难证明数据可靠。

因此,审核不是要求主管判断员工“到底有没有工作”,而是确认记录是否符合组织约定的口径,是否与任务、交付物、会议或支持事项相互印证,是否出现需要补充说明的异常。主管的职责是核实业务事实,不是靠主观印象裁定一个人忙不忙。

2. 先统一最小口径,再设计审批流程

不同企业的工时用途并不相同。有的用于项目成本核算,有的用于研发费用归集,有的用于客户服务计费,有的用于资源规划,还有的仅用于了解团队容量。若这些用途被混在同一张表里,员工常常不知道应该按实际投入、计划时间还是可计费时间填报,管理者也会把用于资源规划的估算误当成财务凭证。

我建议先把口径拆成三层:记录层回答“实际做了什么”;审核层回答“是否符合记录规则、是否有业务依据”;应用层回答“这些数据能否用于成本、交付、资源配置或绩效”。一条数据可以满足记录要求,却不适合直接用于绩效比较。记录合规、业务真实、管理可用,是三个不同的判断。

3. 建立“员工自检,项目确认,部门抽查”的轻量闭环

把所有工时交给一个审批人逐条过目,通常会造成审批瓶颈,也会让项目负责人变成机械点选的人。更有效的方式是让最接近事实的人确认事实:员工对记录完整性负责,项目负责人确认任务与项目归属,部门负责人关注异常分布与团队负荷,PMO维护规则、指标和跨项目口径。

这并不意味着每条记录都要经过四次审批。对于低风险、信息完整、与任务记录关联的条目,可以批量确认;对超长工时、跨项目冲突、无任务归属、临近月末集中补录等情况,再进入人工复核。审核应按风险分层,而不是按组织层级叠加。

管理目标 核心审核问题 适合的证据 不宜直接采用的判断
项目成本 工时是否归属正确,费率和期间是否一致 项目、任务、人员、期间、核算规则 只看项目总工时是否低于预算
研发投入分析 投入事项是否符合企业定义的归集范围 工作内容、项目阶段、交付记录、内部口径 仅凭任务名称判断费用性质
资源规划 计划与实际的差异是否可解释 任务计划、实际投入、等待与阻塞原因 把投入多直接等同于效率低
客户服务计费 是否符合合同、服务目录和计费粒度 服务单、客户确认、计费规则 将内部讨论时间默认计入客户账单

工时审核实操方法:PMO提升工时管理效率的协同管理方法与模板

二、背景和真实场景:为什么月底总会出现“工时对不上”

1. 同一条工时会经过不同角色的不同解释

设想一个产品研发团队:工程师把半天记在“接口联调”,项目经理认为这属于项目甲的功能交付,部门负责人认为其中有一部分是在支持项目乙,财务则要求按内部成本对象归集。四方并不一定有人填错,问题可能出在组织没有定义“跨项目支持如何拆分”“临时协助由谁确认”“一个工作日中会议与执行任务如何记录”。

这类分歧常被误判为填报纪律问题,于是企业增加提醒、催办和审批,却没有补齐字段定义。结果是提交速度提高了,数据争议还在。处理这种问题时,我会先追问“哪条规则没有写清”,而不是先问“谁没有认真填”。

2. 月末集中补录会放大记忆误差

当员工每周只收到一次提醒,或者必须等项目负责人分配任务后才能填报,记录容易堆到月底。补录时,员工往往能记住做过的大型交付,却难以准确回忆短会、排查、等待、代码评审和临时支持的具体时长。此时填报的数字可能看起来整齐,但精度并不等于真实性。

对组织而言,按日或按周及时记录,主要价值不是“多掌握一些监控信息”,而是缩短记忆回溯窗口、减少归属猜测,并让遗漏能在周期结束前被纠正。这里需要明确边界:及时记录不等于要求员工全天候打点,也不意味着通过记录时长推断员工的工作质量。

3. 多项目并行时,工时争议常是资源冲突的外显信号

当一个人同时支持多个项目,审核人看到的可能是同一天出现相互挤占的排期、跨项目工时总量偏高、任务持续延期。单看工时表,容易把问题归结为员工安排不当;结合项目计划和依赖关系,才可能发现该员工被多个项目负责人重复预留,或团队把等待外部输入的时间错误地压在个人身上。

因此,工时审核除了查记录,也能帮助PMO发现计划系统中的结构性问题。若一名成员连续多周在多个项目间频繁切换,实际总投入未必超出正常范围,但切换成本和上下文恢复时间可能已经影响交付。工时表不能单独证明这一点,却可以提示PMO去核对任务切换频率、阻塞时间和交付节奏。

4. 100人以上组织更需要明确角色边界

团队规模扩大后,管理者不可能记住每个人每周做了什么。岗位、项目、成本中心和审批关系也更复杂,一条记录可能同时关联项目负责人、职能经理、财务伙伴和PMO。若审批人没有明确职责,常见结果是所有人都“看过”,却没人对归属规则负责。

以PingCode为例,面向中大型企业及100人以上组织的项目协同场景中,工时数据更适合和项目、任务、责任人及交付过程一起管理,而不是孤立地放在个人填报表里。是否适合某个组织,仍取决于权限模型、数据字段、审批规则和现有系统集成能否匹配;工具可以帮助连接信息,不能替代企业定义口径。

5. 将异常当作管理信号,而不是直接当作违规证据

一条记录超过日常范围,可能是系统迁移、线上故障处理、跨时区支持,也可能是重复提交或填报错误。审批流程应把“异常命中”与“确认问题”分开:前者负责发现需要核查的条目,后者需要业务证据和当事人说明。

如果组织把所有超出阈值的记录都直接判为不合规,员工很快就会学会把数字填得“看起来正常”。与其追求漂亮分布,不如让异常原因有固定分类、退回理由可追溯、规则调整有版本记录。这样PMO看到的不是被修饰过的数据,而是能够解释的运营信息。

三、常见误区:看起来管理更严,实际可能更难核实

1. 误区一:审批层级越多,数据就越可信

多层审批可以增加责任节点,却不一定增加事实核验。如果第二、第三位审批人只能看到同一份总数,且没有任务、说明和项目背景,他们大概率是在重复确认格式。多一个点击,不等于多一条证据。

我通常建议企业检查每个审批节点是否拥有不同的核验职责:项目负责人确认工作内容和归属;部门负责人确认资源安排及异常趋势;财务核对核算口径和费用规则。若两个节点在看同一件事,就应考虑合并或改为抽查。

2. 误区二:总工时接近标准工时就说明记录准确

有人会用团队总工时是否接近月度工作日乘以每日标准时长来判断填报完整。这最多只能作为粗略的完整性线索,不能证明工时真实,也不能证明所有投入都分配到了正确项目。总数恰好对齐,可能来自合理记录,也可能来自员工把剩余时间补进一个泛化任务。

还要注意企业所在地的劳动制度、休假安排、加班管理和内部核算政策。项目工时记录不应被直接等同于考勤、薪酬或法律意义上的工时认定。涉及劳动关系、加班和费用核算时,应由企业相应职能部门依据适用法规和制度审核,不要让项目审批规则承担超出其范围的解释责任。

3. 误区三:把所有活动都拆到小时,数据就更精细

记录粒度过细会提高填报和审核成本。若员工必须把每次沟通、每次切换都单独记成一条,表面上细节更多,实际可能导致大量估算、重复描述和疲劳填报。粒度应该由决策需求决定:需要按客户计费,可能需要较细的服务事项;只做月度资源规划,则按任务或工作类别汇总通常更合适。

一个实用检查方法是问:把粒度缩小一档后,组织会因此作出不同决策吗?如果答案是否定的,就不必增加字段和填报频次。没有明确用途的精细数据,往往只是更昂贵的噪声。

4. 误区四:任务名称完整,工时就可直接进入分析

任务名称可以描述工作对象,却不一定能说明工作结果、成本归属或计费属性。比如“项目支持”“会议沟通”“技术调研”都是可能合理的事项,但如果没有项目、服务对象、阶段或说明,就无法判断它们是否应计入某个成本对象。

不要用“禁止模糊任务”替代字段设计。更好的做法是把常用活动分类标准化,同时保留有限的说明字段;对不可归类事项设一个有责任人的临时类别,定期清理,而不是允许无限制地新建近义类别。

5. 误区五:用工时排名衡量个人效率

投入时长是资源消耗信息,不是产出质量的直接指标。两个人完成相似任务所需时间不同,可能因为任务复杂度、经验、环境依赖、返工、外部等待或质量要求不同。简单按工时从高到低排列人员,很容易诱导团队追求“填得少”,甚至减少必要的评审、测试和文档工作。

如果管理者确实需要分析效率,应同时观察工作类型、任务规模、质量结果、返工率、等待时间和交付约束,并明确数据只能用于发现问题和改进流程,不应以未经校正的单一指标评价个人。个人绩效判断需要更完整的评价机制。

6. 误区六:退回次数越少,流程就越高效

退回少可能意味着填报质量高,也可能意味着审批人不核实、员工提前猜测组织偏好的数字。单看退回率容易得出错误结论。更值得追踪的是退回原因是否集中在某些字段、规则修改后同类问题是否下降、异常在记录提交后多久得到处理。

与其把“零退回”设成目标,不如建立原因分类,例如缺少说明、项目归属错误、时长冲突、重复记录、超出规则阈值和口径不匹配。分类数据能指出该改表单、改培训还是改权限,比一个低退回率更有行动价值。

四、专业判断逻辑:把审核变成可解释、可分层的决策

1. 先确定工时数据的用途和禁止用途

PMO启动制度设计时,应先与项目管理、财务、人力资源、研发或服务团队确认数据用途。哪些数据用于项目成本,哪些用于计划复盘,哪些用于客户计费,哪些仅供资源预测;哪些情境不允许直接用于个人绩效或劳动关系判断,都应写清楚。

用途越多,越需要区分数据口径。若同一条记录要同时服务成本核算和资源规划,系统字段、审核责任和统计规则应能分别满足需求。无法区分时,应明确主用途,并在其他用途上标注限制,避免“数据可见”被误解成“数据可直接使用”。

2. 定义一条合格记录的最小字段

企业不必一开始就设计几十个字段。对多数项目协作场景,我建议先评估以下字段是否必要:人员、日期、持续时间、工作类别、项目或成本对象、任务或服务单、简短说明、提交时间、审批状态和修改记录。

其中,人员、日期和时长是基本信息;项目或成本对象决定归属;任务或服务单提供上下文;说明用于补充无法由任务名称表达的特殊情况;修改记录让审核变化可追踪。字段可以按用途调整,但每增加一个必填项,都要说明谁会使用、如何使用以及缺失时怎样处理。

3. 用规则筛查风险,用证据完成判断

规则引擎适合找出值得检查的记录,不适合自动定性复杂业务事实。可以设置同日时长异常、任务重复、跨项目时间重叠、无任务关联、超过补录时限、特定类别比例突然变化等筛查条件。命中规则后,系统应给出异常原因和下一步要求,避免只展示一个红色标记。

阈值不能脱离工作类型一刀切。例如线上故障处理、客户现场支持、计划性研发任务的工时分布可能完全不同。规则上线前,PMO应使用一段历史数据做回放,计算命中量、误报量和漏报风险,再根据人工复核能力调整。

4. 把异常分成“可自动通过、需补充、需人工调查”

轻量审核可以分成三档。第一档是字段齐全、关联关系明确、未触发规则的记录,可以批量确认或自动进入后续统计。第二档是缺少说明、临近补录期限或项目归属不清的记录,退回补充。第三档是存在时间重叠、重复提交、成本对象冲突或多次修改等情况,由项目负责人或指定复核人调查。

分档时要保留人工覆盖机制,但覆盖动作必须留下理由。例如审批人认为一次超长投入符合紧急发布背景,应填写原因或关联事件,而不是仅仅点击“通过”。这能让组织在复盘时区分合理例外与规则缺陷。

审核档位 典型条件 推荐处理方式 责任角色
常规记录 必填字段完整,项目与任务关联明确,未命中异常规则 批量确认或按约定周期归档 项目负责人或系统规则
补充记录 说明缺失、临时支持未标对象、补录原因未选择 退回员工补充,保留修改历史 员工与直接审核人
高风险记录 时段重叠、重复提交、归属冲突、异常修改或异常集中 暂停进入特定核算,核查关联任务和背景 项目负责人、PMO或财务指定复核人

5. 让审核时限与业务节奏相匹配

审核周期太长,问题会累积到结算或项目复盘时才暴露;周期太短,则可能让管理者陷入日常逐条审批。可以按照业务节奏设置提交频率和确认窗口,例如员工每周提交、项目负责人每周集中处理,月末留出专门时间处理例外和核算确认。

重要的不是把某个频率当成通用标准,而是确保记录周期、审批周期和管理报表周期衔接。若项目按周管理、财务按月结算,周度审核可以及时校正项目归属,月度再做成本封账。不同环节使用不同时间粒度,并不矛盾。

6. 将数据质量指标与管理绩效指标分开

PMO可以追踪按时提交率、缺失字段率、异常处理时长、退回原因分布和项目归属变更率,这些指标用于改善流程。项目成本偏差、计划兑现情况和资源负荷则属于管理分析指标。两类指标相关,但不能混为一谈。

例如,按时提交率提高只说明提交行为改善,不代表成本预测更准确;退回率下降也不代表审核质量提高。每个指标都应说明分母、统计周期、适用范围和数据来源,否则不同部门拿着同名指标,可能其实在比较不同东西。

工时审核实操方法:PMO提升工时管理效率的协同管理方法与模板

五、案例与数据观察:一个研发组织如何缩短月底对账时间

1. 案例背景:问题不在总量,而在归属和补录

下面是一组用于方法演示的情景模拟数据,不代表某个企业的真实调查结果,也不应被理解为行业基准。假设一家拥有约180名研发与产品人员的企业,按多个产品项目并行协作,月底需要按项目汇总投入,同时保留跨项目支持记录。

在模拟的改进前状态中,团队以表格填报,员工常在周末或月底补录;项目负责人分别维护自己的项目名单,临时支持则被放进“公共事务”类别。月末,PMO需要合并多份表格、核对项目名称、追问重复记录,再把结果交给财务确认。

2. 先测现状:不要只统计“填了多少小时”

第一轮诊断不应从总工时开始,而应抽取连续四周记录,观察提交时间、字段完整度、项目归属变化、退回原因和复核耗时。这样的抽样能区分填报行为问题与规则设计问题。若大多数差异都来自项目名称不一致,催员工准时填表并不能解决根因。

在该情景中,PMO发现几类高频问题:项目别名和正式项目名并存;临时支持没有明确归属规则;缺少说明的记录被审批人凭记忆判断;员工在月末集中补录后,项目负责人无法确认细节。因而改进重点不是增加审批层级,而是统一项目选项、设置临时支持流程并缩短记录回溯周期。

3. 先改字段与责任,再考虑自动化

团队将项目列表改为受控选择项,减少自由输入;任务关联作为优先字段,但允许少量非任务型工作使用标准活动分类;跨项目支持必须选择受助项目,并由受助项目负责人确认;补录超过规定窗口时,需要选择原因并填写简短说明。

同时,团队把审批责任写进流程说明:员工确认内容完整,项目负责人确认归属,PMO检查异常趋势,财务只核验其负责的核算口径。该调整让审批人不再重复检查同一字段,也避免财务被要求替项目经理解释任务背景。

4. 对比改进前后的指标时,必须把定义讲清楚

下表仍为情景模拟。它展示可能的改进方向,不是对任何特定工具或企业的绩效承诺。假设改造前人工合并和核对需要每月约32小时,改造后通过受控字段、周度确认和异常分流降至约18小时;这里的“审核耗时”按参与人员实际处理记录的总时间估算,而不是自然日周期。

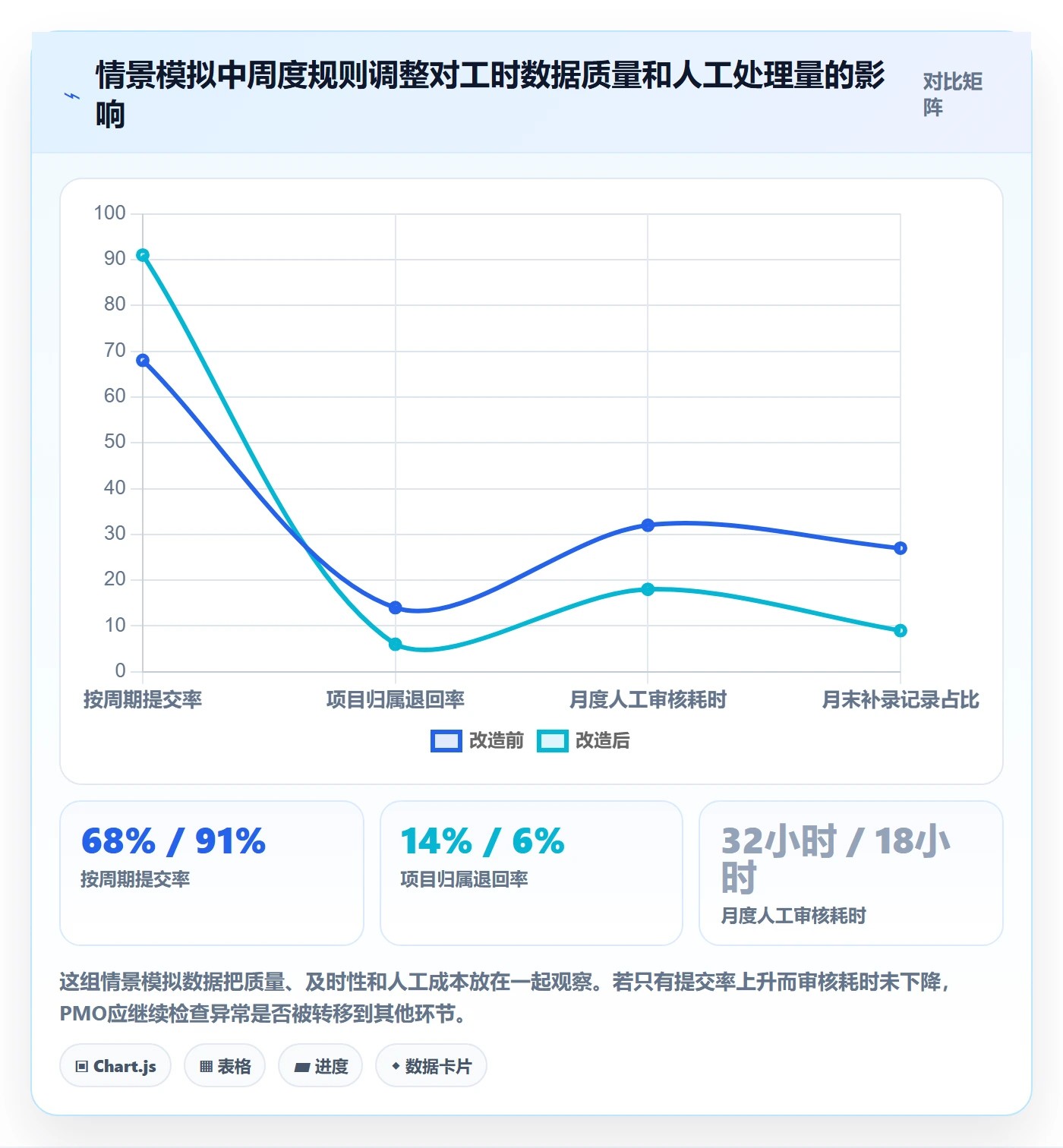

指标 改造前情景值 改造后情景值 统计口径 解读限制
按周期提交率 68% 91% 在约定周度截止时间前提交的记录占比 提高不代表每条记录的业务事实都已验证
项目归属退回率 14% 6% 因项目或任务归属不清而退回的记录占比 需要同时观察是否转成其他退回类别
月度人工审核耗时 32小时 18小时 项目负责人、PMO及财务投入的合计处理时间 不含制度设计、培训和系统配置成本
月末补录记录占比 27% 9% 在周期末集中补录的记录占比 应按企业定义的补录窗口统计

工时审核实操方法:PMO提升工时管理效率的协同管理方法与模板

5. 变化来自规则协同,不是某个按钮

这个情景的主要改进来自三个机制:项目选项统一后,归属错误减少;周度提交缩短了回忆间隔;审批职责拆分后,多个角色不再重复检查同一内容。自动化只负责减少合并和提醒工作,无法替代业务负责人确认跨项目支持的事实。

如果企业在没有统一字段的情况下直接上线自动审批,系统可能只是更快地汇总错误数据;如果增加审批人但不提供核验依据,结果也可能只是延长处理时间。因此,工具部署应排在口径梳理和责任设计之后,而不是反过来。

6. 观察效率改善,也要观察新增成本

情景中的月度审核耗时下降,不代表项目实施没有成本。企业仍需投入时间整理项目目录、维护活动分类、培训员工和处理异常。若这些成本没有记录,就容易把前期工作当成“免费”,对自动化收益估计过高。

建议PMO至少同时记录流程实施成本和持续运营成本:字段设计工时、系统配置工时、培训时间、每月异常处理时间、规则维护频率,以及由此减少的重复核对时间。只有对照净变化,才能判断改造是否值得继续扩展。

7. 用一段时间的趋势判断,而不是看首月结果

规则上线首月可能出现退回增多,因为过去被忽略的问题开始显性化;也可能出现提交率快速提高,但字段质量尚未稳定。PMO可以按周跟踪提交、退回和关闭情况,再按月比较跨项目归属准确性、审核耗时和成本差异。

指标变化要结合业务背景解释。项目进入集中发布期时,支持类工时可能上升;团队扩张时,审核耗时也可能上升,但单位记录处理时间反而下降。不要只看绝对值,更不要在样本很小的项目上过度解读百分比变化。

六、可直接使用的工时审核协同模板

1. 模板一:工时记录字段模板

下表是可按用途删减的基础模板。对员工而言,字段要足以说明工作;对审批人而言,要足以核实归属;对报表而言,要足以按统一口径汇总。不要因为模板“看起来专业”就把所有字段都设成必填。

字段 填写要求 审核用途 常见错误
人员 由账号自动带出,变更需留痕 确认记录责任人和统计对象 代填后未说明实际参与人
工作日期 选择实际发生日期,不以提交日期替代 进行周期归集和排查时间冲突 月底补录时全部填到同一天
持续时间 按组织约定粒度填写,注明是否为实际投入 汇总投入和识别异常值 把计划时长当作实际投入
项目或成本对象 从受控列表选择;特殊情形按流程申请新增 确认成本或项目归属 使用自由文本导致同一项目多种写法
任务或服务事项 优先关联具体任务;无法关联时选择标准类别 补充业务上下文 长期使用“其他”且没有说明
工作说明 简要描述完成事项、支持对象或特殊原因 处理异常和跨项目支持 只写“开会”“处理问题”等无法判断的内容
补录原因 仅在超过约定提交窗口时填写 区分遗忘、系统故障和业务紧急情况 不区分原因,统一填写“工作忙”
审核状态与修改记录 由流程自动保存,人工调整需记录理由 追踪退回、确认和口径变化 审批后直接覆盖原始内容

2. 模板二:周度审核清单

周度审核的目的不是把周报再做一遍,而是用较短的时间确认数据是否进入正确的项目和任务。清单应让审核人知道先看什么、发现什么情况需要升级,不要只给一个“通过/不通过”按钮。

  1. 检查提交完整性:确认团队成员是否按约定周期提交,未提交人员是否有休假、调休或系统访问等已知原因。
  2. 检查关键字段:抽查项目、任务、活动类别和说明是否能支撑记录理解,优先查看自由文本和临时类别。
  3. 检查时间冲突:识别同一人员同一时段重复记录、不同项目时间明显重叠或超过组织设定阈值的情况。
  4. 核实跨项目支持:确认支持对象、受益项目和确认责任人,不能确定归属时先保留待核状态。
  5. 处理补录与修改:确认补录原因、修改前后内容和审批意见完整,必要时查看关联任务或事件。
  6. 关闭异常:为每条异常选择明确结论,例如补充说明后确认、调整项目归属、拆分记录、暂不计入特定口径或转交财务复核。
  7. 记录共性问题:若同类错误反复出现,登记为字段、规则、培训或权限问题,避免每周重复退回。

3. 模板三:异常工时处理表

异常表的重点是让不同角色按同一逻辑处理,不是再造一份复杂台账。每条异常至少要有识别依据、责任人、截止时间和最终处置结果;涉及核算限制时,还需标注该记录在处理期间能否进入对应报表。

异常类型 可能原因 需要补充的证据 建议处理结果 升级条件
记录缺少任务关联 临时支持、任务尚未创建、分类规则不清 工作说明、支持对象或关联事件 补充任务、选择标准类别或保留待确认 同类问题在团队反复出现时交PMO修正规则
同一时段重复记录 重复提交、会议与任务重复计时、跨项目并行误填 原始记录、日历或任务活动信息 合并、拆分、删除重复项或说明并行口径 涉及核算金额或多次重复时交指定复核人
跨项目归属冲突 多个项目都主张投入,或受助项目未确认 任务内容、支持请求、项目负责人确认 按组织规则归属或拆分,保留确认记录 影响项目成本结算时交财务共同核实
周期末集中补录 提醒不足、流程不便、系统故障或工作安排变化 补录原因、可追溯的任务或事件背景 补充说明后确认,必要时单独标记 连续多个周期发生时分析流程障碍
工时分布突然变化 项目阶段变化、人员转岗、记录口径变化或异常填报 项目计划、团队调整和规则版本 先解释趋势,再判断是否需调整计划或口径 可能影响成本预测或客户账单时优先复核

4. 模板四:月度PMO复盘表

月度复盘建议采用“现象,原因,影响,动作”的结构。仅展示某项目投入上升,不能指导下一步;要进一步区分需求变更、返工、等待、临时支持和计划偏差,并说明这些类别采用了什么统计口径。

复盘项目 本月观察 需要回答的问题 后续动作
提交及时性 按期提交率、补录记录占比、迟交原因 是提醒不足,还是表单和流程不便 调整提醒、补录窗口或操作步骤
数据完整性 缺失字段率、无任务关联率、项目名称错误率 错误集中于哪些团队和字段 修订字段选项或补充场景示例
审核效率 人工审核耗时、异常关闭时间、重复退回率 审批职责是否重复,异常是否能被快速定位 合并重复节点,建立异常分流
项目投入变化 计划与实际差异、临时支持和返工趋势 差异来自需求变化、等待、质量问题还是估算偏差 调整计划、依赖管理或容量分配
规则适用性 人工覆盖、例外审批和规则误报 规则是否过严、过松或不适配某类工作 记录变更理由,按版本验证新规则

5. 模板使用边界:不要把建议字段变成新的填报负担

模板不是越完整越好。落地前,应让一线成员、项目负责人、PMO和财务分别试填一周,记录每个字段的使用频率、无法判断的比例和填报耗时。若一个字段多数情况下只能重复填写另一个字段的信息,就要考虑删除、自动带入或改为条件必填。

模板试运行期间还要检查移动端操作、项目列表更新、权限可见范围和修改留痕。对跨团队支持、内部培训、公共平台维护等非单一项目工作,应提前约定归属方式。否则,表单即使设计完整,实际使用时仍会回到“填其他”。

七、不同情况下的行动建议:先做最能减少返工的一步

1. 只有一个项目团队、人数较少的组织

如果项目少、角色稳定、成本口径简单,不必一开始引入复杂审批矩阵。先规定记录周期、活动类别、项目归属和补录方式,再设置负责人每周抽查异常。团队人数较少时,沟通成本低,清晰的规则说明往往比自动化更有价值。

优先观察三项指标:按期提交情况、项目归属错误和每周期处理异常所需时间。若这些指标长期稳定,再考虑把记录关联到任务或管理报表。不要为了追求“大型企业式流程”而增加无法产生新证据的审批环节。

2. 多项目并行、经常发生跨项目支持的组织

这类组织的首要任务是建立跨项目归属规则,而不是要求员工自行估算每项工作应该属于哪个项目。可规定支持请求人、受助项目负责人或项目组合负责人中的某一方承担确认责任,并对无法拆分的共享工作设立统一分摊办法。

同时,要让PMO关注成员的项目切换频次和并行项目数量。若同一成员连续承担过多紧急支持,工时数据应触发资源协调讨论,而不是只在月底指出其总投入偏高。分配规则不清时,员工填报再准确,也无法解决项目之间争抢资源的问题。

3. 研发组织需要核算投入或满足内部审计要求

涉及费用核算或审计时,应先由财务、法务或负责制度的专业部门确认适用规则,再将批准的口径转化为字段、分类和审批证据要求。PMO可以协助把流程做顺,但不能代替专业职能判断某类活动是否符合特定核算条件。

重点维护口径版本、分类变更理由、原始记录、修改日志和审批留痕。需要抽样核验时,应保存抽样范围、样本选择规则、发现的问题和整改结果。记录页面看起来完整,并不等于审计链条完整;可追溯的变更记录尤其重要。

4. 面向客户计费或服务结算的团队

客户计费场景应将内部工时记录与合同计费规则区分开。实际投入、可计费投入和已获客户确认的服务时间可能不是同一个数。系统应能识别服务对象、事项类别、合同约定粒度和客户确认状态,避免将内部沟通默认转成账单项目。

如果争议频繁,应和商务、交付及财务共同确定哪些活动可计费、哪些需要客户确认、哪些属于内部成本。记录越接近服务发生时间,越容易找到证据;但对客户出账的数据仍需按合同和内部授权流程复核。

5. 远程或跨时区团队

跨时区团队不宜只按某个总部所在地的工作日判断迟交。提交窗口应考虑成员的工作安排、休假和时区差异,审批通知也要避免让流程自动制造不合理的等待。可以以团队约定的结算周期为基准,明确各时区的截止时点和补录规则。

协同工具应记录提交与审批时间,但不应把在线状态、键盘活动或登录时长直接当作工时证据。远程管理的难点是异步协作与上下文留存,关联任务、交付物和支持请求,比持续监控个人行为更能帮助审核人理解投入。

6. 数据成熟度低、员工对审核有抵触的组织

若团队过去几乎没有工时记录经验,建议先说明数据用途、查看权限、保留期限和禁止用途,再通过小范围试点验证流程。抵触不一定来自员工不愿负责,也可能来自他们担心数据被用于不透明的个人排名,或过去记录后没有看到资源安排改善。

试点阶段应公开规则变更、处理案例和团队反馈。对记录结果的讨论要围绕任务归属、投入结构和流程瓶颈,而不是公开点名比较个人时长。只有员工看见数据能够帮助减少重复工作、争取合理资源,填报质量才更容易稳定。

7. 组织已经有工时系统,但报表仍需要人工整理

先不要急着替换工具。可以检查项目主数据是否一致、权限是否导致审批人看不到必要信息、导出字段是否对应报表口径、系统与财务或任务系统之间是否重复维护。很多人工工作并非功能不足,而是同一对象在不同系统中存在多个名称或编码。

抽取一个完整周期,逐步追踪数据从提交、审批、导出到报表生成的路径,记录每一步的重复录入和人工修正。若问题集中在主数据同步,优先治理接口和责任;若问题集中在特殊业务无法表达,再评估是否需要扩展字段或调整工具。

8. 正在评估协同管理平台的组织

选型时应准备真实场景,而不是只看演示中的标准流程。建议用一组脱敏样本验证:跨项目支持如何确认、记录如何关联任务、异常如何分流、修改能否追踪、不同角色是否能看到必要信息、报表能否按实际口径导出。

PingCode可作为项目协同和研发管理场景的评估对象之一,适合中大型企业及100人以上组织关注项目、任务与团队协作的情况。评估重点应放在现有流程适配度、权限与组织结构、字段可配置程度、数据导出和系统集成,而不是仅凭产品页面上的功能清单作结论。

在正式采购前,建议安排一轮包含真实项目负责人、员工、PMO和财务参与的试点。试点要预先定义成功指标,例如减少多少重复录入、缩短多少异常关闭时间、哪些报表能够直接生成,以及保留哪些人工复核。没有试点结果时,不应将预期效果写成确定收益。

八、不同情况下的取舍:精细度、成本和信任不能同时无限增加

1. 记录粒度:按任务记录还是按时间段记录

按任务记录,适合需要追踪项目阶段、任务成本和交付投入的团队;优点是上下文清楚,缺点是任务拆分和维护成本较高。按时间段或活动类别记录,适合做粗粒度容量分析;优点是填写简单,缺点是难以追溯具体产出。

我的建议是从决策所需的最小粒度开始,而不是从系统能支持的最大精度开始。若团队只需要月度容量判断,按任务逐小时记录可能得不偿失;若要进行客户服务结算,单纯按项目汇总又可能不足。关键是让记录粒度和用途匹配。

2. 自动审批还是人工确认

字段完整、关联关系明确、规则命中率低的记录,可以考虑自动进入下一环节,以减少机械等待。涉及跨项目归属、费用处理、客户账单和人工覆盖的记录,则更适合由有业务责任的人确认。

自动化的边界应建立在已验证的规则上。上线前用历史记录回放,检查错误通过、误报和人工处理量;上线后保留抽查和紧急暂停能力。对于无法解释的自动通过,不要以“系统已审批”作为最终依据。

3. 统一分类还是保留团队自定义类别

全组织统一分类便于对比和汇总,但如果分类过于抽象,团队会把不同工作都塞进“其他”;完全自定义又会导致跨部门数据无法比较。比较稳妥的做法是建立少量统一一级类别,允许经审核的二级类别,并定期清理重复项。

新增类别应有责任人、定义和适用范围。若某类别长期无人使用或与其他类别重叠,应合并或废止,并明确历史数据如何处理。分类调整应记录版本和生效时间,否则同比分析容易把口径变化误读为业务变化。

4. 全量审核还是抽样审核

全量人工审核更适用于金额风险高、监管要求明确或流程尚未稳定的记录,但成本会随人员和项目数量增加。抽样审核适合数据口径成熟、异常规则经过验证的团队,能够降低负担,但必须有明确的抽样策略和升级条件。

可以采用风险分层:高风险记录全量核查,中低风险记录按团队、项目或期间抽样;发现系统性错误后,扩大样本并回溯相关周期。抽样不是为了少看数据,而是把有限审核能力投入最可能影响决策的地方。

5. 统一时长标准还是允许不同业务采用不同粒度

组织统一时长粒度可以简化汇总,却可能不适配不同工作场景。研发任务、现场服务、咨询交付和运维响应的记录习惯并不完全相同。若允许完全自由,又会增加换算和口径争议。

更合理的折中方式是统一最小可统计单位和汇总规则,同时为特定业务定义补充要求。任何差异都要说明适用团队、用途和换算方式。不要在报表端悄悄把不同精度的数据混为一谈。

6. 透明度与隐私之间的平衡

项目负责人需要看到完成项目审核所需的信息,但不意味着所有管理者都应访问每个人的全部历史记录。企业应按照角色配置最小必要权限,说明谁能查看、查看什么、用于何种管理目的,以及数据如何保存。

若工时数据涉及考勤、薪酬或其他敏感处理,应由相应职能部门确认制度依据和权限边界。项目管理数据和人事管理数据不应因为存在系统关联就自动混用。透明规则有助于建立信任,过度暴露个人记录则可能削弱真实填报意愿。

九、落地路线:从四周试点到组织级运行

1. 第一阶段:明确目标和数据边界

试点开始前,项目发起人应写清楚本次解决什么问题,例如减少月底归属争议、提升项目成本可解释性或降低人工合并时间。同步列出暂不解决的事项,避免试点过程中不断叠加考勤、绩效和费用管理等不同目标。

选择一个业务复杂度适中的团队,而不是只选最容易成功的样板团队,也不宜一上来覆盖全组织。试点对象应有明确的项目负责人和PMO接口,能够提供问题反馈并共同验证规则。

2. 第二阶段:整理口径、字段和异常规则

整理现有表格和报表,找出重复字段、项目名称变体、常见退回原因和跨部门分歧。将字段分成必填、条件必填和自动带入三类,并为每个字段写一句定义,避免同一个词在不同部门被不同解释。

异常规则先从可解释、可执行的情况开始,例如字段缺失、时段重复和超过补录窗口。不要一开始就设置大量复杂阈值,因为阈值越多,误报解释和规则维护成本越高。每条规则都应有命中后的处理动作和责任人。

3. 第三阶段:用历史样本回放规则

在真实上线前,选取一段脱敏历史记录,用新规则做回放。分别统计规则命中数量、人工确认后成立的数量、误报原因和当前审核能力能处理的数量。若规则每天产生大量无效警报,员工会很快忽略提示,审核人也会失去信任。

回放还要测试特殊工作:紧急故障、跨项目支持、会议与任务重复记录、员工转岗、休假期间的提交和月末补录。规则能够处理这些常见例外,通常比展示一个理想化的自动审批流程更重要。

4. 第四阶段:培训并运行短周期反馈

培训不要只演示按钮位置,还要用真实但脱敏的例子说明什么情况下关联任务、何时需要写说明、跨项目支持由谁确认、被退回后怎样修改。项目负责人也要接受审核培训,知道自己需要确认什么、不应替其他职能判断什么。

试点前两周可安排较高频的反馈,收集员工填报时间、常见疑问和审批人处理时间。发现问题时,优先区分是规则不清、页面不便、权限不足还是培训不足,再决定调整方式。不要把所有操作问题都归因于员工不配合。

5. 第五阶段:复盘净收益后决定扩展

试点结束后,比较实施前后的可比数据,同时列出新增成本。可比指标包括按期提交率、项目归属退回率、异常关闭时间、每千条记录人工审核耗时和月末补录占比。统计口径必须一致,样本量和观察周期也要在报告中说明。

如果处理时间下降,但跨项目归属错误没有改善,说明自动化可能只减少了汇总工作;如果填报质量上升而员工每周填报时间显著增加,则可能需要简化字段;如果组织整体结果改善,但某类业务反而恶化,扩展前要为该业务调整规则。

工时审核实操方法:PMO提升工时管理效率的协同管理方法与模板

6. 扩展时先复制原则,再适配场景

从一个团队扩展到多个部门时,可以复制审核原则、异常分类和数据治理方式,但不能机械复制所有字段和阈值。不同业务的项目结构、计费逻辑和支持模式可能不同,应允许在统一框架下配置业务差异。

扩展期间指定规则负责人,维护版本号、生效日期、影响范围和变更原因。每次口径变更都要评估历史数据是否需要重算、报表是否需要标注断点。否则,组织层面看似统一,长期趋势却因规则变化而失去可比性。

十、常见问题与边界提醒

1. 工时每天都要填吗

不一定。按日记录有利于缩短回忆间隔,按周提交可以减少操作频次;选择哪一种,取决于业务变化速度、审核能力和用途。若工时需要支持精细的客户结算或快速项目复盘,较及时的记录通常更有帮助;若仅做低频资源分析,频繁填报未必值得。

无论采用哪种节奏,都应规定实际工作日期、提交窗口和补录流程。不要让员工把计划时间、预计时间和实际投入混在同一个字段里。若确实需要计划与实际对比,应使用不同数据项。

2. 会议、培训和公共事务应不应该记工时

取决于组织的分析目标和成本口径。若需要了解团队容量,会议、培训和平台维护可能是重要的非项目投入;若只分析客户项目成本,则这些活动可能需要单独归类或排除。关键是定义清楚并保持周期一致,而不是要求所有部门照抄同一套分类。

如果团队把大量工作放进“其他”或“公共事务”,这通常说明分类需要改进,或组织尚未决定这些工作归属。应定期查看类别使用比例,并通过真实场景决定是否拆分,避免类别无限膨胀。

3. 工时超出预计时,项目经理应该直接退回吗

超出预计是复核信号,不应自动等同于填报错误。项目经理应先核对任务变化、需求范围、返工、等待依赖和紧急支持背景。如果实际投入确实高于计划,正确动作可能是调整估算、记录范围变化或重新安排资源,而不是要求员工把实际数字改成计划数字。

计划和实际应分别保留,差异用于解释和改进。覆盖原始记录会让后续复盘失去依据。任何修改都应有时间、责任人和理由,尤其是已经进入财务或管理报表的数据。

4. 哪些指标最值得PMO长期追踪

没有一组指标适用于所有组织,但可以从四类开始:及时性、完整性、审核效率和业务解释能力。及时性可看按期提交率;完整性可看缺失字段与归属退回;审核效率可看每千条记录处理耗时和异常关闭时间;业务解释能力可看项目偏差能否追溯到需求变化、返工、等待或资源冲突。

指标不要越多越好。每项指标都要有明确的负责人和改善动作,否则报表会变成每月重复展示的数字。优先保留能引发具体决策的指标,并定期删除已不再影响决策的项目。

5. 工时数据可以用于个人绩效吗

不建议把工时数量单独作为个人绩效结论。工时记录主要描述投入,绩效还需要结合目标完成、质量、协作、复杂度和工作环境等信息。若企业要将其作为管理参考,应明确用途、权限、解释限制和申诉渠道,并由相关职能部门审查制度适用性。

管理者可以通过团队层面的工时结构发现资源风险、计划偏差和流程瓶颈,但不应未经校正就将个人时长排名解释为努力程度或效率。员工对用途的预期越明确,记录越有可能贴近实际。

6. 什么情况下应该考虑更换或新增管理工具

当重复合并、主数据不一致、权限管理困难、任务关联缺失或异常处理没有留痕,已经持续影响项目与财务协同时,可以评估工具调整。但若问题根源是口径冲突或责任不清,单纯换工具很可能把旧流程搬到新界面。

评估时用真实业务案例验证流程闭环,并核对数据导出、权限、集成、安全和运维成本。要求供应方演示“异常如何关闭”和“修改如何追踪”,往往比只看正常流程更能判断工具是否适配。

十一、结尾:把工时审核从催填表,转成发现管理问题

1. 最值得记住的判断

工时审核的核心不是把所有人变成更精细的记录员,而是建立从实际投入到项目、任务、成本和管理决策之间的证据链。字段统一、责任明确、异常分层、用途受控,这些基础工作比增加审批按钮更能提高数据质量。

当数据偏差出现时,先检查规则、主数据和协作关系,再判断是否是个人填报问题;当某类投入长期增加时,先看它背后的需求变化、等待、返工和资源冲突,再决定是否调整人员安排。工时数据的价值,不在于让管理者知道谁填了多少小时,而在于让组织更早发现投入为什么发生、是否投入在正确的事情上。

2. 下一步怎么做

如果你正在推动工时管理,可以从最近一个完整周期抽取一组记录,做一次小范围诊断:统计缺失字段、项目归属退回、补录比例和人工审核耗时;访谈员工、项目负责人和财务,找出最常见的三类争议;再选一个团队试行统一字段、明确责任和异常分流。

试点时先写清成功标准、统计口径和数据用途,四周后比较流程收益与新增成本。只有当一条记录能被及时提交、合理解释、正确归属并适用于明确的管理场景,工具自动化才真正有价值。下一步不是先多加一道审批,而是先找出组织最常为哪一种记录反复追问,并把这条规则补完整。

常见问题解答(FAQ)

1. 工时审核应该审核什么,才能避免变成逐条挑错?

我负责的团队每周都要填工时,审核时却经常卡在“这项工作到底算不算合理”上。只看每天有没有填满,感觉是在检查格式;但逐条追问又会拖慢项目,PMO应该把审核重点放在哪里?

建议把审核拆成“完整性、可解释性、项目归属”三层,而不是判断员工是否足够忙。完整性检查是否按周期提交、是否存在大段空白或集中补录;可解释性检查记录是否写清交付物或工作对象;项目归属检查工时是否记在正确项目、阶段或任务下。

审核的核心问题不是“你为什么只花了两小时”,而是“这两小时对应什么工作,是否能在项目记录中找到依据”。例如,“开发接口,4小时”难以复核;“完成订单查询接口联调,修复分页参数问题并提交代码,4小时”则能与任务和交付物对应。

审核结果可以分为通过、退回补充、归属待确认三类,避免把内容描述不足误判为工时异常。

2. PMO如何设置工时异常规则,既能发现问题又不制造误报?

我想用规则筛出漏填、超填和集中补录,但担心规则太严会让团队为了过审而机械填报。比如有人某天工作十小时,也可能是上线窗口或客户现场支持,我应该怎样设置阈值才更合理?

先把规则用于提示,不要直接等同于违规结论。可从三类信号开始:单日工时明显超过团队约定上限、连续多个工作日没有记录、周末或月末集中补录;例如把单日超过10小时、连续2个工作日未填、单周补录超过5条设为待核查条件,再结合团队实际调整。上线、值班、出差等场景应允许填写原因或关联审批记录。

试运行两到四周后,统计每条规则的命中量和误报量:如果某规则多数命中都能被正常业务解释,就应收紧适用范围或改成提醒。判断规则好坏的标准不是筛出多少异常,而是能否减少人工核对时间,同时不增加无意义的申诉。

3. 工时审核模板应该包含哪些字段,才能支持协同处理?

我准备给项目负责人和员工统一一张工时审核表,但字段一多,大家就不愿意填;字段太少,审核人又只能反复追问。有没有一套能兼顾填报效率、项目核算和问题追踪的最小字段设计?

模板至少应覆盖记录、核对和处理三个环节。记录字段包括日期、人员、项目或任务、工时、工作说明;核对字段包括审核人、审核状态、退回原因;处理字段包括修正人、修正时间和复核结果。若需要核算项目成本,再增加工作类型或成本类别,但不要一开始就要求填写大量自由分类。

一个实用做法是让工作说明采用“动作+对象+结果”结构,例如“整理客户验收问题清单,确认12项问题的负责人和截止时间”。退回原因尽量使用固定选项,如“缺少交付说明”“项目归属待确认”“工时与任务记录不一致”,并允许补充一句说明,这样既便于统计常见问题,也减少来回沟通。

4. 怎样设计工时审核协作流程,避免月底集中返工?

我所在团队常常到月底才发现有人漏填、项目归属不一致,最后几天大家一起补数据,审核质量也很难保证。我想把审核分散到日常,又不想让项目经理每天陷入行政事务,流程应该怎么安排?

把审核节奏从“月底一次性清账”改为“员工及时记录、负责人周期抽核、PMO集中处理例外”。例如员工在工作日结束前记录,项目负责人每周固定抽查异常项,PMO每两周检查漏填率、退回率和超期未处理项,月底只处理剩余例外。流程上明确退回后的责任人和时限,例如两个工作日内修正、修正后由原审核人复核;

超过时限再提醒,不要让问题长期停在待处理状态。可以用四项指标观察是否改善:按期填报率、一次通过率、平均退回处理时长、月底未结异常数。若一次通过率低,优先改进填报示例和字段说明;若处理时长长,则检查审核权限或责任分工,而不是简单要求所有人更快填写。

核心关键词

读者评论

叶
叶宁

我们现在按周填工时,月底确实少了不少回忆性补录。不过跨项目支持仍常被记到主项目里,看来光缩短填报周期还不够,归属规则也得说清楚。

陈
陈诗涵

我比较认同异常先核查、再定性。团队有过线上故障集中处理的情况,单看某天时长很容易误判;如果能留存原因分类,后续复盘也更有依据。

罗
罗嘉禾

模板字段越多,填报未必越准确。实际推行时最好先确认财务、项目和资源规划各自需要什么,再逐步增加字段,否则员工容易把说明写成应付审批的套话。

文章包含AI辅助创作:工时审核实操方法:PMO提升工时管理效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/559694
