工时制度最常见的失败,不是员工忘记填,而是员工填了,PMO仍然不知道项目为什么延期、成本为什么超支、下个月该把人调到哪里。我的判断是:工时填报不是考勤的延伸,也不是把每天的工作切成更细的时间碎片;它是一套用于解释项目投入、支持资源决策的管理机制。制度如果只规定“每天几点前填完”,没有定义数据用途、填报粒度和纠错责任,最终得到的往往只是按时提交的数字,而不是可信的经营信息。

一、先讲核心结论:工时制度要服务决策,而不是服务表格

1. 先明确工时数据要回答什么问题

我设计工时制度时,会先问管理层一个问题:三个月后,看到这组数据,你们准备据此做什么决定?如果答案是“看一下各部门忙不忙”,制度目标太模糊;如果答案是识别项目投入偏差、估算剩余工作量、解释成本差异或调整资源,才有办法反推应该记录什么。

工时数据通常需要支持四类决策:项目是否按估算消耗资源、不同工作类型投入是否失衡、关键人员是否被过度占用、未来阶段需要多少人力。它不天然等同于绩效,不天然等同于产出,也不能单凭填报时长判断谁工作认真。

先定用途,再定字段;先定管理动作,再定填报频率。如果组织暂时没有使用数据的会议、角色和决策流程,就不要一上来要求所有人精确到十五分钟。没有后续动作的精细采集,只会增加填报成本和对抗心理。

2. 把“及时、可信、可用”拆成三项不同要求

很多制度把工时准确性写成一句“如实填报”,实际执行却同时要求当天填写、每条任务粒度很细、项目编码完全正确,还要求主管随时审核。这些要求并非不能兼得,但需要流程、工具和责任配合,不能只靠通知。

  • 及时:数据在管理需要之前进入系统。对多数以周为节奏管理的项目,要求每周完成通常比要求每天下班前提交更容易长期执行。
  • 可信:填报人能区分实际投入、计划投入、加班时间和等待时间,主管能发现明显异常,而不是把所有数字都默认为真实。
  • 可用:项目、任务、工作类型等字段能够支持预算分析和资源讨论,且定义稳定,不会每月改变口径。

这三项之间存在成本取舍。频率越高,理论上越及时,但中断工作、补录和重复确认的成本也会上升;字段越细,分析维度越多,但分类错误和维护负担也会增加。PMO要做的不是追求某一项极致,而是找到对当前决策足够用的平衡点。

填报工时最佳实践:PMO工时管理制度设计,常见问题

3. 制度先追求“可解释”,再追求“精确到分钟”

工时系统里的数字容易制造一种精确感:一项工作填了 2.75 小时,看起来比填 3 小时更严谨。但如果员工只是凭记忆回填,任务分类含糊,实际误差可能远大于这十五分钟。对管理判断而言,知道某类工作投入从每周约一天升到两天,通常比追求单条记录精确到小数点后两位更有意义。

我更建议把制度目标写成“能够解释项目投入变化,并能据此采取行动”,再通过试点测量准确性。单条记录的精度只是手段;跨周趋势、投入结构和偏差原因才是管理价值。

二、背景和真实场景:为什么工时制度经常“上线了却没用”

1. 项目越多,资源冲突越容易被平均值掩盖

在中大型组织里,一个员工可能同时参与产品迭代、客户交付、内部平台建设和临时支持。管理者看到的往往是项目计划表上的百分比,而员工每天面对的是会议、需求澄清、线上问题和跨团队等待。计划中的“投入四成”与真实工作分布之间,常常隔着大量没有归属的时间。

问题不一定在于员工不配合。更常见的是:项目分类没有覆盖临时支持;任务拆解方式在不同团队之间不一致;任务关闭后仍有人补充工作;内部协作被误填到某个项目;或者团队只登记研发执行,不登记评审、测试、部署和返工。若制度只追问“为什么没填”,就会错过数据口径本身的问题。

2. 管理层需要成本解释,员工担心数据变成监控

管理者通常希望知道预算是否够用、哪些项目占用了稀缺角色、需求变更带来了多少额外投入。员工则会担心工时被用于比较个人效率,或者把加班记录变成绩效扣分依据。两边关注点不同,如果制度不解释边界,员工就可能倾向于填“看起来安全”的数字,而不是有分析价值的事实。

因此,工时制度必须回答三个容易引发顾虑的问题:谁能看到个人记录、数据会被用于哪些管理决定、哪些用途明确禁止或需要另行授权。数据用途越敏感,访问权限、审计记录和沟通机制就越重要。

3. 工具能降低摩擦,但不能替组织定义口径

在 100 人以上、项目并行较多的组织里,表格常常会遇到版本、权限、项目编码和汇总维护问题。项目管理平台可以把任务、项目、成员和工时记录关联起来,减少重复录入;以 PingCode 为例,适合在讨论工时流程时作为中大型团队项目协作场景的工具选项之一。但工具能否支撑具体制度,要通过字段配置、权限、报表、导出和现有流程适配情况验证。

我不会把“系统里有工时模块”直接等同于“工时管理已经成熟”。如果项目层级没有统一、工作类型定义不清、负责人不审核异常,换工具只是把不一致从表格搬到系统里。评估时要看完整链路:员工如何登记、主管如何确认、PMO如何分析、项目经理如何采取动作。

4. 先区分记录时间与核算成本

工时是投入记录,成本核算还可能涉及岗位费率、外包合同、差旅、共享服务分摊和财务口径。把工时简单乘以一个统一费率,未必能得到财务认可的项目成本。若要用于财务核算,应由财务、PMO和人力资源共同确认口径与权限;若仅用于项目资源趋势分析,制度就不必承担完整成本核算的复杂度。

两个场景的字段、审计要求和纠错流程不同。把它们混在一个报表里,容易让业务以为工时数据已经代表财务成本,也容易让财务质疑来源。建议在制度中明确工时是资源投入的基础数据,财务成本是否由其衍生、如何衍生,要另设规则。

三、常见误区:看起来严格,实际会把数据推向失真

1. 误区一:要求每天精确到十五分钟

精确粒度不是准确性的同义词。员工如果一天有多次临时沟通、排障和切换任务,可能需要不断打开页面、选择项目、调整记录。录入频次上升后,常见结果不是每条都更真实,而是月底集中补填、复制前一天记录,或者把零碎投入合并到最方便的项目。

我会先判断分析用途是否真的需要十五分钟粒度。若目的是判断项目级资源趋势,按半小时或一小时记录、以任务类别归集,可能已经足够;若涉及计费合同或受控工时,再考虑更细粒度,并补充培训、校验和争议处理流程。

2. 误区二:把未填报率当作工时数据质量

未填报率回答的是“有没有记录”,并不回答“记录是否可信、分类是否正确、是否能用于决策”。一个团队可以做到 100% 提交,却把所有内部会议填在同一个项目里;也可能有少量迟交,但关键项目的记录经过复核、可解释。

PMO可以把数据质量拆成不同维度:提交及时率、必填字段完整率、项目归属正确率、异常项关闭率和记录修订率。指标多不代表管理更好,关键是每个指标都对应责任人和改进动作,避免做成新的数字排名。

3. 误区三:按填报时长给个人排效率名次

同样投入八小时,可能对应不同角色、不同难度和不同阶段。架构师做设计评审、客服工程师处理线上事件、开发人员写代码,不能用“登记时长越多,产出越高”简单比较。工时更适合解释投入与工作范围的关系,不适合单独作为个人生产力结论。

若管理者发现某成员工时长期偏高,首先要看其是否承担了大量支持、协调和返工;若记录偏低,也要确认工作是否没有登记、任务是否在项目外发生。工时异常是进一步提问的信号,不是直接判责的证据。

4. 误区四:项目、任务、工作类型一次性设计得很细

分类过细会产生维护债务。团队会遇到相似工作不知道选哪个类别、新项目不知道继承哪套结构、历史数据无法横向比较等问题。尤其当组织架构和项目命名频繁变化时,过细字段很快变成无人维护的下拉框。

更稳妥的做法是先设少量稳定维度:项目或成本对象、任务或工作包、工作类型、日期和时长。字段是否增加,要看它是否能支持一个明确的分析问题,以及维护责任是否确定。没有负责人的字段,早晚会变成数据噪声。

5. 误区五:默认所有工作都能归入项目

支持工单、内部会议、培训、休假、技术债治理、环境维护和临时故障,不一定都属于一个正式项目。强迫员工把这些投入塞到最近的项目,会让项目成本被污染,也会让组织看不到真正的非项目工作负担。

建议设置有限的非项目类别,并定期观察其比例和变化。非项目类别不是“其他”垃圾桶,而是识别组织运行成本、支持负担和隐性工作的重要入口。若“其他”长期很高,说明分类结构或任务管理仍需调整。

6. 误区六:制度发布后只靠催报

催报解决的是迟交,不会自动解决项目归属错、重复登记、口径不一致和主管不看数据。若员工连续几周看到填报后无人讨论、无人调整优先级,自然会把填报理解为行政任务。

制度必须连到管理闭环:数据进入周报或月度复盘,发现异常后由项目负责人说明,资源冲突进入决策记录,口径问题反馈给PMO修订。没有闭环的制度,只是在持续产生维护成本。

四、专业判断逻辑:从管理问题反推制度设计

1. 先做数据用途分级

我建议把用途分成三个层次,并在制度中明确目前处于哪一层。层次不同,对字段、审计和使用边界的要求也不同。

用途层级 典型问题 建议数据粒度 主要风险
资源观察 团队时间主要花在哪里 周或项目阶段汇总 分类过粗,难以定位具体原因
项目预测 项目投入是否偏离估算,剩余工作需要多少人力 按任务或工作包记录,按周复核 范围变更和返工若未单独标注,会误判效率
成本核算或客户计费 投入能否进入财务或合同结算 按合同、角色、费率和审批要求定义 口径、权限与审计要求较高,不能只依赖项目看板

组织可以逐步升级,而不必一步到位。先用资源观察验证分类是否有用,再确认项目预测需要的粒度;若要进入成本核算,则由相关职能共同制定更严格的规则。分层能够避免把高要求场景的负担加到所有团队身上。

2. 明确填报对象、字段和边界

一个可执行的填报记录,至少要让管理者理解“谁、在什么时间、为哪个工作对象、做了哪类工作、投入多久”。如果某个字段无法稳定回答,先不要要求所有人填写。日期、时长、项目或成本对象、工作类型通常是基础字段;任务字段是否必填,要看团队工作管理成熟度。

项目范围外的事项要有明确去处。对于临时支持,可以设计“运营支持”“线上故障”“跨项目协作”等类别,并要求在达到一定投入或影响时补充说明。类别数应有限,定期查看使用情况,合并长期无人使用的项,拆分持续承载大量不同工作的项。

3. 设置频率和粒度时,用“记录成本预算”做约束

我会把填报操作时间本身视作制度成本。试点期间抽样记录员工完成一周填报所用时间,包括选择项目、补充备注、修订和找回任务的时间,而不只看最终点击提交的时间。若记录负担明显挤压实际工作,就应该先简化字段或改善任务结构,而不是继续发催报通知。

一个实用的起点是:每人每周投入填报和修正的时间尽量控制在十至十五分钟以内,再根据合同、审计和业务需要调整。这个区间是试点建议值,不是普遍行业标准。项目越多、任务越碎、系统集成越少,实际耗时越可能增加,必须用本组织的测量结果校准。

4. 设定责任分工,避免PMO成为人工校对中心

工时治理不是PMO替所有人补数据。填报人负责记录与说明;直属主管或项目负责人负责确认团队记录是否合理、异常是否有解释;项目经理负责把投入偏差与范围、进度和风险联系起来;PMO负责口径、报表、抽样质量检查和跨项目问题升级。

权限与责任也应匹配。若项目负责人要分析项目投入,就需要能查看相关项目的数据;若个人敏感信息不应广泛开放,就应限制明细可见范围,提供聚合结果。工具权限应按业务角色配置,而不是默认所有人都能看全部人员记录。

5. 把异常定义成“待解释”,而不是“错误”

异常规则可以是连续多周未提交、项目投入高于阶段计划、非项目工作比例突增、工时超出工作日合理范围,或同一工作对象出现重复记录。规则的作用是把需要复核的记录筛出来,不是自动认定违规。

我更倾向于“机器筛查、业务解释、PMO看趋势”的分工。系统可以提示异常;项目负责人判断是否由范围变化、故障、支持负担或录入错误造成;PMO跟踪跨项目共性。异常原因应有统一选项,并允许补充简短说明,减少每次都从零开始问。

6. 用制度条款表达操作规则,而非抽象口号

“及时准确填报”不够可执行。制度应明确填报周期、截止时间、允许的补录期限、修订路径、主管审核频率、数据用途、访问权限和异常处理时限。员工需要知道何时填、填到哪里、发现错了怎么改;主管需要知道看什么、何时退回、哪些情况要升级。

可将修订规则写得具体,例如:员工在当周结束后两个工作日内完成记录;已提交记录允许在下一周内修订,超过期限需说明原因并由负责人确认。具体时限要结合团队时区、排班和项目节奏确定,不宜照搬模板。

7. 用系统适配工作流,而非为了系统改变全部业务

选工具时,我会先拿真实场景走一遍:员工能否从任务页直接记录投入;跨项目工作能否快速切换;项目关闭后如何补录;负责人能否看到异常汇总;PMO能否导出按项目、阶段和工作类型分析的数据;权限、审计和历史修订是否满足要求。

以 PingCode 等项目管理平台为例,评估重点不应停在功能清单,而要把实际角色、字段和报表放进试点环境验证。组织还要确认工具是否支持既有流程、数据迁移与接口要求。项目数量较少、流程简单的团队,表格或轻量系统可能更经济;多项目并行、角色协作复杂的组织,平台化管理通常更值得评估。

填报工时最佳实践:PMO工时管理制度设计,常见问题

五、案例和数据观察:一次试点如何把“填没填”转成“为什么偏差”

1. 案例边界:使用情景模拟,不冒充行业统计

下面是一组用于说明制度设计方法的情景模拟,参考常见的多项目协作场景构造,不是某家企业的真实经营数据,也不是行业基准。设想一家约 160 人的产品与交付组织,同时运行十余个项目,员工平均每人参与两个以上工作对象,研发、测试、实施和支持职责交叉。

试点前,组织使用共享表格按月登记项目投入。月底由 PMO 汇总,项目经理看到总量后常常只能追问“为什么比计划多”,却无法迅速区分需求新增、线上支持、返工、内部会议和填写错误。员工则认为表格每月结构略有变化,不清楚“项目支持”和“内部协作”应该填在哪里。

2. 先观察投入去了哪里,再决定拆哪些类别

试点没有先增加大量字段,而是抽取连续四周的记录,对模糊项做访谈复核。情景模拟中,原有“其他”类别约占可归属投入的 18%;复核后发现其中包含线上故障、售前支持、内部平台维护和无法识别的漏填混在一起。这个发现说明,原来的问题不是员工没有填,而是类别无法解释数据。

于是制度将少量高频工作单独分类,低频事项仍归入有限的其他类并要求备注;同时统一项目命名,约定支持工作按受益对象登记。试点团队没有把每条会议拆成独立任务,而是按工作类型汇总,避免任务列表膨胀。

3. 再看偏差能否解释,而不是追求提交率单项上升

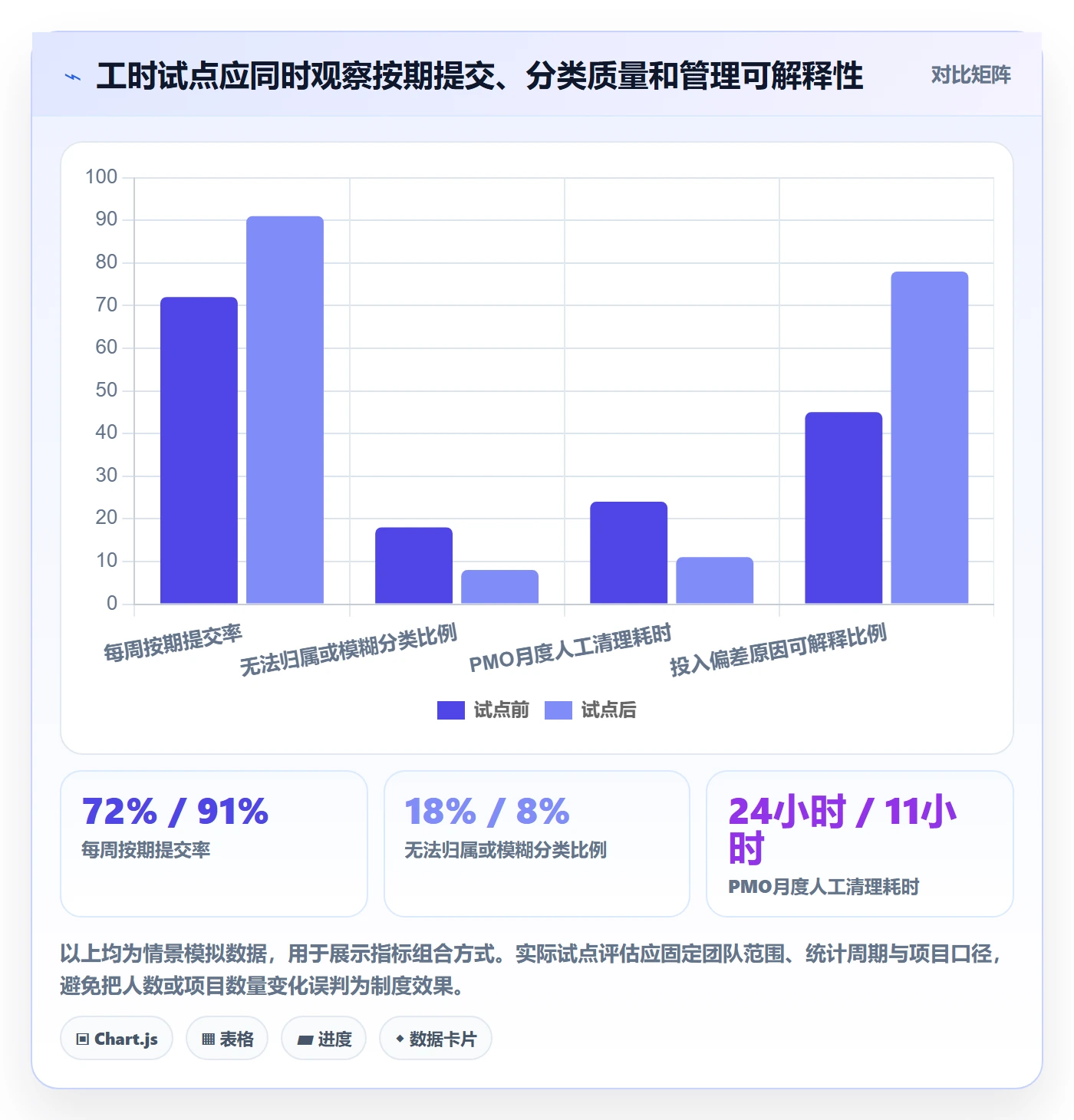

情景试点把管理目标定为“多数项目偏差在月度复盘中能找到原因”,并观察提交及时性、无法归属比例、补录比例和异常关闭情况。以下数值是用于演示的建议基准推演,PMO应使用实际系统数据替换,不能直接拿来评价团队。

观察维度 试点前情景值 试点后情景值 管理含义
每周按期提交率 约 72% 约 91% 说明填报节奏改善,但还需要看记录质量
无法归属或模糊分类比例 约 18% 约 8% 反映分类口径更清楚,不能据此直接推断效率提高
PMO月度人工清理耗时 约 24小时 约 11小时 显示汇总负担下降,但需排除项目数量变化的影响
项目投入偏差原因可解释比例 约 45% 约 78% 更接近制度目标,能帮助项目会议讨论可行动原因

这组推演中特别值得注意的是,提交率从约 72% 提升到约 91%,并不能证明项目绩效改善;更有管理意义的是偏差原因可解释比例提高,以及 PMO 清理时间下降。前者让项目经理能把预算差异连接到需求和依赖,后者释放了分析时间。若只汇报提交率,制度很可能把注意力带回催填。

填报工时最佳实践:PMO工时管理制度设计,常见问题

4. 反例:提交率提高,但错误归属也可能增加

如果管理者把按期提交率作为唯一目标,员工可能为了按时完成,把未确认的工作先填入默认项目。短期看,提交率变好;长期看,项目成本和资源分析更差。另一个反例是部门主管代员工批量补齐,报表看起来完整,但员工没有确认记录,也没有纠错渠道。

因此,试点评估至少要同时看提交、分类、修订和解释四类信息。若提交率上升而异常修订率也明显上升,可能说明新制度操作不清;若无法归属比例下降,但“其他”以外类别异常增长,则可能只是错误迁移。数据变化要和访谈、抽样复核结合。

5. 用抽样验证可信度,别全量人工查每一条

PMO可以每月抽取部分记录,与任务状态、项目会议纪要、故障工单或排班信息进行交叉核对。抽样的目的不是监视个人,而是确认分类规则是否被一致理解、系统流程是否容易出错。对于高风险项目、计费项目或长期异常团队,可提高抽样比例;常规项目则以趋势和异常为主。

访谈时不要只问“你是不是按时填了”,而要问“哪类工作最难归属”“哪一步最费时间”“哪些记录容易忘”“你担心数据会被怎么使用”。这些答案常常能指出制度和工具的缺口,比再发一轮提醒更有价值。

填报工时最佳实践:PMO工时管理制度设计,常见问题

六、不同情况下的行动建议:不要把一套规则套到所有团队

1. 小团队、项目数量少:先用轻量规则验证价值

如果团队规模较小、项目对象少、成员分工清晰,先用轻量表格或现有协作系统即可。设定统一项目名、周填报节奏、有限工作类型和负责人复核,不必为了工时制度采购复杂平台。每月复盘一次:这些记录是否改变了优先级、预算或资源安排?若没有,先调整管理问题,而不是继续加字段。

轻量方案的边界也很清楚:项目变多、跨团队协作变复杂、多个版本的表格同时流转后,人工合并和权限控制成本会快速上升。此时应评估系统化能力,但仍要带着明确的字段和流程需求选型。

2. 中大型、多项目组织:建立统一底座,保留必要差异

对 100 人以上且项目并行较多的组织,统一项目编码、角色权限、工作类型和报表口径通常更重要。可以在组织层面规定基础字段和最小流程,再允许业务线在不破坏统一口径的前提下增加少量补充类别。

这类组织需要关注跨项目资源冲突、项目组合投入和共享支持成本。若采用项目管理平台,应验证员工能否从任务上下文快速登记,PMO能否跨项目聚合,管理者能否按权限查看;同时确认历史数据迁移和字段维护由谁负责。平台能提高流程一致性,但不能替代分类治理和责任分工。

3. 研发与产品团队:记录工作类型,避免只看需求开发

产品研发的投入不只有功能开发。需求研究、技术方案、代码评审、测试、发布、线上故障、技术债和跨团队支持都可能占用关键资源。若只把工时关联到需求卡片,管理者可能误以为没有需求记录的时间就是低产出。

建议先用少量稳定工作类型区分计划内开发、质量保障、运维支持、技术改进和协作投入。记录粒度与迭代节奏配合即可,不必把每个沟通都拆成独立条目。重点观察非计划工作是否挤压路线图,以及支持投入是否集中在少数人员身上。

4. 客户交付和计费项目:把合同要求与内部管理分开

客户计费场景通常有合同口径、岗位费率、审批和凭证要求,不能直接照搬内部项目的简化制度。要明确哪些活动可计费、哪些不计费、谁批准修订、如何处理跨日工作、休假和不可归属投入。若合同规则与内部资源分析需要不同粒度,可以保留同一事实的不同视图,但必须统一数据来源和变更审计。

这类团队宁可先把口径和审核责任讲清楚,再谈自动化。若系统输出不能与合同定义对应,就不能把汇总表直接交给财务或客户作为结算依据。

5. 远程、跨时区或轮班团队:避免以固定截止时间制造假异常

按统一时区设置“每日下班前填报”,对跨时区团队和轮班团队并不公平。制度应以团队实际工作周期定义截止时间,允许在班次结束或周周期结束后提交,并明确休假、调休和紧急事件的补录窗口。

跨时区项目还要统一日期口径,避免同一事件因时区转换被记到不同工作日。工具应显示明确的本地时间或组织标准时区;管理报表则要标注汇总口径。若只是为了赶截止时间批量补录,信息及时性并不会真正改善。

6. 成熟度较低、任务管理尚不稳定:先治理项目对象和工作词汇

如果团队还没有稳定的项目清单,任务经常口头分配,工作类型也没有共识,此时推行细粒度工时制度,员工只能猜测归属。先用两到四周整理项目和非项目工作边界,建立最低限度的工作对象目录,再试运行少量字段。

此时不适合直接把工时数据用于个人评价、预算兑现或成本结算。数据口径不稳时,管理结果会把结构性问题误判为个人问题,反而削弱团队对制度的信任。

7. 正在处理成本超支:把投入记录与范围变更、风险记录连起来

项目成本超支不一定是团队效率低,也可能来自需求扩张、供应商延迟、质量返工、技术路线变化或审批等待。若只看累计工时,管理者知道投入变多,却不知道为什么变多。

建议在项目复盘中并列展示基线投入、实际投入、范围变化、返工或缺陷、关键依赖和剩余估算。记录无需追求极端精细,但要能把投入变化连接到事件。PMO的价值在于让这些信息进入同一讨论,而不是单独发布一份工时排名。

填报工时最佳实践:PMO工时管理制度设计,常见问题

七、不同情况下的取舍:制度不是越严越好,也不是越轻越好

1. 日填与周填:取决于资源调整速度

若项目每天都需要根据线上问题、客户排期或现场任务调配人员,日填能缩短信息延迟,但应尽可能从任务或日历数据中减少手工输入。若资源决策按周或迭代进行,周填通常更节省注意力,也更符合复盘周期。

选择日填的代价是更高的操作频率和更强的提醒机制;选择周填的代价是高频变化可能在周中被延迟发现。可先按团队类型区分频率,而不是全公司统一。两种方式都应保留修订记录和异常说明。

2. 精细记录与汇总记录:取决于成本、合同和分析问题

精细记录适用于需要追踪任务级投入、合同计费或高风险成本控制的场景,但会增加任务维护和分类难度。汇总记录适用于资源趋势和团队负荷观察,操作轻,但较难解释单个项目内部的具体原因。

我的建议是先用能回答当前决策问题的最粗粒度。如果项目级数据已足以识别资源争用,就没有必要让每个人为十五分钟的任务切换反复填表;如果成本差异必须追到工作包,就不能只记录月度项目总量。

3. 统一口径与团队自定义:统一核心,允许有限扩展

完全统一有利于跨部门比较,但可能忽略不同业务的实际工作;完全自定义则会导致同一类别在不同团队含义不同。较可行的方式是固定基础字段、定义核心工作类型和项目编码,再允许经过审批的扩展类别,并要求说明新增字段解决什么问题。

PMO应定期审查扩展项的使用率、重叠程度和管理价值。长期无人使用的类别可以下线;多个类别长期含义相同,可以合并。分类治理不是一次性发布,更像产品维护,需要有版本记录和迁移方案。

4. 个人明细与团队汇总:按用途和权限分层

个人明细有助于纠错和任务级复盘,但访问范围应受到控制;团队汇总降低敏感性,适合做资源趋势和项目组合讨论,却可能掩盖关键岗位过载。可以采用分层授权:员工查看本人记录,负责人查看职责范围内的数据,PMO访问支持治理所需的数据,管理层优先查看汇总结果。

无论采用哪种权限策略,都要提前告知访问者、用途和留存规则。若制度一边承诺“只用于项目分析”,一边却让数据进入未说明的个人排名,信任会迅速下降,记录质量也会变差。

5. 自动化提醒与人工复核:自动化筛查,人工判断

系统提醒适合处理截止日期、必填缺失、超范围时长和重复记录等规则明确的事项。它不适合自动判断一个人是不是效率低、某项目是否浪费资源、某次加班是否合理。复杂判断要结合角色、项目阶段和工作背景。

过度自动化会把口径错误放大;完全人工复核则会让主管陷入逐条检查。合理的取舍是让系统优先筛出例外,让负责人核实业务原因,让PMO抽样检查规则本身是否合理。

6. 强制执行与渐进推广:按组织成熟度决定节奏

如果组织已有成熟项目管理和数据治理基础,可以设定统一生效日期、责任人和逾期处理机制。若项目清单、字段口径和工具权限尚不稳定,应先选一个业务单元试点,再按反馈迭代。强制推广能快速统一动作,但会把设计缺陷同步放大;渐进推广更容易发现问题,但需要明确试点边界和结束标准。

不要让试点无限期延长。提前约定评估指标、参与团队、数据质量门槛和决策日期,达到条件后扩大范围,未达到则修订制度或暂停。试点不是为了证明方案一定正确,而是为了尽早知道什么条件下它才有用。

八、PMO工时管理制度的落地步骤与常见问题处理

1. 用六步启动,而不是先写一份很长的制度

  1. 明确决策目标:选择一到两个具体问题,例如项目投入偏差解释或关键角色资源冲突,不要把所有管理诉求都放进第一版。
  2. 盘点现有数据:查看项目清单、任务结构、现有表格、财务口径和权限现状,识别重复录入与缺失对象。
  3. 绘制工作对象:定义项目、非项目工作和临时支持的归属规则,确定哪些事项需要备注。
  4. 设计最小字段:从日期、时长、项目或工作对象、工作类型等基础信息开始,避免为了未来可能的分析提前收集大量字段。
  5. 挑选代表性团队试点:同时包含不同角色、项目节奏和协作复杂度,确保不是只选最配合的一组人。
  6. 复盘并决定扩展:比较填报成本、数据质量、异常关闭和决策使用情况,修订后再推广。

试点期间应保存口径版本和变更记录。如果新增类别,应说明生效时间以及历史数据是否需要回溯映射。否则,同一张趋势图可能把类别变化误解为工作结构变化。

2. 常见问题:员工总在月底补录,怎么办

先查明原因,不要直接把补录视为态度问题。常见原因包括每日填写打断工作、任务归属不清、系统入口难找、团队提醒机制不合理,或者员工认为记录没有实际用途。可比较及时填报者与月底补录者的角色、项目数和任务切换频率,找到有针对性的改善点。

如果员工确实需要回忆补录,应提供短期修订窗口,并要求对大额、跨项目或异常记录补充说明。持续月底集中补录时,可以改为周填、从任务上下文提供快捷入口,或让项目负责人安排固定复核时间。单纯缩短截止时间,可能只会让记录更匆忙。

3. 常见问题:同一工作不知道该填到哪个项目

首先确定工作受益对象和责任归属。若一项支持直接解决某个客户项目问题,可记入该项目或约定的支持类别;若是面向多个项目的共用平台维护,应定义共享工作对象,避免让员工自行选择最方便的项目。

PMO应发布几个典型场景的判定示例,而不是只给抽象定义。比如跨项目会议如何归属、临时排障按哪个对象记录、内部学习是否计入项目、未确认的工作如何暂存。规则越贴近日常,分类一致性越容易提高。

4. 常见问题:主管没有时间逐条审核

主管不应被要求逐条检查所有正常记录。可以把审核重点转向异常:连续多周未提交、同一项目投入突然增加、非项目工作显著变化、超出合理时长、频繁修订和项目关闭后的补录。普通记录通过抽样复核,异常记录由对应负责人解释。

还要确认审核工作是否进入主管的正式管理职责。如果制度要求负责人审核,却没有给出审核频率、判断标准和升级路径,执行往往会变成“点一下通过”。项目负责人应重点审核偏差原因和资源影响,而不是只确认数字存在。

5. 常见问题:工时和进度数据对不上

先检查两类数据是否使用同一项目范围和统计周期。工时可能按实际发生日期汇总,进度可能按任务完成日期计算;范围变更、任务重开、跨期工作和缺陷返工都会造成表面不一致。不要先要求某一方“改成一样”,应找出差异来自定义、时点还是录入。

对项目预测而言,实际工时和已完成工作量必须配合剩余估算使用。投入很高但完成量低,可能是返工或依赖阻塞;投入较低但进度快,也可能是任务拆分过粗或工作尚未登记。单项数字不够,关键在于检查它们之间的关系。

6. 常见问题:员工担心工时被用于绩效排名

要正面说明用途边界,不能只说“大家不用担心”。明确哪些报表是项目级、哪些角色能看个人明细、数据是否用于绩效,以及若未来改变用途需要经过什么沟通和审批。对数据访问、导出和修订保留必要审计,减少信息被随意转用的空间。

如果组织确实要在某种情形下参考工时,必须同时说明上下文、适用范围和申诉纠错机制。单纯以登记时长高低推断个人贡献,既容易误判,也会鼓励填报行为围绕指标优化,而非真实工作。

7. 常见问题:项目关了以后还有人补填

项目关闭不等于所有记录立即锁死。应区分正常延迟录入、关账调整和真实的项目收尾工作。可以设置明确的项目关闭后补录窗口,超过窗口后由负责人确认,并保留修改历史。若频繁发生,应检查项目关闭流程是否太早,或者收尾、部署和客户支持没有被纳入计划。

对于财务关账或客户结算场景,补录时限应与组织的关账日、合同要求协调。对于内部资源分析,适当保留更长的修订期可能更合理。不同用途不要共用一个未经验证的锁定规则。

九、衡量制度是否有效:关注决策质量,而不是漂亮报表

1. 建议建立四层指标,而不是只看填报率

第一层是执行指标,观察按期提交率、填报耗时和补录比例;第二层是数据质量,观察必填完整率、无法归属比例和修订异常;第三层是管理效率,观察 PMO 清理耗时、异常关闭周期和复盘准备时间;第四层是决策结果,观察资源冲突是否更早发现、项目偏差是否更能解释、预测是否更适合管理使用。

这不是要给制度增加一整套 KPI,而是让 PMO 有证据判断制度是否在改善。挑选少量与目标直接相关的指标即可。例如目标是减少项目投入盲区,就优先看无法归属比例与偏差可解释性,不必额外追踪大量与决策无关的数据。

2. 记录口径和时间窗口,确保前后比较成立

比较试点前后时,项目数量、人员数量、项目阶段和统计周期都可能改变结果。若试点前是淡季、试点后遇到大规模交付高峰,PMO人工耗时增加并不一定说明制度变差。报告应注明参与团队、人员范围、统计周期、项目类型和分类规则版本。

尽可能用同一批团队进行前后对比,也可以增加未参与试点的相似团队作为参考,但要说明两组业务差异。小样本的变化可以用于提出问题,不应包装成组织级因果结论。

3. 每次复盘要落到一个具体管理动作

如果某项目的非计划支持投入持续增加,动作可以是调整支持排班、补充技术债容量、安排根因分析或重新评估路线图;如果关键角色在多个项目间冲突,动作可以是调优优先级、设定容量边界或延后部分需求。只有报表、没有动作,说明制度还没有进入管理流程。

PMO可以建立简单的决策记录:发现了什么偏差、由谁解释、做了什么调整、何时回看结果。这样做的价值不在于制造更多文件,而是避免每次会议重新争论同一组数据。

填报工时最佳实践:PMO工时管理制度设计,常见问题

十、总结:好的工时制度,不是让每个人都更忙于填表

1. 最值得保留的判断

我认为,工时管理最容易被忽略的不是“如何要求员工填”,而是“组织有没有能力解释员工为什么这样填”。记录的价值来自共同理解的工作对象、稳定的分类口径、可信的修订流程,以及把投入变化带回项目决策的机制。

制度越强调填报义务,越要同步说明组织的管理义务:负责人要看数据,PMO要维护口径,管理层要回应资源冲突,相关岗位要保护数据用途边界。否则要求越严格,填报行为越容易滑向形式主义。

2. 下一步可以这样做

如果你正在从零建立制度,先挑一个真实的管理问题,再找一个包含不同角色的团队做短周期试点。用最少字段跑通“登记,复核,分析,决策,回看”,记录填报成本和无法解释的部分,然后根据问题修订口径。

如果你已经有制度却感觉数据没用,不妨先检查最近一次月度复盘:有没有一项资源或优先级决策因为工时记录而改变?如果没有,追查是数据不可信、分析缺背景、角色没有权限,还是会议没有接住结果。修补那个断点,通常比增加提醒频率和报表数量更有效。

工时不是对工作的完整描述,而是理解投入的一扇窗口。PMO真正要建设的不是更复杂的填报流程,而是让投入可解释、让偏差能讨论、让讨论能够改变行动的管理闭环。

常见问题解答(FAQ)

1. PMO 工时管理制度应该要求员工每天填报吗?

我们团队刚准备上线工时填报,管理层希望每天收工前必须填完,员工却觉得这会打断工作。我担心填得太频繁会增加负担,填得太晚又容易凭记忆估算,究竟怎样设定频率更合理?

不必把“每天填报”当成唯一标准,关键是控制回忆误差与操作负担。对任务切换频繁、需要按客户或项目核算成本的团队,可要求每天花几分钟记录;工作相对稳定的团队,可以每周填报两至三次,并设定周五下班前完成。试运行时可连续观察四周:记录逾期率、单次填报耗时和主管退回率。

如果员工常在周末集中补录,且大量记录以整天为单位,通常说明周期太长或任务拆分不清。制度应明确提交期限和补录规则,但不要把打卡式的即时记录误当成准确性的保证。

2. 工时填报应该精确到多少分钟?

我看到有的团队要求精确到 15 分钟,有的只按半天记录。大家填得越细,数据看起来越完整,但我也担心员工会花很多时间维护表格,最后只是把数字填得更漂亮。精度到底该由什么决定?

精度应由管理决策所需的颗粒度决定,而不是越细越好。若工时用于客户计费、合同交付或成本核算,可以按 15 至 30 分钟记录,并明确计费取整规则;若主要用于项目容量和资源趋势分析,按半小时或小时记录通常足够。

一个实用的试点办法是抽查一周:如果员工频繁修改几分钟的差异,而这些调整不会改变预算、排期或计费结果,就应降低精度要求。制度还应规定最小可记录单位、会议及临时支持如何归类,避免不同团队用相同数字表达不同口径。

3. 工时数据填报不准确,PMO 应该处罚还是先查原因?

我们有些项目的工时总是到月底才集中补填,负责人认为这是态度问题,想直接纳入绩效扣分。我更想先弄清楚是员工忘记了、任务分类太复杂,还是工作安排变化太快;怎样处理才能既管住质量,又不让数据变成应付考核的数字?

先区分“未按时填报”和“填报内容不可信”,两者原因不同,不宜一开始就用同一种处罚。可先看连续四周的数据:逾期率是否集中在某个团队,补录记录是否明显偏向整小时,退回是否集中在少数类别。如果问题集中在分类难懂或任务变更频繁,应先简化字段、明确归类并培训;

若规则清楚、提醒到位后仍反复逾期,再按制度升级处理。更重要的是,不要仅凭工时长短评价个人绩效,否则员工会倾向于填报安全数字,损害项目估算和资源决策的可信度。

4. PMO 如何用工时数据发现项目风险,而不是只做月底报表?

我每月都能拿到项目工时汇总,但它通常只是列出谁投入了多少小时,项目出问题时却没能提前提醒。我不确定是数据维度不够,还是分析方法不对;如果只能先做少量指标,哪些最值得关注?

先把工时与计划、交付和剩余工作放在一起看,单独的总工时很难判断项目是否健康。建议优先追踪计划工时与实际工时偏差、关键任务投入变化、未完成工作量,以及偏差连续出现的周期。

例如某任务计划投入 40 小时,累计已投入 36 小时但完成度仍不足一半,且连续两周没有收敛,就值得项目负责人核查范围、阻塞或估算是否失真。阈值应结合团队历史数据设定,不宜直接套用统一比例。工时只能作为风险信号,不能单独证明员工效率或项目价值;

发现异常后应追问原因并记录处置结果,才能让报表转化为管理动作。

核心关键词

读者评论

钟
钟悦

我们团队试过每天按任务填,月底数据看着很细,实际不少是凭记忆补的。后来改成每周汇总,填报轻松些,但临时支持最好单独留类别,否则项目投入还是会被算偏。

吴
吴思源

比较认同工时不能直接当个人效率指标。我们做客户交付时,协调和返工占用不少时间,如果只看登记时长,很容易忽略需求变更。想问下文章提到的异常复核,通常由项目负责人还是直属主管来定口径?

郝
郝予安

工具确实能减少重复录入,不过项目和任务结构维护不好,换系统也解决不了。我更关心非项目工作怎么定期清理分类,避免“其他”越堆越多;如果有具体的试点复盘指标,会更方便落地。

文章包含AI辅助创作:填报工时最佳实践:PMO工时管理制度设计,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/559411

赞 (0)
飞飞飞飞
工时实操方法:PMO提升工时管理效率的制度设计方法与模板
上一篇 2小时前
工时管理如何做好计划工时?PMO制度设计与操作步骤
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
