工时表按时提交、主管逐条审批,月底项目成本仍然对不上,这并不罕见。问题通常不在员工“填得不认真”,而在工时审核把注意力放在了有没有填、有没有批,却没有先说清楚工时要支持什么决策、哪些记录可以比较、异常由谁处理。对 PMO 来说,审核的目标不是把每个人的每一分钟管住,而是让数据足以用于项目预测、资源配置和经营复盘,同时避免把统计制度变成重复填报与形式审批。
一、核心结论:审核质量不等于审批数量
1. 先明确工时审核究竟要解决什么问题
我通常先问三个问题:这份工时数据要支持什么决策?谁会依据它采取行动?如果数据偏差,企业会承担什么后果?同样一笔工时,在不同组织里的用途可能完全不同:有的用于项目成本核算,有的用于资源负荷预测,有的用于客户结算,还有的只是用于观察团队投入结构。
如果目标是预测交付能力,团队需要的是按项目、阶段、工作类别统计的相对稳定数据;如果目标是客户结算,则需要与合同范围、可计费规则和客户确认机制对齐。把这些用途混在一个审核流程里,员工可能要填多个近似字段,主管却仍然不知道“审核通过”代表什么。
我的判断是:审核制度先定用途,再定字段和规则;不要先买工具、上线表单,再试图从字段里倒推管理目标。用途不清,审批再严格也只是把不清楚的数据批得更快。
2. 将审核定义为数据质量控制,而不是工时执法
工时记录是对已发生工作的回顾,并非天然等同于考勤。若企业把它用于核对出勤,就要明确考勤数据才是出勤依据,项目工时用于记录工作投入;两者出现差异时,应该进入异常核查,而不是直接认定员工违规。否则员工会为了“凑满一天”把时间填到项目上,数字看起来完整,项目成本和工作结构却失真。
一个可执行的审核体系,至少需要同时检查完整性、归属准确性、时间逻辑、分类一致性和异常可解释性。它不应要求每条记录都经过高层人工批准,而应让常规记录自动通过、可疑记录进入适当层级的复核。
3. 用最小必要控制替代层层签字
对于日常、低风险、符合规则的记录,可以采用员工提交、直属负责人抽查或周期性复核;跨项目大幅调整、超出合同范围、涉及客户结算、跨周期回填等情形,则需要更强的审批和留痕。审核强度应与潜在损失相匹配,而不是所有记录都走同一条长链路。
实际制度可以用“默认规则加例外处理”来组织:多数记录按清楚的规则快速流转,少数不符合规则的记录提供原因、证据和责任人。这样才能同时守住质量与效率。

二、背景与真实工作场景:为什么月底总会出现“补工时”
1. 项目工作的时间分配并不总能当天准确回忆
研发、咨询、实施等知识工作通常被会议、临时支持、故障处理和多项目切换打断。员工可能上午处理主项目,下午协助另一个团队,期间还参加评审和内部培训。如果系统只提供一个“项目工时”字段,员工要么把所有时间记到主项目,要么在月底凭记忆拆分,形成看似精确、实际误差很大的记录。
因此,及时记录确实有价值,但制度不能简单要求“每项工作实时打卡”。对于碎片化任务,分钟级填报可能带来过高的认知负担,促使员工用估算补齐。更合理的办法是给不同工作形态设定合适粒度:连续交付任务按半天或小时记录,短促协助可以按固定区间汇总,并允许备注说明。
2. PMO常遇到的不是单一错误,而是多种口径混在一起
一个部门把会议算入项目工时,另一个部门记在管理活动;有人把缺陷返修归入原需求,有人放进维护;有人按实际发生日期填报,有人按提交日期回填。数据表面上可以汇总,横向比较却不成立。此时增加审批人,只会增加对口径的争论,并不会自动让数据变得可比。
尤其在多事业部、多项目、跨地区组织中,工时模型必须承认业务差异。企业可以统一底层概念,例如项目、工作类别、时间范围和修改记录,但不宜为了表面统一而强迫不同业务使用完全相同的成本分类。
3. 工具只能承载规则,不能替代规则设计
在 100 人以上的组织中,项目、角色、成本中心与审批关系往往已经交织。以 PingCode 这类面向中大型组织的项目管理平台为例,讨论流程设计时应重点看项目任务、人员角色、工时记录、权限和报表之间能否形成可追溯关联,而不能只看是否有一个“工时审批”按钮。
无论使用哪种平台,配置前都应先画出数据流:员工在哪里记录工作,项目负责人如何核对归属,PMO如何查看异常,财务如何使用可计费数据,修改后谁能看到变更。若数据需要反复从表格导入导出,权限和口径又各自维护,工具容易变成另一处数据孤岛。
4. 常见的月底场景及其根因

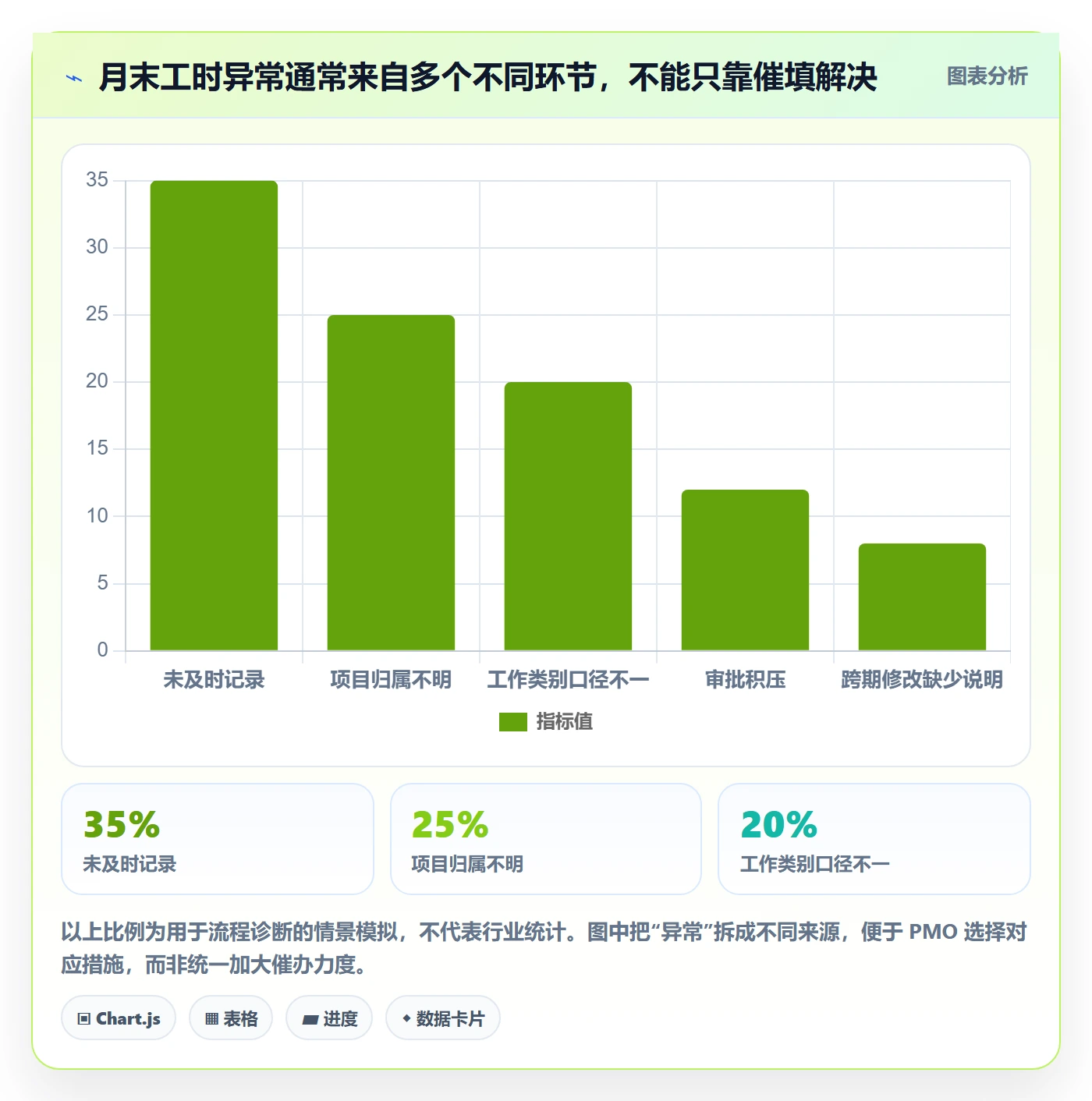

月底前三天,系统里仍有一批未提交记录。主管催促后,员工一次性补录;PMO发现项目分布不合理,要求重新拆分;主管不清楚调整依据,只能批准或退回;财务最后拿到一张看似完整的表,却无法解释项目成本变化。这种循环的根因通常不是“员工拖延”一个因素,而是提醒机制、记录粒度、项目归属、审批责任和例外规则同时缺位。
要改善它,我会先把问题拆成“未记录”“记录不完整”“分类不一致”“审批滞留”“数据无法使用”五类,再分别找责任人。否则把所有异常都归为“未按时填报”,措施就只剩通知、催办和罚款。

三、常见误区:表面更严格,数据未必更可信
1. 误区一:每天填报,就能保证准确
日填报能缩短记忆间隔,却不等于准确。任务切换频繁、支持工作碎片化的岗位,可能会把时间切成过多小段,填报时间超过记录本身的管理价值。若员工需要不断切换系统、搜索项目、选择类别,最后仍可能用默认选项快速提交。
更好的判断方式是看“及时性与记录成本”的平衡。可先试行每周两次记录,观察逾期率、退回率、单人操作耗时和项目归属纠错率,再决定是否需要提高频率。对工时用于客户结算的团队,记录频率通常要更高;对仅用于季度资源趋势的团队,日级颗粒度可能没有必要。
2. 误区二:审批层级越多,错误越少
审批链越长,确实可能增加检查机会,但也会增加滞留、重复解释和“只要上级批了就不用再看”的责任稀释。直属主管通常最了解任务分配,项目负责人最了解项目归属,PMO最适合制定口径和识别跨项目模式;让三者逐条重复确认同一件事,并不必然提高准确率。
审批人应因掌握不同证据而存在。如果两个审批人都只能看到同一张表、都只能点击通过,第二个审批环节很可能是形式性成本。应明确每一层检查什么、发现什么异常时退回、退回后由谁修正。
3. 误区三:把八小时填满,就代表项目管理规范
“每天必须凑满固定时长”的做法容易把工时记录推向考勤化。假如员工当天参加公司会议、处理内部支持或培训,系统却只允许选项目,员工就会把这些时间塞进最接近的项目,导致客户成本、项目投入和团队产能被同时扭曲。
工时口径必须定义非项目工作、休假、培训、内部事务和待命支持如何记录。没有对应类别时,不能把缺口简单视为员工漏填;它也可能是系统分类设计不完整。
4. 误区四:退回次数越多,审核越认真
退回常见原因有两类:真实异常需要补充证据,或规则写得不清导致不同审批人反复要求不同格式。后一类退回会把管理成本转嫁给员工,却没有修正制度本身。应定期分析退回原因,并将可重复的问题转化为字段提示、校验规则或口径示例。
如果某一工作类别的记录频繁被退回,优先检查类别定义、项目权限和审批指导,而不是先给填报人增加培训。系统性问题反复落在个人身上,往往说明规则本身不够可执行。
5. 误区五:汇总数字越细,决策越科学
把记录细到每五分钟,表格看起来更精密,却可能远超员工的回忆能力和管理用途。数据颗粒度应当服务决策:如果项目成本只按月分析,精确到分钟未必增加信息;如果客户合同按小时结算,记录证据和客户确认却可能非常重要。
建议先写清楚分析问题,例如“下季度需要多少测试资源”,再判断所需字段和时间粒度。字段数量和数据质量不是正相关,新增字段前应验证它会不会被稳定填写、有没有明确使用者,以及填错后是否能发现。
6. 误区六:工时与产出一一对应
工时反映投入,不直接等于产出价值。研发探索、故障排查和方案评估可能短期看不到可交付成果;反过来,投入很多时间也不必然意味着项目进展良好。将工时直接用于个人绩效排名,会诱发规避协作、拆分任务或夸大记录等行为。
工时可以与交付结果、缺陷、范围变更、客户确认和资源负荷共同分析,但需要解释关联边界。它更适合作为“哪里投入偏离预期”的线索,而不是单独给员工贴效率标签。
四、专业判断逻辑:从用途、口径到异常处理
1. 先画出工时数据的用途地图
我建议为每一种工时用途建立独立的责任与口径说明。项目成本核算关注成本归属和成本费率;资源规划关注不同角色的投入趋势与可用容量;客户结算关注可计费规则、证据和确认;流程改进关注等待、返工和支持工作占比。它们可以使用部分共同字段,但不能默认共享同一套解释。
每项用途至少回答四个问题:谁消费数据,谁负责数据,决策周期多长,错误会造成什么影响。若一项数据没有明确使用者,且填报成本持续增加,应重新评估是否保留。
2. 规定共同字段与分类边界
一个可维护的基础模型,通常需要记录日期、人员、项目或内部工作项、工作类别、时长、提交状态和变更历史。必要时再加入任务、阶段、是否可计费、成本中心或说明。字段不宜一次性堆满;先保留决策必须项,其余通过试点验证价值。
分类定义不能只写名称,还要给边界与正反例。例如“缺陷修复”是否包含需求变更引起的返工?客户会议算在项目交付还是客户管理?内部技术支持属于哪个成本中心?同一类别如果不同团队理解不同,报表就会制造虚假差异。
3. 根据风险设计分层控制
我会把审核规则分成三层:自动校验、直属或项目责任人复核、PMO或财务的例外审查。自动校验处理明显错误,如缺字段、重复记录、超出配置上限;项目责任人判断项目归属与工作类别;PMO关注口径一致性、异常聚集和跨周期变化;财务只在涉及成本确认或计费时介入。
每层都要设定职责边界。PMO不应逐条替主管确认任务细节,财务也不应替项目团队判断工作是否实际发生。流程一旦让不掌握事实的人承担审批责任,签字就会退化为风险转移。
4. 将“异常”拆成可处理的规则
规则应包括触发条件、解释材料、处理时限、审批角色和升级路径。例如单日记录超过组织设定上限时,先要求确认是否重复或跨项目;跨月修改时必须说明原因并保留原值;计费类别变更时由项目负责人复核;长时间未提交时先提醒员工,再通知直属主管。
阈值不应照抄别的公司。某组织每日八小时工作安排可能适用,另一个跨时区项目或轮班团队则不适用。先收集两到三个周期的实际分布,确认异常规则能识别真正风险而非正常工作形态,再逐步上线。
5. 用风险与证据决定审核强度
我会用“影响金额、发生概率、可逆性、证据可得性”来判断某类记录的控制强度。低金额、易更正、只用于趋势观察的记录,可采用抽样复核;涉及客户发票、合同超额或跨期成本结转的记录,应增加证据要求和变更留痕。
抽样也要有方向:不能只随机抽取最容易核查的记录。应覆盖高金额、高频修改、新加入项目、异常集中人员和工作类别边界模糊的样本。抽样发现问题后,需要追踪是个别失误还是规则缺陷。
6. 选择能区分“完整”与“可信”的指标
只看按时提交率,会遗漏归属和口径问题;只看审批通过率,又可能奖励审批人快速点击。指标最好分层:流程层看及时率、审批时长和退回率;数据层看归属准确率、跨期修改率和异常解释率;决策层看预测偏差、结算调整和资源计划命中情况。
这些指标要有明确分母和统计周期。比如“审批及时率”需说明从员工提交到审批完成的时限;“归属准确率”需说明由抽样复核还是全量对账判断。没有口径的百分比,适合做提醒,不适合做绩效结论。

五、案例与数据观察:用一次试点验证流程,而不是先全面上线
1. 先说明案例数据的边界
下面的案例是一个面向 120 人研发与交付团队的情景模拟,用于展示诊断方法,不代表某一家企业的公开经营数据,也不是行业平均值。模拟的目的,是说明在控制口径、调整提醒与分层审批之后,哪些指标值得观察,哪些数字不能被过度解读。
团队原先月末集中补录,项目负责人逐条审批,PMO每月人工整理表格。诊断时没有把所有问题归咎于员工,而是分别记录填报延迟、项目归属、类别定义、审批等待和跨期修改。随后选择两个项目组试行六周,保留对照组的原流程,以便区分“规则改进”与“季节性工作量变化”。
2. 试点先改三件事,而不是一次重做全部制度
第一,统一高频工作类别的定义,并用正例和反例解释会议、缺陷处理、内部支持和需求变更的记录方式。第二,把提醒从月底集中催办改为每周固定提醒,并允许短时支持工作按规定粒度汇总。第三,将逐条审批改为规则校验加责任人复核,只有跨期修改、异常时长和计费类别变化进入额外审查。
这三项调整分别处理口径、记录时机和审批负担。试点期间不调整个人绩效制度,避免员工因为评价压力改变填报行为;同时保留记录修改前后的值、时间和理由,以便核查数据变化。
3. 观察结果应同时看改善与代价

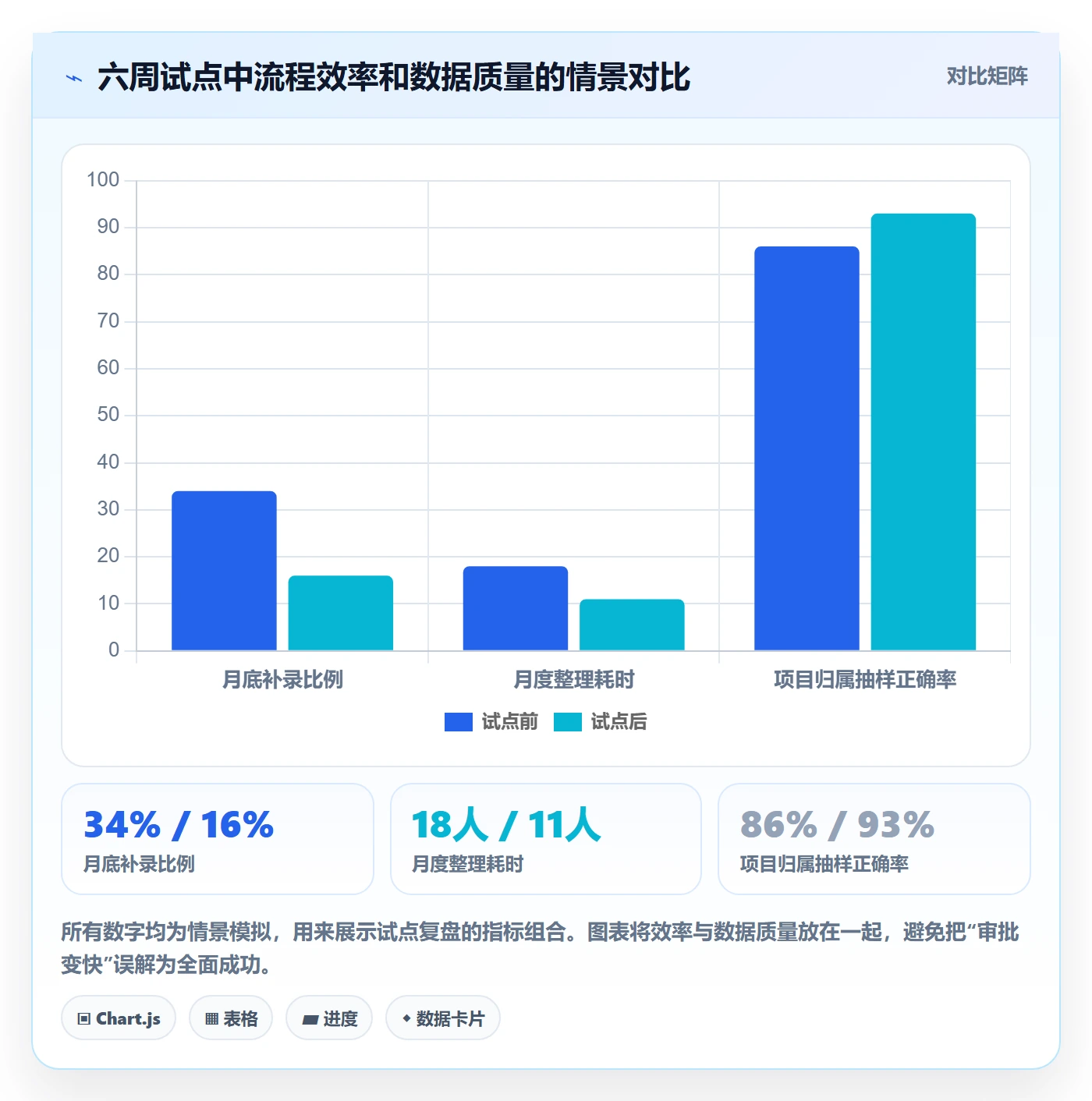

在这一情景模拟中,试点组月底补录比例从 34% 降至 16%,月度整理耗时从 18 人时降至 11 人时,审批中位等待时间从 2.8 个工作日降至 1.4 个工作日。与此同时,项目归属抽样正确率从 86% 升至 93%。这些变化说明流程有改善的可能,但不能单凭六周结果断言因果成立。
试点也产生了代价:项目责任人需要参加口径培训,系统配置和例外规则维护增加了前期投入;短时支持工作仍有少量类别争议。若组织只报告节省了多少整理时间,而不披露试点成本和分类争议,结论就会偏向乐观。
4. 如何判读一组工时管理指标
首先确认分母是否稳定。如果试点组和对照组人员数量、项目阶段或结算月份不同,直接比较百分比容易误判。其次区分“记录发生变化”与“管理结果改善”:审批变快是流程结果,成本预测更准才是决策结果,两者之间需要验证链条。
最后检查反作用。比如月末补录下降,但每周填报时间明显上升;审批等待缩短,但退回率大幅增加;项目归属更准确,但员工开始把大量工作记到“内部支持”以规避分类争议。任何单项指标改善,都要与相邻指标一起看。

5. 试点结束后要做的归因检查
如果数据改善明显,先看改善来自哪个控制点:提醒频率、分类定义、权限调整,还是主管培训。若多个改动同时上线,就不能知道哪项真正有效。下一轮可以保持其余条件不变,只调整一个关键变量,逐步确认投入产出。
如果结果不明显,也不必立刻扩大审批力度。先检查员工是否理解类别、项目目录是否及时维护、主管是否拥有足够时间审核、报表是否把不同业务口径混在一起。流程失败有时是前置数据治理不足,并不意味着人员不配合。
六、不同情况下的行动建议:按组织规模和用途调整
1. 100人以内、项目结构简单的团队
这类团队不一定需要复杂审批工作流。先统一项目清单、工作类别和提交周期,指定一位负责人处理跨项目归属与例外即可。重点是确保每个项目有明确责任人,员工知道内部工作如何记录,月末有人检查异常而不是只汇总总小时数。
如果团队规模小、项目切换少,使用结构清晰的表格也可以启动试点。应把版本控制、权限和变更说明管好;当项目数量、审批人或对账次数增加到手工维护容易出错时,再评估系统化投入。
2. 100人以上、多项目并行的组织
中大型组织应将人员、项目、角色、工作类别和审批权限建立稳定关联,避免依靠个人维护多份项目名单。项目关闭、人员调动和组织调整时,要同步处理权限与归属;否则员工可能在已结束项目下继续填报,或无法选择仍在执行的项目。
采用项目管理平台时,优先评估数据能否从计划、任务和人员权限自然关联到工时,而不是强制员工重复录入。以 PingCode 为例,可将其作为中大型组织评估项目协作与工时流程协同的候选平台之一;实际选型仍需验证权限粒度、历史数据迁移、报表口径、审计留痕及与现有财务流程的衔接,不应因功能清单相似就假定适配。
3. 工时用于客户计费或合同结算
计费工时需要更清楚的证据链,包括合同允许的工作范围、可计费类别、记录周期、客户确认方式和跨期更改规则。项目负责人要能区分可计费与不可计费投入,财务要能追踪记录如何进入账单,争议记录要有明确处理人和时限。
这类场景不能只依赖事后抽样。对于高金额客户、固定价格项目或合同超额风险,建议将工时与任务、交付物或客户确认关联,并对账单生成前的变更进行复核。与此同时,应避免把内部非计费工作伪装成客户投入,以免短期提高可计费小时、长期损害合同信任。
4. 工时用于资源规划而非个人考核
资源规划更关注角色、技能和项目阶段的投入趋势,可以用周或月粒度观察负荷,结合休假、已承诺工作和未来计划做容量预测。此时记录口径的一致性通常比分钟级精度更重要,团队会议和内部支持也需要纳入,否则容量模型会系统性低估真实工作负担。
不要把历史工时直接当作未来产能。历史数据可能包含返工、等待、低效流程和临时救火。规划时应把稳定交付投入与异常损耗分开看,并由项目负责人解释变化原因。
5. 组织跨地区、跨时区或采用轮班工作
统一制度需要考虑当地工作日、时区、轮班交接和假期。统一的是记录含义、审计要求和例外原则,不一定是本地截止时间或每日上限。跨时区项目尤其应明确工时按实际发生地、项目约定时区还是系统标准时区记录。
如果同一工作跨越午夜或多个班次,避免让系统自动把时长截断或重复。先用典型班次、跨日会议和交接案例做端到端测试,再正式发布规则。
6. 现阶段无法购置新系统
可以先用现有表单、项目台账和共享报表建立最小闭环:统一字段与分类、设置提交提醒、每周检查未提交名单、每月抽样核对归属、保留修改记录。不要一开始追求自动化所有场景,先确认规则能否被业务人员理解并稳定执行。
但应明确人工方案的退出条件,例如维护者每月耗时持续增加、项目清单反复冲突、审批记录无法追溯,或对账错误影响结算。达到条件后,系统采购讨论才有清晰需求,而不是仅以“别人有功能我们也要有”为依据。
七、取舍与落地:控制强度、填报成本和数据用途之间求平衡
1. 高精度记录与低填报负担的取舍
更细的颗粒度可能提高客户结算或活动分析的可追溯性,也会增加记录和审核负担。若管理问题只需要判断项目投入结构,按半天或小时汇总可能足够;若需要按合同小时开票,则必须保留更细的任务说明与确认依据。
建议把“精度”具体化为可验证问题:需要分辨什么工作、哪个项目、哪个时间段?如果无法说明更细字段会改变哪项决策,就暂缓增加填报要求。
2. 自动审批与人工复核的取舍
自动规则适合处理字段缺失、明显重复和超限提醒等可机械判断的问题,但它无法判断员工是否真实参与了某项工作,也不能理解每个项目的业务背景。人工复核适合处理高风险例外,不适合无差别检查全部记录。
两者结合时要有兜底路径。规则误判时,员工应能提交说明并由明确责任人处理;规则未覆盖的异常,也要能被抽样审查发现。自动化不是减少责任,而是把人的判断留给真正需要判断的事项。
3. 统一口径与保留业务差异的取舍
统一口径能提高跨团队比较能力,但过度统一会抹平研发、交付、售后和运营的工作差别。底层字段可以共用,工作类别可通过受控的业务子类扩展;关键是定义映射关系,让汇总口径可解释。
如果某团队提出特殊类别,应要求说明使用场景、负责人、适用范围和与通用类别的映射。没有治理机制的自定义选项会越来越多,最终让统一报表失去意义。
4. 用工时做绩效证据与保护组织信任的取舍
工时可能揭示工作量分布和项目负荷,但直接用于个人排名会改变填报动机。若管理层确需把它作为绩效讨论的一部分,应明确它只是多种证据之一,并解释工作复杂度、协作贡献、质量和结果如何一起考虑。
更稳妥的做法是先用于团队级流程改进,例如识别反复返工、支持负担过重和项目计划偏差。团队知道数据用于改善工作系统,而非单纯监视个人时,记录质量通常更容易维持。
5. 速度与审计留痕的取舍
减少审批可以加快流转,却不能删掉关键变更记录。尤其是跨期修改、计费类别调整和已确认成本的重分类,应记录修改人、修改时间、原值、新值和原因。留痕不必让每个普通用户都填写长篇说明,但应满足事后复核需要。
可以对常规小幅更正使用简短原因码,对高影响改动要求补充文字或附件。控制设计的目标不是让每次操作都繁琐,而是在风险升高时提高证据要求。
八、流程优化蓝图:从诊断到稳定运行
1. 第一步:盘点现状并建立基线
先抽取最近两到三个完整周期,统计提交延迟、退回原因、审批等待、跨期修改、项目归属错误和人工整理耗时。基线要说明样本范围、项目阶段和组织结构,避免拿单月旺季与普通月份直接比较。
同时访谈员工、项目负责人、PMO和财务,分别问清楚最耗时的步骤、最常见的口径争议,以及数据最终被用于什么决定。系统日志能告诉你发生了什么,访谈能解释为什么发生。
2. 第二步:画出责任链与数据流
把从工作发生到报表使用的路径画出来,标记记录、校验、审批、汇总、变更和对账节点。每个节点注明输入、输出、责任人、时限与异常处理方式。如果同一字段在多个地方重复维护,应先找出主数据来源和同步责任。
流程图不能只画理想状态,还要纳入请假代理、人员离职、项目关闭、退回重提、跨期更正和客户争议等例外。真正的流程负担通常藏在例外里。
3. 第三步:定义数据字典和审核标准
为每个关键字段写清含义、允许值、维护者、变更周期和校验方式。为高频工作类别提供具体例子;对争议类别,列出容易混淆的边界。数据字典应能被填报人看懂,而不是只供系统管理员阅读。
审核标准需描述“发现异常后怎么办”,不只是列出不允许的行为。例如记录超限时允许员工选择拆分、更正或说明特殊班次;项目归属不确定时,明确由哪个负责人确认。
4. 第四步:试点少量团队,明确成功条件
选取业务形态具有代表性的团队试点,而非只选最配合、流程最简单的一组。事先写明成功条件,例如补录比例下降、归属抽样正确率提高、审批等待缩短,同时员工记录耗时和例外处理成本不得失控。
试点周期要覆盖完整的业务节奏。若一个月内没有结算、项目切换或跨期调整,就无法验证相关控制是否有效。将试点中的新问题记录下来,必要时先修订规则,再决定是否推广。
5. 第五步:分批推广并持续复盘
推广时按业务类型和风险分批,不要在同一天改变所有团队的字段、权限和考核规则。每批上线后安排答疑窗口,收集系统误判、类别冲突和审批代理问题,并公布处理进度。
季度复盘时,不只展示提交率,还要回答三个管理问题:数据是否改善了资源预测或成本判断?团队为此增加了多少记录与审核成本?有哪些规则引发了不必要的退回?根据答案保留有效控制、调整低效规则,并删除无人使用的字段。

九、常见问题:PMO工时审核执行中的关键判断
1. 工时应该每天填,还是每周填?
取决于用途、任务切换频率和记录成本。客户结算、短周期项目或高频切换岗位,适合更及时记录;用于月度趋势和容量规划的团队,可以先试行每周多次汇总。关键是比较及时率、回忆性错误、员工耗时和退回率,而不是把“每天”当成天然正确。
2. PMO需要审核每一条工时吗?
通常不需要。PMO更适合制定统一口径、监控跨项目异常、抽样检查和推动问题闭环。逐条核实任务细节应由最接近工作事实的项目负责人或主管承担;涉及财务确认的部分再由财务按职责复核。
3. 工时记录少于规定时长,应该直接退回吗?
先判断制度是否允许休假、培训、内部支持、待命或非项目工作。如果这些类别未定义,直接退回只会促使员工凑数。规则完整后,再按缺失类型要求补充记录或说明,并区分员工漏填与系统没有合适分类。
4. 可以用工时直接比较员工效率吗?
不宜单独使用。工时记录的是投入,任务复杂度、工作质量、协作贡献、返工、等待和项目阶段都会影响结果。它可以提示工作负荷不平衡或计划偏差,但不能在缺少上下文时直接变成员工效率排名。
5. 工时错误已经提交,如何修改才合规?
允许按权限更正,同时保留原记录、修改人、修改时间、修改原因和必要的复核。已进入结算或成本确认的记录,修改还应触发对账或重新确认。完全禁止修改会迫使员工另建补偿记录,反而损害数据可追溯性。
6. 应该先买系统还是先制定制度?
先明确用途、责任、字段和异常处理,再评估系统能否支持这些要求。可以同步做小范围产品验证,但不要用功能清单替代流程设计。选型时要求供应方演示真实业务场景,包括跨期调整、代理审批、权限变更、项目关闭和审计记录。
7. 工时数据可以用于客户结算吗?
可以,但必须建立合同规则、可计费分类、工作证据、审批链和客户确认机制。单纯拥有一张已审批工时表,并不自动满足合同约定或审计要求。对争议金额和跨期调整,应保留完整的变更与确认记录。
8. 如何判断工时流程优化是否成功?
同时观察流程效率、数据质量、员工负担和管理结果。提交更快、审批更快是过程改善;项目归属更准、预测误差下降、结算调整减少,才更接近业务价值。若员工耗时明显增加或数据被用来规避绩效风险,即使表面通过率很高,也不能算成功。
十、结语:让工时成为可解释的管理证据
工时审核最容易走偏的地方,是把“填得完整”误认为“数据可信”,再把“审批通过”误认为“适合决策”。我的经验性判断是:流程质量取决于记录用途是否清楚、分类边界是否一致、责任人是否掌握事实,以及异常能否留下可复核的解释。审批层级和字段数量本身并不等于管理成熟。
下一步可以先做一件小事:抽取最近一个月的工时记录,按未提交、归属错误、类别争议、审批滞留和跨期修改分类,找出占用最多时间或造成最大风险的一类问题。先围绕它设计一个可测量的试点,再根据数据决定是否增加自动校验、调整审批角色或引入平台。把工时流程做轻、做清楚、做可追溯,比把它做得繁复更重要。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:工时审核最佳实践:PMO工时管理流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/559332
读者评论
我们之前把工时改成每天填,逾期少了,但月底项目归属还是要返工。后来给会议和内部支持单独设类别,情况才好一些。分类口径确实比单纯催填更关键。
文中提到工时不宜直接用于个人绩效排名,我比较认同。实际项目里临时支持和排查问题很难准确拆分,若拿小时数横向比较,容易让大家优先记录而不是优先解决问题。
分层审核听起来合理,不过小团队里主管和项目负责人常常是同一个人,流程未必能拆得这么细。想知道这类团队怎么设置例外复核,才能避免审批只是多点一次通过。
