剩余工时看起来只是“还要做多少小时”的估算,实际却是项目计划、资源调度和风险预警之间的一条关键连接线。PMO如果只在周会上收集一个数字,常见结果是计划看似完整、实际产能却对不上:有人报得很乐观,有人把未开始工作报成零,有人把已延期任务的剩余量原样照搬。本文的核心判断是:剩余工时不是对过去投入的总结,而是对未来完成成本的持续预测;流程的价值不在于让每个人填表,而在于让预测有统一口径、能被验证、能触发行动。
一、先把核心结论说清楚:剩余工时是预测,不是考核分数
1. 一个数字必须同时回答三个问题
我在设计工时管理规范时,通常先检查每个“剩余工时”数字能否回答三个问题:还剩哪些工作、这些工作由谁完成、预计在哪个时间点完成。只有一个总数而没有任务范围、责任人和时间窗口,数字就不能直接用于排期或资源调度。
例如,“这个需求还剩 32 小时”信息不足。更有用的表达是:“接口联调 12 小时,由后端工程师负责,预计周三完成;回归测试 16 小时,由测试人员负责,预计周四完成;缺陷修复缓冲 4 小时,由开发负责人确认。”后一种表述才可以进入项目预测。
剩余工时应描述从当前时点到可验收完成所需的工作量,而不是团队还想投入多少时间。如果需求范围变化、验收口径新增或外部依赖延误,剩余量就应重新估算,而不能为了保住旧计划而维持原数。
2. PMO管理的是口径和决策,不是替团队猜工时
PMO可以统一字段、刷新频率、变更规则和升级阈值,但任务细节的估算责任应留在最接近工作的人手里。项目经理负责整合计划,职能负责人确认资源可用性,PMO检查跨项目口径和异常趋势。把估算责任全部推给PMO,容易得到看似整齐、却没人真正认可的数字。
我更愿意把剩余工时管理拆成三层:任务层回答工作还剩多少;项目层回答当前预测是否仍能满足里程碑;组合层回答有限资源应优先投入哪个项目。三层使用同一套基础数据,但决策目的不同,不能用项目总工时替代人员排期,也不能用人员填报量直接代表项目健康度。
3. 工时准确不等于预测有用
预测的价值不是事后证明“估得准”,而是足够早地暴露偏差,让团队来得及调整范围、顺序、资源或交付日期。一个相差 10% 但提前两周识别风险的估算,通常比一个最后一天才核准的精确数字更有管理价值。
因此,PMO评价流程时,不应只看估算误差,还要看误差何时出现、是否及时更新、更新后有没有形成决策。若误差持续存在却没人采取行动,单纯提高表单填写率并不会改善项目结果。

二、为什么剩余工时容易失真:从填报现场看四类场景
1. 任务范围变了,数字却没有变
常见场景是需求评审时估算 40 小时,开发完成一半后,客户新增一个权限规则和一组边界条件。团队仍然把剩余工时从 20 小时改成 24 小时,却没有记录范围变化。复盘时,报表显示“估算偏差 10%”,实际却把范围扩张的成本混进了原估算。
处理方法不是要求大家把每次讨论都写成长报告,而是给变更留下一条可追溯的原因:新增需求、技术不确定性、缺陷返工、外部等待或原估算遗漏。原因分类不必过多,关键是能区分“工作变多”和“执行效率变低”。两者对应的管理动作完全不同。
2. 未开始任务被当成零,项目预测因此过于乐观
零工时有两种含义:任务尚未启动,或任务确认不需要投入。若系统把两种状态都显示为 0,项目经理就容易把“尚未估算”误读为“没有工作”。我建议将未开始任务设置为待估状态,只有估算责任人给出范围和依据后,才进入正式预测。
对高不确定性工作,不必假装能精确到小时。可以使用三点估算:乐观值、最可能值、悲观值,并说明关键假设。例如,接口依赖按时提供时为 12 小时,延迟或协议不兼容时可能达到 28 小时。管理层需要知道的是范围及触发条件,而不是一个没有前提的单点数字。
3. 已投入很多,不代表剩下很少
团队容易受到沉没成本影响:已经做了 60 小时,就觉得剩余不会超过 20 小时。但如果核心方案尚未验证、缺陷持续回流或验收标准仍在变化,投入越多有时反而意味着发现了更多工作。已投入工时不能作为剩余工时的自动扣减项,两者应分别记录、分别解释。
PMO可以要求每次估算更新时填写“剩余工作清单”,而不是用“总预算减去已登记工时”计算余额。前一种方法重新看工作,后一种方法只是算术推导。对知识型工作而言,后者往往在风险最大时最乐观。
4. 填报被理解为绩效监控,团队开始保护数字
如果主管把工时差异直接等同于个人效率,成员就会倾向于低报未完成量、晚报风险,或把工作拆成难以横向比较的任务。最终产生的是更漂亮的数字和更差的预测。工时数据可以用于容量规划、成本核算和流程改进,但不适合脱离任务难度、等待时间、返工比例和协作依赖,直接做个人排名。
我会把管理规则明确写出来:剩余工时是团队预测输入,不是个人价值评分;异常更新用于查原因,不自动等于责任认定;对估算不确定性的诚实表达,应优于为了达标而维护虚假精确度。规则是否可信,比提醒频率更能影响数据质量。
5. 多项目并行时,局部准确仍可能造成整体失真
一个工程师同时支持三个项目,每个项目都把他未来两周的可用时间按 100% 计算,单项目估算都可能合理,组合层却必然超载。再加上会议、支持、评审和突发故障被忽略,纸面容量会高于真实容量。
组合管理要区分名义工时和可计划工时。举例来说,假设一名成员两周有 80 个工作小时,团队根据历史观察预留 20% 用于会议、协作和运营支持,则该成员用于项目计划的参考容量为 64 小时。这个比例只是示意基准,应该用组织自己的数据校准。

三、建立可执行的剩余工时流程:从任务基线到预测更新
1. 先建立任务基线,别从项目总数开始倒推
项目启动时,先把交付范围分解到可以估算、分派和验收的工作单元。任务太大,成员难以判断还剩什么;任务太碎,更新成本又会高于管理收益。实践中可以把“是否能在一个短周期内完成、是否有明确完成标准、是否能指派负责人”作为拆分检查点,而不是机械规定每项任务必须不超过某个小时数。
基线至少应包含任务名称、负责人、估算工作量、计划开始与结束时间、依赖关系、验收条件和估算假设。对于跨团队工作,还应标出输入方和输出物。例如“完成接口”不够具体,“接收已确认字段定义后完成接口实现并通过契约测试”更便于识别等待和验收风险。
(1)任务估算采用统一单位
组织可以用小时、人天或人周,但项目内必须一致。若使用人天,要定义一天按多少净工作小时折算,是否包含会议和支持时间。否则同样的“2 人天”,有的团队理解为 16 小时,有的团队却把沟通等待也算进去,跨部门汇总会失去可比性。
(2)对不确定性显式标记
高不确定任务可以记录估算区间或置信等级,例如“16,28 小时,主要不确定因素为第三方接口稳定性”。区间不是推卸责任,而是把风险写进预测。若系统只能接受单值,可用最可能值作为计划输入,同时把悲观值和触发条件放入备注或风险记录。
2. 明确角色:谁估、谁审、谁汇总、谁决策
| 角色 | 主要责任 | 不应承担的责任 | 常见输出 |
|---|---|---|---|
| 任务负责人 | 拆解剩余工作,提供估算与依据,及时报告变化 | 单独承担整个项目预测责任 | 剩余量、完成条件、风险假设 |
| 项目经理 | 检查依赖、顺序、里程碑与资源冲突,形成项目预测 | 替成员猜测技术任务细节 | 项目完工预测、偏差解释、行动项 |
| 职能负责人 | 确认人员容量、技能匹配和支持工作安排 | 只按名义工时承诺全部需求 | 可用容量、人员调整建议 |
| PMO | 维护规范、校验数据质量、识别组合层风险 | 把填报率直接当作绩效结论 | 异常趋势、规则改进、升级事项 |
| 项目发起人或治理层 | 在范围、日期和资源之间作出取舍 | 要求团队以不变范围和不变日期消化所有偏差 | 优先级、范围决策、资源授权 |
角色表最重要的作用,是避免“人人都看数据、没人负责行动”。当预测显示关键里程碑可能延误时,项目经理负责提出选项,发起人负责确认取舍,PMO负责确保同一问题在组合视图中没有被重复或遗漏。
3. 规定更新时点,但让变化触发更新
建议把定期更新和事件更新结合起来。定期更新便于形成稳定节奏;事件更新保证重大变化及时进入预测。若只要求每周五填报,周一发生的依赖失效可能要到下周才出现在报表里。
- 固定节奏:短周期团队可每周更新一次;长周期、低变动项目可按双周更新,但必须覆盖里程碑评审前的预测确认。
- 事件触发:需求范围变化、关键依赖延误、重大缺陷出现、人员可用性变化、估算超出阈值时,责任人应及时重估。
- 关账原则:已验收关闭的工作不再反复改写历史记录;预测调整保留时间戳和原因,便于复盘当时掌握的信息。
- 例外原则:休假、停工、等待外部批准等非生产性时间要按组织口径记录,不能偷偷从任务剩余量中消失。
刷新频率并非越高越好。若每天催报,成员可能花大量时间维护数字,却没有新增决策价值;若更新间隔过长,风险又会积累。选择频率时,应比较“数据变化速度”和“采取行动所需提前量”。依赖变化快、交付窗口短的工作,更新应更密;稳定维护工作则可以降低频率。

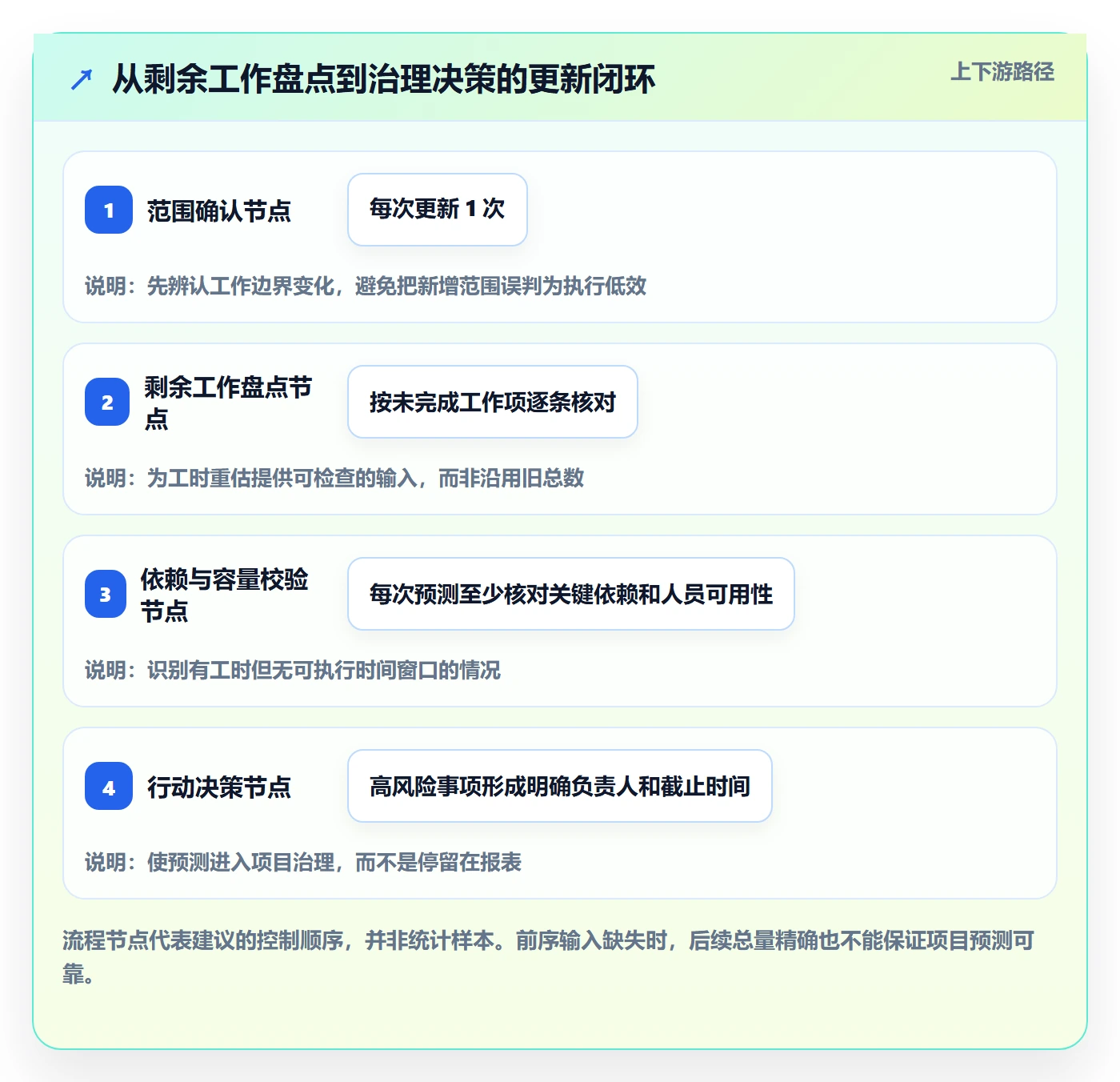

4. 每次更新按同一顺序操作
- 确认范围:检查任务是否新增、删除或改变验收条件,先把范围变化从执行偏差中分开。
- 盘点剩余工作:逐项列出未完成的实现、评审、测试、发布和验收活动,避免只凭直觉报一个总数。
- 重估剩余量:以当前信息重新估算未来工作,而不是从初始估算中扣除已投入时间。
- 核对负责人和容量:确认执行人是否仍可用,是否同时承担其他项目、支持任务或休假安排。
- 校验依赖与时间窗口:工时总量即便足够,如果等待顺序不允许并行,也不能直接推导出更早的完成日期。
- 记录变化原因:从范围变更、返工、技术不确定、等待、人员调整、估算遗漏等分类中选择主要原因。
- 形成行动:将风险转成具体动作,例如缩小首批范围、安排专家评审、升级外部依赖或重新确认发布日期。
这套流程的要点是“先看剩余工作,再看数字变化”。若先问为什么超出,团队容易进入辩解;先列工作清单,讨论就更接近事实。单次更新多花几分钟,通常比后续在治理会上争论口径更省时。

5. 处理工时变更时保留版本,而不是覆盖历史
如果一个任务从剩余 20 小时变为 36 小时,系统应保留变化时间、修改人和原因。覆盖旧值会让团队失去判断偏差何时形成的能力,也无法区分风险是早已存在还是近期才出现。对于治理复盘而言,变化轨迹往往比最终数值更有解释力。
变更记录不必复杂。至少包括旧剩余量、新剩余量、原因类别、简短说明、责任人和更新时间。若变更超过项目自定阈值,可触发项目经理复核。阈值不宜机械套用到所有任务:5 小时的任务增加 5 小时,与 500 小时的任务增加 5 小时,管理含义显然不同。
四、指标怎么选:从填报合规走向预测质量
1. 先区分领先指标和滞后指标
滞后指标回答结果如何,例如实际投入与初始估算的差异;领先指标回答风险是否正在形成,例如更新及时率、未估任务比例和依赖等待时间。只看滞后指标,PMO往往到项目结束才知道预测出了问题;只看领先指标,又可能把流程合规误当成交付效果。
一个可用的指标体系通常同时覆盖数据质量、预测质量、交付结果和管理动作。指标不要多到无法解释,也不要少到只剩“填了没有”。每项指标都应明确计算口径、观察周期、责任人和可触发的行动。
2. 建议保留的关键指标及口径
| 指标 | 建议口径 | 能回答的问题 | 注意事项 |
|---|---|---|---|
| 更新及时率 | 在规定窗口内完成有效更新的任务数 ÷ 应更新任务数 | 团队是否按节奏维护预测 | 按任务数量和按工时权重可分别观察,避免大量小任务掩盖关键任务未更新 |
| 未估任务比例 | 尚无有效估算的在途任务数 ÷ 在途任务总数 | 项目计划是否存在盲区 | 待估不等于零;高风险任务应单独列示 |
| 剩余量变更频次 | 观察期内发生有效重估的次数或任务占比 | 预测是否稳定,范围是否频繁变化 | 变化多不必然代表管理差,应结合变更原因解释 |
| 预测偏差率 | 完工时实际投入与某一预测版本之间的差异 ÷ 该版本预测量 | 预测与最终消耗差距多大 | 需明确比较的是启动基线、阶段预测还是最后预测 |
| 预测提前量 | 首次识别重大偏差的日期至原计划里程碑日期的间隔 | 风险是否足够早地进入决策视野 | 提前发现但没有行动,应继续检查决策转化率 |
| 返工占比 | 返工相关工时 ÷ 观察期总投入工时 | 额外工作来自质量、需求还是协作问题 | 返工分类要有统一定义,避免把正常迭代一概算作返工 |
| 估算区间覆盖率 | 实际完成投入落在原估算区间内的任务数 ÷ 有区间估算任务数 | 区间是否有参考价值 | 区间越宽越容易覆盖,需结合区间宽度一起看 |
预测偏差率尤其容易被误用。若以初始基线衡量,它体现计划质量和范围稳定性;若以最后一次预测衡量,它体现临近交付时的判断能力。两个口径可以并列,但不能混成一个数字,否则团队会为了降低偏差而频繁修改基线,失去计划比较价值。
3. 为指标设阈值,必须先说明阈值触发什么动作
阈值不是装饰色块。比如某关键任务的剩余量增加 25%,如果只在仪表盘上变红而没有明确负责人、复核期限和可选动作,红色只是让会议更紧张。有效阈值应连接到管理动作:谁来确认、何时给出判断、是否需要升级、有哪些可选取舍。
示意做法是按重要性分级:普通任务由项目经理复核;影响关键路径的任务要求职能负责人确认容量和依赖;可能影响对外承诺的任务提交发起人决定范围、日期或资源取舍。具体比例应通过组织历史项目校准,不建议把同一百分比机械套在所有项目上。
4. 用组合视图发现局部看不到的风险
项目视图关注里程碑和关键路径,人员视图关注可用容量和负荷,组合视图关注项目之间争抢同一技能资源的情况。PMO可以同时查看未来数周的需求峰值、关键岗位集中度和未分配剩余量。若所有重要任务都依赖同一位专家,单看项目总工时可能看不出真正瓶颈。

五、案例推演:一个中大型组织如何把报表数字变成项目动作
1. 场景设定:两个项目争用同一组关键人员
以下是一个明确标注为情景模拟的案例,不代表某家企业的真实项目统计。假设一家 100 人以上的组织同时推进客户门户改造和内部流程升级,两项目都依赖同一组后端、测试和安全评审人员。项目周报最初只汇总“开发剩余工时”,没有将联调、回归和等待审批分开。
客户门户项目原计划两周后发布,初始预测剩余 240 小时;内部流程项目预计同一时间完成,剩余 190 小时。表面上团队总容量足够,但把关键成员的支持工作和安全评审排进去后,未来两周可用于两项目的容量只有 350 小时,需求高于容量 80 小时。
2. 第一次诊断:不是要求成员加班,而是找出差额来源
PMO先把 80 小时差额拆成三类:新增范围 28 小时、外部接口等待导致的重复联调 22 小时、两项目同时需要安全评审和测试资源造成的排队 30 小时。若只看“剩余量超计划”,团队可能会得到加班或压缩测试的粗暴建议;拆分原因后,才看得出不同差额应由不同角色处理。
新增范围由业务负责人确认是否进入首批发布;接口等待由项目经理推动外部团队给出稳定联调窗口;安全评审则通过错峰和预审减少排队。这里的管理动作没有让所有数字自动变小,而是把有限容量重新分配给对交付价值影响最大的工作。
3. 第二次预测:明确方案及其代价
团队比较三种方案:维持范围并延后门户发布日期;按原日期发布核心能力、将两项低优先级功能移入后续版本;临时增加人员,但新成员需要熟悉系统,短期内不能按名义工时等比例换算产出。PMO要求每个方案同时给出日期、剩余工时区间、质量风险和关键假设,而不是只列一个“节省多少小时”的数字。
| 方案 | 示意影响 | 主要收益 | 主要代价 | 关键假设 |
|---|---|---|---|---|
| 范围不变,发布日期顺延 | 预计顺延 1,2 周,需重新确认外部承诺 | 保留原定功能完整度,减少短期压缩测试 | 商业窗口和协作方安排可能受影响 | 新增范围确有首发必要性 |
| 维持日期,分阶段发布 | 首发范围减少约 28 小时示意工作量,后续版本承接 | 核心流程按期交付,压力集中度下降 | 业务需要接受功能分批上线和后续支持 | 低优先级功能可独立发布且不破坏主流程 |
| 临时增加人员 | 增加约 40 小时名义容量,短期有效产能不确定 | 可能缓解局部排队和专项测试瓶颈 | 交接、培训和评审成本会占用现有人员时间 | 新增人员具备相近技能并能快速接入 |
最终假设业务接受分阶段发布,安全评审改为提前预审,接口联调固定窗口。剩余工时没有因为报表要求而被压低;变化体现在范围、顺序和等待时间上。项目团队再按新的交付边界重估,而不是把原来的 80 小时差额平均摊到个人名下。
4. 案例里最值得复用的做法
- 按原因拆差额:把新增范围、返工、等待和容量冲突分开,避免把所有问题都称为“效率低”。
- 估算方案而不是只估算任务:治理层需要比较范围、日期和资源的不同组合,才能做真实取舍。
- 对新增人员设置爬坡假设:新增名义容量不等于立即新增同等产能,交接和指导成本需要进入预测。
- 让预测直接触发行动:每个重大变化都要对应负责人、决定期限和验证节点。
- 保留决策依据:即使结果不理想,也能判断当时的假设是否合理,避免事后把责任归结为某一个数字。

六、用工具支撑流程:字段、自动化和数据治理缺一不可
1. 先确定工具要解决的管理问题
选择或配置某项目管理平台时,我会先检查它是否支持任务级剩余量、负责人、时间记录、依赖关系、变更历史和多项目容量视图。工具功能再多,如果无法把“预测变化,原因,行动”连起来,PMO依然要靠表格手工拼接,结果容易出现版本不一致。
对于中大型企业和 100 人以上组织,PingCode可以作为项目管理场景的示例来讨论:在评估这类平台时,可以重点验证工作项管理、迭代或里程碑视图、权限配置、报表能力、与现有研发流程的衔接,以及跨项目查看资源和风险的实际效果。这里讨论的是评估维度,不代表任何特定部署结果或性能承诺。
2. 工具落地先跑通一条最小数据链
我建议先验证一条从任务到治理会议的最小链路:负责人更新剩余量,系统保留更新时间和变化原因,项目经理查看关键路径影响,PMO汇总跨项目风险,治理层确认范围或资源决策。只有这条链路稳定,自动化报表才值得扩展。
- 选取一个项目和一类任务作为试点,明确估算单位和更新责任。
- 配置必需字段,避免第一阶段就要求填几十个字段。
- 建立更新提醒和异常视图,但将提醒设为协助而不是惩罚。
- 至少经过两个完整的更新周期,检查成员是否理解剩余量口径。
- 对照会议记录和实际变更,确认报表中的异常能否引出正确行动。
- 修正规则后再扩展到其他团队,避免把试点中的偶然习惯固化为全组织标准。
3. 自动化适合做校验,不适合代替判断
可以自动提示负责人未更新、关键任务未估、任务已过期但仍有剩余量、单人容量被多项目重复占用等情况。对于“为什么需要额外 30 小时”“是否要削减范围”“测试是否能并行”等问题,系统可以提供证据和候选方案,但应由了解业务约束的人作出判断。
自动推算完工日期时尤其要谨慎。把剩余工时除以每天可用小时,得到的只是理想化下限,没有处理任务依赖、专业技能不可替代、节假日、审批等待和多人交接。日期预测应明确计算假设,并让关键路径负责人复核。
4. 权限和可见性要分层设计
成员需要看到自己负责任务和相关依赖;项目经理需要看到项目范围、计划与资源冲突;PMO需要跨项目分析趋势;高层治理者通常需要摘要和决策选项,而不需要查看每个人每天的细节。可见性太低会使问题难以协调,可见性过度又可能加剧“数字用于监控个人”的担忧。
因此,工具配置应同时说明谁能查看、谁能修改、谁能导出、哪些信息用于什么决策。数据治理不只是权限菜单,还包括使用边界、保留期限、历史修订和争议处理方式。

七、不同情况下怎么行动:不要用同一条规则处理所有项目
1. 新项目或新团队:先建立基线,再谈预测精度
团队缺少历史数据时,不要假装能给出稳定的精确估算。先统一任务拆分、单位、更新方式和变更原因,记录实际投入与预测版本。前几个周期的重点是形成可解释的数据,而不是马上设个人效率目标。
项目范围尚未清晰时,可以采用阶段性估算:先估探索、验证和首批交付,再根据验证结果滚动更新后续工作。这样比对全项目做一个看似精确的总数更诚实,也更符合不确定性随信息增加而下降的规律。
2. 稳定维护项目:降低填报成本,保留异常触发机制
对需求稳定、工作类型重复、依赖少的维护项目,可以减少每个小任务的更新频率,把精力放在周期性批次和重大异常上。仍应保留故障、紧急变更和人员缺口的即时更新机制,防止低频管理被误解为不需要预测。
若团队有较稳定的历史投入数据,可以用相似工作作参照,但必须校准复杂度、系统熟悉度和验收范围。历史平均值是估算输入,不是新任务的自动答案。
3. 交付窗口很紧:围绕关键路径和决策时间更新
临近发布时,所有任务每天都报一次并不一定有效。更有效的是关注关键路径、未关闭高严重度缺陷、待审批事项和无法并行的工作。更新频率应与决策窗口匹配:如果今天不做决定就会失去下周测试窗口,那么今天需要完成关键估算和升级。
在压缩时间的情况下,应把可选方案讲清楚:削减范围、增加特定技能资源、调整发布日期、接受明确的风险,或分阶段交付。不能只要求成员“再努力一点”,因为努力程度无法替代容量、依赖和工作范围的现实约束。
4. 高不确定探索项目:用区间和验证点管理
研究型、创新型或技术路线尚未验证的项目,早期估算区间可能较宽。此时应把工时拆成“验证假设所需投入”和“假设成立后的实现投入”,避免把未知工作伪装成确定任务。每个探索阶段都要设定停止、继续或转向的判断条件。
若关键技术验证失败,剩余工时可能大幅变化,这不自动说明团队估算能力差。应检查失败假设是否合理、验证是否及时、投入是否按阶段控制。对于探索任务,管理质量往往体现在尽早发现不可行,而不是让最初预测永远不变。
5. 跨项目资源紧张:先比较优先级,再做局部压缩
多个项目争用同一技能时,单项目经理通常无法独自解决。PMO应把各项目的交付价值、约束日期、不可替代技能、风险后果和资源需求放在同一讨论框架里,推动治理层明确优先级。平均削减每个项目 10% 工时,看似公平,实际可能让所有项目都无法完成。
如果瓶颈集中在某个专业角色,优先检查任务能否错峰、拆分或通过知识转移降低单点依赖。短期外援适用于边界清晰、上手成本低的工作;对高度依赖系统上下文的任务,增加人员可能先增加协作成本。

八、常见取舍:流程做得更细,不代表管理效果更好
1. 细颗粒度与维护成本之间的取舍
拆得越细,理论上越容易定位偏差,但任务数量会增加,更新成本、依赖维护成本和报表噪声也会上升。对持续时间短、边界清晰的工作,较细拆分有利于协作;对探索工作或高度耦合任务,过度拆分会制造虚假的精确感。
决策标准不是“任务越小越好”,而是拆分后是否能改变排期、责任分配或验收判断。如果拆分后的子任务既不能独立验收,也不会影响人员调度,只增加了填报动作,就应合并。
2. 单点估算与区间估算之间的取舍
单点估算便于排期、汇总和对外沟通,但容易掩盖不确定性;区间估算更诚实,却需要治理者理解区间与置信程度,且系统汇总更复杂。稳定、重复、历史数据充足的工作可以用单点;高风险、首次实施或依赖未知的工作应保留区间和关键假设。
对外承诺往往需要明确日期,但不意味着内部也必须把不确定性抹平。可以对外给出经过风险缓冲的承诺日期,同时在内部保留最可能、乐观和悲观情景,避免把管理层的承诺形式误当作技术事实。
3. 高更新频率与团队专注之间的取舍
每天更新能更快发现波动,却可能打断工作并促使成员维护短期数字。每周更新成本低,但在短交付窗口中可能来不及处理风险。合理频率取决于任务变化速度、关键决策周期和风险后果,不存在适用于所有团队的统一答案。
可以用试运行方式比较两种节奏:观察更新耗时、偏差发现提前量、异常处理时效和成员反馈。若更新次数增加而风险处理没有变快,应降低例行频率或改为事件触发。
4. 个体视图与团队视图之间的取舍
个体视图便于发现资源冲突和负荷不均;团队视图更有利于协作与共同承担交付。只看团队汇总,可能看不见关键专家过载;只看个人小时,又可能把协作、评审和知识传递误认为低产出。
我的判断是,日常改进优先看任务和团队流动,容量决策再查看必要的个人可用性。若确需分析个体投入,应同时纳入任务难度、角色职责和支持工作,并限制用途,避免把管理数据转成没有上下文的排名。
5. 统一标准与团队自治之间的取舍
完全统一有利于组合分析,却可能不适配研发、咨询、运营等不同工作模式;完全自治能贴近现场,却会让跨团队汇总失去共同语言。更合适的做法是统一最小共同口径,例如剩余量定义、更新原因、历史保留和异常升级规则;任务拆分粒度、估算方法和更新节奏允许团队按工作性质调整。
PMO的工作不是把所有团队变成同一种流程,而是保证跨团队协作需要的关键数据可解释。统一标准应服务于决策,不能为了报表整齐而增加无效填报。
九、PMO落地检查清单与下一步行动
1. 规范发布前先检查七个问题
- 组织是否明确“剩余工时”指从当前时点到完成验收所需的未来工作量?
- 估算单位是否统一,净工作时间和等待时间是否有清楚边界?
- 未开始任务是否与零剩余任务区分,待估任务是否可被识别?
- 范围变化、返工、等待和人员调整是否有可追溯的原因记录?
- 谁负责估算、谁负责复核、谁负责组合层升级是否明确?
- 关键指标是否有口径、观察周期和对应行动,而不只是颜色和排名?
- 数据用于预测和改进的边界是否公开,成员是否知道个人数据如何使用?
2. 用四周试点验证规范,而不是一次性推全公司
试点可以选一个依赖适中、负责人明确、管理层愿意参与的项目。第一周统一口径并建立任务基线;第二周观察更新负担和未估盲区;第三周检查偏差原因能否分类;第四周召开复盘,验证预测是否触发了资源、范围或时间决策。
试点复盘不应只问“大家有没有按时填”。还要问:更新多花了多少时间,识别出哪些原先看不到的风险,哪些字段没人使用,哪些异常没有负责人,项目预测是否因此发生了可解释的调整。若流程没有改变任何决策,就要审查流程设计,而不是先增加催报力度。
3. 根据观察结果调整而不是追求表面合规
若未估任务多,优先简化任务入口和估算支持;若变化频繁,检查需求治理和外部依赖;若工时记录完整但项目仍反复延期,检查关键路径、技能瓶颈和等待时间;若预测提前发现但未形成行动,问题更可能在治理授权而非填报系统。
这类诊断比单纯规定“每周五下班前完成更新”更有用,因为它把指标连接到原因。PMO要维护的是一套能不断修正的管理机制,而不是一次发布后永远不变的模板。
4. 下一步从三个动作开始
- 抽查十个在途任务:核对剩余量能否对应到具体未完成工作,标出零值、待估和缺少假设的任务。
- 回看最近一次延期:比较初始预测、各阶段更新和实际完成情况,确认偏差最早何时可见、当时是否有行动窗口。
- 召开一次取舍会议:选取一个真实资源冲突,让项目经理提交范围、日期和资源方案,检查数据是否足以支持决定。
5. 最后回到判断原则
剩余工时流程的成熟度,不取决于有多少张报表、多少个字段或多频繁的催报,而取决于团队能否把未来工作说清楚,把不确定性保留下来,把变化原因记录下来,并在还有选择空间时作出取舍。
最值得坚持的规范,是让数字可解释、让预测可修正、让风险能触发行动。如果只能先改一件事,我会先停止用“初始估算减去已投入”推导剩余量,改为要求负责人按当前工作清单重新估算。这个改变通常比增加更多审批更接近预测本身,也能让PMO从追数字转向管理决策。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:剩余工时流程与规范:PMO工时管理实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/559305
读者评论
我们之前也遇到过把已投入工时直接从预算里扣的情况,临近验收才发现测试和修复工作没算进去。改成逐项盘点后,预测更有参考性,不过任务拆得太细也会增加维护负担。
文中把剩余工时和个人绩效区分开,我觉得很重要。实际推进时,团队是否真的相信这条规则,往往比表单字段设计更影响报数质量。
组合容量里给会议和支持留缓冲挺实用,但固定按比例预留未必适合每个团队。我们更倾向于按几个月的实际记录滚动校准,并单独标出突发支持。
