计划工时看起来只是项目开始前填入的一组数字,真正的管理难点却发生在之后:团队填了工时,计划仍然失准;项目做完了,实际工时却解释不了偏差;PMO拿到报表,业务负责人仍然无法判断该加人、减范围,还是调整日期。我的判断是,计划工时的价值不在于“把每个人管得更细”,而在于让组织及早看见能力约束、工作范围和交付风险之间的关系。本文以一个明确标注为情景模拟的项目案例,拆解计划工时的口径、流程、校准方法、工具配置和常见取舍。
一、先讲核心结论:计划工时不是承诺数字,而是决策输入
1. 计划工时应回答三个管理问题
在我看来,PMO做工时管理,首先要确认计划工时能回答什么问题。它至少要回答:当前范围需要多少工作量;现有人员在可用时间内能否完成;如果实际进展偏离计划,管理者应该调整什么。若一套工时表只能汇总“某人填了多少小时”,却无法支持上述判断,它记录得再完整,也只是活动数据,不是管理信息。
计划工时的基本单位通常是“人时”或“人天”。选择哪一种并不重要,重要的是统一换算口径。例如,组织可以约定一个工作日按 8 个计划工时计算,但不能因此假设员工每天 8 小时都能投入项目。会议、支持、培训、休假和跨项目协作都会占用容量,计划时必须从日历工作时间中扣除,而不是把理论工时当成可用工时。
我的核心建议是:先用工时做容量判断,再用工时做偏差分析,最后才考虑用工时做个人或团队评价。顺序颠倒,工时很容易变成考核压力,数据质量随之下降。尤其当实际工时被直接用于排名、奖金或追责时,员工会倾向于少报、晚报或把时间记到更容易通过的工作项上。
2. 计划、承诺与预测必须分开
项目计划工时是基于当前范围、假设和资源条件做出的估算;承诺是团队在明确约束下接受的交付责任;预测则是结合最新进展、剩余工作和风险,对未来结果作出的滚动判断。三者可以使用相同的工时单位,但含义并不相同。
例如,项目启动时估算需要 1,200 人时,这是计划基线。团队确认未来六周实际可投入 900 人时,这是容量约束。完成两周后,根据已完成工作和剩余工作重新估算,发现还需要 1,050 人时,这就是更新预测。不能因为最新预测变成 1,250 人时,就悄悄改掉最初的 1,200 人时基线,否则管理者会失去判断偏差的参照。
| 概念 | 回答的问题 | 更新方式 | 管理用途 |
|---|---|---|---|
| 计划工时 | 当前范围预计需要多少工作量 | 基线建立后按变更规则调整 | 制定资源方案与成本预算 |
| 可用工时 | 团队在指定期间能投入多少时间 | 随人员、假期与其他工作变化 | 检查排期是否现实 |
| 实际工时 | 已经投入的工作量是多少 | 按工作节奏持续记录 | 复盘估算偏差与成本消耗 |
| 剩余工时 | 完成剩余范围还需要多少工作 | 根据进展滚动修订 | 形成完工预测与风险预警 |
3. 先统一决策口径,再谈系统功能
PMO经常从工具配置开始,先建字段、报表和审批流。但如果项目经理、财务和部门负责人对“计划工时”分别理解为估算、绩效承诺或加班预算,系统只会更快地产生彼此冲突的数据。上线前,应先用一页口径说明讲清统计对象、单位、更新频率、变更方式和数据用途。
例如,范围内的开发、测试、设计、项目管理活动是否都纳入;故障支持是否单独登记;内部会议是否计入项目;多人共同完成的任务怎样分摊;跨月任务按什么规则归属。问题不必一开始全部设计到极致,但要让同一类工作在不同团队中使用同一套基本定义。

二、背景和真实场景:为什么工时表齐全,项目仍然失控
1. PMO面对的是组合容量,而不只是单项目估算
单项目负责人可以关注某个版本的工作量,PMO还要看多个项目争用同一批关键人员的情况。一个架构师可能同时被三个项目排入计划;每个项目单看都合理,合并之后却超过了此人的可用容量。项目工时总量没有明显问题,真正的风险藏在角色、时间段和依赖关系里。
因此,我不建议只看“项目总计划工时”。至少要按角色、团队、周期切分。例如,未来四周的测试计划工时是否超过测试团队容量;关键技术岗位是否出现连续多周超载;同一人员是否被多个项目安排了相互冲突的里程碑工作。总量回答资源是否够,分布回答资源能否按时到位。
2. 一个典型情景:总工时充足,关键岗位仍然堵塞
以下是用于说明方法的情景模拟,不代表任何企业的真实统计。一家约 180 人的软件组织同时推进三个项目,项目计划总量为 2,400 人时。按团队整体容量计算,未来六周有 2,600 人时可用,看起来有 200 人时余量。

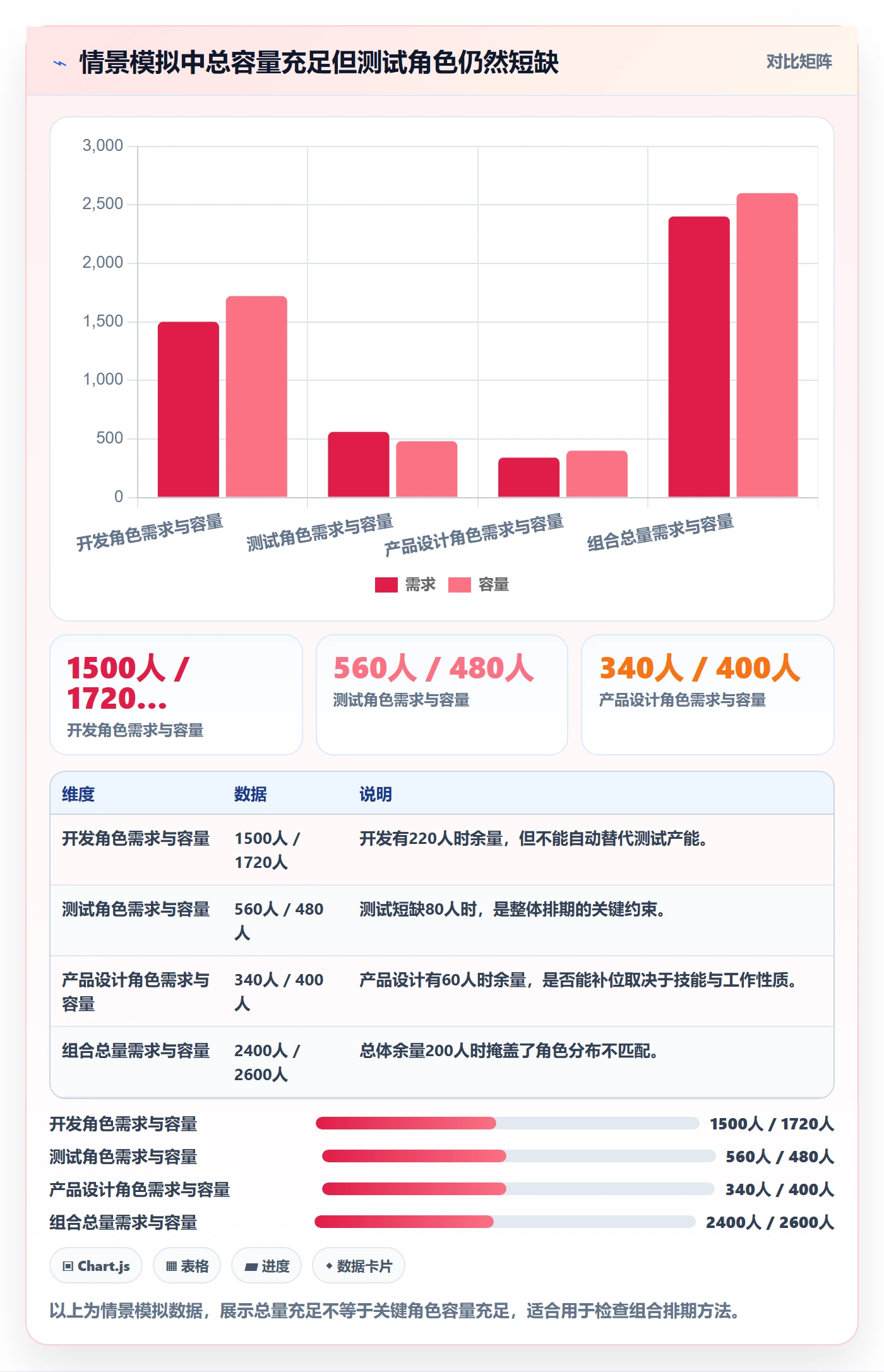

进一步按角色拆分后,情况完全不同:开发角色有 1,500 人时需求、1,720 人时容量;测试角色有 560 人时需求、480 人时容量;产品与设计角色有 340 人时需求、400 人时容量。组织并不缺总人时,缺的是测试容量。若PMO只看项目总量,可能会批准一个实际上无法按期验收的排期。
这个案例说明,工时管理的核心数据结构不是“项目名称加总工时”,而是“工作项、角色、时间段、负责团队、估算状态和依赖关系”。如果任务尚未拆解到足以识别角色需求的程度,工时精度就不应该被包装成小数点后的确定性。

3. 工时数据必须区分“投入”与“产出”
工时只能说明投入了多少时间,不能单独证明产出了多少价值。一个需求投入 80 人时,可能交付了高价值能力,也可能因为返工、等待和需求变更消耗了时间。若管理者把“实际工时低于计划”简单等同于高效率,就可能奖励低估工作量、压缩必要验证或把未完成事项移出统计范围。
我通常会把工时与交付证据一起看:任务是否按验收标准完成、缺陷是否返工、交付日期是否满足、范围是否发生变化。工时用于解释投入和容量,交付指标用于判断结果。二者需要关联,但不应混为一个绩效分数。
三、常见误区:看似严谨的做法,为什么会制造坏数据
1. 把计划工时精确到小时,却没有稳定的工作范围
精确的数字不等于准确的估算。需求仍在讨论、验收条件不清楚、外部接口未确认时,把工作量填成 37 小时,往往只是把不确定性藏在一个看起来具体的数值里。这样的数字进入项目基线后,后续任何偏差都会被误判为执行问题。
对不确定性较高的工作,我建议采用区间估算,并记录主要假设。例如“开发与联调预计 60,90 人时,假设接口协议本周冻结;若协议延迟,需重新评估”。区间不是逃避负责,而是把信息不足暴露出来。范围越明确、重复经验越多,估算才越适合收敛到单点值。
2. 把工时填报率当成项目健康度
填报率高只能说明记录动作较完整,不能说明计划可靠、进度正常或交付质量良好。PMO如果只公布填报率,很容易让团队把注意力放在“按时提交”,而不是及时修正剩余工作量。
更有效的做法是把数据质量分成几个不同问题:是否及时记录、是否关联到正确工作项、剩余工时是否更新、偏差是否说明原因。填报及时率是数据过程指标,工作项关联率是数据可信度指标,预测偏差才反映估算与执行的结合情况。不同指标对应不同改进动作,不宜合并成一个总分。
3. 计划工时等同于个人绩效目标
当员工知道“计划工时越低,越显得效率高”,估算就会受到激励机制扭曲。任务可能被估得过低,复杂工作被拆成大量难以核验的小项,协作时间被隐藏,或者实际时间被记到公共事务中。最后,团队看起来人人都很忙,项目偏差却无法解释。
我会把估算质量和个人绩效评价分开。评估估算质量时,看的是团队在相似范围、相似条件下的误差及改进;评价个人贡献时,要考虑交付质量、协作、专业判断和具体职责。不能用“谁实际工时少”直接推出“谁效率高”。
4. 用统一利用率目标覆盖所有岗位
研发、测试、架构、产品和项目管理的工作节奏并不相同。架构师可能需要预留时间处理跨项目评审,测试人员的工作受提测批次影响,产品人员则常有临时澄清和用户反馈。给所有岗位设置同一个利用率目标,表面公平,实际会忽略岗位职责和工作波动。
更合理的做法是建立容量假设,而不是机械追求满载。例如按最近三个月的日历和非项目工作估算可用比例,再结合岗位特点设置缓冲。缓冲不是闲置,而是吸收需求变化、故障支持和协作成本的资源。如果所有人员长期排到 100%,任何临时工作都会直接转化为延期或加班。
5. 只看已耗工时,不看剩余工作量
已耗工时是历史数据,无法独立回答“还要多久”。若一个任务计划 40 人时,已经花了 30 人时,但完成度只有一半,剩余工作可能远超原估算。反过来,某项工作投入已经接近计划值,但验收已完成,继续盯着最初计划数字也没有意义。
因此,在周度更新中,应同时记录已耗工时、剩余工时、完成证据和阻塞原因。对管理者来说,剩余工时是预测的关键输入;对复盘来说,已耗与剩余的组合才有助于解释偏差。
6. 把所有偏差都归因于个人执行
工时超支可能来自估算假设错误、需求变更、外部依赖延迟、技术风险、人员中断或返工。若偏差一出现就追问“是谁做慢了”,团队会减少暴露问题,PMO得到的解释也会越来越失真。
我更倾向于先做偏差分类,再追到可行动的原因。范围变化应走变更评估;外部依赖应明确责任人和日期;估算偏差要进入历史校准;返工要检查质量环节和验收条件。只有在任务范围、资源、依赖和质量要求都相对稳定后,才讨论执行方式本身。

四、专业判断逻辑:从估算颗粒度到完工预测
1. 先判断工作是否达到可估算状态
估算前,我会先检查工作项是否具备最低限度的信息:目标是什么、交付物是什么、验收条件是什么、主要依赖是什么、责任角色是谁。如果其中两项以上不明确,优先补充范围信息,而不是要求团队继续细化工时。
任务拆分的目的不是让每项工作都很小,而是让工作量、责任和进展可以被合理观察。过大的工作项无法解释偏差;过细的工作项会增加维护成本,造成大量时间花在更新记录上。适合的粒度取决于项目周期、团队协作方式和风险程度,而非固定的“每个任务不得超过多少小时”。
2. 用三点估算表达不确定性
对新技术、高依赖或需求不稳定的工作,可以用乐观值、最可能值和悲观值构成三点估算。常见的加权估算思路是将三者分别按 1、4、1 加权,再除以 6。这个计算不是保证结果准确的公式,而是迫使估算者说明“顺利时、通常时、受阻时”分别意味着什么。
例如,一项集成工作估算为乐观 24 人时、最可能 40 人时、悲观 72 人时,加权结果约为 42.7 人时。项目计划可以暂以 43 人时作为当前估算,同时保留悲观情景和触发条件。如果接口协议未按期确认,就应更新预测,而不是等到超支发生后再解释。
三点估算特别适合风险可描述但结果不确定的任务,不适合假装精确地处理所有工作。对大量重复、流程稳定的任务,历史中位数可能比复杂公式更有用;对一次性探索性工作,分阶段探索和设置停止条件,可能比提前估一个看似精确的总工时更合理。
3. 用历史数据校准,不用历史均值硬套
历史数据的价值在于帮助团队识别相似工作的量级、误差和影响因素。直接拿过去项目平均工时套新项目,可能把范围、人员经验、技术栈、质量要求和依赖差异全部抹平。因此,历史样本应先筛选可比工作,再查看中位数、区间和偏差原因。
如果一个团队发现相同类型的接口任务,计划中位数为 30 人时,实际中位数为 42 人时,这并不意味着之后所有接口都应直接估 42 人时。还要分析样本中是否包含返工、迁移、合规验证或等待时间。历史值是校准起点,不是自动生成答案的机器。
4. 将容量、工作量和日历放在同一张桌面上
工时计划只有放入日历才会变成排期。团队总容量即使大于总工作量,也可能因为任务依赖、技能不匹配、关键人员冲突而无法按期交付。PMO需要把需求按角色和周次映射到可用容量,并明确容量计算是否扣除了休假、固定会议、支持工作和其他项目承诺。
一个实用做法是先用团队级容量筛查明显超载,再对关键岗位做个人或小组级校验。并非所有组织都需要把每个人的日程精细到小时;对于多项目并行、关键专家稀缺的组织,按人或技能组查看负载通常有价值;对于稳定的小团队,按角色和迭代周期管理可能更轻量。
| 判断维度 | 需要检查的证据 | 出现风险时优先动作 |
|---|---|---|
| 范围成熟度 | 需求、验收标准、依赖是否明确 | 补齐假设或拆分探索阶段 |
| 角色容量 | 按周的角色需求与可用容量 | 调整顺序、资源配置或交付范围 |
| 估算可信度 | 历史相似任务的偏差区间 | 采用区间估算并说明风险条件 |
| 进展可信度 | 完成证据、已耗工时、剩余工时 | 重新预测,而不是只更新完成百分比 |
| 变更影响 | 新增需求对工时、日期和质量的影响 | 记录基线变化并由责任人确认 |
5. 通过剩余工时建立预测,而非只追踪基线
项目进行中,PMO需要区分“原计划还剩多少”和“按当前判断实际还需要多少”。前者用于比较基线,后者用于预测完工。二者差距扩大时,代表团队需要进一步评估范围、执行效率、资源或风险,而不是简单要求成员加快填报。
对任务级工作,可以按工作项汇总剩余工时;对迭代型团队,可以结合已完成工作、待完成工作和历史交付节奏判断;对高不确定性项目,应定期重新估算剩余范围。没有一种公式适用于所有项目,关键是预测依据稳定、变更记录透明、偏差能够被解释。

五、具体案例:把计划工时管理做成可复用的周度机制
1. 情景设置与基线建立
继续使用前文的情景模拟:一个约 180 人的软件组织同时推进三个项目,六周内计划工作量为 2,400 人时。PMO发现测试角色短缺,决定先不增加一套复杂的个人日报流程,而是通过每周容量评审、滚动预测和范围变更记录,建立轻量闭环。
项目负责人先把需求拆成可验收的工作项,每项至少包含责任角色、估算区间、预计开始与结束周、主要依赖和完成条件。估算区间较宽的项目任务被标记为高不确定性,不作为确定性交付承诺;测试能力不足的工作则按优先级排序,识别哪些测试可以并行、哪些必须由特定专家完成。
2. 第一次评审:找出分布问题,而不是追究估算者
第一次评审显示,组合总容量比总需求多 200 人时,但测试岗位短缺 80 人时。PMO没有要求测试团队“提高利用率”,而是与项目负责人一起检查测试活动:哪些属于必须在发布前完成的质量门槛,哪些可以通过自动化提前验证,哪些需求可以分阶段交付。
同时,开发角色的 220 人时余量并没有被直接视为可以补足测试短缺。只有经过技能确认、职责确认和质量责任确认后,开发人员才可能承担部分测试自动化或测试环境准备工作。把不同岗位工时简单相加,是工时管理中容易造成虚假安全感的做法。
3. 第二次评审:把变化拆成可行动的来源

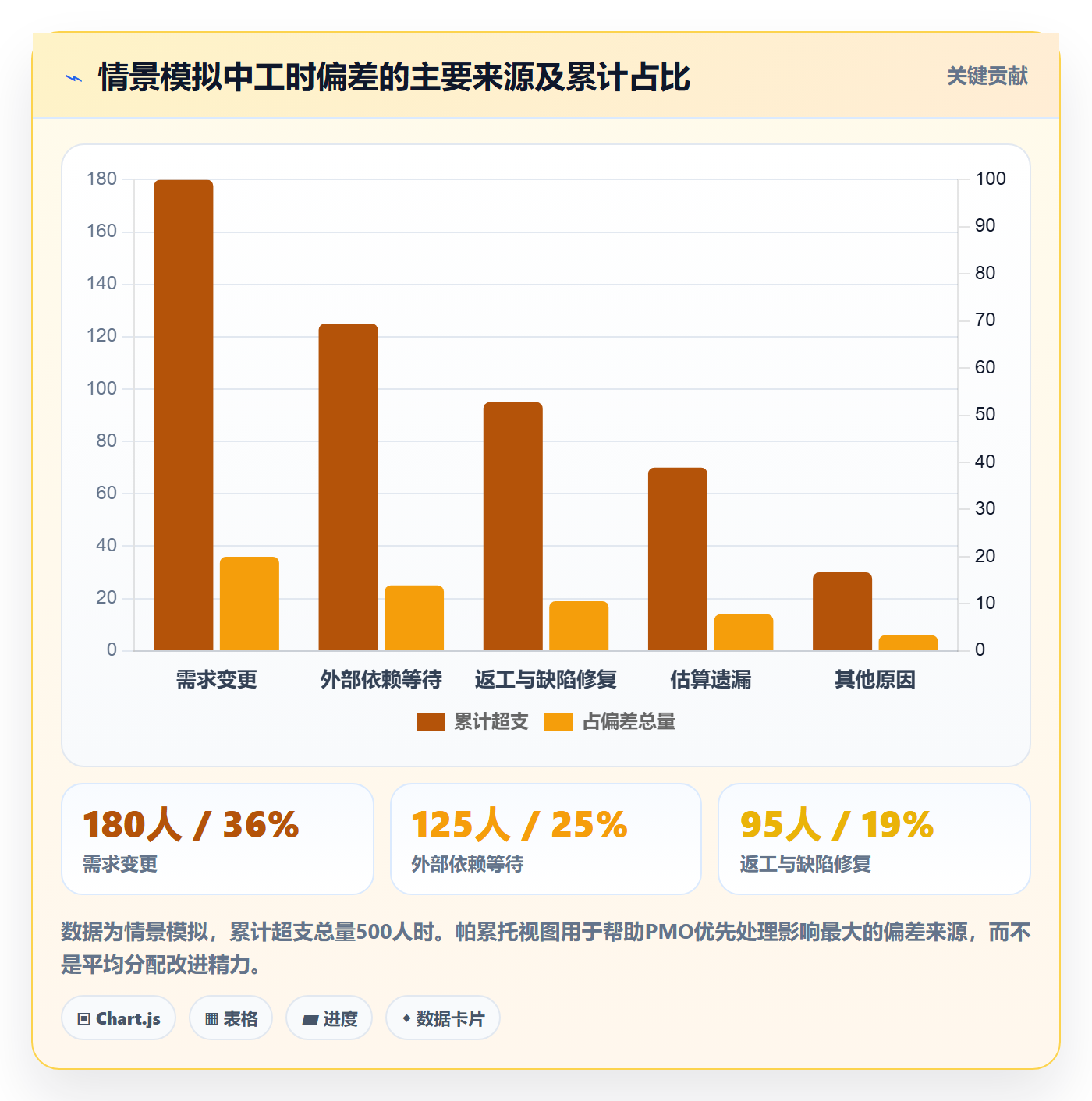

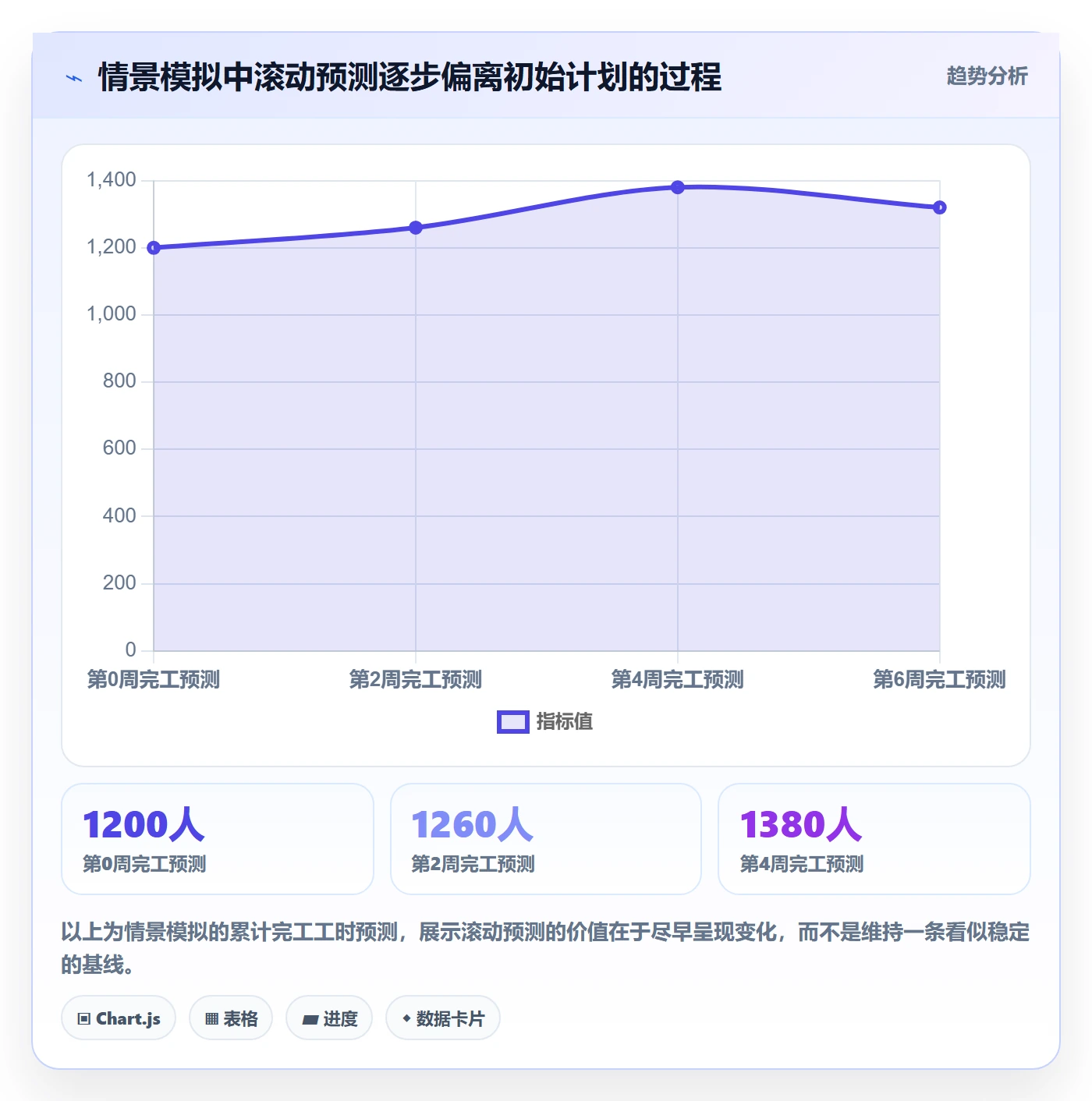

项目运行两周后,滚动预测比基线增加 60 人时。PMO要求项目负责人把变化拆为范围新增、等待、返工、估算遗漏和人员可用性变化。拆分后发现,新增需求占 35 人时,接口等待造成 15 人时排期影响,剩余 10 人时来自估算遗漏。
这三类变化的处理方式不同。新增需求需要业务负责人确认是否纳入当前版本;接口等待需要对方给出明确日期,并评估是否能调整并行工作;估算遗漏则补入同类任务的估算检查项。把三类偏差统一写成“执行效率不足”,不仅无法解决问题,还会让下一轮计划继续重复犯错。
4. 第三次评审:让预测变化连接到选择
PMO将可能方案整理为三种:维持范围并延后发布;维持日期并减少低优先级范围;维持范围和日期,但增加测试资源并接受相应成本。每种方案都需要列出对质量、成本、后续版本和依赖团队的影响,而不是只问“能不能按期”。
最终选择哪一项,取决于业务价值和风险承受能力。若版本包含法规要求或关键安全修复,通常不应通过削减必要验证来换日期;若低优先级功能可后移,范围调整可能比加班更可控;若延期成本极高且关键岗位可快速补充,临时资源也可能合理。工时数据的作用是让这些取舍有共同依据,而不是代替负责人作决定。
5. 用工具承载流程,但不要把流程等同于工具
对中大型企业或 100 人以上组织,协作项目多、角色依赖复杂,PMO往往需要将项目、任务、负责人、计划工时、实际工时、剩余工时、版本和风险关联起来。以 PingCode 为例,组织可以围绕项目与工作项建立估算和进展记录,再按团队或项目视图查看负载、偏差和变更。具体功能应以当前产品配置和版本能力为准,不能把任何工具的报表直接当成治理制度。
工具选型时,我会优先验证四件事:字段能否支持统一口径;工作项与项目、迭代、责任角色能否关联;报表能否按团队和周期解释容量;变更是否留有记录。若数据只能导出后由 PMO 手工拼接,组织规模扩大后维护成本会快速上升;若系统字段过多、填报路径太长,团队则可能用低质量数据完成“合规动作”。
一个可行的轻量配置通常包括计划工时、实际工时、剩余工时、估算区间或置信度、变更原因、阻塞原因和责任角色。不同团队不必强行使用完全一样的流程细节,但基础口径和管理报表应保持一致。平台解决的是记录、关联和可视化问题,估算质量仍要靠团队复盘和管理者判断。

六、PMO实操方法:从试点到稳定运行
1. 第一步:写清工时数据口径
PMO先发布一份简短的数据口径说明,至少明确统计范围、单位、记录对象、更新频率、变更规则和使用边界。不要把说明写成几十页制度文件;一页能说明的就先写一页,遇到例外再补充。
- 明确计划工时按工作项、角色还是人员记录,并说明是否包含项目管理、会议和支持活动。
- 明确一天的工时换算方式,同时区分组织工作时间与项目可用时间。
- 明确基线由谁确认,范围变化如何记录,何种变化需要重新评估日期或资源。
- 明确实际工时的粒度,避免要求团队记录到无法可靠回忆的细节。
- 明确数据用途,说明工时用于容量、成本与预测,不直接等同个人贡献评价。
2. 第二步:选一个具有代表性的试点
试点不应只选最顺利的项目,也不必一开始覆盖全公司。建议选择一个有真实资源依赖、周期适中、项目负责人愿意参与复盘的项目。试点目的不是证明工具能填表,而是验证口径是否能在日常工作中运行,报表是否能促成真实决策。
试点前记录当前做法:估算由谁完成、项目容量如何判断、偏差怎样解释、PMO每月花多少时间汇总。试点后再比较这些流程指标。若团队花更多时间填报,却没有减少重复汇总,也没有更早识别风险,说明字段或流程需要简化。
3. 第三步:设置与角色匹配的更新节奏

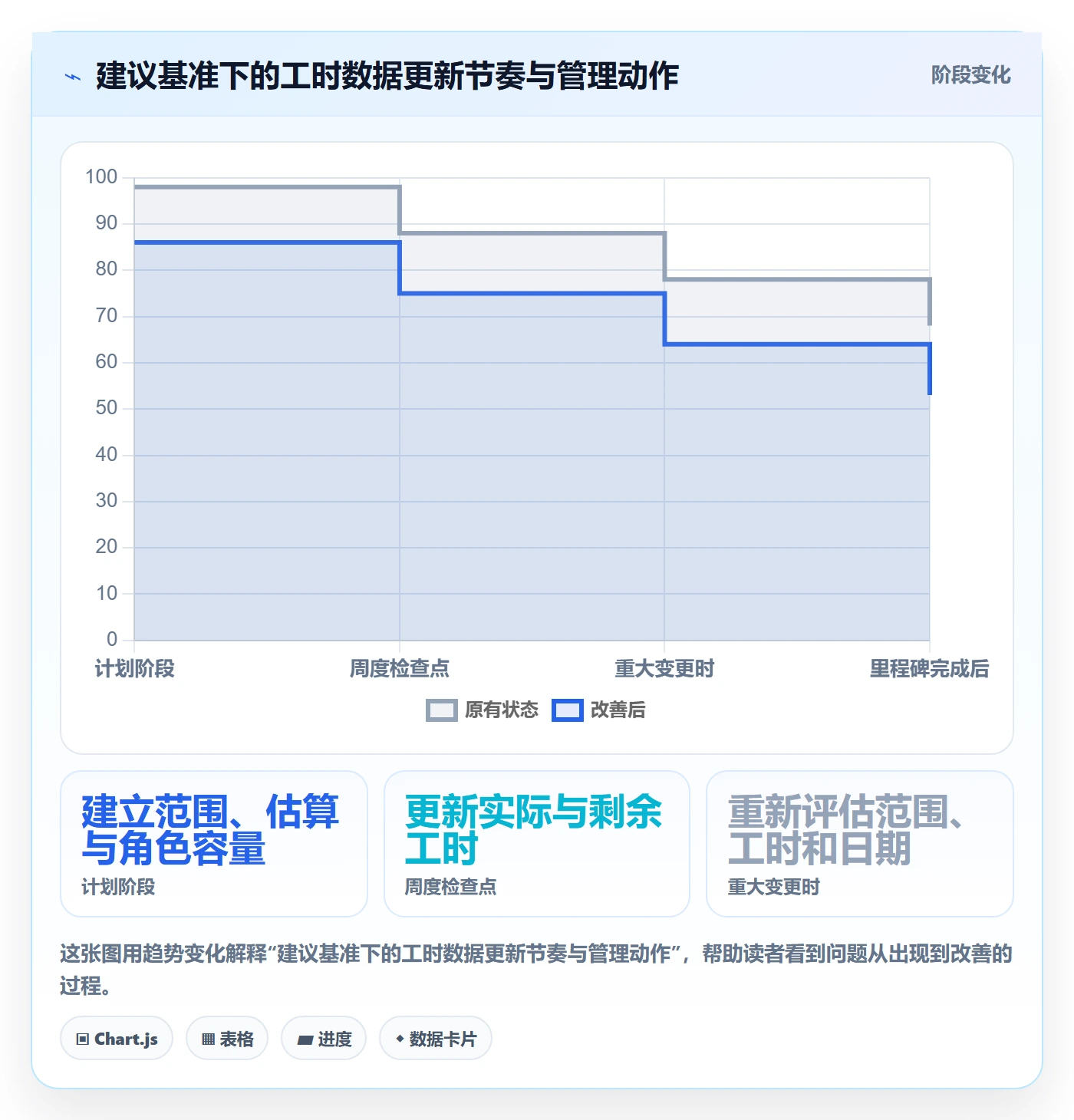

多数团队不需要每天重新估算剩余工时。对稳定的短周期团队,可以在迭代计划时建立基线,在每周检查点更新剩余工作;对外部依赖多、范围变化快的项目,可以提高风险事项的更新频率;对低风险维护项目,则可按月或里程碑更新。
更新节奏要跟决策节奏一致。如果管理层每周做组合排期,相关角色容量至少应按周可见;如果项目按月进行预算回顾,实际工时也要能支持月度成本分析。过密更新带来维护负担,过疏更新则会让管理信号失去时效。
4. 第四步:建立轻量偏差评审
偏差评审不是逐项问责,而是确认哪些变化需要管理动作。PMO可以采用阈值触发,例如预测工时高于基线一定比例、关键角色连续两个周期超载、里程碑预测跨过承诺日期时,要求负责人提交简短原因和方案。阈值需按项目规模和风险设定,不能把某个固定百分比当成所有组织的通用标准。
评审结论应落到明确责任人和期限,例如“业务负责人在周五前确认是否移除两个低优先级需求”“接口团队在三日内给出可联调环境”“项目经理重新评估测试窗口”。若评审只形成一份原因报告,没有责任人、行动和复查日期,偏差管理就没有闭环。
5. 第五步:每个周期复盘估算,而不是只复盘结果
复盘应比较相似工作项的计划和实际区间,检查估算系统性偏差。例如某类迁移任务连续几次低估,可能说明估算模板遗漏了数据校验或回滚准备;若不同团队偏差方向相反,则可能是口径不一致,而不一定是能力差异。
复盘不需要把所有历史数据都建成复杂模型。先保留任务类型、原始估算、实际工时、偏差原因和范围变更,积累一定样本后再决定是否按团队、技术类型或风险等级细分。样本不足时强行建细颗粒度基准,会制造看似专业、实则不稳定的数字。

七、常见问题:PMO和项目团队最容易卡住的地方
1. 计划工时应该由谁估算
工作执行团队最了解技术细节,项目经理掌握范围、依赖和日期,业务负责人负责优先级与价值判断。合理流程通常是由执行团队参与估算,项目经理整合范围和计划,业务负责人确认取舍,PMO负责统一口径并检查组合容量。把估算完全交给PMO,会失去一线信息;把估算完全交给个人,也可能忽略项目间冲突。
2. 实际工时必须每天填吗
不一定。记录频率应匹配工作性质和决策用途。若组织需要按月核算项目成本,至少要保证记录及时且能关联正确项目;若只为迭代容量和风险预测,按周更新通常比每日精确记录更容易持续。需要满足合同、审计或监管要求的组织,应另行确认相应记录规范,不能仅凭一般项目管理经验替代制度要求。
3. 计划工时和剩余工时不一致,应该改哪个
不要覆盖原始计划。保留批准后的基线,同时更新剩余工时和完工预测,并记录变化原因。若范围发生正式变更,可以通过变更流程形成新基线或版本化计划;若只是对原估算认识更准确,应该保留偏差记录,让团队能在复盘中学习。
4. 工时估算总是不准,应该继续要求更细吗
先判断误差来自哪里。如果任务范围不稳定,细化工时不会解决范围问题;如果没有历史样本,增加小数精度不会带来准确性;如果跨团队口径不同,细化只会增加不可比数据。先分类误差,再决定是补充任务模板、改进需求定义、调整依赖管理,还是积累相似任务样本。
5. 项目没有完整的历史数据,如何开始
先用区间估算、关键假设和置信度等级建立首批记录。不要伪造行业均值,也不要把个别专家经验包装成组织基准。完成几个周期后,按可比任务整理中位数和范围,再逐步形成内部参考。数据少时最有价值的不是复杂预测,而是把假设、变化和结果记录完整。
6. 如何判断某项工作是否值得记录工时
判断标准不是“能不能记录”,而是“记录之后是否会影响预算、资源、预测、合规或流程改进”。对短时、重复、无需分摊的零碎活动,过细记录可能得不偿失;对大型项目、关键岗位和高成本工作,记录有助于识别容量与成本风险。可以先按决策价值分层,而不是让所有工作采用同样颗粒度。
八、不同情况下的行动建议与取舍
1. 组织刚开始做工时管理
优先建立计划、实际、剩余三类口径,选一个项目试点,按周查看角色容量和高风险偏差。先让团队能回答“还剩多少工作、谁的容量冲突、需要谁作决定”,再考虑更细的成本分析和自动化报表。
此阶段的取舍是:少一些字段,换取更高的持续使用率;少一些统计维度,换取更一致的定义。不要一开始要求全员按小时拆分每种活动,否则数据采集成本可能超过管理收益。
2. 多项目并行、关键角色反复冲突
把关注点从项目总工时转到角色与时间段,先识别关键技能、跨项目分配和不可替代岗位。必要时建立组合层面的容量评审,要求项目负责人在资源冲突时明确优先级,而不是让员工自行在多个项目之间切换。
此阶段可以接受更高的计划维护成本,因为错误排期会带来更大的延期和返工风险。取舍重点是精细到什么程度:若角色团队足够稳定,可按技能组汇总;若关键人员稀缺且多项目争用,则需要更具体的人员级视图,但应控制访问权限和使用边界。
3. 需求经常变化、预测波动明显
保留原始基线,同时加强变更记录和滚动预测。每次变更都说明对工作量、交付日期、资源和质量的影响,并由有决策权的责任人选择接受、替换或延期。若每周都因范围变化而重建整套计划,组织需要先改善需求治理和优先级机制。
此阶段的取舍是:不要追求基线长期不变,而要保证基线变化可追溯;不要把预测波动当作项目失败,而要关注风险暴露是否足够早。对高不确定性任务,可以采用阶段性估算和探索预算,避免用单点承诺掩盖未知条件。
4. 需要核算项目成本或进行资源规划
在工时数据稳定后,再关联不同角色的成本费率、项目预算和期间数据。先确认内部核算规则、跨项目分摊方式和支持活动的处理方法。若不同部门对成本归属方式不同,PMO不能单靠工时系统自动得出准确财务结论。
此阶段的取舍是:成本核算需要更高的数据完整性,意味着更严格的关联和审计;但越严格的记录要求,越需要清晰的流程支持和工具体验。应先抽样验证数据与财务口径一致,再扩大覆盖范围,而不是先上线全量填报后再补规则。
5. 团队担心工时数据被用于监控个人
明确公开用途、访问权限、汇总层级和不适用场景。管理报表优先呈现团队容量、项目偏差和流程问题,避免发布不具备上下文的个人工时排行榜。若组织确实需要个人级数据用于成本分摊,应将这一目的说清楚,并说明数据不会被简单解释为工作效率或贡献高低。
此阶段的取舍不是“完全不收数据”或“全量监控”二选一,而是判断管理所需的最小数据集。越敏感的数据越要限制访问、设定保留规则,并让员工理解记录的业务目的。没有信任,工时体系的表面完整很可能掩盖实际失真。
| 组织情形 | 优先管理对象 | 建议节奏 | 主要取舍 |
|---|---|---|---|
| 刚起步 | 项目范围、计划与剩余工时 | 每周或每个迭代 | 先简化字段,后扩展分析 |
| 多项目并行 | 角色容量与关键人员冲突 | 按周查看组合负载 | 增加容量维护,降低排期盲区 |
| 范围波动较大 | 变更影响与完工预测 | 重大变更触发更新 | 接受预测变化,保持基线可追溯 |
| 成本管理要求高 | 项目归属、角色成本与期间 | 按财务周期复核 | 提升数据准确性,承担更多治理成本 |
| 员工信任不足 | 用途边界、权限和团队级视图 | 先试点并持续沟通 | 减少个人化呈现,换取更可信的数据 |
九、结语:好的工时管理,让问题更早出现,而不是让表格更满
1. PMO真正需要的不是更多工时,而是更好的判断
计划工时管理做得好,不意味着所有估算都准确,也不意味着项目从不超支。它意味着团队知道估算依赖哪些假设,PMO能看见需求与角色容量之间的冲突,负责人能在偏差仍可处理时调整范围、资源、顺序或日期。
我认为最值得坚持的原则有三条:保留基线,让变化可追溯;看剩余工作,让预测面向未来;按角色和时间观察容量,避免总量掩盖瓶颈。这三条比追求精确到小时、每天填满表格,更能改善项目决策质量。
2. 下一步先做一个小而完整的闭环
如果你正在建立PMO工时管理,不必先启动全公司制度改造。选一个项目,统一计划、实际和剩余工时口径;按角色检查未来数周容量;每周分类一次显著偏差;每个偏差都落实到一个具体动作和责任人。运行一个完整周期后,再评估数据是否可信、决策是否更快、维护成本是否可接受。
真正的成熟,不是把每个人的时间都记得更细,而是组织能够用有限、可信、可解释的数据,及时识别自己承诺了什么、真正能做什么,以及改变哪一个条件最有价值。
常见问题解答(FAQ)
1. 计划工时应该按什么粒度拆分?
我在做项目计划时,常纠结任务拆得太粗会不会无法追踪,拆得太细又会不会让团队把时间都花在填表上。比如一个“完成接口开发”的任务,我该按人天整体估算,还是拆成设计、编码、联调和修复?
建议拆到“一个负责人能在数天内完成、结果可以验收”的粒度,而不是按小时拆任务。对多数研发项目,可以先以1至3个工作日作为常见任务跨度;超过5个工作日且中间没有可检查结果的任务,通常值得再拆。比如接口开发可拆为接口方案、编码、自测、联调,每项分别写清交付物和负责人。
拆分的目的不是追求颗粒度越细越好,而是让偏差能尽早暴露:任务做到一半时,PMO或项目经理能判断是估算不足、依赖未就绪,还是范围发生变化。
2. 计划工时与实际工时应该如何记录和比较?
我担心实际工时填得越细,团队越容易觉得是在被监控;但只记录项目总投入,又很难解释为什么进度落后。怎样设计记录方式,既能帮助复盘,也不会把工时数据变成单纯考核个人的数字?
把工时用于项目预测和流程改进,而不是单独评价个人效率。计划工时和实际工时应采用相同口径,例如都记录有效工作时间,并明确会议、返工、等待外部反馈是否计入。每周至少按任务记录一次,避免月底凭记忆补填;复盘时看偏差原因,而不只看偏差比例。
举例来说,某任务计划16小时、实际24小时,超出的8小时若来自需求变更,就应调整范围或基线;若来自环境等待,应登记阻塞时间,而不是直接判定执行者估算失准。
3. PMO 如何制定计划工时估算标准,避免各团队口径不一致?
我发现不同团队对“工时”的理解可能差很多:有人按专注开发时间估算,有人把评审、沟通也算进去,最后汇总出来的项目数据很难比较。PMO 应该统一到什么程度,才能既可横向分析,又不把不同工作类型硬套成同一个标准?
先统一定义和记录规则,再考虑比较效率。PMO 可以发布一页口径说明,明确工时单位、统计范围、休假与会议处理方式、估算由谁确认,并要求项目对超出基线的变更留痕。不要直接比较不同团队的“每人每周完成工时”,因为任务复杂度、外部依赖和质量要求不同。
更稳妥的做法是按工作类型积累本团队历史数据,例如同类需求从开发到验收的计划与实际区间;至少积累数个迭代后,再用中位数和偏差范围校准估算,而不是拿单个项目的结果设硬指标。
4. 计划工时频繁超支时,应该调整估算还是调整项目范围?
我遇到过计划工时一再被突破的情况,团队往往先把后续任务估得更宽,但项目日期仍然不变,最后计划看起来更准确,交付却没有变好。怎样判断问题是估算偏差、需求变动,还是资源和依赖出了问题?
先按原因拆解偏差,再决定改估算、改范围还是改资源;不要用统一加成掩盖所有问题。建议每个迭代统计计划与实际差异,并把偏差归入需求变更、返工、外部等待、技术不确定性和估算误差等类别。若连续几次超支主要来自需求变更,应冻结或重新确认范围,并同步调整交付日期;
若主要来自等待依赖,就要处理接口人、环境或审批时限;若同类任务持续低估,才用历史数据校准该类任务的估算。计划基线一旦因范围或资源变化而调整,应保留调整前后的版本和理由,避免把原计划悄悄覆盖后失去复盘依据。
核心关键词
文章包含AI辅助创作:计划工时最佳实践:PMO工时管理实操方法,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/559270
读者评论
我们团队以前只汇总项目总工时,排期看着有余量,最后却卡在测试和架构评审上。按角色、周期拆开看确实更有用,不过临时支持工作怎么稳定纳入容量,实际执行中还得结合团队情况。
比较认同把计划、承诺和预测分开。我们项目常因需求变更直接覆盖原计划,复盘时就说不清是估算偏差还是范围扩大。想请教一下,基线调整由谁审批、保留哪些历史版本,才能避免流程太重?
实际工时填报如果和个人绩效挂钩,数据很容易失真,这点在团队里见过。相比追求每周填得多准,我更关注剩余工作量是否及时更新;但任务粒度太细也会增加维护负担,找到合适尺度不太容易。
