工时审核最容易做错的地方,不是少核了几小时,而是把“填得完整”误当成“填得真实”。我在梳理项目工时流程时,反复见到这样的情况:团队按时提交、主管逐条审批、月末报表也能导出,但项目实际投入与工时表对不上,临时支持、返工和会议时间都被塞进一个笼统的任务里。工时管理从0到1,真正要先解决的不是催填,而是定义什么工时值得记录、谁在什么节点判断、发现偏差后如何处理。
一、先讲核心结论:审核不是“抓错”,而是让工时可解释
1. 工时审核要回答四个问题
我建议把工时审核定义为一套“核对、解释、纠偏、反馈”的管理机制,而不是主管在月底逐条判断员工有没有偷懒。有效审核至少要回答四个问题:这段时间投入到什么工作;工作是否属于项目或约定的运营事项;投入时长是否与任务状态、交付物相符;出现异常后由谁采取什么行动。
如果系统只能告诉你“某人本月填了160小时”,却无法指出这160小时分别对应哪些项目、任务和结果,那么它提供的是汇总数,不是管理依据。审核的产出应当是能够解释资源去向的记录,以及对预算、排期和工作方式有用的调整建议。
2. 先统一口径,再谈审核精度
实施初期,不要追求分钟级精确。对大多数知识型项目团队来说,按半小时或一小时记录,比要求员工精确到分钟更容易执行,也更符合任务切换的实际。关键是组织内部保持同一口径:什么算项目工时,会议是否计入,培训和休假如何记录,跨项目支持归到哪里。
如果口径没有统一,审核得越认真,产生的争议往往越多。同一场设计评审,有人记入项目,有人记入部门会议;同一次线上故障支持,有人按实际处理时间填写,有人把整段值班时间都算进去。这样的差异不能靠月底加一道审批解决,应该在填报规则中先说明。
3. 管理目标决定审核力度
工时数据可能用于项目成本核算、资源负荷分析、客户结算、研发投入归集或流程改进。用途不同,证据要求和审核频率也不同。用于内部工作量趋势分析,可以采取较轻的抽查;用于合同结算或财务归集,就要有更严格的任务关联、审批记录和更正留痕。
我通常先让管理层选出一个主要用途,再讨论表单字段和权限。若一开始就把所有用途都塞进来,常见结果是字段越来越多、填报越来越慢,而负责人仍然说不清数据究竟服务哪个决策。
| 工时管理用途 | 审核重点 | 建议的控制方式 | 不宜做法 |
|---|---|---|---|
| 项目资源与排期 | 任务归属、投入趋势、剩余工作 | 周度查看异常,项目负责人解释偏差 | 用填报时长直接等同于任务完成度 |
| 项目成本核算 | 人员、项目、时间区间、成本口径一致 | 月度关账,修订保留记录 | 关账后直接覆盖历史数据 |
| 客户结算 | 合同范围、可计费规则、审批证据 | 按约定周期复核,必要时提供明细 | 默认所有内部投入都可向客户计费 |
| 组织效率改进 | 等待、返工、会议与支持性工作的比例 | 分析团队和流程趋势,辅以访谈 | 用个人排名替代流程诊断 |
表格里的控制强度是管理建议,不是统一行业标准。企业还要结合合同、财务制度、隐私要求和团队工作方式确定最终规则。
二、背景和真实场景:为什么填了很多工时,项目还是看不清
1. 从“补表”开始的团队,往往缺少可用的任务结构
不少团队最初以电子表格或周报收集工时。员工周五回忆这周做了什么,再把小时数填到项目名称下面。项目少、成员稳定时,这种方法可能够用;项目一多、跨团队支持增加,记忆误差和分类混乱就会迅速放大。
我见过一种典型记录:一周内某位工程师填了“系统优化,12小时”,但任务没有负责人、没有验收状态,也没有对应的变更记录。审核人既不知道这12小时包括排查、开发还是沟通,也无法判断它是计划工作还是临时插单。最后只能批,或要求员工重新解释。
因此,工时管理不应从“要求每个人填表”起步,而应从可记录的工作对象起步。至少要有项目或工作类别、任务或事项、执行人、日期、投入时长和简短说明。对于不适合细分成任务的运营性工作,可以建立明确的公共类别,而不是让员工随意选择“其他”。
2. 项目中途变更,是审核最容易失真的时候
计划看起来正常,不代表工时就正常。需求变更、线上故障、客户临时问题、人员替补,都会造成实际投入偏离计划。若只对照原始预算审核,员工会被要求解释不可控的偏差;若只看实际投入,又可能错过项目已经持续超支的信号。
我更关注偏差发生的时间和原因:是一次性突发,还是连续数周都高于计划;是任务估算偏差,还是等待依赖、返工、审批延迟造成的消耗。审核不是给某个数字盖章,而是将异常放回项目过程里判断。
3. 真实记录需要让员工看见收益
如果员工只感受到“多填一项、多挨一次问”,工时数据很快会变成敷衍提交。管理者应该用数据解决员工也在承受的问题,例如临时任务挤压计划、关键人员被多个项目同时占用、重复会议消耗深度工作时间。
以 PingCode 这类面向中大型企业及百人以上组织的项目管理平台为例,讨论工时管理时,重点不该是平台里有没有一个工时字段,而是能否把项目、工作项、负责人、计划与实际投入、审批记录串起来。具体字段和配置能力应根据实际产品版本核对,不宜仅凭产品名称推断功能。
4. 先把错误类型分开,审核才有方向
我会把常见异常分为口径异常、完整性异常、逻辑异常和经营异常。口径异常是类别选错或归属不清;完整性异常是漏填、迟填或说明缺失;逻辑异常是工时与任务状态、排期或人员安排明显矛盾;经营异常是长期超预算、支持工作过多或返工持续增加。
这四类异常的处理人不应完全相同。填报人可以修正记录,项目负责人负责解释工作事实,PMO负责分析跨项目与制度问题,财务或业务负责人则对结算和成本口径负责。让同一个审批人包办全部判断,通常会把审核变成机械签字。
| 异常类别 | 常见表现 | 第一处理人 | 需要的证据 |
|---|---|---|---|
| 口径异常 | 项目归属、工作类别选错 | 填报人和项目负责人 | 项目规则、任务归属说明 |
| 完整性异常 | 漏填、迟填、说明过于笼统 | 填报人 | 工作记录、任务更新 |
| 逻辑异常 | 任务已关闭但仍持续计时 | 项目负责人 | 交付物、状态变更、沟通记录 |
| 经营异常 | 持续超出预算或支持占比上升 | PMO与项目负责人 | 基线、变更记录、风险和依赖情况 |
三、常见误区:审核越细,不一定越真实
1. 误把“工时满额”当成“工作有效”
要求每位员工每天必须填满固定小时数,容易制造一个看起来完整的数字,却不能说明工作价值。休假、培训、节假日、待命、内部支持和实际项目投入并不等价。将所有人都压到同一个数值上,可能诱发把非项目时间塞进项目、把会议拆成多个任务,或者事后补填。
我会把“出勤或可工作时间”与“项目投入时间”区分。两者可以互相校验,但不能直接互相替代。某人某周的项目工时较少,可能是休假,也可能是在等待外部依赖,还可能是分类没有覆盖他的工作。应该先找原因,再判断记录是否异常。
2. 误把高工时当成高绩效
工时说明投入,不自动说明产出、质量或效率。一个任务耗时较长,可能是复杂度高,也可能是需求反复、技术债重、权限等待或协作链条过长。直接比较个人工时,会把不同角色、任务难度和项目阶段混在一起。
工时数据适合用来解释资源去向,不适合单独用来给个人排优劣。若管理层要评价绩效,应结合目标完成、质量、协作贡献和实际职责,并明确评价制度。把工时排行当成绩效榜,短期看似方便,长期会诱导员工优化记录而不是改善交付。
3. 误以为每条记录都需要审批
所有记录逐条审批,在人数少、结算责任高的团队里可能可行;团队扩大后,审批会变成排队瓶颈。主管每天收到大量低风险记录,只能快速通过;真正需要关注的异常反而被淹没。
更合理的方式是分层审核:规则能自动校验的先自动提示;项目负责人审核偏差和工作事实;PMO抽查系统性异常;财务或结算责任人只审核涉及成本与客户口径的记录。审核对象要按风险分层,而不是按记录数量平均分配。
4. 误把“其他”当成万能兜底
保留一个“其他”类别有时是必要的,但如果它逐渐成为最大类别,说明工作分类体系没有覆盖实际工作,或者分类过于难选。PMO应定期查看“其他”对应的说明,判断是新增公共类别,还是培训和任务关联出了问题。
我通常不会一看到“其他”就要求员工重新填。先抽样查看内容,如果大部分是日常运维,就建立运维类别;如果内容彼此完全不同,就拆分为更清晰的类别;如果只是描述不足,再优化填报提示。
5. 误以为系统上线就等于制度落地
管理工具可以缩短汇总和筛查时间,但不能替组织决定什么算可计费、什么算项目支持、超预算由谁批准。没有口径、责任人和纠错流程,系统只是把原来混乱的表格搬到线上。
上线前应先做一次流程演练:选一个真实项目,按现有规则走完填报、审核、退回、更正和月度汇总。若员工需要在不同页面重复录入,若审批人不知道如何处理争议,或者报表无法支持管理决策,就应先调整流程再扩大范围。
四、专业判断逻辑:把审核从凭感觉变成有证据的判断
1. 先定义范围:哪些工时要记,哪些不用记
制度中应明确记录范围,至少区分项目工作、产品或平台建设、客户支持、内部运营、培训与休假等类别。不同企业的分类不必完全一样,但同一组织必须有稳定口径,并且员工能通过一个例子判断如何选择。
对于跨项目支持,不要让员工自行决定按比例拆分,除非组织确实需要并且能够验证。更常见的起步方式是按实际任务分别记录;如果工作难以拆分,则建立支持类事项,并要求填写受支持项目或服务对象。管理层可以据此观察支持负荷,而不是追求虚假的精确分摊。
2. 让工时记录关联可识别的工作对象
一条可审核记录至少需要回答“谁、何时、投入多久、做了什么、归属哪里”。对于项目团队,建议关联到任务或工作项;对于临时事件,可以关联到事件单或明确的支持事项。说明字段应帮助理解工作,而不是重复写“处理任务”。
字段设计要克制。必填项越多,不代表数据越好。可以先用最少字段跑通流程,再根据审核中反复出现的疑问补充字段。若每条记录都要求长篇描述,填报成本上升后,员工更可能复制粘贴泛化内容。
3. 设置可以解释的校验规则
自动校验适合拦截明确问题,例如日期不在项目周期内、同一人员同一时段重复记录、任务已关闭仍有新增投入、单日记录超过组织设定的合理阈值。阈值不是对员工工作时长的价值判断,而是提醒审核人确认记录是否有误。
不要让自动规则直接把特殊情况判为违规。紧急故障处理、跨时区支持或补录都有可能产生非常规记录。系统提示应说明“为什么触发”和“如何说明或修正”,并允许负责人留下解释。没有解释通道的规则,最终会促使员工绕开系统。
4. 用趋势和上下文判断异常
判断工时偏差时,我会先看四个上下文:任务的计划投入、实际进展、需求或范围变化、依赖与等待。若实际投入超出计划,但工作量也明显增加,应该讨论变更和预算;若工时增加而交付物没有推进,应该排查阻塞、返工或任务拆分不合理;若投入下降且交付正常,可能是效率改善,也可能是漏记,不能直接下结论。
一个实用的判断顺序是:先确认记录是否完整,再确认工作归属,再对照计划与事实,最后决定是更正数据、调整预测、升级风险还是只作观察。反过来先看“谁填得最多”,容易把流程问题变成对个人的指责。
5. 审核要有风险分层和闭环
我建议将工时记录分为低、中、高风险。低风险记录符合任务、日期和阈值规则,可快速通过;中风险记录由项目负责人确认原因;高风险记录涉及客户结算、预算超限、重复计时或关账后的修改,需要保留证据和审批记录。
每次审核结束都要有结论:通过、退回补充、要求更正、升级处理或纳入趋势观察。只写“已审核”并不能说明问题解决。PMO需要追踪异常是否反复发生,若同一种问题每月都出现,责任可能在规则、排期或工作分类,而不是某个员工忘记填表。
| 风险层级 | 典型触发条件 | 建议动作 | 记录要求 |
|---|---|---|---|
| 低风险 | 记录完整,与任务状态和周期相符 | 规则校验通过或抽样审核 | 保留常规审批状态 |
| 中风险 | 投入偏高、说明模糊、任务状态不匹配 | 项目负责人补充判断并确认归属 | 写明偏差原因与处理结论 |
| 高风险 | 涉及结算、关账后修改、重复计时或预算显著超限 | 升级至项目治理或财务责任人 | 保留修改前后值、审批人和依据 |
五、PMO从0到1的实施路径:先试点,再扩展
1. 第一步:选一个能暴露问题的试点
试点不宜只选流程最简单、成员最配合的项目,否则容易得出“大家都没问题”的假象。我更倾向于选一个周期适中、跨角色协作较多、负责人愿意复盘的项目,同时避免一开始就选合同争议大或数据高度敏感的项目。
试点前记录当前状态:工时提交周期、迟交比例、需要人工追问的次数、月末汇总耗时、项目负责人对投入偏差的解释能力。基线不是为了证明某个工具有效,而是为了比较试点后哪些环节确实改善、哪些只是把工作从一个人转移到另一个人。
2. 第二步:写一页纸规则,不要先写厚制度
第一版规则应说明记录范围、填写频率、最小粒度、类别定义、审核责任、退回时限、更正规则和数据用途。用实例解释边界,尤其是会议、支持、返工、培训、休假和临时插单。
我会在规则里直接写出一个反例:不能把一整天笼统记录为“项目工作”;也写出一个合格示例:记录任务名称、投入时长和实际处理内容。例子比抽象条款更容易减少口径争议。
3. 第三步:把责任分到角色,不要只写“负责人审核”
填报人对记录真实性和及时性负责;项目负责人对任务归属、工作事实和偏差解释负责;PMO对规则、跨项目趋势和例外治理负责;财务或业务责任人对成本、结算口径负责。组织规模较小时,一个人可以兼任多个角色,但每项责任仍应明确。
审核时限也要贴合工作节奏。每日填报、每周确认、月末关账是一种常见组合,但不是唯一答案。若团队工作以迭代为周期,可以在迭代结束时集中检查;若涉及客户结算,则需要按合同约定设定提交和确认节点。
4. 第四步:做一次小范围演练,测试异常而不只测试正常路径
演练不能只验证“提交,批准”能否成功。要刻意测试迟填、重复记录、任务已关闭、人员跨项目支持、预算超出、关账后更正等情况。看系统能否提示,员工是否知道怎么解释,审批人能否找到相关依据,PMO能否从报表里识别重复问题。
若使用项目管理平台承载流程,先确认项目层级、任务权限、日期边界、审批状态和数据导出方式。涉及成本或个人信息时,还要确认谁能查看明细、谁只能看汇总,以及离职或转岗后历史记录如何保留。
5. 第五步:每周看执行问题,每月看管理问题
周度检查适合处理漏填、任务归属、待审批和近期异常;月度复盘则要关注超预算趋势、支持性工作、返工、计划准确性以及规则是否产生额外负担。把这两类会议混在一起,往往只剩催填,没有时间讨论项目为什么偏离。
试点结束不要只统计完成率。还要访谈填报人和审批人:哪些字段最难选,哪些异常最常见,哪类工作没有合适归属,审核结果是否影响了计划或资源调整。制度能否被持续执行,取决于这些反馈有没有实际去处。
6. 第六步:达到门槛后再扩展
扩展前设定停止或调整条件,例如连续几个周期仍有大量分类争议、审批积压持续增加、数据无法关联任务、员工花费明显高于预期,或负责人无法从报表提出行动。遇到这些情况,先修正设计,不要用更强的催办掩盖问题。
扩展时按团队类型分批推进。研发、实施、客户支持和内部运营的工作形态不同,适合的分类和审核证据也不同。可以共用核心口径,但允许在公共框架下设置团队级工作类别,避免为了统一而强行把所有工作塞进同一张表。
- 确定工时管理的首要用途与数据边界。
- 建立最小可用的项目、任务和工作类别结构。
- 发布一页纸规则,并用实例解释争议场景。
- 选择试点团队,采集上线前基线。
- 演练正常记录与异常记录,调整校验和权限。
- 按周处理执行异常,按月复盘投入与结果。
- 确认收益和风险后,分批扩展并持续修订规则。
六、案例与数据观察:看一组模拟试点如何发现审核盲区
1. 案例口径与限制
下面是一组为说明审核方法而构造的情景模拟数据,不是公开行业统计,也不代表任何企业的真实经营结果。假设一家约160人的软件研发组织,选择两个项目团队开展8周试点,共有24名成员参与,记录周期按周执行。试点前以历史填报和访谈估算基线,试点数据由模拟情景推演得出。

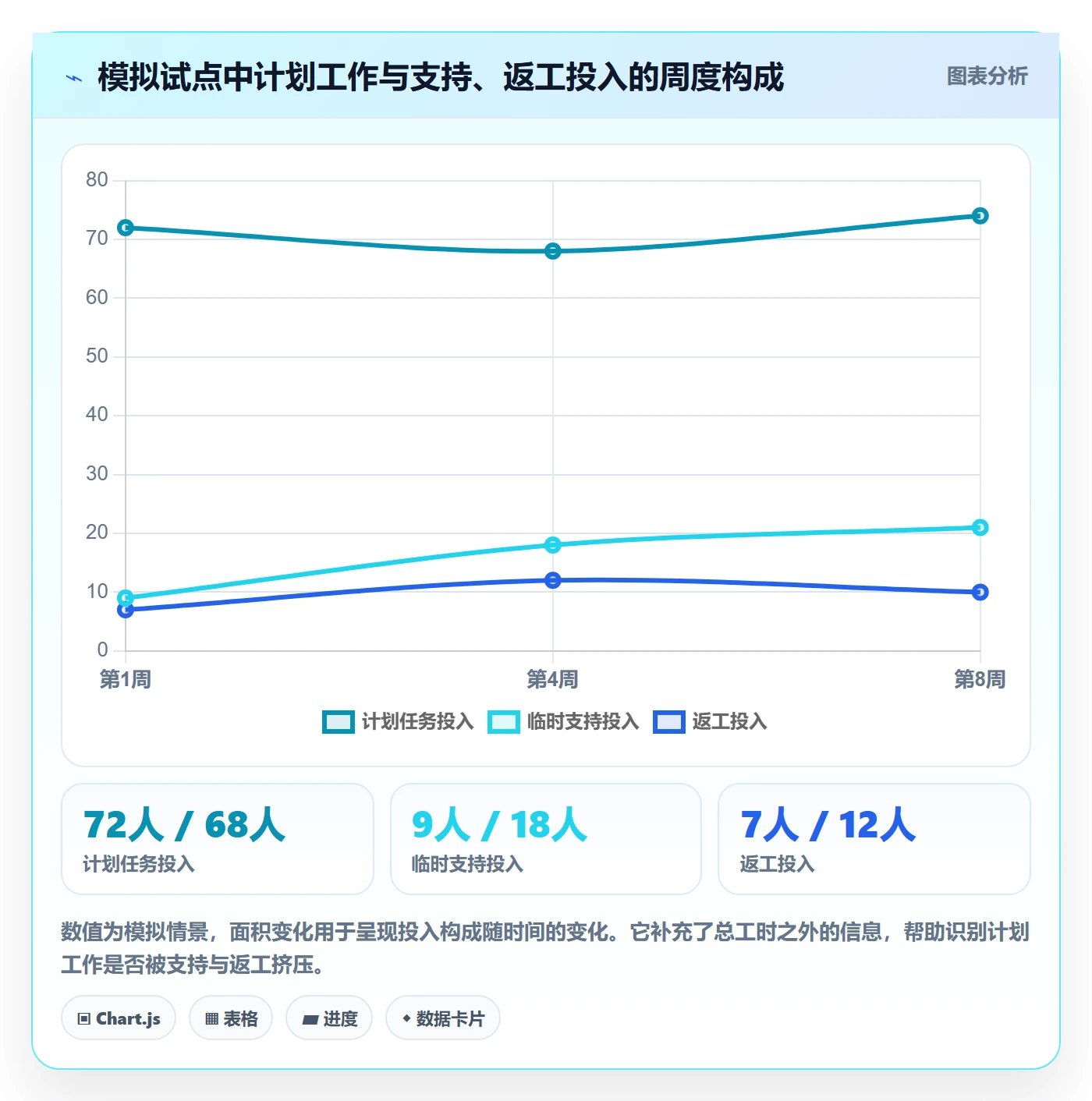

这个案例的价值不在于证明某个组织一定能达到相同数字,而在于展示:只看提交率,会漏掉工时管理中的关键问题。团队要同时看记录是否可用、异常是否能闭环、数据是否改变了项目决策。
2. 试点前后,最明显的变化来自“追问减少”和“问题显形”
试点初期,团队每月要花较多时间催填和合并表格。统一任务关联和周度确认后,填报及时率上升,月末汇总时间下降。但这并不意味着工时“更准确了”,准确性需要结合任务事实、变更记录和交付结果判断。更重要的发现是,原来被笼统记为项目投入的一部分支持工作开始显现,项目负责人因此调整了下月排期。

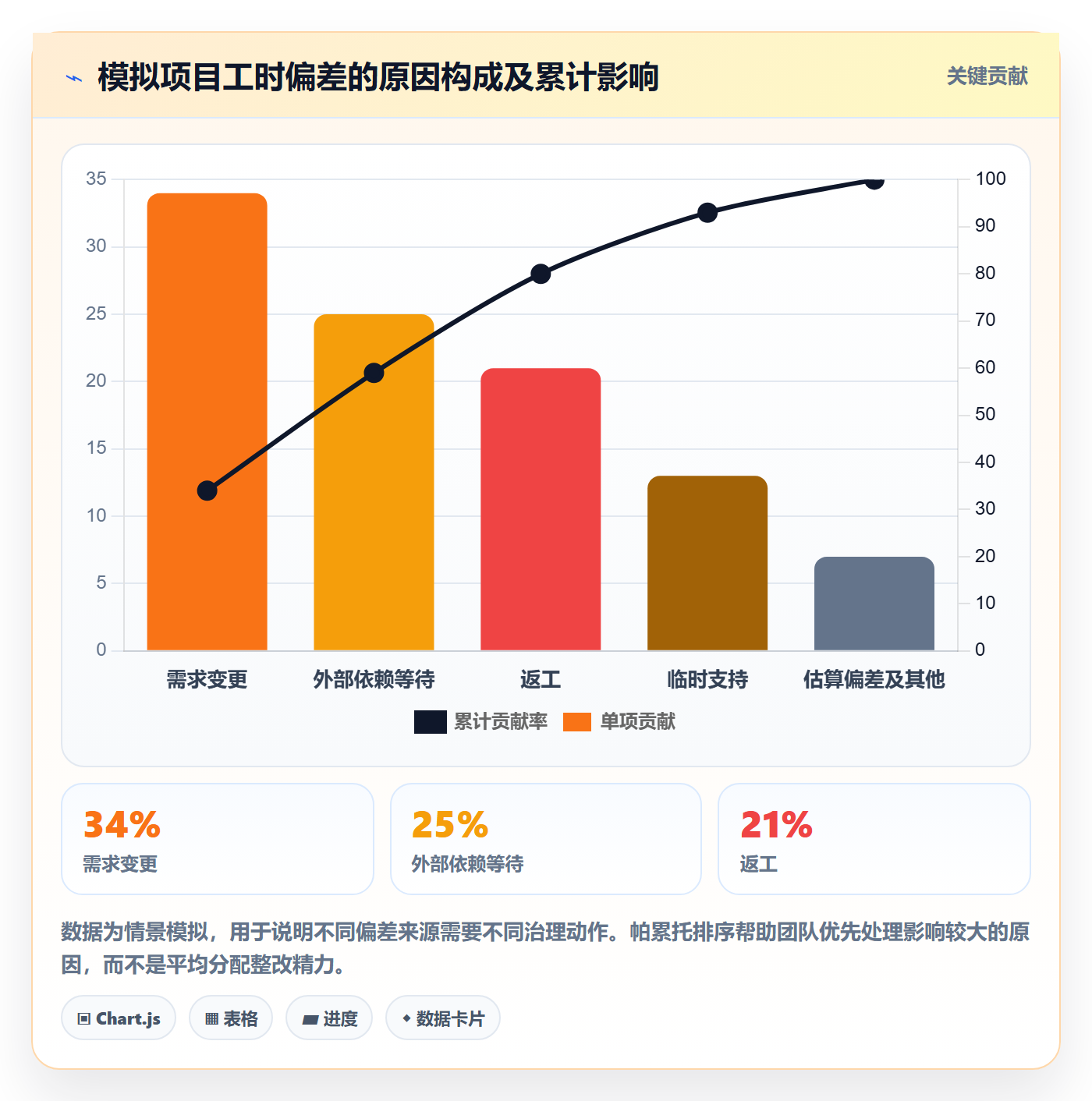

3. 工时偏差并非都来自个人估算失误
模拟复盘中,项目实际投入高于计划的主要原因包括需求范围变化、外部依赖等待、返工和临时支持。若审核只问“为什么多填了”,很可能把这些原因压缩成个人解释;若对照任务变更、缺陷记录和审批时间,就能分辨哪些应调整预算,哪些属于流程阻塞。
这也是工时审核能够创造管理价值的地方:它把投入偏差变成可讨论的经营信号。PMO不必对每个项目都给出结论,但应帮助项目负责人把“超了”拆成可采取行动的原因,例如冻结范围、补充资源、减少等待或改进验收。

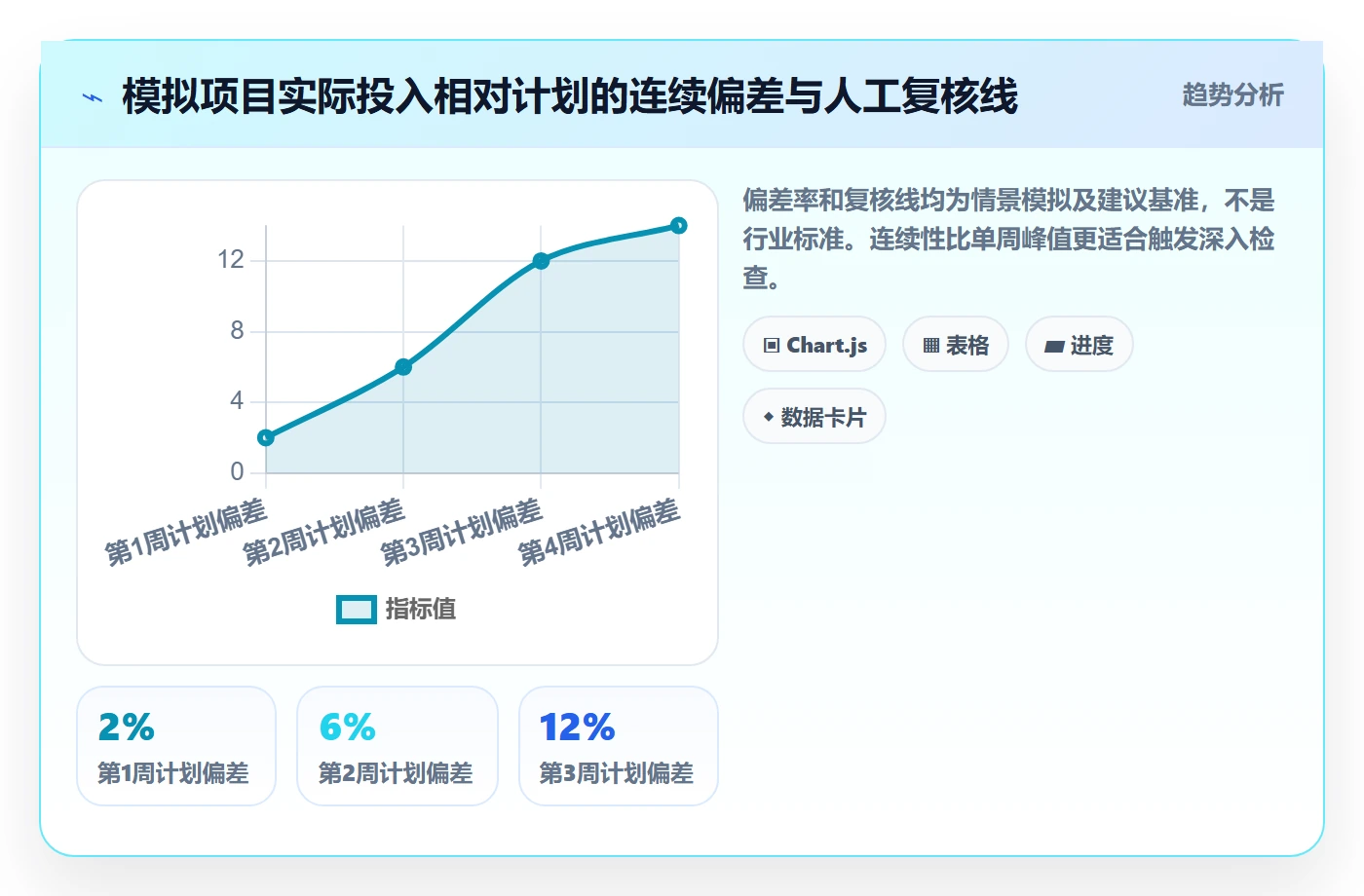

4. 最值得追踪的不是单月总工时,而是偏差如何累积
单月的总投入容易被假期、版本周期和项目阶段影响。连续观察多个周期,才更容易分辨短期峰值与持续性问题。比如一周的支持工时增加,可能是上线窗口所致;若多个周期持续增加,且项目交付时间同步后移,就值得重新评估人员配置和工作分工。
即便趋势明显,也要避免过度解释。曲线只能提示哪里值得检查,不能单独证明因果。PMO应把数据与迭代计划、变更记录、故障事件、人员变动和负责人访谈放在一起核对。

5. 设定预警线时,要看团队分布而不是照搬固定比例
不同团队的任务粒度和变更频率不同,统一规定“超过计划10%就预警”未必合理。对任务估算成熟、范围稳定的项目,较小偏差也值得关注;对探索性工作或需求频繁变化的项目,更重要的是记录变化原因与重新预测。
试点可先采用内部建议基准,例如连续两周实际投入超过计划且没有对应变更记录时进入人工复核。这个阈值应在一个完整周期后根据团队分布调整,并标记为管理预警而非绩效判定。目的是尽早讨论,而不是自动认定谁做错了。

七、不同情况下的行动建议:按团队成熟度选择做法
1. 人数少、项目简单:先用轻量流程建立习惯
十几人的小团队,若项目少、角色稳定,可以先用共享表格或现有工作系统记录。字段控制在项目、任务、日期、时长和说明,负责人每周抽查异常。此时不必构建复杂审批链,也不必为了形式上的精细化采购大型系统。
轻量做法的风险是口径容易随人变化。因此至少要有一份简短说明,规定会议、支持、返工和休假如何处理,并约定谁负责版本维护。团队规模扩大或客户结算要求增加时,再评估是否需要更强的流程控制。
2. 百人以上、多项目并行:治理数据结构和角色权限
百人以上组织常见挑战不是没人填,而是项目、团队和任务体系不统一。PMO需要先梳理主数据:项目命名、组织归属、角色、任务状态、工作类别和成本口径。若不同团队对同一个类别有不同理解,跨项目汇总就会失去可比性。
这类组织可以考虑使用项目管理平台承载任务与投入记录,但应重点验证权限、审批、导出、历史更正和跨项目汇总能力。平台只是流程的执行载体;管理者仍需确定哪些指标可以对外展示、哪些数据只能按角色查看,避免把个人明细无差别暴露。
3. 研发或探索型项目:接受估算区间,关注学习与变化
探索型项目的工作内容可能随着技术验证和用户反馈改变。此时强求每项任务都有准确预算,容易产生过度细化。可以按阶段设置投入预期,并记录关键假设、验证结果和范围变化;阶段复盘时再判断继续投入、缩小范围或停止。
在这种场景里,工时不是证明探索“效率高不高”的唯一证据,而是帮助组织判断投入是否仍然符合当前假设。没有得到预期结果,不一定等于浪费;关键是是否产生了足以改变决策的信息,以及是否及时停止了无效路径。
4. 客户结算项目:优先保证合同口径和留痕
涉及对客结算时,先确认合同允许计费的工作范围、最小时间单位、审批周期、差旅或等待时间处理方法,以及客户确认方式。内部工时分类与外部计费分类可以关联,但不能默认完全相同。
对外提供明细前应检查描述是否清楚、是否包含敏感信息、审批链是否完整。关账后若需修正,要记录修改前后内容、申请原因、审批人和日期。用一个总数覆盖历史记录,会让后续争议难以复核。
5. 支持与运维占比高:先区分计划工作和响应工作
支持团队经常面对突发工单,按传统项目任务方式记录会造成大量补填。可以将工单或事件作为工作对象,并区分首次响应、排查、修复、复盘等阶段。对值守时间和实际处理时间也要分别定义,不要把待命时段自动等同于处理工时。
如果支持工作长期占据团队投入的大部分,问题可能不只是排班,而是产品质量、服务承诺或自助能力。工时数据应推动管理层检查重复故障和高频请求,而不是只要求支持人员提高处理速度。
八、不同情况下的取舍:管理精度、填报成本与信任如何平衡
1. 追求精细度,还是降低填报负担
粒度越细,理论上越容易追踪投入去向,但记录动作也越多。将一个完整工作日拆成几十条微任务,可能增加上下文切换和事后补录。反过来,如果一周只填一个总数,管理者又无法解释资源去向。
我的判断标准是:新增一项记录,是否能改变预算、资源、结算或流程决策。如果不能,先不要增加字段或拆分粒度。对于多数项目团队,按任务或半天左右的工作块记录,通常比分钟级追踪更容易维持;具体粒度仍应结合业务和合同要求。
2. 强制实时填报,还是允许周期性补录
实时记录更接近工作发生时的记忆,但会干扰需要长时间专注的工作。周度补录负担较轻,却更依赖记忆,也更容易出现笼统归类。折中方案是工作日内记录关键任务变化,周末前确认并补齐,而不是要求每次切换都立即提交。
客户计费、合规审计或高风险成本归集可能需要更及时的记录;内部趋势分析则可以允许周度确认。制度要明确补录窗口和理由,避免员工把迟填当成常态,也避免因追求实时而把工作切碎。
3. 自动校验,还是人工判断
自动校验适合规则明确、重复发生的问题,例如缺字段、重复时间段、超出日期范围。它的优势是稳定和及时,局限是无法判断工作复杂度、变更合理性和协作背景。
人工审核适合解释异常和处理例外,成本较高且容易受经验差异影响。两者不应互相替代:机器负责指出哪里值得看,人负责结合证据做决定。若自动规则误报频繁,应调整规则,而不是要求审核人无条件逐条放行。
4. 个人明细,还是团队汇总
个人明细有助于核对任务归属和处理争议,但使用边界必须清楚。团队汇总适合观察项目负荷、支持比例和流程趋势,减少不必要的个人比较。不同层级应看到完成职责所需的最少信息。
若数据用于绩效或薪酬,必须另行说明制度、计算方法、申诉流程和审计要求。不要在内部宣称工时仅用于项目管理,实际却用于个人排名。目的不透明会直接损害数据可信度,员工也会把精力转向迎合指标。
| 决策维度 | 偏向精细控制 | 偏向轻量运行 | 适用边界 |
|---|---|---|---|
| 记录粒度 | 任务级或更细,便于成本追溯 | 按工作块或周度汇总,减少填报动作 | 取决于结算、审计和管理用途 |
| 审核方式 | 逐条审批,例外留痕充分 | 规则校验加抽样复核 | 风险越高,人工审核比例越高 |
| 填报频率 | 每日或接近实时 | 每周确认 | 结合记忆误差与工作连续性权衡 |
| 数据可见范围 | 较多角色可查看明细 | 按职责分级查看 | 必须满足隐私、合同和内部制度要求 |
九、审核指标与复盘:少看“填了多少”,多看“问题是否可处理”
1. 建议建立四类指标,而不是只盯提交率
执行指标关注按时提交率、退回率和补录比例;质量指标关注任务关联率、类别使用分布和重复记录率;管理指标关注计划偏差、支持投入占比和返工趋势;治理指标关注异常闭环时长、关账后修改率和重复异常占比。
每个指标都要写清楚分子、分母、时间范围与排除条件。例如按时提交率要说明哪些人员属于应填范围,休假和新入职人员如何处理。没有口径定义的百分比,不适合跨团队比较。
2. 指标不能离开行为后果独立使用
如果部门负责人只因提交率下降就要求全员每日填报,可能解决了及时性,却扩大了管理成本。如果实际投入偏差长期偏高,直接要求员工估算得更准,也可能忽略了需求变更和任务拆分不足。
每次月度复盘都应把指标翻译成问题:哪些异常值得核实;核实后发现什么原因;需要谁采取什么动作;下个周期用什么信号检查是否改善。若指标没有对应动作,先考虑是否应该保留它。
3. 采用“异常清单”比追求大而全的仪表盘更有效
刚起步的PMO不需要立刻搭建几十个图表。一个清晰的异常清单,包含记录对象、触发原因、责任人、截止时间、处理状态和结论,往往更能推动闭环。待异常类型稳定后,再把反复出现的问题做成趋势分析。
清单也要避免变成问责名单。它的目的应该是让问题有负责人和期限,不是把名字公开排序。可以按项目或异常类型汇总展示,个人明细只提供给处理该问题所需的责任角色。
十、结尾:工时管理的起点,是把“时间”还原成工作事实
工时审核怎么做,核心不是在月底找出谁填错了数字,而是建立一条可追溯、可解释、能纠偏的工作记录链。先统一口径,再关联任务;先试点和验证,再扩展;先区分记录异常与经营异常,再决定由谁处理。数据只有进入项目预测、资源配置、成本核算或流程改进,才真正形成管理价值。
我更愿意把工时管理看成组织学习系统,而不是监督工具。它既要让投入有去处,也要让偏差有解释;既要保留必要的审核证据,也要避免把工作切碎到无法专注。对于PMO,最重要的判断不是“这周大家有没有填满”,而是“我们能否解释投入变化,并据此做出更好的下一步决策”。
如果你准备从0到1启动,下一步可以先选一个项目,访谈填报人、项目负责人和财务或业务责任人,写出一页纸口径;再用两到四周测试字段、审核路径和异常处理。试点结束后,不要只问系统好不好用,而要检查:是否减少了无效追问,是否发现了此前看不见的投入,是否有至少一项计划或流程决策因此发生改变。若答案是否定的,应先调整管理设计,而不是继续增加审批层级。
常见问题解答(FAQ)
1. 工时审核的核心审核什么?
我原来以为工时审核就是看每个人有没有填满每天的工时,后来发现数字齐全也不代表数据能用。我想知道,审核时到底应该优先检查哪些内容,才能避免把管理做成单纯催填表?
建议先审“是否可信、是否可解释、是否能用于决策”,而不是先审每天是否填满。可按四项检查:记录是否对应真实任务,投入时长是否符合任务规模,工作日期与任务状态是否匹配,异常是否有说明。
例如,一个任务标注为“已完成”,却连续三天每天投入十小时,值得追问的是需求是否变更、是否存在返工或任务拆分不合理,而不是直接判定填报人有问题。审核结论最好分为通过、需补充说明、退回修正,并保留原因,避免只用“通过/不通过”掩盖具体问题。
2. 工时管理从0到1,应该先定哪些规则?
我在考虑从零建立工时管理机制,但担心规则太多,团队会觉得是在增加填表负担。到底应该先规定填报频率、任务粒度,还是审核责任?如果团队规模不大,有没有更稳妥的起步顺序?
起步时先定四件事:谁填、填到什么任务、何时提交、谁处理异常。可以先试运行两周:要求成员按天记录,任务至少细到能说明一项可交付工作,但不必把每个短暂沟通都拆成单独任务;项目负责人每周检查缺失和明显异常,PMO每月抽查口径一致性。
试运行阶段重点观察补填率、退回原因和单条记录耗时,而不是马上把工时与绩效挂钩。若多数记录需要反复追问,通常应先改任务分类或填报说明,而不是加重处罚。
3. 发现工时填报异常,PMO应该怎么审核和处理?
我担心审核异常时容易变成凭感觉判断,比如觉得某个数字“不合理”就退回,最后引发团队抵触。遇到漏填、集中补填或单项工时偏高时,应该怎样区分数据问题和真实业务情况?
先用规则筛选异常,再用业务事实核实,不要只凭单个数字下结论。可设置待核查信号,例如连续多日缺记录、周末出现大量工时、单项任务投入明显高于团队同类任务;这些信号只是提示,不等于违规。审核时查看任务变更、交付物、评审记录或阻塞说明,并让填报人补充背景。
比如某任务投入从预估的八小时升到二十小时,若期间发生范围变更且有记录,数据可能真实;若任务描述长期笼统、无法对应产出,更可能是任务管理口径需要调整。处理结果要留下原因,便于后续识别系统性问题。
4. 工时数据怎样用于项目决策,才不会误导管理者?
我希望工时数据能帮助判断项目是否延期、资源是否紧张,但又担心把投入时间直接当成产出,导致大家为了数字而填报。哪些指标适合看,哪些结论不能只靠工时得出?
工时适合解释投入和变化,不适合单独衡量个人效率。建议把实际投入与计划投入、任务完成情况、缺陷返工和范围变更放在一起看。例如,某阶段实际投入比计划高出百分之二十五,应进一步拆分是需求增加、估算偏差、等待依赖还是返工,而不是直接得出团队效率下降的结论。
项目层面可观察计划与实际偏差、各类工作投入占比和异常工时原因;个人层面则避免用单周工时排名。若工时数据无法对应任务结果,先修正记录口径和任务拆分,再用于资源或进度决策。
核心关键词
文章包含AI辅助创作:工时审核怎么做?PMO实操方法:工时管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/559239
读者评论
我们团队以前也要求每天填满固定工时,结果不少会议和临时支持都被随手归到项目里。后来把出勤时间和项目投入分开,数字没那么整齐,反而更容易解释。
按风险分层审核比较实际。逐条审批在小团队还能撑住,人数上来后容易变成快速点通过;不过高风险记录的触发条件最好提前说清楚,避免员工不知道为什么被退回。
文中提到用任务状态和交付物核对工时,我觉得还要留意任务拆分方式。任务太大时,工时即使真实也很难判断进展;拆得太细又会增加记录负担,试点时可以观察团队能否长期执行。
