项目经理做实际工时管理,最常见的失败不是员工不愿填,而是填了三个月,管理层仍然回答不了三个问题:项目为什么超预算、关键工作到底占用了谁、下个阶段需要多少人。实际工时落地方案的重点,不是把每天的时间记录得更细,而是让记录能够支持项目决策。本文用一个经过匿名化处理的中型软件交付项目作为案例,拆解从口径、流程、工具到复盘的实施方法;案例数字为情景模拟,用于说明计算逻辑,不代表行业统计或特定企业的真实数据。
实际工时落地方案:项目经理开展工时管理的落地方案案例解析
一、核心结论:工时管理的目标不是“填满表格”
1. 先把工时数据和管理决策连接起来
我判断一套实际工时方案有没有价值,通常不先看填写率,而是追问:项目经理能否据此发现偏差,部门负责人能否据此调整资源,管理层能否看清项目组合的投入与产出。如果这些问题都无法回答,即使每个人每天都按时提交,数据也只是电子化的工时台账。

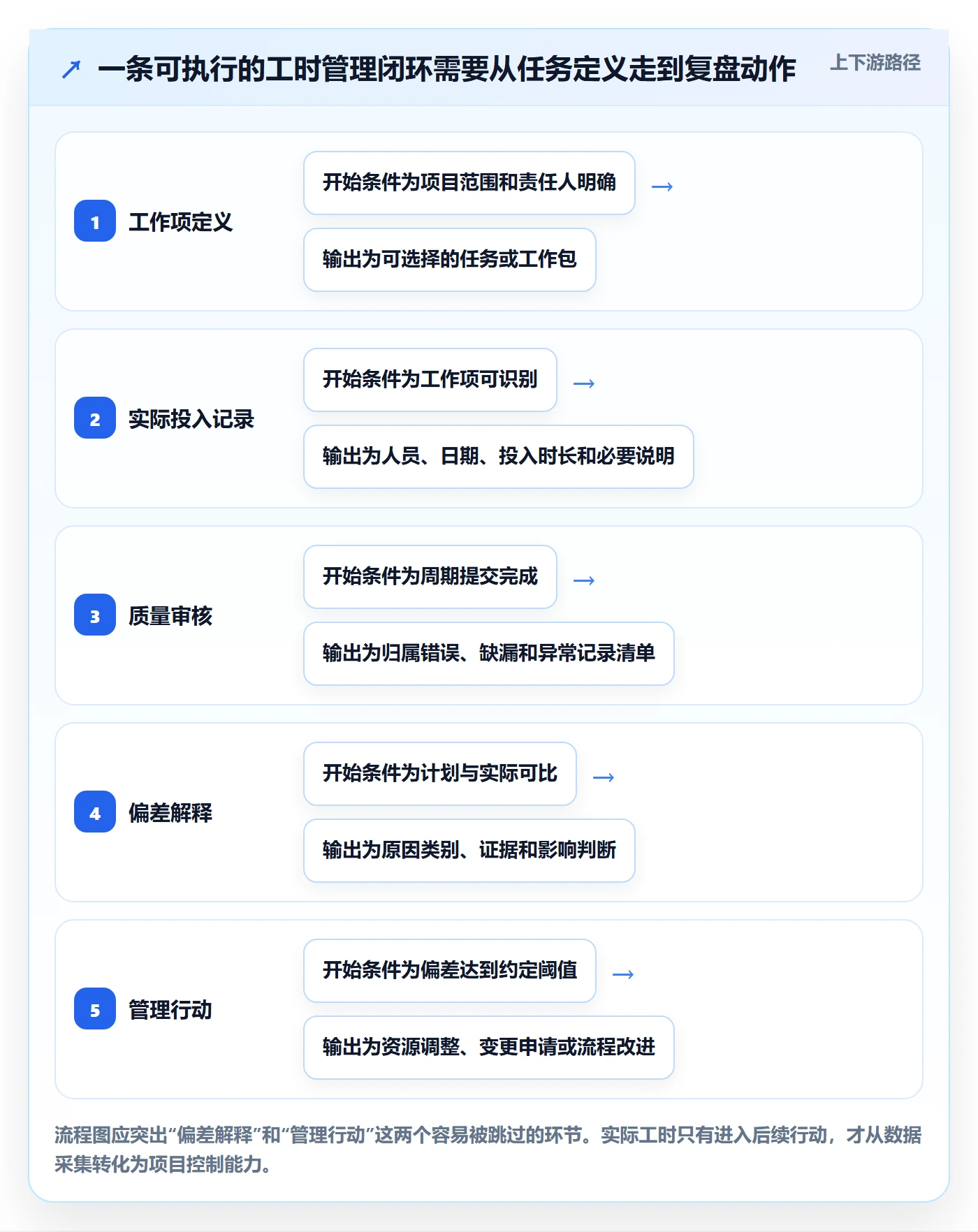

落地时应把工时记录放进一条完整链路:任务或工作包定义、投入记录、审核与纠错、计划对比、偏差解释、资源或范围调整、结果复盘。链路中任一环节缺失,数据就容易停留在“有记录、无行动”。
我的核心判断是:工时管理首先是一套项目经营与协作机制,其次才是填报功能。工具可以降低录入和统计成本,却不能替团队决定什么算项目工作、谁承担解释责任、偏差到什么程度需要介入。
2. 先求可解释,再求精细
初次实施时,团队往往急着把记录细化到半小时甚至更短。但如果任务边界不清、工作类型混乱,粒度越细,员工越容易凭印象拆分时间,项目经理也会获得更多无法验证的小数点。
我更愿意先做到三个“可”:每条记录可归属到一个明确工作项,每周投入可与计划或交付物对照,异常偏差可找到责任人和原因。等这三件事稳定后,再判断是否需要更细粒度或更复杂的核算口径。
3. 先设定边界,避免把工时变成个人监控
实际工时不是判断员工是否认真、是否高效的单一证据。记录通常只反映申报投入,不会自动说明工作难度、产出质量、沟通成本、等待时间或返工原因。把工时直接等同于绩效,容易诱发多报、拆任务、压低估算等行为。
因此,规则中要明确:工时用于项目预测、成本分析、资源安排与流程改进;个人评价必须结合交付质量、工作复杂度、职责范围及协作表现。当员工相信数据用于解决项目问题,而非简单排名,记录才更可能接近真实。
二、背景与真实场景:为什么“大家都填了”仍然管不好项目
1. 案例边界与项目画像
下面的案例是我为说明实施逻辑而构造的匿名化情景:一家约 180 人的企业软件交付团队,同时承担产品研发、客户定制、实施上线和售后支持。单个项目周期约四至六个月,项目经理需要跨研发、测试、实施和客户成功团队协调资源。
此前,团队用电子表格汇总每周投入。不同项目经理对“项目工时”的理解不同:有人把内部会议计入,有人只记开发任务;有人按每天实际时间补录,有人月底凭记忆估算。汇总报表看起来完整,跨项目对比却经常失真。
该情景中,团队在一个季度内抽样检查 12 个项目。模拟观察显示,约 31% 的记录无法准确归属到具体工作项,约 22% 的记录在周末集中补填;部分项目的计划工时和实际工时使用了不同范围,导致偏差率没有可比性。这些是案例推演数值,不是公开调查结果。
2. 项目经理实际遇到的四类问题
- 预算偏差出现得太晚。项目到验收或结项时才发现投入超出预估,已经没有足够时间调整范围和资源。
- 投入与交付物对不上。报表显示某阶段投入很多,却无法确认时间主要用于需求澄清、开发、缺陷修复还是等待外部确认。
- 共享人员冲突被掩盖。同一位专家同时支持多个项目,各项目都按“计划可用”估算,实际排期却互相挤压。
- 管理层看到的是总量,不是原因。总工时增加可能来自范围变更、返工、支持请求、人员交接或估算失准,单看总量无法决定怎么处理。
这些问题说明,工时系统不能只提供“谁填了多少小时”的汇总。它还需要让团队看见投入对应的任务、阶段和工作类型,并保留偏差原因与处理动作。没有这些上下文,数字越多,争论有时反而越多。

3. 项目不同阶段,工时数据回答的问题不同
需求阶段关心的是分析、澄清和变更确认耗费了多少投入;开发阶段更关注计划与实际差异、返工及跨团队等待;上线阶段则需要区分部署、培训、缺陷处理和客户侧等待。若所有阶段都只看总工时,阶段间的业务含义会被抹平。
因此,项目经理需要在项目启动时明确工作分类,但分类数量不宜过多。对大多数项目,先用“需求与方案、开发与配置、测试与修复、实施与上线、沟通与协调、支持与维护、内部管理”这类能被团队理解的类别,通常比建立几十个细分代码更容易执行。
三、常见误区:看似严格,实际削弱数据质量
1. 误区一:强制每天精确到小时,数据就会更真实
精细粒度不等于准确。员工如果在不同工作之间频繁切换,可能无法可靠回忆每一段具体时长;若系统要求每 15 分钟一条记录,填报成本会上升,团队可能用整齐但虚假的分配方式满足要求。
我通常建议先从“工作日内按任务记录,周内完成提交”开始。对于研发、设计等专注工作较多的团队,可要求日终或次日上午补记;对于实施、客户支持等现场切换频繁的岗位,可以允许当天按工作单或服务请求归集,再在周内校正。
2. 误区二:所有会议都必须记入项目工时
会议是否记录,关键不在于它是不是会议,而在于它是否属于项目成本分析的范围。客户需求评审、上线协调、缺陷复盘可能是项目交付的必要投入;全员例会、组织培训和公司行政会议则可能属于部门或企业运营成本。
如果企业希望核算项目完全成本,就应定义哪些间接投入如何分摊;如果当前目标只是改善交付预测,可以先记录直接项目投入,不必一开始就把所有公共活动分摊到项目。口径必须和分析目的匹配,不能一边只记录直接工作,一边把结果称为项目总成本。
3. 误区三:填报率越高,项目控制越好
填报率是过程指标,不是业务结果。即使填报率达到 98%,如果记录归属错误、计划基线被反复覆盖、异常原因无人解释,项目经理仍然无法据此预测完工投入。
可以把指标拆成多个层次:提交及时率衡量流程执行;任务归属率衡量记录可用性;计划偏差解释率衡量管理质量;预测误差则衡量数据是否改善了决策。不同指标不要互相替代,也不要把单一填写指标直接当成团队绩效。
4. 误区四:实际工时超过计划,就是员工效率低
超出计划可能源于估算偏低、需求变更、技术风险、环境不稳定、交接损失、客户响应延迟或返工。只把差额压到执行人员身上,会让员工倾向于隐藏投入,项目经理也会错过真正可改进的流程问题。
我会要求偏差先归因,再讨论责任。归因不代表为结果开脱,而是为了区分可控与不可控因素:项目团队可以调整的事项应形成行动;外部依赖和范围变化则应进入变更、风险或客户沟通机制。
5. 误区五:买了系统,流程就会自然规范
系统可以提供字段、提醒、权限、汇总和审计轨迹,却不会自动解决“什么算项目工作”“计划由谁维护”“偏差由谁解释”等管理问题。若把旧表格原样搬到新系统,通常只是更快地收集同样不一致的数据。
对中大型企业或 100 人以上组织,若涉及多部门项目、复杂权限、跨项目资源和统一报表,可以评估 PingCode 等项目管理平台是否能承载任务与工时的关联流程。评估时应依据实际试用结果核对字段配置、审批方式、报表能力、权限边界和接口条件,不要把产品名称当成方案本身。

四、专业判断逻辑:先统一口径,再决定采集和分析粒度
1. 明确“实际工时”的定义与排除项
实施前要用一页纸写清楚实际工时的定义:实际工时是员工针对特定项目、工作项或约定成本对象,实际投入并申报的时间。它不是打卡时长,也不是任务周期,更不等于专注生产时间。
接着列出纳入与排除范围。例如,客户交付项目可纳入方案、开发、测试、部署和项目专属沟通;公司培训、公共会议、休假通常不直接进入项目投入。若需要完整成本,应另设间接工时或采用明确的分摊规则,而不是把不同口径混在一个数字里。
2. 设置记录粒度:让精度匹配使用场景
粒度选择要同时考虑记忆可靠性、录入负担和分析需求。若项目经理只需要每周判断团队是否超出容量,按任务按日汇总可能足够;若需要核算客户支持服务成本,则可能需要按服务请求或客户工作单记录;若用于法规、合同或精细成本核算,则要遵守相应的审计要求。
| 分析目的 | 建议记录对象 | 建议节奏 | 主要风险 |
|---|---|---|---|
| 项目阶段预测 | 任务、阶段或工作包 | 日记录、周审核 | 任务拆得过细,员工难以持续维护 |
| 客户服务核算 | 服务请求、客户、支持类别 | 接单后及时归集,周内核对 | 漏记临时沟通和跨单处理 |
| 资源容量管理 | 团队、项目、工作类型 | 周汇总或迭代汇总 | 汇总过粗,无法定位冲突来源 |
| 合同或成本审计 | 合同约定的成本对象 | 依制度及时记录并留痕 | 定义、权限和审批不满足审计要求 |
3. 建立计划基线,避免“计划随实际一起变”
计划工时必须有版本或基线。若项目经理每周都把计划改成最新估算,却不保留原始承诺和变更历史,实际值看起来可能总是接近计划,管理者却失去判断估算质量和范围变化的依据。
我建议至少区分三类数值:启动时基线、经批准的变更后基线、当前预测。基线回答“当时承诺了什么”;变更后基线回答“正式批准后范围如何改变”;当前预测回答“按现状预计还需要多少投入”。三者不能简单覆盖。
4. 将工时投入与产出、风险、变更一起看
工时只回答投入,不会独立回答价值。项目经理应把实际投入与任务完成情况、缺陷、需求变更、等待时间和交付质量关联起来。比如同样是测试投入增加,如果是提前发现高风险缺陷,管理意义与因环境不稳定重复执行测试完全不同。
适合采用的观察组合包括:计划投入与实际投入、已完成工作包与剩余工作、变更投入与原范围投入、返工投入与一次通过情况、等待时间与依赖响应时间。不要一次性搭建过多指标,先选能够触发具体决策的三至五项。
5. 区分记录控制、数据治理和管理复盘
- 记录控制:定义谁记录、什么时候提交、如何更正、由谁审核。
- 数据治理:管理工作分类、项目编码、权限、基线版本和人员归属。
- 管理复盘:解释偏差、安排资源、提出变更或改善措施,并追踪结果。
这三层职责最好不要全部压在项目经理一个人身上。项目经理负责项目内的计划、解释和行动;团队成员负责如实记录;部门或项目运营负责人维护跨项目分类和规则;财务或人力相关角色参与成本口径与合规要求的确认。

五、案例拆解:一个 16 周交付项目如何从补表转向预测
1. 项目设定与初始计划
案例项目为一套企业内部业务系统的升级交付,计划周期 16 周,涉及项目经理、业务分析、研发、测试和实施人员。为了控制复杂度,项目经理把工作拆成需求与方案、核心开发、集成测试、用户验收、上线与培训五个阶段。
情景模拟的初始计划为 2,400 小时。项目启动时,团队将计划锁定为基线,并对已知范围变化单独登记。每周记录实际投入,同时每两周更新剩余工作预测。这里的小时数仅用于演示计算方法,不应被理解为任何企业的通用定额。

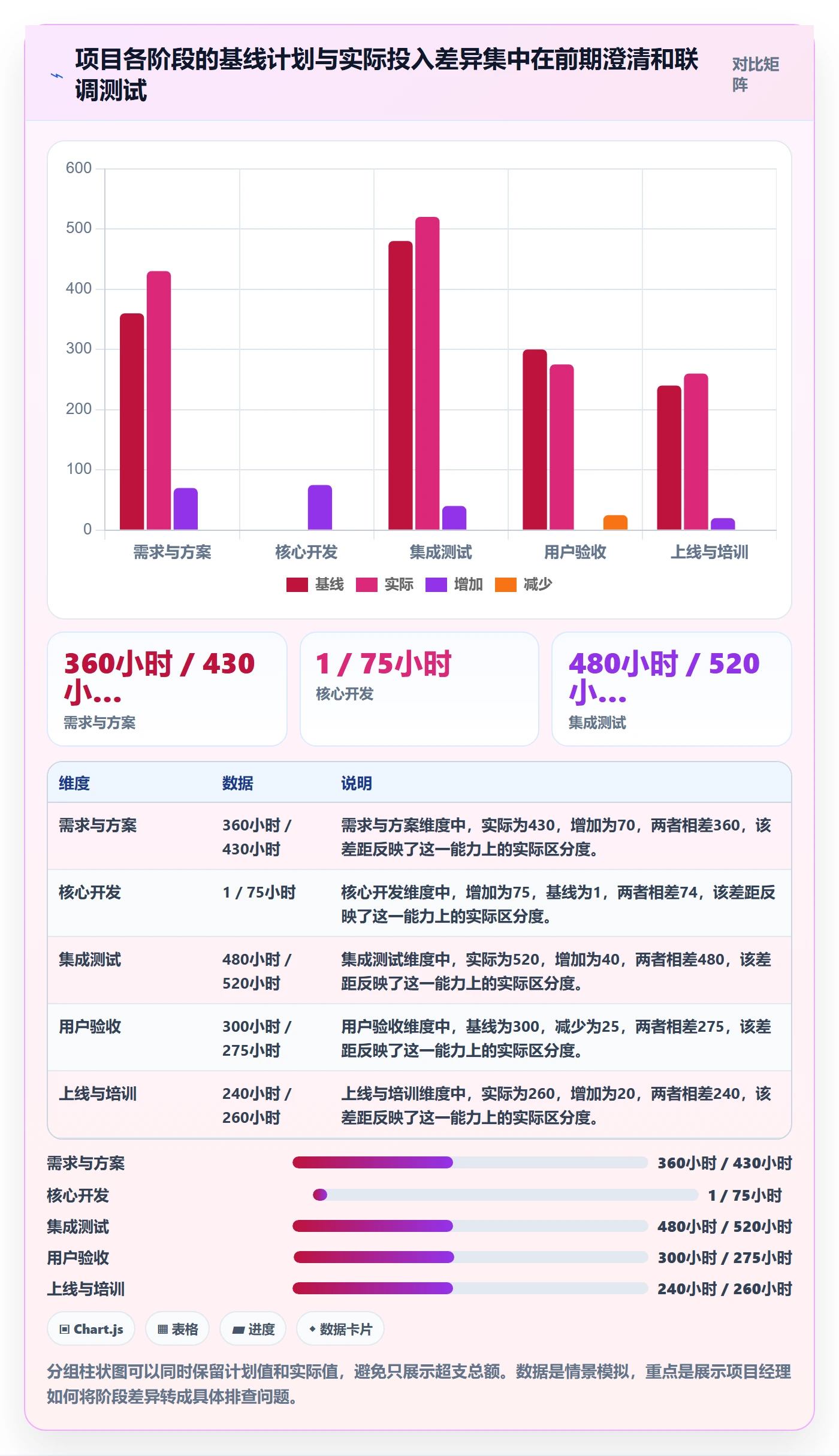

| 阶段 | 基线计划 | 实际投入 | 差异 | 案例解释 |
|---|---|---|---|---|
| 需求与方案 | 360 小时 | 430 小时 | 增加 70 小时 | 业务规则澄清晚于计划,部分需求在评审后补充 |
| 核心开发 | 1,020 小时 | 1,095 小时 | 增加 75 小时 | 接口依赖变更,出现返工与联调等待 |
| 集成测试 | 480 小时 | 520 小时 | 增加 40 小时 | 测试数据准备不充分,缺陷修复轮次增加 |
| 用户验收 | 300 小时 | 275 小时 | 减少 25 小时 | 部分验收用例提前在集成阶段完成验证 |
| 上线与培训 | 240 小时 | 260 小时 | 增加 20 小时 | 上线窗口调整,现场支持投入增加 |
| 合计 | 2,400 小时 | 2,580 小时 | 增加 180 小时 | 总投入高于基线 7.5%,需结合范围和原因判断 |
如果只看总数,项目超出 180 小时;如果按阶段分析,则可以发现主要增加发生在需求澄清、开发联调和测试准备。用户验收阶段反而少用了 25 小时,可能是前置验证发挥了作用。总量告诉我们“发生了偏差”,阶段和工作类型才帮助解释“偏差在哪里”。

2. 记录流程如何设计
团队没有要求员工每天反复填写多张表,而是建立统一的工作项入口。每条记录至少包含人员、日期、项目、工作项、投入时长和工作类型;当实际投入明显超出计划,或涉及范围变更、外部等待、返工时,再填写简短说明。
提交节奏设为每周一次,周五下班前完成初次申报,周一中午前完成项目经理审核。临近周末时不要求把所有零碎工作精确拆分到分钟,但不允许将整周投入一概填到一个无法解释的“项目支持”类别。
- 周初:项目经理确认当周计划工作项和责任人,提醒任务发生范围或优先级变化时及时更新。
- 工作过程中:成员按任务记录投入;遇到新工作或紧急支持时,先关联已有工作项,确实没有合适对象再申请补充。
- 周末:成员检查日期、时长和工作项归属,说明重大偏差,不以“记满工时”为提交目标。
- 审核后:项目经理处理缺项、重复记录、异常归属,并将无法立即修正的问题标记待确认。
- 迭代或阶段复盘:对计划和实际差异分类,形成资源调整、变更确认或流程改善行动。
3. 不是每条异常都需要长篇说明
说明字段应能帮助复核,而不是变成作文。团队可以先设置简短原因类别:范围新增、估算偏差、返工、外部等待、环境问题、人员交接、紧急支持、其他。选择“其他”时再补充一句具体说明,必要时关联变更单、缺陷或客户请求。
例如,“开发超 12 小时”没有足够解释力;“接口字段在评审后新增,开发与联调合计增加 12 小时,关联变更记录编号 X”则可以进入变更与成本复盘。说明的价值在于让下一位查看者知道如何验证,而不是要求员工为每个小时写报告。
4. 把偏差转成行动,而不是只写原因
项目第 5 周时,模拟报表显示需求阶段实际投入已经达到 430 小时,而基线为 360 小时。团队没有把差额直接认定为效率问题,而是发现业务方在阶段评审后补充了两类规则,且审批等待使分析人员多次重复准备材料。
项目经理随后做了三项处理:一是把新增需求单独登记,确认是否纳入本期范围;二是约定关键业务规则的确认人和截止日期;三是将未确认规则设为上线风险,而不是继续按原计划推进开发。投入仍然增加,但项目范围、责任和预测开始变得透明。
这个处理比要求分析人员“以后少花时间”更有效,因为它改变了成本产生的条件。项目经理应区分两类行动:一类是补救当前项目,例如追加资源或调整范围;另一类是改善未来项目,例如提高需求确认的前置性、完善接口评审模板。
5. 如何计算偏差,避免公式掩盖口径问题
最基础的阶段偏差率可以写为:(实际投入-基线计划)÷基线计划。案例中总偏差率为:(2,580-2,400)÷2,400=7.5%。但这个数值只有在计划与实际覆盖同一范围、同一人员类型、同一成本对象时才有意义。
如果新增范围未调整基线,偏差率会把范围变化也混入估算表现;如果计划只包含研发、实际却包含客户支持,差异也不能直接用于判断预测质量。公式只是算术,口径才决定解释。
6. 观察预测误差,不只复盘结项总数

项目在中途可以记录每个检查点的剩余投入预测,并与结项实际比较。若第 8 周预测剩余 1,250 小时,最终实际剩余投入为 1,340 小时,预测误差约为 6.7%。这比项目结束后才看总超支,更能帮助判断团队是否具备稳定的阶段预测能力。
预测误差不宜单独作为团队排名,因为不同项目的范围稳定度、技术风险和客户响应条件不同。它更适合用于识别估算偏差持续出现的工作类型:例如,某团队反复低估集成测试,就应检查测试环境、依赖准备和缺陷复杂度,而不是机械上调所有项目的工时。

六、落地路线:从小范围试点到组织级运行
1. 第一步:选试点,不要全公司一次铺开
试点项目应有代表性,但不能同时处于高度不稳定状态。优先选择周期清楚、项目负责人愿意参与、团队规模适中且仍有一定改进空间的项目。若第一个试点恰好遇到组织重组、范围持续变化和客户频繁换负责人,失败原因很难归因到工时方案本身。
试点前确定基线:当前汇总耗时、记录归属质量、计划偏差处理方式、项目经理对剩余工作预测的信心。没有基线,试点结束后就只能说“大家觉得好像更清楚”,无法判断改善发生在哪里。
2. 第二步:先试规则,再配置系统
先用一页规则确认范围、粒度、分类、提交周期、审核责任和异常处理,再在工具中配置。字段不要先按“将来可能需要”无限扩张。字段越多,员工越容易选错,运营团队也越难维护。
若企业使用 PingCode 等项目管理平台,可以把工作项、负责人、计划与实际投入的关系纳入试点验证。具体要检查:成员能否快速找到对应任务,项目经理能否识别未归属记录,基线或变更是否留有历史,报表能否按项目和阶段查看,权限是否符合组织要求。功能以实际产品版本和试用配置为准。
3. 第三步:用真实周节奏验证操作成本
不要只做一次演示就宣布上线。至少跑过几个完整周周期,观察员工从任务切换、补记、提交到项目经理审核所需的真实时间。统计时区分首次学习成本和稳定运行成本,避免因为第一周操作不熟就判断方案不可行,也避免把持续的高负担解释为“员工还没习惯”。
试点期间可以设置问题日志:哪些工作找不到合适类别、哪些项目任务粒度不适合记录、哪些异常总被项目经理退回、哪些报表仍需要线下二次整理。每周只修复最影响质量的少数问题,避免规则每天改变,团队无所适从。
4. 第四步:设定预警阈值,但要给项目情境留空间
可将阶段实际投入达到基线的 80% 但完成进度明显落后、单一工作项投入连续超过计划、团队容量持续超配等情况设置为提醒信号。阈值不是自动判错线,而是要求项目经理主动检查的触发条件。
预警应回答“接下来谁做什么”。如果系统只发出红色标记,却没有明确责任人、调查时间和处理路径,提醒很快会被忽略。对不同项目类型,可以设不同阈值,并在试点后根据误报和漏报调整。
5. 第五步:从项目复盘沉淀组织经验
项目结束后,重点不是比较谁用了更多小时,而是将数据转成可复用的估算和流程信息。例如,某类接口集成平均需要额外多少准备工作、某类验收因客户确认迟延发生多少等待、某种工作拆分方式是否降低了预测误差。
沉淀时要保留样本背景:项目规模、技术复杂度、团队经验、范围稳定度和外部依赖。脱离背景复制单个项目的工时定额,可能把偶然情况误当成标准。组织经验应当成为估算参考区间,而不是僵硬的个人效率指标。

七、不同情况下的行动建议:不要拿同一套规则处理所有团队
1. 小团队、项目少、协作链短
如果团队规模较小、成员固定、项目数量不多,先用轻量方法即可:明确项目和任务归属,按周记录,项目经理在例会上检查关键偏差。此时更重要的是让计划和实际可比,而不是先引入复杂审批和多层分类。
当每周汇总仍需要大量人工复制,或者多个负责人对同一类工作反复使用不同口径,再考虑升级到可配置的项目管理平台。工具选择要以减少摩擦为目标,不能为了“看起来成熟”增加不必要流程。
2. 多项目共享人员、资源冲突明显
当员工经常在多个项目之间切换,单项目工时表不足以解决问题。应同时看跨项目分配、计划负荷和实际投入,并约定资源负责人如何处理优先级冲突。项目经理各自维护一张表,通常会形成多个版本的“可用工时”。
建议从团队容量开始管理:按角色或团队观察计划负荷,识别长期超配与技能瓶颈;再结合实际投入检查计划是否符合现实。共享人员的休假、支持任务和内部职责也要纳入容量判断,但不一定都归入客户项目工时。
3. 客户支持和临时需求占比高
支持型工作不应全部被迫塞进原有项目任务。应为服务请求、客户、问题类别或紧急等级建立清晰归属,并约定无法预先计划的工作怎样进入系统。若临时请求长期占据大量能力,这本身就是服务容量和合同范围的管理信号。
对紧急事件可以允许事后补记,但需要明确补记期限和原因。若任何人都能无限期补录,数据将难以审计;若完全禁止补记,实际投入又会系统性低估。流程应在可追溯与操作现实之间平衡。
4. 项目变化频繁、需求尚未稳定
此时不要把单一固定计划当作绝对承诺。可以将工时按已确认范围、待确认范围和风险预留分开管理,并为每次批准的变更保留基线调整记录。项目经理应重点追踪变更速度、等待决策时间和预测区间,而非只追求一个看似精确的完工小时数。
对于探索性研发或高不确定性工作,适合用阶段性投入上限和验证目标管理。例如,先投入限定资源完成技术验证,再决定是否扩展,而不是要求早期就给出无法可靠支持的精确总工时估算。
5. 涉及合同、审计或成本分摊
如果工时涉及客户计费、合同结算、内部成本分摊或审计,必须让财务、法务或相关控制职能参与口径确认。哪些记录需要审批、如何更正、谁可以查看、历史数据如何保留,都应按组织制度和适用要求处理。
这类场景不适合仅依赖项目经理自行判断。应先确认合同和制度规定,再配置记录与审批流程。内部管理所需的简化口径,也不能覆盖或替代正式核算口径。
6. 管理层想用工时做绩效评价
若管理层希望把工时纳入个人评价,我会建议先暂停直接排名,先做一轮数据质量和岗位差异检查。工作复杂度、角色职责、支持负担和团队依赖不同,单纯比较投入时长很容易产生错误结论。
如果确实需要用于绩效讨论,应把工时放在证据组合中,明确用途、解释机制和申诉校正方式,并同步关注交付质量、范围完成情况、返工、协作贡献和风险处理。工时数据越敏感,规则透明度和员工信任就越重要。
八、不同方案的取舍:精细程度、管理成本与决策价值

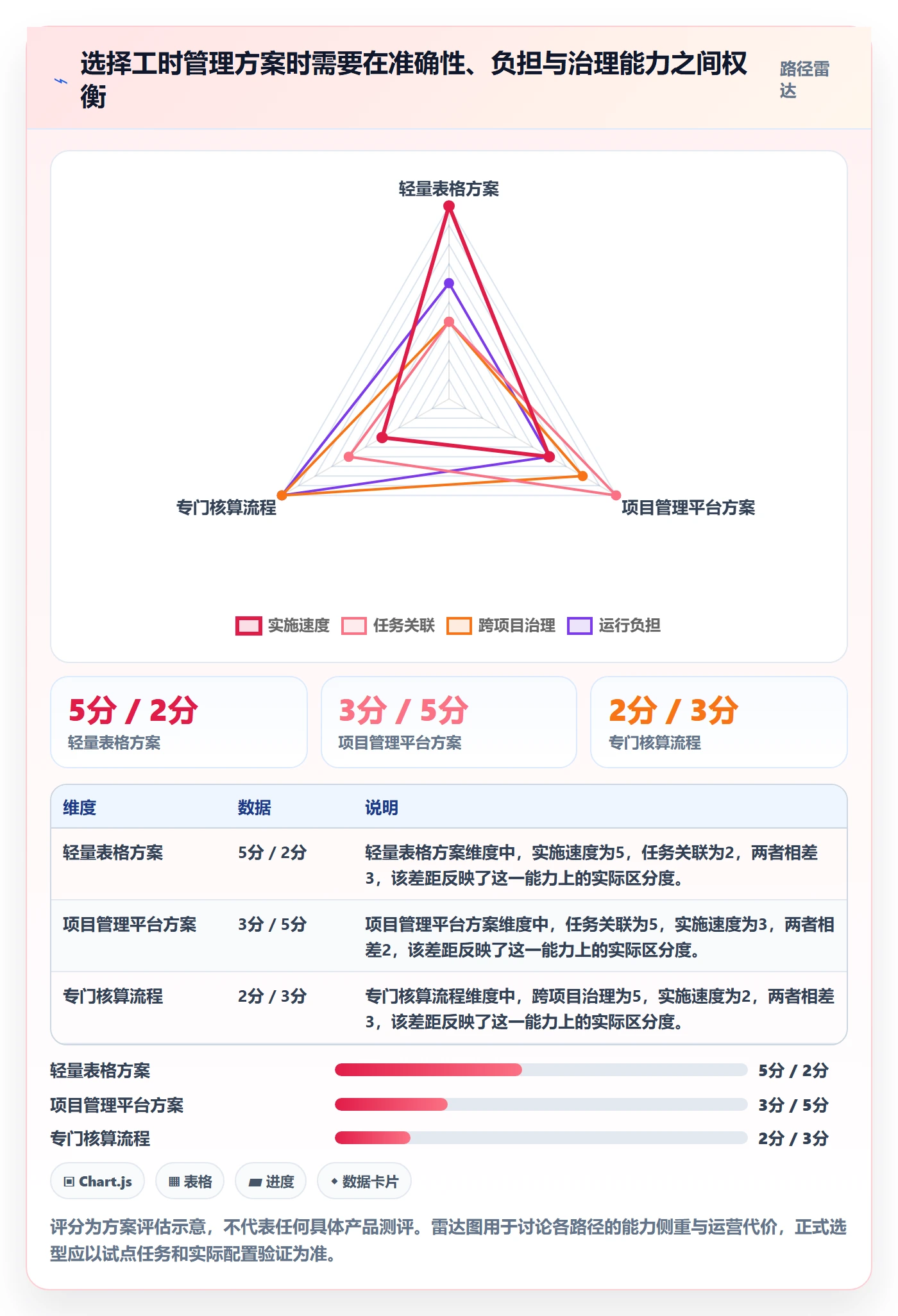

1. 三种实施路径的适用边界
| 路径 | 适用情况 | 优势 | 主要代价 |
|---|---|---|---|
| 轻量周报或表格 | 团队小、项目少、口径简单 | 启动快、改动灵活、学习成本低 | 版本分散、跨项目统计和权限管理较弱 |
| 项目管理平台内记录 | 任务与项目管理已在线化,需跨团队汇总 | 可关联任务、计划、负责人和项目视图 | 需要配置规则、培训用户并持续治理数据 |
| 专门的工时或成本核算流程 | 有合同计费、审计或复杂分摊要求 | 口径与审批更完整,便于成本控制 | 流程与系统建设成本高,需跨职能维护 |
2. 要不要细化工作分类:以分析问题为准
分类越细,理论上越能定位投入去向;但分类维护成本、误选概率和培训负担也会增加。判断是否新增类别,可以先问:这个维度是否会触发不同决策?是否有人负责维护?团队能否稳定区分?如果三个问题中有两个答案是否定的,新增类别通常只会制造噪声。
例如,若管理层需要区分开发与返工投入,且团队能够可靠标记缺陷关联,就值得增加返工维度;若只是想知道“会议花了多少时间”,但没有后续处理计划,建立更多会议子类别可能没有实际收益。
3. 日填还是周填:准确性与操作负担之间的平衡
日填有利于缩短回忆间隔,适合工作项切换密集、记录有合同要求或需要及时识别成本风险的团队。周填更轻量,适合工作相对连续、项目经理只需阶段性控制的场景,但应通过合理提醒减少月底集中补录。
两种方式都不是绝对正确。试点时比较的不应只是员工喜好,还要看记录的补填比例、归属错误、平均录入时间和项目经理修正量。如果日填带来大量机械操作而质量没有改善,团队应重新审视粒度和记录对象。
4. 自动化与人工审核:不要误以为自动化等于无核查
自动汇总、提醒和异常标记适合减少重复劳动;工作项归属、范围变更解释和投入合理性仍需要业务判断。完全自动化可能把错误数据更快地复制到更多报表,人工审核过多则会形成新的排队和审批负担。
较实用的做法是机器处理确定性检查,例如缺少工作项、重复记录、明显超出约定范围;项目经理只审核异常和关键项目;跨项目口径由运营负责人定期抽查。审核重点应从“每一条都看过”转向“高风险数据可追溯”。
5. 要不要比较不同团队:先检验可比性
跨团队比较之前,至少确认项目类型、角色构成、交付范围、工作分类和质量口径接近。否则,A 团队投入更少,可能只是承担的集成责任更少;B 团队投入更多,也可能承担了更多客户支持与高复杂度工作。
比起做一个简单榜单,更有价值的是对比趋势和结构:同一团队的预测误差是否下降,某类工作返工是否减少,等待依赖的时间是否缩短,资源冲突是否变少。工时数据的首要用途是发现系统性问题,不是快速给人排位。

九、衡量落地效果:建立一组能触发行动的指标
1. 过程指标:看机制是否运行
过程指标可以包括按时提交率、记录修改率、异常记录处理时长和审核积压量。它们帮助项目经理判断团队是否按照约定运行,但不应直接等同于项目成败。若提交率很高但任务归属质量低,首先要调整入口和任务结构。
建议按项目或团队观察趋势,不必把每个人的每周提交率做成公开排名。个体数据用于发现培训或流程障碍时,应控制访问权限和解释方式,避免让过程指标变成隐性惩罚工具。
2. 数据质量指标:看记录是否能被解释
可以定期抽样检查工作项归属率、计划实际口径一致率、重复记录比例、补录比例和原因说明完整度。抽样比全量人工复核成本低,也能识别系统性问题,例如某类任务长期没有适合的归属入口。
质量指标要和纠正措施绑定。若“未归属记录”升高,处理方式可能是补充任务模板;若“月底补录”升高,可能要调整提醒节奏或降低记录负担;若异常原因都集中在“其他”,就需要重新设计原因分类。
3. 结果指标:看预测和管理决策是否改善
最终应观察阶段预测误差、项目工时偏差解释率、超配持续时间、返工投入占比或项目经理人工汇总耗时等结果。指标选择取决于管理目的,不必追求覆盖所有方面。
可以按季度复核:新增流程是否缩短了报表整理时间;预测是否更早发现资源缺口;偏差是否更容易区分范围变化和估算问题;项目复盘是否真正形成了估算或流程改进。若只有填报量增加,没有任何决策变化,应回到流程设计重新评估。
4. 设置改善基准,不把模拟数值冒充行业标准
本文中的案例和图表数值均为情景模拟或建议基准。企业应使用自己的试点数据建立起点,再设定合理目标。例如先把工作项归属率从 70% 提升到 85%,比直接承诺“所有记录 100% 精确”更可操作。
改善目标要同时计算收益和代价。若记录质量提升了几个百分点,却让成员和项目经理每周增加大量重复操作,方案可能需要简化;反过来,哪怕短期增加少量记录成本,只要提前发现关键资源缺口并减少大规模返工,整体价值也可能更高。

十、实施清单与结尾:用一次可验证的试点替代空泛制度
1. 启动前检查清单
- 明确工时用于什么决策,暂不用于什么决策。
- 定义纳入范围、排除范围、间接投入和项目成本口径。
- 选定记录对象、粒度、提交节奏和异常说明规则。
- 建立启动基线、变更后基线和当前预测的区分方式。
- 确定团队成员、项目经理、项目运营及财务相关角色的职责。
- 选一个边界清楚的项目试点,记录当前人工成本和数据质量。
- 明确哪些异常会触发资源调整、范围变更或流程复盘。
- 试运行后根据真实操作成本调整字段和提醒,不把一次配置当成最终方案。
2. 项目经理的四周起步方案
- 第一周,统一定义。与团队确认工时口径、工作分类、计划基线和记录节奏;先解决“记什么”,再讨论“用什么工具”。
- 第二周,跑通工作流。选少量任务验证从计划、记录、审核到报表的全过程,记录操作障碍和数据缺口。
- 第三周,复核偏差。挑出三类最常见的偏差,检查是否来自估算、范围、返工、等待或资源冲突,避免把所有原因归入“效率问题”。
- 第四周,决定扩展或简化。比较数据可用性、操作成本和管理行动数量,只有在证据支持时才扩大范围。
3. 最后的判断:好方案会让争论更具体,而不是让数字更多
我认为,实际工时管理最有价值的变化,不是报表从几张变成几十张,而是项目会议上的争论从“我觉得人手不够”转成“需求阶段新增了哪些工作、接口等待造成多少影响、当前剩余工作需要哪些角色”。数据只有在帮助团队做出更好的选择时,才算真正落地。
如果你正在启动工时管理,不妨先做一件小事:选一个正在执行的项目,冻结当前计划基线,连续记录四周,并把每一项超出计划的投入归到可解释的原因。四周后检查的不是填报表有多漂亮,而是你是否更早发现了范围、资源或依赖风险。
工时管理的成熟度,不由记录有多细决定,而由团队能否把投入转化为预测、决策和改进决定。先统一口径,再验证流程;先解决最贵的决策盲点,再追求更完整的数据。这样的落地路径通常比一次性铺开复杂制度更稳,也更容易建立团队信任。
常见问题解答(FAQ)
1. 项目经理如何从零开始落地实际工时管理?
我想在团队里开始记录实际工时,但担心一上来就要求大家每天填表会引发抵触。有没有一种先验证价值、再逐步扩大的做法?
建议先选一个周期为两到四周、人员和任务边界相对清楚的项目试运行,不要一开始就把工时记录与绩效考核挂钩。先约定三个口径:记录的是实际投入时间而非计划工时;按具体任务归集;会议、沟通、返工等非开发投入也要有明确去处。
试运行期间,每周抽查任务记录与工作日志,重点看漏记、补记和归类不一致,而不是追求分钟级精确。举例来说,若团队一周工作约40小时,记录到任务上的工时普遍只有20多小时,应先排查会议、支持和任务拆分是否缺失,而不是直接判断成员效率低。
试点结束后,用记录回答一个具体问题,例如估算偏差来自需求变更还是任务低估,再决定是否扩大范围。
2. 实际工时应该按天记录,还是按周补录?
我所在的团队经常被临时问题打断,大家很难在每完成一项工作后立刻填工时。若改成周末统一补录,又怕记忆不准确,应该怎样设定记录节奏?
更稳妥的做法是当天记录、允许短时间补录,并把补录时间作为数据质量检查项,而不是要求每次切换任务都立即填写。可设定每天结束前用几分钟核对当日投入,系统或表格至少保留任务、日期、时长和简短说明。周补录适合作为例外,不宜成为常态:任务多、上下文切换频繁时,几天后容易把支持、沟通和返工时间记到主要任务上。
试运行时可以比较当天记录与周末补录的差异;若补录记录经常集中在整小时、说明重复或某些任务明显缺项,就说明节奏需要调整。精度目标应服务于项目决策,通常先保证任务归属和趋势可信,比追求精确到分钟更重要。
3. 怎样区分实际工时、工作时长和任务耗时?
我发现团队有人把一天在线时间都记到任务上,也有人只记录编码或执行任务的时间,导致汇总结果无法比较。实际工时到底应该包含哪些投入?
先统一定义:实际工时是成员为项目任务实际投入的时间,不等于打卡时长,也不等于任务从开始到结束经过的日历时间。直接执行、必要的方案讨论、测试、缺陷修复和项目内沟通可以纳入,但休息时间、与项目无关的工作不应计入;跨项目支持则应按实际归属拆分。比如某任务周一开始、周三完成,历时三天并不代表投入了三天工时;
若成员实际投入合计6小时,就应记录6小时,并说明任务等待评审的时间不属于个人投入。落地时要把常见活动做成一致的归类规则,并用两三个真实任务让团队共同校准。口径一致比分类项目繁多更有价值,否则看似精细的报表也无法横向比较。
4. 项目经理如何用实际工时发现计划偏差,而不是监控员工?
我希望用工时数据改善估算和排期,但团队担心数据会被用来排名或追责,因而可能少报、晚报。怎样设计分析方式,才能让记录真正帮助项目决策?
把分析对象从“谁花得久”转向“计划为什么偏离”,并在启动前明确工时用于估算复盘、容量规划和风险识别,不单独作为个人绩效结论。每周比较计划工时与实际工时,同时标注需求变更、等待依赖、返工和临时支持等原因。
例如一个任务计划16小时、实际24小时,超出的8小时若主要来自新增验收要求,改进措施应是完善需求确认,而不是要求执行者压缩投入。可关注团队或任务类别的连续趋势:若连续多个迭代同类任务都高估或低估,再调整估算基线;单个任务的偏差通常不足以证明个人效率问题。
数据需要结合交付范围、质量和外部阻塞解释,避免把记录工具变成打卡工具。
核心关键词
文章包含AI辅助创作:实际工时落地方案:项目经理开展工时管理的落地方案案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/559091
读者评论
我们之前也有每周填工时的要求,后来发现任务分类不统一,汇总出来很难横向比较。先统一口径再谈报表确实更实际,不过跨项目共享人员的投入怎么核对,还是需要明确的责任人。
把工时和个人绩效分开这点很重要。实际记录容易受临时切换和事后补填影响,单看数字判断效率并不公平。文中提到周内审核,若团队规模较大,审核工作量怎么控制?
计划基线、变更后基线和当前预测分开记录,我觉得对复盘有帮助。实际落地时,范围变更如果没有及时走审批,基线可能还是失真;这套方法是否适合需求变化特别频繁的项目?
