工时表看起来总是“填满”的,不代表项目真的可控:我见过最棘手的情况,不是员工漏填,而是团队连续几周把工时补得整整齐齐,项目却在验收前才暴露出返工、等待和需求变更都没有被记录。工时审核的重点因此不是追求每个人每天八小时都能对上,而是核实投入是否有依据、偏差是否能解释、异常能否转化为管理动作。把审核做成单纯的数字检查,往往只会得到更规整的表格;把它接到任务、变更、成本与交付风险上,才可能成为项目经理的风险控制工具。
一、先讲核心结论:审核的对象不是“人”,而是投入与交付之间的关系
1. 工时审核要回答的不是一个问题
工时审核常被压缩成一句话:“这个人填的时间准不准?”这只能覆盖最表层的记录质量。项目经理真正需要回答的至少有四件事:工时对应什么工作、工作是否实际发生、投入是否超出预期、偏差是否改变项目判断。
假如某个开发任务计划投入 16 小时,最后记录 26 小时,审核不应停在“多了 10 小时”。还要继续问:是需求范围扩大、技术方案返工、环境等待、任务估算偏低,还是记录把会议和支持工时重复算进去了?不同原因分别对应变更管理、技术治理、资源协调、估算校准或数据修正,不能用同一个“补充说明”处理。
我建议把审核目标定义为:让可追溯的投入数据支持项目决策,而不是让所有记录看起来一致。这意味着审核必须容许合理偏差,同时对无依据、重复、迟报和任务错配保持敏感。
2. 四层审核,比“逐条挑错”更有效
我把工时审核拆成四层:完整性、归属、合理性和决策性。完整性看该填的人和时间段有没有漏;归属看工时是否挂到正确项目、任务或活动;合理性看投入与工作内容、计划周期是否相称;决策性则看异常是否推动了估算、范围、资源或风险处置。
前两层偏数据质量,第三层偏专业判断,第四层才是管理价值。很多组织花大量时间审核前两层,却没有建立异常处理闭环,结果每月都能发现相同的超时、补录和返工问题。
| 审核层次 | 关键问题 | 常见证据 | 审核后的动作 |
|---|---|---|---|
| 完整性 | 记录是否按时、按要求提交 | 提交日期、缺失天数、退回次数 | 提醒、补录、升级处理 |
| 归属 | 工时是否归到正确对象 | 任务状态、负责人、项目与阶段 | 更正归属、拆分任务、补建活动项 |
| 合理性 | 投入与工作结果是否相称 | 计划与实际、交付物、变更记录 | 调查偏差、更新估算或风险 |
| 决策性 | 异常是否改变项目判断 | 成本预测、里程碑、资源负荷 | 调整范围、顺序、资源或承诺 |
四层并不意味着每一条工时都要经过四轮人工检查。实际操作中,可以先用规则发现缺失和明显冲突,再由项目经理集中处理高影响偏差;低风险、信息完整的记录则采用抽查。审核深度应与风险相匹配,而不是与表格行数成正比。
3. 审核质量要看“发现后发生了什么”
只统计填报率、审批通过率,很容易把管理目标变成“尽快通过”。我更关注异常发现后的处置时长、偏差原因分类完整率、重复异常发生率,以及偏差是否在影响里程碑前进入预测。审核通过率高,可能是流程顺畅,也可能是审核者没有认真看。
例如,团队月度提交率达到 98%,但超计划工时的任务没有原因分类,项目经理就无法区分范围变更和执行效率问题。相比之下,提交率略低但异常原因能被稳定记录、每周更新预测,可能更有实际管理价值。

二、为什么工时审核容易失真:真实场景里,记录对象常常先天不清楚
1. 任务边界模糊,导致“有数字、无证据”
工时数据的质量,往往在填报前就决定了。如果任务写成“支持项目”“处理问题”“系统优化”,不同成员会按不同口径记录;同一项工作可能被记入任务、会议、项目支持或缺陷处理,最后再由审核人猜测这些数字是否重复。
这不是员工态度问题,而是工作对象没有被定义清楚。一个可审核的任务至少应有责任人、预期结果、时间边界和可识别的工作内容。对于持续性事务,也要明确记录规则,例如按具体工单记录,还是按服务活动汇总;不能在月底临时要求团队把散落的工作重新归类。
我在审核中会特别留意“任务名称很大、工时颗粒很细”的组合。例如任务描述只有“版本开发”,每天却记录 2 小时、3 小时、4 小时的多个条目。这样的记录看似精细,却缺少判断工作进展的锚点。与其追求每半小时一个记录,不如先把工作拆到能对应交付物的程度。
2. 补录会带来记忆偏差,也会掩盖真实节奏
工时延迟填写并不必然等于造假,但补录越晚,越容易发生记忆重构:会议时间被记成实际处理时间,多个任务的工作被平均分配,等待和返工被压缩,临时支持则被遗漏。记录日期与工作发生日期相隔越久,审核人越难验证细节。
因此,审核规则不宜只规定“每周五前提交”,还应关注记录滞后天数。对高度依赖现场协作、客户支持或频繁切换工作的团队,日终或次日记录通常更可行;对工作周期较长、阶段性产出清晰的研究任务,可以允许按工作块记录,但要保留阶段说明和产出链接。
补录规则也要留出口。员工请假、系统不可用或紧急事故可能导致延迟。好的流程是要求说明延迟原因并保留修改记录,而不是把所有迟交一律视为违规,也不是允许无痕覆盖。
3. 同一时段被不同活动重复计入,是容易忽略的成本风险
跨项目协作时,成员可能把同一场会议分别记到两个项目;管理者也可能要求“按实际投入比例”拆分,却没有明确拆分依据。对于日常填报,半小时级的精确分配未必可信,尤其当工作不断被消息、协作和故障打断时。
审核时,我会区分“同时发生的重复记录”和“同一工作成果被多个任务拆分记录”。前者通常是数据错误,后者可能合理,但应能解释拆分方式。若组织把工时用于成本核算或客户结算,重复风险更高;若只用于团队产能观察,关注趋势与分类质量往往比追求分钟级精准更有价值。
4. 管理者本身也会制造数据噪声
项目经理临时调整优先级、口头分派工作、在多个群里安排支持任务,却没有及时更新任务系统,最后再要求成员“把时间填到最接近的任务”。这种情况下,团队即使认真记录,也只能生成看似完整、实则无法复核的数据。
审核机制因此必须约束管理者行为:新增工作要有归属,优先级变化要留下记录,临时支持要有可识别的活动类别,范围调整要能追溯到决策人和时间点。如果输入端没有稳定的工作定义,不应把结果端的审核压力全部转嫁给员工。
| 失真来源 | 表面表现 | 深层原因 | 适合的控制措施 |
|---|---|---|---|
| 任务边界不清 | 工时集中在“其他”或大任务 | 工作对象没有可审核的结果定义 | 建立任务模板与活动分类 |
| 月底集中补录 | 记录日期相同、描述重复 | 记忆回填替代过程记录 | 监测滞后天数,保留修改轨迹 |
| 多项目协作 | 同一时段重复挂账 | 拆分规则不一致 | 明确分摊口径,抽查重叠记录 |
| 临时指派未留痕 | 工时无任务可挂 | 工作安排发生在系统之外 | 要求补建活动项并记录决策来源 |
三、常见误区:看起来严格,实际可能让风险更难被发现
1. 误区一:每天必须填满八小时,才算合格
把“填满标准工时”当成审核目标,会诱导员工将培训、等待、沟通、支持和休假等活动塞进项目任务,或者把未记录时间平均摊到手头工作。最终表格很整齐,项目成本却被系统性低估,团队也失去识别阻塞和非项目工作的机会。
工作时间、可投入时间与项目工时并不是同一个概念。假期、公共事务、培训、内部运营和临时支持,都可能属于组织的真实成本,但未必应归到某一交付任务。企业要先定义“哪些活动需要记录”,再讨论完整性,而不是用一个固定数字倒逼填报。
2. 误区二:实际工时超过估算,就是执行不力
估算本身是基于已知条件的判断,不是对未来的承诺。实际工时高于估算,可能由范围变化、隐性依赖、缺陷返修、人员切换或估算假设不成立引起。若所有超时都被归为个人效率问题,团队会学会少报、延后暴露,项目经理反而更晚看到风险。
我不会只看“超了多少”,而会看“偏差发生在哪里、何时出现、是否可重复”。同一个人多个任务都超出估算,可能提示估算方法或工作环境有问题;不同成员都在某一类接口任务上超时,可能是依赖条件未纳入计划;只有某个任务超时且有明确需求变更,则应优先更新范围和预测。
3. 误区三:审批人签字了,工时就可信
审批是控制节点,不是事实证明。若审批人只看到汇总数字,没有任务描述、交付状态、变更记录或异常提示,签字大多只是流程确认。尤其当一个经理要审批几十名成员、几百条记录时,逐条人工核对并不现实。
更有效的做法是先让系统或报表筛出需要关注的记录,再由审批人处理少量高风险项目。审批页面应展示计划与实际差异、工时滞后、任务状态、修改历史和原因说明,而不是只展示姓名、日期与小时数。
4. 误区四:越细越准确,按十五分钟切分最好
颗粒度过细会增加填写负担,也容易制造虚假的精确感。若成员每天需要在多个任务间切换,要求每次切换都精确计时,执行成本可能高于管理收益。记录误差未必因此下降,反而可能出现大量整齐的 0.25 小时、0.5 小时,难以反映真实工作节奏。
选择颗粒度时,我会反问:这个数字将用于什么决策?如果用于客户计费,需采用合同认可的计量规则并保留证据;如果用于项目估算校准,按半天或任务工作块观察可能足够;如果用于团队负荷规划,周粒度的趋势常比分钟级记录更可靠。
5. 误区五:所有团队共用一套审批规则
产品研发、实施交付、客户支持、创意设计和内部运营的工作节奏不同。交付团队可能需要把客户项目与可计费活动区分开;研发团队更需要将需求开发、缺陷修复、技术债与等待依赖分开;支持团队则可能以工单或服务类别为主要归属。
统一的是底层原则,不一定是字段、周期和阈值。强行统一往往导致分类越来越多、例外越来越多,最后所有人都把工时写进“其他”。合理的治理方式是设共同底线,再允许部门按业务用途定义分类和审核频率。
四、专业判断逻辑:从异常信号走到可验证的处置
1. 先设定用途,再决定需要多精确
工时用于估算校准、项目成本、客户结算、容量规划还是绩效判断,会直接改变审核标准。用于估算校准时,关注任务类型和偏差原因;用于成本核算时,关注归属、费率与证据链;用于容量规划时,关注团队级趋势和非项目占比;用于个人绩效时,误差与行为偏差风险都更高,不应把工时单独当作产出代理。
我不建议用同一份工时数据同时承担所有管理目的。如果数据既用于员工评价,又用于项目估算和客户收费,成员会对记录后果产生顾虑,分类质量可能下降。组织至少应明确用途优先级、可见范围、修改权限和争议处理办法。
| 管理用途 | 优先核验内容 | 不宜过度依赖的内容 | 建议粒度 |
|---|---|---|---|
| 估算校准 | 任务类型、计划假设、偏差原因 | 单次任务的个人排名 | 任务或工作块 |
| 成本核算 | 项目归属、费率、审批与修改轨迹 | 没有证据的口头说明 | 按合同和财务口径确定 |
| 容量规划 | 团队可用产能、非项目投入、切换负荷 | 分钟级精确度 | 周或迭代周期 |
| 绩效讨论 | 交付质量、复杂度、协作贡献与结果 | 工时总量直接排序 | 结合任务和交付周期 |
2. 用“影响程度、发生概率、可验证性”决定审核优先级
并非所有异常都值得同等投入。我的优先级判断包括三个维度:可能造成多大业务影响、类似情况发生的概率、目前是否有办法核实。高金额客户项目的工时错挂,即使发生率不高,也应优先审核;内部探索任务偶尔多出几小时,如果不影响承诺和预算,通常可先记录原因、纳入趋势分析。
可以把风险评分作为排序工具,但不应让单一分数替代判断。例如,项目经理可将影响程度、发生概率和可验证性按 1 至 5 分标记,再把高影响、高频或证据不足的记录放在人工审核前列。分数用于提醒,不是自动认定责任。
对重要异常,我会要求至少有一项可验证证据:任务状态变化、代码或设计交付记录、会议纪要、缺陷单、客户变更确认、环境故障记录等。并非每小时都要附附件,但金额大、偏差大或涉及结算的事项,需要更强的证据链。
3. 看分布与趋势,不只看平均值
平均工时可能掩盖少数极端偏差。一个团队平均每个任务超出估算 8%,看上去健康;但如果多数任务略低估、少数关键接口任务超出一倍,项目的里程碑风险可能很高。审核时应观察中位数、偏差分布、任务类型差异和连续周期变化。
还要把“工时偏差”与“交付结果”一起看。实际投入增加,同时缺陷率下降、交付范围扩大,可能是合理的质量投入;实际投入增加,交付物没有变化且返工增加,则更值得调查。数据之间的关系比某个孤立数字更能解释风险。
4. 用可解释阈值触发复核,而非机械拦截
阈值用于发现需要解释的记录,不应自动证明记录错误。一个可操作的起点是:任务实际工时超过估算 25% 或超过 8 小时,两者取先触发者;单日记录超过团队约定的合理范围;记录滞后超过 5 个工作日;同一工作时段出现重复归属。这些是可供团队试运行的建议基准,不是行业统一标准。
阈值需要按业务规模和任务类型校准。小型短任务偏差 25% 可能只是半小时误差;大型工作包偏差 25% 可能意味着计划失效。更好的规则是将绝对偏差与相对偏差结合,并按项目风险、任务类别和结算要求设置不同等级。
5. 让审核结论形成闭环
异常结论至少应落入四类之一:数据修正、估算更新、范围或变更处理、风险与资源调整。若没有任何动作,也应说明为什么只是观察而不升级。否则,审核记录会变成“已审批”的存档,下一周期仍会重复出现同类问题。
处理闭环可以简化为“发现,核实,归因,动作,复盘”。发现阶段由规则或报表筛选;核实阶段补充工作证据;归因阶段区分范围、技术、协作、估算或记录问题;动作阶段更新基线、任务或资源;复盘阶段确认同类异常是否减少。
| 异常信号 | 优先核实的问题 | 可能归因 | 建议处置 |
|---|---|---|---|
| 任务工时持续超计划 | 估算假设和范围是否变化 | 估算偏差、需求扩张、技术不确定性 | 更新预测并记录变更 |
| 工时集中在非项目活动 | 是否有未登记的支持或运营工作 | 分类缺失、工作入口分散 | 补充活动分类和工作入口 |
| 月底出现大量修改 | 哪些记录被改、为何修改 | 延迟填报、审批前集中修饰 | 保留版本轨迹并缩短反馈周期 |
| 高投入但交付停滞 | 是否存在等待、返工或阻塞 | 依赖未就绪、验收标准不清 | 升级阻塞并重排计划 |
五、具体案例与数据观察:一个“超时 38%”的任务,最后并不是员工效率问题
1. 案例边界:用一组示意数据说明诊断方法
下面是我用于说明审核方法的情景模拟,不对应任何真实企业或公开调查。某中大型软件团队在一个迭代中完成 42 个研发任务,计划总投入 1,120 小时,最终记录 1,284 小时,整体偏差为 14.6%。其中有 7 个任务超出估算 30% 以上,项目经理最初将它们归为“执行效率偏低”。
继续拆解后,7 个任务的超时并非同一原因:3 个任务发生接口范围变更,2 个任务在测试环境等待,1 个任务出现返工,另 1 个任务确有估算偏低。若只按成员汇总,可能会把不同性质的问题混成个人效率排名;按任务和原因拆分,才看得出哪些是项目管理风险,哪些是估算改进机会。
2. 案例拆解:先对齐时间线,再判断责任归属
其中一个接口任务原估算 40 小时,实际记录 55 小时。工时看起来超出 37.5%,但任务过程中增加了两个字段校验规则,并新增一项兼容处理。需求讨论发生在开发中段,变更没有进入正式任务描述,开发人员把新增工作继续挂在原任务下。
审核时,项目经理将任务变更记录、评审纪要和交付差异放在同一时间线上,确认其中 9 小时属于明确的范围增加,3 小时来自接口联调等待,剩余 3 小时与原估算偏低有关。最终处理不是要求成员把工时删到 40 小时,而是把变更部分单独归因、修正估算假设,并把接口依赖加入下一轮计划检查。
这个案例里,真正需要修正的并非工时数字,而是项目基线与工作归属。若把 15 小时全部认定为个人超时,团队会收到错误信号:以后遇到临时变更,宁可把工作藏在原任务里,也不要暴露范围变化。
3. 看原因结构,别让总偏差替代风险解释

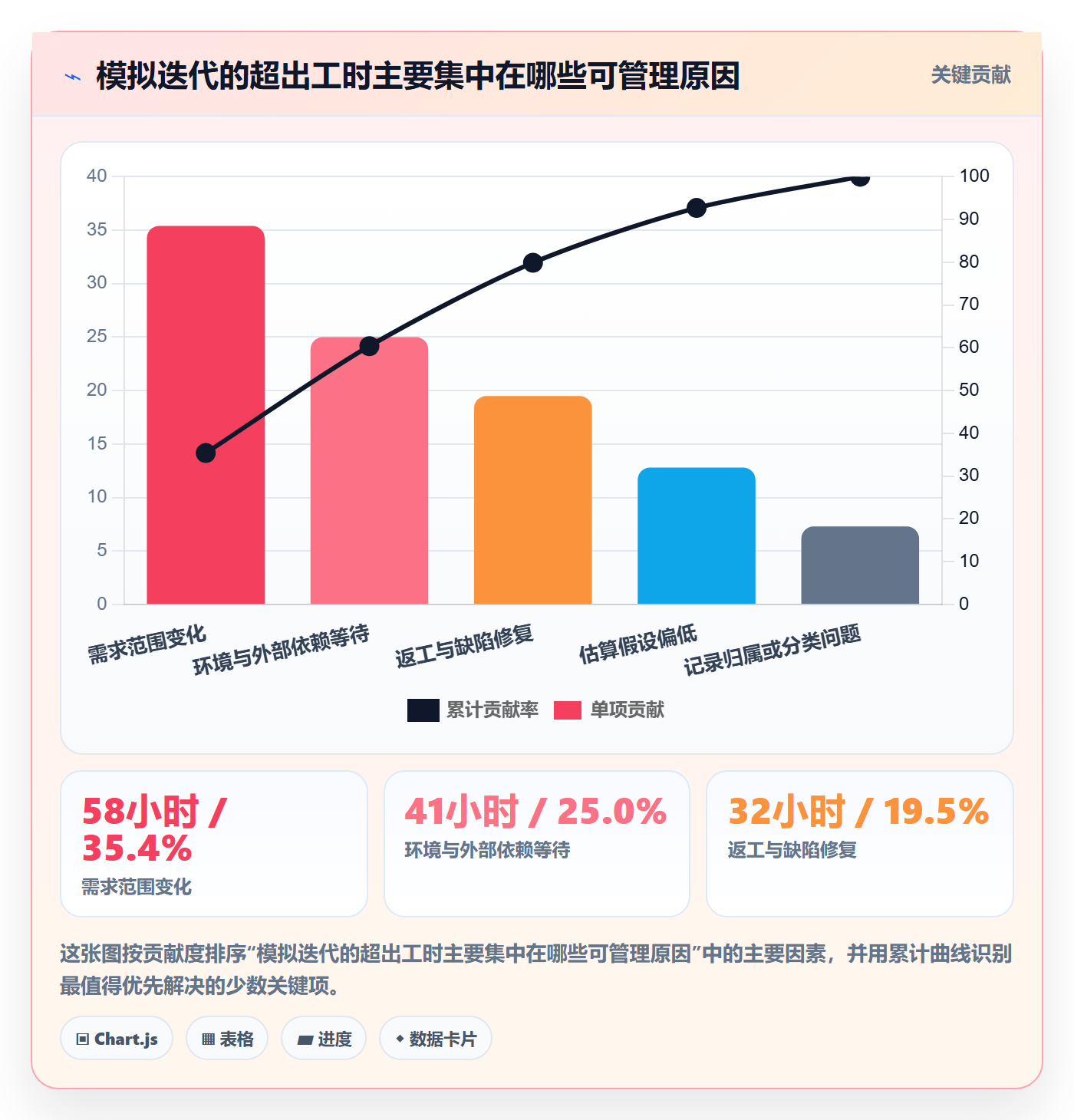

该模拟迭代中,164 小时的超出部分按核实结果拆分如下。各项原因并不意味着责任结论,而是让项目经理知道下一步要控制哪类风险。
| 偏差原因 | 核实工时 | 占超出工时比例 | 下一步管理动作 |
|---|---|---|---|
| 需求范围变化 | 58小时 | 35.4% | 建立变更确认与基线更新动作 |
| 环境与外部依赖等待 | 41小时 | 25.0% | 明确依赖就绪条件和升级时限 |
| 返工与缺陷修复 | 32小时 | 19.5% | 检查验收标准、评审和测试覆盖 |
| 估算假设偏低 | 21小时 | 12.8% | 将实际复杂度纳入同类任务估算 |
| 记录归属或分类问题 | 12小时 | 7.3% | 调整任务拆分和活动分类 |

4. 数据观察:工时审核也要看工作负荷与等待成本
在真实项目中,我会将工时记录与计划、交付、阻塞、变更和缺陷信息联看。若一个成员的项目工时稳定增加,但任务完成率下降,可能存在多任务切换或依赖等待;若工时与交付同步增长,且质量指标稳定,未必需要立即干预;若工时增加伴随返工和缺陷上升,则要从工作入口、评审质量和需求清晰度查起。
以下仍是情景推演,不是行业基准。它展示同样的 14% 工时偏差,因风险组合不同,管理结论可以完全相反。
| 观察组合 | 工时偏差 | 交付完成率变化 | 缺陷变化 | 优先判断 |
|---|---|---|---|---|
| 范围扩展且变更留痕 | 增加14% | 范围增加后按新承诺完成 | 基本稳定 | 更新基线与成本预测 |
| 依赖等待增加 | 增加14% | 下降12个百分点 | 基本稳定 | 优先处理外部依赖与排程 |
| 返工集中出现 | 增加14% | 下降8个百分点 | 增加22% | 检查需求验收、设计评审和测试质量 |
所以,我不会把“工时超了”直接翻译成“效率下降”。工时是投入信号,不是结果指标。只有与范围、质量、进度和等待一起观察,才能避免把合理投入误判为低效,或把高投入掩盖下的交付风险误判为努力。

5. 中大型组织使用管理平台时,重点是让数据沿工作链路可追溯
对于 100 人以上、项目并行多、角色分工复杂的组织,人工汇总表格容易出现口径不一致、审批滞后和历史记录难追踪的问题。此时可以考虑用项目管理平台把任务、迭代、缺陷、变更和工时关联起来。以 PingCode 为例,适合讨论的重点不是“自动化就等于准确”,而是能否把工时记录放回任务与交付上下文中,让项目经理少做重复搬运,多做异常判断。
平台是否合适,要看具体配置能否支持组织的工作方式:是否能定义项目和任务分类、是否保留工时修改历史、能否按角色控制查看和审批、能否导出财务或管理分析所需数据、是否能与现有协作和研发流程衔接。功能清单本身不构成效果证明,仍要用一个真实项目验证数据链路。
我会先选一个跨职能、任务类型较丰富的项目试运行两到三个迭代,观察三项变化:补录与更正是否减少、异常原因是否更可解释、项目经理用于汇总的时间是否下降。若平台上线后只是让填写入口更多,却没有统一分类和审核规则,数据量会增加,决策质量未必改善。
六、不同情况下的行动建议:把审核周期、对象和证据要求配到风险上
1. 项目刚启动:先定义规则,不急着追求完整历史数据
新项目启动时,最重要的是明确可记录对象与分类口径。项目经理应说明任务怎样拆分、会议和支持是否记录、等待时间如何处理、工时多久提交一次、变更后归属如何更新,以及谁有权退回或修改。
首个周期可先观察填报行为,不宜立刻把每个偏差都升级。若成员普遍不知道某类工作挂在哪里,说明分类设计需要修正;若任务描述无法支撑审核,应先改善任务质量。早期规则的目标是形成共同语言,不是快速建立处罚机制。
- 列出项目内的交付任务、管理活动、支持工作与非项目活动。
- 选择能对应验收结果的任务颗粒度,避免所有工作都挂在大任务下。
- 公布填报时限、修改规则、异常阈值和证据要求。
- 用一至两个迭代检验分类是否够用,再决定是否增加字段。
2. 项目进入执行期:按周看异常,按月看模式
周度审核适合发现近期阻塞、超时、重复记录和工时滞后;月度复盘适合观察估算误差、返工类别、非项目工作占比和资源负荷。把所有分析都放在月末,问题通常已扩散;把每条记录都放到每日会议里,又会让团队陷入报表管理。
我的做法是:项目经理每周花固定时间查看高风险异常,不逐条复述所有正常记录;月底再讨论重复出现的原因和规则调整。对关键里程碑、客户结算或预算临界的项目,审核频率可以增加到每日或每两日,但审核对象仍应聚焦重要变化。
3. 多项目并行:优先核对容量与切换,而不是只看单项目总数
多人同时服务多个项目时,某个项目的工时看似合理,不代表整体安排合理。成员可能在多个优先级之间频繁切换,导致任务等待和协调成本上升。项目经理应查看成员或团队的总负荷、计划冲突、临时支持比例和跨项目切换趋势。
这类场景下,不要把每个人的工时简单按百分比预先分配后要求月底“对账”。计划比例应当是决策依据,不是填报模板。实际投入与计划差异要能触发资源协调,必要时由项目组合负责人决定调整优先级,而不是要求成员把现实压成计划比例。
4. 客户结算或合同核算:证据链强度要高于内部估算分析
如果工时会进入客户报价、合同结算或财务成本,审核标准应更严格。任务归属、费率类别、审批时间、修改轨迹和客户认可的计量规则都要明确;不得仅凭项目经理对“团队确实做了”的印象完成核算。
需要特别注意合同口径与内部口径可能不同。内部记录的工作时间不必然等同于可计费时间,会议、等待、返工、培训、保修支持等是否计费,应以合同约定为准。审核流程应分开呈现“实际投入”和“可结算工时”,避免管理报表误导财务判断。
5. 团队刚经历延期或超预算:先做事实复盘,避免立刻加码监控
项目延期后,管理层容易要求更频繁填报、更细颗粒度和更严格审批。但如果延期原因是需求变化、依赖失控或决策延迟,单纯增加工时监管不会解决根因,甚至可能挤占交付时间。
我会先抽取关键工作包,重建计划、变更、等待、返工和决策时间线。确认问题是否来自估算、范围、资源、能力、流程或记录质量后,再决定是否改变审核频率。对信息不足的部分,应标注不确定性,而不是事后补造精确解释。
七、常见问题:工时审核中最容易被问到的六个问题
1. 工时要每天填,还是每周填一次?
没有适用于所有团队的固定答案。频繁切换、客户计费、生产支持或短周期迭代,适合日终或次日记录;工作块较完整、产出周期较长的研究任务,可以按阶段记录,但要保留活动边界和交付说明。
判断标准是记录延迟会不会显著损害回忆和核验。如果月底集中补录已经造成大量重复描述、日期错位或原因不明,就应缩短周期;如果日填报增加了大量无价值操作,可减少频率,同时通过工作日志、任务状态或阶段记录补足证据。
2. 估算与实际工时差多少才需要审核?
阈值应结合任务规模、项目风险和数据用途设定。可以先用相对偏差与绝对偏差双阈值做试行,例如超过估算 25%,或绝对偏差超过 8 小时就触发解释。小任务可降低绝对阈值,大型工作包则应关注累计偏差和预测影响。
触发审核只意味着“需要进一步理解”,不是认定错误或绩效问题。试运行一到两个周期后,应检查误报率、漏报率和审核工作量,再调整阈值。
3. 员工请假或培训时间需要填进项目工时吗?
一般不应把休假、培训、内部事务强行归入项目交付任务。组织可以选择记录这些活动用于容量规划,但应与项目直接工时区分。若团队可用工时不足,管理者要在计划中反映容量变化,而不是通过改变工时归属来维持项目表面的满负荷。
4. 实际工时低于估算,是否说明估算做得好?
不一定。可能是估算偏保守,也可能是任务未完成、范围被削减、验收质量不足,或工时漏记。应结合任务状态、交付范围、缺陷和后续返工观察。任务提前完成且质量符合要求,才是估算学习的有效样本;单纯数字较小,不能证明项目效率高。
5. 项目经理能否用工时评价个人绩效?
不建议将工时总量直接作为个人绩效指标。长工时可能源于复杂任务、支持工作或计划缺陷;低工时也可能因为任务难度低、工时漏记或工作成果未充分记录。绩效判断应结合目标完成、质量、协作、复杂度、风险处理和行为表现。
如果团队需要使用工时数据进行绩效讨论,必须先说明用途和边界,并允许成员补充工作背景。工时应是事实材料之一,而不是把投入时间简单等同于贡献。
6. 采用管理工具后,是否可以取消人工审核?
工具可以帮助发现缺项、重复、异常波动和滞后记录,但不能自动判断需求变更是否合理、技术等待是否必要、交付质量是否达标。自动化适合处理明确规则,人工判断适合处理上下文和影响。
比较稳妥的模式是“规则自动筛查、负责人审核异常、抽样复核正常记录”。如果审核人持续看到大量低价值提醒,应调整规则;如果关键异常被系统漏掉,则应补充业务关联信息或人工检查点。
八、如何取舍:精确度、管理成本与信任之间没有免费的最优解
1. 精细记录与轻量记录,分别适合不同决策
精细记录能支持成本归集、客户结算和高风险项目追溯,但增加填写、审批和维护成本。轻量记录有利于团队执行,也更适合趋势观察,但不适合直接支撑精确收费或争议处理。
选择时先看决策后果:错误数据会造成多大损失?是否需要向外部证明?是否有足够的流程和工具承接细颗粒度?如果没有证据保存、职责分离和修改记录,仅把填报单位从半天改为十五分钟,并不会自然提高可信度。
2. 自动规则与人工复核,应该分工而不是互相替代
规则适合筛选缺失字段、异常时长、重复日期、任务状态冲突和长时间未提交等明确问题。人工更适合判断偏差原因、需求变化、返工质量和资源影响。把所有内容都交给人工,成本高且标准不一致;把所有判断都交给规则,则容易把复杂情境误判为异常。
建议先自动化低歧义检查,再逐步引入风险评分和例外规则。每新增一条规则,都应记录它要解决的风险、预计命中数量、误报处理方式和负责人。规则数量不应成为管理成熟度的替代指标。
3. 透明与监控之间,要以可解释和比例原则为界
工时记录涉及员工工作行为。组织应说明采集范围、用途、保存周期、访问权限和更正流程,避免把工时系统扩展为未经说明的隐性监控。只有与项目管理、成本核算或容量规划有关的数据,才应进入相应分析范围。
审核强度应与风险相称。小额内部任务的轻微偏差,不必要求提交大量证明;涉及客户结算、重大预算或合规要求的记录,则应保留足够证据。比例原则既保护组织,也减少员工对流程的不信任。
4. 组织成熟度不同,实施路线也应不同
流程刚起步的团队,应优先统一任务定义、活动分类和基本提交节奏;已经能稳定记录的团队,可增加偏差原因分析与估算复盘;项目组合较复杂的组织,再考虑打通项目、成本、资源和财务信息。跳过基础治理直接采购复杂系统,常常会把原有口径混乱固化到新平台里。
更重要的是把实施结果定义成行为变化,而不是上线清单。例如,异常工时能否在周内被解释,变更是否及时更新计划,项目经理汇总时间是否减少,重复偏差是否下降。只有这些变化真实发生,工具和流程才算服务于管理。
| 组织情况 | 优先投入 | 暂缓事项 | 判断是否有效 |
|---|---|---|---|
| 记录口径尚未统一 | 任务模板、活动分类、提交规则 | 复杂评分模型 | 任务错挂和“其他”分类是否减少 |
| 数据可用但复盘薄弱 | 偏差原因、周度异常复核 | 个人工时排名 | 异常是否推动预测或资源调整 |
| 多项目并行且成本敏感 | 项目归属、容量视图、修改轨迹 | 不区分用途的统一精细化 | 成本预测与资源决策是否更及时 |
| 客户结算要求严格 | 证据链、合同口径、审批权限 | 仅靠口头确认的结算 | 账目能否复核并解释差异 |
九、结论与下一步:让工时审核成为早期预警,而不是月底审判
1. 工时管理的独特价值,在于把投入偏差翻译成管理语言
工时数字本身不会自动告诉项目经理该做什么。只有当它与任务、交付、变更、阻塞、质量和成本相连,偏差才可能被解释为范围变化、等待损失、估算误差或记录问题。把这些原因分开,项目经理才知道该改计划、改流程、调资源,还是只修正数据。
我更愿意把工时审核看作一套项目早期预警机制:它不负责评判谁最忙,而负责指出承诺正在发生什么变化。真正成熟的审核,不是让偏差消失,而是让偏差尽早出现、被准确解释,并在仍来得及的时候触发行动。
2. 接下来可以按四周建立一个最小可行机制
- 第一周:定义用途和口径。明确工时用于哪些决策,统一任务归属、活动分类、填报时限和修改规则。
- 第二周:选定试点范围。选一个任务类型多、项目风险可控的团队,先记录缺项、迟报和错挂,不急于处罚。
- 第三周:启用异常复核。采用相对偏差、绝对偏差、记录滞后和重复归属等基础筛查,由项目经理只处理高影响异常。
- 第四周:复盘规则与结果。检查误报、漏报、人工耗时、原因分类完整度和管理动作,删除无价值规则,补充真实出现的风险类型。
最后要记住:最好的工时审核,不是把每个人的时间解释到分,而是让项目经理能及时回答:哪些投入已经改变了承诺,改变的原因是什么,下一步应该由谁采取什么行动。从一支团队、一个项目和一套简单规则开始,比一开始追求全组织、全场景、全自动的完美方案更稳妥。
常见问题解答(FAQ)
1. 项目经理审核工时,应该重点核对什么?
我以前以为只要确认工时总数和项目预算没超,就算审核完成了。后来发现,真正麻烦的是工时记在了错误的任务上,月底才发现进度、成本和人员负荷都对不上。
建议按“人、任务、日期、时长、产出”五项核对,而不是只看总数。先确认填报人是否参与该任务,再看任务状态和工时日期是否匹配;例如,任务已关闭后仍连续填报,或同一人一天在多个项目中累计填报超过实际可工作时长,都应退回核实。
审核时可抽查工时对应的提交记录、会议纪要、测试结果或任务进展,但不要要求每小时都附证明,否则填报负担会迅速增加。比较稳妥的做法是对异常项逐条复核,对常规项按规则批量通过,并保留退回原因,便于后续识别重复问题。
2. 哪些工时异常值得项目经理优先复核?
我在整理项目周报时,遇到过某位同事一周填报时间看起来正常,但几乎全部集中在最后一天。仅看周总数发现不了问题,我想知道应该设哪些提醒,才不会把正常加班或集中补录误判成风险。
优先关注能改变项目判断的异常,而不是单纯盯着某个固定工时上限。常见信号包括:单日填报明显超过团队约定的工作时长、同一时段重复投入多个任务、已关闭任务仍有工时、工时长期集中在少数任务、周末或节假日出现未说明的连续记录,以及临近结算时大量补录。
阈值应结合团队制度设置,例如可以把单日超过 10 小时设为提醒而非自动判错,再由项目经理查看是否有加班审批或特殊交付安排。这样的分层处理能减少误报:规则负责筛查,业务负责人负责判断原因。
3. 工时应该每天填报,还是每周集中补录?
我试过让团队周五一次性填完工时,填报率确实提高了,但大家常常记不清周一做过哪些事,任务归属也容易选错。改成每天填写又担心打断开发和设计工作,怎样取舍更合理?
对多数知识型项目,更建议当天简记、每周复核,而不是把记录和审核都堆到周末。实践中可以让成员每天用几分钟记录任务与大致时长,周末前再检查缺漏;项目经理则按固定节奏审核异常和退回项。若团队不适合频繁填写,可允许隔天补录,但应要求记录具体任务和交付线索,并把超过约定补录周期的记录标记出来。
关键判断标准不是“填得多勤”,而是数据是否足够及时,能用于调整排期、发现阻塞和解释成本;等到月底才回忆整月工作,通常难以达到这个目的。
4. 如何避免工时审核变成对员工的监控?
我担心严格审核会让团队觉得项目经理在查岗,最后大家只想着把数字填得好看。与此同时,如果完全不核对,工时数据又无法用于估算和复盘,怎样设计规则才兼顾可信度与信任?
把工时说明为项目规划和成本分析的数据,而不是个人绩效的单一评分依据,并提前公开用途、可见范围、审核标准和申诉方式。审核关注任务归属、记录完整性及异常原因,不用工时长短直接推断努力程度;例如,某人投入时间较少,可能是任务已自动化,也可能是需求等待造成的空档,必须结合交付结果判断。
团队可以先试行一个迭代,记录退回原因和成员反馈,再调整规则。若异常退回集中在同一类任务,优先修正规则或任务拆分方式,而不是简单归咎于填报人。
核心关键词
文章包含AI辅助创作:工时审核最佳实践:项目经理工时管理风险控制,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/558846
读者评论
我们团队以前月底集中补工时,后来改成次日记录,确实少了不少“凭印象分摊”。但临时支持经常没有现成任务可挂,最好也给这类工作留一个明确入口。
工时同时用于项目成本和个人绩效时,大家记录得会比较谨慎,原因说明也容易变得很公式化。用途和查看范围如果不先讲清楚,单靠增加审核字段恐怕解决不了。
我认同按风险筛选异常,不必逐条人工核对。实际难点是任务边界经常跟着需求变化,若变更记录没及时更新,审核人看到超时也很难判断是估算偏差还是范围扩大。
