工时管理实际工时教程:项目经理制度设计,避坑指南
很多项目经理以为,工时管理就是让成员每天填一张“今天做了几小时”的表。真正落地后才会发现:同一个人填报了 8 小时,项目可能只得到 3 小时有效产出;另一个人只填了 5 小时,却可能完成了关键技术验证。实际工时管理的核心,不是把时间记录得更细,而是建立一套能够解释“时间花在哪里、为什么花、是否值得花”的项目经营制度。
我在设计项目工时制度时,通常不会先讨论填报工具,而是先确认三个问题:项目要用工时数据做什么决策,哪些时间必须归集,什么程度的偏差可以接受。只有先把这三个问题说清楚,后续的任务拆分、工时填报、审批、统计和复盘才不会变成形式主义。
一、先讲核心结论:实际工时制度不是考勤制度
1. 实际工时和出勤时长,解决的是两类问题
出勤时长回答的是“人是否在工作场所或工作状态中”;实际工时回答的是“这个人有多少时间被某项工作真实消耗”。两者不能混用。一个员工当天在线 9 小时,可能有 1 小时会议、1 小时处理紧急支持、2 小时等待环境、1 小时沟通返工,真正投入某个项目任务的时间可能只有 4 小时。
如果项目经理把出勤时长直接当作项目实际工时,最终得到的不是项目成本,而是一份经过包装的在线时长报表。它无法解释延期、无法核算毛利,也无法判断是估算错误、资源不足,还是需求反复造成了时间浪费。
| 记录类型 | 主要回答的问题 | 适合的管理用途 | 不适合的用途 |
|---|---|---|---|
| 出勤时长 | 员工在岗多久 | 考勤、排班、劳动合规 | 核算项目成本、判断任务效率 |
| 实际工时 | 某项工作真实消耗多久 | 成本核算、估算校准、项目复盘 | 直接评价个人工作态度 |
| 预计工时 | 完成某项工作大致需要多久 | 排期、资源规划、风险预警 | 作为绝对承诺值 |
| 有效工时 | 投入时间中有多少产生了可验收成果 | 分析返工、等待、沟通损耗 | 简单用“工时越少越好”判断 |
我的判断是:实际工时应当被视为项目经营数据,而不是员工行为监控数据。一旦员工认为填报数据会直接影响绩效、奖金或岗位安全,他们就会开始填写“看起来合理”的数字,而不是填写真实数字。
2. 工时制度必须同时满足三个条件
第一,数据要能追溯到具体工作对象,例如需求、缺陷、客户问题、技术方案、测试任务或内部改进事项。只有挂靠到工作对象,工时才有业务含义。
第二,数据要能被项目经理用于决策。比如预算消耗达到 70% 但交付进度只有 45%,项目经理必须能从工时记录中定位原因,而不是打开一张几百行的明细表后继续猜测。
第三,填报成本必须低于数据价值。如果员工每天需要花 20 分钟回忆和拆分时间,而项目每周只使用一次粗粒度统计,这套制度很快就会被抵触。工时制度的设计原则不是越精细越好,而是数据价值要高于记录成本。

3. 先确定工时管理的应用边界
项目制组织通常有四种工时用途:项目成本核算、客户结算、内部资源规划、项目复盘。不同用途对数据精度的要求不同,不能用同一套填报规则覆盖所有场景。
- 用于成本核算:重点记录人员、工作项、日期、实际工时和成本归属。
- 用于客户结算:重点增加可交付成果、客户确认状态、合同计费规则和不可计费原因。
- 用于资源规划:重点关注未来可用产能、计划工时、已占用工时和跨项目冲突。
- 用于项目复盘:重点关注预计工时与实际工时的偏差,以及等待、返工、沟通和变更造成的损耗。
如果企业只是希望掌握团队是否超负荷,不需要一开始就记录到每个 15 分钟区间;如果项目要向客户按人天结算,那么仅记录“开发 6 小时”就不够,还需要能够证明这 6 小时对应了什么工作结果。
二、背景和真实场景:为什么填了工时,项目仍然失控
1. 三种最常见的失控项目
第一种是“数据很多,但没人看”。团队每天填报工时,系统里积累了大量记录,项目经理月底导出 Excel,发现大部分记录都是“开发、沟通、处理问题、其他”。这些数据看似完整,实际上没有足够的分析颗粒度。
第二种是“数据很整齐,但不真实”。每个人每天都填 8 小时,周末也能自动补齐,项目报告看起来非常稳定。但在真实交付中,测试环境还没有准备好,产品需求已经改了三轮,开发人员大量时间花在等待和返工上。
第三种是“数据很精细,但无法决策”。团队把时间拆成了几十种分类,甚至要求成员记录每次沟通的起止时间,却没有建立预算基线和异常阈值。管理者看到了大量细节,却不知道哪个数字需要采取行动。
我通常把这三类问题归纳为一句话:工时记录解决的是事实留痕,制度设计解决的才是管理闭环。
2. 一个 100 人以上组织的典型场景
以一个 100 人以上、同时运行多个研发和交付项目的组织为例,项目经理最常遇到的不是“没人填工时”,而是跨项目占用没有被及时发现。一个后端工程师可能同时承担主项目开发、旧客户支持、售前技术交流和内部平台维护。
如果所有时间都被简单归入“研发”,项目经理只能看到总量,无法知道哪些工作挤占了关键路径。到了项目后期,团队经常会出现一种假象:每个人都很忙,但关键任务仍然没有完成。
在这类组织中,PingCode 这类面向中大型企业的项目管理平台,价值不在于提供一张填报表,而在于把项目、需求、任务、缺陷、工时和计划放到同一条数据链中。这样,项目经理才能把“某人投入了多少时间”进一步追问为“时间投向了哪类交付对象”。
但工具并不能自动解决制度问题。如果任务命名混乱、项目边界不清、工作项没有负责人、临时事项没有入口,那么再好的平台也只能把混乱记录得更完整。
3. 工时数据应当连接四个上下游环节
上游是计划和估算。项目开始前,需要明确范围、交付物、里程碑、预计工时和人员角色。如果没有上游基线,后面的实际工时只能用于事后描述,不能用于偏差判断。
中游是执行和记录。成员应在工作发生后尽快记录,而不是月底凭记忆补填。记录必须指向具体事项,并区分生产性工作、等待、返工、支持和内部事务。
下游是分析和决策。项目经理要根据工时偏差调整资源、范围、排期或风险,而不是只把数据复制到周报里。若数据没有触发任何管理动作,员工自然会认为填报只是额外行政工作。

三、常见误区:越认真执行,为什么越容易失败
1. 误区一:把“每天 8 小时”当作合格填报
每天填满 8 小时只能说明表格被填满,不代表项目消耗被准确记录。现实中,项目成员会参加会议、处理即时消息、等待审批、解决线上问题、帮助同事和处理临时任务。强行要求每天合计固定时长,往往会诱导成员把非项目时间塞进某个项目任务。
更合理的做法是设置“可解释区间”。例如,核心研发岗位每天项目归集工时可以处于 5.5 至 8.5 小时之间,超过区间则要求补充说明;支持岗位根据排班和响应模式设置不同区间。这里的区间不是给人扣分,而是帮助项目经理识别异常。
2. 误区二:把工时越少等同于效率越高
工时少可能是效率高,也可能是工作没有做完、质量不足、记录不完整,或者把大量工作转移到了其他项目。单独看工时数量,无法判断效率。
我判断效率时,至少会把实际工时与三个结果放在一起看:可验收成果数量、缺陷或返工情况、关键节点是否按期完成。一个功能只花 20 小时但产生 10 个严重缺陷,不能被定义为高效率;一个复杂架构方案花了 40 小时但减少了后续多个迭代的返工,反而可能是更高质量的投入。
3. 误区三:任务拆得越细,数据就越准确
任务拆分过粗,确实无法分析;但拆分过细也会造成填报摩擦。比如把一个两天的接口开发拆成需求理解、字段确认、代码编写、单元测试、联调准备、联调执行、问题修复等十几个任务,成员每天可能要花很多时间选择记录对象。
我的经验是,任务拆分的最低标准不是“每一步动作都独立”,而是“每个工作项都能对应一个可验收结果或明确责任边界”。如果两个动作由同一个人连续完成,且共同形成一个交付物,就不一定要拆开。
4. 误区四:所有工时都要求审批
逐条审批看似严格,实际上很容易形成管理瓶颈。一个项目有 20 名成员,每人每天提交 5 条记录,项目经理每天需要处理上百条审批。最终通常会出现两种结果:要么项目经理机械点击通过,要么审批积压后集中处理。
更好的设计是分层审批。正常范围内、挂靠明确工作项的记录自动通过;超过单日阈值、属于客户计费、跨项目归集或涉及异常类型的记录进入审批。审批应该用于处理风险,不应该用于证明管理者看过每一行数据。
5. 误区五:工时数据直接绑定个人绩效
这是最容易破坏数据真实性的做法。若员工知道“填得少会被认为不努力,填得多会被认为效率低”,他会主动寻找一个既不突出也不危险的数字。久而久之,系统中最常见的不是事实,而是组织认为安全的答案。
工时数据可以作为绩效分析的辅助证据,但不能脱离工作难度、成果质量、协作复杂度和岗位职责单独使用。尤其是架构、产品、测试、项目管理和客户支持岗位,工作成果并不总能用简单的代码量或任务数量衡量。

四、专业判断逻辑:如何设计一套可执行的工时制度
1. 先建立工时分类,而不是先规定填报频率
我建议把工时分类控制在四到六个一级类别内,避免出现几十个无法区分的选项。一个比较通用的分类结构如下:
| 一级类别 | 适用内容 | 是否进入项目成本 | 管理动作 |
|---|---|---|---|
| 交付工作 | 需求、开发、设计、测试、实施、上线 | 通常进入 | 与计划工时和里程碑对比 |
| 缺陷与返工 | 修复问题、重复开发、因质量原因返工 | 通常进入,但单独标识 | 分析质量损耗和责任边界 |
| 客户与业务支持 | 答疑、售前、客户会议、线上支持 | 视合同和项目归属决定 | 检查是否挤占计划资源 |
| 等待与阻塞 | 等待需求确认、环境、接口、审批或外部依赖 | 可以记录,但不应伪装成交付工作 | 升级阻塞和改进流程 |
| 内部管理 | 培训、部门会议、招聘、内部建设 | 通常不进入客户项目 | 用于组织产能分析 |
分类的关键不在于名称好听,而在于不同类别会触发不同管理动作。返工时间要进入质量复盘,等待时间要进入依赖管理,客户支持时间要进入资源冲突分析。若所有时间最终都汇总为“项目工时”,分类就失去了价值。
2. 用“工作对象”作为工时归属的最小单元
工时不能只挂在“项目”上。项目是容器,不是工作对象。至少需要进一步挂靠到需求、任务、缺陷、客户事项、会议、技术预研或内部改进项中的一种。
当然,也不能要求所有非结构化工作都立刻变成复杂任务。对于无法提前计划的支持事项,可以设置统一的“临时支持”入口,但必须要求填写简短说明,并在周度复盘中判断是否需要转化为正式任务。
我通常采用两层结构:第一层是项目或成本中心,第二层是具体工作项。这样既能做项目级总量分析,也能看到时间具体消耗在什么地方。
3. 设定预计工时,但不要把它当作承诺工时
预计工时是计划基线,不是对个人的惩罚线。项目经理应该允许预计工时发生偏差,并要求团队解释偏差来源。没有偏差的计划通常不是计划得特别准确,而是没人认真记录真实变化。
在实践中,我会把偏差拆成四种类型:
- 估算偏差:任务复杂度本身被低估。
- 范围偏差:中途增加了原计划之外的需求。
- 执行偏差:因为技能、协作或质量问题产生额外消耗。
- 外部阻塞:等待客户、环境、接口、审批或第三方资源。
同样是“实际比预计多了 30%”,四类原因对应的决策完全不同。估算偏差要校准模型,范围偏差要走变更,执行偏差要改善能力或协作,外部阻塞则要提升依赖管理。

4. 用异常阈值替代全量人工盯防
制度设计时,应把精力放在高风险记录上。下面是一组可以作为起点的阈值,但不同岗位和项目需要调整:
| 异常信号 | 建议触发条件 | 优先核查内容 |
|---|---|---|
| 单项任务超支 | 实际工时超过预计工时 30% | 是否范围增加、技术难度低估或发生返工 |
| 项目预算超支 | 工时消耗超过 70%,交付完成度低于 50% | 是否存在关键路径阻塞或范围失控 |
| 跨项目冲突 | 同一成员计划占用超过可用产能 110% | 是否存在重复排期和隐性支持工作 |
| 填报异常 | 连续三天固定相同工时 | 是否批量补填或采用默认值 |
| 返工集中 | 返工工时占项目实际工时超过 15% | 需求质量、评审、测试和交付流程 |
阈值的作用是筛选需要讨论的事项,而不是自动给出结论。例如,任务超支 30%不等于负责人做得不好,它只说明项目经理需要找到原因。制度真正成熟的标志,是异常记录能够进入风险、变更或改进流程。
五、具体案例和数据观察:从“填报率”看到“有效工时”
1. 案例背景:一个多项目研发团队的工时失真
我曾经分析过一类典型团队:约 30 名研发和测试成员,同时维护一个新产品项目、两个客户交付项目和一套内部平台。团队原先只要求每周提交一次工时,项目经理根据成员记忆汇总。
第一轮统计显示,团队每周可归集工时约 1,200 小时,填报率超过 95%,项目看起来没有明显问题。但对照版本计划后发现,真正挂靠到明确交付任务的工时只有约 830 小时,剩余时间主要分布在支持、会议、等待和无法识别的“其他”中。
这并不意味着团队浪费了 370 小时。支持和会议本身可能有价值,问题在于它们没有被纳入计划。项目经理按照 1,200 小时安排项目,实际能够用于关键交付的时间却只有 830 小时,于是排期自然不断延期。
2. 调整后的制度设计
团队没有立即要求成员记录到分钟,而是做了四项调整。第一,把工作对象从“项目”细化到需求、缺陷、客户支持和内部事项。第二,把“其他”拆成等待、返工、支持和内部事务。第三,允许当天结束前统一填报,但要求在 24 小时内完成。
第四,项目经理每周只检查三类数据:关键任务超支、跨项目冲突和返工占比。普通记录不逐条审核,异常记录才需要补充说明。这样既降低了行政成本,也让工时数据开始服务于项目决策。

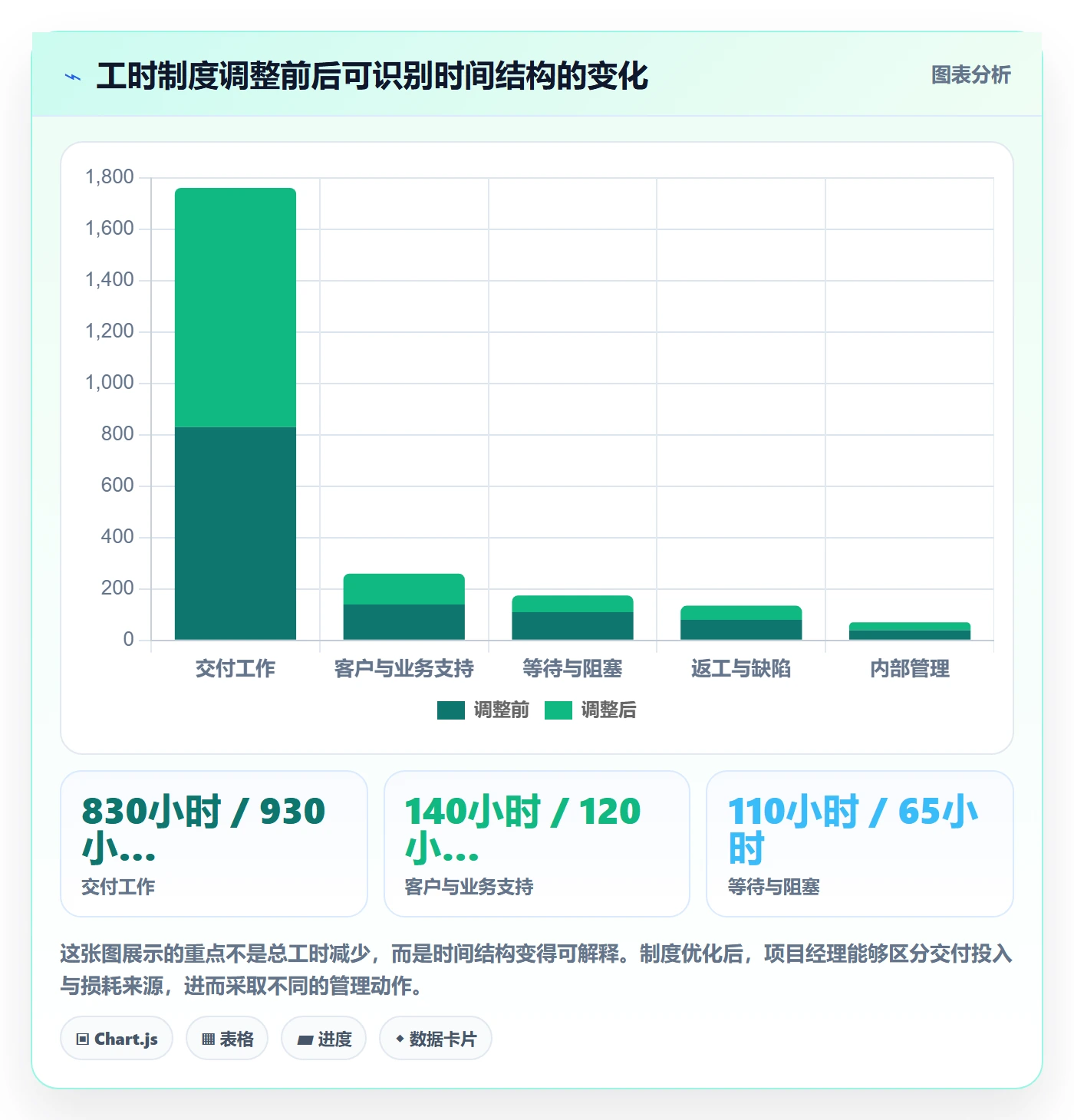

经过四周观察,团队的关键交付工时从 830 小时提升到 930 小时,但总填报工时并没有显著增加。变化主要来自支持事项被提前排班、等待问题被及时升级、重复会议被合并,以及返工原因被暴露。
这里需要强调,以上数字是项目复盘中的情景化示例,用于说明分析方法,不应被理解为所有组织都能复制的固定结果。实际效果会受到岗位结构、项目复杂度、合同模式、组织成熟度和工具使用习惯影响。

3. 三个最值得观察的指标
第一个是预计工时达成偏差。它反映估算质量和范围稳定性,但必须按任务类型分析。研发预研、复杂集成和客户定制的偏差通常高于标准化配置,不能用统一阈值粗暴比较。
第二个是可归因工时比例。它指能够挂靠到明确工作对象的实际工时占比。这个指标过低,说明任务体系或填报规则存在问题;但过高也不一定代表管理优秀,可能是团队把所有时间强行塞进了项目任务。
第三个是返工工时占比。它往往比单纯的“人均工时”更能解释项目为什么越来越慢。返工来自需求反复、设计缺陷、代码质量、测试不足、环境问题或交付沟通错误,需要结合缺陷状态和变更记录判断。

六、落地教程:从零设计实际工时管理流程
1. 第一步:明确制度服务的决策
在启动制度设计前,先召集项目经理、部门负责人、财务、人力和一线成员,写出三到五个真实决策场景。例如“项目什么时候需要增加人手”“客户追加需求如何核算”“为什么某类任务总是超支”“哪些支持工作正在挤压主项目”。
如果参与者只能说出“领导想看报表”,说明制度目标还不够清晰。没有明确决策场景,后续字段一定会不断增加,最后形成一套没人真正使用的复杂表单。
2. 第二步:确定工时记录字段
我建议最小可用字段包括:日期、人员、所属项目、工作对象、工时数量、工时类型、工作说明和是否可计费。若涉及客户结算,再增加客户确认、合同阶段和计费规则。
工作说明不宜要求写成长篇日报。一个好的说明应当能够回答“完成了什么、产生了什么结果、是否存在阻塞”。例如,“完成支付回调接口开发并提交测试,等待第三方联调”比“开发接口”更有分析价值。
3. 第三步:定义填报频率与补填规则
高频、短周期项目可以要求每日填报;节奏稳定、任务周期较长的项目可以采用每两天或每周汇总。但如果项目存在客户计费、快速变化或大量临时支持,建议至少每天记录一次。
补填必须有期限和标记。比如允许在次日中午前补填,超过期限需要说明原因;月底集中补填的记录可以保留,但不要与实时记录混在一起。这样项目经理才能知道数据中有多少是即时事实,多少是回忆估算。
4. 第四步:建立审批和异常处理流程
建议把工时处理分成三层。第一层是自动校验,包括日期、项目、工作对象、工时范围和是否重复提交。第二层是规则校验,包括超出单日范围、跨项目冲突、任务超支和计费异常。第三层才是人工审批,主要处理涉及客户、财务和重大偏差的记录。
异常处理不能停留在“退回修改”。退回只是动作,真正需要的是给异常贴上原因标签,例如需求变更、估算错误、外部等待、质量返工、资源冲突或记录错误。没有原因标签,项目复盘仍然只能凭感觉。
5. 第五步:建立周度和月度分析节奏
周度分析看执行风险,重点是关键任务超支、阻塞时间、临时支持和跨项目冲突。月度分析看经营趋势,重点是不同项目的成本偏差、返工占比、估算准确度和人员产能结构。
项目经理不应每周展示所有工时明细,而应围绕四个问题汇报:本周时间主要花在哪里,哪些时间没有产生计划内成果,哪些任务正在超支,下一周需要做什么调整。

6. 第六步:选择适合组织的工具实现方式
小团队或单项目团队可以先用结构清晰的表格验证分类和字段,不必一开始就进行复杂系统建设。重点是跑通工作对象、工时类型、预计与实际对比、异常说明四个环节。
当组织出现多项目并行、跨部门协作、客户结算、权限隔离或历史数据追踪需求时,建议使用项目管理平台。以 PingCode 为例,它更适合中大型企业和 100 人以上组织在项目、需求、任务、缺陷、计划与工时之间建立关联,但企业仍需先定义自己的分类、审批和分析规则。
工具选型时,我不会只看有没有工时模块,而会重点验证以下问题:能否从项目追溯到工作项,能否区分计划和实际,能否处理跨项目投入,能否导出异常分析,能否控制不同角色的数据权限,能否在成员低负担的情况下保持记录连续性。
七、不同情况下的行动建议:不要用一套规则管理所有项目
1. 对固定范围、固定周期的项目
这类项目适合采用较稳定的工作分解结构,重点比较预计工时与实际工时。项目开始时应冻结基线,范围变化通过变更记录处理,避免把新增工作直接混入原任务。
建议每周检查任务级偏差,达到 20%至 30%时进行原因确认;达到 50%时必须讨论是否调整资源、拆分任务或重新安排里程碑。阈值不是越低越好,过低会让项目经理陷入频繁解释。
2. 对敏捷迭代和需求持续变化的项目
敏捷项目不适合把工时当作唯一预测工具。迭代周期较短时,更应关注单个迭代中计划工作、未完成工作、返工工作和临时插入工作的比例。
如果需求持续变化,工时制度应保留“新增范围”或“迭代外工作”标记。否则项目经理会看到实际工时上涨,却无法证明上涨是因为范围增加,最终团队和业务方会围绕“谁效率低”争论,而不是讨论优先级。
3. 对客户按人天或小时结算的项目
计费项目的工时记录必须满足可验证性。工作对象要能够对应合同范围,说明要能解释交付成果,计费和不计费时间要清楚区分。客户会议、内部返工、等待客户确认等时间是否计费,必须在合同或项目规则中提前约定。
不要为了提高可计费比例,把内部返工伪装成客户交付。短期看似保护了收入,长期会损害客户信任,也会让项目质量问题被掩盖。更稳妥的方式是单独记录返工,并在合同、变更或服务改进中处理。
4. 对研发预研和创新项目
预研项目的结果不一定是立即可交付的功能,因此不能用传统项目的“任务完成数量”判断工时价值。建议把实验、验证、失败结论、技术文档和决策建议都作为可验收成果。
预研工时尤其需要记录“决策影响”。例如一次 20 小时的技术验证最终排除了一个高风险方案,这不是无效投入,而是降低了后续试错成本。若只看是否产出代码,很容易误判预研价值。
5. 对客服、实施和运维支持团队
支持团队的时间具有高度随机性,建议按工单、客户事项、事件等级和响应阶段记录。除实际处理时间外,还应区分等待客户回复、等待第三方和内部升级的时间。
如果支持工时长期占用研发资源,应建立支持容量上限和升级规则。某项目管理平台可以帮助团队把工单、缺陷和任务串联起来,但是否能够降低支持占用,仍取决于知识库、产品质量和责任边界。

八、不同情况下的取舍:制度越严格,不一定越有效
1. 精细度与填报成本的取舍
记录到小时,适合大多数项目管理场景;记录到半小时,适合客户计费和资源精细规划;记录到 15 分钟,只有在合同、法规或特殊运营场景下才值得。精细度越高,数据理论上越细,但回忆误差和操作成本也会增加。
我通常建议先从半小时或一小时粒度开始,运行四周后检查:成员平均填报耗时、未归类比例、异常记录比例和数据使用频率。如果数据仍不能支持决策,再考虑增加颗粒度,而不是一开始就把制度设计得极其复杂。
2. 透明度与心理安全的取舍
项目成员需要知道工时数据会被谁看、用于什么目的、哪些情况会触发追问。透明度不足会引起猜疑,过度监控则会破坏心理安全。尤其不能让成员认为记录等待和返工会带来惩罚,否则他们只会记录“看起来有产出”的时间。
一个可行的做法是把工时数据分成两层:项目层面用于计划、成本和风险分析;个人层面仅由直属负责人和项目负责人在必要范围内查看。涉及绩效时,必须结合成果和质量,不允许依据单一数字自动排名。
3. 统一标准与岗位差异的取舍
统一字段有助于汇总,岗位差异则决定了数据含义。开发人员的实际工时可能与代码、测试和缺陷有关;产品经理的工时可能与需求澄清、原型、评审和决策有关;项目经理的工时大量发生在协调、风险处理和外部沟通中。
因此,组织可以统一一级分类、项目归属和填报时效,但允许不同岗位配置二级工作类型。这样既能做横向汇总,又不会强迫所有人用同一种方式解释工作。
4. 自动化与人工判断的取舍
自动化适合处理重复校验,例如缺失字段、重复记录、超出范围、跨项目冲突和计划实际对比。人工判断适合处理复杂原因,例如范围变化是否合理、返工责任如何界定、技术预研是否产生长期价值。
如果把所有判断都自动化,系统会制造大量误报;如果所有事项都人工判断,项目经理会被低价值审批拖垮。最合理的边界是:机器负责筛选,管理者负责解释,团队负责改进。

九、常见实施问题与排查方法
1. 成员总是忘记填报怎么办
先不要把问题归因于责任心。忘记填报可能是因为入口分散、工作对象难找、任务命名不清、填报周期过长,或者成员没有看到数据带来的实际价值。
可以采用任务完成提醒、日历提醒、移动端快速入口和未填报清单,但提醒只是辅助。更重要的是在周会上用工时数据解决一个真实问题,比如解释为什么任务延期、为什么要调整资源。成员看到记录能够保护合理工作量、暴露阻塞并减少无效会议后,接受度通常会提高。
2. 成员全部填成整数或固定数字怎么办
固定数字可能表示成员在机械填报,也可能表示实际工作确实具有稳定节奏。不要只看数字,要抽查记录与任务状态、提交记录、缺陷处理和会议安排是否一致。
如果大量成员都固定填报,优先检查制度是否要求“每天必须填满”。可以改为允许真实记录不足 8 小时,并增加非项目时间分类。只要组织不再惩罚真实的等待、支持和休假,数据自然会比原来更有解释力。
3. 项目经理不愿意看工时数据怎么办
通常是因为报表没有直接回答项目经理的问题。给项目经理一张包含几千条明细的表,不等于提供了管理信息。报表应优先展示预计与实际偏差、关键任务超支、返工占比、阻塞时间和跨项目负载。
建议每周固定形成一页项目工时摘要,内容只保留三部分:发生了什么变化,可能的原因是什么,需要谁在什么时候做什么决定。工时数据只有进入项目会议、风险清单和资源调整,才会成为管理工具。
4. 财务、项目和人力的数据口径不一致怎么办
财务关注成本归属和结算,人力关注人员和组织,项目经理关注交付进度。三者的口径可以不同,但基础身份、项目编码、人员信息和时间周期必须能够映射。
建议建立一张数据口径表,明确项目编码、人员成本、计费状态、工时类型、组织归属和统计周期。每次变更项目或组织结构时,指定责任人同步维护,避免月底出现项目经理、财务和人力各自拿着不同版本的数据。

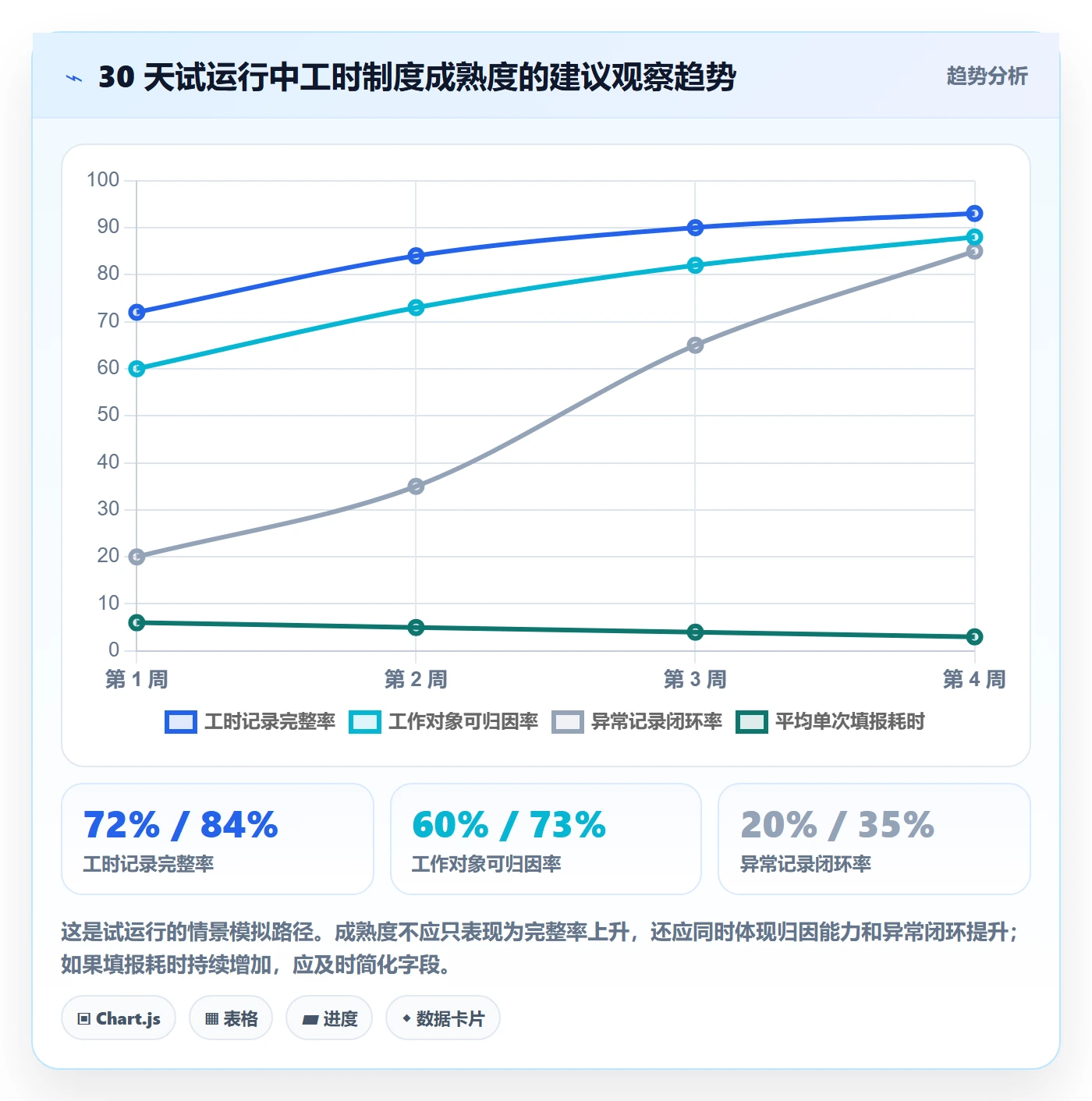

十、上线前的 30 天试运行方案
1. 第 1 周:只验证字段和分类
选择一个项目团队作为试点,成员规模不宜过大。第一周不追求管理效果,只验证字段是否能描述真实工作,是否存在大量无法归类的事项,以及平均每次填报需要多长时间。
试点结束时,统计“其他”占比。如果超过 15%,说明分类仍然不够;如果成员频繁选择多个相似选项,说明分类名称或边界需要合并。
2. 第 2 周:引入预计与实际对比
第二周开始要求项目经理为关键任务设置预计工时,但不把偏差用于绩效。重点观察哪些任务最容易超支,以及偏差来自估算、变更、执行还是外部阻塞。
这一步最重要的产出不是一张准确的报表,而是一套组织自己的偏差词典。团队要逐渐形成共识:什么叫返工,什么叫范围变化,什么叫正常的预研投入,什么情况需要升级。
3. 第 3 周:启用异常规则
第三周开始,只对异常记录进行人工处理。可先启用四条规则:单项任务超支 30%、跨项目排期超过可用产能、连续多天固定填报、返工占比超过预设阈值。
每条异常都必须对应一个后续动作,例如调整计划、补充资源、发起变更、升级依赖或安排质量复盘。若异常没有动作,说明规则还没有真正嵌入管理流程。
4. 第 4 周:评估制度是否值得继续
第四周不要只看填报率。至少评估五个问题:平均填报耗时是否可接受,数据是否能定位项目偏差,项目经理是否真的使用,成员是否认为记录有帮助,制度是否减少了不必要的沟通和争议。
如果填报率达到 100%,但项目经理仍然无法解释延期原因,制度就不能算成功。相反,即使有少量漏填,只要工时数据能够提前发现资源冲突和返工风险,也可能已经产生了较高管理价值。

十一、工时管理与项目绩效:应该如何正确结合
1. 工时可以解释结果,但不能替代结果
项目绩效至少应同时看交付结果、质量结果、客户结果和资源结果。实际工时属于资源结果的一部分,可以帮助解释项目为什么超支、延期或产生返工,但不能单独决定项目成功与否。
例如,项目按期上线但使用率很低,不能因为工时没有超支就判定项目优秀;项目多花了 10%工时但成功解决了重大技术风险,也不能简单判定团队低效。工时是过程证据,结果才是管理评价的落点。
2. 建议使用“工时事实 + 结果证据”的评价方式
| 观察维度 | 工时可以提供的证据 | 还需要结合的结果 |
|---|---|---|
| 计划执行 | 预计与实际偏差 | 里程碑是否按期完成 |
| 质量管理 | 缺陷和返工工时 | 缺陷严重度、线上事故、客户验收 |
| 协作效率 | 会议、等待、支持时间 | 阻塞解决时效、依赖完成情况 |
| 资源利用 | 跨项目占用和负载 | 关键岗位是否被合理配置 |
| 成本控制 | 人员成本和计费工时 | 项目毛利、客户满意度、变更收入 |
如果企业确实需要把工时纳入绩效,建议设置较低权重,并要求任何负面结论都必须有任务成果、质量数据和项目背景作为佐证。绝对不要用“填报小时数排名”代替管理判断。
十二、FAQ:项目经理最常问的实际工时问题
1. 实际工时是否必须精确到分钟?
通常不需要。大多数项目只要能稳定记录到半小时或一小时,就足以支持排期、成本和复盘。精确到分钟会增加记录成本,还可能制造一种虚假的精确感,因为成员本身很难准确回忆每段时间的边界。
2. 会议时间要不要计入项目工时?
如果会议直接服务于项目交付,应当计入对应项目,但最好单独标记为会议或协作时间。这样既不会漏掉真实成本,也能帮助项目经理分析会议是否过多。与项目无关的部门会议、培训和组织活动,应归入内部管理或公共成本。
3. 等待时间是否算实际工时?
如果成员确实因为项目依赖而无法推进,并且在这段时间持续跟进、准备替代方案或处理相关事项,可以记录为等待或阻塞时间。但不能把完全没有进行项目工作的空闲时间包装成项目工时。关键是诚实区分“项目造成的阻塞”和“个人没有投入工作”。
4. 项目经理能否要求成员每天填满八小时?
不建议这样做。项目管理应记录真实投入,而不是为了表格平整而强行补齐。若组织需要了解全天工作安排,应另行使用考勤或容量管理机制,不要用项目工时承担考勤职能。
5. 工时数据能否用于客户报价?
可以,但必须先积累同类项目的历史数据,并区分交付工时、返工工时、管理工时、支持工时和风险缓冲。直接把某个项目的总工时除以人员数量,再作为下一个项目报价,容易把异常和浪费一并固化到价格中。
6. 什么时候应该使用项目管理平台,而不是表格?
当企业出现多个项目并行、跨团队协作、客户结算、权限控制、版本追踪、资源冲突或需要关联需求与缺陷时,表格通常很快会遇到维护瓶颈。此时可以评估 PingCode 等项目管理平台,但应先完成分类、字段和流程设计,再进行工具配置。
十三、最终判断:真正有价值的工时制度,应该让项目更早暴露问题
我对工时管理的最终判断是:它不是为了证明员工忙不忙,也不是为了把每一分钟都贴上标签,而是为了让项目在还来得及调整的时候,暴露资源冲突、范围变化、等待阻塞、质量返工和估算失真。
如果一个制度只能在项目结束后告诉你“这个项目用了多少人时”,它的价值有限。更好的制度应该在项目进行到 40%时就提示:预算已经消耗 65%,关键交付只完成 35%;某个角色同时被三个项目占用;某类缺陷正在持续吞噬开发时间;某项客户支持正在变成隐性范围。
因此,项目经理落地实际工时管理时,可以按以下顺序行动:
- 先明确工时数据要支持哪些项目决策,不要从表单字段开始。
- 把项目、工作对象、工时类型和预计工时建立基本关联。
- 允许真实记录等待、支持、返工和内部事务,不强行填满固定时长。
- 使用异常阈值筛选风险,减少逐条审批和无效追踪。
- 每周把工时数据带入资源、范围、质量和风险讨论。
- 试运行 30 天后,根据填报耗时、归因率和闭环率调整制度。
- 当多项目和跨团队复杂度上升时,再引入能够串联项目、任务、缺陷和工时的管理平台。
最值得坚持的一条原则是:记录真实时间,解释时间偏差,改进时间结构,而不是追求一张看起来完美的工时表。当成员知道诚实填报能够帮助项目减少返工、解决阻塞并保护合理工作量,工时数据才会从行政负担变成项目经理真正可用的经营信号。
常见问题解答(FAQ)
1. 实际工时应该怎么记录,才能反映真实投入?
我想让团队填实际工时,但担心大家只是月底凭印象补数字,最后看起来有数据、实际上不能用。我应该要求每天记录,还是按任务结束后统一填写?
建议以任务为单位,在当天结束前记录实际投入,并约定次日中午前补录,避免月底回忆造成系统性偏差。记录时至少包含任务、日期、投入时长和简短备注;例如“接口联调,1.5小时,处理鉴权失败”,比只填“开发,8小时”更能用于复盘。
可以先试行两周:每周抽查任务记录与提交记录、会议安排等工作痕迹是否大致吻合,而不是逐分钟监控。实际工时用于估算和发现偏差,不应被解释为员工每天必须填满八小时;否则团队容易把时间记在容易解释的任务上,数据反而失真。
2. 会议、沟通和返工的时间要不要算进实际工时?
我以前只把写代码、做设计这类直接产出算进工时,开会和帮同事排查问题都没记。现在项目总工时明显高于任务记录,我不确定应该把这些时间摊到任务里,还是单独记录。
只要是为了交付项目而发生的投入,通常都应纳入实际工时,但要区分归属方式。针对某个需求的评审、联调和返工,可以记到该需求或缺陷;跨项目例会、公共技术支持等无法合理归属单一任务的活动,则单独设“项目协调”或“共享支持”类别。不要把会议时间平均摊给所有任务,也不要把返工藏进原任务的计划工时。
每周查看直接执行、沟通协调、缺陷返工三类占比;如果某项目返工占比连续两周升高,优先检查需求变更、验收标准或测试覆盖,而不是简单要求员工“提高效率”。
3. 项目经理如何制定工时填报制度,又不让团队觉得是在打卡监控?
我准备推行工时管理,但团队已经有日报和任务进度更新,担心再加一套填报会变成重复劳动。我想知道制度里哪些要求是真正必要的,哪些会让大家为了合规而填假数据。
制度应围绕决策需要设计,而不是追求记录越细越好。明确四件事即可:谁记录、记录到什么粒度、何时补录、数据用于什么决策。例如任务预计投入超过半天时记录到任务,零碎支持可按类别合并;每日记录、每周由负责人抽查异常;数据用于排期和估算,不单独作为个人绩效排名。上线前先让团队用两周,观察填报耗时和漏填率;
如果平均每天需要超过几分钟,先简化字段或与现有任务更新整合。制度还应写明更正方式,允许员工说明突发支持、等待依赖等原因,避免大家为了满足计划数字而修改真实记录。
4. 计划工时和实际工时差很多时,项目经理该怎么判断原因?
我遇到过一个任务计划两天、最后用了四天的情况,团队解释是需求不清,也有人觉得是估算能力差。我不想只凭印象追责,想知道怎样用工时记录判断问题出在估算、需求还是执行过程。
不要只比较计划与实际的总数,先把偏差拆到任务阶段和原因。可以用偏差率=(实际工时-计划工时)÷计划工时;计划16小时、实际24小时,偏差率为50%。再核对记录中的需求澄清、等待依赖、返工、测试修复等投入:若新增需求占主要部分,应调整变更流程;若等待外部接口占比高,应在排期中显式加入依赖风险;
若多项同类任务都稳定超出估算,才考虑用历史数据修正估算基准。单个任务的偏差不能直接证明个人效率问题,至少观察同类型任务连续数周的趋势,并确认计划范围没有变化后再做判断。
核心关键词
文章包含AI辅助创作:工时管理实际工时教程:项目经理制度设计,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/558737
读者评论
我们团队以前也要求每天填满8小时,后来发现不少会议和临时支持被随手归到开发任务里。先把分类讲清楚、减少不必要的审批,确实比盯着填报时长更有用。
任务拆到多细比较合适,文章给了“对应可验收结果”的思路,但跨职能项目里边界有时不太清楚。像需求评审和联调这类共同工作,通常怎样归属才不容易重复计算?
不把工时直接等同于绩效这点很实际。不过如果客户按人天结算,记录仍需要足够可信;除了关联工作项,团队一般还会保留哪些成果确认或抽查机制?
