计划工时怎么做?项目经理制度设计:工时管理从0到1

计划工时不是把任务拆成小时、再要求员工每天填满八小时。真正难的部分,是让估算、承诺、执行、偏差解释和复盘形成闭环:计划工时用于判断项目是否可行,实际工时用于识别变化,二者的差异用于改进决策,而不是给个人贴上“效率高”或“效率低”的标签。对 100 人以上、并行项目较多的组织,我建议先设计规则和管理边界,再考虑用表格或项目管理平台承载;否则工具上线后,最先增长的往往是填报负担,而不是预测能力。

一、先讲核心结论:计划工时是管理假设,不是考勤指标

1. 计划工时要回答三个经营问题

我设计计划工时制度时,首先问三个问题:这项工作大约需要多少有效投入?团队在给定周期内是否有能力承接?实际执行与估算出现差异时,项目经理要采取什么动作?如果制度回答不了这三个问题,填得再细,也只是多了一张表。

因此,计划工时的核心价值并非证明每个人“忙不忙”,而是帮助团队在项目启动、迭代承诺和范围变更时做出更可靠的选择。它连接项目范围、资源容量、交付风险和复盘改进,是一种计划与反馈机制。

我最看重的不是工时记录精确到分钟,而是决策能否变好。如果一个项目因为工时估算暴露了测试资源不足,管理者可以提前调整范围或排期;如果记录只是用来解释某个人为什么没有填满日历,工时制度就已经偏离目标。

2. 区分计划工时、实际工时与可用容量

实践中,最容易混淆的三个量是计划工时、实际工时和可用容量。它们有联系,但不能互相替代。

  • 计划工时:针对明确工作范围,对预期投入的估算。它是承诺和预测,不是事实。
  • 实际工时:任务执行期间真实投入的工作时间。它是观察记录,但记录精度受记忆、切换和填报习惯影响。
  • 可用容量:一个人在一个周期内能够用于项目工作的时间。它要扣除休假、会议、支持、培训和组织性工作。

举例来说,一名员工一周名义上有 40 小时,并不意味着可分配给项目 40 小时。如果他需要参加例会、处理线上问题、协助其他团队,项目可用容量可能只有 25 至 30 小时。把名义工时直接当作项目容量,会让排期从第一天起就过于乐观。

为了避免把示意数值误解为行业统计,本文后文中的团队案例和图表数字均为情景模拟,用于展示制度设计方法,不代表某个企业的真实经营数据,也不应当直接作为绩效基准。

计划工时怎么做?项目经理制度设计:工时管理从0到1

3. 制度要围绕决策设计,而不是围绕字段设计

常见做法是先讨论表格里要不要增加“任务类型”“需求来源”“工时原因”等字段,却没有先确定这些数据会触发什么管理动作。字段越多,填报越复杂;如果没有后续决策,员工会把填报视为额外行政工作。

我建议每增加一个字段,都明确它的使用者、更新频率和决策用途。例如,项目经理需要知道实际投入是否超过估算,以判断范围或技术方案是否要调整;资源负责人需要知道下个月的人员冲突,以决定是否延后工作;管理层需要看项目组合的容量风险,而不是逐人检查每天的空档。

数据 主要使用者 应触发的决策 不应被误用为
计划工时 项目经理、团队负责人 评估范围、排期和资源是否匹配 个人必须完成的固定配额
实际工时 团队、项目经理 识别偏差、阻塞和估算误差 单独决定绩效或奖惩的依据
容量预测 资源负责人、项目组合管理者 安排优先级、人员冲突和启动顺序 把每个人排满的利用率目标
偏差原因 项目团队、管理者 修正估算方法、流程或范围 追责话术或事后归因表

二、背景和真实场景:为什么工时制度常常在上线后失效

1. 多项目并行时,管理者看到的是“忙”,看不到容量结构

设想一个 120 人的软件与产品组织,同时推进客户交付、平台改造和内部合规项目。每个人都说自己很忙,但项目负责人仍然不断提出“再加一个小需求”。究竟是团队能力不足、工作被频繁打断、依赖等待过多,还是排期时漏算了测试和上线支持?只看任务完成状态,很难作出判断。

工时管理在这种场景下的意义,是让团队逐步看清投入结构。某个迭代看起来有 300 小时计划投入,实际却有大量时间花在缺陷返工、临时支持和等待决策上。若这些类别完全没有记录,管理者只能看到“比预计多用了时间”,无法判断下一轮该缩小范围、补足测试资源,还是优化需求澄清。

但工时数据并不自动等于真相。记录粒度、项目分类、非项目工作是否纳入、员工是否担心被惩罚,都会影响数据质量。制度设计必须先降低失真动机,再谈分析精度。

2. 远程协作和跨职能交付放大了估算盲区

跨职能项目的工作并不只发生在“开发任务”里。需求澄清、设计评审、数据准备、测试环境维护、客户验收、发布协调和线上观察,都可能消耗真实时间。如果计划只覆盖编码和测试执行,项目估算会系统性偏低。

尤其是同一名专家同时支持多个团队时,他的时间往往以短时响应的方式被切碎。每次十几分钟,看上去不值得单独记录;一周累积起来,却可能挤掉一整段专注工作。对此,制度不必追求每次沟通精确计时,但要有能反映支持负荷的分类或周期性汇总。

3. 用工具解决不了制度目标冲突

如果管理层希望用实际工时衡量工作效率,员工自然会倾向于填出“看起来合理”的数据,而不是记录真实的不确定性。若项目经理要求每天都精确到分钟,团队可能把时间花在补填和解释;若完全不要求记录,工时又无法形成可用反馈。

工具能降低记录、汇总和追踪成本,却不能替组织决定数据用途。以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,团队可以将工作项、计划投入、实际记录和项目进展放在同一协作链路中,减少分散表格造成的口径不一致。但这类平台是否有效,仍取决于组织是否先说清:哪些工作要记、谁来确认、超出估算后怎么办、数据能否用于个人绩效。

我的建议是先做一轮轻量试运行,再决定字段、权限和报表。不要把“配置好了”当作“制度有效”,更不要把平台内的记录完整率直接当作项目管理成熟度。

4. 先找出制度失败的症状,再确定改造目标

制度失效通常有迹可循。常见症状包括:月底集中补录;实际工时与任务进度长期不匹配;所有任务都恰好在计划工时内完成;项目经理反复追问“为什么超时”,却没有任何范围调整;部门汇总表精确到小数点,排期仍频繁延期。

这些现象背后的原因并不一样。月底补录主要是流程频率和工具体验问题;所有任务都刚好贴合计划,可能是估算被当成承诺;项目超时却不调整范围,则是决策机制失灵。把所有问题都归结为“员工不愿填”,往往会用更严的催报制度掩盖真正的管理缺陷。

计划工时怎么做?项目经理制度设计:工时管理从0到1

三、常见误区:工时填得越细,不代表管理越成熟

1. 误区一:把计划工时当成个人承诺配额

计划工时是对工作范围的预测,不是让某个人必须“产出”相同数量小时的指标。开发任务估算 16 小时,实际用了 20 小时,不足以证明执行者效率低。可能是需求边界不清、环境异常、依赖迟到,也可能是估算没有覆盖代码评审和回归测试。

如果管理者把计划工时变成个人配额,团队就会学会保护数字:把任务估得更宽松、把额外工作记到其他类别,或避免主动暴露风险。短期报表看起来平稳,长期预测能力却变差。

2. 误区二:把实际工时越接近计划,越当作管理成功

计划与实际完全一致,有时意味着估算准确,有时也意味着团队在“向预算靠拢”。两种情况不能只靠总数区分。还要看任务范围是否变化、质量是否达标、延期是否被隐去,以及团队是否在估算前表达过不确定性。

我更愿意观察一段时间内的估算偏差分布,而不是表扬单个项目“零偏差”。若所有人都长期低估风险,组织看到的只是被压平的数据;如果偏差有合理解释并推动预测方法更新,偶尔的超支反而能成为改进输入。

3. 误区三:所有任务统一拆到 15 分钟

粒度太粗,确实会让支持工作和切换成本消失;但粒度过细,则容易让记录成本超过数据收益。一个任务如果本身持续数天,要求成员将每段沟通、切换和思考都精确到 15 分钟,通常不会带来同等精度的决策价值。

我会按用途设置记录粒度。需要追踪客户计费或合规工时的项目,可能需要更细的工作类别和审批;团队内部做容量规划,则可以按半天、小时或较大的工作类别记录。关键不是追求一种万能粒度,而是说明粒度为何足够支撑具体决策。

4. 误区四:只记录项目工作,忽略非项目负担

如果工时系统只容纳项目任务,员工的会议、支持、招聘面试、培训和临时协助就会消失。结果是项目计划看起来有充足容量,实际交付却不断被打断。这个问题不是员工没有填好,而是模型没有承认组织中的真实工作。

非项目工作不一定需要精确到个人、每天、每个类别。可以先设置少量类别,如会议协作、客户支持、线上保障、组织事务,再通过周期性汇总观察占比。类别过多会造成维护负担;类别过少则无法定位主要损耗。

5. 误区五:超出计划就追责,低于计划就奖励

工时偏差既可能来自执行过程,也可能来自需求变化、估算方法、技术不确定性和外部等待。若制度只奖励低于计划,成员可能缩小任务定义、降低测试覆盖,或把工作转移给别人。若只处罚超出计划,项目经理会倾向于不记录风险、延迟报告。

正确的处理方式是先核实范围和质量,再看偏差来源。偏差应当是一次诊断入口,而不是绩效结论。只有在流程明确、任务边界稳定、影响因素可控的重复工作中,工时表现才可能成为更广泛管理评估的一项参考,而且仍不应独立使用。

6. 误区六:上线系统就等于工时治理完成

电子化可以自动汇总,但制度没有定义时,系统只会更快地产生口径不一致的数据。上线前应先确认项目、工作项、时间周期、责任人和审批规则;上线后要检查记录是否及时、分类是否稳定、管理者是否真的采取动作。

不要把“系统里有实际工时字段”当成数据治理。真正的治理包括数据边界、访问权限、保留周期、异常更正方式和用途限制。特别是涉及员工个人记录时,应让成员知道谁可以查看、哪些场景会用到,以及是否用于绩效评定。

计划工时怎么做?项目经理制度设计:工时管理从0到1

四、专业判断逻辑:从治理目标倒推工时制度

1. 先选择工时管理的主要目标

同一套工时制度很难同时满足项目预测、客户计费、合规审计和个人绩效四种目标。不同目标需要的粒度、审批、留存和权限都不一样。启动设计时,我会要求管理团队先排出主要目标的优先级,并明确哪些目标暂时不做。

主要目标 推荐关注内容 管理边界
项目预测 计划与实际差异、未完成工作、依赖等待 重点是调整范围和预测,不做个人排名
资源容量 跨项目分配、支持负荷、未来周期容量 先看团队和角色,再看个人冲突
客户计费 合同范围、可计费类别、审批与证据链 需遵守合同、财务和合规要求
组织效率改进 返工、会议、等待和中断的结构变化 以流程改进为主,不将类别占比等同个人价值

如果组织有客户计费或审计要求,应独立定义相应规则,而不要把内部预测数据直接当作计费凭证。反过来,如果团队只是为了改进排期,也没必要复制一套面向财务对账的复杂审批流程。

2. 定义记录边界:哪些工作记,哪些不记

记录规则必须用员工听得懂的语言写出来。比如:与明确项目工作项相关的投入记到任务;无法归属单一项目的内部协作记到组织工作类别;午休不计入;短暂切换不逐次追踪,但周期性支持负荷需要归类。

不同组织的边界可能不同,但应当做到一致、可解释、可复核。不要让一个部门把评审记为项目工时,另一个部门把同类工作记到会议;否则数据汇总后看似精确,实际不可比较。

3. 设定估算层级:从粗到细,不要一开始就过度拆分

对于不确定性较高的早期项目,先按功能模块、用户场景或工作包估算,通常比强行拆成大量微任务更有效。进入近期迭代后,再把可执行工作拆到团队能够在短周期内跟踪的粒度。估算层级应随信息逐步清晰,而不是在立项时假装所有细节都已确定。

我建议至少区分三种估算状态:初步范围估算、迭代承诺估算和任务级执行估算。初步估算允许区间和假设;迭代承诺需要确认依赖和容量;任务级估算则应有清晰完成标准。不要把早期的粗略数字误读为个人承诺。

4. 把不确定性显式表达出来

一个数字本身无法说明估算有多可靠。16 小时可能是基于成熟组件的高把握估算,也可能是没有原型、依赖尚未确认时的乐观猜测。制度可以通过区间、置信等级或风险标签表达不确定性,例如“估算 12 至 20 小时,主要风险是第三方接口尚未验证”。

表达不确定性不是给延期预留借口,而是让管理者知道哪些假设需要先验证。若风险验证成本很低,先安排技术试验;若关键依赖由外部团队控制,就把等待风险和交付窗口一起纳入计划。

5. 定义偏差阈值和管理动作

偏差阈值不宜一刀切。大型任务出现 10 小时偏差,与小任务超出一倍,含义不同。可以同时看绝对差异和相对差异,并将阈值用于触发讨论,而非自动判罚。

一个可试行的情景规则是:单项任务实际投入超过计划 20%,或累计超出 4 小时,责任人说明范围、返工、依赖或估算原因;若影响里程碑或团队容量,项目经理更新预测并提出取舍。这里的 20% 和 4 小时是示意起点,需要结合任务粒度和项目周期校准。

6. 通过数据质量门槛,避免报表先于事实

在解释趋势之前,先检查数据是否及时、是否缺项、类别是否一致、计划范围是否发生变化。若工时记录的覆盖率低,或大量记录在月底补录,就不宜据此比较团队效率。

建议把数据质量指标与交付结果分开看。例如记录及时率用于评估流程是否易用,估算偏差用于改进预测,项目交付结果用于观察计划是否产生经营价值。不要把“及时填报”直接推导为“产出更高”。

计划工时怎么做?项目经理制度设计:工时管理从0到1

五、具体案例与数据观察:一个 120 人团队如何从试点开始

1. 案例设定:先把问题说清楚,再讨论工具

下面以一个情景模拟的 120 人产品研发组织为例。组织由产品、研发、测试、设计和交付支持团队构成,同时推进约 14 个项目。管理层的实际困扰是:项目排期频繁调整,关键角色被多项目争用,月底才发现支持工作挤压了迭代任务。

项目经理最初提出的方案是全员每天填报到 15 分钟,并要求所有项目工时与计划完全对齐。团队讨论后,我们把目标缩小为三个:改善下一周期容量预测、识别支持工作占用、让估算偏差能推动范围和优先级调整。个人排名和工时绩效先明确不纳入。

这个目标收敛很关键。若一开始同时追求精确计费、考勤监控和交付预测,制度会在口径、审批和心理安全上产生冲突。先解决一项高价值、可验证的问题,能减少试点复杂度。

2. 试点规则:控制范围、频率和责任人

试点选择了两个交付团队和一个平台团队,共 32 人、4 个项目、6 周。选择它们并非因为它们“表现最好”,而是工作结构不同:一个以需求迭代为主,一个有较多客户支持,一个承担跨项目平台工作。这样可以检验制度是否只适用于单一类型团队。

  1. 建立统一类别:项目任务、缺陷与返工、客户支持、内部协作、组织事务五类,先不继续细分。
  2. 每周记录两次:不要求实时计时,周中和周末各一次,降低月底集中回忆的误差。
  3. 计划先按任务估算:每项工作明确负责人、完成定义和风险假设;高不确定任务标注区间。
  4. 每周由项目经理检查偏差:只核对影响计划的异常,不逐项追问每个人的空档。
  5. 双周复盘组织问题:集中讨论支持负荷、依赖等待、返工和范围变化,不做个人榜单。

如果团队本身已有成熟的工作项和迭代节奏,PingCode 等项目管理平台可以承载工作项、计划投入、执行记录和偏差讨论,减少多个表格来回同步。若项目分类和口径还在争议阶段,先用小范围表格验证也可以;工具选择不应成为试点能否启动的前置障碍。

3. 模拟观察:有用的变化不只是“偏差变小”

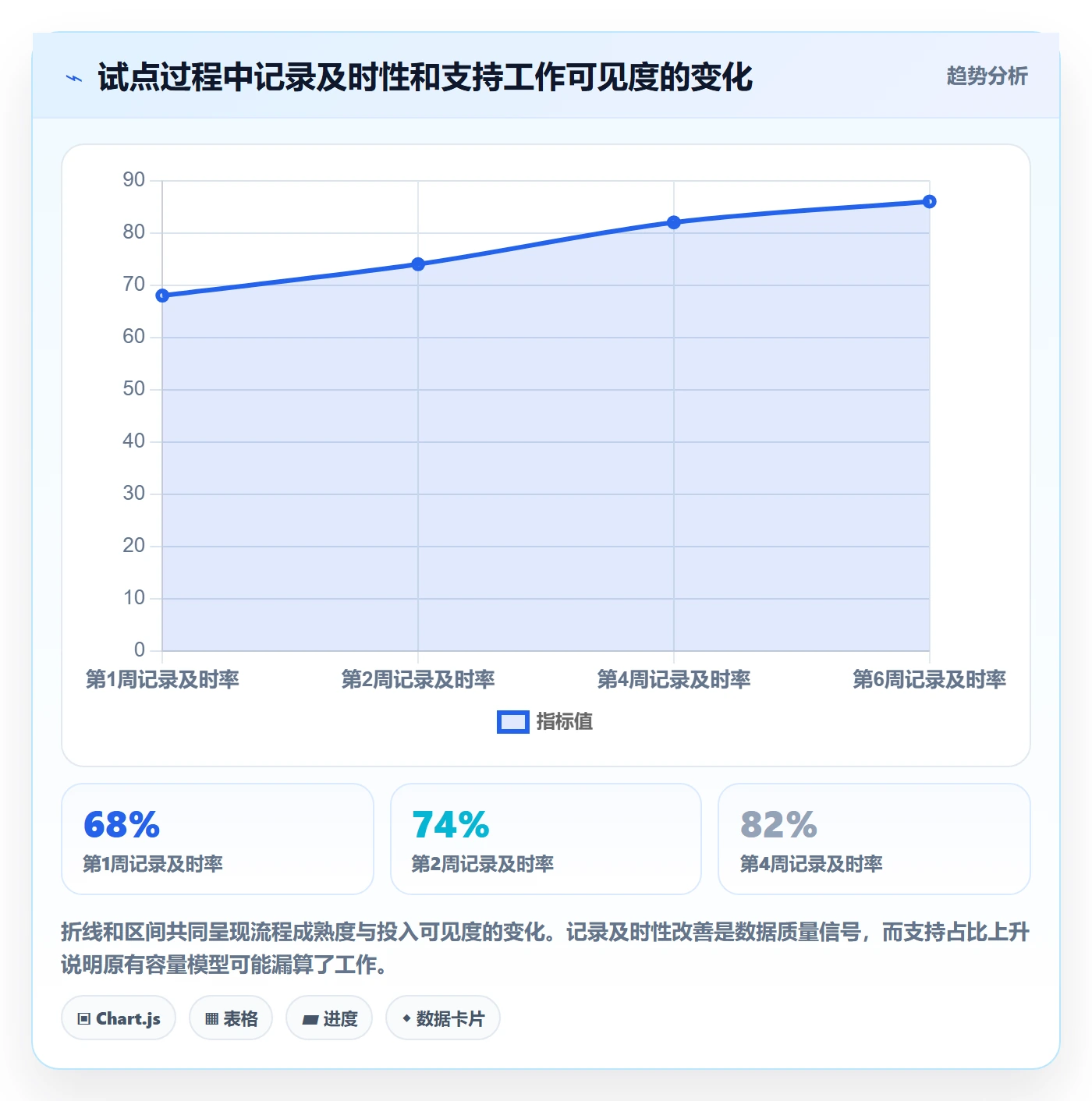

在这个情景里,试点前三周的记录及时率为 68%,后面三周提高到 86%;支持类工作从起初约占项目人员可投入时间的 11%,被识别为约 18%。这组变化不应解读为工作突然变多,更合理的判断是:过去有一部分支持投入没有进入项目计划。

同时,任务计划与实际偏差并没有立即显著缩小。试点初期,团队发现任务范围在执行中发生变化,却没有及时更新计划;还有一些技术任务的预估只算了实现时间,没有覆盖评审、集成和回归测试。制度带来的第一个成果不是“所有预测准确”,而是偏差有了可讨论的原因。

按情景模拟,团队随后把高频支持工作设为轮值容量,并在迭代计划中预留;对于范围变更,要求项目经理同步评估资源影响。两轮之后,因临时支持导致的迭代任务延期从每轮 6 项降到 3 项。这个结果仍需谨慎看待:样本小、周期短,且同期可能有其他流程变化,不能把变化完全归功于工时制度。

计划工时怎么做?项目经理制度设计:工时管理从0到1

4. 估算偏差要按原因拆分,不要只看总平均

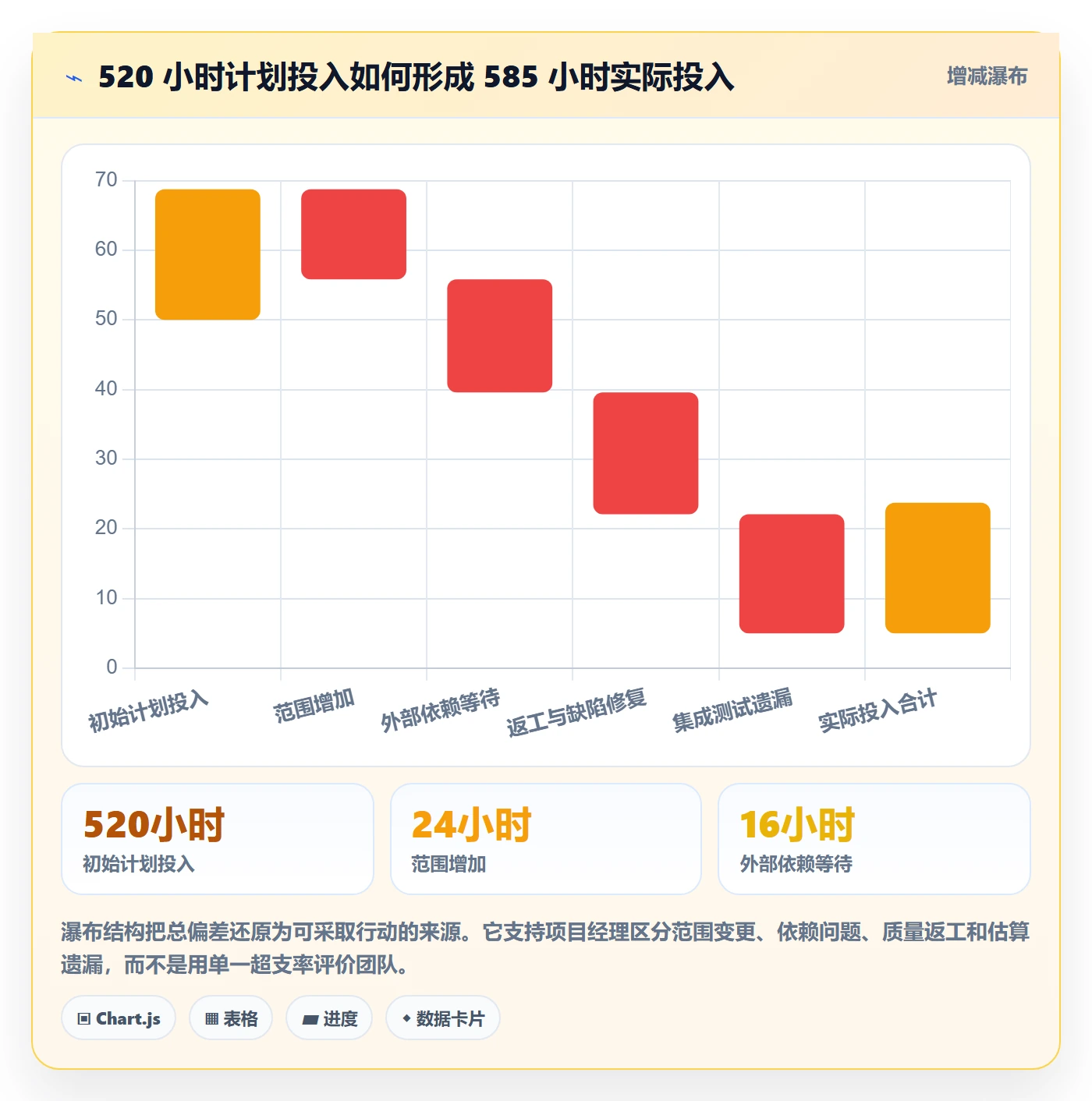

情景模拟中的 40 项任务,计划投入合计 520 小时,实际记录合计 585 小时,总体超出 12.5%。如果只看这个数字,容易得出“团队估算偏低”的结论。但进一步拆解后,超出部分包括范围增加 24 小时、等待外部依赖 16 小时、返工 13 小时、初始估算遗漏测试与集成 12 小时。

这四类原因需要不同动作。范围增加应同步更新承诺;依赖等待需要调整顺序或建立缓冲;返工需要检查需求质量和评审机制;遗漏测试与集成则要改进估算模板。把所有偏差统一归为“效率问题”,不仅不准确,也会错过实际可改善的环节。

偏差来源 模拟额外投入 优先管理动作
执行中新增范围 24 小时 登记变更,重新评估交付日期或删减原范围
外部依赖等待 16 小时 明确依赖责任人与最迟交付时间,调整可并行工作
返工与缺陷修复 13 小时 检查需求澄清、评审和测试前移是否不足
估算遗漏集成测试 12 小时 更新任务拆分清单,纳入验证、集成和发布工作

计划工时怎么做?项目经理制度设计:工时管理从0到1

5. 观察数据时,避免把相关变化误当因果

工时制度试点通常与其他改进同时发生,例如团队刚好减少了会议、更新了需求模板,或关键依赖团队更换了负责人。因此,项目延期减少不能自动归因于工时记录。试点报告至少要写明样本规模、周期、同时发生的变化和数据限制。

如果组织希望验证制度是否有效,可以比较试点前后相近类型项目,同时记录范围变化、团队规模和支持负荷;也可以采用分批上线,让尚未试点的团队作为阶段性参照。即使这样,也不必追求复杂统计,重点是别把一个短期相关变化宣传成确定因果。

六、从 0 到 1:90 天工时管理制度落地路线

1. 第 1 至 2 周:诊断现状,不急着定工具

先访谈项目经理、团队成员、资源负责人和财务或交付负责人,搞清楚目前最痛的决策问题。抽查最近两至三个项目的计划、实际记录、变更和延期原因,确认数据是否存在、口径是否一致、管理者目前如何处理偏差。

诊断阶段要问的不是“大家愿不愿意填”,而是“填完之后谁做什么”。如果管理者无法说出记录会影响什么决策,试点就应先收敛目标。否则团队有理由认为这是新增监控,而非帮助交付。

2. 第 3 至 4 周:写出最小可行制度

制度文件不必一开始写成几十页,但至少要覆盖目的、范围、类别、估算责任、记录频率、偏差阈值、数据权限和使用边界。重点是规则能在真实任务中执行,而不是语言看起来完整。

  • 明确工时管理服务于哪些决策,哪些用途明确禁止或暂不启用。
  • 规定计划工时的估算责任人和确认时点,避免事后补一个数字。
  • 建立少而稳定的工作分类,给出边界示例和容易混淆的反例。
  • 规定团队记录频率、补录期限和错误更正流程。
  • 设计偏差触发条件,说明触发后是调整计划、复核范围还是启动风险评审。

如果组织有劳动合规、合同计费或员工隐私方面的要求,应邀请相应职能共同审阅。工时制度可能涉及敏感数据,不能仅由项目管理团队单方面决定查看范围与保留方式。

3. 第 5 至 8 周:用代表性团队做小范围试点

试点不要只选愿意配合、任务稳定的团队。最好覆盖不同工作模式,让制度暴露边界问题。为降低干扰,试点目标控制在一到两个,周期足够覆盖至少数个计划与复盘周期。

试点期间,管理者要观察两个问题:员工是否能在合理时间内完成记录;项目经理是否能根据记录作出实际取舍。若记录率高但没人调整计划,说明数据价值链断了;若管理动作有效但填报负担太高,说明记录粒度或流程还需要简化。

4. 第 9 至 12 周:评估、修订,再决定是否推广

试点结束后,不要只拿一张使用率报表宣布成功。应同时评估记录质量、预测价值、管理动作和团队负担。可以检查记录及时率、缺失率、估算偏差解释率、因容量识别而提前调整的次数,以及团队每周平均填报耗时。

若制度带来更好容量判断,但仍需大量人工修数,先改善类别与流程;若数据整齐却没有改变任何项目决策,回到目标定义;若团队明显担心记录用于绩效,应公开权限和用途,重新建立信任后再扩大。

计划工时怎么做?项目经理制度设计:工时管理从0到1

七、不同情况下的行动建议与制度取舍

1. 小团队、项目数量少:先用轻量规则换取可见性

如果团队人数少、项目并行有限、成员之间沟通直接,通常不需要一开始建设复杂的工时审批。可以按周汇总项目投入和支持工作,重点解决“有没有被临时任务挤压”和“下一周期是否接得下”。过细分类和每日催填,很可能比数据本身更消耗管理成本。

小团队可以先记录计划与实际的区间、主要偏差原因和未完成工作,按月回看模式。只有当客户计费、合同结算或合规要求出现时,再增加必要的精细化记录。

2. 中大型组织、多项目并行:先治理容量和口径

对于 100 人以上、跨团队协作频繁的组织,单个项目经理的经验很难解决所有资源冲突。此时要统一项目、角色和周期口径,给资源负责人看到团队层面的承诺、支持负荷与关键依赖,同时保留团队内部安排工作的自主性。

PingCode 这类项目管理平台可用于把项目工作项、计划和执行记录关联起来,便于形成跨项目视图。但不要因平台有丰富配置能力就一次性加满字段。优先让几个管理动作跑通:发现关键角色冲突、识别非项目工作、及时更新承诺,再逐步扩充分析维度。

3. 客户计费或合同审计场景:精度要让位于证据链

客户计费需要明确合同范围、计费类别、审批节点和记录证据。内部“估算工时”不能替代可计费工时,内部项目投入也不应自动被标记为可向客户收费。制度需要由项目交付、财务和合同管理共同确认。

在这种场景中,记录粒度可以更细,但仍应控制员工操作负担。明确哪些时间属于可计费、哪些属于内部返工或售后支持,并设定更正和审批流程。若客户合同要求特定格式,应优先满足合同与法律要求,而不是照搬内部项目模板。

4. 维护、支持和运营工作较多:把不确定负荷纳入容量

稳定产品与运维团队常常同时承担告警响应、用户问题、例行维护和项目改造。对这类团队,单纯按项目任务计划工时很容易低估真实负荷。可采用轮值、支持预算或预留容量,观察一段周期内支持投入的变化。

预留容量不意味着鼓励无效忙碌,而是承认突发工作的存在。如果支持负荷持续超过预留范围,应讨论是否减少项目承诺、改善产品稳定性或增加支持人力,而不是要求团队通过更快填报消化矛盾。

5. 研发不确定性高:用区间和验证任务,不追求假精确

探索性研发、底层技术改造和新业务验证,往往存在较高不确定性。此时把工作估算成单一小时数,容易制造确定性幻觉。可以先安排小规模验证,记录假设、验证成本和结果,再决定后续投入。

如果任务范围无法稳定,适合用阶段性时间盒或投入上限来管理风险,而不是承诺最终完成日期。项目经理要明确投入到期后团队需要交付什么证据,例如技术可行性结论、性能数据或方案对比,避免“时间花了很多,但不知道学到了什么”。

6. 团队对工时记录抵触:先处理信任和用途边界

抵触不必然代表成员不配合。团队可能有过被用工时排名、追责或监控的经历,也可能面对难用的填报流程。管理者应先公开数据访问规则、用途、保留时间和纠错方式,并说明哪些用途不会采用。

可以从团队级观察开始,不展示个人排名;由团队一起复盘支持负荷和估算偏差,先证明记录能减少不合理承诺。如果制度确实需要个人级记录,例如合同计费,应坦诚解释必要性、权限和合规边界,不要用“只是流程”回避实际影响。

7. 需要提高精度时:先检查价值,再细化粒度

当管理者提出“把记录从小时细化到分钟”时,我会先问:新粒度能改变什么决策?若答案是更精确地分析客户结算,可以评估投入产出;若只是希望报表看起来更准确,就不值得增加日常负担。

精度有成本。数据粒度越细,记录、校验、分类和解释的成本通常越高,也更容易引入伪精确。更好的路径往往是先修正任务边界、支持工作分类和记录时点,再判断是否需要更细粒度。

计划工时怎么做?项目经理制度设计:工时管理从0到1

八、指标、权限与复盘:让制度长期可用而不变成监控

1. 指标分层:分别衡量流程、预测和结果

工时制度的指标可以分三层。流程层看记录及时率、缺失率和补录比例;预测层看计划与实际偏差分布、偏差原因完整度和容量冲突提前发现情况;结果层看里程碑稳定性、临时变更带来的延期和返工趋势。

三层指标不能互相替代。及时率高不等于计划准,计划偏差变小也不一定代表交付质量提升。尤其要避免把利用率作为唯一目标:团队表面上越忙,未必越能交付,过高的排满程度反而会放大突发事件对进度的影响。

作为情景模拟的试点目标,团队可以设置记录及时率达到 85% 以上、偏差原因可解释率达到 70% 以上、至少有 3 次容量冲突在承诺前被发现。这里的数字是管理目标示例,不是行业标准,应依据现有基线和任务类型调整。

2. 权限最小化:能看见不等于应该随时查看

不同角色需要不同视图。员工需要查看自己的记录并能更正;项目经理需要查看项目工作与预测;资源负责人需要查看团队容量;组织层管理者通常需要看汇总和趋势。个人明细是否开放给更广泛管理层,应根据明确目的和组织规则决定。

制度还应说明数据保留多久、谁能导出、错误如何申请更正,以及项目结束后是否继续保留明细。权限和隐私要求不是附录,而是员工是否愿意如实记录的基础条件。

3. 复盘问题要面向系统改进

一次偏差复盘可以按固定顺序展开:原计划基于什么假设?执行过程中发生了什么变化?哪些变化可预先识别?对范围、质量、依赖和容量分别有什么影响?下一次要改哪一条规则或估算假设?这种提问方式比“谁没按计划完成”更容易得到可行动的信息。

复盘也要保留正向发现。例如某类任务连续几轮都比估算更快,可能说明模板、工具或复用能力成熟了;不应机械地把下一轮估算压低,而应先确认质量标准是否一致、范围是否相同,再更新团队历史参考。

4. 数据审计要抽样,不要把核查变成普遍怀疑

记录质量可以通过周期性抽样检查,例如选取一定比例的任务核对记录时点、任务关联和工作类别。抽样的目标是发现制度边界不清、系统操作困难或分类冲突,不是默认员工造假。

若发现异常,应先检查规则是否存在歧义、工具是否难用、工作项是否拆得过粗。只有在制度清晰、流程可执行、成员已知情的情况下,才有必要按照组织的正式流程处理蓄意违规。否则容易把制度设计缺陷错误地转化为个人问题。

计划工时怎么做?项目经理制度设计:工时管理从0到1

九、结尾:先让工时数据改变一次决策,再谈全面推广

1. 最值得保留的判断:精确不是工时制度的终点

工时管理从 0 到 1,真正的起点不是选择分钟级还是小时级,也不是先决定买哪一套系统,而是明确组织想改善哪一个决策。计划工时帮助团队提出可检验的承诺,实际工时揭示投入变化,偏差复盘更新估算与工作方式;这三者缺一不可。

我认为,一套好的工时制度应该同时做到三件事:对成员足够轻,对项目决策足够有用,对数据用途足够透明。它不追求把每个人的每一分钟解释清楚,而是让组织能早点看见容量冲突、范围变化和反复出现的流程损耗。

2. 下一步行动:用一个项目验证制度价值

如果你现在准备启动工时管理,不妨先挑一个有明确边界、又确实存在排期问题的项目,完成四件事:写清管理目标;统一 5 个左右的工作类别;设定每周记录和偏差复盘节奏;约定数据不用于个人排名的边界。运行四到六周后,再根据实际决策价值决定是否扩展。

当数据让团队提前调整了一次范围、识别了一次关键资源冲突,或发现一类长期被漏算的支持工作,工时制度就已经产生了价值。反之,如果记录越来越精细,项目承诺、资源安排和估算方法却没有任何改变,应先停下来重新设计,而不是继续催大家填得更完整。

计划工时不是对人的计量,而是对工作假设的管理。制度真正成熟的标志,不是每个数字都看起来准确,而是组织能承认不确定性、解释偏差、及时调整承诺,并把每一次偏差变成下一轮更可靠的计划。

常见问题解答(FAQ)

1. 计划工时应该按任务估算,还是按人天平均分配?

我刚开始做项目工时管理时,想把每个人的月度工时平均分到各项任务里,但这样看起来很整齐,实际执行却经常偏差很大。我该从任务本身估算,还是先定每个人的可用工时再分配?

先算可用产能,再按任务估算,不能把两者倒过来。比如一名成员一个月有20个工作日,扣除会议、支持和休假后,真正可投入项目的时间可能只有14至16天;此时再按任务的交付物、复杂度和不确定性拆分计划工时,比直接按20天分摊更可信。

制度上可要求任务同时写明负责人、预期产出和估算依据,例如“接口联调,预计2人天,含一次联调与修复”,而不是只填一个数字。数字应作为排期假设,不是员工必须填满的配额。

2. 计划工时怎么估,才能避免团队普遍报低或报高?

我发现同一类任务,不同成员的估时差别很大:有人报半天,有人报两天,最后项目计划也跟着忽上忽下。我该要求大家统一估算口径,还是由项目经理最后拍一个数?

不要让项目经理凭经验替所有人拍数,也不必追求每个人估得完全一样。先把“工时”定义为实际投入时间,并约定估算是否包含评审、测试、返工和沟通;再挑选近期已完成的同类任务,比较原估算与实际记录。

例如,回看20项开发任务发现,原计划中位数为8小时、实际中位数为11小时,说明团队可能漏算了集成和自测时间,可在下一轮估算中单独列出这两项。样本量小或任务差异大时,不宜把偏差系数机械套到所有工作上。

3. 工时偏差多大时需要项目经理介入?

我不希望成员每天多花时间解释几个小时的差异,但也担心偏差一直积累,到临近交付才发现排期失真。有没有一个既能早发现问题、又不会把管理做成盯人的触发规则?

把偏差当作项目风险信号,而不是绩效结论。可先试行分级规则:单项任务实际工时超过计划25%,或预计剩余工时导致里程碑延误两天以上时,要求负责人说明原因并更新预测;低于阈值的波动先记录,不要求逐条审批。比如原计划16小时的任务做到20小时,若原因是需求新增,就应拆出新增范围并调整基线;

若是环境等待,则应把等待时间标记为阻塞,而不是算成开发效率低。运行一个迭代后再按团队数据调整阈值,避免把临时规则当成普遍标准。

4. 工时管理从0到1,应该先上工具还是先定制度?

我准备在团队推行工时填报,担心先买工具、配字段,最后大家只是在月底补数字。我该先把哪些规则说清楚,怎样判断这套机制确实有用,而不是增加一项行政负担?

先明确用途和最小规则,再配置某项目管理工具。试点前写清填报对象、记录粒度、提交频率、审批责任,以及数据用于排期复盘而非单独评价个人;建议先选一个4至6周的项目试运行,每天或每两天记录,月底补填通常会损失任务切换和阻塞信息。

试点期间观察三项指标:按时填报率、计划与实际工时的偏差分布、因工时数据发现并处理的风险数。若只有填报率提高,排期和风险决策却没有改善,应先修订任务拆分与估算口径,而不是继续增加字段。

核心关键词

读者评论

蒋
蒋雅楠

我们试过按天填报,月底补录确实很难还原时间花在哪。后来改成每周汇总,支持和会议单独归类,容量预估更接近实际,但类别太细又容易增加负担。

金
金可欣

文中强调不把工时直接用于个人排名,这点很重要。实际落地时,管理者如何避免团队仍然把偏差解释当成变相追责?可能需要把查看权限和数据用途也写进制度。

贺
贺晓彤

可用容量最好按团队和周期动态估算。线上支持有明显淡旺季,直接用固定的每周项目时间排期,遇到故障集中期还是会失真。

文章包含AI辅助创作:计划工时怎么做?项目经理制度设计:工时管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/558694

赞 (0)
飞飞飞飞
工时管理工时教程:项目经理流程优化,避坑指南
上一篇 3小时前
工时管理如何做好剩余工时?项目经理流程优化与操作步骤
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
