工时表里“本月投入 160 小时”,并不等于项目真的获得了 160 小时有效产出。审核如果只检查有没有填满、审批人是否点了通过,往往会把迟报、错项目、重复计时和计划失真一起盖过去。工时审核流程与规范的关键,不是把审批做得更严,而是让每一笔工时都能回答三个问题:为什么发生、归属哪里、能否支持管理决策。本文给出一套适用于多项目团队的审核框架,并说明项目经理应如何用及时率、归属准确率、返工率和决策闭环率,判断流程是否真的变好。
一、先讲结论:审核不是“批工时”,而是验证投入是否可解释
1. 先把工时审核的目标说清楚
我判断一套工时审核流程是否有效,首先不看审批层级,而看数据能不能用于具体决策。比如,项目经理能否据此发现某功能连续超出估算、某类缺陷消耗了过多支持时间,或者团队的关键岗位是否长期被多个项目同时占用。
如果审核完成后,团队仍然不知道工时为什么超支、超支集中在哪里、下周要采取什么动作,那么流程只是增加了记录负担。相反,即使审批只有一层,只要记录及时、归属清楚、异常有解释、结论有人跟进,也可能比层层签字更有管理价值。
核心原则是:工时记录由执行者负责真实,审核者负责核对,项目经理负责解释差异并推动行动。这三种责任不能揉成一个“审批人负责”。审批人既不一定最了解工作细节,也不应替填写者编造原因。
2. 把流程设计成“记录,校验,解释,行动”
可执行的工时审核流程至少包含四段:成员按统一口径记录实际工作;系统或规则先识别缺项和异常;负责人对需要解释的差异作判断;项目经理把审核结果转成计划、资源或范围调整。缺少最后一步,审核就很容易沦为月底追表。
我更倾向于把“自动校验”和“管理审批”分开。日期、项目、任务、工时上限、必填说明等规则适合自动检查;工作是否符合任务范围、超时原因是否可信、是否需要调整计划,才需要由了解项目的人判断。
项目管理工具可以承担统一录入、关联任务、保留审批意见和汇总分析等工作。以 PingCode 为例,适合中大型企业及 100 人以上组织将项目、任务和工时信息放在相对一致的管理流程中;但工具只能帮助落实口径,不能替代组织对“什么算有效工时”的定义。
| 流程环节 | 主要责任人 | 应检查什么 | 输出结果 |
|---|---|---|---|
| 记录 | 执行成员 | 日期、项目、任务、实际投入、工作说明 | 可追溯的原始记录 |
| 规则校验 | 系统或流程管理员 | 漏填、重复、超限、未关联任务、跨期补录 | 异常清单 |
| 业务审核 | 任务负责人或项目经理 | 任务归属、投入合理性、偏差原因 | 通过、退回或要求补充说明 |
| 管理行动 | 项目经理及相关负责人 | 估算、优先级、范围、资源是否需要调整 | 计划更新与跟进事项 |
表中的“输出结果”很重要。审核通过不应只是一个状态,还应留下判断依据;发现偏差也不应停留在备注里,而要明确由谁、在什么时间前采取什么动作。

3. 指标不要只看“审批通过率”
通过率高,不一定代表数据质量好。若审核者普遍直接通过,或者成员提前商量好填成整齐数字,通过率甚至会很高,但并不能证明记录真实。项目经理至少应同时观察及时率、完整率、归属准确率、退回率、重复返工率和异常闭环率。
这些指标要配套解释。例如退回率升高,可能是填报口径变严格,也可能是任务拆分混乱;审核耗时缩短,可能来自流程简化,也可能来自审核者不再认真核对。单一指标只能描述现象,组合指标才能帮助判断原因。
| 指标 | 建议计算口径 | 适合回答的问题 |
|---|---|---|
| 工时及时率 | 规定时限内提交的记录数 ÷ 应提交记录数 | 数据能否用于周度管理 |
| 记录完整率 | 满足必填字段要求的记录数 ÷ 总记录数 | 记录是否具备基本解释条件 |
| 任务归属准确率 | 审核后无需改挂任务的记录数 ÷ 抽查记录数 | 工时是否落在正确工作对象上 |
| 首次审核通过率 | 首次提交即通过的记录数 ÷ 首次提交总数 | 填报口径是否清楚、培训是否有效 |
| 异常闭环率 | 在时限内完成解释和后续动作的异常数 ÷ 异常总数 | 发现的问题是否真正得到处理 |
二、背景与真实场景:为什么工时数据经常“看起来完整,实际不可用”
1. 月底补填会把工作记忆变成猜测
工时记录拖到月底再补,常见问题不是成员故意造假,而是记忆衰减。一个人可能记得本周处理了线上故障,却已经说不清周二下午的排查与周四上午的修复分别用了多久,也容易把沟通、等待、返工和实际编码混在一起。
越依赖月底回忆,记录就越倾向于整小时、整半天和整周填报。对项目经理来说,这些数字看上去规整,却难以用于判断任务实际成本。尤其当多个项目同时抢人时,成员可能把一段工作投到最熟悉的项目,而不是实际受益的项目。
2. 多项目团队的主要困难是归属,而不只是时长
在单项目团队里,某成员一天投入 6 小时,通常比较容易归属;在共享研发、测试、设计、运维或安全团队里,同一天可能支持多个项目,还要处理例行维护、内部协作和突发事件。此时要求每个人按极细粒度记录,未必能提高准确性,反而可能增加填报摩擦。
我通常先问“这笔投入服务了谁、对应什么工作”,再问“精确到多少分钟”。如果任务、项目和工作类型都不明确,记录 2.5 小时并不会比记录 3 小时更有用。粒度应服从决策用途,而不是为了制造精确感。
3. 审核堵在月底,反映的是流程设计问题
当项目经理每月最后几天集中处理大量记录时,问题通常不只是工作量大。更常见的原因是团队没有固定提交节奏、任务关联没有成为日常习惯、异常没有分级,或者审核者被要求对所有记录逐条做同等深度的检查。
高风险记录与正常记录不应采用相同审核成本。例如跨项目投入比例异常、长期重复填报同一项、工时明显超过约定上限的记录,应重点核查;格式规范、与任务状态匹配且长期稳定的记录,可以采用抽样复核。

4. 100 人以上组织需要把口径从“人盯人”改成规则与抽查
团队规模较小时,项目经理可能凭熟悉程度判断每条记录;人员和项目增多后,这种方式无法扩展。审核者对不同团队的尺度也容易不一致:同样是“协助排障”,有人要求写到具体故障单,有人只接受一句“技术支持”。
规模化的关键不是把所有记录都审批一遍,而是统一定义、明确例外、保留追溯信息,再用抽查和异常规则集中审核有限的高风险部分。对于中大型组织,可以借助 PingCode 这类项目管理平台把任务、项目、工时和审批记录关联起来;上线前仍需先解决分类口径、角色权限和数据责任,否则只是把原有混乱搬进系统。
三、常见误区:看起来更严格,实际可能更失真
1. 把工时审核等同于考勤核对
考勤回答的是人在什么时间出勤,工时管理关注的是投入落在哪些工作对象上、产生了什么业务影响。两者可能有关联,但不能混为一谈。成员正常出勤不代表项目工时归属准确;项目工时记录也不能单独证明一个人的工作绩效。
如果审核的目标被设成“每个人每天必须填满八小时”,成员就会倾向于凑满数字。会议、等待审批、学习、支持工作和跨项目协作是否计入,应由组织明确规则,而不是靠审核者临时裁量。
2. 用“每天填满标准时长”制造虚假精确
不少团队把标准工作日当成必须分配到项目任务的工时配额。这容易让非项目工作被隐藏:内部培训被写成项目研究,等待外部依赖被记成开发,休假或公共事务也可能被挤入某个任务。
我建议把“可计入的项目投入”“内部运营投入”“休假与缺勤”“待分配或待确认时间”分开定义。是否要求全部时间分类,取决于组织用途;如果只是做项目成本分析,就不必把每一分钟都强行分到客户项目。
3. 审核越多层,质量就越高
多层签字能增加责任传递,却不能自动增加信息。若第一层不知道任务细节,第二层只看总数,第三层只看预算,三次审批可能只是重复点击。更糟的是,成员会把注意力从解释工作转向满足审批格式。
我通常建议设置一个业务审核责任人,再对预算、安全、客户计费等特殊事项增加专项审核。审核层级应由风险决定,而不是由组织层级决定。常规记录一层审核,重大预算偏差或需对外结算的工时再走额外复核。
4. 把超计划工时直接认定为个人效率低
计划超支可能来自需求变化、估算遗漏、环境故障、等待决策、返工、人员经验差异,也可能来自执行效率问题。未区分原因就给个人贴标签,会造成两种后果:成员少报真实投入,项目经理则失去发现计划缺陷的机会。
项目经理应先将差异拆成可解释的类别,再判断是否涉及个人执行问题。比如同一任务因需求变更增加工作量,与任务范围未变但重复返工多次,管理动作完全不同。
5. 把工时数据直接用于绩效排名
工时高不等于贡献高,工时低也不等于效率高。某成员可能承担复杂故障处理,另一位成员可能完成可复用的自动化工具;仅按时长比较,会惩罚解决问题快的人,也可能奖励把简单任务做得更久的人。
工时可以作为工作负荷和成本分析的一个维度,但不宜单独作为个人绩效结论。若组织确实需要将投入与绩效结合,应明确岗位差异、任务复杂度、质量结果和协作贡献,并提供申诉与纠错机制。
| 误区 | 表面收益 | 潜在副作用 | 改进方向 |
|---|---|---|---|
| 逐条人工审批 | 感觉控制更严格 | 审批拥堵,重点异常被淹没 | 规则校验加风险抽查 |
| 每天必须填满固定时长 | 总数看起来完整 | 非项目投入被错误归类 | 定义项目、运营、休假等分类 |
| 工时超计划即追责 | 短期压低超支数字 | 少报、隐瞒返工和需求变化 | 先分类差异,再讨论责任 |
| 用工时做个人排名 | 容易制作排名表 | 诱发对数字的优化而非对结果的优化 | 结合交付、质量、复杂度与协作评价 |
四、专业判断逻辑:先定义口径,再分级审核,最后闭环偏差
1. 先确定工时数据要支持哪种决策
同一份工时数据可能被用于项目成本核算、资源规划、客户结算、迭代复盘或组织负荷分析。不同用途要求的数据粒度、审批证据和保存周期不同。把所有用途都塞进一张表,往往导致字段过多,却没有任何一类数据真正可靠。
例如,项目成本分析通常需要项目、任务、工作类型、投入时长和周期;客户结算可能额外要求合同范围、可计费标记和客户认可依据;资源规划则更关心人员未来可用容量与跨项目占用。先明确决策,再决定字段,是避免表单过度设计的起点。
2. 统一计时单位和工作分类
团队需要约定记录粒度,例如以 15 分钟、30 分钟或 1 小时为单位。这个选择没有通用答案:对客户服务计费,较细粒度可能有必要;对季度级研发容量分析,按小时或半天汇总可能已经足够。
分类也不宜过多。我建议先设置少数可稳定使用的类别,如需求分析、设计、开发、测试、缺陷修复、项目协作、运维支持和内部事务,再根据实际分析需要扩充。分类数越多,填写者越难稳定区分,审核者也越容易陷入口径争论。
3. 把记录完整性和业务合理性分开检查
完整性检查回答“字段是否齐全”,合理性检查回答“这笔投入是否符合当前业务事实”。前者可以通过系统规则处理,后者要结合任务状态、工作说明、计划变化和相关沟通判断。
- 完整性检查:日期、项目、任务、工时、工作类别和说明是否齐全。
- 一致性检查:记录日期是否晚于任务结束日期,是否出现重复条目,是否与成员权限冲突。
- 业务检查:工时是否对应任务范围,偏差是否有可解释原因,是否需要更新估算或计划。
- 合规检查:涉及客户结算、合同范围或敏感项目时,是否满足相应审批和留痕要求。
把这几类检查分开后,项目经理就不用逐条核对所有格式问题,可以把精力集中到真正需要判断的部分。
4. 设计分级审核规则,而不是一刀切
我会把审核对象分为常规记录、需解释记录和高风险记录。常规记录通过规则校验并抽样复核;需解释记录由任务负责人补充原因;高风险记录进入专项审核,必要时由项目经理、财务或客户交付负责人共同确认。
| 风险等级 | 典型触发条件 | 建议审核方式 | 时限建议 |
|---|---|---|---|
| 常规 | 按时提交、任务关联正常、工时与任务进展大体匹配 | 自动校验加周期抽查 | 每周完成 |
| 关注 | 多次补录、任务归属不清、单周投入显著偏离计划 | 由任务负责人要求补充说明 | 两个工作日内处理 |
| 高风险 | 客户结算差异、明显重复、跨项目冲突、重大预算偏差 | 项目经理与相关职能共同复核并留痕 | 按结算或项目节点优先处理 |
“显著偏离”最好由团队设定阈值,而不是凭感觉。例如可把单项任务实际投入超过估算 20% 且超出 4 小时,作为要求说明的触发条件。这个数值只是建议基线,需要结合任务规模调整;小任务适合看绝对偏差,大任务更适合看比例偏差。
5. 审核意见必须能推动一个明确动作
“请核实”“不合理”“工时偏高”都不是合格审核意见,因为它们没有告诉提交者需要补什么信息,也没有告诉项目团队接下来怎么办。更有效的意见会指出具体差异、需补充的证据和完成期限。
例如:“本任务原估算 16 小时,目前累计 22 小时,请说明新增的 6 小时是否来自需求变更、返工或环境等待;如范围已变化,请同步更新剩余估算。”这类审核意见把记录核对与计划维护连在一起。
一个完整闭环至少包括:异常描述、原因类别、责任人、处理决定、计划更新状态和复核日期。没有责任人与期限的异常,不应被视为已经处理。
五、案例与数据观察:把月底救火改成周度纠偏
1. 一个多项目研发团队的情景案例
以下案例是依据常见项目管理场景构造的匿名情景推演,不代表某家企业的审计结果。团队约 120 人,研发、测试和产品人员同时支持多个项目。旧流程要求月底集中填报,项目经理逐条审批,结果常见问题是任务关联不全、跨项目支持被记入主项目,以及偏差原因只写“工作较多”。
团队先没有增加审批层级,而是做了三项调整:每周五前提交当周记录;每笔投入至少关联一个项目或内部工作类别;当实际投入超过估算阈值时,要求选原因并补充一句说明。对客户结算和重大预算偏差保留专项审核,其余记录采用规则校验与抽样复核。
实施前后比较采用同一口径的示意数据,用来展示流程调整可能带来的方向性变化。数据并非公开调查结论,也不应直接视为行业基准。真实团队应先取得至少四周基线,再与相同项目类型和团队规模的周期比较。

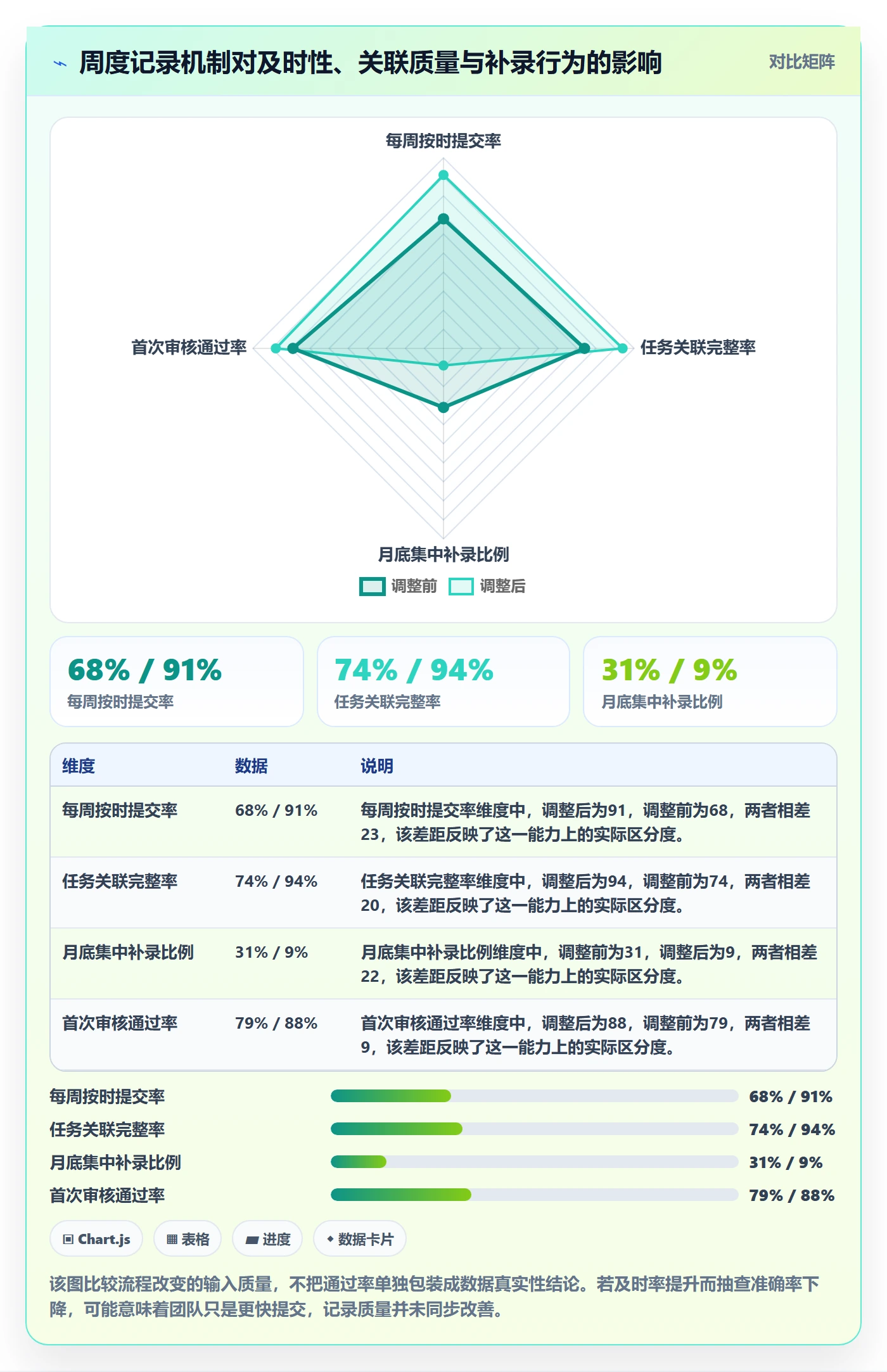

| 观察项目 | 调整前情景数据 | 调整后情景数据 | 判断重点 |
|---|---|---|---|
| 每周按时提交率 | 68% | 91% | 提高后可更早发现负荷与计划偏差 |
| 任务关联完整率 | 74% | 94% | 关联改善后,任务成本分析更有依据 |
| 月底集中补录比例 | 31% | 9% | 补录减少,记忆偏差风险随之下降 |
| 首次审核通过率 | 79% | 88% | 提升可能反映口径清楚,不应单独作为质量结论 |
| 异常处理平均耗时 | 4.2个工作日 | 1.8个工作日 | 更快闭环有助于在计划仍可调整时采取行动 |

2. 哪些变化更值得项目经理关注
案例中,最值得关注的不是首次通过率上升,而是月底补录比例下降、任务关联完整率上升。前者减少了回忆性数据,后者让工时更可能落到具体任务上。只有这两项同时改善,项目经理才更有机会把投入与交付结果联系起来。
异常处理时间缩短也有实际意义,但不能只追求“当天关闭”。如果团队为了快速结案而把原因统一写成“需求变化”,异常记录会更快消失,管理判断却更差。关闭前应明确原因类型,并检查后续动作是否完成。
3. 用一条任务追踪工时偏差的处理过程
假设某项功能开发原估算 24 小时,完成时累计记录 34 小时。直接结论是“超出 10 小时”还不够。项目经理应把任务拆分为需求澄清、开发、测试和返工阶段,再对照变更记录、缺陷单和依赖等待情况判断差异来源。
| 差异来源 | 示意工时 | 应核对的证据 | 可能采取的动作 |
|---|---|---|---|
| 新增需求澄清 | 3小时 | 需求变更记录、确认时间 | 更新范围与估算,确认优先级 |
| 外部接口等待及联调 | 2小时 | 依赖方沟通记录、阻塞时间 | 调整依赖计划或建立提前联调机制 |
| 缺陷修复与回归 | 4小时 | 缺陷单、回归结果、根因分类 | 评估测试覆盖与质量改进措施 |
| 估算遗漏 | 1小时 | 任务拆分与相似任务历史数据 | 修正后续估算方法 |
这份拆分不是要求每个成员把一天切成很多碎片,而是让项目经理能够把偏差转成行动。新增需求对应范围管理,外部等待对应依赖治理,缺陷修复对应质量改进,估算遗漏对应计划能力提升。
4. 数据对比前要控制统计口径
调整前后的数据必须来自相同统计周期,尽量比较相近的项目阶段、工作类型和团队范围。若一个周期刚好赶上大版本发布,另一个周期处于维护期,工时分布会发生变化,即使流程没有变,异常率也可能不同。
还要说明分母。按时提交率可以按“应提交记录数”计算,也可以按“应提交成员数”计算,结果可能差异明显。任务关联完整率也要规定,取消任务、临时支持和无法立即归属的工时是否计入。没有口径说明的百分比,不足以支持管理结论。
六、流程规范落地:从填报要求到异常闭环
1. 为每条工时记录定义最少必填字段
字段越多,不代表数据越好。建议先保留能支持判断的核心信息:日期、人员、项目或工作类别、任务、投入时长、工作说明、记录状态。若涉及客户计费或成本核算,再增加相应字段,不要让所有成员都为少数特殊场景承担复杂表单。
工作说明应能让审核者理解“做了什么”,但不必写成长篇周报。比较有效的表述是“完成接口联调并修复两项字段校验问题”,而不是“处理相关开发工作”。涉及敏感信息时,应遵守组织的数据访问和保密要求。
2. 统一补录、修改和撤回规则
允许补录并不等于没有边界。组织应规定补录时限、原因说明、是否需要额外复核,以及审核通过后修改记录如何保留版本。若已经进入客户结算或正式成本核算周期,修改通常需要更严格的留痕。
对于成员发现误填的情况,流程应允许主动更正。若修改只会留下责备、不允许解释,成员可能会把错误藏到下一期。好的审核制度要让纠错成本低于隐瞒成本,同时保留足够的追溯能力。
3. 设定有弹性的审核频率
以周为单位审核,通常比月底一次性审核更利于纠偏;但并不是所有团队都需要每天提交。高频、高风险或对外计费业务可以按日或按班次记录;研发项目、内部项目通常可以按周汇总;低频参与的管理者或专家,可能适合按阶段确认投入。
我建议先确定“数据最晚何时必须可用”,再倒推提交周期。如果项目经理每周一需要安排资源,上一周的工时最好在周五或下周一上午前完成;如果数据只服务月度成本复盘,频率可以更低,但要接受较弱的及时纠偏能力。
4. 把异常类型做成可分析的分类
异常原因可以包括需求变更、估算遗漏、返工、外部等待、人员切换、任务归属不清、紧急支持、数据误填等。分类不需要一次设计得很完美,但应避免把所有原因都塞进“其他”。“其他”比例长期过高,说明分类不贴近实际,或填写者不知道如何判断。
定期查看异常类别分布,比单纯查看总超支更容易找到流程改进点。例如大量超时集中在外部等待,优先改善依赖协调;大量工时出现在返工,则应检查需求确认、代码评审或测试策略,而不是要求成员单纯“提高效率”。

5. 规范模板应写得可执行
流程规范不宜只写“成员及时、准确填报,负责人认真审核”。这类表述难以执行,也难以复盘。规范至少要明确提交周期、字段定义、审核责任、异常阈值、退回原因、补录规则和数据用途。
一份简洁的团队规则可以这样描述:成员每周五前记录本周实际投入,所有项目工时关联有效任务;无法关联任务的支持工作暂记入指定类别,并在两个工作日内确认归属;单项任务投入超过估算 20% 且超出 4 小时,需补充原因;审核者在两个工作日内处理退回项;涉及客户结算的记录按专项流程复核。
这里的阈值和时限是示例,不是所有组织的标准答案。团队应先以一个项目试运行,再依据异常数量、审核负荷和数据用途调整。
七、不同情况下的行动建议:按组织成熟度与业务风险选择做法
1. 团队规模较小、项目关系简单
小团队可以先采用轻量流程:每周记录、任务关联、项目负责人抽查、月底复盘。此时不必马上设计复杂的风险模型,先把“什么工作需要记录”和“任务如何归属”说清楚,通常比增加审批人更有效。
建议项目经理每月抽查一部分记录,优先覆盖超计划任务、补录记录和跨项目支持。如果抽查发现同一类问题反复出现,应先修订口径或训练,而不是把偶发错误升级为层层审批。
2. 多项目共享资源、项目数量持续增加
多项目团队应尽早建立跨项目工时分类和资源视图。项目经理不能只看本项目的投入总量,还要了解成员是否被多个项目同时承诺、共享专家是否长期成为瓶颈,以及支持工作是否挤占计划任务。
此类团队适合将项目、任务和工时记录关联起来,并按角色设置查看范围。使用 PingCode 等项目管理平台时,应重点检查多项目权限、任务状态与工时记录是否能保持一致、异常能否按项目和人员维度追踪,而不是只看界面是否提供填报入口。
3. 涉及客户结算或合同验收
对外结算场景要把“内部实际投入”和“可计费工时”区分开。不是所有投入都能计费,也不是所有可计费投入都可以仅凭内部工时记录向客户确认。合同条款、客户认可方式和交付证据应以组织约定为准。
建议保留任务范围、计费标记、审核意见和必要的客户确认依据。发现记录错误时,要遵循正式更正流程,避免覆盖原始数据而没有修改痕迹。此类场景的审核成本可以高于内部项目,但应把重点放在合同与证据,不要机械扩大到所有内部工作。
4. 研发探索性强、任务很难提前估算
探索性工作不适合用过度确定的工时预算压制不确定性。项目经理可以把工作划分为研究、验证、原型和实施阶段,先给探索阶段设定时间盒,再根据结论决定是否进入后续阶段。
审核重点应从“是否按估算完成”转向“投入是否产生了有用判断”。例如实验失败并不意味着没有产出,只要假设、测试条件和结论被记录,团队就避免了重复走弯路。工时数据在这里主要用于管理探索成本,而不是评价个人的速度。
5. 处于紧急交付或线上故障期
紧急阶段可以允许事后补记,但要预先规定临时记录方式和补齐时限。若要求成员在事故处理中同步填写大量字段,可能影响恢复速度;若事后完全不追溯,团队又无法了解事故处理成本和改进投入。
较稳妥的做法是先记录事件编号、参与人员和大致时间段,恢复后在约定期限内补充任务归属和工作类别。项目经理应把故障处理工时与常规交付工作区分开,避免事故投入掩盖正常计划偏差。
6. 组织正准备上线管理工具
工具上线前,应先完成口径盘点:现有记录有哪些字段、不同团队如何分类、哪些数据是正式台账、谁有权查看和修改。不要把历史表格的所有字段原样迁入系统,也不要把尚未统一的类别配置成全公司必选项。
建议用一个有代表性的项目试点,覆盖正常填报、补录、任务变更、异常退回、跨项目支持和月度汇总等真实场景。试点不是为了证明系统能打开,而是为了确认流程能处理边界情况。试点期间同时记录填报耗时和审核耗时,避免只统计系统上线后的数据量。
八、不同情况下的取舍:准确、及时、低成本不可能同时拉满
1. 选择记录粒度:细节越多,维护成本越高
分钟级记录看起来最精确,却会增加填报和审核负担,也可能带来不必要的监控感。半天级记录更轻量,但不适合精细客户结算或短周期服务分析。合理的粒度由业务决策决定:需要做什么判断,就采集支持该判断的最低充分信息。
| 粒度选择 | 优势 | 代价 | 更适合的场景 |
|---|---|---|---|
| 15分钟级 | 适合细粒度服务与对外计费 | 填报、核对成本高,容易产生切碎工作 | 客户支持、咨询服务、严格工时结算 |
| 30分钟至1小时 | 在可分析性与填报负担之间较平衡 | 短任务和频繁切换仍可能难以准确归属 | 多项目研发、专业服务团队 |
| 半天或阶段级 | 录入简单,适合看总体容量 | 难以定位具体任务成本和短时波动 | 长期规划、探索项目、低频管理统计 |
2. 选择审批覆盖率:全量审核不等于全量质量
全量人工审核适用于交易风险高、记录量可控且审核者掌握业务上下文的情况。若团队规模大、记录很多,全量审批往往造成排队,审核者最后只能快速点击,实际控制力反而下降。
风险抽查能降低成本并提高重点异常的关注度,但它依赖稳定的规则、可追溯的记录和定期校准。如果组织的数据用途涉及正式结算或合规要求,不能仅凭抽样就删掉必要的逐条确认,应由相关职能确定底线控制。
3. 选择统一口径还是团队灵活性
全公司统一口径有助于横向比较,但不同团队的工作形态并不相同。产品研究、客户实施、运维响应和研发交付,对任务粒度及工作类别的需求各有差异。
我的建议是统一“底层字段和关键定义”,允许团队在受控范围内扩展工作类别。例如所有团队都使用同一项目、任务、日期和时长字段,但研发可细分缺陷修复,运维可增加事件响应。这样既保留跨团队汇总能力,也不强迫所有人使用不适合自己的分类。
4. 选择系统化程度:先稳流程,再追求自动化
人工表格适合流程试验和数据量较小的团队,优势是改动快、成本低;但随着项目增多,版本冲突、权限控制、任务关联和汇总维护会变得昂贵。平台化管理可以减少重复录入并提高可追溯性,但配置不当会把错误规则快速复制到全组织。
因此,系统化不是“买了工具就自动管理”,而是把经过验证的规则固化,并持续检查数据是否能支持决策。对于 100 人以上、多项目并行的组织,可以评估 PingCode 这类平台是否适配现有项目流程、权限体系和报表需求;评估时应让实际填报成员、项目经理和财务或交付负责人共同参与,而非只由采购或管理员试用。
5. 选择精确成本还是管理可用性
有些管理者希望工时同时承担成本核算、绩效评价、资源规划和客户结算。这些用途之间存在张力:采集越细,成本越高;用途越多,员工越担心数据被用于非预期判断;控制越严格,紧急协作和探索性工作越难自然记录。
更可持续的做法是为不同用途设立清晰边界,并在制度中说明数据访问和使用范围。项目工时可以帮助识别估算偏差和资源拥堵,却不应在没有岗位差异、任务难度和质量信息的情况下被直接转换成个人排名。

九、项目经理的指标看板:用领先指标发现问题,用结果指标验证改进
1. 领先指标看“问题是否正在形成”
领先指标通常在最终成本或交付结果出现之前就能提示风险。例如按时提交率连续下降,可能说明团队太忙、流程不顺或负责人没有及时提醒;跨项目工时占比快速上升,可能意味着共享资源被多个计划同时占用;任务未关联比例升高,则说明任务体系或填报习惯出现了断点。
项目经理不必一开始就做复杂仪表盘。每周关注三到五项即可:及时率、未关联率、异常待处理数、跨项目占用比例和超估算任务数。每一项都要能对应明确动作,否则指标只会变成新的汇报负担。
2. 结果指标看“调整是否有效”
结果指标可以包括任务估算偏差、计划工时与实际工时差异、返工工时比例、支持工作占比和异常重复发生率。这些指标适合按月或按项目阶段复盘,不建议用单周波动直接评价团队。
任务估算偏差不应以“越低越好”作为唯一标准。探索型工作可能合理偏差较大,成熟且重复的工作则应逐步提高估算稳定性。更有价值的问题是:偏差能否被提前识别、原因是否可解释、后续估算是否因此改善。
3. 为每项指标写清楚触发动作
例如“未关联工时比例超过 8%”可以触发项目经理检查任务结构和支持类别;“异常待处理超过三个工作日”可以提醒责任人升级;“连续两周跨项目占用高于计划”则要求项目负责人重新确认优先级。阈值应基于试点数据设定,不要照搬其他组织的数字。
有些指标不适合设置硬性惩罚阈值。异常率短期升高,可能是团队开始诚实暴露问题;如果立刻处罚,记录者会倾向于隐藏异常。管理者应同时观察原因分类、抽查结果和团队反馈,判断变化到底代表风险上升还是透明度提高。

十、90 天优化路线:先建立基线,再验证规则,最后固化机制
1. 第一个月:观察现状,不急着全面加规则
第一阶段的目标是摸清问题,而不是立即把所有字段设为必填。选择一到两个项目,记录现有提交周期、任务关联情况、补录数量、审核耗时和主要异常类别。访谈填报成员与审核者,确认最难判断的字段是什么、退回最多的原因是什么。
同时要盘点数据用途:哪些数据用于项目复盘,哪些用于成本核算,哪些涉及客户结算或组织合规。只有用途清楚,才能判断某个字段是必要信息还是历史遗留要求。
2. 第二个月:试运行规则,控制规则数量
根据基线确定最少必填字段、提交频率、异常阈值和审核时限。建议一次只调整少数关键规则,避免同时改变表单、项目分类、审批层级和绩效制度,导致团队无法判断究竟是哪项变化产生效果。
试点时保留一份问题日志:成员在哪个环节卡住、系统规则误报多少、退回意见是否清晰、审核是否在约定时间内完成。若规则误报多于有效发现,先调整规则,不要把所有误报都解释成成员不配合。
3. 第三个月:复盘数据,决定扩展还是收缩控制
比较试点前后的及时率、归属准确率、补录比例、审核工时和异常闭环情况。若提交率上升但审核耗时大幅增加,需要检查字段是否过多;若审核很快但抽查准确率下降,则需要提高高风险样本覆盖或改进业务审核培训。
效果好的规则再推广到相似团队,不相似的工作类型应保留差异。推广时同步说明数据用途、访问权限和错误更正方式,减少成员对工时记录被任意用于评价的顾虑。
4. 用小范围复盘决定是否继续投入工具与自动化
工具投入是否值得,不能只看节省了多少录入时间,还要看任务关联是否减少重复维护、异常是否更早发现、项目经理是否因此少做月底汇总,以及管理层是否能据此调整资源。建议在试点前先记录现有人工耗时,之后用同一口径比较。
若自动化校验产生大量误报,或数据仍需在多个表格之间重复搬运,说明流程整合还不充分。此时优先修复字段与任务关系,再增加复杂报表。自动化的价值在于减少机械检查,让人把时间用于解释和行动,而不是让组织拥有更多看起来精确的图表。
十一、总结:工时流程优化的终点不是填得更满,而是更早做出更好的决定
1. 记住这套审核逻辑
项目经理可以把工时审核压缩成四个判断:记录是否及时且可追溯;工时是否归属到正确的项目和任务;异常是否有可验证的解释;解释是否改变了计划、资源、范围或后续估算。前两项决定数据能不能看,后两项决定数据有没有用。
流程优化应从最影响决策的断点开始。若问题在月底补录,就先改提交节奏;若问题在多项目归属,就先统一分类和任务关联;若问题在超支原因不明,就建立原因类别和闭环责任;若问题在审核拥堵,就把低风险记录交给规则校验,把人工精力留给高风险判断。
2. 下一步可以这样做
下周就能启动的第一步,是抽取最近四周的工时记录,按同一口径计算及时率、未关联率、补录比例和异常处理耗时。随后挑选一个项目,用两周时间试行周度提交、任务关联和异常解释,不要同时引入过多新规则。
两周后不要只问“大家有没有按时填”,还要问:项目经理是否更早发现资源冲突?超计划任务是否有明确原因?估算和范围是否因此更新?如果这些问题没有改善,说明流程仍停留在记录层面。真正成熟的工时审核,不是让每个人证明自己很忙,而是让团队看见投入流向、识别浪费来源,并据此做出下一步选择。
常见问题解答(FAQ)
1. 工时审核流程应该设置哪些关键节点,才能兼顾准确性和效率?
我负责过一个约40人的研发项目,最初采用“员工填报、项目经理月底统一审核”的方式,结果每到月末就堆积大量工时单,审核周期平均超过3天,返工率接近20%。我想知道,工时审核到底应该放在哪些节点,才能避免月底集中处理?
我更推荐“日填报、周确认、月锁定”的三级流程,而不是把审核全部推迟到月底。员工每天记录当天工时,项目负责人每周固定一次检查异常,财务或部门负责人在月末只做汇总锁定。这样做的关键,不是增加审批次数,而是把问题发现时间从月底提前到发生后的几天内。
实际执行时可以设置四个节点:第一,工时发生当天由执行人填写任务、日期、投入时长和产出说明;第二,每周由项目经理查看超时、空白、重复和跨项目填报;第三,发现异常后退回修改,并要求补充证据,例如代码提交、测试记录、会议纪要或客户交付物;第四,月末只审核已完成周确认的数据,锁定后禁止直接修改。
我通常把单条工时的审核标准压缩为三问:做了什么,产出了什么,为什么花了这么久。如果只能回答“开发功能”“处理需求”,而无法对应具体任务或产出,就不应直接通过。一个40人团队采用该流程后,月末集中审核量下降约70%,平均审核时长从3天降到半天左右。
判断流程是否有效,不看审批层级多少,而看异常是否能在一周内被发现和纠正。
2. 项目经理应重点关注哪些工时管理指标,而不是单纯考核总工时?
我以前也把“实际工时是否等于计划工时”当作最重要的指标,后来发现这种做法会让团队倾向于把工时填得更接近计划值,却不能说明项目真的更健康。我想知道,哪些指标更能反映项目进度、资源利用率和交付风险?
工时管理不应只看总投入,因为总工时增加有时代表需求扩大、质量补救或范围变更,未必代表团队效率下降。我建议至少跟踪五个指标:计划工时偏差率、有效产出工时占比、返工工时占比、审核退回率和关键任务延期率。可以使用以下判断口径:计划工时偏差率等于实际工时减计划工时,再除以计划工时;
连续两周超过20%,通常意味着估算偏差、需求变更或执行受阻。有效产出工时占比,则是能够对应需求、代码、测试、文档或交付成果的工时,占总填报工时的比例。返工工时占比超过15%时,我会优先检查需求澄清和质量门禁,而不会直接要求员工加快速度。
一个简单的管理对比是:项目甲总投入1000小时,延期10天,返工率22%;项目乙总投入1150小时,按期交付,返工率8%。如果只看总工时,会误判项目乙效率更低;如果结合延期率和返工率,项目乙反而更健康。
因此,项目经理应把工时指标分为“结果指标”和“预警指标”:交付延期、预算消耗是结果指标,连续超时、任务切换次数、退回率则是更有价值的过程预警。
3. 工时审核如何避免员工虚报、漏报或为了通过审批而平均填报?
我在实际审核中遇到过三种情况:有人月底凭记忆补填,有人把一天8小时平均分配到多个任务,还有人为了不被追问,主动把复杂任务填成计划工时。我不希望用高压抽查破坏信任,但也想建立一套能识别异常的规则。
最有效的办法不是逐条追问,而是把“填报记录”和“工作证据”建立轻量关联。每条工时至少要绑定一个任务编号、阶段状态和可验证产出;研发任务可以关联代码提交或测试结果,设计任务可以关联稿件版本,会议工时则应关联会议纪要或决策记录。证据不需要复杂,但必须能说明这段时间产生了什么变化。
我会设置四类异常规则:单日填报超过10小时;同一时间段出现在两个项目;连续多天每个任务都精确填8小时;任务状态已完成,但仍持续产生大量工时。系统发现异常后先标记为“待解释”,而不是直接判定为造假。项目经理只需要对高风险记录抽查,低风险记录自动通过,避免审核成本失控。
在一次试运行中,团队有36名成员,首月发现异常记录约占填报量的11%,其中真正需要修正的约占4%,其余是跨项目协作或任务拆分不清。这个结果说明异常规则适合做筛选器,不适合直接做处罚依据。管理上还要明确:漏报影响资源预测,虚报影响成本和绩效,两者都需要纠正,但不能用单一指标给员工贴标签。
4. 引入某项目管理工具后,如何设计工时审核权限和流程,避免系统变成形式主义?
我见过一些团队上线某项目管理工具后,流程看起来很完整,员工却只是机械填报,项目经理也只点击“通过”。我想知道,权限、字段和提醒应该怎样配置,才能让系统真正帮助管理,而不是增加一层行政工作?
系统设计应遵循“谁最接近事实,谁负责初审;谁承担结果,谁负责复核”的原则。执行人负责记录事实,任务负责人负责判断工时是否与任务产出匹配,项目经理负责检查资源和进度影响,部门负责人或财务只做月度汇总与异常复核。不要让所有工时都经过多级审批,否则审批人会在信息不足时批量通过。
字段建议控制在必要范围内:项目、任务、日期、工时、工作类型、产出说明、是否返工和异常备注。字段太少,无法判断;字段太多,员工会复制粘贴。提醒也不宜每天频繁弹出,我更建议设置为“次日未填提醒、周五未提交提醒、周一异常汇总”,并把提醒对象分层,普通漏填提醒员工,连续异常才提醒项目经理。
上线前最好先做两周试点,比较上线前后的填报及时率、审核耗时、退回率和任务延期率。例如,某团队上线前及时填报率为62%,平均每周审核耗时11小时;经过字段精简和周度审核后,及时填报率提升到94%,审核耗时降至6小时。如果只是审批节点增加、指标没有改善,说明系统承载的是旧流程,而不是流程优化。
核心关键词
文章包含AI辅助创作:工时审核流程与规范:项目经理工时管理流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/558668
读者评论
我们团队试过每天填工时,刚开始数据很齐,后来不少人只是把时间凑到任务上。文中区分项目投入和内部事务这点比较实际,关键还是先说清楚哪些时间需要记录。
多项目协作时,任务归属确实比精确到几分钟更难。我比较想知道抽查比例怎么定:如果只看异常记录,长期被误归类但数值正常的情况可能不容易发现。
异常闭环率比单看审批通过率有用,不过实际执行时还得给项目经理留出调整计划的权限。否则即使查明是需求变更导致超时,最后也可能只多一条解释,没有后续动作。
