工时管理如何做好工时审核?项目经理入门指南与操作步骤
工时表里写着“开发 8 小时”,并不等于项目真的获得了 8 小时开发产出。项目经理做工时审核,真正要判断的不是数字是否填满,而是这段时间能否对应到明确任务、合理进度和可解释的工作结果。对一个 100 人以上的研发组织来说,审核如果只靠月底集中催表,通常会同时放大补填、错填和争议;更有效的做法,是把审核前移到每天或每周,以任务、人员、时间和证据四条线交叉核对。
一、先讲核心结论:审核工时,不是审核“人有没有干活”
1. 审核对象应当是工时记录的可信度
工时审核容易变成管理者对员工的主观判断:谁填得少,谁可能不投入;谁填得多,谁可能效率低。这种判断既不可靠,也容易把记录制度变成信任问题。项目经理更应该审核的是一条记录是否完整、归属是否正确、时间是否合理、工作结果是否可追溯。
一条可审核的工时记录,至少应能回答五个问题:谁在什么时间段工作;对应哪个项目或任务;具体做了什么;产生了什么进展或结果;如果时间超出预期,原因是什么。无法回答其中一两个问题,不必立刻认定记录虚假,但应当进入补充说明或复核流程。
核心判断:工时是工作过程的记录,不是绩效结论。它可以帮助项目经理发现估算偏差、协作等待、返工和资源冲突,却不能单独证明某个人“工作认真”或“工作低效”。
2. 先区分三种容易混为一谈的时间
我在设计审核规则时,会先把“工时”拆成三类口径。第一类是实际投入时间,即员工确实用于某项任务的时间;第二类是计划投入时间,即项目估算或排期里预留的时间;第三类是出勤或计薪时间,通常由考勤和薪酬制度处理。三者有关联,但并不天然相等。
例如,一名测试工程师当天出勤 8 小时,可能只在某个项目任务上记录 5 小时,其余时间用于团队会议、内部支持、培训或其他项目。若组织要求项目工时必须覆盖全部工作时间,就需要预先定义会议、公共事务、请假和非项目工作的归属规则,而不是月底发现“少了 3 小时”才追问员工。
另一项常见混淆是“工时”和“工期”。工时是投入的人时,工期是日历上的持续时间。两名工程师各投入 4 小时,任务工时是 8 小时,但这不代表任务一定在 4 小时内完成;任务可能受等待评审、环境部署或外部依赖影响。
3. 审核机制的目标是让偏差尽早暴露
工时审核的价值,不在于月底把每个人填报的数字修整得整齐,而在于尽早发现三个管理信号:任务估算是否系统性偏低;项目是否出现等待、返工或范围变化;团队是否存在过度分散、频繁切换或关键岗位超载。
如果审核结果只用于催填报,员工会倾向于“填到完整”;如果审核结果直接用于排名,员工会倾向于填出“看起来漂亮”的数字。较稳妥的起点,是把工时数据用于项目预测、资源协调和流程改进,并明确说明它不能替代绩效评价。
| 审核问题 | 项目经理要核对什么 | 不应直接推出什么结论 |
|---|---|---|
| 任务归属是否正确 | 项目、任务、阶段和费用归属是否符合规则 | 员工是否有责任心 |
| 时间是否合理 | 投入与任务复杂度、进度和协作记录是否相符 | 员工效率高低 |
| 偏差是否可解释 | 范围变化、返工、阻塞、支持工作是否有记录 | 偏差必然意味着估算错误或个人失误 |
| 记录是否可追溯 | 能否关联任务、交付物、评审或沟通记录 | 没有长篇描述就意味着没有工作 |
二、为什么工时审核总在月底失真:真实管理场景与成因
1. 月底补填会把记忆误差包装成精确数字
工时表常见的“8 小时、8 小时、8 小时”,看起来规范,却不一定更可信。若员工每周只在周五回忆整周工作,几天前发生的任务切换、临时支持和等待时间很容易被压缩成大致印象。记录越晚,细节越少;细节越少,审核就越只能依赖个人解释。
这并不意味着每个人都必须实时按分钟计时。分钟级追踪会带来额外负担,也可能让知识工作变成过度监控。对多数项目团队而言,每日简短记录或每周两次记录,通常比月底集中补录更容易兼顾可用性和成本。
2. 任务拆分太粗,导致“数字有了,信息没有”
如果团队只有“开发”“测试”“需求”这样的长期任务,员工可以把大量时间填进去,却难以说明这些投入对应哪个阶段、哪类交付物或哪种偏差。反过来,把每个微小动作都拆成独立任务,也会让维护任务本身变成负担。
我更倾向于把任务拆到能够支持估算和复盘的程度:任务应有清晰的责任人、可识别的完成条件,以及足以容纳一段连续工作的边界。比如“订单导出功能开发”比“开发”更有审核价值;但“修改按钮边框颜色”是否值得单独建任务,要看项目是否需要跟踪这类改动。
3. 多项目组织里,工时归属比填报率更难管理
一名员工可能同时支持产品研发、客户问题、内部平台和团队事务。若系统只允许把时间记到项目任务,却没有“公共支持”“会议”“运维响应”等合理类别,员工就会把这些时间塞进最接近的任务,或者干脆不记。
对中大型组织而言,工时审核不仅是项目经理个人的表格检查,还涉及项目、部门、财务、人力资源和交付团队之间的口径一致。以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,项目团队可以围绕任务、负责人、状态和投入记录建立关联流程;但具体字段、权限、审批节点及统计口径仍要依据组织实际配置,不能把工具上线等同于制度已经建立。
4. 临时工作没有入口,最容易变成“看不见的工时”
线上故障、客户紧急支持、跨团队评审和临时数据排查,往往不在原计划里,却会真实占用时间。如果项目经理只审核计划内任务,实际投入就会被错误地归到原任务,造成计划任务看似超时,却看不见真正的干扰来源。
我通常会要求团队为临时工作设定明确入口,例如支持任务、缺陷处理任务或公共工作类别。入口不是为了鼓励临时任务,而是为了让“计划外工作”能够进入复盘。没有记录时,管理者无法区分需求频繁插入、系统质量问题和资源安排不合理。
三、常见误区:看上去严格,实际上降低了数据质量
1. 把填报完整率当成工时准确率
填报完整率通常回答“应填的人里有多少人提交了记录”,不回答记录是否真实、归属是否正确。某团队提交率达到 98%,仍可能存在大量任务错挂、周末补录或时间平均分摊。管理报表应把提交覆盖率与记录质量分开看。
例如,可以同时观察“按期提交率”“任务关联完整率”“抽查解释通过率”和“超期补填占比”。如果只盯提交率,团队很容易通过一次性补齐记录达标,却没有减少管理盲区。
2. 把每日填报做成分钟级监控
对工作内容稳定、流程高度标准化的岗位,细粒度记录可能有成本核算价值。但对研发、设计、产品和分析等需要连续思考的工作,过度频繁的记录会增加上下文切换,甚至让员工为了填表中断任务。
我会先问一个问题:组织是否真的会用到“每 15 分钟做了什么”的信息?如果管理决策只需要判断某个任务花了几个人天、偏差来自哪里,那么以半小时或更粗的粒度记录,往往足够支撑复盘。粒度应由业务决策需求决定,而不是由系统可以设置什么决定。
3. 把加班时长当作投入产出证明
加班记录能反映时间投入,却不能单独证明项目进度改善。若团队长期靠加班填补估算不足、需求变更或质量返工,工时表里的“投入增加”可能是在暴露系统性问题,而不是展示团队表现。
审核时,超出标准工作安排的投入应结合原因、持续时间、交付结果和组织政策处理。项目经理不应把个人工时数据当作随意延长工作时间的依据,也不应在没有合法制度和适用规则的情况下,将项目记录直接转化为劳动管理结论。
4. 把任务投入高于估算等同于员工效率差
任务工时超出估算,可能来自需求范围变化、技术方案调整、环境不稳定、评审等待、缺陷返工,也可能来自估算本身不足。先把所有偏差归咎于执行者,会让团队不愿意报告风险,最终形成“计划看起来准确、实际问题没人说”的局面。
对偏差的正确做法是先分类,再追问。一次超时先看原因;同类任务持续超时,再看估算方法、依赖和质量流程;只有在任务边界清楚、资源条件可比、影响因素已排除后,才讨论个人执行差异。
5. 把工时比例直接用于绩效排名
某人项目工时比例高,可能只是被分配了更多任务;某人记录工时少,可能承担了技术决策、指导新人或跨团队协调等不容易被拆成任务的工作。用单一比例排名,会鼓励“多填可见工作”,却压低支持性和高杠杆工作的重要性。
工时数据适合辅助解释结果,不适合独自定义结果。绩效讨论还需要目标完成、交付质量、职责范围、协作影响和情境信息。项目经理如果发现团队把工时记录当成个人价值排序依据,应先暂停排名应用,修订用途说明和指标口径。
四、专业判断逻辑:从记录到证据,按四层审核
1. 第一层:完整性,这条记录是否有基本要素
完整性审查不需要先判断工作质量,只检查记录是否具备审核所需的字段。最低限度包括日期、人员、任务或工作类别、投入时长,以及简短说明。若组织需要成本核算,还要确认项目、成本中心或客户归属等字段。
不要为了“字段齐全”而不断加项。每增加一个必填字段,都会增加录入摩擦。我的经验判断是:每个字段都应能回答一个明确的管理问题;如果负责人说不清字段将用于什么决策,就不应轻易设为强制。
2. 第二层:一致性,时间与任务状态是否互相支持
一致性检查关注明显冲突,而非追求机械精准。比如任务已关闭一周,却仍持续产生大额投入;员工当天总投入远超可用时间;同一时段在两个互斥任务上重复记录;任务仍在“未开始”状态,却积累了大量完成工时。这些情况适合自动提醒或人工复核。
系统规则应避免将“异常”自动等同于“错误”。任务可能因为状态维护滞后,人员也可能跨时区协作或承担待命工作。自动规则的职责是筛查疑点,最终判断仍需要结合上下文。
3. 第三层:合理性,投入规模是否有业务解释
合理性审查要看投入与工作范围、复杂度、交付结果、历史区间和当前阻塞是否相符。估算 2 小时的任务记录 6 小时,不代表一定有问题;但如果连续多次出现相似偏差,且没有范围变更或外部阻塞,就值得复盘估算方法和执行过程。
建议先建立“同类任务的历史分布”,而不是只用平均值作判断。平均值容易被极端任务拉高或拉低。若团队记录量尚少,可以先用中位数和区间观察,例如把同类任务的常见投入范围作为复核提示,而非硬性审批线。
4. 第四层:可追溯性,能否从记录找到工作进展
可追溯性并不要求每条记录都附一份报告。它要求管理者能顺着记录找到合理的进度证据,例如代码提交、设计稿、评审结论、测试结果、客户响应、会议决议或任务状态变化。
不同岗位的证据形态不同。开发工作可以关联代码评审或构建结果;测试工作可以关联用例执行和缺陷;产品工作可能关联需求决策、原型和评审记录;运维支持可以关联事件单或处理记录。没有可交付文件,也不等于没有工作,但需要用适合岗位的方式解释投入。
5. 用异常筛查取代逐条人工审讯
当团队只有十几个人时,项目经理或许能逐项查看;当组织扩展到多个项目和数百名成员,逐条人工核对既昂贵,也容易形成形式主义。更好的方式是先定义异常信号,再把有限的人工审核资源集中在高风险记录上。
| 异常信号 | 可设置的初筛规则 | 复核时应问的问题 |
|---|---|---|
| 单日总投入过高 | 超过组织设定的合理提醒阈值 | 是否跨时区、待命或重复记录 |
| 集中补填 | 记录创建时间明显晚于工作日期 | 为何延迟,是否遗漏了临时任务 |
| 任务长期无进展却持续投入 | 工时累计增加,状态和交付物无变化 | 是否存在阻塞、拆分不足或状态未更新 |
| 估算偏差反复出现 | 同类任务多次超出历史区间 | 估算、范围、依赖或技能匹配是否有系统问题 |
| 归属不清 | 缺少任务、项目或工作类别 | 是否需要补建任务或设置公共工作入口 |
五、具体操作步骤:项目经理如何从零建立审核闭环
1. 第一步:写清工时数据的用途和边界
上线或改造工时流程前,先用一页说明回答四件事:组织为什么记录工时;哪些工作需要记录;记录数据由谁查看;数据会不会用于绩效、成本核算或客户报价。用途不清,员工会自行猜测;员工一旦认为记录会被用于个人惩罚,数据质量通常会下降。
我建议把用途拆成“允许用途”和“禁止直接用途”。例如,允许用于项目预测、资源负荷分析、估算复盘和成本归属;不允许仅凭工时长短直接评定个人绩效。若组织确有计费、合规或薪酬管理需求,应另行明确制度和审核权限,避免项目管理记录承担超出设计范围的作用。
2. 第二步:统一口径,定义可记录工作类别
至少要明确以下口径:最小记录粒度;是否要求每日填报;会议和培训如何记录;休假、待命、支持和跨项目工作如何归属;估算工时与实际工时如何区分;记录修改是否保留历史。对于不同部门,可以允许部分分类不同,但核心定义要能汇总比较。
可采用“项目任务、缺陷与返工、客户支持、内部协作、会议与培训、公共事务”等工作类别作为起点。不要一开始就设计几十个类别。先让团队能准确区分主要工作,再根据一个或两个周期的实际数据调整分类。
3. 第三步:把任务结构做得足以支持审核
项目经理应先检查任务是否有负责人、目标、范围边界和完成条件。对长周期任务,可以按阶段或可验证交付物拆分;对临时支持工作,提供统一入口;对无法归入具体项目的公共事项,给出合理分类。
在 PingCode 等项目管理平台的实施场景中,可以考虑将工时记录与项目任务、负责人、任务状态及交付信息关联,减少员工重复描述。是否采用具体的工时字段、审批流程或报表,应以平台实际能力和企业配置为准;更重要的是先统一管理口径,再配置工具,避免把混乱规则固化进系统。
4. 第四步:设定日常填报节奏,而不是等月底催办
工时记录节奏应匹配工作方式。任务变化频繁、需要客户成本归属的团队,可以每日填写;项目类型相对稳定、以内部研发为主的团队,可以每日简记、每周集中确认。选择标准不是“越频繁越好”,而是记录延迟会不会让关键细节丢失。
将提交提醒安排在工作流程中的固定节点,例如每日收尾或每周工作总结。提醒语应说明未提交会影响什么管理环节,而不是使用“所有人立刻补齐”这种容易引起抵触的口吻。管理者也要按相同标准记录,避免要求员工遵守、自己却不遵守。
5. 第五步:先自动校验,再处理人工复核
自动校验适合处理明确的结构问题:必填项为空、日期不在项目周期内、同一时段重复记录、任务已关闭但仍录入、单日累计超过合理范围等。提示信息应告诉用户如何修正,不要只显示“数据异常”。
人工复核则聚焦解释问题:为什么任务超时;范围是否变化;是否发生返工;是否存在外部等待;记录是否需要分摊到其他项目。复核不是要求员工证明自己“真的在工作”,而是共同还原偏差的业务原因。
6. 第六步:按轻重缓急处理异常,不要所有问题同等审批
我会把异常分为三档。低风险异常是字段缺失或分类不确定,可要求员工在短时间内补充;中风险异常是时间显著偏离估算或集中补填,需要项目负责人核实;高风险异常是重复记录、归属争议或涉及结算的重大偏差,应由相应责任人复核并保留处理依据。
如果所有记录都要经过项目经理逐条审批,审批很快会变成点击“通过”。审核频率和深度应由风险决定:常规、低风险记录走抽样;影响预算、合同或跨部门结算的记录走严格复核。
7. 第七步:关闭周期时保留异议和修改轨迹
月度或阶段工时关闭前,应提供一个明确的确认窗口。员工可以检查自己的记录,项目经理确认任务归属和偏差说明,必要时由部门或财务人员确认成本口径。关闭后若确需修改,应保留修改人、时间、原值、新值和原因。
保留修改轨迹不是为了制造审计负担,而是避免“谁改了数字、为什么改”说不清。发生争议时,组织能回到具体记录和规则,而不是依靠记忆争论。对于涉及法定记录、薪酬或客户结算的数据,还应遵循适用的法律法规及企业保存制度。
8. 第八步:每个周期复盘规则,而不只复盘个人
周期结束后,项目经理应分析哪些任务类别偏差最大、哪些外部依赖频繁造成等待、哪些团队长期承担计划外支持、哪些估算基线需要调整。若异常总出现在同一流程环节,首先改流程;不要把系统性问题拆成多个个人问题。
持续有效的审核闭环是“记录,校验,解释,决策,改进”。如果团队只完成记录和审批,没有把结果反馈到估算、排期和资源安排,工时管理就只是行政工作,而不是项目管理工具。
- 确认用途和边界,明确工时数据不承担的功能。
- 统一记录口径,建立少而清晰的工作类别。
- 检查任务结构,为临时工作和公共事务设置入口。
- 确定填报节奏和最小记录粒度。
- 配置自动校验,筛查缺项、重复和明显冲突。
- 按风险安排人工复核,要求解释偏差而非自证忙碌。
- 周期关闭时保存修改轨迹和异议处理记录。
- 将发现的问题反馈到估算、排期、质量和资源决策。
六、案例与数据观察:一个模拟团队如何减少“填了却用不上”
1. 先说明案例边界:这是流程推演,不是行业统计
下面以一个 120 人的软件交付团队作情景模拟,说明审核设计如何影响数据可用性。数字用于展示计算方法和决策逻辑,并非真实客户数据,也不代表行业平均水平。团队有多个并行项目,员工常有客户支持、评审和临时缺陷处理工作;原有做法是月末集中填报,项目经理逐条催交。
在这个情景中,团队发现三个典型现象:填报提交率看起来较高,但记录大量集中在月底;“开发”和“测试”这类粗任务占比过高;项目负责人无法区分估算偏差来自需求变更还是返工。此时,最先要解决的不是“谁没填”,而是记录是否能解释项目现状。
2. 用小规模试点验证规则是否增加价值
可以挑选一个项目和 2 至 3 个关联团队试运行 6 周。第一周收集现状,不急于处罚或设硬性阈值;第二周起改为每周两次记录,并增加临时支持类别;第三周加入任务关联和延迟补填提示;最后几周观察异常解释率、补填比例、工时审核耗时和项目偏差原因是否更清楚。
试点不应只比较“上线前后提交率”。还要观察填报每周花多少时间、项目经理每周花多少时间审核、异常是否能被分类、团队是否更早发现范围变化。若提交率上升,但管理耗时翻倍且偏差解释没有改善,就说明规则过重或字段设计不当。
3. 用指标组合而非单一数字判断试点效果
以下为该模拟试点可采用的建议基准示例。数字是用于演示如何读指标的情景设定,不是实际观测结果。实践中应先记录基线,再根据团队类型确定阈值,避免把示例数字直接作为考核标准。
| 观察指标 | 试点前示意值 | 试点后示意值 | 项目经理如何解释 |
|---|---|---|---|
| 按期提交率 | 72% | 90% | 说明提交节奏改善,但不能单独证明记录准确 |
| 工作日结束后补填占比 | 46% | 18% | 延迟记录减少,有利于保留任务细节 |
| 任务关联完整率 | 68% | 88% | 项目归属更清楚,但仍应抽查任务是否选对 |
| 工时异常解释通过率 | 无法稳定统计 | 80%(示意) | 可开始区分范围变化、返工、等待和估算偏差 |
| 项目经理每周审核耗时 | 约 7 小时 | 约 4 小时 | 异常筛查减少了逐条人工检查的投入 |
这组数据的重点不是“填报率提高了 18 个百分点”,而是记录时间更接近工作发生时间、任务关联更完整,项目经理可以把审核从催表转向异常解释。若后续发现高偏差任务集中在某种外部依赖上,团队就能进一步调整计划,而不只是要求员工多写说明。
4. 观察偏差时,要区分输入、过程和结果
同一项任务从估算到实际投入之间,至少有三类原因。输入端可能是需求信息不足、依赖未确认;过程端可能是等待环境、评审返工或频繁切换;结果端则可能表现为工时超出、交付延迟或质量下降。只看结果,会把不同根因混在一起。
例如,某功能估算 20 人时,实际投入 30 人时。若多出的 10 人时中有 4 小时来自需求新增、3 小时来自测试环境阻塞、2 小时来自返工、1 小时来自估算遗漏,管理动作就分别是变更控制、环境保障、质量改进和估算校准,而不是简单要求执行人员提高效率。
当团队还没有足够历史数据时,先采用每个周期的原因分类即可。样本积累后再分析同类任务的偏差分布。对小团队而言,5 到 10 个样本只能作为讨论线索,不宜包装成稳定基线;更可靠的比较通常需要同类任务、相近复杂度和相似团队条件。
七、图表怎么用:把审核结果变成可行动的项目证据
1. 用审核链路图检查流程是否漏了关键环节
项目经理可以把“提交,自动校验,异常复核,确认关闭,改进反馈”画成流程,并标出每一步的责任人和数据流。若异常停留在“待解释”,没有人负责关闭;或数据关闭后没有进入估算复盘,就说明流程没有真正闭环。

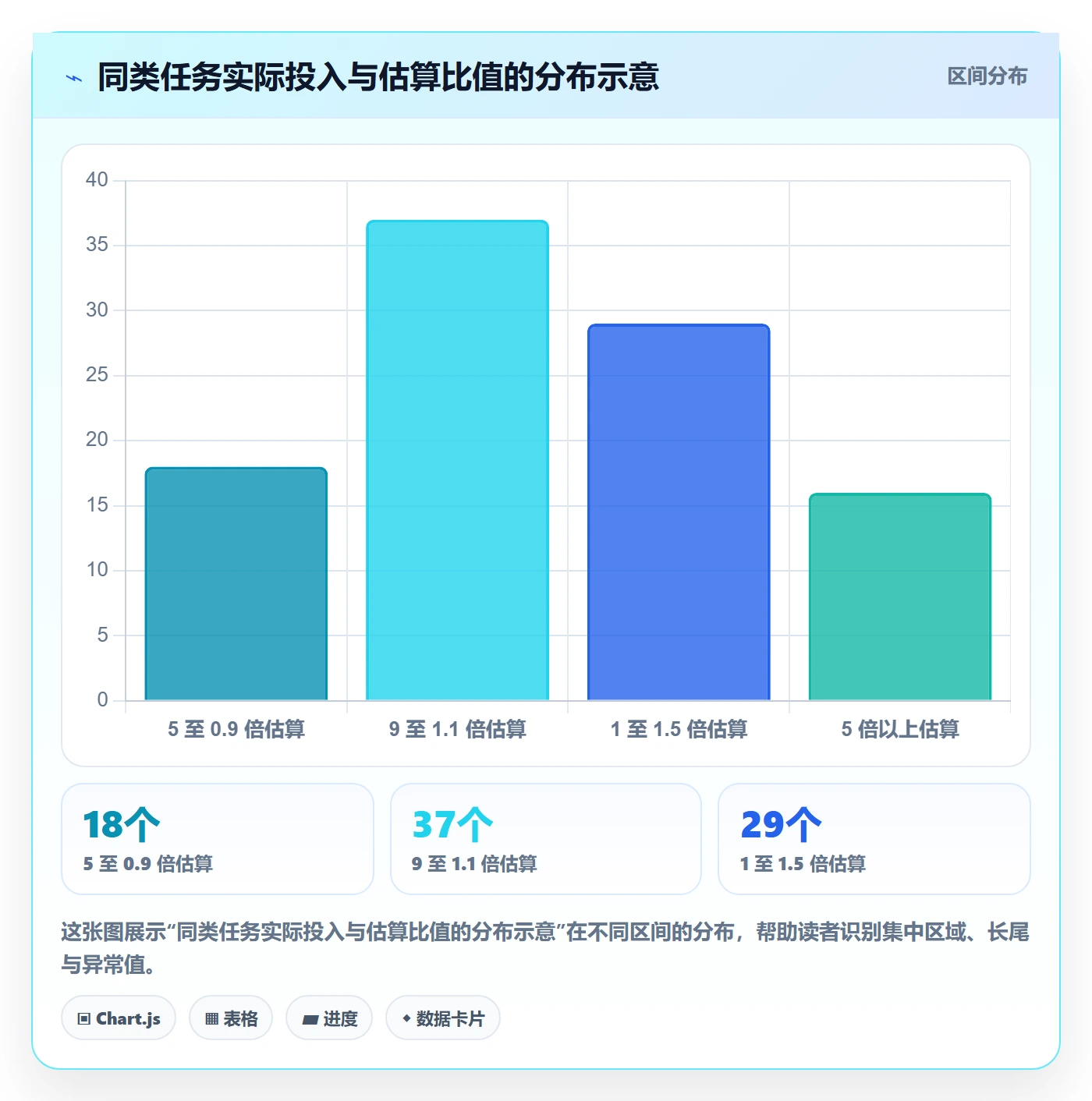

2. 用分布图判断团队偏差是个别事件还是系统性问题
如果只有几个任务超出估算,逐项复核即可;如果同一类别的任务大范围超出估算,就要检视估算基线或流程依赖。用分布图呈现实际投入与估算比值,比只报告团队平均偏差更容易发现“少数极端值”与“多数任务都偏高”的区别。

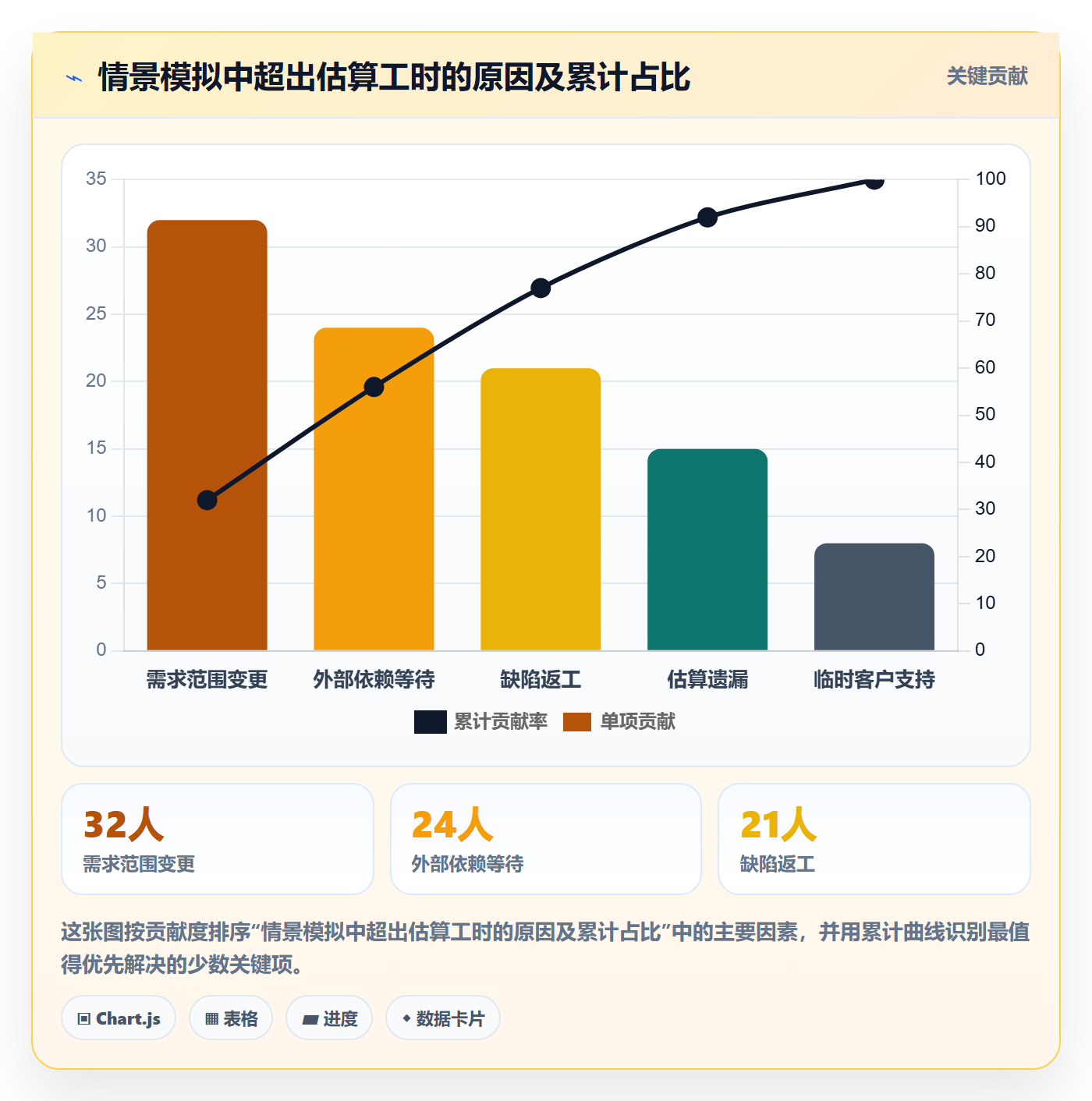

3. 用因果分类图避免把超时一概归因于个人
审核记录中的原因分类应能对应管理动作。常见类别包括范围变化、估算遗漏、依赖等待、质量返工、临时支持、技能匹配和任务拆分问题。分类不必过细,关键是每类都能触发后续行动;如果分类名称相互重叠,员工会在不同选项间随意选择。

4. 用散点关系检查高工时是否真的带来进度收益
单看工时高低无法判断项目进展。项目经理可以把任务投入与交付状态或完成比例放在一起观察,寻找“投入持续增加、进度长期不动”的任务。散点图适合筛查异常,不适合直接给员工贴标签;点位仍需结合任务复杂度、阻塞和范围变化解释。

八、不同团队和不同风险下,审核强度应该怎样取舍
1. 小团队、低项目数量:轻量规则优先
团队人数不多、项目并行少、交付周期短时,不必先建复杂审批链。每周记录一次、任务关联、少量异常提示和周期复盘,通常已能解决大部分管理问题。把管理时间花在明确任务边界和复盘偏差上,比设置多级审批更划算。
轻量方案的代价是跨周期比较和成本归集能力有限。如果组织开始承接多个客户项目,或需要按合同核算投入,应提前统一项目归属和成本口径,而不是等到财务结算争议出现后才追补历史数据。
2. 多项目并行、人员共享:优先解决归属和资源冲突
一个人同时服务多个项目时,单个项目经理只能看到局部投入。此时最重要的不是提高个人填报频率,而是让任务和项目归属清晰,并能看到同一人员在多个项目之间的负荷。若不同项目经理都把同一个人当作“可用资源”,计划中的冲突会被工时数据揭示得太晚。
建议按周检查计划投入与实际投入差异,尤其关注关键岗位是否被临时工作挤占。项目管理平台可以帮助聚合多项目任务和责任人信息,但资源分配规则、优先级和跨项目协调责任仍要由组织明确。
3. 客户交付或成本核算:严格口径,但避免把所有工作强行计费
涉及客户报价、合同结算或成本分摊时,记录准确性和审批可追溯性要求更高。此类团队应明确哪些工作可以计入客户项目、哪些属于内部成本、如何处理返工和客户变更、谁有权调整归属,并在周期结束前完成确认。
严格不等于把每一分钟都分摊给客户。内部会议、缺陷返工、售前支持和公共维护等工作如何处理,应遵循合同约定和企业政策。项目经理不能为了让项目毛利看起来更好,把不应计入的时间随意转移到其他项目。
4. 研发与创新任务:允许不确定性,但要求及时说明变化
探索性研发、技术预研和新产品验证的估算误差通常更大。若要求每项任务都严格按原估算完成,团队可能会隐藏探索过程,或者把不确定性包装成确定工时。更适合的做法是明确阶段性问题、实验范围、停止条件和复盘时间。
例如,将“技术方案验证”拆成调查、实验、评估和决策几个阶段。每阶段记录投入和结果,未得出预期结论也可以是有效产出,只要团队能说明试验假设和下一步决策。此类工作不宜使用传统的“实际工时必须等于估算”作为审核标准。
5. 高合规或高审计要求:扩大记录留痕,但控制访问范围
涉及合同审计、受监管业务或严格成本核算时,组织可能需要更完整的变更记录、审批留痕和数据保存策略。这时应由相关专业部门共同确定记录期限、访问权限和导出流程,项目经理不能自行扩大数据收集范围。
同时要遵循数据最小化原则:管理者只查看完成工作所需的信息,不应为了工时审核收集与项目管理无关的个人信息。员工应知道记录内容、访问对象和使用目的。透明的访问规则有助于减少“记录会被拿去做什么”的不确定性。
| 团队情境 | 优先关注 | 建议节奏 | 主要取舍 |
|---|---|---|---|
| 小团队、少项目 | 任务清晰和偏差复盘 | 每周记录并抽查 | 管理成本低,跨周期分析能力较弱 |
| 多项目共享资源 | 项目归属、人员负荷和优先级冲突 | 每周查看汇总,异常及时处理 | 需要统一任务分类和跨项目协调机制 |
| 客户交付、成本核算 | 归属准确、变更留痕、周期确认 | 按日或按周记录,周期关闭前复核 | 准确性更高,填报和审批成本也更高 |
| 探索性研发 | 阶段目标、假设变化和实验结果 | 按阶段复盘 | 不适合用固定工时偏差标准衡量 |
| 高合规业务 | 审批轨迹、权限、数据保存和用途说明 | 按制度要求留痕 | 审计能力增强,必须避免过度收集和越权访问 |
九、工时审核的落地清单:从试点到稳定运行
1. 试点前:先做三项准备
第一,确认本次试点要解决的具体问题,例如月底补填严重、项目成本无法归集或估算偏差无从解释。第二,选取任务类型相对清楚、负责人愿意参与复盘的团队。第三,记录现有基线,包括填报延迟、任务关联完整情况、项目经理审核时间和主要偏差类型。
不要同时改变填报频率、任务模板、审批链、绩效规则和管理报表。变量太多时,即使效果变化,也难以判断由什么造成。先改最影响数据可信度的一两项,观察后再扩展。
2. 试点中:每周问四个问题
- 员工能否在合理时间内完成记录,哪些字段最容易填写错误?
- 项目经理是否能从异常记录中定位真实问题,而不是多了一批无意义提醒?
- 记录中的临时工作、返工和等待是否更容易被看见?
- 审核结论是否改变了估算、排期、依赖协调或质量改进动作?
若员工花大量时间选择类别,说明分类体系可能过细;若异常提醒过多但人工复核后大多无问题,说明规则阈值需要调整;若填写更及时,但仍无法解释任务偏差,说明任务拆分或原因分类不足。
3. 试点后:用“价值减负担”决定是否推广
推广前不只问“大家是否接受”,还要比较管理价值与新增成本。管理价值可以体现为更早发现项目超载、减少月末催办、提高成本归属准确性或缩短偏差定位时间;新增成本包括员工填报时间、项目经理审核时间、系统维护和培训时间。
如果制度只能提高记录完整度,却没有提升决策质量,先删减字段或简化审批。如果成本核算准确性是硬性要求,即使短期填报负担较高,也可以保留必要控制,但应通过默认值、任务关联和批量操作降低重复录入。
4. 运行中:建立指标护栏,不设置单一“优秀率”
建议同时跟踪三类指标。第一类是过程质量,如按期提交、补填占比和任务关联率;第二类是审核效率,如异常关闭时间和项目经理审核投入;第三类是项目改进结果,如估算偏差原因是否减少、计划外工作是否更早识别。
这些指标不能被简单合成一个排名分数。提交率高但延迟补填也高,可能只是月底集中提交;审核时间短但异常解释率低,可能是项目经理快速点击通过。理解指标间的关系,比追求某个漂亮数字更重要。
十、项目经理入门常见问题
1. 员工每天都要填工时吗
不一定。工作切换频繁、客户计费要求高或记录延迟会造成明显记忆损失时,可以每日填写;任务相对稳定且不需要精细成本归属时,可以采用每日简记、每周确认。应先从业务决策需要确定节奏,再评估员工录入成本。
2. 工时记录必须精确到分钟吗
通常不必。记录精度应与管理用途匹配。若目标是项目估算和人力规划,以半小时或更粗的粒度往往已经足够;若涉及合同结算或特定行业要求,则应依据适用制度和协议确定。追求表面精度而无法可靠记录,反而会制造虚假准确感。
3. 员工填报的时间明显高于估算,项目经理先做什么
先确认任务范围和状态是否变化,再询问阻塞、返工、临时支持和依赖等待情况。随后判断这是一次性异常还是同类任务的重复模式。一次偏差先解决当前项目问题;重复偏差再调整估算模型、流程或资源配置。
4. 没有直接交付物的工作怎么审核
会议、技术指导、设计讨论和协调支持可能没有单独文件,但可以通过会议结论、决策记录、被支持任务、后续行动或相关人员确认建立合理追溯。审核的重点是工作内容和项目价值能否被解释,不是要求每段时间都产出一份文档。
5. 是否可以用工时数据评价个人绩效
不建议仅凭工时长短评价个人绩效。工时可以作为理解工作分布、责任范围和项目背景的辅助信息,但需要和交付质量、目标完成、协作贡献、任务复杂度及实际情境共同判断。若组织计划将其纳入绩效规则,应公开规则、校验数据质量,并给员工提供解释和纠错渠道。
6. 用项目管理平台能否自动解决审核问题
平台可以协助关联任务、负责人、状态和投入记录,也能减少提醒、汇总及异常筛查的重复劳动,但它不能自动替团队定义“什么算项目工时”“怎样判断合理偏差”或“数据可以用于什么”。工具解决的是流程承载和信息关联,不是管理判断本身。
十一、结尾:把审核做成改进机制,而不是月底清账
项目经理做好工时审核,关键不是找到一套最严的审批表,而是建立一套能够解释偏差、识别风险并推动改进的机制。记录完整只是起点;任务关联让时间有归属;异常复核让数字有解释;周期复盘让解释进入估算、排期和资源决策。
我最建议入门项目经理记住的一条判断是:工时数据越像一份针对个人的考勤审讯,越容易失去真实度;越能帮助团队看见工作如何流动、偏差从哪里产生,越有项目管理价值。
下一步可以从一个项目开始:写清数据用途,统一三到五类常见工作口径,选定每周记录节奏,试运行六周,并同时统计填报延迟、任务关联、异常解释和审核耗时。先用数据验证规则是否有用,再决定是否扩大范围。审核最终要让项目经理更早发现问题,而不是让团队更熟练地填表。
常见问题解答(FAQ)
1. 工时审核应该先看总工时,还是先看任务与工作记录是否匹配?
我刚开始带项目时,通常先看每个人填了多少小时,觉得总数没超就可以通过。后来发现,有人把会议、开发和返工都记在同一个任务上,数字看起来正常,却无法判断工作实际花在哪里。审核时到底应该从哪一步开始,才能避免只是在核对数字?
建议先核对“记录是否能解释工作”,再看总量是否合理。实际操作可按任务、日期、人员逐条检查:记录有没有对应任务,描述能否说明产出或处理事项,工时是否与任务阶段相符;之后再汇总到个人和项目层面,检查是否存在超出排期、连续多日填满工时或临近周末集中补录等情况。
比如某开发任务记录了8小时,但任务描述只有“跟进项目”,审核者无法判断这8小时用于编码、排障还是沟通,应先退回补充,而不是因为总数在预期范围内就通过。总工时是异常筛查线索,不是审核结论。
2. 项目经理如何判断一条工时记录是否合理,避免凭感觉审批?
我担心审核工时时太严格,会把正常的排障和沟通也当成低效;但如果只相信成员填写的数字,项目成本又可能失真。有没有一套不依赖主观印象的判断方法,能区分合理波动和需要追问的记录?
把判断依据拆成可核实的信号,而不是给某个任务规定一个看似精确的标准工时。可对照任务状态与交付物、计划和实际的偏差、同类任务的历史区间,以及记录时间是否与会议、代码提交、测试结果或问题单等项目证据大致吻合。
以下数字仅作示例:如果团队同类小型缺陷通常记录1至3小时,本次记录7小时,不应直接判错,而应询问是否涉及复现困难、环境搭建或回归测试;若说明清楚且有相应工作结果,偏差可能合理。审核重点是要求异常有解释、解释能与事实相互印证,而不是要求每个人都符合平均值。
3. 遇到工时记录过于笼统或事后补填,项目经理应该怎么处理?
我发现成员有时一周结束才一次性补工时,描述也只有“开发”“开会”几个字。直接退回可能增加沟通成本,直接通过又担心数据不可信;我想知道怎样处理,既能补救本周记录,也能减少下周继续发生。
对笼统记录,退回时指出缺少的字段,并给出可执行的补充要求,例如说明处理对象、主要活动和阶段性结果;对事后补填,先确认补录覆盖日期、依据是什么,以及是否存在记忆误差,再标记为补录并按团队规则处理。不要让成员为了通过审核编造精确到分钟的时间,也不要把“补填”自动等同于不诚信。
可采用一周内分两次提醒、周末设提交截止时间的方式,并跟踪连续数周的迟交率。示例:若一个10人团队从每周有4人迟交降到1人,说明提醒机制可能有效;但还要检查记录是否具体,不能只用提交及时率衡量质量。
4. 工时审核发现计划与实际差异很大时,应该改工时、改计划,还是调整项目安排?
我遇到过任务实际花费远高于估算的情况,团队认为是需求变更,管理者则怀疑执行效率。若为了让报表好看而改记录,成本数据就失去意义;但如果只保留差异,也不知道该如何推动项目。审核后该怎么判断下一步?
先保留真实发生的工时,不要为了匹配计划而覆盖实际记录;再把差异拆成范围变化、技术不确定性、等待依赖、返工和估算偏差等原因,并确认是否有需求变更、阻塞记录或验收反馈作为依据。若是范围增加,应更新剩余工作和交付预期;若是等待依赖,应明确责任人与解决时间;若同类任务反复低估,则修订后续估算依据。
比如计划12小时、实际20小时,差异是8小时,单看百分比无法判定问题;如果其中5小时来自新增验收要求、3小时来自缺陷返工,处理动作应分别对应范围确认和质量改进。审核的目的不是把差异抹平,而是让下一次决策更准确。
核心关键词
文章包含AI辅助创作:工时管理如何做好工时审核?项目经理入门指南与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/558532
读者评论
我们团队以前月底统一补工时,任务切换多的时候很难回忆准确。改成每周记录后确实好一些,但临时支持工作仍容易漏掉,设置一个公共类别比较实用。
赞同工时不能直接拿来判断个人效率。我们有些评审和新人指导很难对应明确交付物,审核时如果只看任务投入和产出,容易低估这类工作。
异常提醒适合用来筛查,不适合自动判错。任务状态更新常常滞后,最好给员工补充说明的机会;另外,文章提到的审核流程能否落地,也取决于团队是否统一了记录口径。
