Capacity怎么做?项目负责人最佳实践:资源负载从0到1

Capacity(资源容量)做不起来,通常不是团队不会算工时,而是把“可用人天”误当成“可承诺产能”。我做项目资源盘点时,最常见的场景是:计划表显示团队下月有 420 人天,项目负责人据此接下 400 人天的工作;但扣掉休假、例会、线上值守、跨项目支持和技能不匹配后,真正能用于项目交付的可能不到 260 人天。Capacity 从 0 到 1,关键不是把日历填满,而是让每一项承诺都能追溯到人、时间、技能、优先级和风险。

一、先讲结论:Capacity 管的是承诺边界,不是忙碌程度

1. Capacity 的正确起点

我把项目 Capacity 定义为:在明确的时间窗口内,考虑可用时间、非项目工作、技能适配和不确定性之后,团队能够合理承诺的工作量。它不是员工的合同工时,也不是把所有人的工时相加,更不是任务估时的总和。

这一定义里有四个不可省略的条件:时间窗口、人员范围、可用于交付的时间、工作所需技能。缺少任何一个,Capacity 数字都可能看起来精确,实际上不能用于决策。

我的核心判断是:先算“可承诺容量”,再排工作;先发现资源缺口,再讨论加人、延期或缩范围。如果顺序反过来,项目计划往往只是把需求量平均摊到人头上。

2. 从三个数字开始,而不是从复杂系统开始

资源管理刚起步时,不必先购买复杂工具,也不必要求每个人记录每小时做了什么。我通常先建立三个可复核的数字:理论容量、可计划容量、已承诺容量。

  • 理论容量:计划窗口内,团队成员按工作日折算的总可用工时。
  • 可计划容量:扣除休假、固定会议、支持工作、培训等后,真正可安排项目工作的工时。
  • 已承诺容量:已经分配给已批准项目、运维、缺陷处理等工作的工时。

三者之间的差值才有管理意义。理论容量与可计划容量的差距,暴露组织日常损耗;可计划容量与已承诺容量的差距,显示剩余缓冲;如果已承诺容量持续高于可计划容量,计划本身就不可信。

3. 先统一口径,再谈准确率

项目负责人最容易忽略的不是公式,而是口径。例如一个团队把容量按 8 小时工作日计算,另一个团队把 6 小时作为有效项目时间;一个项目把支持值班算进任务工时,另一个项目把它列为独立工作。数字放在同一张图上,不代表可以横向比较。

我建议在启动时写清楚:容量按小时还是人天统计;每日有效工作时间如何折算;计划窗口是周、迭代还是月份;哪些固定工作要预扣;估算包括不包括评审、测试、返工和沟通;缺勤与临时支持如何更新。

口径项 建议做法 不统一的后果
计划单位 团队内部统一用小时或人天,并明确换算 同一工作在不同项目中被估成不同规模
时间窗口 以周或迭代为主,月度用于中期预警 短期波动与长期趋势混在一起
非项目时间 会议、值班、支持、休假分别登记或预扣 容量看似充足,执行时不断被打断
工作范围 注明包含开发、测试、评审、发布中的哪些环节 任务估时偏低,交付周期被反复拉长

Capacity怎么做?项目负责人最佳实践:资源负载从0到1

二、背景与真实场景:为什么团队总是“看起来有空,实际上没空”

1. 项目计划面对的是共享资源,不是理想化全职人员

项目负责人经常按组织架构表分配资源:开发组有 8 人,测试组有 4 人,因此项目好像拥有完整的 12 人团队。现实中,核心开发可能同时负责两个项目,测试人员还要承担线上回归,架构师每周只投入半天,业务专家需要处理日常审批。

所以资源“在团队里”不等于资源“在项目里”。只有当投入比例、时间窗口和技能任务都明确时,人员才构成项目可用容量。否则,名单只是组织关系,不是交付承诺。

2. 任务中断会让名义工时失真

一个人日历上有 8 小时,并不表示他能连续完成 8 小时的项目工作。即时沟通、临时故障、评审请求和上下游等待,会把工作切成碎片。被中断的时间不一定全部消失,但切换上下文会提高完成同一任务的成本。

我判断容量是否失真时,会追问“这段时间能否被连续使用”。如果一名工程师每天有 3 小时被分散到多个支持请求中,计划表仍按完整 8 小时安排深度开发,通常不是个人效率差,而是排程假设不成立。

3. 技能瓶颈比总人数更容易拖慢项目

团队总容量充足,不代表关键路径上的容量充足。比如项目剩余工作包含 120 小时开发、80 小时测试,但只有一名熟悉支付接口的工程师能够完成关键模块。团队其他成员即使有 200 小时空闲,也不能自动替代这名工程师。

因此,我不会只看“人天总量”,还会按技能或角色拆分容量。容量表至少要能回答:谁能做这项工作、谁可以备份、技能稀缺点在哪、替代需要多少交接时间。

4. 容量管理要能连接业务优先级

Capacity 的目标不是让每个人都满负荷,而是帮助组织在有限资源下做明确选择。如果两个项目都声称必须优先,容量管理就应该把冲突暴露出来:哪个项目推迟,哪个范围缩小,哪项工作暂缓,或者是否需要额外资源。

在中大型企业和 100 人以上组织里,项目数量、共享岗位和依赖关系通常会让人工汇总变得脆弱。以 PingCode 这类项目管理平台为例,可以把项目计划、任务负责人、迭代安排和资源视图放在同一工作流里,帮助负责人识别跨项目占用。但工具不会替组织决定优先级,优先级仍须由业务负责人确认。

5. 容量问题常常是治理问题的表征

当团队长期超载,表面上看是人手不足,根因可能是需求入口没有控制、项目并行过多、优先级频繁变化,或管理者不愿意明确暂停低优先级工作。只增加人手,可能只是把协调成本和等待成本也一起放大。

因此,做 Capacity 时要同时看三类证据:工作量从哪里进入、资源被什么工作占用、承诺变更由谁批准。只看人员日历,容易把组织决策问题误判为个体效率问题。

三、常见误区:看上去在算容量,实际上在制造幻觉

1. 把合同工时当成有效产能

“每人每天 8 小时”是劳动时间口径,不是项目专注时间口径。例会、沟通、培训、缺陷支持和行政事务都会占用工作日。直接把合同工时全部分配给任务,等于预先假设这些活动不存在。

比较稳妥的做法是先用历史观察建立团队可用比例,再持续校准。没有历史记录时,可以先用区间假设,并明确标注为试运行参数,不要把初始估值包装成精确事实。

2. 把人员利用率越高越好

利用率高看似意味着资源没有闲置,但满载团队没有空间吸收故障、需求澄清和估算误差。一个团队如果每周 100% 排满,任何临时事件都只能通过加班、延迟或挤压质量来消化。

容量管理追求的是可预测交付,而不是每个人的日历都没有空白。预留缓冲不是浪费,尤其在不确定性高、依赖多或线上保障要求高的项目中,缓冲是计划的一部分。

3. 把估算总和当成承诺容量

需求估算为 300 小时,只能说明当前对工作规模的判断,不代表团队有 300 小时可用。反过来,即便团队有 300 小时,也不表示这批工作能在窗口内完成,因为技能、依赖、先后顺序和评审资源可能形成瓶颈。

因此要分别记录“工作需求量”和“资源供给量”,再检查二者是否在同一时间、同一技能维度上匹配。把这两个数字混成一个总量,是容量分析最常见的逻辑错误。

4. 用平均值掩盖关键岗位短缺

如果团队 10 人平均还有 20% 空闲,看起来资源健康;但若其中 9 人是非瓶颈岗位,唯一的安全评审人已经排满,项目仍会卡住。平均值适合看整体趋势,不适合替代关键岗位分析。

至少要单独检查关键技能、审批角色、环境维护人和外部依赖接口人。对于不可替代岗位,容量不是简单的可用小时,还要考虑连续性和单点故障风险。

5. 把工作量表做成监控个人的工具

如果记录工时被员工理解为绩效审查,数据往往会迅速变得不完整或失真。容量数据首先服务于团队承诺和组织决策,而不是用来把每个人的每一分钟变成排名。

我会向团队说明三件事:数据采集的用途、查看权限、如何处理估算偏差。若管理者要用数据评估个人,必须另行定义方法,不能把项目估算误差直接归因于个人表现。

6. 只更新一次,随后任由计划过期

Capacity 不是启动会上的一次性表格。休假变化、线上事故、需求插入和人员调动都会改变可用量。如果计划更新频率低于工作变化频率,系统只会保留过时的确定感。

更新不等于每小时修改。成熟做法是按决策周期更新:周度检查近期承诺,迭代边界重算容量,月度查看趋势和跨项目冲突。

7. 用工具自动分配代替管理判断

资源视图可以指出某人被分配了 150% 的工作,也可以提示某个技能组已超载,但它无法判断两个项目哪个更重要,也无法代替负责人评估风险。把冲突展示出来是工具的价值,把取舍做清楚是管理者的责任。

试用 PingCode 等项目管理平台时,我会重点验证数据是否能从需求、任务、迭代和负责人关联起来,资源冲突能否被及时看见,以及变更是否留痕。单独一张漂亮的负载图,如果数据需要手工反复搬运,几周后就很难保持可信。

Capacity怎么做?项目负责人最佳实践:资源负载从0到1

四、专业判断逻辑:把资源供需放到同一张决策图上

1. 用分层公式算出可计划容量

我通常从人员日历开始,再逐层扣减明确占用。对某一时间窗口,可以用下面的简化公式建立第一版模型:

可计划容量 = 计划工作日 × 每日标准工时 × 可参与比例 − 已知非项目占用 − 风险预留

这里的“可参与比例”用于表达兼职投入、轮岗或其他职责。例如某位架构师在窗口内只能投入 30%,就不能按完整工作日计入项目容量。风险预留则用于吸收需求波动、故障和估算误差,具体比例要根据工作性质和历史偏差校准。

公式的价值不在于一次算得完美,而在于让假设可见。若一个项目负责人说“团队能投入 500 小时”,我会继续问:这 500 小时扣除了哪些固定工作?谁能提供?是否包含测试和评审?有没有跨项目重叠?

2. 分别核对需求负载与资源容量

需求负载是项目在窗口内计划消耗的工作量,资源容量是团队在同一窗口内可提供的工作量。二者必须使用相同单位、相同周期和相同范围,才有比较意义。

初步负载率可以按“已承诺工作量 ÷ 可计划容量”计算。它适合发现明显超载,但不能独立判断计划是否可行。若关键技能组的负载率超过容量,即使团队总体低于 100%,项目仍可能存在阻塞。

观察信号 可能含义 建议追问
整体负载高于可计划容量 项目承诺已超过现实供给 是否有低优先级工作可以退出或延期?
整体负载正常,单一技能组超载 技能瓶颈或关键路径集中 能否拆分任务、培训备份或调整顺序?
计划反复变更,负载忽高忽低 需求入口或优先级治理不足 谁有权插入工作?插入后由谁批准挤出其他工作?
计划负载不高但交付持续延迟 依赖、等待、返工或估算口径可能有问题 延迟发生在执行、评审、测试还是外部等待?

3. 以关键技能而非总人头做二次校验

我会将团队拆成可以解释交付约束的角色或技能组,例如产品分析、后端开发、前端开发、测试、数据、安全评审和发布保障。拆分不应过细到难以维护,也不应粗到看不见瓶颈。

拆分后,要检查每个技能组在时间窗口内的容量、已承诺工作、关键任务和可替代人员。若一个角色承担多个项目的审批或架构决策,需按实际参与时间计入,而不是只把它当成项目协作者。

4. 给估算不确定性留出空间

不同工作类型的估算可信度并不一样。已重复执行的例行发布,工作量区间可能较窄;第一次接入外部系统、涉及数据迁移或监管审查的工作,偏差通常更大。对后者用单点估算排满容量,会把未知数伪装成确定性。

可采用区间估算:乐观、中位、保守三种情景,或用“已知工作量加风险预留”的方式表达。重要的不是选择某种统计术语,而是让负责人知道:计划在哪些假设下成立,假设失效后首先影响什么。

5. 把依赖和等待时间从人时中分离

人时用于描述资源投入,日历周期还包含排队、审批、环境准备和外部响应。一个任务可能只需要 16 小时实际工作,却因为等评审而跨越两周。若把投入工时直接等同于交付周期,项目计划会系统性低估等待。

因此,容量模型负责回答“谁投入多少”,排程模型负责回答“工作何时开始、何时结束、受什么依赖限制”。两者需要关联,但不能混为一张工时表。

6. 用偏差反校准,不要只追究偏差

每个窗口结束后,我会比较计划工时、实际投入和完成结果,但偏差分析的目的不是找一个人承担责任,而是识别估算、可用时间和需求稳定性哪里失准。

例如,计划偏差可能来自任务范围遗漏、临时支持高于预期、等待审批、人员缺勤或返工。只有把偏差分类,下一轮容量假设才可能变好。把所有偏差都写成“执行不力”,无法改善模型。

Capacity怎么做?项目负责人最佳实践:资源负载从0到1

五、从 0 到 1 的落地方法:先跑通决策闭环,再扩大覆盖面

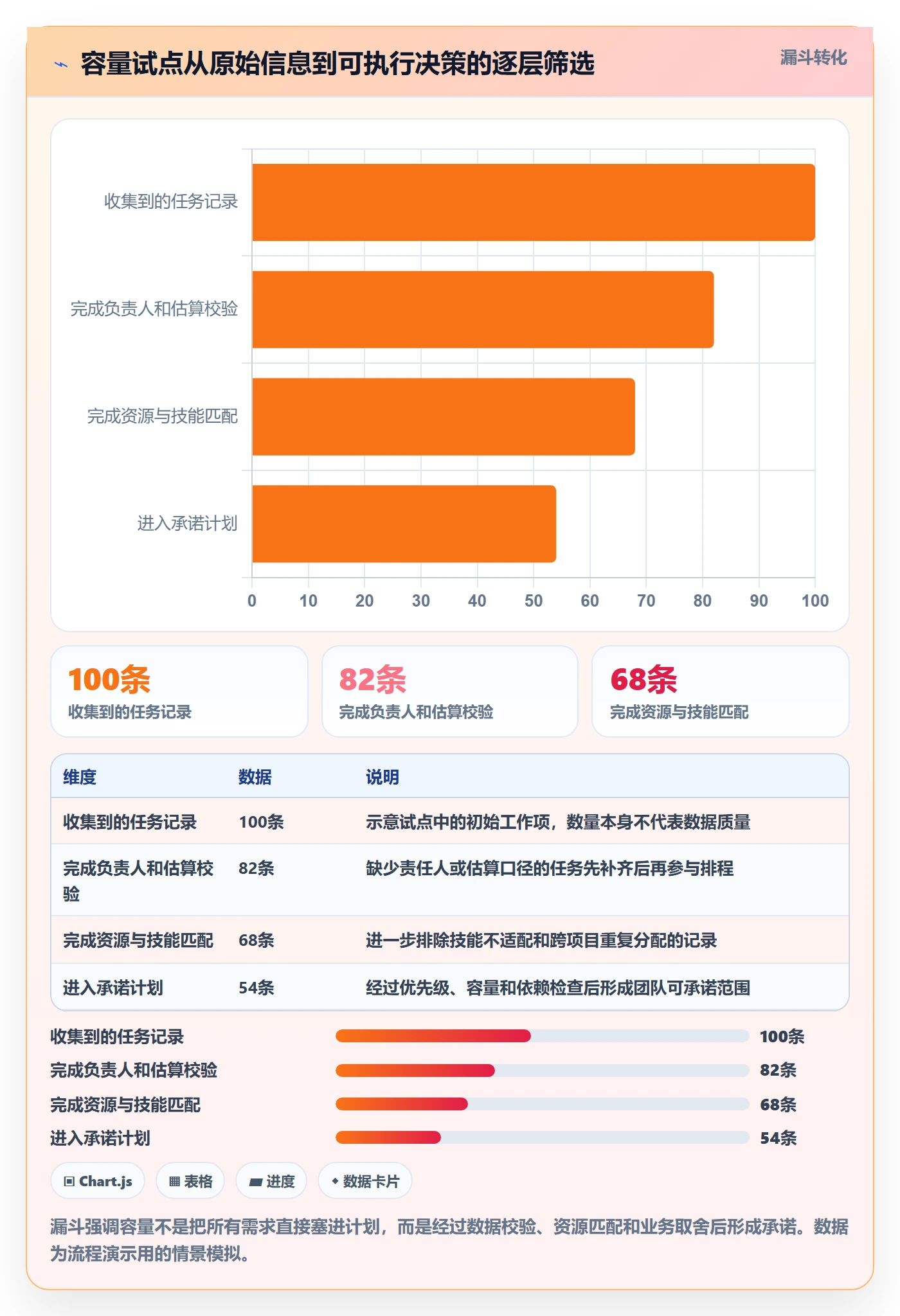

1. 第一步:划定试点范围

不要一开始就要求全公司所有团队填写统一的细粒度工时。先选一个有明确交付周期、资源共享较多、负责人愿意参与复盘的团队,覆盖一个完整迭代或四到六周窗口。

试点目标不是证明工具好用,而是验证容量口径能否支持真实决策。选择试点时,尽量避开人员刚大规模调整、需求范围尚未确认或管理层频繁改优先级的阶段,否则数据噪声过大,很难区分模型问题和环境问题。

2. 第二步:建立人员与技能清单

清单只需要包含与排程有关的字段:人员或角色、主要技能、可投入比例、已知休假、固定职责、替代人选和所属团队。不要收集与容量决策无关的个人信息。

对于共享资源,注明投入比例和生效窗口。例如“后端工程师甲,本迭代投入 60%,其中 20% 用于线上支持”。投入比例要有业务责任人确认,不应由项目负责人单方面假设。

3. 第三步:先记录固定占用,再分配项目工作

先录入确定性较高的占用:节假日、休假、轮值、例会、固定运营工作和已批准的其他项目。再给不确定工作预留缓冲,最后才将剩余容量分配给项目任务。

这种顺序看起来保守,却能避免“先把项目塞满,再发现日常工作没地方放”。如果组织无法精确统计固定占用,可以先用团队历史观察值或小范围时间记录估算,并在试点结束后复核。

4. 第四步:把任务估算拆到可执行粒度

Capacity 不是要求把每项工作估算到分钟,而是让任务粒度足以支持排程和责任确认。一个预计跨越多周、包含开发、测试、评审和上线的“大任务”,很难用来发现具体瓶颈。

我通常建议把任务拆到团队能在一个短周期内检查进展的程度,并注明工作类型、负责角色、依赖项和估算范围。估算过细会增加维护负担,过粗则看不见排程冲突,试点中应以是否能做决策作为判断标准。

5. 第五步:检查跨项目重叠与技能瓶颈

将同一人员在多个项目中的分配放在同一个窗口核对。若项目 A 计划投入 70%,项目 B 计划投入 50%,即使两个计划各自看起来合理,合计也已超过现实可用时间。

然后按技能组检查供需。某角色如果被多个项目同时依赖,应明确优先级和服务规则,例如每周固定评审时段、紧急事项入口和最大并行数。没有规则的共享资源,实际上是隐形排队系统。

6. 第六步:把冲突转成管理选项

发现超载后,不要停留在红色警示。项目负责人应至少准备几个可以讨论的选项:推迟低优先级工作、缩小范围、调整顺序、借调或培养替代人员、购买外部服务,或者接受更高风险并明确后果。

每个选项都要说明影响对象、影响时间和需要谁批准。这样,容量会议才是决策会,而不是大家对着表格重复描述“人不够”。

7. 第七步:周度更新、迭代复盘、月度校准

周度更新关注近期缺勤、临时工作和任务变化;迭代复盘关注承诺与完成偏差;月度校准关注利用率、返工、等待和技能瓶颈趋势。三种节奏解决不同问题,不应全部塞进一次会议。

对于使用项目管理平台的团队,可以将任务负责人、计划时间、状态和资源视图关联起来,减少重复录入。以 PingCode 为例,适合评估其是否能支持从项目计划到任务执行的关联查看;实际效果仍取决于团队是否维护统一的数据口径和变更流程。

8. 第八步:定义数据质量门槛

容量看板不是有数据就可信。团队可以定义最低质量要求,例如:关键任务必须有负责人和估算;共享人员必须声明投入比例;重大插单必须记录来源与挤出项;迭代结束后要说明明显偏差。

门槛不宜一次设得过高。若初期要求每个人每天按小时填报,团队可能花大量时间维护数据,却没有得到相称的决策价值。先做到能识别超载和冲突,再逐步提升颗粒度。

Capacity怎么做?项目负责人最佳实践:资源负载从0到1

六、案例与数据观察:一个跨项目团队如何把超载说清楚

1. 场景设定:六人团队,两周窗口,三个项目争用资源

以下案例是为说明方法构造的情景模拟,不代表某一家企业的真实经营数据。团队由 6 人组成,承担平台升级、客户交付和线上支持三个工作流。项目启动前,负责人按每人两周 80 小时估算,认为团队总容量为 480 小时。

盘点后发现,窗口内有 40 小时休假、54 小时固定会议与培训、66 小时支持和值班。扣除这些占用,团队可计划容量约为 320 小时。三个工作流的需求估算合计 375 小时,整体已超出 55 小时。

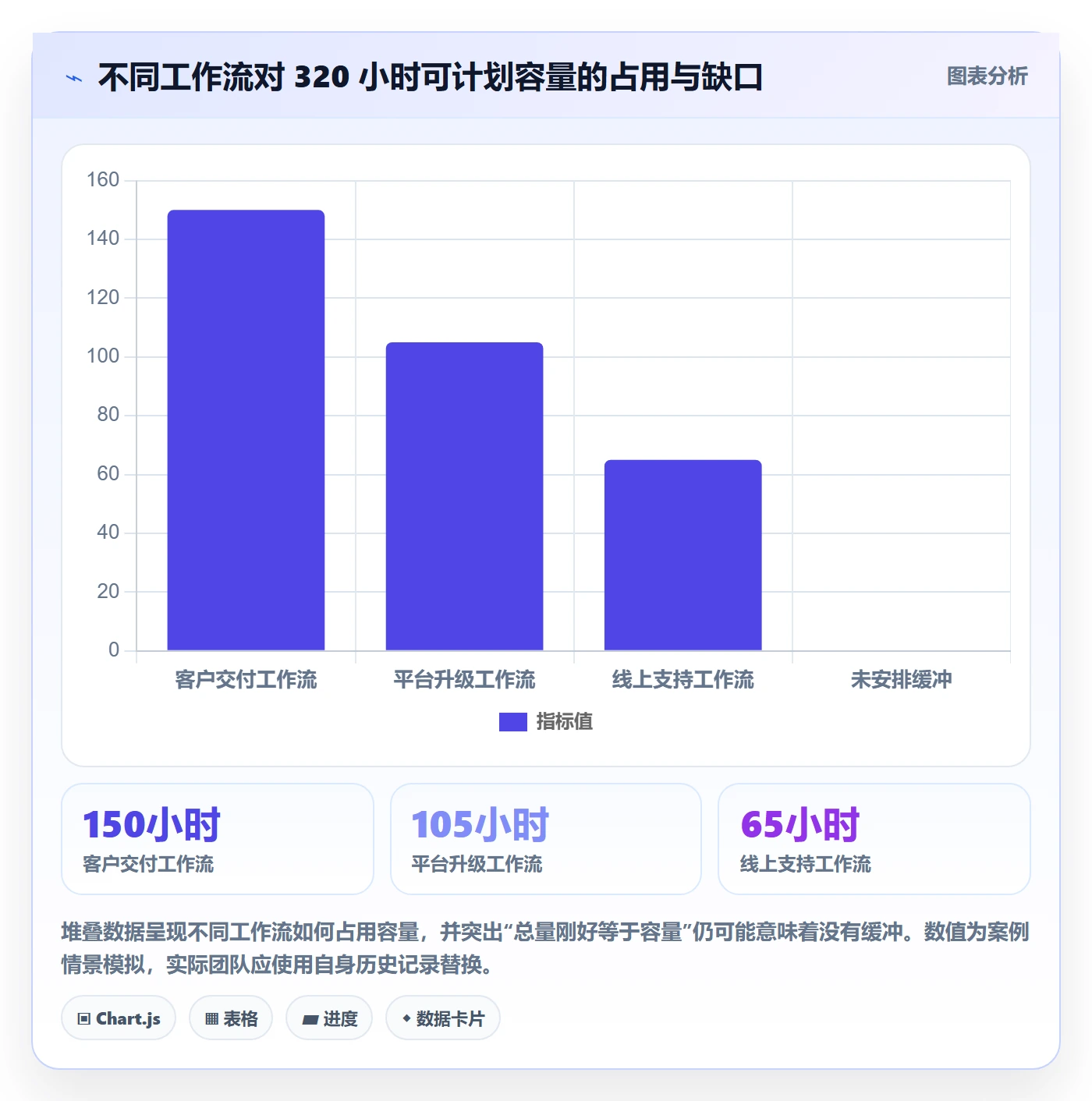

若只看总量,结论是“要么加班,要么延期”。但进一步按技能拆分后,真正的风险集中在测试和发布保障:开发侧还有可调度空间,测试侧却有 48 小时缺口,发布责任人也同时被两个项目安排在同一周。

2. 先分清可替代缺口和不可替代缺口

团队把工作分成三类:可调整顺序的常规开发、必须在客户窗口前完成的验收测试、必须由熟悉生产环境的发布责任人执行的上线准备。第一类可以移到下一窗口,第二类要优先保证,第三类需要明确唯一负责人和备份方案。

这一步改变了讨论方式。大家不再笼统要求“多一个人”,而是提出更精确的决策:是否延期一项低优先级平台改造;是否让另一名工程师在本窗口参与发布演练;是否将部分非关键测试延后到客户验收之后,并接受相应风险。

3. 用替代方案比较,而不是用加班掩盖差异

方案 容量影响 业务代价 适用判断
维持全部范围并加班 短期增加约 40 小时投入 疲劳和质量风险上升,后续窗口恢复能力变差 只适用于短期、明确、可控的紧急情境
延期低优先级改造 释放约 32 小时容量 平台改造收益延后,客户交付风险较低 适用于业务负责人确认优先级后
缩小验收范围并明确遗留项 减少约 24 小时测试工作 需承担范围压缩后的覆盖风险 适用于可分阶段验收且风险可接受时
培养发布备份并安排演练 本窗口增加约 12 小时准备投入 短期占用时间,长期降低单点依赖 适用于发布责任人长期成为瓶颈时

4. 结果复盘应看机制,而不只是是否按期

假设团队最终延期了低优先级改造,保留客户验收范围,并完成发布备份演练。复盘不能只写“客户项目按期交付”,还要看:临时支持是否仍超出预留、测试估算是否偏低、发布风险是否下降、被延期工作是否有新的承诺日期。

如果一次按期交付依赖连续加班,Capacity 模型并未成功;它只是把成本转移到团队健康和后续窗口。相反,若通过明确取舍完成关键目标,且低优先级工作有可追踪的后续安排,才说明资源决策真正发挥了作用。

5. 哪些数据值得持续观察

我建议试点阶段优先观察少量能够推动决策的指标,而不是做一张塞满数字的仪表盘。较有用的指标包括:计划容量与实际可用容量偏差、承诺工作完成率、临时工作占比、关键技能超载周数、计划变更次数、等待时间和返工比例。

指标需要配合解释。例如完成率下降,可能是估算偏差,也可能是项目中途增加了高优先级工作。只看结果数字,不记录窗口内发生的变化,很容易把组织决策的影响误判成团队执行问题。

Capacity怎么做?项目负责人最佳实践:资源负载从0到1

七、不同情况下的行动建议:同一套公式,不同的管理动作

1. 小团队、项目少、工作相对稳定

如果团队人数较少、共享资源不多,先用简单的周度容量表即可。记录人员可用比例、休假、固定职责和当前承诺,重点检查未来两到四周是否超载。

此时不必把每项任务拆到很细,也不必追求全自动化。关键是负责人和成员对“本周还能接多少工作”有相同理解,并能在插单时明确说出被挤出的工作。

2. 多项目共享资源,冲突频繁

当同一批人员服务多个项目时,需要建立跨项目的统一计划窗口和优先级机制。各项目不能各自独立声明 50% 投入,然后期待资源可以同时满足。

建议指定一个有权协调资源的角色或例会机制,定期检查重复分配、关键技能瓶颈和优先级变化。项目管理平台可以帮助汇总人员与任务的关联,但资源优先级必须由业务治理机制确定。

3. 线上支持和突发工作占比较高

如果故障和客户支持频繁,不能把支持当作偶发噪声。应依据历史记录估算常态负担,设置轮值或容量池,并把紧急事件与一般需求分开处理。

遇到支持工作高于预期时,不要无声地把所有项目计划继续保留。应触发明确的再计划流程:说明新增工作量、受影响项目、延期风险和需要批准的替代方案。

4. 新团队、新产品或估算历史不足

没有历史数据时,Capacity 应以区间和假设为主。可以先用两到三个周期记录可用时间、计划工作和实际完成,再根据偏差调整参数。此阶段的目标是减少盲目承诺,而不是声称得到了准确预测。

对于高不确定任务,先做探索、技术验证或小规模试点,再根据新证据更新估算。不要把未知工作塞进固定容量数字中,以“团队会想办法”掩盖风险。

5. 关键岗位不可替代

若某个岗位只有一人具备必要技能,短期要控制其并行任务,并为评审、交接和休假留出空间。中期则要建立备份、文档和技能传递机制。

单点岗位的容量风险不宜只用小时衡量。还要看其是否在关键路径上、是否涉及生产权限、是否能在缺席时由他人接手,以及替代者达到可独立承担工作需要多久。

6. 项目已经严重超载,管理层要求给出承诺日期

不要先给一个日期,再反推资源表。应展示至少两个范围或资源方案,并说明每种方案的日期、成本、风险和依赖。若对方要求“范围、日期、资源都不变”,项目负责人要把不可行的假设明确记录下来。

有时候组织确实需要接受高风险推进,但风险必须由有决策权的人确认。项目负责人可以提供专业判断,不应独自承担未授权的范围与资源冲突。

八、不同情况下的取舍:容量不是追求唯一正确答案

1. 精确度与维护成本之间的取舍

更细的记录可以提高分析颗粒度,但会增加团队维护成本。若每天逐小时记录并不能改变项目决策,就没有必要强行精细化。判断标准是:新增的数据是否帮助负责人发现风险、改变优先级或改善估算。

对于成熟团队,任务级工作量可能足够;对于高风险或受监管项目,可能需要更细的审计记录。颗粒度应由决策和合规需要决定,而不是由工具能录入多少字段决定。

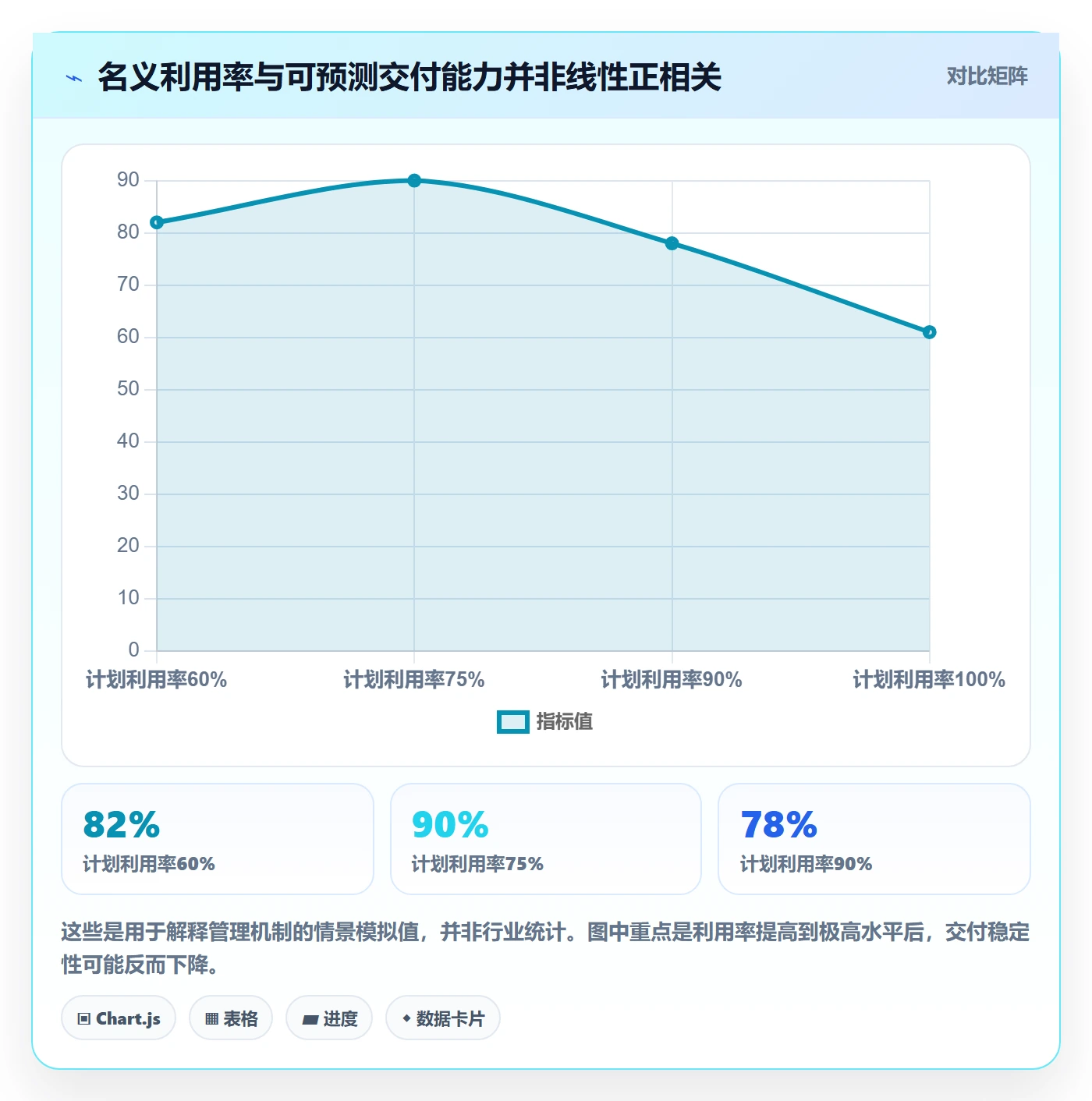

2. 利用率与缓冲之间的取舍

低利用率会让部分容量看起来未被充分使用,但能提高吸收变化的能力;高利用率能让短期排程更饱满,却会放大突发工作造成的连锁延迟。不存在适用于所有团队的单一目标值。

如果工作稳定、依赖少、任务可替代,缓冲可以相对谨慎;如果项目经常被插单、故障和外部审批影响,就应给风险留出更明显空间。以历史偏差为依据,逐周期调整,比照搬某个“最佳利用率”更可靠。

3. 专家集中与团队培养之间的取舍

让最熟练的人承担关键任务,短期可能更快;让其他成员参与,会产生学习成本,却能减少未来单点风险。关键交付期可以优先确保稳定性,平稳期则可安排影子跟进、结对和演练。

技能培养也要计入容量。若组织要求员工在完成全部项目任务之外学习新技能,培训就会变成隐形加班,计划仍然失真。

4. 共享资源池与专属团队之间的取舍

共享资源池能提高稀缺技能的复用率,但更容易出现排队、优先级冲突和上下文切换。专属团队能提高连续性,但在工作量波动时可能有闲置。

对于需求变化大、技能稀缺的岗位,共享机制可能合适,但需要清楚的服务规则和调度权;对于目标稳定、依赖紧密、交付周期长的工作,固定团队通常更利于持续协作。

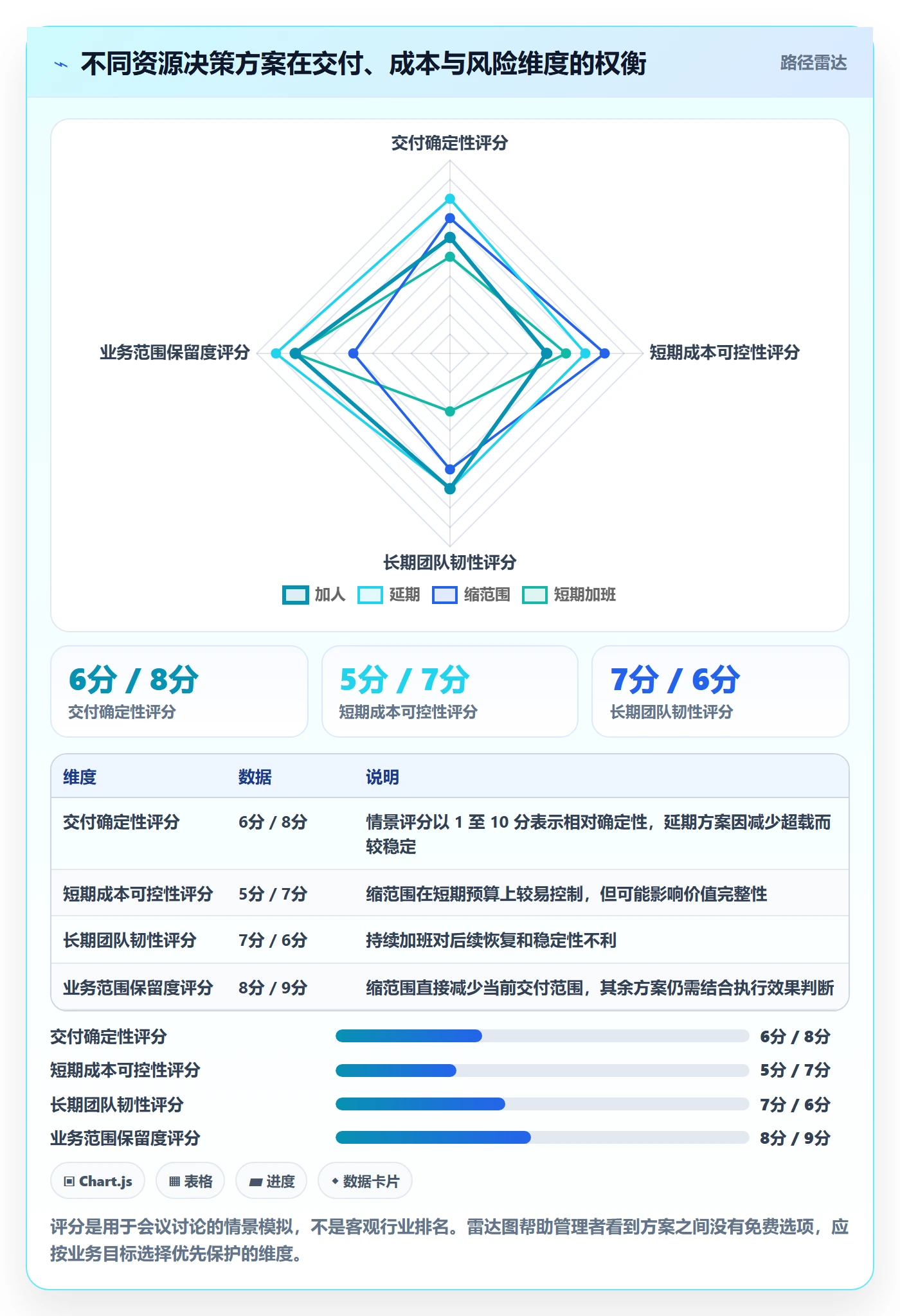

5. 加人、延期、缩范围和加班之间的取舍

加人并不总能立即增加产能。新人需要培训,跨团队协作会产生沟通成本,某些工作还受专业许可或权限限制。若项目剩余时间很短,增加人员可能来不及产生正向贡献。

延期会影响市场窗口或合同承诺;缩范围可能影响用户价值或验收;加班能短期增加投入,却可能提高缺陷和后续疲劳风险。决策时应把这些代价并列,而不是默认某一种方案“免费”。

选择 更适合的条件 主要代价 必须同步确认
增加资源 工作可拆分、交接成本可控、窗口足够长 培训、沟通和协调成本 新资源何时能独立产出
延期 日期可协商,质量或范围不宜压缩 市场、客户或依赖窗口延后 新日期与外部承诺是否一致
缩小范围 可分阶段交付,非核心部分可后置 功能覆盖或阶段价值减少 验收标准和遗留项责任
短期加班 紧急、时间有限、风险可控 疲劳、质量和后续恢复成本 加班时长上限与补偿安排
降低并行项目数 上下文切换严重、多个项目互相争人 部分项目启动时间后移 组织级优先级与暂停条件

Capacity怎么做?项目负责人最佳实践:资源负载从0到1

九、如何判断 Capacity 从 0 到 1 已经起效

1. 团队能在承诺前发现冲突

最直接的变化不是看板更完整,而是项目还没正式承诺时,负责人已经能指出关键技能缺口、跨项目重复分配和主要假设。发现问题的时间提前,通常比事后加班补救更有价值。

如果冲突总是在截止日期临近时才被发现,可能是容量更新滞后、任务粒度过粗、数据没有跨项目汇总,或团队不愿意暴露真实占用。

2. 插单会触发取舍,而不是隐形叠加

真正有效的机制会让每个新增工作都有来源、负责人、优先级和影响说明。插单进入后,团队能够指出哪些已承诺工作需要延期、缩小或撤销,而不是把所有工作同时保留在计划里。

这不代表组织不能调整优先级,而是调整要可见、可追踪。容量管理的价值之一,就是让变更的代价不再被一线人员默默吸收。

3. 计划偏差可以解释并逐步改善

初期预测不准确是正常的。更重要的是,团队能否说明偏差来自需求变化、非项目工作、估算遗漏、依赖等待或技能瓶颈,并在后续计划中采取对应动作。

若连续几个周期都出现同类偏差,却没有调整工作入口、风险预留或估算方式,说明团队只是记录了数据,没有建立学习闭环。

4. 资源决策不再只依赖声音最大的项目

Capacity 数据不会自动消除组织冲突,但能让不同项目的需求和影响在同一口径下呈现。管理层可以根据业务价值、风险和时间窗口作出选择,而不只是因为某个项目负责人更频繁地催促资源。

这要求管理者承认一个现实:资源有限时,优先级意味着有人需要等待。只要组织不愿意做这个选择,容量表就只能记录超载,不能解决超载。

5. 工具和流程能持续维护,而不是靠一个人救火

如果容量数据只有一名项目助理能更新,其他人不知道数据如何生成,系统就存在单点风险。理想状态是任务负责人维护任务信息,团队负责人确认可用量,项目负责人推动冲突决策,管理层批准优先级。

当数据维护责任清楚、变更有记录、会议能围绕选项决策时,工具才真正成为协作基础。对于 100 人以上组织,可进一步评估 PingCode 等项目管理平台在跨项目视图、权限、历史记录和流程衔接方面是否符合现有治理方式,而不是仅凭功能列表做选型。

十、结尾:从一张容量表开始,但不要把终点设成满载

1. 独特观点:Capacity 的产出是“更诚实的承诺”

Capacity 不是把人变成可互换的数字,也不是要求组织把每个工作日填满。它是一种把需求、技能、时间和决策权放到一起的管理方法。它帮助团队区分“我们希望完成什么”和“在当前条件下可以承诺什么”。

我认为,衡量 Capacity 成熟度最重要的标准,不是预测误差降到了某个漂亮数值,而是团队能否更早暴露约束,管理者能否更快作出取舍,成员能否不靠隐形加班来维持计划表上的承诺。

2. 下一步怎么做

如果你现在从零开始,先选一个团队和一个两到四周窗口,列出人员可用时间、固定占用、技能分布和已承诺工作。把口径写在表格旁边,标注哪些数字是事实、哪些是估算、哪些是暂定假设。

接着检查整体负载和关键技能负载,找出最明确的一个冲突,准备延期、缩范围、调序或补充资源等方案。窗口结束后复盘偏差原因,修正下一轮的容量假设。

先让一次资源冲突变得可见,再让一次优先级取舍变得可执行;这就是 Capacity 从 0 到 1 的起点。

常见问题解答(FAQ)

1. Capacity 规划从哪里开始?

我刚接手一个跨职能项目,团队成员同时还要支持线上需求和其他项目。以前我按“每人每周 5 天”排计划,结果任务经常延期;我想知道容量规划第一步该统计什么,才不至于把表格做得很复杂却不能指导决策?

先统计可用于项目工作的时间,而不是直接把工作日当成产能。按人逐周核算:工作日减去休假、固定会议、值班和已承诺的其他工作。例如一周 5 天,扣除 1 天会议、0.5 天值班、1 天其他项目,实际可分配容量约为 2.5 人天。初期只需覆盖未来 4 至 6 周,并把估算单位统一为人天或小时。

判断标准不是数据精确到分钟,而是能否解释“为什么这个人本周最多接两个任务”。

2. 项目容量应该按个人、角色还是团队计算?

我遇到过开发看起来有空,但测试和设计已经排满的情况。若只看团队总人天,计划似乎能完成;一到交付阶段却卡在少数角色上,我该怎样选择容量的统计粒度?

先按角色识别瓶颈,再细化到具体人员。团队总容量适合判断大致规模,却会掩盖技能不可替代的问题;例如开发尚有 10 人天,而测试只剩 2 人天,新增开发任务并不会让交付更快。实际排期可先设开发、测试、设计等角色容量,再为关键岗位标明个人负载。只有任务必须由特定人员完成时,才需要精确到个人;

否则过早精细化会增加维护成本,却未必改善决策。

3. 资源负载达到多少就算过载?

我不确定计划里把每个人排到 100% 是不是合理。有人说留缓冲会降低利用率,也有人说不留缓冲一定延期;我想知道容量表上出现什么信号时,应该主动调整范围或时间?

不要把持续排到 100% 当作健康目标。会议、临时缺陷、评审和任务切换都会消耗容量,尤其是多人协作项目,满载计划几乎没有吸收变化的空间。可先将可分配容量的 80% 至 85% 用于承诺任务,剩余部分作为缓冲,再依据团队过去 4 至 8 周的实际完成量校准。

若某角色连续两周超过可用容量,或关键任务没有任何缓冲,就应优先调整范围、顺序或交付时间,而不是默认加班能够填平差额。

4. 怎样用容量计划处理临时需求和估算偏差?

我做过按月排好的资源表,但临时故障一来,原计划很快失效。任务估算也常常比实际耗时少,我想知道应该频繁重排,还是保留一部分容量,并用什么数据判断计划是否可信?

把可预期的中断和真正的意外分开处理:值班、支持工单等重复工作应直接计入基线容量;难以预测的事项则用缓冲吸收。每周比较计划人天与实际投入,并记录偏差原因,例如需求变更、等待依赖或返工。连续几周实际耗时都比估算高 20%,就应修正同类任务的估算系数,而不是只扩大缓冲。计划按周滚动更新即可;

只有优先级、人员可用性或关键依赖发生变化时,才需要立即重排。

核心关键词

读者评论

苏
苏诗涵

我们团队试过按人天排计划,最难的是把临时支持和跨项目投入记准确。先用区间估算、每周复核,比一开始追求精确数字更容易落地。

袁
袁星宇

按技能拆容量确实有必要。之前总工时看着富余,最后却卡在唯一能做上线评审的人身上。想知道文中建议的风险预留比例,应该怎样结合历史数据校准?

严
严景行

容量数据若要靠成员频繁填报,维护成本可能很快变高。我们目前只记录固定会议、值班和已承诺任务,临时中断另做备注,精度有限,但至少能看出主要冲突。

文章包含AI辅助创作:Capacity怎么做?项目负责人最佳实践:资源负载从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/558432
