资源负载产能全流程,真正难的不是算出“每个人有多少小时”,而是在项目承诺、人员技能、工作优先级和实际可用时间之间建立一套能持续校正的决策机制。项目负责人常见的困境是:计划表显示团队还有余量,关键任务却一再延期;每个人都很忙,项目整体产出却没有同步增加。我的判断是,资源管理的核心不是把日历填满,而是尽早发现“需求超过可交付能力”的位置,并让负责人有依据地调整范围、时间、人员或优先级。
一、先讲核心结论:资源管理不是排满日历,而是管理承诺
1. 先区分资源、负载、产能和交付能力
这几个词经常被混用,却对应不同问题。资源是可以参与工作的人员、设备、预算或外部服务;负载是这些资源在某一时间段里被分配的工作量;产能是扣除休假、会议、支持工作等影响后,理论上可以投入项目的时间;交付能力则是团队在现实约束下,能够稳定完成并验收的工作量。
例如,团队名义上有 10 名工程师,每人每周 40 小时,看起来一周有 400 小时。若扣除例会、代码评审、生产支持、休假和跨项目协作,实际可用于计划任务的时间可能只有 250 小时。即使这 250 小时全部分配出去,也不等于团队能稳定交付 250 小时的工作,因为任务依赖、返工和等待还会进一步影响产出。
我的基本判断是:资源负载用于发现过载,产能用于判断承诺上限,交付能力用于验证承诺是否可信。三者不能用一张“工时分配表”代替。
2. 项目计划要从承诺倒推,而不是从人头正推
常见做法是先看团队有多少人,再把工作切分并塞进计划。这种方法隐含着一个危险假设:每个人的时间都能无缝互换,任务也可以随时转交。实际项目里,熟悉领域的人、具备特定权限的人、能做最终决策的人,往往只有一两个;真正限制进度的不是总人数,而是关键技能和关键决策节点。
我更倾向于从交付承诺倒推:先确认范围、验收条件和时间窗口,再识别必需技能、任务依赖及关键资源,最后验证当前产能能否支撑承诺。若不匹配,项目负责人应尽早提出可选方案,而不是等到里程碑前再用加班补洞。
3. 资源管理至少要形成四个可追踪结果
- 需求清单:每项工作要什么技能、何时开始、何时完成、依赖什么条件。
- 可用产能:人员在计划周期内实际能投入多少时间,以及产能估算包含哪些扣减项。
- 负载风险:哪些人员、技能或时间窗口出现过载,风险会影响哪些交付物。
- 调整决策:发生冲突时,项目负责人选择了什么方案,由谁批准,何时复核。
如果项目数据只能回答“谁被分配了多少任务”,却回答不了“为什么会冲突、影响哪个承诺、谁决定如何调整”,那它更像任务登记,而不是资源管理闭环。
二、背景和真实场景:为什么“所有人都很忙”仍然不代表项目有进展
1. 多项目组织里的资源冲突,通常藏在部门边界之间
在中大型组织里,一个成员可能同时参与产品版本、客户交付、内部平台建设和线上问题处理。每个项目负责人分别看自己的计划,都会认为这个人只承担了“合理的一部分”;但把多个计划叠在一起,才会发现总负载已经超过现实产能。
这类冲突常发生在共享专家身上,例如架构师、测试负责人、安全工程师、数据分析师或业务审批人。团队总人数看似充足,但少数关键角色承担多个项目的评审、方案确认和故障处理。只用项目成员名单统计人数,很容易掩盖这种集中风险。
另一个不容易被表格捕捉的因素是切换成本。一个人上午做线上故障,下午参加需求评审,接着处理另一个项目的紧急问题,即使每天记录了 8 小时工作,也不代表这 8 小时能转化为 8 小时的有效交付。工作切换会增加重新理解上下文、等待反馈和恢复专注的时间。
2. “空闲”不等于“可以立刻接活”
资源日历上出现空白,可能意味着任务尚未录入、需求还没澄清、人员正在等待依赖、工作性质无法量化,或负责人没有及时更新计划。反过来,日历被填满也不代表工作真正开始,更不代表团队已经具备交付条件。
我会把“可用”拆成三个检查问题:人员是否具备所需技能,时间是否落在任务真正需要的窗口,前置条件是否已满足。三者中只要有一项不成立,空闲时间就不能被简单算成可用产能。
例如,一名数据工程师下周有 20 小时空档,但项目需要先完成数据权限审批和源系统字段确认。如果这些条件尚未满足,这 20 小时只是日历上的空白,不是可以立即承诺的项目产能。提前把任务塞进去,反而会制造虚假的进度预期。
3. 资源负载问题往往先表现为等待,而不是加班
过载最先出现的信号,未必是成员主动报告“工作太多”。更常见的情况是评审排队、测试环境等待、需求确认延迟、决策人日程满档,或者同一个任务在多个团队之间反复转交。项目计划仍显示进行中,但任务完成时间不断向后滑动。
因此,我看资源负载时,不只看某个人分配了多少小时,也看任务处于什么状态、正在等待什么、下一步由谁处理。工作量集中度、等待时长和返工次数,常常比单一的工时总数更早揭示风险。

三、常见误区:看起来很精确,实际会把决策带偏
1. 把标准工时当成实际产能
“每周 40 小时”适合作为合同工时或日历工时的起点,不适合直接作为项目可承诺工时。团队还要处理会议、支持、沟通、休假、培训和管理职责。不同岗位的非项目时间差异也很大,不能拿一个统一系数套到所有人身上。
我建议先用最近 6 至 8 周的记录估计各类工作占比,再按角色或团队划分,而不是用一个“效率系数”掩盖差异。估算不需要精确到分钟,但必须能解释为什么扣了这些时间,并能随着实际数据调整。
2. 把成员填满当成资源利用率高
如果每个人每天都被安排到 100%,任何临时问题都会打破计划。更重要的是,任务间可能存在依赖:上游稍有延迟,下游成员就会等待;下游工作被提前安排得越满,冲突发生时越容易出现返工和排队。
资源利用率不是越高越好。对于不确定性较强的工作,保留缓冲是风险管理,而不是浪费。项目负责人需要区分“用于承接变更的缓冲”与“没有明确用途的闲置”,并说明缓冲由谁管理、触发条件是什么。
3. 把不同技能的人看成可以互换的工时
两名成员各有 20 小时空档,不等于能共同替代一名关键专家的 40 小时。技能深度、业务上下文、审批权限、系统访问权限和交接成本都会限制替代性。强行把工作拆给不具备相应能力的人,可能会增加复核时间和返工。
我在做负载检查时,会把“人员”与“技能”分开看。人员视图回答谁忙,技能视图回答哪类能力稀缺。项目负责人只有把这两种视图结合起来,才能判断问题是个体过载、技能短缺,还是依赖安排不合理。
4. 把估算误差归咎于个人执行不力
计划偏差可能来自范围变化、需求不清、技术未知、依赖延迟、验收标准变化,也可能来自估算本身。把所有偏差都解释成“执行慢”,会让成员倾向于报更乐观的数字,最终损害计划可信度。
建议每次复盘时,把偏差拆成可观察的类别:工作量变化、等待、返工、人员变更、外部阻塞和估算误差。分类目的不是追责,而是找出能被管理动作影响的部分。例如,等待审批就需要调整审批路径,反复返工则需要改进需求和验收确认。
5. 只看月底汇总,不看滚动变化

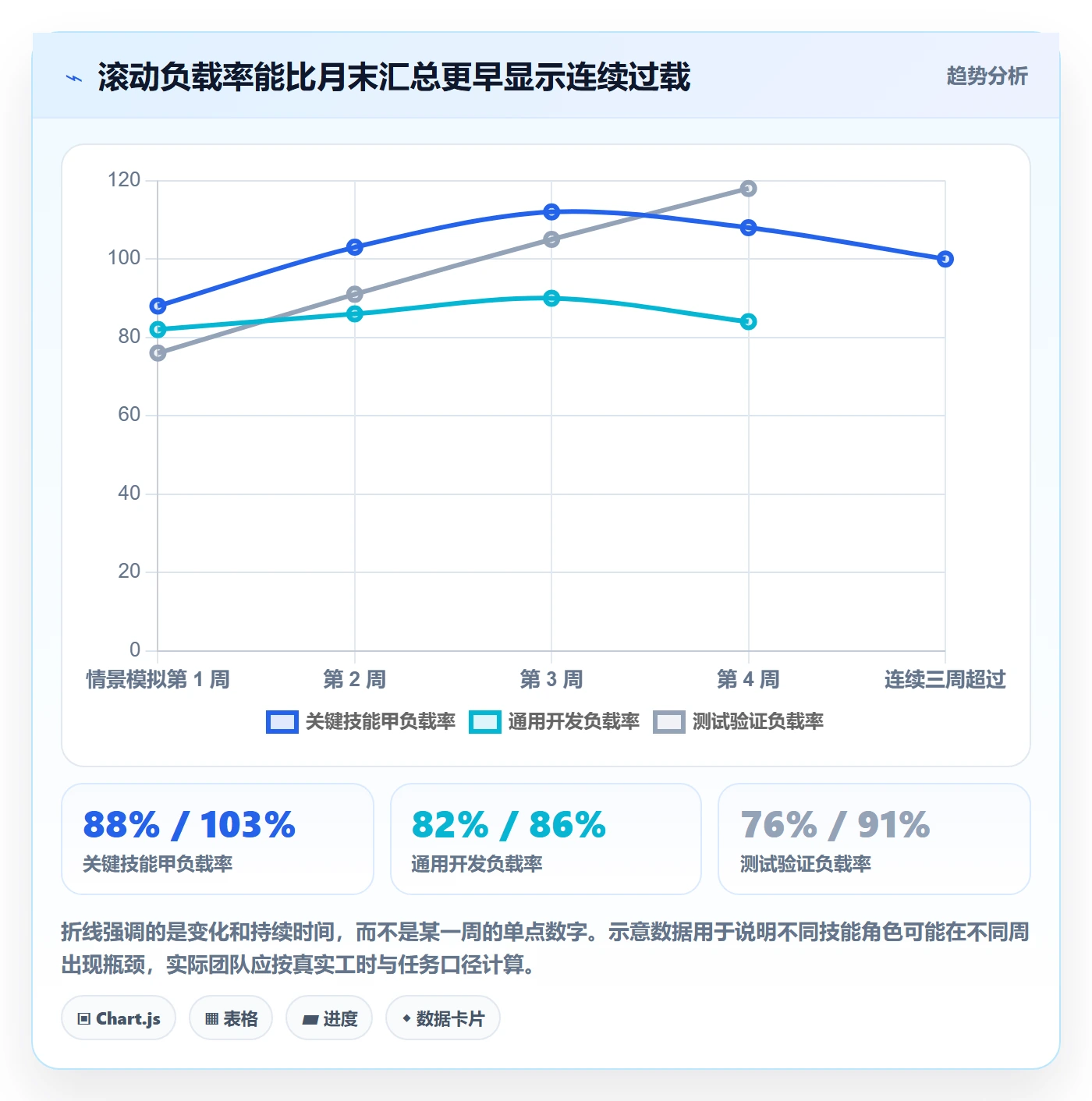

月度资源报表适合回顾,不足以处理下周就发生的冲突。关键人员的负载通常会在一到两周内快速变化,而项目负责人若直到月底才发现,就可能已经错过调整依赖或重新分配任务的窗口。
我更建议设置一个滚动视窗:短周期看未来 2 至 4 周的人员与技能负载,中周期看里程碑和依赖,长期则只保留较粗的能力预测。预测越远,承诺就越应保守,不能把远期占用画成已经锁定的精确工时。
四、专业判断逻辑:从需求进入到容量调整的闭环
1. 建立统一的资源需求字段
资源规划能否落地,往往取决于输入是否一致。不同项目如果分别用“人天”“小时”“百分比”描述同一需求,集中汇总时就会产生口径错误。至少要统一工作量单位、计划周期、任务状态和资源角色,并明确数据由谁维护。
我通常要求每个需要纳入负载计划的工作项,至少具备以下信息:
- 工作对象:具体任务、里程碑或交付物,避免只有“支持项目”这类不可核验描述。
- 技能角色:需要什么能力,以及是否必须由特定人员承担。
- 计划时间:最早开始、最晚完成和需要集中投入的关键窗口。
- 工作量范围:给出估算值或区间,并标注估算可信度。
- 依赖条件:前置任务、环境、审批、数据或外部团队支持。
- 优先级与承诺状态:区分已承诺、候选和待确认,避免把所有需求都当成必做。
2. 计算可计划产能时,把扣减项写在明处

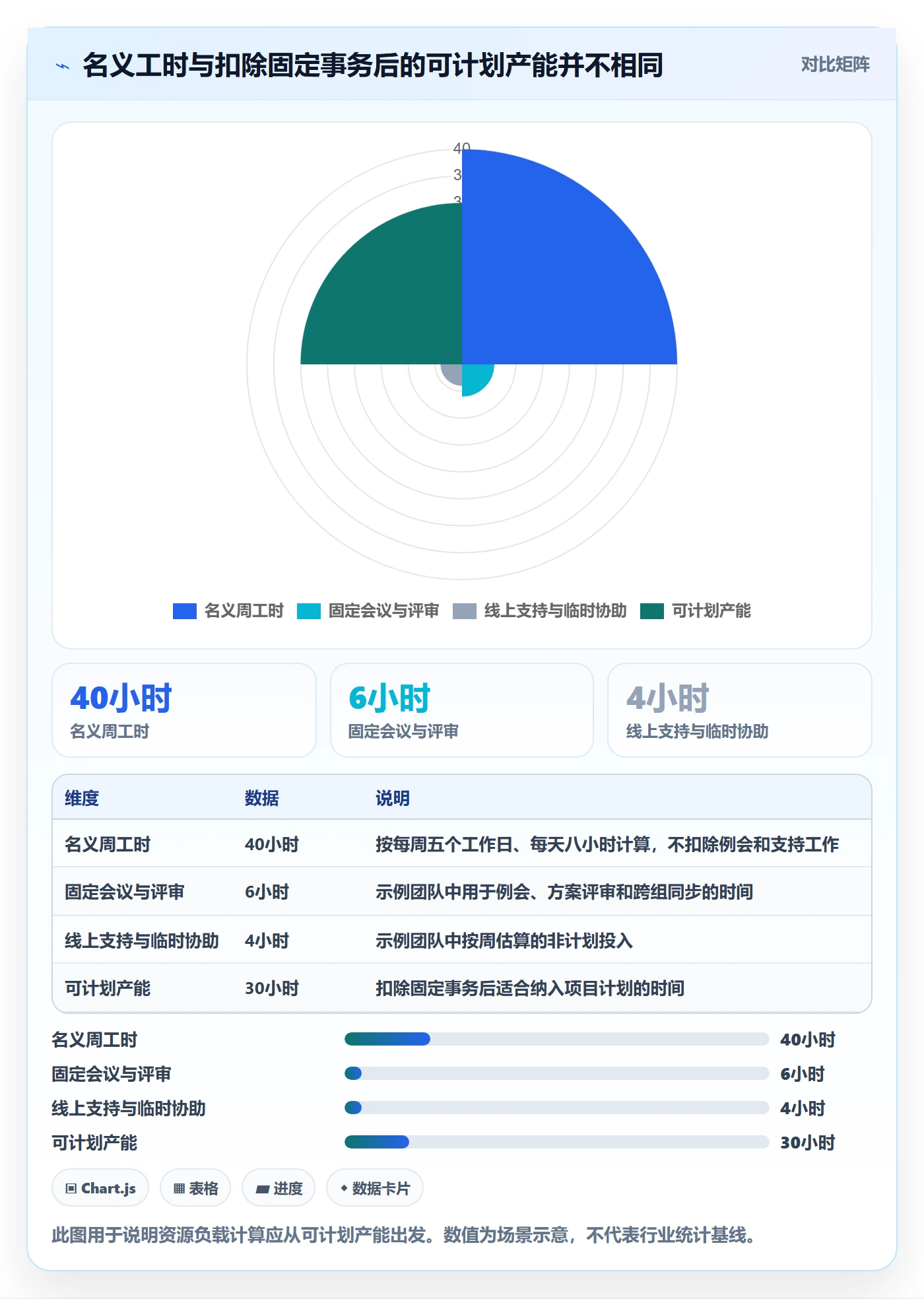

一个实用的起始公式是:可计划产能=标准工作时间-休假与缺勤-固定职责时间-已确认的非项目工作-必要缓冲。这个公式不是为了制造精确数字,而是让项目负责人知道产能从哪里来、为什么减少。
例如,某成员下周标准工作时间为 40 小时,已知休假 8 小时、固定支持值班 6 小时、固定会议 4 小时,项目负责人可以先得到 22 小时的理论可计划时间。若任务依赖未清,或这个成员同时承担关键评审,还需要进一步降低可承诺量。
公式的价值在于暴露假设,而不在于小数点后有几位。如果团队里没人能解释某个成员为什么被算出 31.5 小时可用,那么这个数字再精细也没有决策价值。
3. 识别过载要结合负载率、关键技能和连续性
最简单的负载率计算是:已安排工作量 ÷ 可计划产能。负载率超过 100% 时,说明计划需求超过估算产能;但低于 100% 也不一定安全,因为部分任务可能高度集中在特定日期,或关键技能只有一人具备。
我会同时检查三个层面:总量是否超限,关键技能是否集中,负载是否连续多周处于高位。一个人某周短暂达到 105%,可能通过调整任务顺序解决;若同一个关键角色连续四周超过 100%,且没有替补,就应视为系统性风险,而不是偶发波动。
这里的阈值应结合组织的交付方式设定。对需求变化频繁的研发团队,保留一定缓冲通常更重要;对工作内容稳定、流程高度标准化的运营岗位,计划负载可以更高,但也仍需预留异常处理能力。
4. 把优先级冲突转成可比较的决策
当多个项目争夺同一资源时,不要只让项目负责人各自陈述“都很急”。应把冲突转换为可比较信息:延迟一个项目会影响什么,变更范围会牺牲什么,临时外援需要多久上手,关键资源是否存在替代方案。
我通常让负责人至少并列评估四种选择:调整顺序、缩减范围、改变交付时间、补充或培养资源。每种选择都要写出影响对象、成本、风险和决策人,避免只给一个“需要更多人”的结论。
5. 让计划在实际工作中持续校正
资源规划不是立项时的一次性计算。项目进入执行后,要定期比较计划工作量、实际完成量、等待和返工变化。若团队持续低估某类任务,应该调整后续估算基线;若实际产能下降来自支持工作增加,就应重新分配产能,而不是要求成员用加班补齐差额。
建议建立简洁的周度检查:确认未来两周的负载冲突,更新关键依赖,处理过载决策;每月复核估算偏差、跨项目争用和技能短缺。周期不必复杂,但必须让风险有明确的责任人和下一次检查时间。

五、案例与数据观察:一个跨项目团队如何把“忙不过来”变成可选决策
1. 案例背景:资源冲突不是总人数不足那么简单
以下是一个脱敏的情景模拟,用来展示分析方法,不代表公开客户案例或行业统计。某企业有 100 人以上的产品与交付组织,三个项目同时进入关键阶段:一个版本升级、一个客户集成项目和一项内部数据改造。团队总人数看似充足,但架构评审、测试验收和业务确认都依赖少数共享角色。
最初,三个项目负责人分别按自己的排期提交计划。汇总后发现,未来四周共有 48 个关键角色工作日需求,而这些角色扣除固定职责后只有 38 个可计划工作日,缺口为 10 个工作日。若只看全员工时,团队整体似乎还有空档;一旦按技能拆分,冲突就清晰了。
2. 第一次盘点:把“缺人”拆成具体的限制条件

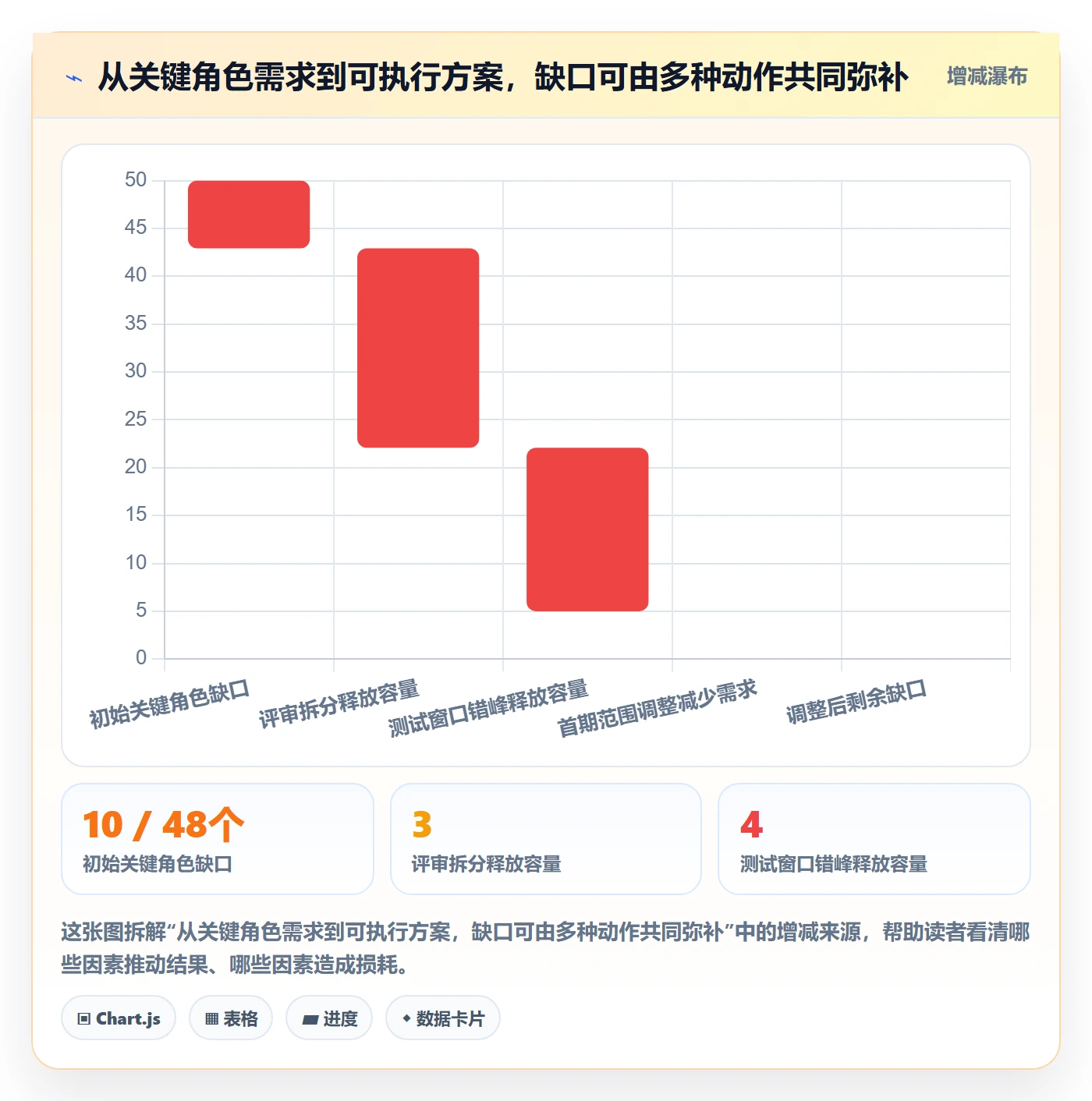

项目负责人没有直接申请新增人手,而是先把冲突项分解。结果发现,缺口主要集中在三个位置:架构评审时间不足、测试验证集中到同一周、业务审批人无法按期参加验收。三类问题的解决方式不同,不能用同一个“补资源”动作覆盖。
| 限制条件 | 计划需求 | 可用能力 | 主要影响 | 可行处理方向 |
|---|---|---|---|---|
| 架构评审 | 未来四周需要 12 个工作日 | 8 个可计划工作日 | 两个项目的方案确认可能延后 | 拆分评审、提前提交材料、指定替补评审人 |
| 测试验证 | 集中两周需要 16 个工作日 | 11 个可计划工作日 | 缺陷关闭和验收时间相互挤压 | 错开测试窗口、提前做高风险用例、补充短期支持 |
| 业务验收 | 需要 6 个半天的决策窗口 | 可确认 3 个半天 | 验收结论和上线批准可能等待 | 预定评审日、明确代理人、提前确认验收材料 |
这个拆分带来一个重要变化:团队不再把问题描述为“大家很忙”,而是能够指出哪项交付受什么限制、谁有权限改变条件。项目负责人从争取资源,转向准备决策选项。
3. 第二次盘点:用情景对比,而不是只报一个方案
团队比较了三个方案。方案一是保持范围和日期不变,依靠加班;方案二是调整测试顺序并拆分架构评审;方案三是缩减首期交付范围,把低优先级能力延后。评估重点不是哪个方案最“理想”,而是哪个方案的代价最透明、风险最可控。
| 方案 | 新增成本或牺牲 | 对关键路径的影响 | 主要风险 | 判断 |
|---|---|---|---|---|
| 依靠加班维持原计划 | 情景模拟增加 10 至 14 人天 | 短期可能不变 | 疲劳、返工与后续周期产能下降 | 仅适合短期、范围稳定且有明确收口点的情况 |
| 错开测试并拆分评审 | 需要调整任务顺序和评审安排 | 可能提前暴露部分依赖风险 | 若前置材料不完整,评审拆分会增加沟通成本 | 适合任务可分段、验收标准清楚的情况 |
| 缩减首期范围 | 延后低优先级能力 | 核心路径更容易保持稳定 | 需获得业务方确认,后续版本要有明确承接计划 | 适合价值排序明确、非核心能力可延期的情况 |
最后采用了组合处理:提前拆分架构评审,测试先覆盖高风险路径,同时把一项低优先级报表能力移出首期范围。这个决定并没有让所有成员突然变空闲,而是让关键路径上的工作可以按顺序进行,也让被延后的内容有了明确归属。
4. 第三次盘点:验证调整是否真的改善交付
资源调整不能以“会议上达成一致”作为完成标准。团队在后续周期跟踪了关键技能负载、等待时间、缺陷返工和里程碑偏差。若负载下降却等待时间上升,可能说明依赖没有解决;若排期看似恢复但返工增加,说明范围或验收条件仍不清楚。
在这个情景模拟中,调整后的目标不是把每个成员的负载降到最低,而是让关键节点拥有可执行的时间窗口。团队用滚动周计划追踪评审等待和测试排队,发现审批人确认时间仍是剩余风险,于是把业务验收日提前预约,并明确代理审批流程。

5. 从案例中得到的三个可迁移观察
第一,先拆冲突,再谈新增人力。有些瓶颈来自排期或审批,并非缺少执行人员;直接增加人手可能没有效果,甚至增加交接负担。
第二,范围调整也是资源管理动作。当稀缺技能无法短期扩容时,减少并行工作或延后低价值范围,往往比让关键成员持续加班更可控。
第三,执行后要检查瓶颈是否迁移。架构评审解决后,测试或业务验收可能成为新瓶颈。负载管理不能只修复当前最明显的一处,而要持续观察关键路径上的下一个限制点。
六、落地流程:项目负责人可以按阶段建立资源管理闭环
1. 立项阶段:先确定交付边界和估算可信度
立项阶段不必把所有远期工作拆到小时,但要明确核心交付物、验收条件、主要技能需求和关键依赖。对未知较多的任务,使用区间或分级估算比给出一个看似精确的数字更诚实。
例如,可以把工作量标成“低、中、高”并附上依据,也可以给出最乐观、最可能和最保守的估算。项目负责人应注明估算是否包含评审、测试、部署和返工,而不是让不同团队各自采用不同口径。
2. 计划阶段:把需求映射到角色和时间窗口
计划时先按技能角色确认需求,再映射到具体人员。这样可以先发现技能缺口,再讨论谁承担任务。每项工作都应有开始条件和完成条件,避免为了让甘特图看起来完整而提前把未就绪任务安排进去。
对共享资源,尽量将需求放在可协商的时间窗口里,而不是只写一个整段工时。比如“第二周需要一次两小时方案评审”通常比“本月占用架构师 20%”更利于协调,也更接近真实工作方式。
3. 执行阶段:按短周期检查异常,而不是每天追问工时
周度检查的重点不是盘问成员每天做了什么,而是确认计划假设有没有变化。负责人可以问:未来两周是否出现关键角色冲突,阻塞来自哪里,任务是否已具备开始条件,新增需求是否改变了原先承诺。
如果使用某项目管理平台记录负载,工具的作用应是汇总计划、工作项和人员日历,帮助识别冲突与变化;它不能替负责人决定需求优先级,也不能替团队判断技能匹配。工具记录得再完整,如果没人更新依赖和范围,输出仍会失真。
4. 复盘阶段:校准估算和产能基线
每个里程碑结束后,回顾计划工作量与实际情况,重点找可重复的偏差。例如,同类集成任务持续低估,说明估算模型缺少环境准备或联调时间;某类岗位持续被临时支持打断,说明其名义项目产能需要扣除固定支持职责。
复盘结果应影响下一轮计划。若每次都发现测试工作比估算多 30%,就不应把下一项目仍按原数字排满。若某成员的产能变化来自临时职责,应由管理者确认职责优先级,而不是让项目负责人继续把不可用时间算进承诺。
5. 建立轻量治理节奏和升级规则
资源治理不必层层审批,但需要明确谁有权决定冲突。项目负责人可以处理本项目内的任务顺序;跨项目的关键资源冲突,通常需要组合负责人或资源经理协调;范围、日期和预算的变化,则要由相应业务决策人确认。
建议把升级规则写清楚:当关键技能负载连续两周超过约定阈值,或关键里程碑预计偏差超过容忍范围时,必须提交影响分析和备选方案。阈值应结合组织的波动程度设定,重点是触发及时讨论,而不是追求统一的行业标准。
七、不同情况下怎么行动:把建议落到具体场景
1. 小团队、项目较少:先做一张共享的滚动计划
如果团队人数不多、跨项目依赖有限,未必需要复杂系统。项目负责人可以用一张共享表维护人员、角色、未来数周可用时间、已承诺工作和风险。关键不是表格形式,而是同一批人不要被多个互不相通的计划重复分配。
小团队也应把不可见工作纳入计划,例如值班、售前支持、招聘面试和内部维护。否则团队会持续出现“计划看着合理,实际就是做不完”的问题,而负责人找不到偏差来源。
2. 多项目并行、共享资源明显:建立跨项目视图
当关键人员同时服务多个项目时,单项目计划已不足以判断风险。需要按技能角色或人员汇总跨项目需求,并区分已承诺、待确认和临时插入的工作。对紧急需求,也应记录它挤占了什么原计划,而不是让新增任务无成本地进入系统。
组织规模达到 100 人以上,且存在多个产品线、交付团队或共享职能时,统一数据口径会比单纯增加报表更重要。某项目管理平台可以用于汇总项目计划、工作项、团队成员和资源日历;但要先明确权限、字段和维护责任,避免把分散的表格搬进系统后,仍然各自为政。
3. 不确定性高、需求频繁变化:用范围缓冲而非精确到小时
探索性研发、新业务试点或需求快速变化的项目,不适合把远期每周产能锁到很细。可以在近两周精细规划,把更远周期按能力区间和优先级排序,并为变化预留容量。每次新增需求都要同步说明会推迟什么、取消什么或增加什么成本。
如果项目尚未完成关键技术验证,资源计划应把验证任务视为降低不确定性的投入,而不是把全部时间都安排给功能开发。早期多花一点时间澄清风险,有时比在后期临时抢占关键人员更便宜。
4. 交付时间固定、范围可调整:优先保护关键路径
有些项目发布日期不能动,例如监管窗口、合同节点或外部发布日。此时负责人应先判断哪些功能直接影响关键路径,哪些可以延期,并尽早与业务方确认分阶段交付方案。把全部范围都设为不可变,实际上是把风险转移给团队,最终常通过加班、质量下降或临时砍项暴露出来。
固定日期不等于只能增加人手。可以调整任务顺序、提前验收部分能力、减少低优先级内容、并行处理独立工作,或加强外部依赖的提前确认。每种方案都应列出副作用,而不是只强调按期上线。
5. 关键技能只有一人掌握:先降单点风险,再谈短期扩容
如果关键角色只有一名专家,短期外援未必能立刻解决问题,因为新成员需要理解系统、业务和决策背景。可以先把隐性知识转成可复用材料,安排结对评审或影子参与,并把非关键工作从该专家身上移开。
对于无法短期替代的职责,计划中要明示“单点依赖”,并准备缺席时的替代路径。把专家的每个工作日都排满,可能让项目短期看起来推进很快,却让整个项目暴露于请假、故障和决策等待风险之中。
八、取舍与边界:什么时候用工时,什么时候换一种管理尺度
1. 工时估算适合什么,不适合什么
工时适合处理职责明确、工作粒度合理、需要跨项目协调的任务。例如验证窗口、实施安排、外部支持和已知工作量的工程任务。它能帮助负责人发现总量冲突,却不能单独说明任务价值、完成质量或团队效率。
对于高度不确定、探索性强的工作,过度依赖工时可能诱导团队把精力放在填报和解释数字上。此时可以同时观察交付物、完成周期、等待时间和风险变化,让工时只作为资源约束的一部分。
2. 资源利用率与交付速度之间的取舍
让每个人长期满载,通常会降低应对突发问题的能力,也会让任务排队和上下文切换更严重。相反,刻意保留余量又可能被误解为资源浪费。负责人需要根据工作不确定性和服务目标决定缓冲,而不是追求一个所有团队通用的最高利用率。
如果工作可预测、流程稳定,较高的计划负载可能合理;如果需求变化大、生产问题多或依赖复杂,保留缓冲更有价值。关键是把余量和风险场景绑定,例如用于缺陷修复、紧急支持或关键评审,而不是把余量变成没有责任边界的空闲。
3. 外包、临时支援与培养内部能力的取舍
外部支援适合边界清晰、上手成本可控、验收标准明确的工作。若工作高度依赖内部系统和业务上下文,外援可能在交接和复核上消耗大量时间,短期净收益有限。项目负责人应把上手周期、沟通成本和质量责任一起纳入估算。
内部培养速度较慢,却能降低长期单点风险。若某项技能反复成为多个项目瓶颈,持续依靠临时借人通常不是最优解。可以通过结对、轮岗、文档和标准化流程,把核心知识从个人经验变成团队能力。
4. 统一工具与团队自主性的取舍
统一平台有利于跨项目汇总和权限管理,但统一字段不代表所有团队的工作方式必须完全一致。较好的做法是统一必要口径,例如工作量单位、承诺状态、技能角色和更新时间,同时允许不同团队保留适合自己的任务流程。
选工具时,我会先确认它是否能支持实际的决策链:能否看见跨项目负载,能否区分计划与实际,能否追踪变更和责任人,能否按权限呈现信息。若只提供漂亮的资源图,却无法说明数据来源和维护责任,图表越精细,错误决策的风险反而越大。
九、行动清单:未来两周内可以开始的最小闭环
1. 第一步:选一个真实冲突,不先追求全组织覆盖
挑选一个存在共享资源争用的项目组合,例如两个版本项目共享测试负责人,或多个交付项目争用同一位架构师。先把范围缩小,避免一开始就设计复杂的全组织资源模型。
2. 第二步:统一未来四周的工作量与可用时间口径
确认标准工作时间如何扣除休假、固定职责、支持工作和会议。把每项关键任务的角色、时间窗口、估算区间和依赖补齐。若数据暂时缺失,应标为待确认,不要用猜测填成确定值。
3. 第三步:按人员和技能分别找出风险
查看哪些成员过载,哪些技能供给不足,哪些工作集中在同一周。特别检查只有一人掌握的技能、审批人和测试窗口。把“忙”进一步转成可验证的阻塞条件。
4. 第四步:提出至少两个可执行方案
每个方案写清楚对范围、时间、成本和风险的影响。例如,调整顺序、缩减首期范围、增加短期支持、延后里程碑或培养替补。不要只提供“需要更多资源”这一种答案。
5. 第五步:设定复核时间并记录结果
安排下一次检查日期,确认由谁更新数据、谁批准变更、哪些信号会触发升级。复核时同时看负载、等待、实际完成和返工,避免仅凭日历上的颜色变化判断问题已经解决。
十、总结:一张负载图不是管理能力,决策闭环才是
资源负载产能管理的独特价值,不是算出一个漂亮的利用率,而是让组织在承诺变得不可信之前,看见约束并作出取舍。人员数量只是入口,真正决定交付的往往是技能结构、任务依赖、时间窗口、切换成本和决策速度。
我建议项目负责人从一个正在发生的跨项目冲突开始,统一需求与产能口径,识别关键技能和连续过载,再把调整方案写成可比较的选择。先让数据能推动一次真实决策,再逐步扩大覆盖范围。资源计划的成熟标志,不是团队从不超载,而是每次超载都能更早发现、说清原因、明确代价,并留下可复用的改进。
下一步可以先用未来四周做一次小型盘点:选出关键角色,计算实际可计划时间,叠加已承诺任务,标记依赖和不确定项。随后与相关负责人确认一个最值得处理的冲突,并在两周后验证调整是否减少了等待或交付偏差。这个闭环比一开始追求全员、全项目、全周期的精确预测更可靠。
常见问题解答(FAQ)
1. 资源负载和产能有什么区别,项目负责人应该先看哪个?
我在排项目计划时,常看到团队把每个人的工时加起来,就当成了可用产能。但同一个人同时支持多个项目,还要开会、处理线上问题,我不确定该用什么口径判断是否超载。
资源负载是某人在特定周期内被安排的工作量,产能是扣除休假、会议、支持工作等之后,实际可用于项目的时间。项目负责人应先统一产能口径,再看负载;否则把每周40小时都当作可交付工时,通常会高估团队能力。
可先用一周做试算:假设员工名义工时为40小时,例会和日常支持占8小时,休假折算占2小时,则计划产能为30小时;若已分配任务36小时,负载率是120%,需要调整范围、顺序或资源。这里的数字是计算示例,实际比例应依据团队记录校准。
2. 怎样制定可执行的团队产能,而不是照搬每周40小时?
我想给团队排下个月的任务,但有人要值班,有人要参加客户会议,还有人承担跨项目支持。直接按工作日乘以8小时算产能,计划往往很快就失真,我该怎么估算才更可靠?
先从日历和历史工时出发,而不是从合同工时出发。按人、按周列出工作日,再扣除已知休假、固定会议、值班和稳定的支持任务;对不确定的临时事务,可依据过去4至8周的记录取一个团队自己的预留比例。
举例来说,某成员一周有40小时名义工时,固定会议6小时、支持工作5小时、预留缓冲4小时,可用于计划的新任务约为25小时。不要把这个比例直接套给所有岗位:客服支持、研发和测试的中断模式不同,分别校准通常比全员统一打折更准确。
3. 多个项目争抢同一名成员时,如何判断应该调整排期还是增加资源?
我负责的两个项目都依赖同一位资深工程师,而且都把自己的需求标成了最高优先级。把他的任务简单分摊给两个项目后,依赖关系和交付日期反而更难解释,我该如何做决策?
先把冲突从“谁更急”转成可比较的决策:列出每项任务的截止时间、延迟影响、前置依赖、所需技能和可替代人员,再由有权确定业务优先级的人确认排序。若任务必须由该成员完成,分摊时间不一定能缩短周期,因为频繁切换会增加沟通和恢复成本;
可优先尝试集中时间块,例如连续两天处理项目甲,再切换到项目乙,并明确切换日期。只有当工作可以拆分、交接成本可控且新增人员具备所需技能时,增加资源才可能有效;否则调整范围或日期通常更诚实。
4. 资源负载全流程应该如何落地,怎样判断计划需要重新调整?
我已经整理了任务、负责人和预计工时,但执行两周后,实际进度和原计划差距很大。团队还觉得填表增加了负担,我想知道一个轻量的管理流程该保留哪些环节,以及什么信号出现时必须改计划。
可以用四步闭环:先统一任务拆分和估时口径,再按人员与周期汇总计划负载;随后每周记录剩余工作量、实际投入和阻塞原因;最后在固定评审会上决定调范围、换顺序、补人或改日期。管理表至少保留任务、负责人、周期、估算工时、剩余工时、依赖和风险原因,初期不必追求复杂系统。
示例阈值可设为连续两周负载超过可用产能110%,或关键任务剩余工时连续两次上升,就触发复核;这只是团队内部的预警规则,不是通用标准。若偏差来自估算系统性偏低,应先修正规则,而不是单纯要求成员加班。
核心关键词
文章包含AI辅助创作:资源负载产能全流程:项目负责人落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/558365
