资源负载如何做好负荷?项目负责人流程优化与操作步骤

项目资源负荷看起来常常很简单:把每个人的任务工时相加,再和可用工时比较。但我在项目排期复盘中反复看到,真正导致延期的往往不是“总工时超过总工时”,而是同一名关键人员在同一周被多个项目同时预约、任务之间无法并行、评审和返工没有留出空间。资源负荷管理的核心不是把日历填满,而是让需求、能力、优先级和不确定性在同一套规则下持续校准。

一、先讲结论:负荷管理不是把人排满

1. 负荷的目标是可交付,不是高利用率

我判断一份资源计划是否可靠,不先看团队利用率是否接近百分之百,而先问三个问题:承诺的工作能不能按期完成,关键岗位有没有不可替代的单点,计划遇到变化时有没有调整空间。利用率是过程指标,交付才是结果。

如果团队长期按每人每周四十小时安排任务,表面上看利用率很高,实际上容易把沟通、代码评审、缺陷处理、客户确认和突发支持挤到计划外。它们不会消失,只会以加班、延期或质量下降的形式回来。

更稳妥的做法,是用可用产能作为上限,用任务优先级决定工作顺序,用缓冲吸收合理波动,再通过滚动计划修正偏差。负荷管理不是一次性排班,而是持续进行需求校准和资源再分配。

2. 先统一口径,再谈负荷率

团队里经常出现一种看似“数字冲突”的情况:项目负责人说某位工程师本周只排了三天,工程师却说自己每天都很忙。问题往往不在谁算错,而在双方统计口径不同。一个人可能把例会、支持请求和评审算作工作,另一个人只统计项目任务。

建议先统一四个定义:可用工时、计划工时、实际工时和不可计划工时。可用工时是扣除休假、固定职责等之后可以用于工作的时间;计划工时是已承诺任务的估算投入;实际工时是已经发生的投入;不可计划工时则是值守、突发支持等无法稳定提前排期的部分。

以可用工时为分母计算负荷率,能避免把全体员工都简单按每周四十小时视为满产能。负荷率本身也不是绩效分数,超过百分之百可能说明计划冲突,也可能是估算偏差、临时需求或统计范围不一致,必须继续追原因。

资源负载如何做好负荷?项目负责人流程优化与操作步骤

3. 先管理瓶颈,再优化整体平均值

整体负荷率容易掩盖结构性拥堵。一个项目组可能平均负荷只有百分之七十,但唯一的安全评审人员已排到三周后;也可能开发人员很空闲,测试环境却只能支持一条集成流水线。对项目交付来说,决定节奏的往往是稀缺角色、关键依赖或审批节点。

因此,我会把“团队平均负荷”与“关键资源负荷”分开看。团队平均值用于了解总体容量,关键角色的逐周负荷用于发现实际瓶颈。出现冲突时,不要先要求所有人一起加班,而要找出是哪一项资源限制了交付路径。

二、背景与真实场景:为什么计划表总在第二周失真

1. 多项目共享人员,冲突常被隐藏在不同计划里

当一位设计师同时服务产品迭代、客户定制和市场活动时,每个项目负责人都可能只看到自己分到的半天。三个半天加起来并不一定能形成三个可交付成果,因为设计工作需要连续专注时间,还要经过需求确认、方案评审和修改。

多项目环境的典型问题,不是没人维护计划,而是每个项目都在维护自己的计划,却没有一张共同的资源视图。计划在各自表格里看起来合理,合并后才发现同一人员的周二下午被安排了两场评审,或者同一个测试环境被两个版本同时占用。

2. 任务切换成本没有写在任务估算里

估算“完成一项工作需要八小时”,通常并不意味着这八小时可以拆成十六个半小时片段。频繁切换会产生上下文恢复、沟通补充和重新检查等成本。知识工作越依赖复杂背景,碎片化安排越容易让实际耗时偏离估算。

所以资源负荷不仅要看“工作量有多少”,还要看“工作能否连续完成”。如果一个任务需要集中处理,就应尽量安排连续时段;如果人员确实需要支持多个项目,就要明确其服务时段和响应边界,而不是默认随时可用。

3. 不确定工作被当作零处理

项目负责人常常把已知任务排得很精确,却没有给缺陷修复、客户反馈、审批等待和环境异常预留空间。计划于是形成一种错觉:只要大家按表执行,日期就一定能兑现。实际上,越是早期探索、跨团队依赖多、外部审批长的项目,越需要明确不确定性来自哪里。

预留不是“偷懒”,也不是给团队留一块无法解释的空白。它应当与风险相联系:需求尚未冻结,就留出需求澄清和变更处理空间;依赖外部接口,就把等待和联调风险单列;线上支持不可预测,就按历史负荷设置值守容量。

4. 数据工具能显示冲突,但不能代替决策

在中大型组织中,项目、需求、迭代和人员数据通常分散在不同流程里。项目负责人需要的不是更多字段,而是能回答“谁在什么时候被什么工作占用”“这项工作为何优先”“发生变化时谁有权调整”的共同视图。

例如,组织使用 PingCode 等项目管理平台时,可以将需求、任务、迭代、负责人和计划日期关联起来,再按团队或角色查看负荷。但工具只能让冲突更可见,不能自动判断两个项目哪个更重要,也不能替负责人向业务方解释延期取舍。系统配置的价值在于建立透明规则,而不是把责任交给报表。

三、常见误区:负荷表看着完整,执行却更混乱

1. 把百分之百利用率当作目标

把每个人的可用时间全部分配出去,意味着任何正常波动都需要通过加班或挤压其他工作吸收。会议延长半小时、一个缺陷需要复现、一个需求多一次确认,都可能让后续任务连锁延迟。

这并不意味着所有团队都应该采用同一个利用率上限。维护型团队、探索型团队和交付节奏稳定的团队,波动来源不同。我的建议是先观察真实数据,再设置团队自己的计划负荷区间;将持续超出区间视为需要解释的信号,而不是自动认定团队不努力。

2. 把人天相加,当作项目可直接并行

两项任务各需要五人天,不代表两个成员各投入五天就能按期交付。任务可能存在前后依赖,只有一个人掌握关键模块,测试只能在开发完成后开始,或者业务方需要集中参与验收。人天总量回答的是“投入多少”,并不直接回答“何时完成”。

排期时应同时呈现工作量、依赖关系和关键路径。若工作需要先后串行,增加其他角色的人数也未必缩短周期;若存在可拆分且相互独立的工作包,才有并行空间。尤其要谨慎对待临近交付时临时加人,因为交接和协作本身也会消耗时间。

3. 把估算值当成承诺值

估算是基于当前信息作出的判断,不是对未来的保证。需求尚未澄清时,给出一个精确到小时的数字会造成虚假确定性;团队可能为了满足计划而不再暴露风险,直到日期临近才集中报告偏差。

更适合的方式是给估算附上条件。例如,“在接口文档稳定、测试环境可用的前提下,预计需要三个工作日”;若条件不成立,先更新范围或日期。对不确定任务可使用区间,并约定何时重新估算,而不是持续用最初的点估算压住变化。

4. 只按个人排工作,不看角色与系统约束

负荷冲突不一定发生在人身上。构建环境、实验设备、审计审批人、客户验收窗口都可能成为资源。若只查看个人日历,团队可能误以为增加一名工程师就能解决问题,实际堵点却是环境资源或决策等待。

因此资源清单不能只有姓名和工时,还应包括关键技能、资源类型、替代人选、可用窗口、依赖方和使用限制。对于设备、环境和审批岗位,要把它们纳入计划约束,而不是默认“需要时总能拿到”。

5. 把实际工时统计变成追责工具

记录实际投入可以帮助校准估算、识别支持负荷和找出流程损耗,但若把工时差异直接等同于个人表现,数据很快会变形。团队会倾向于把时间记到容易解释的任务上,或者不愿报告等待、返工和临时协助。

工时数据适合解释工作系统,不适合单独评判个人。应该把计划与实际差异按工作类型、依赖、变更、返工和突发支持分类,再决定要改估算方法、需求入口、评审流程还是团队容量。

6. 计划一旦发布就不敢调整

有些团队把基线当成不能改动的承诺,于是即使优先级已经变化,也继续维持一份名义上的计划。结果是任务状态越来越不可信,负责人只能靠私下询问掌握真实情况。

基线应当保留,表示最初承诺和变更历史;当前计划则应允许根据新信息滚动更新。调整并非失控,未经记录的调整才会让管理失去依据。每次变化都应说明变更来源、影响范围和批准者。

四、专业判断逻辑:怎样把负荷算得有用

1. 先画出资源边界

我会先明确本次计划覆盖的范围:是一个项目、一条产品线,还是共享同一批人员的多个项目;周期是未来两周、一个迭代还是一个季度;纳入哪些角色、外部协作方和固定职责。边界不清,负荷率就没有可比性。

还要区分“人员可用”与“人员适配”。一个人时间空闲,不代表他具备完成任务所需的技能、权限或业务背景。资源计划应记录关键技能和替代能力,避免只按空闲小时自动分配工作。

2. 用净可用产能作为基准

可以采用如下计算方式:

净可用工时 = 计划周期内名义工时 − 休假与公共假期 − 固定职责工时 − 已承诺的非项目工作。

之后将项目任务、已确认的支持职责和必要缓冲分别列示。团队可以采用“工作日”或“小时”作为单位,但同一张计划表不要混用人天、百分比和任务点数。若任务点用于相对估算,应避免直接与工时相加。

例如某岗位下一周有四十小时名义时间,扣除一天休假对应的八小时、固定会议五小时和轮值支持四小时,净可用工时就是二十三小时。若已承诺任务占二十一小时,计划负荷率约为百分之九十一。这个数字不能单独说明计划安全与否,还要看任务是否集中在关键路径、估算是否成熟以及支持工作是否可能增加。

3. 将“需求”分成承诺、候选和缓冲

所有待办不应同时进入正式排期。我通常将工作分为三类:已承诺事项、待优先级确认的候选事项、用于吸收已知风险的缓冲。已承诺事项进入团队周期计划;候选事项只在资源允许且条件满足时启动;缓冲则对应风险,不应用来悄悄塞入新需求。

这种分层能避免“所有事情都重要”的假象。业务方提出临时任务时,负责人需要说明它将替换哪项工作、增加多少容量,或影响哪个日期。若新需求只被加到计划上而没有取舍,计划就不再是承诺,只是愿望清单。

4. 分开看负荷率、拥堵度和交付风险

负荷率是计划工作量与净可用工时的比例;拥堵度关注同一人员或资源在同一时段是否被多项工作竞争;交付风险则综合依赖、估算成熟度、变化频率和关键路径。三者有关联,却不能相互替代。

例如,某名设计师负荷率只有百分之七十,但三个项目都要求周三前完成评审,时间窗口冲突,拥堵度依然很高。另一位开发人员负荷率达到百分之九十,但任务边界清晰、连续工作且没有关键外部依赖,风险未必比前者高。

因此,报表不宜只用红黄绿显示一个总分。最好同时呈现周度负荷、冲突时间段、关键角色缺口、超期任务和变更记录,让负责人能够区分“容量不足”与“排期方式不合理”。

5. 通过真实偏差校准估算,而不是套用统一系数

要提高计划可信度,可以定期比较不同类型工作的计划投入和实际投入。不要把整个团队的平均偏差直接乘到每个任务上,因为需求分析、缺陷排查、集成测试和常规配置的波动来源不同。

如果一类工作持续低估,进一步检查是任务拆分过粗、验收条件不清、等待时间被漏算,还是返工比例偏高。校准的目标是改善流程预测能力,而不是逼迫成员把数字报得更保守。

6. 将计划颗粒度与不确定性匹配

未来一周的任务可以安排到人和具体时间段;未来一个季度的资源计划更适合按角色、能力和大致容量安排。把远期排期细化到每天,表面上显得精确,实际会因为需求和依赖变化频繁重做。

我建议采用滚动窗口:近期计划具体,远期计划保留弹性。每个周期结束时,将已完成工作、未完成原因和新出现的依赖带回计划,更新下一个窗口,而不是把旧排期原样复制下去。

五、操作步骤:从需求进入到每周复盘

1. 建立统一的资源与工作视图

先整理共享资源清单,包括人员、角色、技能、固定职责、可用时间、休假、支持轮值和不可替代事项。对于非人员资源,也要登记设备、环境、审批人或客户验收窗口等约束。

任务清单至少应包含负责人、所属项目、优先级、估算区间、目标日期、前置依赖、验收条件和状态。对于还没有明确负责人或验收标准的工作,不建议直接进入正式承诺计划。

2. 统一需求入口并做优先级决策

新需求进入时,先核对价值、紧急性、影响范围和截止条件。项目负责人不必替业务部门决定所有价值排序,但要要求提出方说明“为什么现在做”“不做的后果是什么”“是否有可接受的替代方案”。

当新需求挤占已承诺工作时,必须公开取舍。可以把任务划分为必须按期完成、可以延后、可以缩小范围和需要进一步澄清四类。没有取舍规则,临时请求就会不断侵蚀计划,最终让所有任务都延期。

3. 拆分任务并标注依赖关系

任务太大时,估算和进度都难以跟踪;任务太碎时,管理成本和上下文切换增加。拆分的依据应是可验证的交付结果、不同责任边界或关键依赖,而不是机械规定每项任务必须小于某个工时。

每个任务应有明确完成定义,例如“完成接口实现并通过约定测试”,而不是“处理接口”。对于需要设计、开发、评审和测试的工作,应把阶段和依赖显示出来,防止下游工作被排到上游交付之前。

4. 计算个人与角色的净容量

按周或迭代计算每位成员的净可用时间,扣除休假、固定职责和已确认的支持安排。对兼职参与项目的人员,必须写清其可投入的时间段和优先规则,而不是只标记一个模糊百分比。

同时汇总角色级容量。若一个团队有多名开发人员但只有一名测试负责人,整体人力充足不意味着测试环节有足够产能。对于共享服务团队,最好明确服务容量和接单机制,避免多个项目按各自假设重复预订。

5. 按关键路径安排工作,再分配非关键工作

先找出影响交付日期的关键任务、关键人员和关键资源,再安排顺序与窗口。对关键路径上的任务,优先保证连续工作时间、及时决策和依赖交付;非关键工作可以在容量空隙中安排,但不能让其频繁打断关键任务。

如果瓶颈是某个技能而非总人数,可以考虑培训替补、缩小范围、调整设计、外部协作或变更顺序。单纯要求瓶颈人员加速,往往只会把风险推迟到评审或测试阶段暴露。

6. 对不确定工作设置明确缓冲

缓冲应有来源、有责任人、有使用条件。比如将一部分容量留给线上支持,约定仅用于高优先级故障;或为尚未稳定的接口预留联调窗口。若缓冲被使用,应记录原因和消耗情况,便于下一周期调整。

不要把缓冲平均塞进每一项任务的估算里,否则难以分辨实际工作量与风险成本。也不要把缓冲当成无条件可承诺的空档;业务方若要求使用,应同步确认对交付日期或其他工作范围的影响。

7. 用周度节奏检查变化,不要只在月底复盘

每周检查至少回答四件事:本周已完成什么、未完成工作为何偏离、未来一到两周有哪些资源冲突、是否出现需要升级的依赖。讨论重点应放在事实和决策,不要把会议变成逐项汇报工时。

如果任务未完成,先区分是估算偏差、范围变化、等待依赖、资源切换、缺陷返工还是优先级调整。不同原因对应不同措施:估算偏差需要校准方法,等待依赖需要升级协调,频繁插单需要治理入口,返工偏多则要检查质量和验收流程。

8. 保留基线和变更记录

计划发布时保存基线,后续调整记录变更时间、提出方、影响任务、资源变化、交付日期影响和批准人。这样复盘时才能区分最初承诺、实际发生和变更后的新承诺。

记录不应繁琐到让团队放弃更新。可以按风险级别决定审批深度:影响单个任务的微调由项目负责人处理;影响里程碑、跨项目资源或客户承诺的变更则需要相关负责人共同决策。

资源负载如何做好负荷?项目负责人流程优化与操作步骤

9. 在项目管理平台中配置最小可用规则

使用项目管理平台时,我倾向于先配置最少但关键的字段:负责人、估算、计划区间、优先级、依赖、工作类型和变更原因。先让团队能够持续更新,再逐步增加自动化和仪表盘。字段过多、口径不一,通常会降低数据质量。

例如,使用 PingCode 这类项目管理平台的中大型团队,可以把需求、迭代、任务和人员安排连接起来,按角色或周期查看计划冲突,并保留变更记录。上线前应先确定谁维护资源数据、谁批准跨项目调整、哪些状态会触发提醒;若组织没有统一的优先级机制,单靠平台视图不会自动解决资源争抢。

平台中的报表更适合辅助检查,而不是替代项目判断。建议先抽样核对几周数据:计划是否包含固定会议,实际记录是否覆盖支持工作,任务变更是否留下原因,人员能力是否及时更新。若输入数据不可靠,精美的图表只会让错误更容易被相信。

六、案例与数据观察:一个共享团队如何找到真正的瓶颈

1. 案例设定与数据边界

下面用一个明确标注的情景模拟说明排查过程,不代表某家企业的真实经营数据。假设一家软件团队有十二名成员,同时支持两个版本项目和一条客户支持队列。项目计划按每人每周四十小时估算,管理层看到团队总负荷接近百分之八十,认为仍有充足空间。

进一步拆分后发现,团队平均值掩盖了角色分布:开发岗位仍有余量,测试岗位连续三周接近满载,唯一熟悉某关键模块的工程师同时承担线上支持。两个项目都把同一位测试负责人安排在版本冻结前完成验证,冲突集中在相同的两周,而不是平均分布在整个周期。

2. 从平均负荷改为逐周、逐角色观察

项目负责人将总计划从“团队总工时”改为“周度角色容量”,并把支持值守单独列出。第一次调整没有增加总人力,而是将非关键验证任务提前、把其中一部分交给完成培训的替补人员,并和业务方确认一个低优先级功能移入后续版本。

这个选择的关键不是让所有角色利用率更高,而是降低测试窗口的拥堵,并减少关键工程师被支持任务打断。调整后,项目仍保留一部分容量处理缺陷和环境问题,没有把所有空档重新填满。

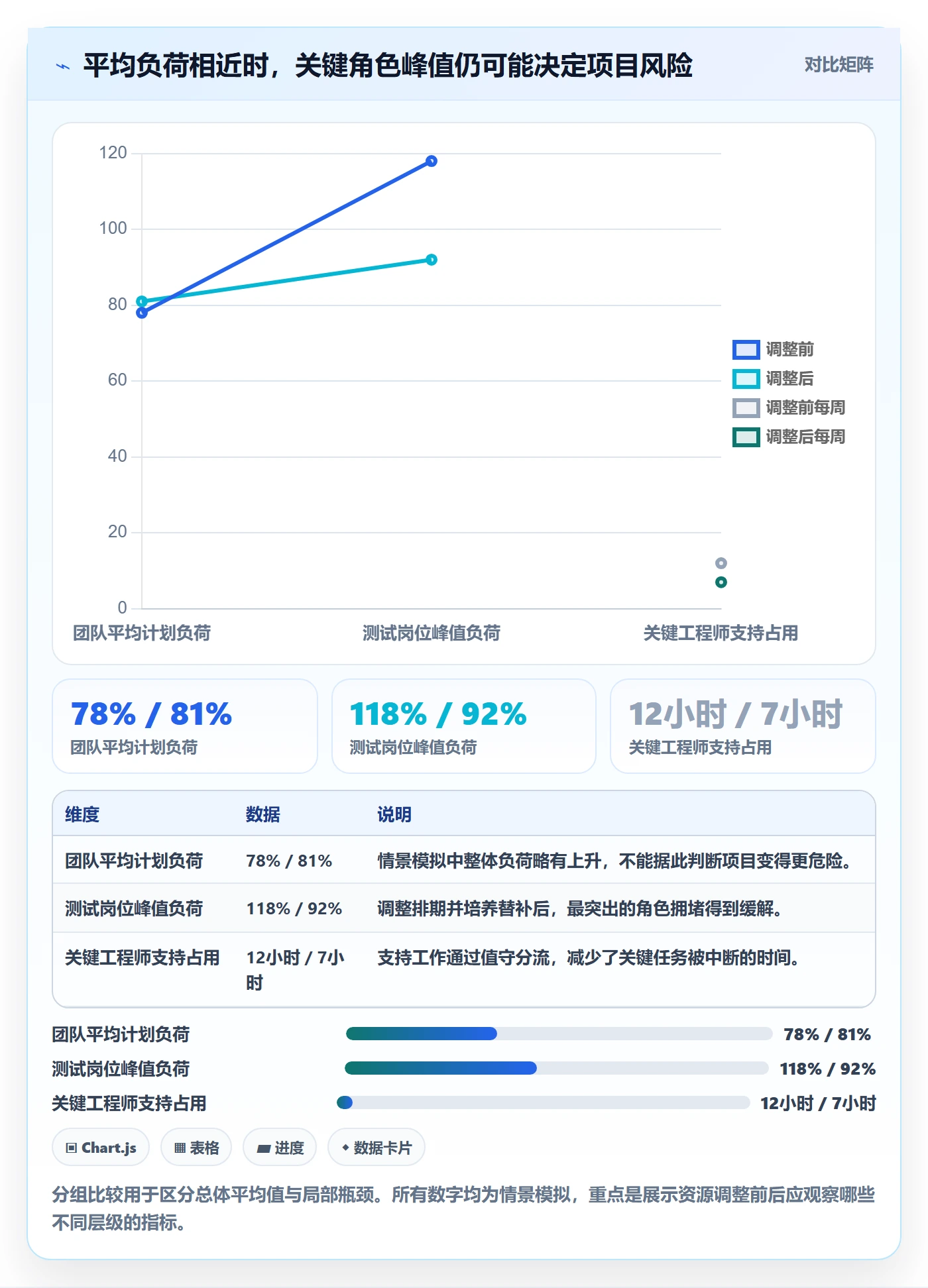

观察维度 调整前的情景模拟 调整后的情景模拟 管理含义
团队平均计划负荷 约 78% 约 81% 平均值变化不大,不能单独说明瓶颈是否解除。
测试岗位峰值负荷 约 118% 约 92% 通过提前验证和培养替补降低峰值拥堵。
关键工程师支持占用 每周约 12 小时 每周约 7 小时 将部分重复支持转交值守机制,保留关键问题升级通道。
承诺范围 两个版本均含全部候选功能 一个低优先级功能后移 用明确范围取舍换取更可信的交付计划。

这组数字是为了展示分析逻辑的情景模拟,不应当被当作行业基准。它说明了一个常见现象:团队平均负荷变化很小,交付风险却可能因为关键岗位的峰值负荷下降而显著改善。真正值得跟踪的是瓶颈位置、任务等待和范围变更,而不只是总工时。

资源负载如何做好负荷?项目负责人流程优化与操作步骤

3. 观察结果时同时看代价与副作用

把工作重新分配给替补人员,并不意味着没有成本。替补需要培训,早期执行速度可能较慢;将功能移入后续版本,也可能影响业务预期。因此,调整方案不能只写“解决了超负荷”,还要写清培训投入、范围变化和沟通成本。

这个案例的复盘重点应包括:替补能否独立完成下一轮同类验证,关键模块是否仍只有一名熟悉者,支持队列是否把问题合理分级,后移功能是否影响其他承诺。只有瓶颈得到结构性改善,而非暂时把压力转移给另一个岗位,调整才算有效。

4. 用少量指标建立可复盘的证据链

资源负荷的指标不宜无限扩张。建议先跟踪四类:容量类指标,如净可用工时和周度负荷;流动类指标,如任务等待时间和在制工作量;结果类指标,如里程碑按期情况和范围变化;质量类指标,如返工、缺陷和支持回流。

观察这些数据时要保留口径与时间范围。例如,任务等待时间从“进入待办”还是“开始开发”起算,需要统一;按期率是否包括经批准的范围变更,也要提前说明。没有口径说明的百分比,即使看起来准确,也难以用于决策。

七、不同情况下的行动建议与取舍

1. 固定交付日期,容量短期无法增加

先冻结新增范围,再把工作分为必须交付、可降级交付和可移出本期。明确每项功能的最低验收标准,避免到最后才发现“完成”定义不一致。针对关键路径优先保障资源,非关键事项不应不断抢占瓶颈岗位。

这类情况下的取舍是范围与质量,不能默认通过持续加班弥补容量缺口。若业务方要求维持日期和全部范围,应把风险、质量后果和可能的支持成本写明,并由有权负责人确认,而不是由执行团队默默承担。

2. 需求频繁变化,计划每周都被打断

为新需求设置统一入口、优先级规则和替换机制。高优先级插单进入时,必须指出被延后的工作及日期影响;紧急请求和普通优化应走不同通道。对变化频率高的领域,缩短计划周期,先承诺近期可交付结果,远期保留容量弹性。

取舍重点是响应速度与计划稳定性。完全拒绝变化会错失业务机会,所有变化都立即接受则会破坏承诺。较好的折中是设置固定的需求评审节奏,并为真正紧急的事项定义清楚触发条件和授权人。

3. 关键岗位只有一人,培训替补需要时间

先确认单点岗位是否真的无法替代:是缺少技能、权限、业务背景,还是资料和流程没有沉淀。短期内可以安排结对、交叉评审、操作记录和小范围轮换;中期建立至少一名可承担基础工作的替补者;长期则要调整系统设计或组织能力结构,降低对个人记忆的依赖。

这类投入会在短期内降低该岗位的直接产出,但能减少休假、离职和突发事件造成的交付风险。若只是把所有工作继续压给唯一专家,短期看似省下培训时间,长期却把组织暴露在更大的单点故障风险中。

4. 团队任务以线上支持和维护为主

维护团队的工作天然有较强随机性,不适合把所有容量都排成项目任务。应把值守、事件等级、响应时限和升级路径明确下来,并依据历史支持量按周期校准预留容量。若支持量持续超过预留,应评估产品质量、客户使用问题、告警噪声和服务范围,而不是无限提高预留比例。

这类团队要在响应能力与计划交付之间取舍。预留过少会反复打断项目任务,预留过多则可能造成闲置。实际做法是记录支持请求的类型和耗时,区分可预测维护与突发事件,再按数据逐步调整容量,而不是凭印象设一个永久比例。

5. 多项目争抢同一批共享资源

建立跨项目的优先级决策机制,不能让每位项目负责人各自按局部目标抢人。可以由项目组合负责人、业务负责人和职能负责人共同定期检查关键角色负荷,确定哪些项目优先、哪些项目延后、哪些需求可以外包或缩小范围。

此时要权衡局部最优和整体最优。把资源优先给一个项目,可能降低其他项目的速度;平均分配给所有项目,则可能让每个项目都处于“开工但难以完成”的状态。有限容量下,减少并行项目数量有时比提高个人利用率更能缩短整体交付时间。

6. 团队规模较小,暂无完整管理平台

小团队不必先购买复杂系统。可以先用一张共享表或看板维护统一任务、负责人、优先级、计划周、估算、依赖和变更原因。关键不是工具是否高级,而是数据是否由同一团队共同维护、是否有固定复盘节奏、冲突是否有人负责裁决。

当共享人员增多、项目跨部门、历史追溯要求提高时,再评估是否需要平台化。选型时重点核对资源视图能否跨项目汇总、权限是否匹配组织职责、数据能否连接需求与任务、变更历史是否可追踪。不要只看演示里的仪表盘,也要用真实流程试跑一轮。

7. 组织规模较大,多个部门共用资源

大组织的难点通常不是缺少报表,而是优先级、数据口径和责任边界不一致。需要明确资源数据的维护责任、跨团队容量的确认方式、冲突升级路径,以及谁有权改变里程碑。平台可以支持统一视图,但应先制定共同规则,再让工具承载流程。

取舍在于治理强度与团队灵活性。统一字段和流程有助于比较与协调,但过度标准化会增加一线维护负担。建议对跨项目的核心字段强制统一,对团队内部的工作方式保留一定弹性,并定期检查哪些数据真正参与决策。

八、决策与复盘:让计划始终能解释、能调整

1. 每次资源调整都说明“换来什么、牺牲什么”

调整资源不是简单地把任务从一个人移到另一个人。每次调整都应回答:要解决的瓶颈是什么,预计带来什么交付收益,产生哪些培训或交接成本,会影响哪些其他任务,最坏情况下的应对方案是什么。

如果无法说清收益和代价,调整可能只是把压力转移到看不见的地方。项目负责人应把方案放到整体交付目标下比较,而非只追求某一个报表数字变绿。

2. 用偏差分类改进系统,而不是责怪个人

项目复盘可以将偏差分为需求变化、估算误差、依赖等待、资源中断、环境问题、返工缺陷和审批延迟。分类不是为了给失败贴标签,而是为了识别可重复出现的系统性原因。

例如,若多次发生测试阶段集中拥堵,就要检查测试是否过晚介入、环境是否共享冲突、验收标准是否提前明确;若任务普遍延期但实际工作量不高,则可能是等待和切换耗时被忽略。改进措施要对准原因,并在下一周期验证是否有效。

3. 选择少数领先指标和结果指标

领先指标可以包括未来两周关键角色峰值负荷、未解决依赖数、未估算任务占比和插单数量;结果指标可以包括里程碑按期率、范围变更次数、返工工作量和支持响应情况。两类指标结合,才能既看到风险形成过程,也看到最终影响。

避免把指标变成排名。不同团队的工作类型和风险结构不同,横向比较前要统一口径,并解释背景。指标应帮助负责人提出问题,而不是自动产生结论。

4. 结尾:下一步先做一次资源负荷诊断

资源负荷管理最值得重视的,不是把一张计划表做得多精细,而是让计划能够解释现实:谁在什么时间承担什么工作,哪些约束限制了交付,变化发生时由谁作出取舍。平均负荷只是入口,真正的管理对象是瓶颈、依赖、切换和不确定性。

下一步可以先选一个团队和未来四周,完成一次小范围诊断:统一可用工时口径,列出共享资源与固定职责,找出峰值冲突周,记录最近几次计划偏差的原因,再与相关负责人确认一项具体调整。先验证这套规则能否让冲突更早暴露、取舍更清楚,再决定是否扩大到更多项目或引入更完整的平台能力。

常见问题解答(FAQ)

1. 资源负载怎么计算才不会把团队排满?

我在排项目计划时,常把每个人的工作天数加起来,结果看起来人人都有活,实际却不断延期。我想知道,资源负载应该按工时、工作日还是百分比计算,哪些时间需要先扣除?

先算可用产能,再算已承诺工作量:可用产能=计划工作日×每日有效工时×可投入比例;负载率=已分配工时÷可用产能。比如一名成员两周有10个工作日,每天按6小时有效工作、投入比例按80%计,可用产能是48小时;若已分配42小时,负载率约为88%。

不要把每天8小时都当成可排产时间,会议、沟通、支持和休假都要扣除。排期时可把80%,85%作为常规参考区间,具体阈值应根据突发任务频率和团队历史数据校准。

2. 项目负责人如何发现资源冲突,而不是等到延期后才处理?

我负责多个并行项目时,经常遇到同一个人同时被安排做需求评审、线上问题处理和新功能开发。任务列表看起来都合理,但我不确定该通过什么信号提前识别冲突,也不知道冲突出现后先调整什么。

按人和时间段检查,而不只看项目总工时。每周查看未来两到四周的任务分配,重点标出同一成员在同一时段承担多个高优先级任务、关键任务没有替补、负载连续超出产能等情况。冲突处理可依次考虑:确认任务优先级,拆分或推迟非关键工作,调整交付顺序,再评估是否需要借调或增援。

不要仅靠把任务平均分给所有人解决问题,因为熟悉业务的关键成员往往无法被即时替代。

3. 资源负载表应该更新多频繁,才能支持实际决策?

我试过在项目启动时做一次资源计划,但过几周后,临时需求和任务变化就让表格失真了。我不想让团队每天花时间维护数据,又担心更新太慢,负责人看到的负载已经没有参考价值。

采用固定节奏加事件触发更实用:每周滚动更新一次未来两到四周的分配;需求变更、关键人员请假、线上故障或里程碑调整时,立即修正受影响的任务。维护粒度以半天或一天为宜,除非团队工作确实按小时切换;过细的估算容易制造精确感,却增加录入成本。

判断数据是否可用,可抽查一周已完成任务的估算与实际工时,若偏差长期很大,先修正估算口径,而不是把表格做得更复杂。

4. 资源负载显示超载时,项目负责人应该按什么顺序优化流程?

我看到某个成员负载超过100%时,第一反应通常是催进度或要求加班,但这并没有稳定解决问题。我想知道如何区分是估算失准、流程等待还是人手不足,并用什么顺序调整才不至于把风险转移给其他人。

先核实超载是否真实:确认任务是否重复计入、工时估算是否包含等待时间,以及成员是否确实需要亲自完成全部工作。再区分瓶颈类型:若大量时间耗在评审或交接,先减少等待和明确决策时限;若任务可以拆分,拆出可独立交付的部分;若工作必须由少数专家完成,则调整范围、顺序或交付日期,并补充知识备份。

每次调整后观察一到两周,比较延期任务数、等待时间和加班时长;如果负载下降却交付风险上升,说明只是把问题挪到了别处。

核心关键词

读者评论

崔
崔欣然

我们团队以前只汇总每个人的周工时,直到测试环境被两个项目同时占用才发现,人员负荷表并不能覆盖设备和审批窗口。把这些约束也纳入计划后,冲突确实更早暴露了。

汪
汪嘉宁

支持工作很难提前估准,按历史平均值预留也会遇到偶发高峰。文中强调缓冲要对应风险,我认同;实际执行时还得定期看预留是否过多或不足,不能长期照搬一个比例。

戴
戴晓彤

滚动更新计划有帮助,但跨项目时谁有权决定临时需求替换哪项承诺,往往比算负荷更难。我们后来要求变更时同步写明影响的任务和日期,减少了口头插单后的争议。

文章包含AI辅助创作:资源负载如何做好负荷?项目负责人流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/557954
