跨部门团队的负荷管理,最容易在“每个人看起来都很忙”时失灵:项目经理看到任务都有人认领,部门负责人看到工时已经排满,交付现场却仍不断出现延期、加班和临时借人。问题通常不在于团队缺少一张排期表,而在于计划工时、实际投入、技能约束和优先级变化没有被放进同一套决策口径里。本文给出一套从数据定义、负荷计算到调整复盘的落地清单,并用明确标注的情景模拟说明如何避免把负荷管理做成“谁填得满,谁就最忙”的数字游戏。

一、先讲核心结论:负荷管理不是把日历填满

1. 负荷管理的目标是识别可行动的偏差

我判断一套负荷管理机制是否有效,不看它有没有漂亮的资源看板,而看它能否在团队承诺交付之前回答四个问题:谁在什么时间段超载,超载由哪些工作造成,哪些能力或依赖无法替代,以及调整之后会影响什么结果。

因此,负荷管理不是“每个人分到一样多的任务”,也不是“让每个人保持百分之百忙碌”。它要在交付价值、人员可用性、任务不确定性和恢复空间之间做取舍。可持续的目标不是最大化利用率,而是降低不可见的超载和临近交付才暴露的冲突。

对于跨部门团队,负荷数据至少要能连起四层信息:工作需求、可用能力、执行进展、决策结果。只有任务,没有能力数据,无法判断人选是否匹配;只有工时,没有工作优先级,无法判断先做什么;只有偏差,没有调整记录,无法复盘决策是否有效。

2. 先统一计算口径,再讨论负荷高低

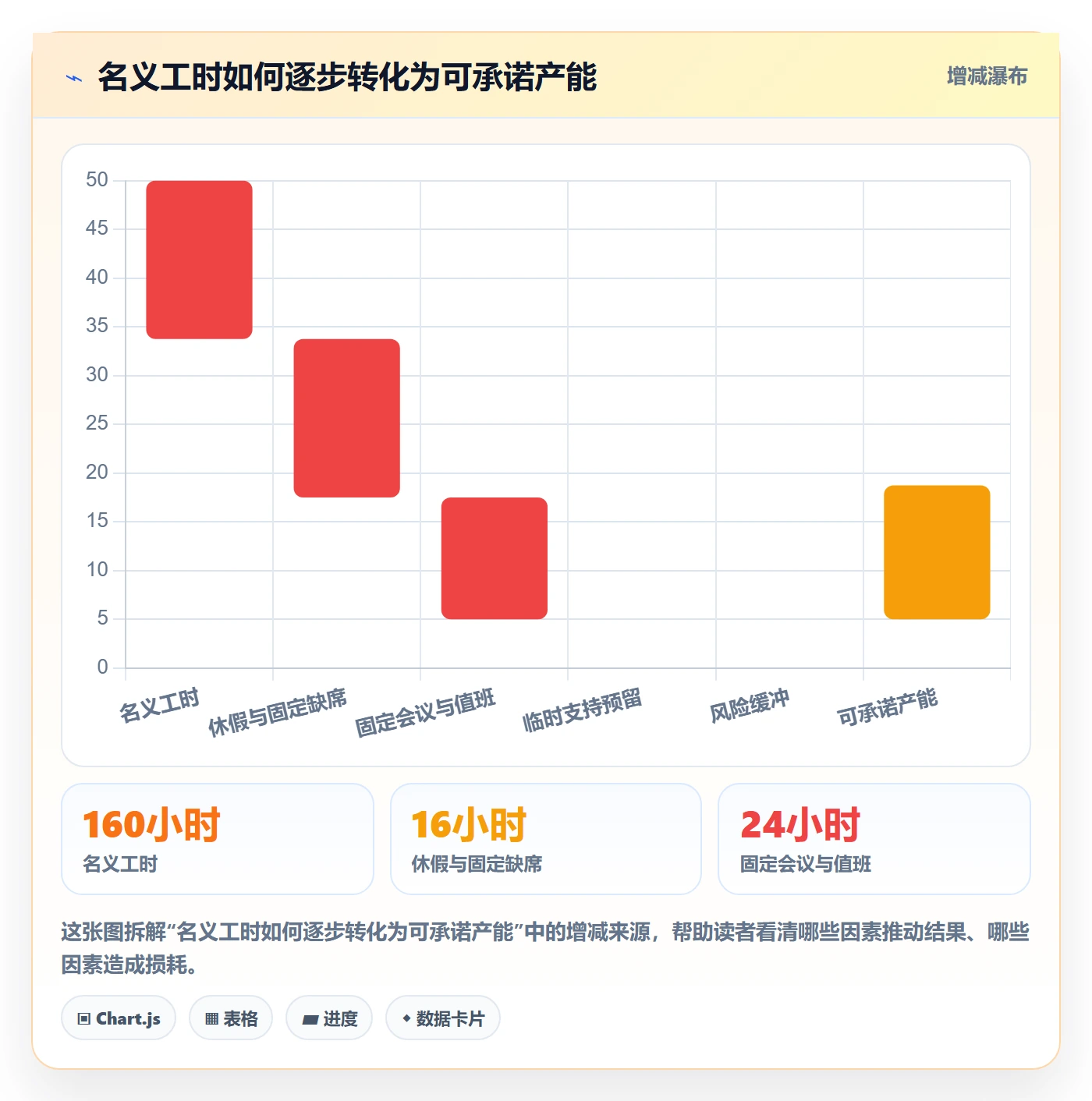

可以先用一个简化公式建立团队共同语言:计划负荷率等于某人在某一期间内已承诺工作量除以同一期间的有效可用工时。这里的“有效可用工时”不是合同工时,也不是把每天八小时全部当作可分配时间,而是扣除休假、固定会议、值班、培训和必要的支持工作后,真正可用于计划交付的时间。

例如,某成员一周名义工时为四十小时,扣除休假四小时、固定协作会议五小时、值班支持三小时后,有效可用工时为二十八小时。如果排入的计划工作为二十四小时,计划负荷率约为百分之八十六。这个数值不能直接解释为“健康”或“危险”,还需要看工作是否有中断、任务估算可信度以及成员是否承担关键路径工作。

不同组织可以设不同阈值。本文后续出现的百分比,若没有另行说明,均为便于讨论的情景模拟或建议基准,不是行业统计,也不应被当成跨企业通用标准。真实阈值应从本组织至少一个完整交付周期的数据中校准。

3. 把“负荷率”与“交付风险”分开看

单一负荷率会掩盖很多风险。一个人负荷率只有百分之七十,却可能掌握唯一的架构评审能力,任何延期都会卡住多个团队;另一个人负荷率达到百分之九十,但工作都是可拆分、低依赖的常规事项,风险未必更高。

我更建议同时观察五类信号:计划负荷率、关键技能集中度、工作中断频次、承诺变更次数、任务等待时间。它们分别描述容量、替代性、执行环境、计划稳定性和流动效率。看板的任务是发现需要讨论的异常,不是自动给员工贴上“高风险”标签。

观察维度 要回答的问题 不宜直接得出的结论
计划负荷率 计划工作是否超过有效容量? 数字高就代表个人效率高
技能集中度 关键工作是否依赖少数人? 某人是唯一专家就应该继续加任务
中断频次 计划工时是否经常被临时事项打断? 填报工时少就说明工作量少
承诺变更次数 需求、优先级和交付日期是否反复变化? 所有延期都由执行者造成
任务等待时间 工作是否卡在评审、审批或跨组依赖? 只要人员排满,流程就已高效

负荷管理方法大全:跨部门团队资源负载数据分析落地清单

二、背景和真实场景:跨部门负荷为什么特别容易失真

1. 同一个人,往往同时活在几张计划表里

产品、研发、设计、测试、运营和客户交付团队经常各自维护计划。项目经理看到的是项目任务,职能负责人看到的是部门排期,支持团队还可能有值班表和服务工单。一个人可能在多个系统中被分别安排了百分之六十、百分之三十和百分之二十的工作,但没有任何一张表显示总承诺已经超过容量。

这类失真不是“有人没有填表”这么简单。不同团队对工时单位、任务粒度和时间区间的定义可能不同:产品按周估算,研发按故事点排期,支持团队按工单数量统计,部门经理按人天承诺。若直接把这些数字相加,结果看似精确,实则没有共同含义。

2. 部门容量与项目需求常常不在同一时间尺度

部门负责人通常按月或季度评估人力,项目团队却要处理本周的阻塞和下周的上线窗口。若管理层只看季度平均值,可能看不见某个版本发布周的集中需求;若只看本周,可能又把长期能力建设和持续支持工作挤掉。

我会把负荷管理至少拆成三个时间尺度:未来一至两周看执行冲突,未来四至八周看资源缺口,季度级别看能力结构和招聘、外包或范围调整。短周期用来行动,中周期用来协调,长周期用来改变供需结构。把三者揉成一个“资源利用率”,就很难知道该由谁做决定。

3. 不确定性和隐性工作会吞掉计划容量

计划表里常有明确任务,却没有明确记录评审、答疑、故障响应、需求澄清、跨团队对齐和返工。这些工作未必属于某个项目的主要交付物,却会稳定占用人员时间。如果团队长期以“空闲时间”名义承接临时需求,计划负荷就会低估真实工作量。

处理方法不是把所有零碎事项都拆成细小任务,而是给可预期的隐性工作设置容量预算。例如,按团队历史观察,把固定支持时间单列;对无法提前预测的突发事项设置缓冲;每月核对缓冲使用率和来源。这样既保留机动性,也避免把所有未计划工作都归咎于个人效率。

4. 建议先画出一条数据链,而不是先买看板

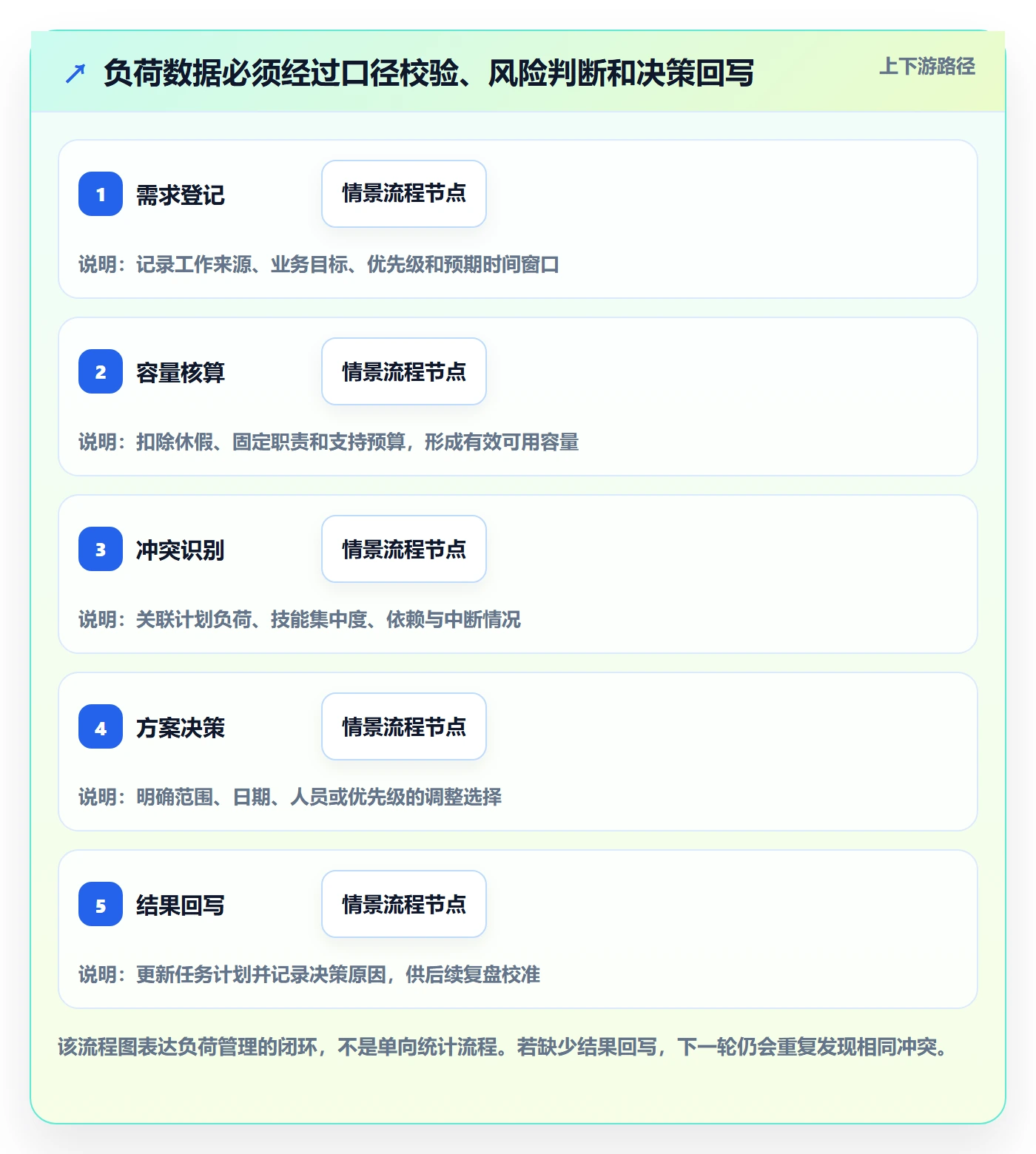

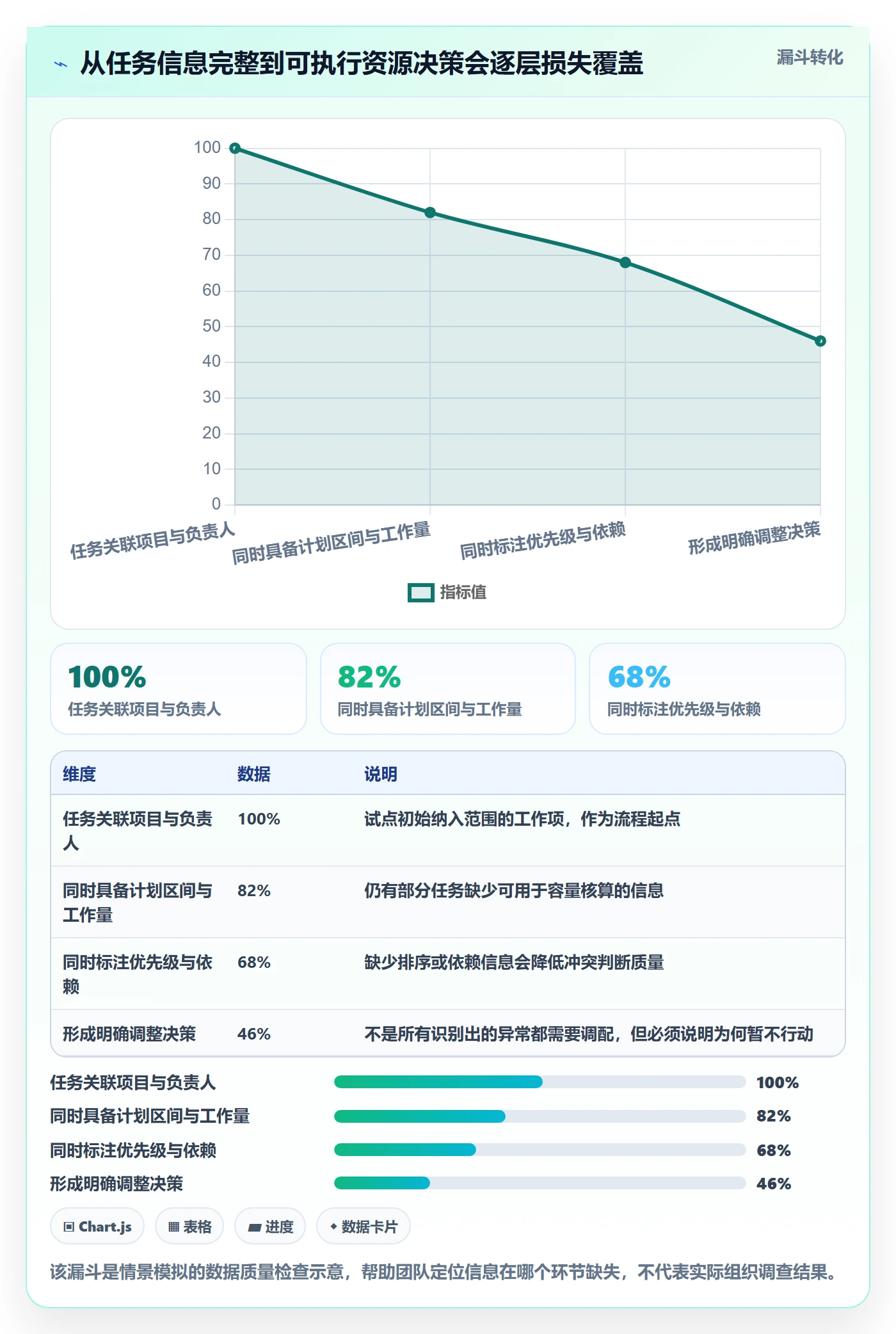

在数据流程上,至少需要把需求提出、工作拆分、责任人确认、容量占用、执行状态、变更原因和结果复盘串起来。负荷分析的输入应能追溯到工作,而不是只有一个人名和一个百分比;决策结果也要回写到优先级、范围、日期或责任分配。

对于一百人以上的组织,或者多个业务线共享专业人员的团队,可以用 PingCode 作为项目与资源协同的数据承载示例:先核对任务、负责人、计划时间和状态是否能形成统一视图,再评估是否需要补充工时、技能标签、依赖关系和变更原因等字段。工具能否承载这些信息,要以实际配置和使用验证为准;工具本身不会替组织定义合理的容量口径。

三、常见误区:看上去有数据,实际不能指导决策

1. 把百分之百利用率当成管理目标

百分之百排满意味着没有空间吸收估算偏差、临时支持、评审等待和紧急事件。对依赖多、需求变化快的团队来说,计划越满,任何一个小变更越容易转化为延期或加班。将高利用率当作成功指标,还会诱导团队把任务估得更满、把缓冲藏起来,最终看板数据变好,实际交付却更脆弱。

更稳妥的做法是设定观察区间,而非一个强制目标。建议先对历史数据进行分层:常规交付团队、持续运维团队、探索性项目和高依赖专业团队,其合理区间可能不同。发现连续多个周期高于团队校准阈值时,再判断是容量不足、优先级过多、计划颗粒度不当,还是隐性工作漏记。

2. 把人天、工时、故事点混成一个总数

工时是时间投入的估计或记录;人天是经过组织约定的容量单位;故事点通常用于团队内部相对估算。它们不能在没有转换规则的情况下直接求和。尤其不能把不同团队的故事点当作跨团队统一产能单位,因为估算尺度、团队经验和工作类型都可能不同。

建议先确定负荷管理到底要回答什么问题。若要排班,通常需要可用时间和任务占用;若要评估交付预测,可能要使用团队历史吞吐、工作项年龄和依赖状态;若要决定能力建设,则需要技能覆盖和关键岗位替代性。没有问题定义就汇总更多数字,只会制造更复杂的误读。

3. 把未填报工时解释成低负荷

工时记录有助于观察实际投入,但它不是任务完成质量的直接代理。员工可能没有及时填报,也可能承担了会议、支持或协调工作;相反,工时填得很满,也不能说明任务价值高或进度健康。

我建议把工时数据定位为校准计划的辅助证据,不用于单独排名个人。对偏差要询问原因:估算偏小、需求变化、环境等待、返工、临时支持,还是记录习惯不一致。只有原因分类稳定,组织才能判断该调整计划、流程、需求入口还是培训方式。

4. 把资源池看成可以随时互换的人头数

同一部门中的两名成员,可能在领域经验、系统权限、客户背景和审核资格上完全不同。把他们都算作一个“研发人力”,会忽略替代成本和交接时间。跨部门调人也不是把一项工作从甲移到乙那么简单,还涉及上下文切换、管理责任和原团队的机会成本。

资源调配前要区分任务可拆分性、技能匹配度、交接成本和接手时间。若工作只能由少数专家完成,短期最有效的动作可能是降低并行项目数或调整交付范围,而不是继续压缩专家的空闲时间。

5. 只看平均值,不看分布和峰值

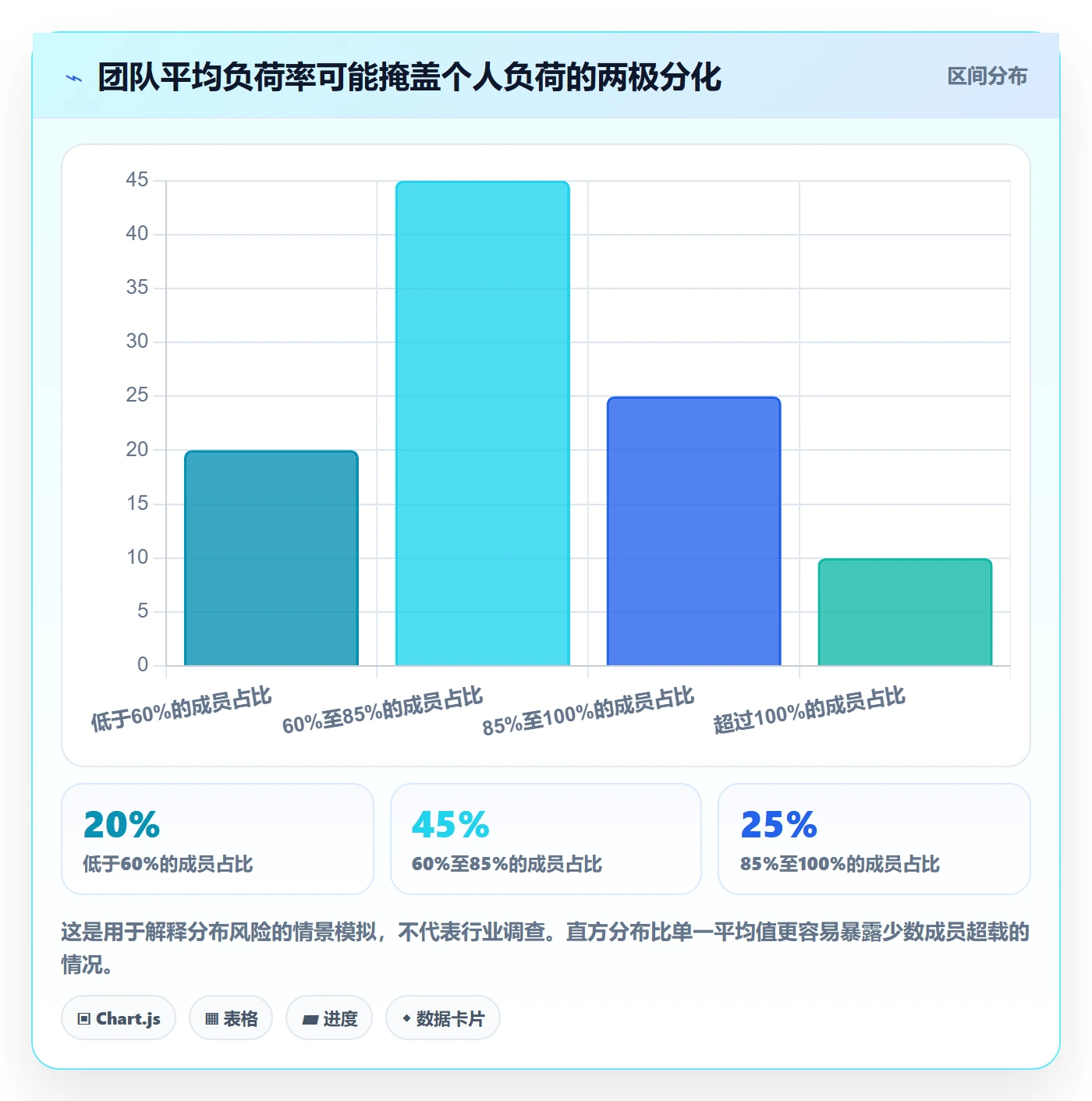

团队平均负荷率百分之七十五,不代表每个人都在百分之七十五附近。可能有几位成员长期超载,另一些成员暂时空闲;也可能总量适中,但上线窗口内出现尖峰。平均值适合做总体观察,不能代替个人或技能组层面的异常检查。

同样需要观察中位数、上四分位数、峰值持续时间以及高负荷人员的连续周数。单周高负荷可能是可接受的短期冲刺;连续多周高负荷则可能意味着承诺机制失效。判断前要排除休假、一次性上线和临时故障等特殊情况,但不能因其“特殊”而不记录。

负荷管理方法大全:跨部门团队资源负载数据分析落地清单

四、专业判断逻辑:从口径、边界到优先级

1. 先定义管理对象和时间窗口

开始采集数据前,先明确负荷管理的对象是个人、技能组、项目团队还是部门。个人层适合排查冲突和支持需求;技能组层适合判断稀缺能力;项目层适合评估承诺;部门层适合规划中长期供需。不同层级的汇总不能互相替代。

时间窗口也要预先约定。可把近两周作为执行窗口,四至八周作为协调窗口,季度作为能力规划窗口。窗口越短,数据越接近实际但变化更频繁;窗口越长,利于规划却更容易受需求变更影响。组织可以按业务节奏调整,但必须让同一张看板中的数字使用同一口径。

2. 建立有效容量,而不是复制标准工时

有效容量的核算可以从名义工时开始,再逐项扣除已知不可分配时间,并为可预测的支持工作留出预算。示意公式如下:

有效可用工时 = 名义工作时间

已确认休假与公共假期

固定会议与值班安排

已知的培训、支持及组织职责时间

计划负荷率 = 已承诺计划工时 / 有效可用工时

公式看似简单,落地时最容易争议的是“固定会议”和“支持工作”算不算容量占用。我的判断是:只要它会稳定挤占交付时间,就应以某种可复核方式进入容量口径。至于一次性突发事项,可以通过实际投入和原因分类记录,不必为了精确而把每次十分钟的沟通都拆成任务。

若任务估算误差较大,可在初期使用区间而不是假装精确到小时。例如将工作估算为四至六小时,并在周计划中保留偏差空间。随着团队积累实际数据,再检查估算偏差是否集中在某些工作类型、团队或审批环节。

3. 让优先级成为资源冲突的裁决规则

当容量不足时,系统无法自动替管理者回答“什么应该先做”。建议建立一套公开的排序原则,至少包括业务影响、时间敏感性、风险降低、依赖解锁和承诺强度。没有明确排序时,声音最大、日期最近或最容易量化的事项,往往会挤掉真正重要的工作。

优先级不能只写成高、中、低三个标签,还要说明谁有权变更、变更后影响哪些承诺。临时插入高优先级工作时,应同时提出代价:延期哪个事项、减少什么范围、调动哪些人,以及由谁接受该影响。这样做能把资源争抢从私下沟通变成可讨论的业务选择。

4. 用多信号交叉验证,不用一个分数裁决员工

负荷风险可以按多个维度分层,但不建议把风险分数用作个人绩效排名。一个实用的筛查组合是:计划负荷率连续性、关键技能单点程度、计划变更频率、在制工作数量和阻塞等待时间。出现两项以上异常时,触发负责人复核,而非自动判定个人超负荷。

例如,负荷率高但工作稳定、依赖少、实际偏差小,可能是有计划的阶段性冲刺;负荷率中等但任务频繁切换、等待严重、承诺不断变更,则更可能是流程问题。判断的重点是“是否有可执行的风险信号”,不是把所有人的状态压缩成一个颜色。

5. 保留数据血缘和口径变更记录

每个负荷数字都应能回答来源是什么:任务计划、工作日志、排班、休假记录,还是人工估算。还要记录统计周期、单位、负责人和更新时间。没有数据来源说明,团队无法区分真实变化与口径变化。

例如,本月负荷率突然下降,可能是工作减少,也可能是将固定会议从工时中扣除;本月实际工时上升,可能是交付压力增加,也可能是填报覆盖率提高。管理报告中应标注口径调整,并避免把前后不可比的数据画成趋势结论。

负荷管理方法大全:跨部门团队资源负载数据分析落地清单

五、案例与数据观察:一支跨部门交付团队如何发现隐性超载

1. 情景设定:平均值正常,关键岗位却持续卡点

下面是一个用于说明方法的情景模拟案例,不是客户实测结果。假设一家中大型企业有产品、研发、测试、设计和客户交付五个职能,共三十六名成员,负责两个并行版本和一组持续支持工作。管理层看到团队平均计划负荷率约为百分之七十八,初步认为容量尚可。

进一步按角色拆分后,发现测试负责人和数据接口工程师在连续三个周计划中分别达到百分之九十六和百分之九十三。与此同时,设计与产品部分成员的计划负荷率低于百分之六十五,但他们的技能和权限不能直接替代测试负责人或接口工程师的工作。

问题的关键不在于“有人闲、有人忙”,而在于平均值把三类工作混在一起:项目功能开发、版本验证、客户问题支持。支持工作没有进入项目计划,测试工作又集中在发布前两周,因而整体平均数掩盖了局部峰值。

2. 先补齐输入数据,而不是马上借人

团队先对未来六周的任务做了一次轻量梳理:每项工作标记所属项目、责任角色、预估工时区间、开始和截止时间、依赖对象及优先级;对测试和支持任务另设类别,记录需求从哪里进入。成员不需要把每段沟通精确到分钟,但要能识别持续占用容量的固定事项。

在两周核对中,团队发现接口工程师每周约有六小时用于处理未排期的客户支持,测试负责人每周约有四小时被临时回归和缺陷复测占用。这些时间此前没有进入版本计划,计划负荷率因此明显偏低估。这里的工时数是情景模拟设定,用于说明遗漏工作如何改变容量判断。

3. 先调工作顺序,再调人员配置

团队没有立刻把设计或产品人员转为测试资源,因为这既不匹配能力,也可能增加交接成本。先做了三项调整:将低业务影响的改进需求移出本次版本;把可提前验证的接口测试前移;为客户支持设置轮值入口,减少关键工程师被多个渠道直接打断。

这类调整的价值在于先减少峰值和上下文切换,再判断是否存在真实人力缺口。如果没有先清理低优先级工作,直接加人或借人,团队可能只是把工作量扩大,原有阻塞和返工仍然存在。

4. 观察调整结果时,既看交付也看代价

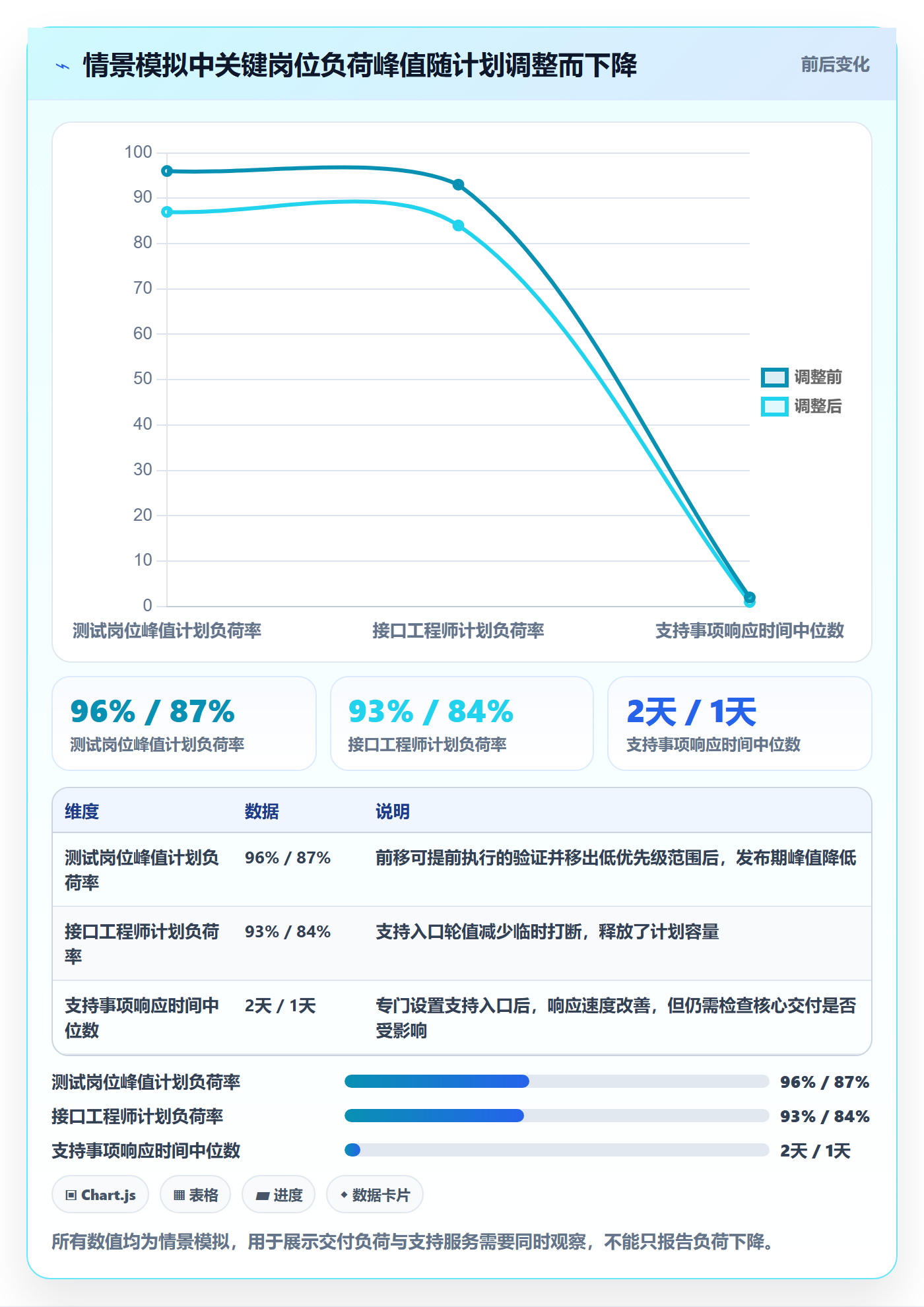

情景模拟中,调整后的四周计划把测试岗位的峰值负荷从百分之九十六降到百分之八十七,接口工程师从百分之九十三降到百分之八十四;临时支持不再全部打断核心工作,未排期支持事项的响应时间从中位数两天降到一天。以上均为示例数据,不代表真实企业的改善效果。

同时,低优先级需求被移出当前版本,意味着部分业务价值延后实现;轮值机制也增加了交接和知识维护成本。若只宣传负荷率下降而不披露这些代价,管理层会误以为调整是“免费提效”。负荷管理必须把受益和牺牲一并呈现,才能让决策者判断是否值得。

观察项 调整前 调整后情景 需要继续验证的事项
测试岗位峰值计划负荷率 96% 87% 是否只是将工作移到后续周期
接口工程师计划负荷率 93% 84% 支持轮值是否减少直接打断
未排期支持事项响应时间中位数 2天 1天 响应改善是否影响核心研发承诺
低优先级需求 纳入当前版本 移至后续候选池 业务方是否接受范围与时间变化

这个案例体现了一个重要判断:资源冲突不总是缺人,有时是工作入口失控、优先级未排序或峰值集中。如果在工作量结构没有澄清前就追加人力,既可能增加成本,也会把真实的流程问题继续隐藏起来。

负荷管理方法大全:跨部门团队资源负载数据分析落地清单

六、落地清单:从两周试点到稳定运行

1. 第一步:选一个有真实冲突的试点范围

不要一开始就要求全公司统一填报。先选一个有明确交付周期、跨职能协作频繁、负责人愿意参与复盘的团队或项目群。试点要覆盖实际冲突,而不是挑一支工作稳定、数据容易看起来漂亮的团队。

范围可以是一条产品线、一个版本群或共享某类稀缺能力的几个项目。试点时至少纳入项目负责人、职能负责人和执行成员代表,让三方共同核对负荷口径。若只有管理者定义字段、员工被动填报,数据很容易变成汇报材料,而不是协作工具。

2. 第二步:建立最小可用字段集

字段越多不一定越好。建议第一轮只保留能够支撑判断和行动的信息,后续再依据实际决策需要增加。字段定义要附带示例,避免同一个“工时”被有人理解成预计投入、有人理解成实际投入。

  • 工作标识:项目、需求或支持事项的唯一关联。
  • 责任角色:负责人、协作者和需要的技能类型。
  • 计划区间:预计开始和结束时间,必要时使用周级别粒度。
  • 计划工作量:使用组织约定的单位,并标注估算或记录属性。
  • 可用容量:休假、固定职责、轮值和可预期支持时间。
  • 优先级与依赖:记录业务排序、前置条件和阻塞责任方。
  • 变更原因:需求变化、范围调整、技术问题、等待或估算偏差。

如果组织已有项目协作平台,可以先检查现有任务与负责人数据能否支撑这套字段,再决定是否扩展配置。以 PingCode 作为中大型组织的工具示例时,评估重点应放在数据能否关联工作项、项目、责任人和时间窗口,报表是否支持团队实际的复盘问题,以及权限和流程是否符合企业要求。具体能力应以当前产品配置与验证结果为准,不宜只凭产品名称判断适用性。

3. 第三步:先做四周基线,不急着设硬指标

试点的前四周主要用于发现数据质量和工作结构,不建议立即把某个负荷率设成考核目标。每周记录计划容量、计划工作量、实际变更、临时支持和阻塞情况,观察成员是否理解同一口径。

基线至少要回答三个问题:计划与实际之间差距有多大,差距主要来自哪些工作类型,超载是否集中在相同角色或周期。如果不同团队的估算方式差异很大,应先修正口径或分团队比较,而不是把数字汇总成一个看似统一的组织指标。

4. 第四步:设置固定的负荷评审节奏

负荷评审不应变成逐人逐任务念表格。会议要集中处理异常、冲突和决策。每周短会可以讨论未来两周的关键冲突;每月评审则查看需求进入、计划偏差和技能瓶颈;季度复盘再讨论能力结构与中长期供需。

  1. 会前由项目或团队负责人刷新工作计划、变更和依赖状态。
  2. 自动或人工筛出持续高负荷、关键技能单点和计划变更异常项。
  3. 对每项异常说明业务影响、可选方案及对应代价。
  4. 明确决策人、截止时间和责任人,避免只记录“后续关注”。
  5. 将决策回写到范围、日期、负责人或优先级,并在下次评审验证。

5. 第五步:给调整动作设置验证指标

每次调整都应事先说明希望改变什么。若减少并行工作,观察在制工作数量、任务完成周期和延期情况;若建立轮值,观察支持响应时间、核心工作中断频次和交接成本;若增加人员,观察技能覆盖、交接时长和新成员独立承担工作的时间。

不要把“负荷率下降”当作唯一成功标准。负荷率下降可能是工作被移出计划,也可能是数据没有更新;响应速度提升也可能是核心项目被挤占。应把结果指标与代价指标配对,才能判断调整是改善了系统,还是把问题转移到另一个团队。

6. 第六步:规定数据权限和使用边界

资源负荷数据涉及个人安排和工作记录,组织要提前说明谁能看见明细、汇总数据如何使用、是否用于绩效评价以及如何纠正错误。若员工认为填报会被直接用于排名,就可能少报支持工作、拆分任务或提高估算来保护自己,数据质量反而下降。

建议把管理用途限定为容量规划、交付风险识别和流程改进,并设置纠错渠道。个人层面的明细只向必要的负责人开放;管理层优先查看团队和技能组汇总。任何涉及个人状态的判断,都应与本人和直接负责人核实上下文,不应由自动化颜色或单项指标直接裁决。

负荷管理方法大全:跨部门团队资源负载数据分析落地清单

七、不同情况下的行动建议与取舍

1. 需求稳定、团队规模较小:先用轻量周计划

如果团队成员少、任务依赖简单、需求变化不频繁,不必从复杂的资源模型开始。先用周级别计划记录有效容量、主要交付工作、固定支持和休假,再通过每周复盘比较计划与实际。这个场景里,维护成本比精细度更重要。

取舍是,轻量表格难以稳定处理多项目重复占用和历史趋势;但如果团队规模不大、负责人能直接协调,简单机制往往比一套没人维护的系统更有效。出现多人共享、跨项目抢资源或数据口径反复变化时,再升级数据结构和工具能力。

2. 多项目共享稀缺技能:按技能组看,不只按部门看

当多个项目争用同一类专家时,部门总容量可能充足,关键技能容量却已不足。此时应建立技能标签、熟练程度或授权范围,并记录关键工作需要的最低能力条件。标签不是为了给员工打分,而是帮助团队识别可替代性和培养方向。

取舍在于,技能目录需要定期维护,也容易把复杂能力简化成标签。对真正关键的专业工作,除了技能名称,还应标注上下文、权限、领域经验和预计交接时间。不能因为两个人都被标为“熟练”,就假设他们可以立即互换。

3. 需求变化频繁:采用滚动计划和容量缓冲

探索性业务、客户交付和快速迭代团队,很难在季度初准确排定所有工作。可以固定承诺近期工作,对远期工作保留区间和优先级排序,并设定缓冲容量吸收临时需求。每次新增高优先级工作,都要同步决定被推迟或缩减的事项。

取舍是短期承诺看起来没有传统年度计划那么“确定”,但它更诚实地呈现不确定性。若管理层要求远期日期,却不允许需求变化时调整范围,就会把不确定性转嫁给执行团队,最终通过加班和质量风险偿付。

4. 支持与项目交付并行:分开看入口和预算

如果团队同时承担产品交付、故障处理和用户支持,应将持续性支持工作单独分类,至少观察每周投入、响应时间和中断次数。可以通过轮值、分级响应或固定支持窗口减少关键人员被多个渠道直接打断。

取舍是轮值会产生交接成本,也可能让部分成员短期内承担较多上下文切换。要比较的不是“轮值是否零成本”,而是集中打断、响应延迟和交接成本三者之间的总影响。若支持量持续超过预设容量,应该重新评估支持范围、服务级别或专门岗位配置。

5. 数据成熟度较低:先处理口径,不要先做自动化预测

如果任务记录不完整、时间估算不一致、实际工作没有稳定分类,自动化预测会把不一致放大成更精致的图表。此时优先修复负责人、计划区间、工作类型和变更原因等基础数据,再建立几项简单且可复核的指标。

取舍是短期内管理者需要接受人工核对,也不能立即得到复杂预测。但这比用未经验证的模型输出“未来容量不足”更可靠。数据能否解释来源、能否被一线团队纠错,是比预测精度宣传更重要的先决条件。

6. 已经长期超载:先减并行和重排承诺,再讨论加人

若多个周期持续超载,并且加班、缺陷返工和延期同步上升,应先检查并行项目数量、需求入口和低优先级工作。可以冻结新任务、拆分交付范围、调整上线顺序或明确取消部分承诺。只有在工作范围和优先级合理后,仍存在稳定的能力缺口,才考虑招聘、外包或培养替代能力。

取舍是减范围和延期会带来可见的业务成本,管理者需要明确接受;但隐性加班、质量下降和关键人员流失也不是免费选项。选择哪种代价,应由业务优先级和风险承担者共同决定,而不应默默压给执行团队。

7. 组织规模较大:工具要服务流程,而不是代替责任人

当团队数量、共享资源和项目依赖增加时,统一的数据承载和权限机制会更重要。评估工具时,我会优先验证四件事:工作项与人员安排能否关联,计划与实际能否区分,跨项目汇总能否保留原始上下文,调整决策能否追溯。

使用 PingCode 等项目协作平台时,建议通过一个真实项目群做小范围验证:选取跨部门任务、共享技能、支持事项和一次真实优先级变更,检查数据能否帮助负责人完成决策。若只展示静态负荷图,却无法说明任务来源、依赖和变更原因,工具即便视觉完整,也没有解决治理问题。

取舍是集中平台能降低信息分散,却需要投入字段治理、权限设计和使用培训;分散工具成本看似低,却容易形成口径不一和重复维护。选型不应只比较功能清单,而应计算维护成本、数据可追溯性、协作覆盖和未来迁移风险。

八、常见问题:落地时最容易被忽略的边界

1. 负荷率超过百分之百就一定要调人吗?

不一定。先确认有效容量和计划工时是否同口径,再看超出多少、持续多久、工作是否可延期、是否有关键路径影响。短期轻微超出可能来自估算误差或阶段性冲刺;持续超出且伴随中断、延期或质量问题,则应尽快调整范围、日期或容量安排。

2. 应该按小时还是按人天管理?

选择团队能稳定理解和维护的单位。若工作需要精确排班或服务窗口管理,小时可能更合适;若以周为单位规划知识工作,人天或半天粒度可能足够。关键不是单位越细越准确,而是输入可复核、跨团队解释一致。

3. 负荷管理适合用于员工绩效排名吗?

不建议单独用于排名。任务难度、协作成本、支持职责和中断环境不同,单看负荷率或填报工时容易奖励“看起来忙”,惩罚承担复杂协作的人。负荷数据更适合用于资源规划和风险讨论,绩效判断应使用更完整的角色目标和结果证据。

4. 没有完整工时数据,能不能开始?

可以。先从计划容量、任务数量、优先级、负责人和变更原因开始,观察计划是否冲突、工作是否集中在少数角色。若实际投入难以记录,可以先使用区间估算和固定支持预算,再逐步改善数据质量,不必把“全员精确填工时”当成启动前提。

5. 多久可以看出机制是否有效?

通常至少需要覆盖几个完整计划周期,才能区分偶然波动和稳定变化。重点观察计划偏差是否更早暴露、冲突是否能被明确裁决、重复超载是否减少,以及调整后的代价是否透明。不要只用上线后一个月的单项数字宣称机制成功。

九、总结:最有价值的负荷数据,是能改变下一步行动的数据

负荷管理的独特价值,不在于把人变成容量数字,而在于让组织看见承诺背后的真实约束:哪些工作在争用同一类能力,哪些计划依赖未被记录的支持劳动,哪些高负荷是短期选择,哪些已成为长期结构性问题。

我建议从一个有真实资源冲突的团队开始,用统一口径建立四周基线,再用每周评审处理近期冲突、用月度复盘校准计划偏差。先让每个异常都能追溯到工作和原因,再决定是否扩展字段、自动化报表或引入更完整的平台。

下一步可以做一件很具体的事:选出未来四周最关键的三个交付目标,列出对应负责人、有效容量、共享技能、支持工作和优先级冲突,并在一次跨部门会议中明确哪些事项保留、延期或缩减。如果这一步仍然无法完成,团队缺的通常不是一张更复杂的图,而是清晰的决策权、可信的数据口径和愿意公开承担取舍的机制。

常见问题解答(FAQ)

1. 跨部门团队做资源负荷分析,第一步应该收集哪些数据?

我想把研发、设计、测试和运营的工作量放到一张表里,但每个部门的任务颗粒度都不一样。只统计工时怕大家填得不准,只看任务数量又显然不公平,我应该从哪些数据开始收集?

先别急着汇总“每个人有多少任务”,先统一最小分析单元:一项有负责人、预计投入、计划时间和交付结果的工作。建议每周采集人员、所属团队、任务、优先级、预计工时、已投入工时、计划开始与结束时间、状态、依赖方,以及可用于项目工作的有效工时。

有效工时应扣除休假、例会、值班等固定占用,避免把40小时名义工时误当成40小时可排期工时。举例来说,某周名义工时40小时,固定会议和支持工作占12小时,可规划容量就是28小时。分析时先核对数据完整率和口径一致性:如果同一任务有人按天估算、有人按小时估算,先统一单位;

如果数据缺失较多,先做两周试填和抽样核对,不要把不可靠的数字包装成精确结论。

2. 负荷率达到多少才算团队过载?

我看到有些团队把排期做到每个人100%,也有人坚持只排到七八成。我担心留白太多会影响交付效率,但排满以后又经常被临时需求打断,应该怎样设定合理阈值?

负荷率可以按“已承诺工作量÷有效可用容量”计算,但它不是脱离业务场景的统一红线。以28小时有效容量为例,承诺工作24小时,负荷率约为86%;若承诺32小时,则约为114%,即使任务都按时完成,这种排期也缺少应对变更的空间。对临时需求多、跨部门依赖重的团队,可以先把80%,85%作为排期观察区间;

工作稳定、工作量估算可靠的团队,可在试运行后调整。关键不只看单周数字,还要看连续时间和阻塞情况:连续两周超过100%,且延期、加班或任务切换同步增加,通常比某一周短暂超载更值得处理。不要把预留容量当成闲置,应该明确它用于故障响应、评审、返工和紧急事项,并根据实际消耗定期校准。

3. 部门之间工作量口径不同,怎样避免资源负荷数据失真?

我们部门按小时估任务,另一个部门更习惯用需求点,还有团队把支持工作记在个人备注里。我担心强行统一口径会引发抵触,不统一又没法比较,应该怎么做?

不要直接比较不同团队的需求点或任务数量,因为估算尺度通常只在本团队内部有意义。更稳妥的做法是分两层记录:团队内部保留适合自己的估算方式,同时为跨部门排期增加统一字段,例如预计投入小时区间、交付日期、依赖关系和置信度。

对难以准确预估的工作,可用区间而不是单点数字,例如8,12小时,并记录它属于低、中还是高不确定性。举例来说,一个评审任务看起来只占2小时,但若必须等待另一个团队提供材料,真正的日历周期可能是5天;因此要同时看投入工时与等待时间。

每月抽查已完成任务的预计和实际投入,若某类工作长期偏差超过约25%,应修正估算方法或拆分粒度,而不是据此给个人或部门排名。

4. 发现跨部门团队资源过载后,如何决定是调人、延后还是缩小范围?

我已经从负荷表里看到设计和测试团队连续几周排满,但项目负责人都说自己的任务最紧急。我不想只靠谁声音大来抢资源,具体应该按什么顺序做取舍?

先把过载拆成可行动的原因:是有效容量不足、优先级冲突、任务估算偏差,还是等待依赖造成的日历延期。随后按业务影响、承诺日期、延期成本和依赖链评估任务,而不是只按提出需求的部门排序。可以先尝试三种低成本调整:暂停低优先级工作、拆分交付范围、改变任务顺序;仍无法消化时,再评估借调人员或调整交付日期。

比如测试团队每周有效容量为30小时、已承诺36小时,超出6小时;若其中8小时来自尚未准备好的低优先级版本验证,移期可能比临时借人更有效。调整后要把决定、受影响范围和复核日期写入排期,并在下一周检查延期与返工是否下降。若负荷连续多周偏高且需求量没有回落,才有更充分依据讨论长期增员或改变协作流程。

核心关键词

读者评论

薛
薛予安

我们之前也遇到过多个项目分别给同一个人排任务的情况,单看各自计划都合理,合起来就超了。把有效工时口径统一后确实更容易发现冲突,不过隐性支持工作怎么估,还是得靠一段时间的记录校准。

黄
黄嘉宁

技能集中度这点很实用。团队里有些人负荷率不高,却承担关键评审,临时请假就会卡住进度。除了标记关键技能,也需要安排轮岗或交接,否则看板只能提示风险,短期内不一定有可执行的替代方案。

钟
钟思源

我比较认同不要把利用率当绩效目标。工时记录本身也容易受填报习惯影响,若直接拿来比较个人,数据很快就会变形。实际落地时,变更原因和等待时间是否能稳定记录,可能比再增加几个负荷指标更重要。

文章包含AI辅助创作:负荷管理方法大全:跨部门团队资源负载数据分析落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/557585

赞 (0)
飞飞飞飞
资源平衡落地方案:跨部门团队开展资源负载的数据分析案例解析
上一篇 12小时前
产能怎么做?跨部门团队协同管理:资源负载从0到1
下一篇 12小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
