资源负载负荷教程:跨部门团队效率提升,避坑指南
跨部门项目最常见的“资源不够”,往往不是所有人都忙到极限,而是同一个关键成员同时被三个部门安排了优先级最高的任务:项目经理看到计划表上有空档,部门负责人看到员工已经排满,执行者则在会议、临时需求和反复切换之间挤出真正的工作时间。资源负载分析要解决的,正是这三种视角彼此不一致的问题。本文会把资源负载拆成可计算、可协商、可复盘的管理方法,并用一个明确标注为情景模拟的跨部门案例说明如何落地。
一、先讲核心结论:资源负载不是“把人排满”
1. 资源负载的目标是发现冲突,而非追求满负荷
我判断一套资源负载管理是否有效,不看团队日历是不是填得满,而看它能不能提前回答四个问题:谁在什么时间承担什么工作;工作量依据是什么;哪些任务会争用同一资源;发生冲突时由谁做取舍。
资源负载通常指某一资源在一段时间内被分配的工作量;资源能力则是同一时间段内,这个人或团队真正可用于工作的容量。负载率可以简单表示为“计划工作量÷可用工作容量”。例如,某位工程师下周有 30 小时可用工作时间,被安排了 27 小时的任务,计划负载率为 90%。
负载率高不等于效率高。如果工作量估算不准、支持工作没有计入、需求变更没有缓冲,那么 90% 可能只是表面上的精确。现实中,计划填满以后,一次线上故障、临时评审或关键决策延期,就会把任务推到周末。
2. 先看瓶颈角色,再看全团队平均值
团队平均负载率很容易掩盖局部过载。一个由 20 人组成的项目组,整体平均负载只有 68%,并不代表项目安全:如果唯一能做数据迁移的人已经连续三周满载,整个项目仍然可能被这个岗位卡住。
因此,我会把分析顺序定为:先识别不可替代角色,再检查其时间冲突;随后分析部门之间的工作依赖;最后才看团队汇总数字。跨部门项目的效率瓶颈通常出现在关键能力的等待和交接处,不在人数总量上。
3. 负载数据必须同时呈现工作量与不确定性
只记录“预计 16 小时”不够。资源计划还需要说明估算可信度、任务依赖、时间窗口和变更可能性。一个 16 小时、需求清晰、依赖已完成的任务,与一个 16 小时、依赖外部审批、范围尚未确认的任务,风险完全不同。
我建议把容量计划做成决策工具,而不是工时登记表。计划应当帮助管理者决定:保留哪个承诺、延后哪个需求、增加哪项支持,或降低哪一项交付范围。若一个负载看板不能触发这样的选择,它只是更整齐的忙碌记录。

二、背景和真实场景:跨部门团队为什么容易算错
1. 部门看的是投入,项目看的是交付
跨部门协作中,职能部门通常按专业产能安排工作,项目团队则按交付里程碑安排工作。研发负责人关心迭代容量,市场负责人关心活动节点,法务负责人关心审查时限,项目负责人关心整体上线日期。各自的计划都可能合理,冲突却会同时落到同一个人身上。
这种冲突很少以“资源负载不合理”的形式出现。它更常表现为需求迟迟没有确认、评审不断改期、任务状态长期停在进行中,或者某个专家每天都参加很多会,却无法完成需要连续专注的工作。
2. 共享专家比共享人数更容易造成延期
团队人数不等于可调配资源。一个部门有 12 名成员,并不意味着项目能使用 12 个人的能力。如果其中只有一人熟悉遗留系统、只有一人能审批合规事项,真正稀缺的是该项能力,而不是部门总人数。
我建议把资源单位从“人”细化到“技能或角色”。例如,把“产品部 3 人”拆成需求梳理、行业研究、原型设计和验收决策等角色,再判断这些角色是否能互相替代。这样做会增加前期整理成本,但能避免把无法互换的能力错误地加总。
3. 多项目并行会让局部合理变成系统拥堵
单个项目负责人可能只给一位测试工程师安排了 60% 的时间,另一个项目也安排了 50%。如果两个项目都假设这位工程师可以按需插入工作,合计负载就变成 110%,而计划表上仍可能显示两个项目“都已获得支持”。
问题不只是超出 100%。任务切换还会带来上下文恢复成本,尤其是在测试环境、数据状态或业务规则不同的项目之间。切换次数越多,名义上的每小时越不可能转化为等量的有效产出。
4. 一个用于决策的跨部门场景
以下案例为情景模拟,用于演示计算方法,不代表某家企业的实际经营数据。设想一家 100 人以上的企业正在推进客户门户升级,产品、研发、测试、安全、市场和客户成功六个职能团队共同参与。项目计划要求 8 周后发布,但核心测试角色同时支持两个内部项目。
在第一次排期时,项目负责人按岗位名额分配了人天;部门负责人随后补充了例行支持、休假和其他项目承诺。两张计划对照后,发现测试角色并不是“还剩一点时间”,而是被重复承诺;安全评审则集中在发布前一周,形成另一个时间瓶颈。
这类情况可以通过企业级项目管理平台建立跨团队的统一工作视图。例如,使用 PingCode 时,重点不应停留在把任务搬进系统,而要先统一项目、任务、负责人、时间区间、依赖关系和容量口径,再让项目计划与职能团队的承诺能够互相校验。对中大型企业和 100 人以上组织来说,治理规则与权限边界往往比单个看板更重要。
三、常见误区:看起来像在管理,实际上在制造盲点
1. 把 100% 负载当作理想目标
如果每个人的可用时间都被任务精确填满,计划看起来很高效,实际却没有空间接住变化。工作中的需求澄清、故障响应、协作沟通和决策等待,并不会因为表格里没有它们就消失。
不同团队的缓冲需要不同。研发团队可能需要为线上支持和技术债留出空间;市场团队可能受到外部审批与活动窗口影响;客户成功团队则可能随客户问题波动。负载率阈值应当由工作性质和历史偏差决定,而不是统一要求每个团队达到同一数字。
2. 把工时估算当成精确事实
“预计 8 小时”通常只是一次决策时的最佳判断,不是可验证的承诺。新任务缺少历史参照,复杂任务存在技术不确定性,跨团队任务还会受到等待时间影响。若报表不呈现估算置信度,管理者很容易把一个粗略数字当作确定容量。
实践中,可以把估算分为低、中、高三个区间,或标注为高、中、低置信度。对低置信度任务,先拆小、先验证依赖,再更新剩余工作量,通常比一次性给出精确到小时的数字更可靠。
3. 只计算项目任务,不计算维护和支持
当团队成员每周固定处理工单、客户问题、系统维护或合规事务时,这些工作就是容量的一部分。若资源计划只统计项目任务,项目表上的可用时间会长期高估,随后每次延期都被解释为“执行不够快”。
更有用的做法是先观察一段时间的工作结构,将重复性支持、会议、值班和项目交付分别记录。分类不需要复杂到每 15 分钟填一次,但必须能区分“可计划工作”和“持续发生的运行工作”。
4. 把任务开始等同于真正投入
状态改成“进行中”,不代表资源已经连续投入。任务可能只是被领取,实际工作仍在等待数据、方案确认或外部权限。若团队用任务状态直接计算负载,会把等待中的任务和正在产出的工作混为一谈。
我会把工作状态至少拆成待开始、执行中、等待依赖、待评审和已完成。对于负载判断,还需要区分“人员已被占用”与“任务正在产出”:等待依赖可能没有消耗大量工时,却会占住计划窗口,使后续任务无法顺畅开始。
5. 把所有部门平均分配视作公平
公平不是每个部门拿到相同的人天,而是资源分配与业务优先级、专业稀缺程度和交付风险相匹配。若每个项目都被要求削减相同的 10%,关键项目可能失去必要能力,低优先级项目却依然占用稀缺专家。
资源决策必须先有明确的优先级规则。若部门负责人和项目负责人无法说明冲突时谁有决定权,负载工具只能暴露矛盾,无法解决矛盾。
6. 用个人利用率惩罚主动暴露风险的人
当个人负载数据被直接用于绩效排名,成员往往会倾向于少报工作量、晚报风险或把任务拆成看起来更容易完成的小块。短期看,报表更整齐;长期看,管理者失去发现问题的真实信号。
负载数据更适合支持容量规划、承诺管理和资源协商,不适合脱离任务难度与协作贡献,直接成为个人绩效的唯一依据。要让数据可信,团队必须允许成员如实报告不可预见工作和估算变化。
四、专业判断逻辑:从容量口径到冲突处理
1. 先定义资源单位与计划粒度
开始计算之前,先决定资源按什么单位管理:具体人员、岗位、技能组,还是团队整体。若某项工作必须由特定专家完成,就不能只按部门总人数计算;如果团队成员具备明确的互换能力,可以先按技能组汇总,再在近期计划中落到个人。
计划粒度也要适配决策周期。对 8 周以上的规划,可以按周或迭代周期看容量;对下周的排程,可以细化到工作日。若长期计划精确到小时,输入数据通常无法支撑这种精度,更新成本却会明显上升。
2. 用净容量而不是名义工时做分母
净容量是扣除已知不可投入时间后,真正可以安排的工作时间。一个常用的简化公式是:净容量=工作日名义工时-休假-例行会议-固定支持-已承诺的非项目工作。

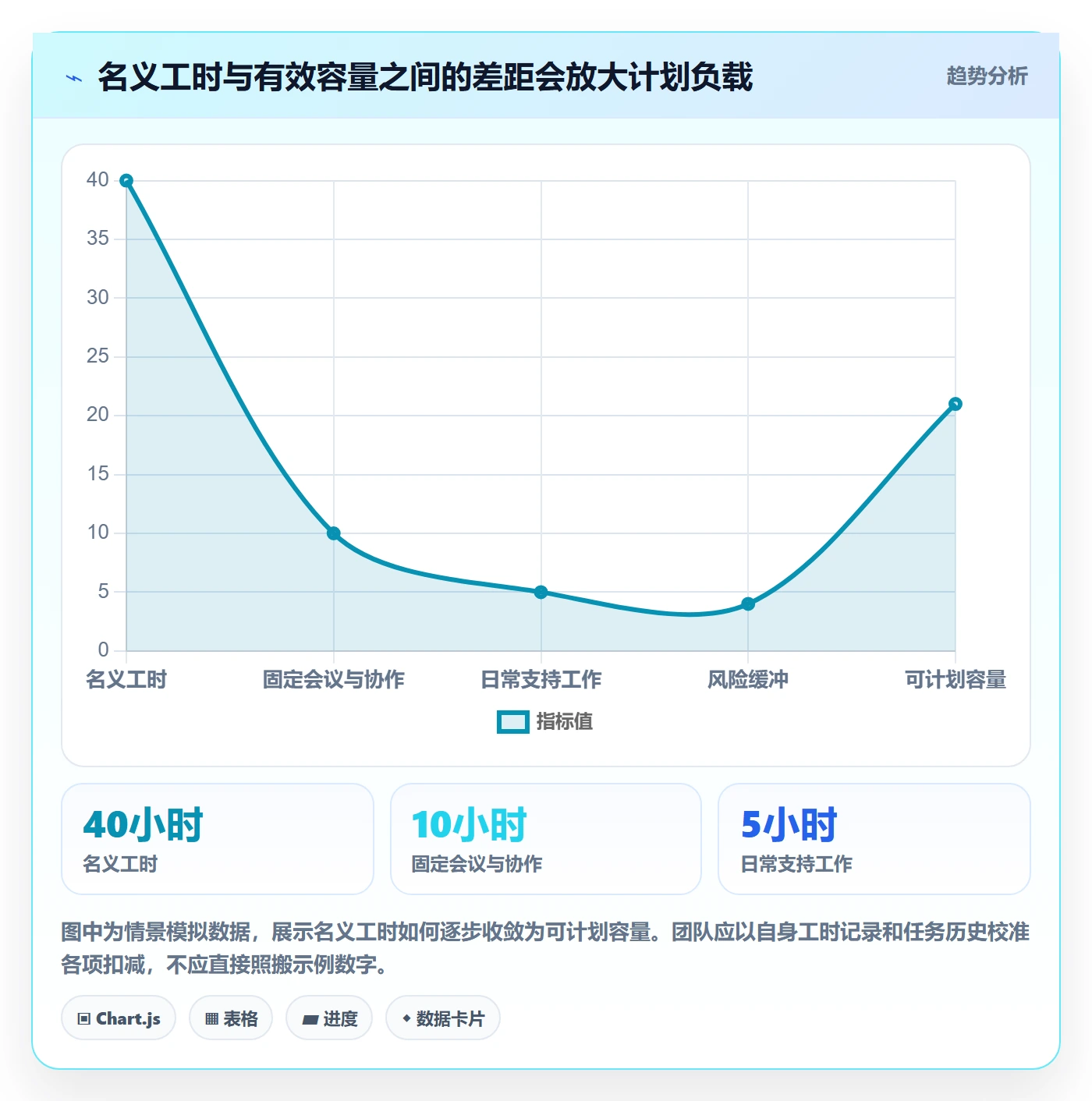

例如,一位员工每周名义工作 40 小时,休假折算为 0 小时,例行会议 6 小时,值班和支持预计 5 小时,部门例行工作 3 小时,则项目净容量为 26 小时。若计划给他安排 28 小时交付任务,不能说“还有 12 小时空余”;按这个口径,实际已经超出 2 小时。
净容量不是鼓励把每个人的所有时间都分配出去。还要考虑工作中断、团队协作与不确定性,为特定类型的工作保留合理缓冲。缓冲应基于工作记录与风险,而不是为了让计划表看起来宽松而随意添加。
3. 分开看负载率、利用率和交付流动
负载率表示计划工作量相对容量的比例;利用率描述可用资源实际投入工作的程度;交付流动则关注任务从开始到完成经历的时间和等待。三者相互关联,但不能互相替代。
团队利用率持续很高时,任务可能因为缺少空档而排队;即使成员都很忙,交付周期也可能变长。反过来,某个阶段利用率稍低,也可能是为了等待依赖、集中处理高风险工作或保护关键岗位不被切碎。
4. 用能力、依赖与优先级判定冲突
我通常按以下顺序处理资源冲突,而不是先问“能不能让大家加班”:先确认任务是否必须由特定技能完成;再确认它依赖的输入是否已经就绪;随后核对业务优先级和最晚需要日期;最后比较调整范围、增加支持与延期的代价。
如果任务尚未具备开始条件,给它继续占用大量计划容量可能只会造成队列膨胀。若确实需要稀缺专家,就要明确是缩小任务范围、推迟其他承诺,还是安排能力培养与替补,而不能在多张计划表里重复分配同一资源。
5. 让风险随数据一起呈现
一个可操作的资源计划至少应展示资源名称或技能组、计划周期、净容量、已承诺工作量、负载率、关键依赖、估算置信度和责任人。需要管理者迅速决策时,优先显示超载时段和需要取舍的事项,而不是堆叠更多颜色和图形。
如果组织使用 PingCode 或其他项目管理平台,先确认不同团队使用的工时单位、状态含义、任务日期和成员身份是否一致。数据口径不一致时,跨项目报表会制造虚假的精确感。工具能帮助集中呈现和追踪变化,但不能替管理者制定优先级。

6. 设置负载预警,但不要把阈值当成自动裁决
阈值的作用是触发检查,不是替代判断。例如,团队可以把“连续多个周期超过净容量”设置为预警,把短期轻微超载视作待确认事项。阈值需要结合团队历史偏差、工作类型与风险承受能力调整。
预警出现后,负责人要检查负载来源:是估算偏差、临时工作增加、人员缺席、依赖等待,还是优先级反复改变。若只把颜色从绿改成红,却没有明确的处理动作,预警就会很快变成被忽略的背景噪声。
五、案例与数据观察:把资源冲突转成可以协商的选择
1. 案例假设与观察口径
以下仍是情景模拟。客户门户升级项目涉及产品、研发、测试、安全、市场和客户成功。计划周期为 8 周,资源负责人每周更新容量;估算包含明确任务与固定支持,未把等待时间冒充工时。我们关注的是决策过程,而不是把模拟数字包装成真实企业的成效。

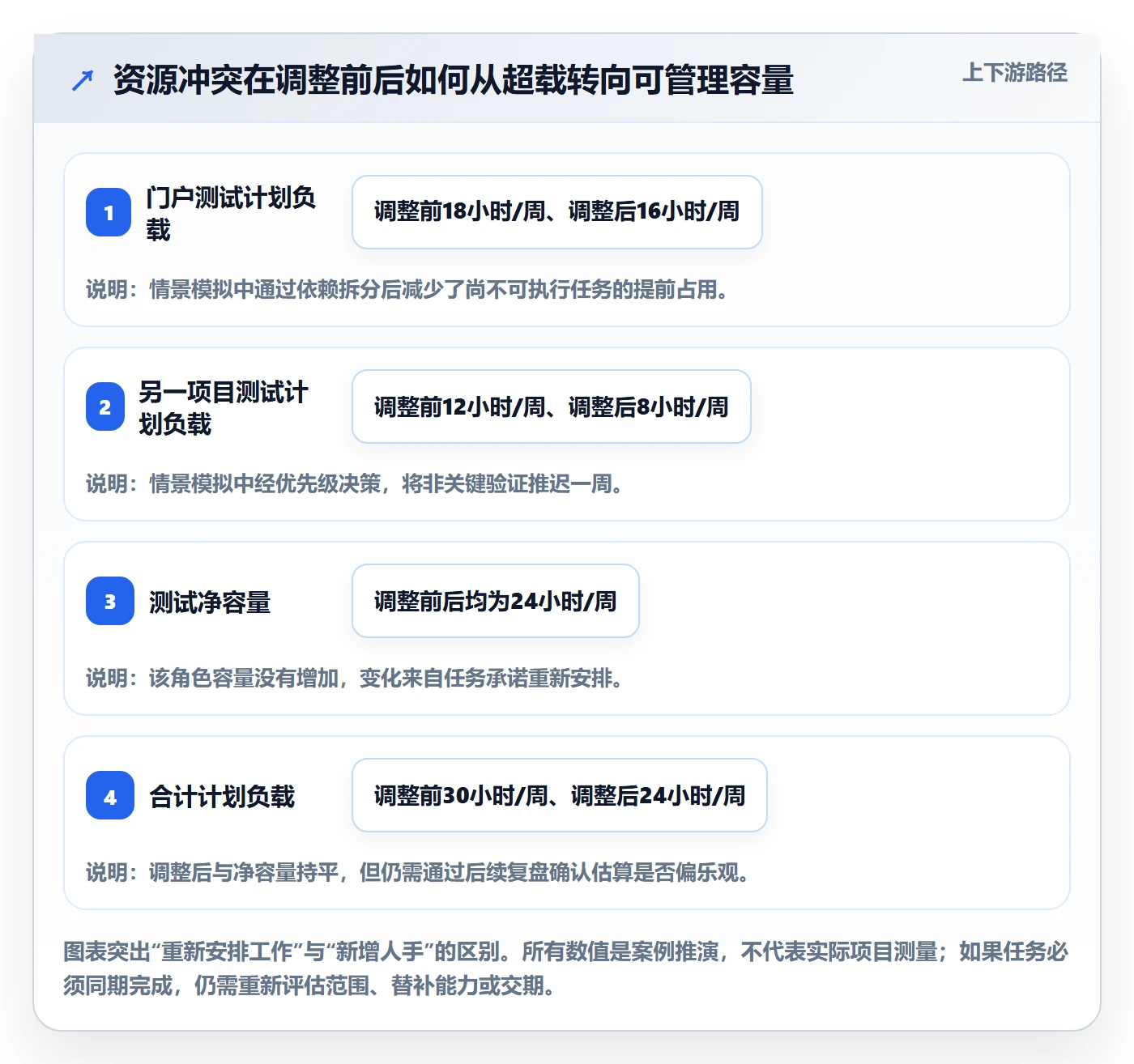

首次汇总发现,测试角色的净容量为每周 24 小时,门户项目已计划 18 小时,另一个重点项目计划 12 小时,合计 30 小时。按此口径,每周超出净容量 6 小时。与此同时,安全评审集中在第 7 周,若评审未按时完成,发布窗口可能整体后移。
2. 第一步:分辨超载是人力问题还是计划问题
测试超载不一定意味着马上增加一位全职测试人员。项目负责人先检查任务依赖,发现一部分测试用例仍依赖产品团队确认验收标准。若标准未确定,继续把测试时数堆在计划上,只会把排队问题转移到测试岗位。
于是,团队把工作拆成前置的验收标准确认、测试环境准备和执行验证三个部分。前两项由产品与研发在第 2 周完成,测试团队不再提前承诺一批尚不可执行的任务。这个动作减少的是计划中的假占用,不是凭空创造产能。
3. 第二步:明确优先级,并给冲突一个决策出口
两个项目都需要测试支持,不能让测试负责人独自承担优先级裁决。模拟场景中,管理团队确认客户门户有明确的合同交付窗口,另一个项目可以把部分非关键验证推迟一周。测试团队因此调整每周分配,而不是把两份 100% 承诺并行保留。
这种安排并非所有企业都适用。如果另一个项目存在更高的安全或监管风险,决策可能相反。关键是用相同的优先级标准比较两项承诺,并留下决策记录:谁批准、影响哪些日期、承担何种风险。
4. 第三步:调整安全评审节奏,避免末端拥堵
原计划把安全评审压在第 7 周,意味着问题一旦出现,修复、复测和审批都会挤在发布之前。团队将评审拆成设计阶段的初步检查和上线前的最终确认,并在前期补充必要的架构信息。
这不是单纯“把安全团队的时间提前”,而是改变输入成熟度和问题发现时间。早期评审可以减少临近发布时发现高成本问题的风险,但如果需求仍剧烈变化,过早审查也可能产生重复工作。因此,评审节点应与可审查的产物绑定。
5. 第四步:用滚动预测替代一次性排满八周
跨部门项目中,越远期的估算通常越不确定。案例采用未来两周细排、后续周期按角色和工作包预留容量的办法。每周复核剩余工作量、依赖状态和净容量,只有输入足够明确的任务才进入近期承诺。
这一做法减少了“八周前看似确定,第三周就全部失真”的情况,但不意味着可以随意改计划。每次调整仍需说明变更原因、受影响的团队和交付日期,以免滚动计划变成不断降低承诺可靠性的借口。

6. 复盘什么,而不只是复盘有没有按时
项目结束后,团队不应只统计准时率,还应检查估算偏差、临时支持、等待时间、任务切换和优先级变更。比如,若原计划 24 小时的任务实际用了 32 小时,应进一步判断差异来自需求变更、返工、环境问题还是估算能力不足。
复盘的目标是修正下一轮计划假设,而不是追究某个人“为什么慢了”。如果同一类任务持续低估,就应更新估算基线或改进拆分方式;如果工作量准确但等待时间过长,则应优化依赖流程,而不是要求执行者更快。
| 观察项 | 建议记录方式 | 能帮助回答的问题 |
|---|---|---|
| 计划工作量与实际工作量 | 按任务类型、技能组和周期汇总 | 估算是否存在系统性偏差 |
| 等待依赖时长 | 记录进入等待与恢复执行的时间 | 瓶颈来自执行能力还是输入条件 |
| 临时工作占比 | 区分故障、客户支持与新增需求 | 净容量假设是否符合真实运行负担 |
| 优先级调整次数 | 记录变更理由与审批角色 | 组织是否持续打断已承诺工作 |
六、不同情况下的行动建议:先解决最影响交付的那一类问题
1. 组织刚开始做负载管理时
不要第一天就要求所有团队精确登记每小时工作。先选择一个跨部门项目,明确项目负责人、资源负责人和冲突裁决人;然后统一任务状态、周期、容量与工作量单位。目标是把最显著的重复承诺和关键依赖暴露出来,而不是一次性建设一套完美数据体系。
初始阶段可以只记录关键技能组与未来两周工作量。若维护团队已经习惯工单分类,先复用现有分类;若任务估算不成熟,则从粗粒度工作包开始,边执行边校准。
2. 团队人数少、工作内容变化快时
小团队不一定需要复杂的软件流程。一个简洁的共享计划、每周短会和清晰的优先级规则,可能比细致的个人利用率报表更有价值。尤其在需求快速变化时,频繁维护远期细节会把大量时间花在更新计划上。
但即使使用轻量方式,也要把关键稀缺角色和硬性交付日期写明。团队规模小并不意味着冲突少:人员少时,单点能力依赖往往更突出,一个人请假就可能影响整个交付链。
3. 100 人以上组织、多项目共享资源时
中大型组织往往存在多个项目组合、职能部门和审批层级,单靠项目经理手动收集表格容易出现版本不一致。此时可考虑用 PingCode 等项目管理平台统一项目、任务、责任角色、时间周期与状态,再设立明确的数据维护责任。
不要先采购或配置复杂功能,再去寻找业务问题。先确定哪些角色需要查看跨项目容量,谁能调整承诺,敏感信息如何分级,以及平台数据如何与部门计划对应。工具实施的成败,通常取决于是否减少了重复录入和决策等待,而不是看板数量多少。
4. 资源计划总是偏乐观时
如果团队连续多个周期出现实际工作量高于计划,先找出偏差类型。若主要来自需求增加,应改进变更控制;若来自任务拆分不足,应把大任务拆成可验证的阶段;若来自支持工作,应调整净容量;若来自技术未知,应增加早期验证,而不是对所有任务统一加一个比例。
可以采用滚动预测:最近一至两周按任务细排,远期保留容量区间。对高度不确定的工作,使用范围和情景描述比单一精确数字更诚实,也更有利于管理层作出取舍。
5. 管理层要求短期加速时
遇到必须加速的交付,先讨论可改变的变量:范围、顺序、资源、质量门槛和日期。不是所有变量都能同时保持不变。如果范围、人员和发布日期全部锁定,实际被压缩的往往是测试、文档、休息时间或后续维护质量。
加人也不是自动有效。新人加入复杂项目后需要熟悉背景、环境和协作方式,短期内可能增加核心成员的辅导成本。只有在任务可拆分、输入明确且带教成本可承受时,新增资源才可能缓解瓶颈。
6. 负载数据可信度不足时
先做小范围校准,而不是立刻扩大全组织统计。选取一个团队和两三个任务类型,连续记录计划、实际、等待与临时工作,观察差异从哪里产生。数据收集要足以回答具体问题,避免为了“数据完整”而增加无意义填报。
同时明确数据用途。若成员认为工时记录会被简单用于绩效惩罚,数据质量就会下降。负责人应解释:记录用于容量预测和流程改进,异常数据用于查原因,而不是默认归咎个人。
七、不同情况下的取舍:资源负载管理不是一套固定公式
1. 追求利用率还是留出缓冲
高利用率可以减少表面闲置,却会降低应对突发工作的弹性;保留缓冲可以提升韧性,却可能让资源在某些周期看起来没有被完全使用。适合的选择取决于工作可预测性、服务承诺、错误成本和关键岗位稀缺程度。
对需求变化频繁、故障响应多的团队,过度压满容易形成长队列;对输入稳定、工作可批量处理的团队,适度提高计划利用率可能更合理。应通过历史数据和业务风险确定边界,而不是套用所谓通用最佳比例。
2. 按个人排程还是按技能组排程
个人排程能迅速发现具体冲突,但维护成本较高,也可能过早锁定成员;技能组排程便于做中期容量规划,却可能掩盖某位专家已经超载。较稳妥的做法是分层管理:远期按技能组规划,近期再落到具体人员。
若技能高度专门化,个人层面的风险需要更早暴露;若团队成员经过交叉培训、替代能力明确,则可将资源池适度汇总,避免计划被过度细化。
3. 统一平台还是保留团队自治
统一平台能让多个项目共享计划和状态口径,降低信息散落的风险;代价是需要治理字段、权限和流程。团队自治能保留适合本职能的工作方式,但如果定义完全不一致,跨部门分析就难以比较。
推荐采用“核心口径统一、执行方式局部适配”:统一资源标识、周期、关键状态和容量定义;任务拆分、例会节奏与专业工作流由团队按实际需要决定。平台功能越多,越需要控制重复填报和无效审批。
4. 增加人手还是减少范围
当瓶颈工作不可拆分、技能供给不足且需求真实时,增加人手或外部支持可能是必要选择;如果工作中存在大量等待、返工和范围膨胀,先改善流程与缩小交付范围可能更有效。
决策时应把引入资源的成本算完整:招聘或采购周期、培训时间、协作沟通、质量风险和后续维护。与此同时,也要量化缩减范围对用户价值、合同承诺和长期路线图的影响。没有成本比较的“加人”与“砍范围”,都只是口号。
5. 精确预测还是保持可调整性
稳定、重复的工作适合较精确地计划;探索性工作更适合按阶段设置预算和验证点。若需求尚未确定,要求团队提前给出精确到小时的远期承诺,往往会把不确定性藏进数字里。
保持可调整性不等于不做承诺。团队仍需说明当前最可信的交付范围、关键假设、风险和下一次重新估算的时间。这样管理层得到的是可用于决策的预测,而不是一张看似确定、实际持续漂移的日历。
八、落地清单与结尾:把负载管理做成持续校准的决策机制
1. 可以在下一个计划周期执行的步骤
- 选定试点。选择一个确实存在跨部门依赖的项目,确定参与团队和周期,不要一开始就覆盖所有部门。
- 统一口径。明确容量单位、计划周期、任务状态、净容量扣减项,以及临时支持如何记录。
- 识别关键角色。找出不可替代或供给紧张的技能,核对其在不同项目中的重复承诺。
- 暴露依赖关系。把尚未就绪的输入、审批和前置任务单独标出,避免把等待误算成有效投入。
- 定义冲突处理人。写清优先级由谁裁决,谁有权调整范围、日期或资源分配。
- 每周滚动校准。对照计划工作量、实际工作、临时支持和等待时间,更新未来两周的承诺。
- 复盘计划假设。区分估算偏差、范围变更、资源缺席和依赖阻塞,为下一轮改进提供依据。
2. 资源负载看板最少应呈现什么
- 资源或技能组,以及当前承担的项目和关键任务。
- 计划周期内的净容量、已承诺工作量与超载时段。
- 尚未满足的依赖、等待事项和估算置信度。
- 任务优先级、责任人和冲突的决策状态。
- 过去周期计划与实际的差异,特别是重复出现的偏差原因。
如果团队准备使用企业级项目管理平台,建议先拿真实的跨部门项目做小范围验证。检查它能否减少重复录入、让负责人看见共享资源冲突、留下调整记录,并支持团队按权限查看所需信息。功能清单很长不等于适合;能不能改善决策链路,才是关键。
3. 最后的专业判断
资源负载管理的价值,不是证明每个人有多忙,而是让组织在承诺发生冲突时,尽早看见代价并明确选择。团队不是靠把日程塞满来提高效率,而是靠减少重复承诺、无效等待和关键岗位的碎片化工作来提高交付可靠性。
下一步,不必先从大规模工具建设开始。选一个正在推进的跨部门项目,计算关键角色的净容量,找出未来两周的重复承诺,再让项目负责人和职能负责人共同决定哪项工作优先。先把一个真实冲突解决清楚,再把有效的口径和决策规则复制到更多团队;这比追求一张看起来完美的资源计划表更有价值。
常见问题解答(FAQ)
1. 跨部门团队做资源负荷管理,第一步应该统计什么?
我们团队最近经常出现这样的情况:项目看板上每个人手里的任务数差不多,交付却总是有人延期、有人等反馈。我想做资源负荷管理,但不确定应该先统计任务数量、工时,还是每个人的可用时间;如果一开始就要求大家填很细,会不会反而增加负担?
先统计未来两到四周内的可用工时、已承诺工作量和关键依赖,不要先比较每个人手里的任务数量。任务数无法体现复杂度:一个需要跨部门评审的任务,可能比五个常规小任务更容易造成排期阻塞。可以先用轻量表格记录“成员、每周可用工时、已承诺工时、任务截止日、依赖对象”五项信息。
比如某成员每周可投入30小时,已承诺任务需要24小时,表面利用率为80%;若其中有8小时被紧急支持工作占用,实际余量就只有6小时。数字的价值不在于精确到分钟,而在于尽早发现承诺已接近上限。
2. 资源负荷率达到多少,才算团队过载?
我在看团队排期时发现,有人负荷率超过100%,也有人只有六七成,但大家都说自己很忙。我担心直接按一个百分比判断会误伤承担沟通、评审和临时支持的人。负荷率到底应该怎么计算,超过多少需要调整?
负荷率可先按“计划投入工时÷可用工时”计算,但它是预警指标,不是绩效评分。可用工时应扣除休假、固定会议和已知值班时间;计划工时则应把评审、协作和支持工作纳入。作为试运行规则,可以把连续两周超过85%设为黄色预警,超过100%设为红色预警,同时检查是否存在关键人单点依赖。
这个阈值不是通用标准:如果工作高度不确定,团队应留出更多缓冲;如果任务周期短且流程稳定,才适合提高计划占比。判断过载时,重点看持续时间、任务风险和可替代性,而不是只看某周的数字。
3. 跨部门项目中,资源冲突应该由谁来决定优先级?
我参与的项目同时需要产品、研发和运营支持,几个部门都说自己的需求最紧急,最后往往是谁催得多就先做谁的。我想知道,资源冲突时是由项目负责人拍板,还是让各部门负责人协商?有没有一种不靠“嗓门大小”的判断办法?
建议由对交付结果负责的项目负责人组织决策,由各部门负责人确认资源边界;不要把排期决定留给私下协调。实际操作时,把冲突需求放在同一张表里,比较四项:业务影响、截止日期是否真实、延后成本、是否阻塞其他任务。
举例来说,两个任务都标为“高优先级”,但一个延期只影响内部演示,另一个延期会卡住上线验收,后者通常应优先。决定后记录取舍理由、受影响范围和复查日期;如果新信息改变了影响判断,再重新排序,而不是默认先接下所有请求。
4. 资源负荷表为什么经常变成摆设,怎样让团队持续更新?
我试过让各部门每周填一次资源表,头两周数据还算齐全,之后就有人忘记更新,也有人为了显得有余量而少报工时。最后表格看起来很完整,实际排期还是靠临时问人。我该怎么设计流程,才能让数据真正帮助决策,而不是多一项汇报工作?
资源表失效通常不是因为字段不够,而是更新没有对应的决策用途。把维护动作绑定到固定节奏:每周一次、控制在15分钟内,只检查未来两周的可用时间、承诺变化和阻塞项;只有发生范围变更、人员请假或紧急插单时才即时更新。
避免要求成员追溯记录每个小时,优先使用区间估算,例如“低于8小时、8至16小时、超过16小时”。连续试行三周后,检查两项结果:临时插单导致的延期是否减少、计划与实际投入的偏差是否收敛。如果表格没有帮助团队更早做取舍,就删减字段或停止填报,而不是继续加码。
核心关键词
文章包含AI辅助创作:资源负载负荷教程:跨部门团队效率提升,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/557417
读者评论
我们团队之前只按项目任务算工时,值班和临时支持没进计划,结果每周都像突然超载。先按几周记录实际占用再估净容量,比直接套一个统一负载率更靠谱。
文中提到关键技能要单独看,这点很实用。不过技能组怎么划分、多久更新一次,实际操作中容易变成额外维护工作,最好从最常造成等待的岗位开始,不必一上来覆盖所有角色。
负载看板能把冲突摊开,但如果项目负责人和部门负责人没有明确的取舍机制,数据更新得再勤也难改变排期。我们遇到的主要问题不是看不到超载,而是没人有权决定哪个需求延期。
