负荷最佳实践:跨部门团队资源负载制度设计,常见问题

跨部门团队的资源负载制度,最容易在“每个人看起来都很忙”时失效:项目负责人按计划排了任务,部门经理也确认了人力,到了交付前两周,关键岗位却同时被三个项目争抢。问题往往不在于团队不够努力,而在于组织把“工时填满”误当成“负荷可控”。我设计这类制度时,首先看工作是否能被预测、冲突是否能被提前暴露、资源调整是否有人拍板;表格只是最后承载规则的工具。

一、先讲结论:负荷制度不是排满日历,而是管理承诺

1. 制度要解决的不是“谁有空”,而是“哪些承诺能兑现”

跨部门资源管理的核心,不是统计每个员工一天有几小时空闲,而是判断组织已经承诺的工作,是否拥有足够、合适、可持续的交付能力。一个人本周还有八小时空档,不代表他能接下八小时新工作:任务可能要求特定技能、连续专注时间、业务决策权限,或者必须在某个固定窗口完成。

因此,我会把资源负荷制度定义为一套承诺管理规则:谁有权提出需求,什么信息齐全才可以进入计划,谁负责确认容量,冲突由谁裁决,计划变更如何重新评估。没有这些规则,负荷看板再精细,也只是把混乱换成了更漂亮的颜色。

我的判断原则是:先管理工作入口,再管理资源分配;先看技能和时间窗口,再看人数;先确认优先级,再讨论加人。当需求入口没有约束时,任何精确到小时的排期都可能只是精确地记录了不确定性。

2. 负荷数字必须和可用容量放在一起看

假设一个部门有十名成员,每人每周名义工时四十小时,表面容量是四百小时。但如果扣除例会、支持轮值、休假、培训和必要的协作时间,真正能用于项目的容量可能只有二百八十到三百二十小时。制度若只拿名义工时做分母,就会持续低估负荷。

我通常把“可计划容量”与“已承诺工作量”分开计算。可计划容量是扣除已知非项目事务之后、可以被团队相对可靠地安排的时间;已承诺工作量则是经过责任人确认、已经进入执行计划的工作。两者的差值才有讨论余地,但差值并不自动意味着可以接活,还要核对技能、交付窗口和依赖关系。

下面的数字是用于说明计算方法的情景模拟,不是行业统计值。假设一个产品部门十人,名义周工时四百小时,固定会议、值班和休假折算占用九十小时,则当周可计划容量为三百一十小时。如果已经承诺二百九十小时,负荷率约为百分之九十四;若另有三十小时未经排期的需求,真实计划负荷便超过百分之一百。

负荷最佳实践:跨部门团队资源负载制度设计,常见问题

3. 负荷率只是信号,不是绩效分数

负荷率常见算法是已承诺工作量除以可计划容量。它适合用来发现团队层面的压力变化,却不适合直接评价个人是否“够忙”。个人负荷率低,可能是任务依赖尚未解除;个人负荷率高,也可能是估算偏差、长期救火或分配机制不公平。

制度应当把负荷率当成诊断入口,而不是管理结论。看到某个团队持续超过容量,要继续追问:是需求输入过多、估算不准、技能供给不足、审批等待过长,还是优先级没有被真正取舍?如果只要求个人加快速度,组织会把系统性问题伪装成执行问题。

4. 好制度必须允许拒绝、延期和降范围

如果所有需求都能进入计划,却没有明确的拒绝、延期或缩小范围机制,资源冲突最后只会落到执行人员身上。制度要给决策者一张可选项清单:调整优先级、移动交付时间、削减范围、替换人员、借调资源,或者明确接受延期风险。

我不建议把“资源不足”处理成一句笼统的抱怨。需求方应当看到具体代价:哪个里程碑移动多少天,哪个交付范围需要减少,哪项运维风险会增加。把取舍写出来,跨部门协商才有共同事实基础。

二、背景和真实场景:跨部门负荷为什么比单部门排期更难

1. 同一个人往往被多套计划同时调用

跨部门项目通常由产品、研发、测试、数据、市场、运营、法务或安全等角色共同完成。每个部门都可能有自己的需求池和计划节奏,但关键专家常常只在一两个岗位上有替代者。于是部门看上去各自都排得合理,组合起来却出现同一名架构师、测试负责人或业务审核人被重复承诺。

我见过的典型结构是:项目计划按团队编制,人员实际按个人使用,汇报则按部门展示。三套视角没有统一口径,就会出现“部门有容量、项目有计划、员工无空档”的矛盾。更麻烦的是,管理者往往只在交付延期后才发现计划之间互相借用了同一段时间。

这也是为什么跨部门负荷不能只靠项目经理维护一张总表。项目经理通常能看到需求与里程碑,却未必掌握部门的值班安排、人员发展计划和临时支持责任;部门经理掌握人员情况,却未必知道项目间的依赖链和业务影响。制度需要规定双方分别提供什么信息、在哪个周期共同校验。

2. 需求变更比静态容量更容易制造风险

在许多团队中,容量并非每周都大幅变化,真正让计划失真的,常常是插单、返工、审批延误、需求范围扩张,以及外部依赖迟迟没有完成。静态表格能够告诉你“计划了多少”,却不能自动解释“为什么计划会变化”。因此,制度必须记录基线、变更和原因,而不只是覆盖旧计划。

如果某个项目的排期反复变化,不能只把它归结为“估算不准”。需要分辨是需求成熟度不足、决策等待过长、技术未知性高,还是多个项目争抢同一专业角色。原因不同,管理动作也不同:前者要设准入条件,等待要改善决策时限,技术未知要安排探索任务,资源冲突则要重新排序。

3. 远程协作和跨时区让“有工时”不等于“能协作”

当成员分布在不同地点或时区,容量还包括协作窗口。一个人每天有六小时可用于项目,并不代表这六小时和其他依赖方重合。需要实时评审、联合调试或快速决策的工作,如果没有共同时间窗口,实际周期可能显著长于工时估算。

因此,负荷制度不宜把所有工作一律换算成小时。对高度协作任务,我会同时标注所需角色、协作窗口、依赖对象和等待风险。对可以异步推进的分析、文档或独立开发任务,则更关注交付物、截止时间和验收标准。

4. 中大型组织的难点是口径治理,不是缺一张表

在百人以上组织里,资源信息通常分散在项目计划、工时记录、部门排班、需求系统和员工请假信息中。工具之间字段不一致,项目名称、人员身份、工作类型和时间粒度无法对应,导致“数据很多、结论很少”。制度要先定义一套最小共同口径,再决定是否需要系统集成。

例如,项目系统把工作记为“迭代任务”,部门排班把它记为“产品支持”,财务核算则记为“客户交付”。如果这些记录没有统一映射,就很难回答一个简单问题:某专业团队本月究竟有多少容量投入在战略项目、客户承诺和日常运维上?这不是图表问题,而是数据定义问题。

三、常见误区:看上去精细,实际会加剧冲突

1. 误区一:把百分之百利用率当作健康目标

百分之百利用率看起来像是资源没有浪费,实际意味着任何需求波动都没有缓冲。只要出现故障、请假、返工或依赖延迟,团队就必须通过加班、延迟其他工作或降低质量来恢复计划。持续满载的计划表通常不是高效率的证据,而是对变化缺少响应空间的信号。

我更关注负荷是否处在可持续区间,以及团队是否留有应对不确定性的机制。具体缓冲比例不能脱离工作类型一刀切:运行支持多、需求变化大的团队,需要更多机动空间;任务可预测、替代能力强的团队,可以安排得更紧一些。关键在于缓冲应当被明确解释,而不是被当作“闲置时间”。

对于某个团队,如果计划负荷长期落在百分之九十五至百分之百,管理者应检查预测偏差和突发工作,而不是立即要求继续增加任务。这个区间不是普适行业标准,只是一个触发复核的建议观察带。团队应使用自身历史数据校准,而不能把一个百分比当作通用合格线。

2. 误区二:把所有角色折算成同一种工时

两百小时研发工时,不一定能替代两百小时安全审核或数据建模工时。工时可以用于粗略评估总量,却不能自动解决技能供需错配。若团队只有一名掌握关键系统的专家,把他排满后,其他成员空闲也未必能填补该缺口。

我会至少区分角色、技能等级和可替代程度。角色用于识别工作类型,技能等级用于判断是否具备独立交付能力,可替代程度用于估计单点依赖风险。不要把技能分类细到无法维护,也不要粗到把所有工程师、分析师或设计师视为互换资源。

3. 误区三:只记录已分配工作,不记录不可避免的日常负担

值班、客户支持、故障响应、评审、跨团队答疑和内部培训,常常不属于正式项目计划,但会持续消耗注意力。如果负荷系统只收集项目任务,项目团队看起来总有余量,实际执行却频繁中断。把日常工作纳入容量模型,不等于要求每次临时沟通都填工时,而是要估算其稳定占用并持续校准。

对波动较大的支持工作,可以用过去数周的实际记录估计范围,而不是用单周峰值或最低值代替常态。若团队每周支持量从十小时到三十小时不等,制度可以分为基线容量和风险缓冲两部分,并在高峰期解释偏差,而不是事后把所有差异归咎于个人效率。

4. 误区四:把工时记录制度当成负荷管理制度

工时记录回答“时间花在哪里”,负荷管理回答“现在能否再承诺工作,以及冲突由谁处理”。前者有助于回顾成本与实际投入,后者涉及未来容量、优先级和管理责任。要求员工每天填报细碎工时,却不提供资源冲突的裁决机制,往往只会增加行政负担。

如果组织确实需要工时记录,应说明用途、粒度、可见范围和校验方法。用于成本核算的数据,不宜未经解释就拿来评价个人效率;用于容量预测的数据,也不应因为某人估时保守就将其判定为低绩效。数据口径和决策场景必须对应。

5. 误区五:以个人忙闲替代团队瓶颈分析

当一个里程碑延期时,最容易被看见的是某个成员手头任务很多,但真正的瓶颈可能是决策人只有一个、关键环境尚未准备、测试窗口不足,或者需求验收迟迟没有通过。若制度只看人员占用,会把注意力放在最显眼的变量上,而忽略造成等待的系统节点。

判断瓶颈时,我通常把工作拆成排队、执行、等待和返工四类时间。若执行时间只占整个周期的一部分,继续给执行岗位加人可能不会缩短交付周期。应当先核对等待集中在哪个环节,再决定是增加某类资源、缩短审批等待,还是减少在制项目。

6. 误区六:计划变更只改日期,不保留原因

把原日期覆盖成新日期,会让计划看起来永远正确,却失去学习价值。每一次重大调整至少应记录变更时间、提出方、受影响里程碑、原因分类和决策人。这样才能判断延期究竟来自需求变更、估算偏差、资源冲突还是外部依赖。

记录不是为了追责,而是为了避免组织重复购买同一种错误。若连续几个季度都因临时优先级调整造成返工,问题不是项目经理没有排好计划,而是组织没有稳定的优先级治理。只有看见原因分布,制度才知道应该改哪个环节。

负荷最佳实践:跨部门团队资源负载制度设计,常见问题

四、专业判断逻辑:从需求进入到资源承诺的六道关口

1. 先定义工作类型,再决定如何计量

我建议先把工作分为项目交付、运行支持、产品探索、组织事务和能力建设等大类。分类的目的不是建立更多报表,而是避免把性质不同的工作混在一个总量里。固定重复的支持事务适合按历史容量预留,探索性任务适合设置阶段性目标,项目交付则需要里程碑和验收条件。

工作类型应控制在团队能够稳定使用的范围。若每个部门都发明一套分类,跨部门汇总就会失去意义。通常先建立组织级大类,再允许部门用少量子类说明差异;每季度检查一次分类是否仍然有助于决策。

2. 设置最小准入信息,避免计划被模糊需求占满

资源计划不是需求收集箱。一个需求要进入可承诺计划,至少需要业务目标、范围边界、期望时间、负责决策人、主要交付物、依赖事项和初步优先级。缺少这些信息时,可以进入待澄清队列,但不应伪装成已经排期的任务。

准入规则不应复杂到每个小工作都要走审批。对于低风险、短周期、可随时调整的工作,可以设快速通道;对于跨部门、影响关键客户或占用稀缺技能的工作,则需要完整的容量评估。制度的重点不是把所有需求流程化,而是让高影响需求承担相称的确认成本。

3. 统一容量口径,同时允许团队校准参数

组织层面应统一容量的基本定义,例如统计周期、是否扣除休假、例会和轮值、工作量单位如何换算、哪些工作算已承诺。团队层面则可以根据历史情况调整合理的非项目占用比例、缓冲带和估算方法。统一口径不等于所有部门使用同一组参数。

如果新团队没有历史数据,可以先运行四至六周的观察期,记录计划工时、实际投入、非项目事务和变更原因。观察期内不要急着用数据评价个人,而是先判断容量预测误差来自哪里。数据稳定后,再建立部门级基线,并定期根据人员结构和工作模式调整。

4. 以角色容量识别短缺,而不是只看团队总量

团队层面总容量够用,不代表每个关键角色都够用。应把项目需求按角色或技能拆分,至少识别高风险的稀缺岗位、单点岗位和强依赖岗位。对于普通且可替代的任务,可以用团队总量讨论;对于稀缺专业能力,应单独检查排队时间和任务并行数。

我通常建议把角色容量分成“可直接承担”“需要指导”“暂不可承担”三类,而不是只用一个技能等级分数。前者能独立交付,第二类需要明确辅导和复核时间,第三类不能在当前计划中假设其可替代。这样更接近真实交付能力,也便于形成培养安排。

5. 让优先级有真实排序,并设置冲突升级路径

“所有项目都优先”不是优先级制度。跨部门资源冲突出现时,必须有能够比较业务价值、客户影响、监管期限、风险成本和战略时点的决策机制。排序可以由组合管理层或授权负责人决定,但要明确谁有最终裁决权、多久需要响应、没有结论时如何处理。

我倾向于把冲突处理拆为两层:先由项目与部门负责人提出可行调整方案,再由有权负责人选择取舍。若冲突超过约定时限仍未解决,默认暂停新增承诺或按预先规则维持当前基线,而不是要求执行人员同时接下互相矛盾的任务。

6. 变更后重新计算影响,而不是只更新计划表

需求变更、人员请假、依赖延迟或质量问题出现后,应重新评估工作量、角色容量、交付窗口和风险。更新计划时保留原基线,说明变化前后的差异,并指出受影响的项目。这样做能避免一项插单悄悄挤压其他承诺,却直到最后才暴露后果。

每次变更不必都重新召开大型会议。可以按影响阈值分级:小幅、可逆的调整由项目负责人记录;影响关键里程碑、稀缺角色或其他部门承诺的变化,进入跨部门评审;涉及战略排序或客户承诺的变化,则由有权决策者裁定。

关口 必须回答的问题 主要责任人 常见失效信号
需求准入 目标、范围、期限和决策人是否清楚? 需求提出方、项目负责人 任务只有一句描述,却已被当作承诺
容量核算 可用容量是否扣除了固定事务和缺勤? 部门负责人 用满编工时直接安排项目
技能匹配 所需角色是否有合格且可用的承担者? 专业负责人 团队总人数充足,关键岗位仍排队
优先级裁决 发生冲突时,谁能选择延期或减范围? 组合决策人 各项目都被标成最高优先级
执行监控 等待、返工和实际投入是否偏离基线? 项目与团队负责人 只有完成率,没有变更原因
复盘校准 偏差是否转化为下周期的容量调整? 制度负责人、团队经理 同类冲突反复发生,却没有规则变化

五、具体案例与数据观察:一个模拟团队怎样发现瓶颈

1. 场景:三个项目争抢同一组专业角色

以下案例是根据常见跨部门协作模式构造的情景模拟,用来说明分析方法,不代表某家企业的实际经营数据。假设一家正在推进多个并行项目的中大型企业,涉及产品、研发、测试和数据团队,共计一百二十人。组织使用某项目管理平台维护工作项与计划,另有部门排班表记录值班和休假。

季度初,三个项目分别承诺了版本发布、客户交付和数据治理里程碑。按团队总工时汇总,各部门容量看起来都大致够用。但在按角色拆分后发现,数据建模和测试自动化两个岗位被多个项目重复占用;此外,安全评审只由少数人员承担。总量计划并没有显示明显缺口,关键技能计划却存在数周的排队风险。

为避免把模拟数字误读为真实案例,下文的所有量化结果均标注为情景推演。真正的企业实施时,应以计划基线、实际工时或任务记录、变更日志和交付验收记录相互核对。单一系统中的数字不能自动证明制度有效。

2. 先看“资源缺口”出现在哪个角色,而不是先扩编

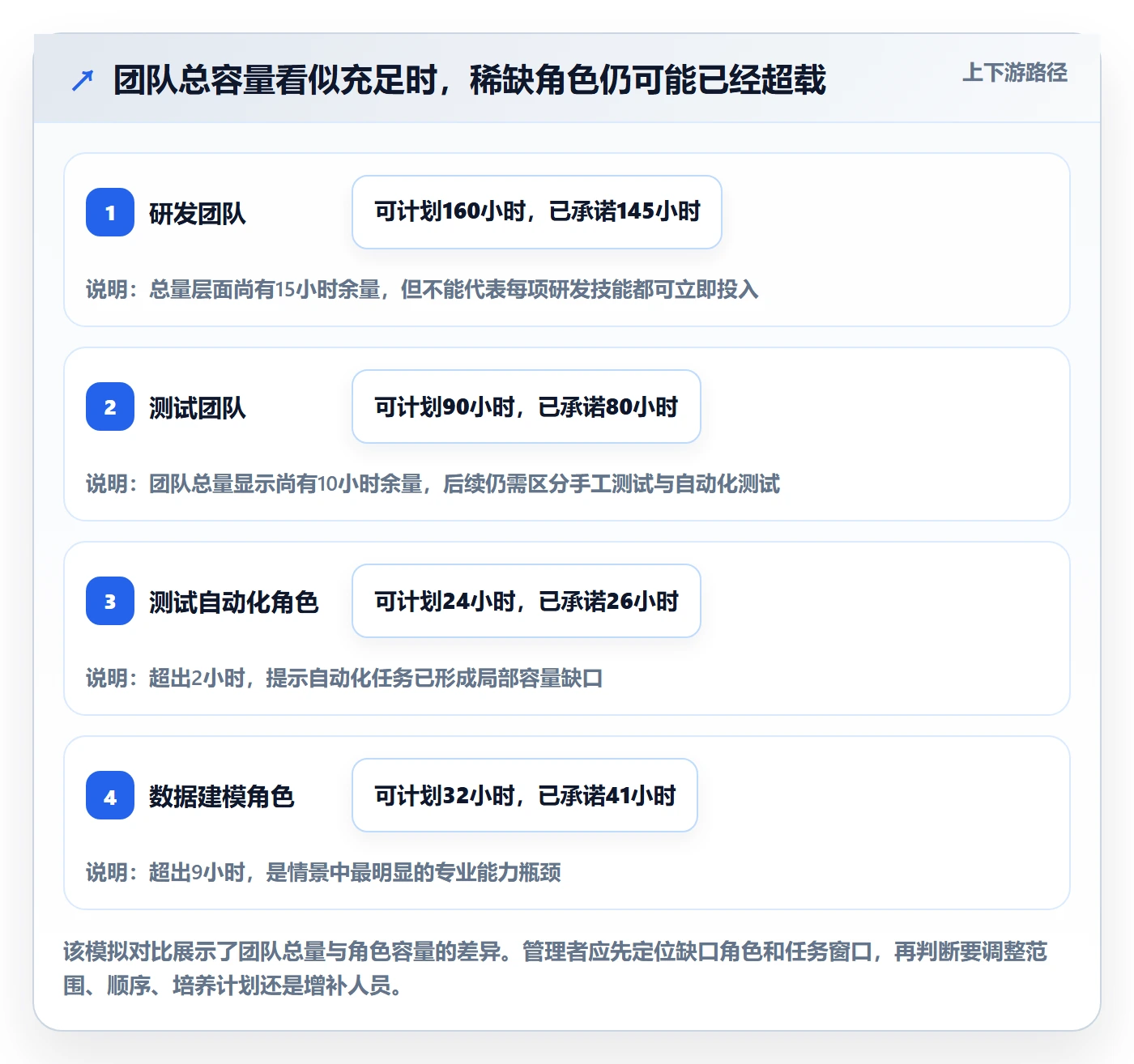

情景中,研发团队可计划容量为每周一百六十小时,已承诺工作量一百四十五小时,表面负荷约百分之九十一。测试团队可计划容量为每周九十小时,已承诺八十小时,表面负荷约百分之八十九。若只看团队总量,两支团队似乎都还有空间。

但进一步拆分发现,测试自动化角色可用二十四小时,已承诺二十六小时;数据建模角色可用三十二小时,需求达到四十一小时;普通功能测试则有一定机动空间。真正的措施不是笼统地“给测试组加人”,而是调整项目优先级、减少并行任务、安排有经验成员带教,并重新设计验收顺序。

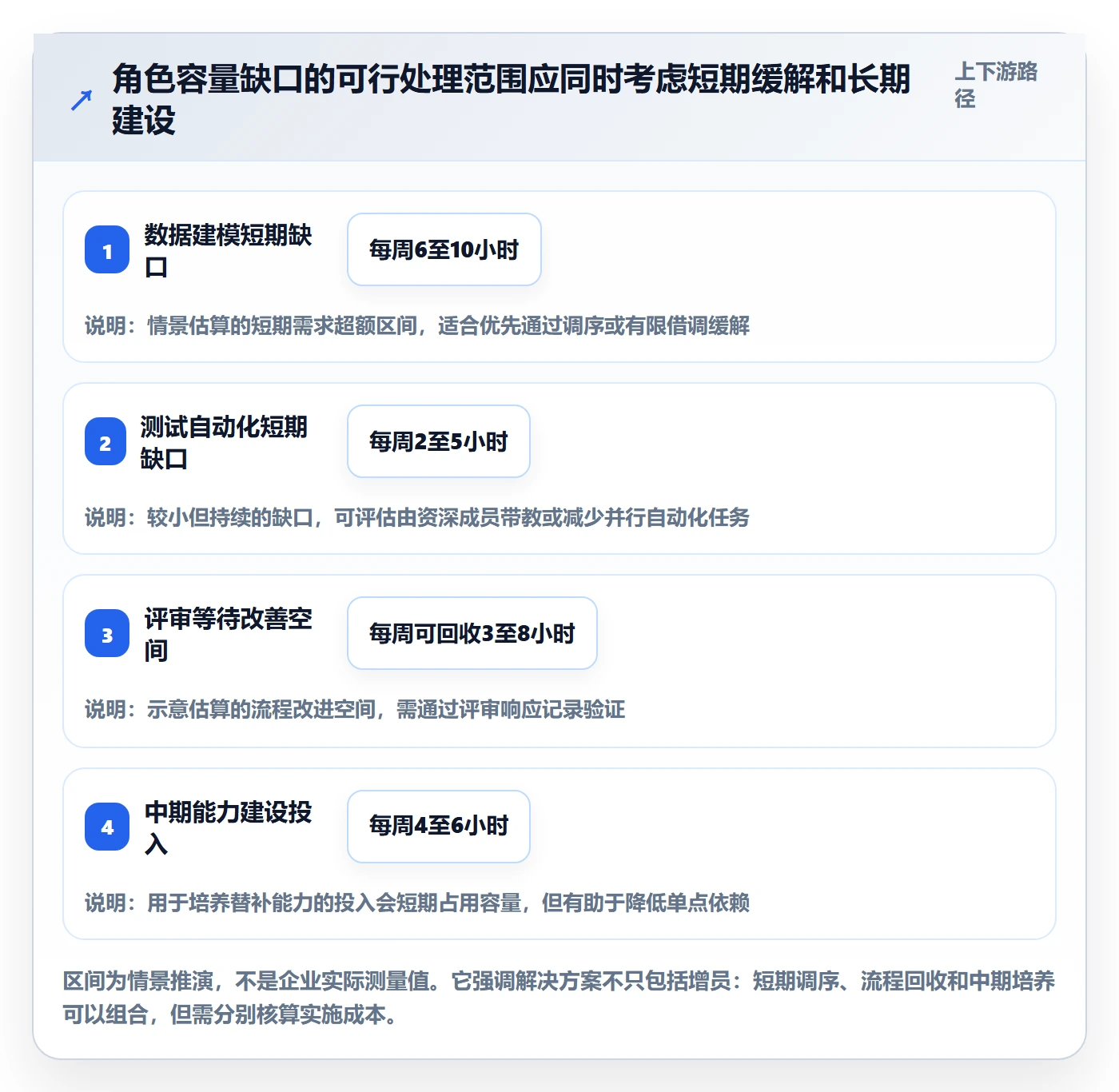

这种分层观察可以避免一种常见浪费:组织因为某个专业角色排队,就把通用人员扩充到其他岗位,最终新增的人力没有打通瓶颈。人员补充当然可能必要,但要确认缺口具有持续性,而不是由短期并行峰值或审批等待造成。

负荷最佳实践:跨部门团队资源负载制度设计,常见问题

3. 追踪等待时间,判断瓶颈是人手还是流程

接下来,团队按工作项记录进入等待、开始处理、完成验收的时间,并把等待原因分为评审排队、依赖未交付、需求待澄清和人员不可用。情景推演中,部分数据任务实际执行只需两到三个工作日,却在评审或数据口径确认阶段等待七个工作日。若此时只增加分析师,项目周期不一定会缩短。

这类时间拆分非常关键。执行时长反映工作本身所需投入,等待时长反映系统响应能力,两者的改进手段不同。减少并行任务可能降低排队;缩短评审响应时限可能减少等待;拆小工作项可能更快暴露问题。新增人手只有在瓶颈确实由持续技能供给不足造成时,才可能产生稳定效果。

实践中,等待时间不需要精确到每分钟。对于多数知识工作团队,按工作日记录进入队列、开始处理、完成验收的日期,已经足以发现明显的排队环节。要保持口径一致:暂停原因应分类,跨团队等待与个人暂时未处理不能混为一谈。

4. 重新排定优先级,把隐性超载变成显性取舍

模拟团队把三个项目按业务价值、客户承诺和时间敏感性重新排序后,决定优先保障有明确外部承诺的交付,同时将一个内部数据治理里程碑拆成两阶段。第一阶段只交付必须满足的基础数据校验,第二阶段的自动化完善移到下一计划周期,并在风险说明中明确其影响。

这样做并没有创造额外容量,但减少了同时启动的工作,使稀缺角色不再被多个项目同时要求“马上开始”。管理层接受了内部项目部分范围后移的代价,项目负责人则获得了明确的资源窗口。对团队而言,这比维持所有项目都“按原计划进行”更诚实,也更有执行价值。

在另一种情景下,如果三个需求都属于不可延期的监管或客户承诺,单纯排序无法解决矛盾。决策者需要明确追加预算、借调合格人员、购买外部服务、调整范围或公开接受风险。制度的作用不是消灭所有冲突,而是让冲突在影响变成事故之前被有权的人看见和处理。

负荷最佳实践:跨部门团队资源负载制度设计,常见问题

5. 六周复核比一次性上线更能验证制度

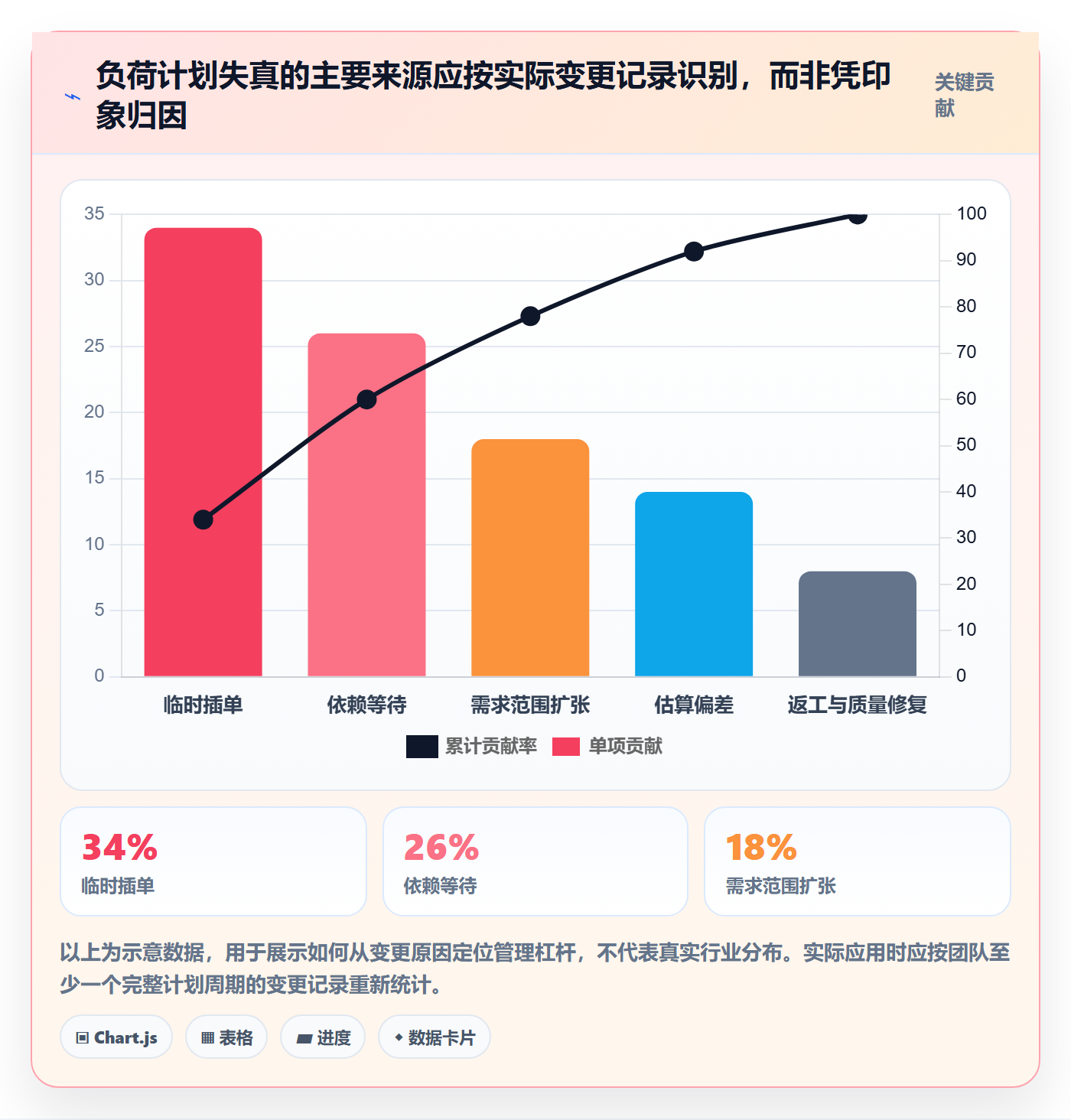

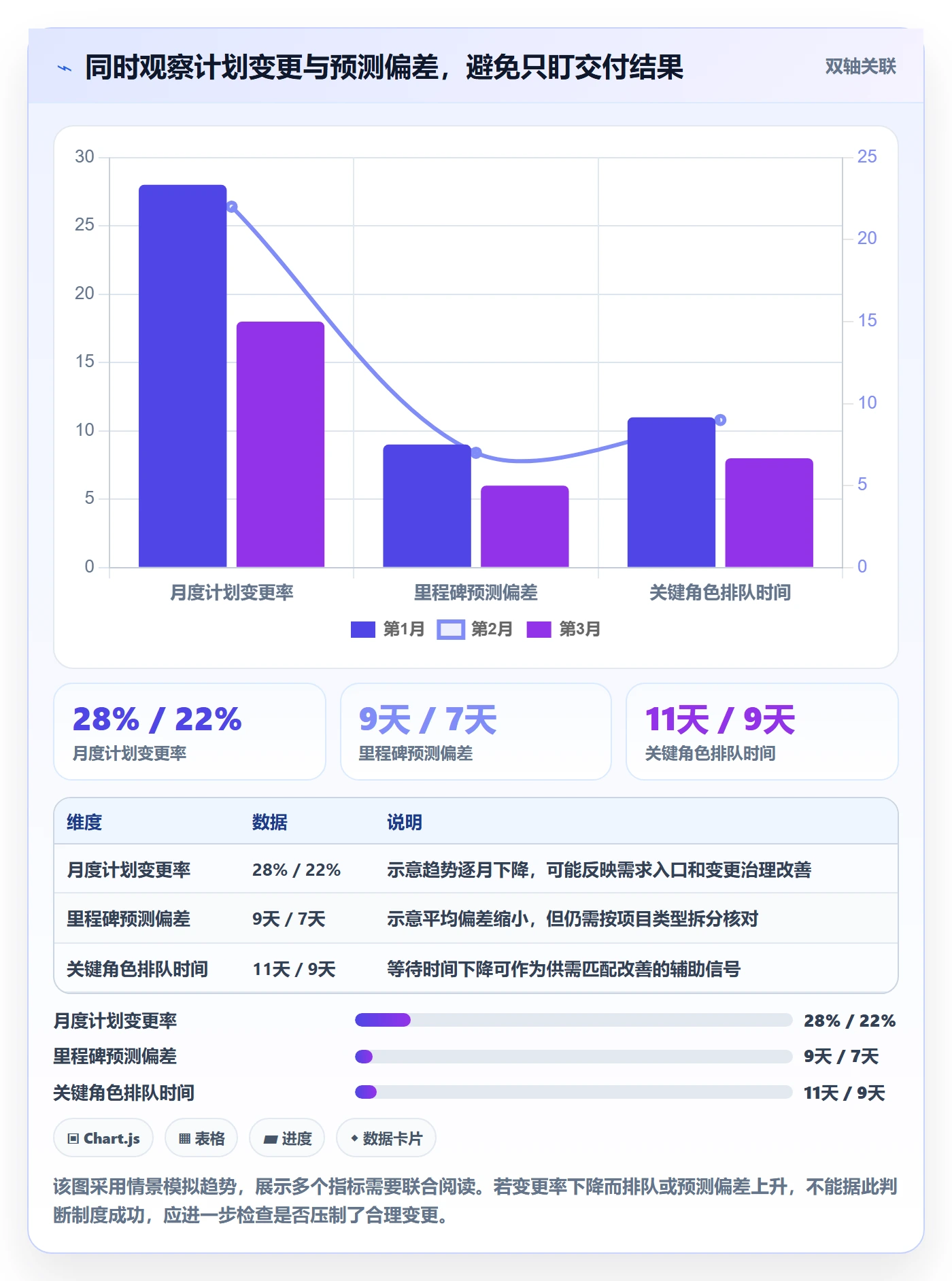

模拟团队在调整后安排六周复核,重点观察四类信号:关键角色排队时长、计划变更频次、交付预测偏差和非项目工作占用。若队列缩短但返工明显增加,说明可能只是把工作推得更急;若预测偏差下降但临时插单上升,则可能是计划口径变稳,需求入口仍未改善。

制度上线的首个周期不宜把目标定成“立刻提高利用率”。更合理的目标是提升需求可见性、减少重复承诺、提前处理冲突,并让管理者能够解释容量预测为何偏差。指标改善需要和质量、风险及成员负担一起看,避免为了一个数字牺牲整体结果。

六、不同规模和不同成熟度团队的行动建议

1. 小团队:先用一页规则解决入口和冲突

小团队通常不需要一开始就建设复杂的资源模型。先统一任务入口、负责人、预期时间、主要依赖和优先级,再用每周短会检查未来两到四周的承诺。团队成员较少时,很多信息可以通过明确的共同看板获得,不必要求每个人精确填报所有工时。

小团队应特别警惕关键岗位集中在单个人身上。给任务分配替补人选、安排交叉培训,可能比进一步提高日程利用率更有价值。对于突发事项,设定谁可以插单、插单后谁负责决定延期对象,避免负责人私下把工作追加给“看起来最能干的人”。

2. 中型团队:建立滚动容量视图和固定裁决节奏

团队数量增加后,口头沟通开始遗漏关键冲突。建议建立滚动四至八周视图,按团队和关键角色查看可计划容量、已承诺工作与主要风险。具体跨度取决于需求稳定性:周期短、变化快的团队不必把远期排期假装得非常精确,可把近两周作为较高置信区间,后续阶段只保留粗略容量预留。

同时建立固定的跨部门资源评审节奏,例如每周处理高风险冲突、每月讨论中期容量与项目组合。会议不是重新读一遍看板,而是只讨论需要决策的事项:哪些承诺会冲突、谁有裁决权、有哪些可行取舍、决定何时生效。

3. 百人以上组织:先治理口径,再做跨系统汇总

中大型企业往往有多条业务线、多个专业中心和不同的计划工具。此时更重要的是建立统一的身份、项目、角色、工作类型、时间粒度和数据责任人。某项目管理平台可以承载需求、任务、里程碑和变更记录;排班、工时或人事系统也可能承载相关信息,但集成前要先确认字段的定义与授权范围。

如果使用 PingCode 等项目管理平台服务中大型企业及一百人以上组织,应先核实它能否支撑自身的项目层级、权限边界、字段治理和数据联动要求,再决定如何承载负荷流程。工具能力不能替代制度设计;反过来,若组织规模已经大到靠手工同步频繁出错,继续依赖多个互不关联的表格也会带来维护风险。

企业级推进时,我会先挑选一个跨部门程度高、但风险可控的业务单元试运行,而不是一次性要求所有部门使用同一套复杂模板。试点阶段要验证工作分类是否够用、容量口径能否执行、冲突是否按预定路径升级,以及数据访问范围是否符合组织治理要求。

4. 工作高度不确定:用范围和阶段门管理,不做虚假精确

探索性研发、创新试点和需求尚未成熟的项目,不适合把未来数月都精确排到个人小时。可以按阶段分配容量:先安排问题验证、原型测试或技术探索,再依据阶段结果决定是否进入下一阶段。计划应表达假设、预算上限和决策节点,而不是承诺一个看似精确、实际无法验证的工时数。

对这类工作,可使用三点估算或区间预测来表达不确定性,并且在信息增加后逐步收窄范围。管理者要接受探索阶段可能出现“停止项目”的决策。及时停止没有价值的工作,也是释放资源的一种方式,不应该把已经投入的成本当成继续推进的理由。

5. 运行支持占比高:容量预留要依据波动,而非只取平均值

技术运维、客户支持和安全响应团队,常常有明显的突发负荷。若过去十二周中多数周较平稳、少数周出现严重峰值,只用平均值安排项目可能会低估尾部风险。应同时观察中位数、较高分位数和事故类型,并根据服务承诺设置明确的响应容量。

运行团队的缓冲不是可以随意挪用的闲置资源。若管理层决定把预留容量用于项目,就要同步说明遇到突发事件时由谁处理、哪些服务目标可能受影响。把应急能力默认为可被持续消耗,最终会让项目计划和运行承诺同时失信。

6. 外包与内部团队并用:核算协作成本和知识留存

外部服务可以缓解阶段性需求,但不能把名义外部人数直接换算成等量内部产能。合同范围、接入权限、熟悉业务的时间、评审负担和交接责任都会影响实际交付。若内部专家要花大量时间拆解任务、审核结果和解释背景,外包反而可能占用关键角色更多容量。

决定外包前,应明确任务是否能被模块化、验收是否可客观判断、知识产权和数据访问是否允许、后续维护由谁承担。若核心业务知识长期只掌握在供应方手中,短期负荷缓解可能转化为长期依赖。可以通过文档交付、联合评审和内部替补培养降低这种风险。

七、衡量制度是否有效:用一组互相校验的指标

1. 不要把负荷率做成唯一仪表盘

负荷率只能说明计划工作量相对于容量的比例,不能说明计划是否合理、交付是否健康或成员是否可持续。建议至少配合计划变更率、交付预测偏差、关键角色排队时间、非项目工作占比、返工率和团队主观压力信号一起观察。

指标不必越多越好。若管理者无法根据指标改变决策,指标就只是额外填报。一个有效的指标体系应能对应具体动作:排队增加时检查瓶颈角色,预测偏差变大时核对需求与估算,临时插单增多时审视需求入口,返工变高时检查验收和质量门槛。

2. 区分领先指标和滞后指标

交付延期、客户投诉和质量事故属于滞后信号,能说明结果已经受影响;未来几周的关键岗位过载、待审批任务积压、插单频次上升,则更接近领先信号。制度若只看月底结果,往往错过调整资源和范围的窗口。

领先指标也容易被误读。待办积压增加可能是需求整理更透明,并不一定意味着团队效率变差;计划负荷下降也可能是项目取消,而非容量改善。每个指标都需要结合定义、时间趋势和业务背景解释,不能只看单个周期的升降。

3. 为每项指标写清口径、责任人和触发动作

“计划偏差”可以按工时、任务数或里程碑日期计算,含义并不相同。实施前应写清分子、分母、统计窗口、排除条件和数据来源。再明确谁负责解释异常、谁有权调整计划、达到什么条件需要升级。

建议将指标说明控制在一页内,避免把复杂公式塞进团队日常页面。真正重要的是让不同部门对同一个数字有相同理解。若某个指标无法稳定取数,就先简化口径或暂缓使用,不要在数据质量不足时强行生成看似精确的组织排名。

指标 它能回答什么 不能单独证明什么 建议触发动作
计划负荷率 已承诺工作相对可计划容量的比例 个人绩效、质量水平或需求价值 持续偏高时检查插单、容量分母和角色缺口
计划变更率 基线在周期内被调整的频率 变更一定是管理失误 按原因拆分,分别处理需求、依赖和资源问题
关键角色排队时间 稀缺技能从提出需求到开始处理的等待时长 延迟一定由人数不足造成 核对评审、依赖和并行任务,再决定是否扩容
交付预测偏差 预测日期与实际完成日期之间的差异 个人执行力高低 分类回看估算、范围、等待和突发事务
返工占比 已完成工作中因缺陷或理解偏差再次处理的程度 所有返工都可通过加人避免 检查需求澄清、验收标准和质量控制环节
非项目工作占比 支持、会议和组织事务对项目容量的影响 这些工作都没有价值 识别必要职责与可削减事务,更新容量假设

负荷最佳实践:跨部门团队资源负载制度设计,常见问题

八、制度落地与工具选择:先保证规则能执行,再追求自动化

1. 把规则写成日常动作,而不是制度文件里的原则

“加强资源统筹”“提升协同效率”无法指导团队处理具体冲突。可执行的制度应明确提出需求的入口、必填信息、审批边界、容量确认周期、冲突裁决人、变更阈值和留痕要求。每一条规则都要能回答:谁在什么时候做什么,遗漏后会发生什么。

规则还要匹配团队节奏。若组织每周调整需求,却每季度才做一次资源评审,制度会来不及响应;若每个小任务都要逐级审批,管理成本又会超过收益。可以按风险和影响分层,把高影响事项放入正式评审,把低风险任务交给团队在明确边界内自行处理。

2. 用最小可行数据启动,不要一开始追求全量精细化

试点阶段,建议优先收集项目、工作类型、责任团队、关键角色、计划窗口、估算范围、优先级、依赖项和变更原因。只有当某个字段会影响决策时,才值得要求长期维护。如果字段填了之后没人使用,维护质量很快会下降。

时间粒度也要与任务性质相符。可预测的维护任务可以按周预留容量,复杂项目按阶段和里程碑管理,日常小任务则未必需要拆到小时。过细的计划会增加维护成本,并制造虚假确定性;过粗的计划则可能遮蔽关键岗位冲突。应从实际决策需求反推粒度。

3. 数据权限与透明度需要同时设计

跨部门负荷数据涉及个人计划、休假、工作投入和项目敏感信息,不能为了“透明”就默认向所有人开放。制度要区分团队容量视图、项目需求视图和个人明细视图,明确谁能查看、谁能修改、数据保留多久、导出如何审批。

通常,跨部门管理者需要看到角色容量和项目承诺,不一定需要看到成员的所有个人信息。成员本人需要知道自己的工作安排和变更原因;部门经理需要确认容量与负荷;组合决策者需要了解项目层面的冲突。按职责提供必要信息,比无差别开放全部明细更有利于建立信任。

4. 选工具时比较工作流能力,而不只比较图表数量

工具评估应围绕真实流程验证:需求能否进入统一队列,项目与团队视图能否关联,角色容量能否识别冲突,变更能否保留基线,权限能否按组织结构控制,数据导出和集成是否满足治理要求。最好用一个真实业务周期试跑,而不是只看演示环境里的理想数据。

如果组织已经使用某项目管理工具或某项目管理平台,先盘点现有数据和流程缺口,再决定是否扩展或替换。工具迁移的收益应和字段映射、历史数据清理、培训、权限调整及并行运行成本一起计算。没有完成口径治理就先迁移,往往只是把旧问题搬进新界面。

5. 自动化适合减少重复核对,不适合代替管理判断

系统可以提醒计划超出容量、识别同一角色的重叠安排、通知需求信息缺失,或在重大变更时要求补充影响说明。这些自动化有明确规则,适合机器执行。但系统通常无法独立判断某项目的战略价值、延期代价或组织风险是否值得接受。

因此,自动化提醒应把问题送到有权决策的人手中,而不是自动将低优先级任务取消或把负荷重新分配给某个人。规则发生争议时,应有人工复核渠道和例外记录,防止模型或配置错误把隐性偏差规模化。

九、不同情况下的取舍:没有一套制度适合所有团队

1. 追求高利用率,还是保留交付缓冲

如果业务订单稳定、任务重复且人员可替代,较高利用率可能合理;如果工作存在突发支持、需求波动或高度依赖单一专家,过度压缩缓冲的代价会更高。选择时应比较短期未利用容量成本与延期、加班、质量下降和客户风险成本,而不是只看人力报表上的空闲比例。

保留缓冲也有机会成本。若容量长期没有被突发事务或重要工作使用,可能说明预留假设过高,或者团队可以提前安排能力建设和技术债治理。缓冲不是固定不变的安全垫,而是需要根据历史波动、服务承诺和团队风险定期复核的管理参数。

2. 追求统一标准,还是允许部门差异

统一标准的优点是能够横向汇总、比较和治理;缺点是容易忽略不同团队的工作模式。完全自由又会造成口径不一,无法识别跨部门冲突。较稳妥的做法是统一核心定义、保留有限参数:例如统计周期和变更原因统一,缓冲比例与容量校准方式由团队结合数据说明。

若某部门需要使用不同口径,应要求其说明差异、使用场景和映射方式,而不是把例外永久留在黑箱里。制度可以容纳差异,但差异必须可解释、可审查、可与组织级数据对接。

3. 追求细粒度计划,还是快速响应变化

细粒度计划能帮助识别重叠占用,也可能让成员花大量时间维护预测。变化频繁、探索性强的团队,过细的远期排期会迅速过期;可预测的交付型团队,则需要更明确的任务窗口和依赖确认。可以把计划分为不同置信层级:近端细化,远端保留区间和假设。

如果计划更新成本很高,通常需要先减少不必要的字段和重复录入,而不是直接放弃计划管理。若变化来自业务本身,制度应允许滚动调整;若变化来自需求未经澄清就进入执行,则应提升需求准入质量。两种情况不能用同一种管理动作处理。

4. 优先内部培养,还是快速借调和外部补充

内部培养有利于知识沉淀和降低单点依赖,但需要时间,并会在短期占用导师与学员容量。借调适合短期峰值,前提是原团队能够承受人员离开;外部补充适合边界明确、可验收的工作,却要计算协作与知识转移成本。

决策时可以按缺口持续时间、能力稀缺度、业务保密要求和后续需求稳定性比较。若需求只持续一个月,借调可能比长期招聘更合理;若连续多个周期都存在相同角色缺口,培养和结构性增员就更值得认真评估。不要用一次峰值直接推导长期编制,也不要用短期外包掩盖永久性能力短缺。

决策场景 优先考虑 主要收益 需要接受的代价
需求高度稳定、工作可替代 标准化计划与较高容量利用 减少闲置并提高排期可预测性 仍需为缺勤和偶发问题保留基本弹性
需求波动大、支持任务多 按历史波动预留缓冲 降低突发事件对项目承诺的冲击 短期可能有部分容量未投入项目
少数专家形成排队 调整并行度、培养替补、优化评审 改善瓶颈并降低单点风险 短期需投入带教或主动延后部分项目
短期外部承诺集中 有限借调、外部补充或范围调整 快速缓解阶段性峰值 交接、协作和知识留存成本上升
探索性工作结果不确定 阶段预算与决策门 根据新信息逐步投入资源 无法在早期给出精确长期排期
组织数据口径混乱 先统一核心定义再做系统整合 减少错误汇总和重复维护 短期需要数据清理与流程调整

十、常见问题解答

1. 负荷率达到多少才算超载?

没有脱离组织环境的统一阈值。可先把持续接近或超过可计划容量的情况设为复核信号,再用团队自身的交付稳定性、突发工作占比和估算误差校准。单周超出容量可能是偶发峰值,连续数个周期偏高才更值得检查结构性问题。

2. 是否应该要求每位员工每天填报工时?

只有当工时数据确实服务于成本核算、容量校准或合规要求时,才值得建立相应记录。若目标只是发现项目冲突,可以先通过任务计划、角色容量和支持工作预留解决,不必把所有工作切成极细时间片。无论采用哪种方式,都要提前说明数据用途和访问范围。

3. 一个团队同时接多个项目,应该如何排优先级?

先由组织明确比较维度,例如客户承诺、业务价值、风险、监管期限和战略时点,再确认谁有最终排序权。不要让每个项目自行宣称最高优先级。发生冲突时,应同步给出延期、减范围、增资源或接受风险等选项及其代价。

4. 资源负荷制度能否直接提高生产效率?

制度本身不会自动提升效率。它能让需求、容量、技能短缺和冲突更早被看见,帮助组织把资源投入更有价值的工作。若确认瓶颈是等待、返工或反复插单,真正的改善还需要调整决策流程、需求质量和工作并行方式。

5. 人员请假、故障等突发情况应该怎么处理?

先按影响范围判断是否需要调整承诺,再检查任务是否有替补、依赖和可移动窗口。突发事项处理后要记录它占用了什么容量、影响了哪些里程碑,以及原计划是否需要重估。不要只在计划表上挪日期,却不向受影响的项目负责人说明变更原因。

6. 项目管理系统能否自动完成资源平衡?

系统可以基于已录入的计划、角色和容量提示冲突,减少重复核对,但资源平衡包含价值判断和风险取舍,通常需要管理者决策。系统数据不完整、角色分类不准确或历史工作未纳入时,自动提示也可能产生误报。先治理数据和决策规则,再逐步增加自动化更稳妥。

7. 如何判断应该增加人员还是减少并行项目?

先验证缺口是否持续、是否集中在特定技能、是否由等待或返工造成。若同类角色连续多个周期处于高负荷,且需求预测稳定,招聘或培养可能合理;若工作排队主要来自审批、需求变化或项目过多,减少并行度或改善流程可能更有效。两者也可以分阶段组合。

十一、结语:把容量讨论变成组织级的取舍能力

我认为负荷最佳实践的核心,不是把每个人的日历填得更满,而是让组织能够对工作作出可信承诺:需求经过必要澄清,容量包含真实的日常负担,稀缺技能单独识别,优先级有明确裁决者,计划变更留下原因,无法同时满足的要求能够公开取舍。

真正有用的负荷制度,允许团队在信息不足时说“暂不能承诺”,允许管理者在资源冲突时说“这项工作延期”,也允许组织根据实际偏差调整规则。若制度只记录超载,却不允许削减范围、调整期限或改变优先级,那么它不是在管理负荷,而是在把管理责任转嫁给执行者。

下一步可以从一个跨部门试点开始:选定一个计划周期,统一可计划容量口径,列出关键角色和在制项目,记录插单、等待与变更原因,并在周期末比较预测和实际。先验证团队能否据此作出更早、更清楚的取舍,再扩展到更多部门。先让冲突可见,再让决策有据,最后才让工具自动化;顺序反了,系统只会更快地复制旧问题。

常见问题解答(FAQ)

1. 跨部门团队的资源负载应该按什么口径计算?

我在协调产品、研发和测试排期时,发现大家说的“有空”常常不是一回事:有人按工时算,有人按项目数量算,还有人把会议和临时支持都漏掉了。到底用什么口径,才能看出团队真实负载,而不是做出一张看起来很精确的表?

建议以“可用于项目工作的有效工时”为分母,以已承诺任务的预估工时为分子,按人和周计算负载率:已承诺工时 ÷ 有效工时。有效工时应从标准工时中扣除休假、固定会议、值班和已知运营工作;例如每周标准工时40小时,固定会议6小时、值班4小时、休假折算2小时,则有效工时为28小时,而不是40小时。

若承诺任务为24小时,负载率约为86%。实践中还要单独记录临时支持和返工,否则高负载会被误判为个人效率问题。工时估算不必追求分钟级准确,保持同一团队口径,并每两周用实际投入校准即可。

2. 跨部门资源负载达到多少才算过载?

我担心设定一个统一阈值后,团队会为了不超线而少报工作量;但如果不设阈值,关键岗位又可能一直被塞满。研发、设计、测试的工作节奏不同,应该怎样设预警,才不会把负载率变成考核指标?

不建议把100%当作常态目标。跨部门项目里,需求变更、缺陷修复和跨团队答疑会占用计划外时间,计划排满通常意味着没有吸收波动的余量。可以先将85%设为计划预警线、95%设为升级处理线,再根据岗位历史数据调整;这些数字是起始假设,不是行业定律。

连续两周超过预警线时,先检查是否有重复承诺、估算偏差或临时工作被遗漏,再决定延期、减范围或补充资源。负载数据应用于项目决策,不宜直接用于个人绩效排名,否则成员会倾向于低报容量,数据反而失真。

3. 团队成员同时参与多个项目时,资源冲突应该由谁决定优先级?

我遇到过同一位技术负责人同时被两个部门标成关键路径,双方都认为自己的需求更急,最后只能靠私下协调。想把这种冲突制度化处理,但不确定应该由项目经理、部门负责人还是高层拍板,怎样做才既快又公平?

把优先级裁决权放在能比较跨项目业务价值、交付期限和风险的人或小组手中,而不是让资源所属部门单独决定,也不应由成员自己承受冲突。可设每周一次的资源评审,由业务负责人、项目负责人和资源部门代表参加;紧急冲突则明确一名最终决策人,并要求在一个工作日内给出结论。

评审时至少比较四项:交付影响、延迟代价、是否存在替代人员、切换任务的损耗。决策结果要写明被延后的任务及影响,避免只记录“优先做A”。如果频繁出现同一岗位冲突,问题通常不是排期会议不够多,而是关键技能形成了单点依赖,应考虑培训备份或调整项目组合。

4. 资源负载制度怎样避免变成填表和追责?

我见过团队每周更新资源表,却没人根据表里的红色预警调整计划;出了延期后,表格反倒成了追责材料。怎样设计更新频率和字段,才能让数据真正改变决策,而不是增加一层汇报工作?

资源表只保留能触发行动的信息:人员或技能、项目、计划工时、有效容量、风险标记、冲突处理人和决策日期。一般每周更新一次足以支持滚动排期;只有发布窗口或高风险交付期,才考虑提高频率。可先试运行四周,观察三项指标:超负荷人员数、临时插单工时占比、因资源冲突造成的延期数。

举例来说,若表格连续显示某测试岗位每周超载,但插单工时也持续增加,管理动作应是调整需求入口或补足测试能力,而不是要求成员把工时填得更细。试运行后若某字段从未改变排期、范围或资源决策,就删掉它。数据用于提前暴露系统性瓶颈,不用于事后寻找个人责任。

核心关键词

读者评论

汪
汪嘉宁

我们团队以前按每人每周40小时排项目,值班和评审都没扣,结果排期看着充足,执行时总被打断。把日常支持单独估算后,预测确实更接近实际;不过支持量波动大时,基线多久更新一次比较合适?

罗
罗欣

文中强调负荷率不该用来考核个人,这点很重要。我们试过按个人占用率看板管理,最后大家更倾向把任务估得宽松,数据反而失真。若能同时展示等待和返工时间,判断瓶颈会更有用。

欧
欧阳予安

跨部门冲突里,资源负责人有时并没有调整优先级的权限,会议记录了取舍,回去还是各自按原计划推进。制度除了明确谁拍板,可能还得规定决策后的计划如何同步,以及未执行时由谁跟进。

文章包含AI辅助创作:负荷最佳实践:跨部门团队资源负载制度设计,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/557364

赞 (0)
飞飞飞飞
Capacity流程与规范:跨部门团队资源负载制度设计关键指标
上一篇 7小时前
空闲资源落地方案:跨部门团队开展资源负载的制度设计案例解析
下一篇 7小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
